人防区域及地下室梁配筋注意事项
- 格式:doc
- 大小:21.50 KB
- 文档页数:1

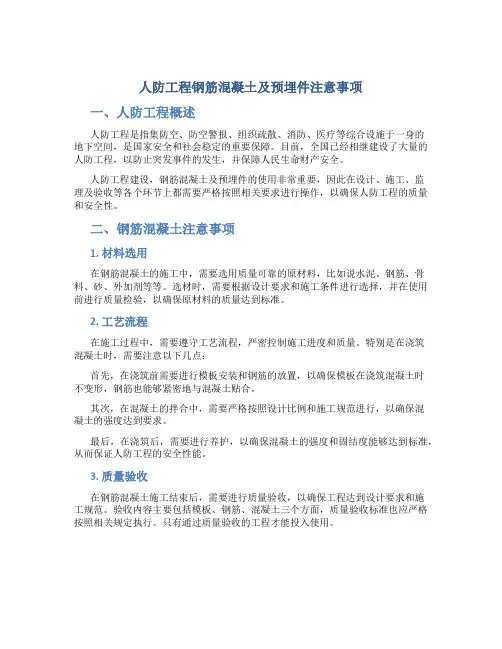

人防工程钢筋混凝土及预埋件注意事项一、人防工程概述人防工程是指集防空、防空警报、组织疏散、消防、医疗等综合设施于一身的地下空间,是国家安全和社会稳定的重要保障。
目前,全国已经相继建设了大量的人防工程,以防止突发事件的发生,并保障人民生命财产安全。
人防工程建设,钢筋混凝土及预埋件的使用非常重要,因此在设计、施工、监理及验收等各个环节上都需要严格按照相关要求进行操作,以确保人防工程的质量和安全性。
二、钢筋混凝土注意事项1. 材料选用在钢筋混凝土的施工中,需要选用质量可靠的原材料,比如说水泥、钢筋、骨料、砂、外加剂等等。
选材时,需要根据设计要求和施工条件进行选择,并在使用前进行质量检验,以确保原材料的质量达到标准。
2. 工艺流程在施工过程中,需要遵守工艺流程,严密控制施工进度和质量。
特别是在浇筑混凝土时,需要注意以下几点:首先,在浇筑前需要进行模板安装和钢筋的放置,以确保模板在浇筑混凝土时不变形,钢筋也能够紧密地与混凝土贴合。
其次,在混凝土的拌合中,需要严格按照设计比例和施工规范进行,以确保混凝土的强度达到要求。
最后,在浇筑后,需要进行养护,以确保混凝土的强度和固结度能够达到标准,从而保证人防工程的安全性能。
3. 质量验收在钢筋混凝土施工结束后,需要进行质量验收,以确保工程达到设计要求和施工规范。
验收内容主要包括模板、钢筋、混凝土三个方面,质量验收标准也应严格按照相关规定执行。
只有通过质量验收的工程才能投入使用。
三、预埋件注意事项1. 预埋件的选型在人防工程的预留孔中,需要嵌入预埋件以便于后期的使用,因此预埋件的选型非常重要。
选用预埋件时,需要根据设计要求和实际使用需要进行选择,同时也需要严格按照相关规范进行操作。
2. 预埋件的嵌入在预埋件的嵌入过程中,需要注意以下几点:首先,在嵌入前需要进行预埋件的清理和预处理。
预埋孔和预埋件的表面要求干净、平整、无油污,否则会影响后续的使用和整体结构的强度。
其次,在嵌入时,需要保证预埋件的位置、方向和高度都是符合设计和要求的,同时也需要注意预埋件和伸缩缝的配合,否则会影响后期工程的施工和使用。

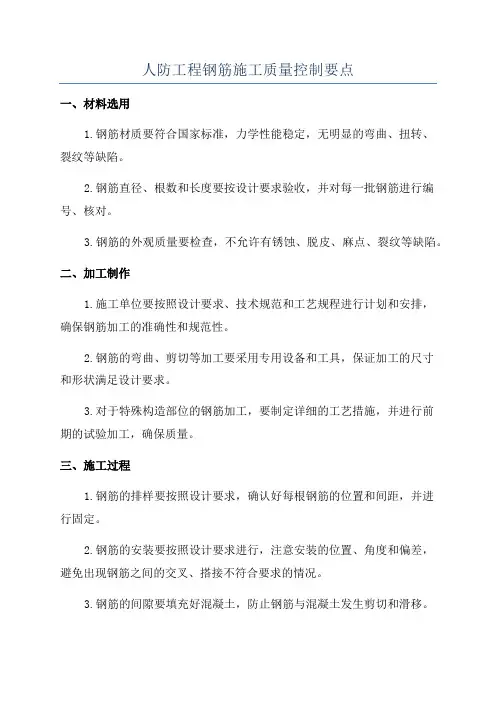

人防工程钢筋施工质量控制要点
一、材料选用
1.钢筋材质要符合国家标准,力学性能稳定,无明显的弯曲、扭转、
裂纹等缺陷。
2.钢筋直径、根数和长度要按设计要求验收,并对每一批钢筋进行编号、核对。
3.钢筋的外观质量要检查,不允许有锈蚀、脱皮、麻点、裂纹等缺陷。
二、加工制作
1.施工单位要按照设计要求、技术规范和工艺规程进行计划和安排,
确保钢筋加工的准确性和规范性。
2.钢筋的弯曲、剪切等加工要采用专用设备和工具,保证加工的尺寸
和形状满足设计要求。
3.对于特殊构造部位的钢筋加工,要制定详细的工艺措施,并进行前
期的试验加工,确保质量。
三、施工过程
1.钢筋的排样要按照设计要求,确认好每根钢筋的位置和间距,并进
行固定。
2.钢筋的安装要按照设计要求进行,注意安装的位置、角度和偏差,
避免出现钢筋之间的交叉、搭接不符合要求的情况。
3.钢筋的间隙要填充好混凝土,防止钢筋与混凝土发生剪切和滑移。
四、监督检查
1.施工期间要对钢筋施工质量进行全过程、全方位的监督检查,及时
发现问题并及时纠正。
2.建立一套完善的质量控制和管理机制,明确责任人和监督人员的职责,确保施工质量的可控性。
3.进行验收前的终验和资料整理工作,确保施工过程和质量记录完备,便于后期的评估和管理。
综上所述,人防工程钢筋施工质量的控制要点包括材料选用、加工制作、施工过程、监督检查等方面。
只有严格按照相关规范和要求进行操作,才能保证人防工程的安全可靠性。
施工单位要加强质量管理和监督,加强
与相关部门的沟通和协作,共同保障人防工程的质量。
人防工程施工注意事项(结构部分)1、钢筋砼结构构件纵向受力钢筋的锚固长度1aF=1.051 a d。
2、地下室基础底板上层筋必须从地基反粱上层主筋下部穿过,顶板下层筋必须从顶板反粱下层主筋上部穿过。
3、人防区顶、底板必须设拉结筋(形式“S”型,≧Φ6,@≦500mm梅花形布置)。
4、人防门洞四角必须设置加强筋:长度1000mm,斜45°绑扎,墙厚≦400mm,每角2Φ16;墙厚>400mm,每角3Φ16。
5、被止水钢板割断的附墙柱箍筋应搭接焊在止水钢板上。
6、人防门框及临时墙(均为钢筋砼内墙)模板对拉螺杆不允许穿PVC套管,且螺杆中部应设止水片。
7、人防门洞四周必须形成暗柱、暗粱,暗柱、暗粱箍筋最小规格为Φ12。
8、粱与边柱交接处,外墙与顶、底板交接处钢筋构造要求为:①边柱外侧纵向钢筋伸入地、顶粱内的锚固长度应≧1.51ad,②当顶板厚度<外墙厚度时,顶板上排筋伸入外墙内锚固长度应≧1.51ad,③当顶板厚度≧外墙厚度时,外墙外侧纵向钢筋伸入顶板内锚固长度应≧按1.51ad④外墙外侧纵向钢筋伸入底板内锚固长度应≧1.51ad。
9、外墙通风采光窗洞,两侧应形成暗柱,暗柱箍筋最小规格为Φ6,@≦200mm,四角设置加强筋,每角2Φ12,长度800mm,斜45°绑扎。
10、防护密闭门门框墙受力主筋规格不应小于12,@≦250mm。
11、被穿墙管割断的墙筋应点焊在穿墙管上。
12、战时封堵预埋件锚钩规格要求:①单排,Φ16,@≦300mm,焊接高度4mm(适用于97图集出入口封堵);②双排,Φ16,@≦300mm,焊接高度4mm,且钢槽带锚钩(适用于97图集连通口封堵);③双排,Φ10,@≦300mm,1=200mm,焊接高度6mm(适用用于04图集出入口封堵);④双排,上下为Φ16,@≦300mm,两侧为Φ10,@≦200mm(适用于04图集连通口封堵);⑤双排,Φ8,@≦200mm,1=200mm,焊接高度6mm(适用于通风采光窗封堵)南京市质量监督站人防分站联系人:徐强、季翔Add:成贤街118号(科技宾馆一楼Tel:83225569(每天上午8:30——9:00)。

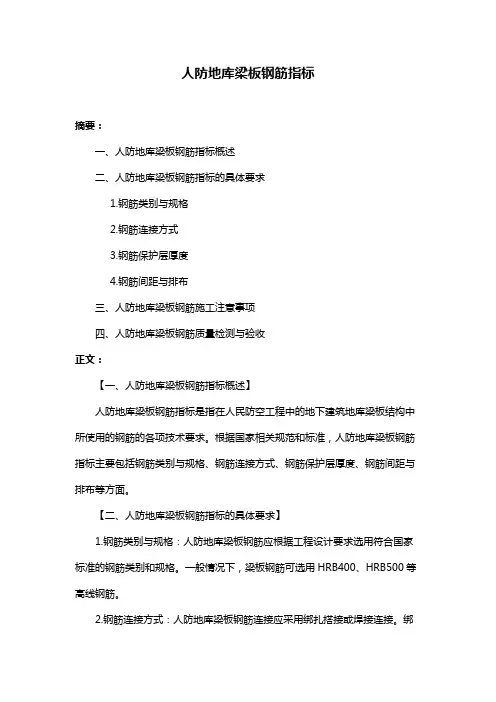

人防地库梁板钢筋指标摘要:一、人防地库梁板钢筋指标概述二、人防地库梁板钢筋指标的具体要求1.钢筋类别与规格2.钢筋连接方式3.钢筋保护层厚度4.钢筋间距与排布三、人防地库梁板钢筋施工注意事项四、人防地库梁板钢筋质量检测与验收正文:【一、人防地库梁板钢筋指标概述】人防地库梁板钢筋指标是指在人民防空工程中的地下建筑地库梁板结构中所使用的钢筋的各项技术要求。
根据国家相关规范和标准,人防地库梁板钢筋指标主要包括钢筋类别与规格、钢筋连接方式、钢筋保护层厚度、钢筋间距与排布等方面。
【二、人防地库梁板钢筋指标的具体要求】1.钢筋类别与规格:人防地库梁板钢筋应根据工程设计要求选用符合国家标准的钢筋类别和规格。
一般情况下,梁板钢筋可选用HRB400、HRB500等高线钢筋。
2.钢筋连接方式:人防地库梁板钢筋连接应采用绑扎搭接或焊接连接。
绑扎搭接连接时,接头面积百分比应符合规范要求;焊接连接应采用电阻点焊、电弧焊等焊接方式,确保焊接质量。
3.钢筋保护层厚度:根据设计要求,人防地库梁板钢筋保护层厚度应符合相关规定。
保护层厚度不应小于钢筋直径的2倍,且不小于30mm。
4.钢筋间距与排布:人防地库梁板钢筋间距应根据设计荷载和梁板尺寸确定,保证梁板受力性能和稳定性。
钢筋排布应均匀、整齐,满足施工及验收要求。
【三、人防地库梁板钢筋施工注意事项】1.施工前,应详细阅读设计图纸和施工图纸,了解钢筋工程的具体要求。
2.钢筋采购时,应选择正规厂家生产的钢筋,并进行现场验收,确保钢筋质量。
3.钢筋加工过程中,应严格按照设计要求和规范进行,确保钢筋规格、形状和连接方式符合要求。
4.钢筋安装时,应遵循“先长后短、先主后次”的原则,确保钢筋排布均匀、整齐。
5.钢筋焊接作业时,应采取防烫伤、防污染等措施,确保焊接质量和安全。
【四、人防地库梁板钢筋质量检测与验收】人防地库梁板钢筋质量检测与验收主要包括以下几个方面:1.钢筋实物检查:检查钢筋的规格、形状、表面质量等,确保钢筋质量符合要求。

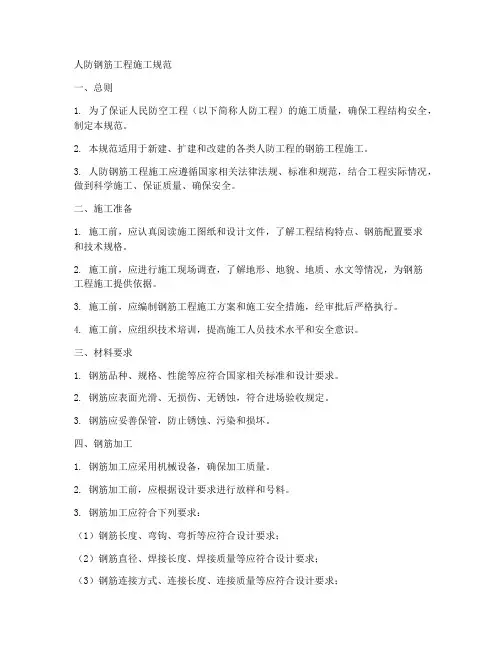

人防钢筋工程施工规范一、总则1. 为了保证人民防空工程(以下简称人防工程)的施工质量,确保工程结构安全,制定本规范。
2. 本规范适用于新建、扩建和改建的各类人防工程的钢筋工程施工。
3. 人防钢筋工程施工应遵循国家相关法律法规、标准和规范,结合工程实际情况,做到科学施工、保证质量、确保安全。
二、施工准备1. 施工前,应认真阅读施工图纸和设计文件,了解工程结构特点、钢筋配置要求和技术规格。
2. 施工前,应进行施工现场调查,了解地形、地貌、地质、水文等情况,为钢筋工程施工提供依据。
3. 施工前,应编制钢筋工程施工方案和施工安全措施,经审批后严格执行。
4. 施工前,应组织技术培训,提高施工人员技术水平和安全意识。
三、材料要求1. 钢筋品种、规格、性能等应符合国家相关标准和设计要求。
2. 钢筋应表面光滑、无损伤、无锈蚀,符合进场验收规定。
3. 钢筋应妥善保管,防止锈蚀、污染和损坏。
四、钢筋加工1. 钢筋加工应采用机械设备,确保加工质量。
2. 钢筋加工前,应根据设计要求进行放样和号料。
3. 钢筋加工应符合下列要求:(1)钢筋长度、弯钩、弯折等应符合设计要求;(2)钢筋直径、焊接长度、焊接质量等应符合设计要求;(3)钢筋连接方式、连接长度、连接质量等应符合设计要求;(4)钢筋锚固长度、锚固方式等应符合设计要求。
五、钢筋安装1. 钢筋安装应按照施工方案和施工图纸进行,确保钢筋位置、规格、连接方式等符合设计要求。
2. 钢筋安装前,应清除模板内的杂物和积水,确保钢筋安装顺利进行。
3. 钢筋安装应采取措施防止钢筋移位、变形和损坏。
4. 钢筋安装过程中,应定期进行检查和验收,发现问题及时处理。
六、质量控制1. 钢筋工程施工质量应符合国家相关标准和设计要求。
2. 钢筋工程施工过程中,应进行现场检验和试验,确保钢筋质量。
3. 钢筋工程施工完毕,应进行质量验收,合格后方可进入下一工序施工。
七、安全施工1. 钢筋工程施工现场应设立安全警示标志,提醒施工人员注意安全。

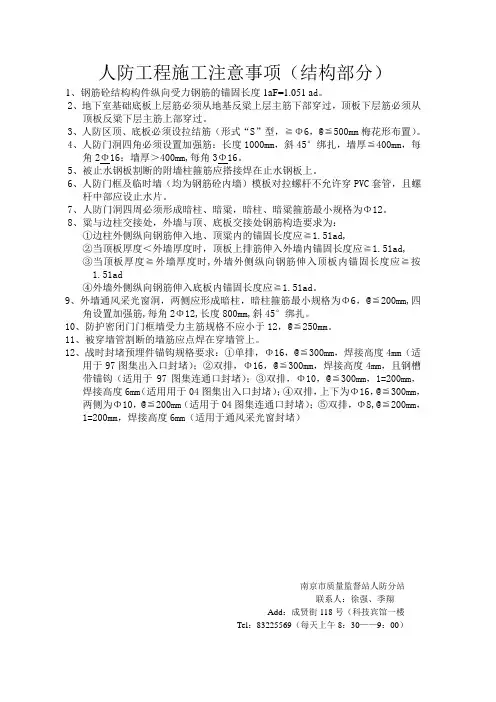

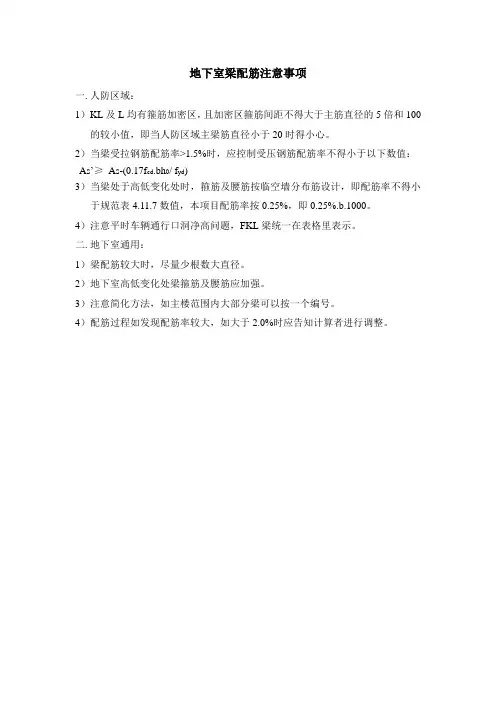

地下室梁配筋注意事项
一.人防区域:
1)KL及L均有箍筋加密区,且加密区箍筋间距不得大于主筋直径的5倍和100的较小值,即当人防区域主梁筋直径小于20时得小心。
2)当梁受拉钢筋配筋率>1.5%时,应控制受压钢筋配筋率不得小于以下数值:A S’≥A S-(0.17f cd.bh0/ f yd)
3)当梁处于高低变化处时,箍筋及腰筋按临空墙分布筋设计,即配筋率不得小于规范表4.11.7数值,本项目配筋率按0.25%,即0.25%.b.1000。
4)注意平时车辆通行口洞净高问题,FKL梁统一在表格里表示。
二.地下室通用:
1)梁配筋较大时,尽量少根数大直径。
2)地下室高低变化处梁箍筋及腰筋应加强。
3)注意简化方法,如主楼范围内大部分梁可以按一个编号。
4)配筋过程如发现配筋率较大,如大于2.0%时应告知计算者进行调整。
人防地下室钢筋施工方案
一、引言
人防地下室是城市地下工程体系中的一个重要部分,其建设需要严格按照规范进行施工。
本文将重点介绍人防地下室中钢筋的施工方案。
二、材料准备
人防地下室钢筋施工所需材料包括钢筋、线材、绑扎工具等。
在施工前应对材料质量进行检查,确保符合设计要求。
三、施工准备
1.制定详细的施工计划,包括进度计划、安全措施等。
2.确保施工现场通风良好,保持工地整洁。
3.安排好施工人员,进行安全培训。
四、钢筋加工和预埋
1.对钢筋进行切割、弯曲等加工,确保符合设计要求。
2.在地下室墙体和柱、梁的预留孔道中设置预埋钢筋。
五、钢筋绑扎
1.按照设计要求,采用适当的绑扎间距和方法对钢筋进行绑扎。
2.绑扎时应注意操作规范,确保钢筋位置准确、牢固。
六、验收和记录
1.施工完成后,进行验收,检查钢筋的数量、质量是否符合要求。
2.做好施工记录,包括施工图纸变更、材料使用等内容。
七、安全注意事项
1.在施工过程中,严格遵守安全操作规程,做好防护工作。
2.避免在恶劣天气条件下进行钢筋施工,保证施工质量和安全。
八、总结
人防地下室的钢筋施工是地下工程建设的关键环节。
只有严格按照标准和规范进行施工,才能确保地下室的结构安全和稳固。
施工人员在工作中应当高度重视安全问题,并按照本文介绍的施工方案进行操作,确保施工质量和安全。
以上是关于人防地下室钢筋施工方案的一些介绍,希望对相关人员在实际施工中有所帮助。

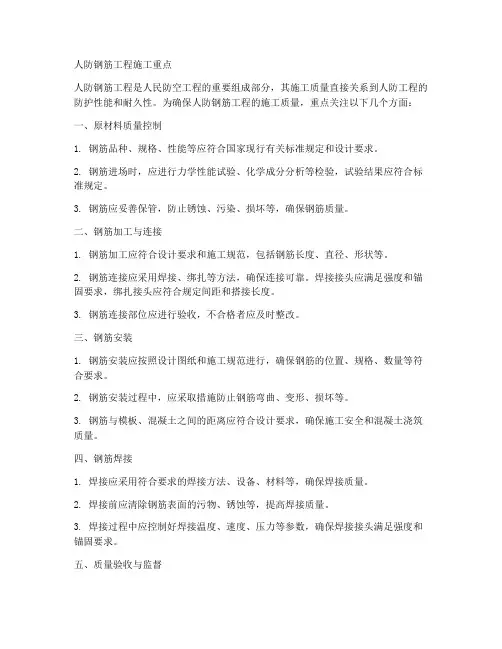

人防钢筋工程施工重点人防钢筋工程是人民防空工程的重要组成部分,其施工质量直接关系到人防工程的防护性能和耐久性。
为确保人防钢筋工程的施工质量,重点关注以下几个方面:一、原材料质量控制1. 钢筋品种、规格、性能等应符合国家现行有关标准规定和设计要求。
2. 钢筋进场时,应进行力学性能试验、化学成分分析等检验,试验结果应符合标准规定。
3. 钢筋应妥善保管,防止锈蚀、污染、损坏等,确保钢筋质量。
二、钢筋加工与连接1. 钢筋加工应符合设计要求和施工规范,包括钢筋长度、直径、形状等。
2. 钢筋连接应采用焊接、绑扎等方法,确保连接可靠。
焊接接头应满足强度和锚固要求,绑扎接头应符合规定间距和搭接长度。
3. 钢筋连接部位应进行验收,不合格者应及时整改。
三、钢筋安装1. 钢筋安装应按照设计图纸和施工规范进行,确保钢筋的位置、规格、数量等符合要求。
2. 钢筋安装过程中,应采取措施防止钢筋弯曲、变形、损坏等。
3. 钢筋与模板、混凝土之间的距离应符合设计要求,确保施工安全和混凝土浇筑质量。
四、钢筋焊接1. 焊接应采用符合要求的焊接方法、设备、材料等,确保焊接质量。
2. 焊接前应清除钢筋表面的污物、锈蚀等,提高焊接质量。
3. 焊接过程中应控制好焊接温度、速度、压力等参数,确保焊接接头满足强度和锚固要求。
五、质量验收与监督1. 施工过程中,应定期对钢筋工程进行质量检查,发现问题及时整改。
2. 工程竣工后,应进行钢筋工程的质量验收,包括原材料、加工、连接、安装等方面的检查。
3. 验收不合格的钢筋工程不得投入使用,直至整改合格。
总之,人防钢筋工程施工重点在于原材料质量控制、钢筋加工与连接、钢筋安装、钢筋焊接以及质量验收与监督等方面。
只有严格把控这些环节,才能确保人防工程的防护性能和耐久性,为我国人民防空事业贡献力量。

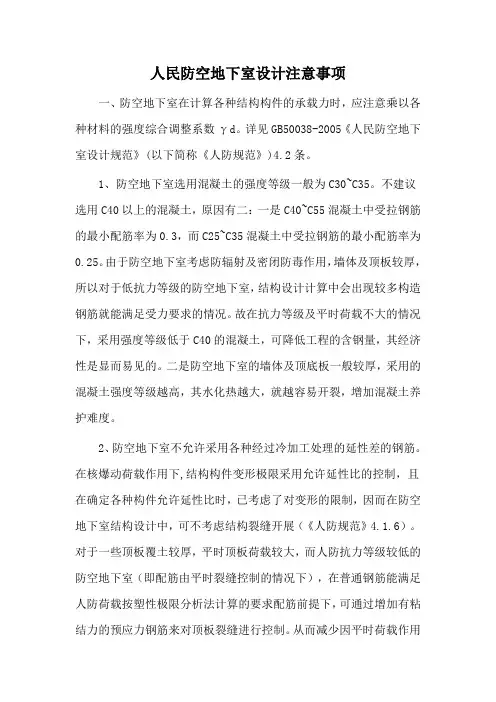

人民防空地下室设计注意事项一、防空地下室在计算各种结构构件的承载力时,应注意乘以各种材料的强度综合调整系数γd。
详见GB50038-2005《人民防空地下室设计规范》(以下简称《人防规范》)4.2条。
1、防空地下室选用混凝土的强度等级一般为C30~C35。
不建议选用C40以上的混凝土,原因有二:一是C40~C55混凝土中受拉钢筋的最小配筋率为0.3,而C25~C35混凝土中受拉钢筋的最小配筋率为0.25。
由于防空地下室考虑防辐射及密闭防毒作用,墙体及顶板较厚,所以对于低抗力等级的防空地下室,结构设计计算中会出现较多构造钢筋就能满足受力要求的情况。
故在抗力等级及平时荷载不大的情况下,采用强度等级低于C40的混凝土,可降低工程的含钢量,其经济性是显而易见的。
二是防空地下室的墙体及顶底板一般较厚,采用的混凝土强度等级越高,其水化热越大,就越容易开裂,增加混凝土养护难度。
2、防空地下室不允许采用各种经过冷加工处理的延性差的钢筋。
在核爆动荷载作用下,结构构件变形极限采用允许延性比的控制,且在确定各种构件允许延性比时,已考虑了对变形的限制,因而在防空地下室结构设计中,可不考虑结构裂缝开展(《人防规范》4.1.6)。
对于一些顶板覆土较厚,平时顶板荷载较大,而人防抗力等级较低的防空地下室(即配筋由平时裂缝控制的情况下),在普通钢筋能满足人防荷载按塑性极限分析法计算的要求配筋前提下,可通过增加有粘结力的预应力钢筋来对顶板裂缝进行控制。
从而减少因平时荷载作用下的裂缝控制要求所需的多余普通钢筋。
二、防空地下室按照战时荷载进行结构计算时,采用塑性内力重分布分析法(弹塑性构件)计算,不考虑风荷载及地震荷载作用,对结构变形、裂缝开展以及地基承载力与地基变形可不进行验算,但需要验算基础承载力强度。
所以在防空地下室结构设计过程中,需要就平时和战时两种不同工况下分别计算,取其中最大配筋值。
1、顶板荷载的取值情况有一下两种:(1)顶板静荷载+活荷载;(2)顶板静荷载+爆炸等效静荷载。

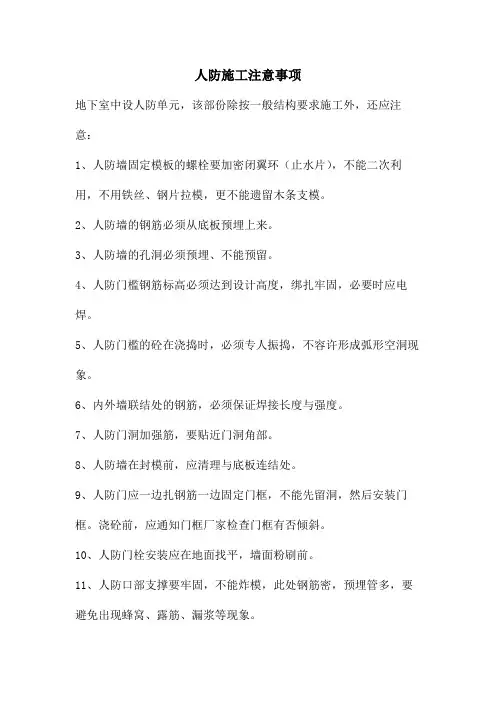

人防施工注意事项
地下室中设人防单元,该部份除按一般结构要求施工外,还应注意:
1、人防墙固定模板的螺栓要加密闭翼环(止水片),不能二次利用,不用铁丝、钢片拉模,更不能遗留木条支模。
2、人防墙的钢筋必须从底板预埋上来。
3、人防墙的孔洞必须预埋、不能预留。
4、人防门槛钢筋标高必须达到设计高度,绑扎牢固,必要时应电焊。
5、人防门槛的砼在浇捣时,必须专人振捣,不容许形成弧形空洞现象。
6、内外墙联结处的钢筋,必须保证焊接长度与强度。
7、人防门洞加强筋,要贴近门洞角部。
8、人防墙在封模前,应清理与底板连结处。
9、人防门应一边扎钢筋一边固定门框,不能先留洞,然后安装门框。
浇砼前,应通知门框厂家检查门框有否倾斜。
10、人防门栓安装应在地面找平,墙面粉刷前。
11、人防口部支撑要牢固,不能炸模,此处钢筋密,预埋管多,要避免出现蜂窝、露筋、漏浆等现象。

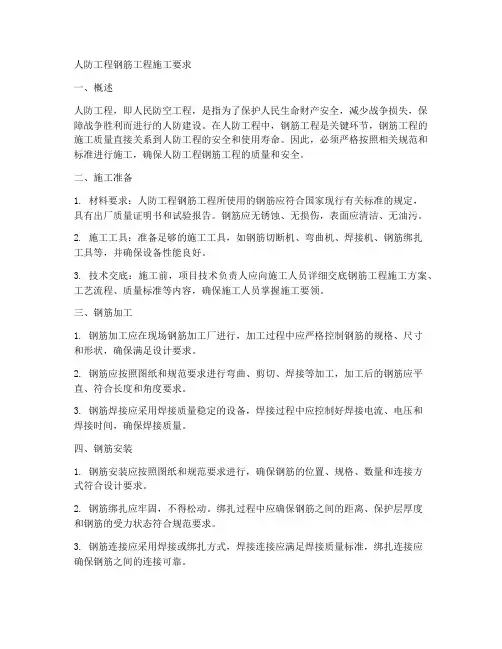

人防工程钢筋工程施工要求一、概述人防工程,即人民防空工程,是指为了保护人民生命财产安全,减少战争损失,保障战争胜利而进行的人防建设。
在人防工程中,钢筋工程是关键环节,钢筋工程的施工质量直接关系到人防工程的安全和使用寿命。
因此,必须严格按照相关规范和标准进行施工,确保人防工程钢筋工程的质量和安全。
二、施工准备1. 材料要求:人防工程钢筋工程所使用的钢筋应符合国家现行有关标准的规定,具有出厂质量证明书和试验报告。
钢筋应无锈蚀、无损伤,表面应清洁、无油污。
2. 施工工具:准备足够的施工工具,如钢筋切断机、弯曲机、焊接机、钢筋绑扎工具等,并确保设备性能良好。
3. 技术交底:施工前,项目技术负责人应向施工人员详细交底钢筋工程施工方案、工艺流程、质量标准等内容,确保施工人员掌握施工要领。
三、钢筋加工1. 钢筋加工应在现场钢筋加工厂进行,加工过程中应严格控制钢筋的规格、尺寸和形状,确保满足设计要求。
2. 钢筋应按照图纸和规范要求进行弯曲、剪切、焊接等加工,加工后的钢筋应平直、符合长度和角度要求。
3. 钢筋焊接应采用焊接质量稳定的设备,焊接过程中应控制好焊接电流、电压和焊接时间,确保焊接质量。
四、钢筋安装1. 钢筋安装应按照图纸和规范要求进行,确保钢筋的位置、规格、数量和连接方式符合设计要求。
2. 钢筋绑扎应牢固,不得松动。
绑扎过程中应确保钢筋之间的距离、保护层厚度和钢筋的受力状态符合规范要求。
3. 钢筋连接应采用焊接或绑扎方式,焊接连接应满足焊接质量标准,绑扎连接应确保钢筋之间的连接可靠。
4. 钢筋安装过程中,应做好成品保护,防止钢筋受到损伤、污染。
五、质量控制1. 施工过程中,应定期对钢筋工程进行检查,确保施工质量符合规范要求。
2. 钢筋工程应进行现场试验,如钢筋焊接试验、钢筋力学性能试验等,试验结果应满足设计要求。
3. 施工过程中,应做好记录,如钢筋加工记录、钢筋安装记录等,记录应真实、完整、清晰。
六、安全施工1. 施工人员应严格遵守安全操作规程,确保施工安全。
第1篇人防工程作为我国重要的国防工程,在平时为城市地下空间利用提供了便利,在战时则能为人民群众提供安全防护。
为确保人防工程的质量和安全性,施工过程中需要注意以下事项:一、施工前的准备工作1. 严格审查施工图纸,确保图纸符合《人民防空地下室设计规范》等相关标准,对图纸中的不合理之处及时提出修改意见。
2. 施工现场应具备必要的施工条件,如施工用水、用电、道路畅通等。
3. 组织施工人员进行技术培训,提高施工人员的技术水平,确保施工质量。
二、结构工程施工注意事项1. 钢筋工程:钢筋网片拉结钢筋应梅花形布置,两端弯钩为135度,绑扎牢固。
钢筋排距要达到设计要求,允许偏差5mm。
2. 模板工程:模板对拉固定与对拉螺栓的防水处理,外墙上使用的对拉螺栓要焊上方形止水钢板,焊缝饱满均匀严密。
后浇带不能穿过三防段和人防门框,施工缝不能留在三防段处。
3. 混凝土工程:三防段墙体和顶板须整体浇筑混凝土,施工缝宜留成企口缝。
染毒集水坑混凝土应一次浇筑到位。
混凝土水箱不能在顶板上留施工洞,施工洞口宜设在墙上的人孔处。
4. 钢筋混凝土结构施工:模板及支架必须具有足够的强度、刚度和稳定性,模板的接缝不应漏浆。
钢筋搭接处,应在中心和两端用铁丝扎牢,绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊。
三、安装工程施工注意事项1. 设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。
2. 防护密闭性是人防工程的重要特性,施工过程中要确保防护密闭部位的施工质量,如工程口部、防护密闭段、临空墙、采光井等。
四、安全施工注意事项1. 施工现场应设置安全警示标志,加强安全教育培训,提高施工人员的安全意识。
2. 严格执行施工操作规程,确保施工过程中的安全。
3. 加强施工现场管理,定期进行安全检查,及时发现和消除安全隐患。
4. 遵循施工现场防火、防爆、防毒、防尘、防雷等规定,确保施工安全。
总之,人防工程施工过程中,要从施工前的准备工作、结构工程施工、安装工程施工、安全施工等方面严格把关,确保工程质量,为我国国防事业贡献力量。
人防工程钢筋混凝土及预埋件注意事项防空地下室施工须按《人民防空地下室设计规范》(GB50038-2005)、《人民防空工程施工及验收规范》(GB50134-2004)、《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》(GB50208-2002)等有关设计和施工规范施工。
施工图须按人防主管部门或其委托审查机构审查合格,方可施工。
第一部分:土建施工一、说明1.为保证施工质量,工程施工中应对隐蔽工程作好记录,并应进行中间或分项检验,合格后方可进行下一工序的施工。
2.人防工程在土建施工阶段涉及到各专业的预埋件较多,土建施工前应进行图纸会审,各专业分工明确。
设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。
二、钢筋混凝土施工1、人防工程施工所采用的模板及支架必须具有足够的强度、刚度和稳定性;保证工程结构和构件各部分形状、尺寸和相互位置的正确;模板的接缝不应漏浆;模板及其支架在安装过程中,必须设置防倾倒的临时固定设施。
2、钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。
3、大体积混凝土的浇筑应合理分段进行,使混凝土沿高度均匀上升;浇筑应在室外气温较低时进行,混凝土浇筑温度不宜超过28摄氏度。
4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。
三、底板浇筑1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层钢筋一般从底板梁上层主筋下穿越。
底板、侧墙、顶板上、下层钢筋绑扎时须设梅花形布置的拉结筋。
(见《人民防空地下室设计规范》(GB50038-2005)第4.11.11条要求)2、平时使用的出入口及防护单元之间洞口如若采用构件封堵,应在钢筋绑扎阶段注意封堵框的预埋,在底板后浇面层应按设计选用的图集设置封堵凹槽。
人防工程施工钢筋要点一、人防工程概述人民防空工程,简称人防工程,是指为了防护敌方核武器、化学武器、生物武器等袭击,保护国家和人民生命财产安全而建设的防护工程。
人防工程包括指挥工程、防护工程、救护工程、通讯工程、防化工程等,是国防的重要组成部分。
在我国,人防工程的建设已经纳入国家基础设施建设范畴,与城市建设、交通建设、水利建设等相互融合,形成了较为完善的人防工程体系。
二、人防工程施工钢筋要点1. 钢筋选材(1)人防工程钢筋应符合国家现行有关标准的规定,具备出厂质量证明书和试验报告。
(2)钢筋品种、规格和强度等级应符合设计要求。
(3)钢筋应无明显锈蚀、断丝、局部损伤等缺陷。
2. 钢筋加工(1)钢筋加工应符合国家现行有关标准的规定,满足工程结构受力要求。
(2)钢筋加工过程中,应采取措施防止钢筋损伤、锈蚀。
(3)钢筋加工后的长度、规格、强度等级应符合设计要求。
3. 钢筋安装(1)钢筋安装应按照设计图纸和施工规范进行,确保钢筋的位置、规格、连接方式符合要求。
(2)钢筋安装应保证结构受力性能和施工安全。
(3)钢筋安装过程中,应采取措施防止钢筋位移、变形。
4. 钢筋连接(1)钢筋连接应采用焊接、绑扎等方式,符合国家现行有关标准的规定。
(2)钢筋焊接应保证焊接质量,满足结构受力要求。
(3)钢筋绑扎应紧密、牢固,满足结构受力要求和施工安全。
5. 钢筋验收(1)钢筋验收应按照设计图纸和施工规范进行,检查钢筋品种、规格、长度、连接方式等是否符合要求。
(2)钢筋验收过程中,应检查钢筋安装位置、间距、保护层厚度等是否符合要求。
(3)钢筋验收合格后,应填写验收记录,办理验收手续。
6. 钢筋施工质量控制(1)加强原材料质量控制,确保钢筋质量。
(2)加强钢筋加工过程质量控制,防止钢筋损伤、锈蚀。
(3)加强钢筋安装过程质量控制,确保钢筋位置、规格、连接方式符合要求。
(4)加强钢筋验收过程质量控制,确保结构受力性能和施工安全。
三、结语人防工程施工钢筋环节是保证人防工程质量的关键环节,施工单位应严格按照国家现行有关标准的规定和设计要求,加强钢筋选材、加工、安装、连接和验收等方面的质量控制,确保人防工程结构受力性能和施工安全。
人防钢筋混凝土工程常见注意事项1. 施工前的准备工作:- 在施工前,应确保所有的施工材料和设备符合相关的标准和规范。
- 在施工前,应对施工现场进行充分的勘测和测量,并清理施工区域,确保施工安全。
- 在施工前,应对施工人员进行充分的培训和教育,确保他们了解施工过程中的注意事项和安全规定。
2. 钢筋混凝土浇筑过程中的注意事项:- 在浇筑混凝土之前,应确保模板完好无损,并进行充分的检查和治理,以确保混凝土浇筑的质量和外形。
- 在浇筑混凝土之前,应充分湿润模板表面,以避免混凝土在浇筑过程中的黏附和渗漏。
- 在浇筑混凝土过程中,应注重混凝土的均匀性,避免出现空洞和缺陷。
- 在浇筑混凝土之后,应进行养护工作,确保混凝土的强度和耐久性。
3. 钢筋的布置和连接:- 在进行钢筋的布置和连接时,应严格按照设计图纸和相关规范进行操作。
- 钢筋的连接处应采用适当的连接方式和连接件,确保连接牢固可靠。
- 钢筋的间距和浇注层厚度应符合设计要求,避免出现过度或不足的情况。
4. 安全措施:- 在施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
- 施工人员应佩戴符合标准要求的个人防护用品,如安全帽、安全鞋等。
- 施工过程中应注意防止坍塌和掉落事故的发生,采取相应的防护措施。
- 在高空作业时,应设置相应的防护设施,确保施工人员的安全。
5. 质量监督和验收:- 在施工过程中,应进行质量监督和验收工作,确保施工质量符合相关标准和规范。
- 对已完工的工程进行质量验收时,应注意检查混凝土的强度、外观和尺寸是否符合要求。
- 对已完工的工程进行质量验收时,应注意检查钢筋的布置和连接是否符合要求。
总结:人防钢筋混凝土工程的施工需要严格遵守相关的注意事项和规范,确保施工质量和施工安全。
以上提到的注意事项只是一些常见的要点,具体操作应根据具体工程而定。
施工人员应具备相应的专业知识和技能,并时刻注意施工现场的安全。
人防工程施工钢筋是人民防空工程的重要组成部分,对于保障人民防空工程的质量和安全具有关键作用。
在人防工程施工过程中,钢筋工程的质量控制是非常重要的,下面将从钢筋工程的质量监督、施工要点和验收规范等方面进行详细介绍。
一、钢筋工程的质量监督1. 底板钢筋底板钢筋应按照国家现行有关标准规范及设计文件成形绑扎。
在梁板体系中,当底板上层的钢筋与梁的主筋标高相同时,板的上层钢筋应该从梁的主筋下穿过,设计应考虑到钢筋重叠放置时对保护层的影响。
2. 人防门门框插铁及门槛钢筋人防门的门框插铁及门槛钢筋应在底板浇混凝土前绑扎到位。
防护密闭门(门的型号中有FM字样)的门框墙及门槛截面厚度的最小尺寸不小于300mm,密闭门(门的型号中有M字样)的门框墙及门槛截面厚度由设计施工图决定。
两个防护单元间的门框墙及门槛截面厚度不小于500mm。
防护密闭门的门槛箍筋应该闭口,箍筋规格不得小于12mm,在箍筋转角处应绑扎水平钢筋,水平钢筋应该锚固到门框墙中,并与门框墙插铁绑扎牢固。
有槛门的门槛钢筋高出底板的高度应该满足各种型号的人防门门槛建筑高度。
人防门铰页侧门框最小宽度应满足人防门的安装尺寸,闭锁侧门框最小宽度应二、钢筋工程的施工要点1. 钢筋的加工和安装钢筋应按照设计要求进行加工和安装,保证钢筋的等级和直径符合要求。
在施工过程中,应严格按照图纸和规范进行钢筋的布置和连接,确保钢筋的连接牢固,避免出现松动和断裂现象。
2. 钢筋的锚固和搭接钢筋的锚固长度应按照设计要求进行施工,保证钢筋的锚固牢固。
在钢筋的搭接处,应按照规范要求进行搭接,并采取适当的焊接措施,确保钢筋的连接可靠。
3. 钢筋的保护层钢筋的保护层应按照设计要求进行施工,避免钢筋受到腐蚀和损伤。
在施工过程中,应采取适当的措施,保证钢筋与混凝土之间的粘结牢固,提高钢筋的抗拉强度和抗弯能力。
三、钢筋工程的验收规范1. 钢筋的检查在施工过程中,应定期对钢筋进行检查,检查钢筋的等级、直径、布置和连接是否符合设计要求。
人防工程注意事项
(1)构造梅花筋
双面配筋的钢筋混凝土板,墙体应设置梅花型排列的拉结钢筋, 拉结钢筋采用≥φ6(g)≤500并设在节点上,上下绑牢。
(2)平板防护密闭门门框墙、门洞四角的内外侧配置两根直径φl6mm的斜向钢筋,长度1100mm。
双面防护门墙体厚度不小于500mm ,并四角插筋3根φl6°
(3 )人防门框墙的水平筋、箍筋做成封闭型。
墙、柱插入底板部分设水平筋、箍筋,间距不大于500mm ,不小于2道。
暗柱箍筋在密闭止水钢板处断开应与止水钢板焊接,单面焊接10d o各井口预埋角钢及钢筋扣,与底板整体浇注。
人防门下槛钢筋应与底板筋焊牢防止踩下。
(4 )所有战时封堵、防护密闭门、密闭门的门前顶板上开口方向在门的内侧均安装吊钩,做法按标准图。
人防验收中常见问题一、底板:1、底板钢筋网片上下层筋必须满扎,不允许跳扣、漏扣。
2、板筋“S”拉钩上下端要勾住板筋纵横筋节点,并绑扎牢固。
3、人防验收前集水井子口钢筋必须绑扎完成,井口角钢锚固筋不得遗漏。
4、门框墙反坎高度控制,与地漏的相对高度。
5、人防口部四周均设置封闭箍筋,反坎封闭箍筋要勾住底板下层筋。
6、临空墙、人防隔墙等人防特性墙在板内设置压脚筋。
7、柱筋在底板内设置定位箍筋间距不大于500mm(至少两道),墙板筋在板内水平筋,至少两道。
8、底板验收前,人防口部角加筋,两下角加筋要完成,人防口部四角设置斜加筋,长度不小于1200。
当墙厚不大于400mm时,各设置2根圆16三级钢,当墙厚大于400mm时,各设置3根圆16三级钢。
9、基础梁钢筋开口方向必须向下。
10、止水钢板搭接部位必须满焊。
二、墙板1、外墙导墙高度为500mm,内墙与外墙交接处,内墙水平筋在验收前绑扎完成。
2、内墙水平筋在外墙锚固处,遇止水钢板,15d弯头与止水钢板焊接,焊接长度不小于10d。
3、暗柱箍筋在止水钢板处被割断,箍筋增设弯头与止水钢板焊接,焊接长度满足10d。
4、外墙拉钩在止水钢板下部,必须紧贴止水钢板开始设置拉钩。
5、墙体水平筋在转角处若采用搭接形式,搭接长度必须满足LF,内侧钢筋设置15d弯头,并伸l至墙端。
6、墙板钢筋网片上下层筋必须满扎,不允许跳扣、漏扣,“S”拉钩端要勾住纵横筋节点,间距按设计要求。
7、人防特性墙不允许采用水泥撑子,对拉螺栓要采用一次性螺栓,不允许采用穿墙套管,加设止水片。
8、外墙止水钢板在转角处不得搭接。
三、顶板1、人防门吊钩位置放置正确,吊钩必须勾住楼板板筋最上层筋。
2、特性墙压角筋放置正确。
3、顶板钢筋网片上下层筋必须满扎,不允许跳扣、漏扣。
4、板筋“S”拉钩上下端要勾住板筋纵横筋节点,并绑扎牢固,间距不大于500mm。
5、特性墙竖筋对抱。
地下室梁配筋注意事项
一.人防区域:
1)KL及L均有箍筋加密区,且加密区箍筋间距不得大于主筋直径的5倍和100的较小值,即当人防区域主梁筋直径小于20时得小心。
2)当梁受拉钢筋配筋率>1.5%时,应控制受压钢筋配筋率不得小于以下数值:A S’≥A S-(0.17f cd.bh0/ f yd)
3)当梁处于高低变化处时,箍筋及腰筋按临空墙分布筋设计,即配筋率不得小于规范表4.11.7数值,本项目配筋率按0.25%,即0.25%.b.1000。
4)注意平时车辆通行口洞净高问题,FKL梁统一在表格里表示。
二.地下室通用:
1)梁配筋较大时,尽量少根数大直径。
2)地下室高低变化处梁箍筋及腰筋应加强。
3)注意简化方法,如主楼范围内大部分梁可以按一个编号。
4)配筋过程如发现配筋率较大,如大于2.0%时应告知计算者进行调整。
