冲孔灌注桩施工技术交底记录

  • 格式:doc
  • 大小:2.49 MB
  • 文档页数:9

冲孔灌注桩施工技术交底记录

施工技术交底记录

工程名称:佛冈碧桂园10#楼工程

交底项目 冲孔灌注桩

交底人 交底

日期

(接上页)

交底内容:

钻(冲)孔灌注桩允许偏差

项 目 允许偏差(mm)

钢筋笼 主筋间距 ±10

箍筋间距或螺旋箍螺距 ±20

笼 直 径 ±10

笼 长 度 ±50

桩的位置偏移 泥浆护壁钻(冲)孔灌注桩 垂直于桩基中心线 1~2根桩,单排桩、群桩、基础的边桩 d/6且≯100

沿桩基中心线 条形基础的桩、群桩基础的中间桩 d/6且≯150

垂直度 0.5/100

钢筋笼主筋保护层厚度(水下混凝土) ±20

注:d为桩的直径。

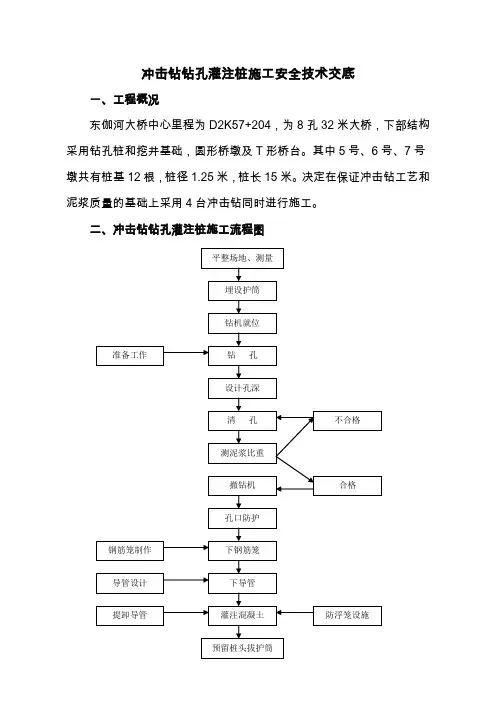

一、 操作工艺

(一) 泥浆的制备和处理

1、 除能自行造浆的土层外,泥浆制备要选用高塑性粘土或膨润土。

(接上页)

交底内容:

(五) 孔底清理及钢筋笼安放

1、 在粘土和粉质粘土中成孔时,可注入清水,以原土造浆护壁。排渣泥浆的相对密度控制在设计要求范围。

2、 在砂土和较厚的夹砂层中成孔时,泥浆相对密度要根据实际情况作适当调整;在穿过砂夹卵石层或容易坍孔的土层中成孔时,泥浆的相对密度要相应提高。

3、 在钻(冲)孔至设计标高后,要对孔底沉渣进行清理。

4、 吊放钢筋笼:钢筋笼放前要绑好砂浆垫块;吊放时要对准孔位,吊直扶稳,缓慢下沉,钢筋笼放到设计位置时,要立即固定,防止上浮。

(六) 水下混凝土浇筑

在清孔完成30分钟内要浇注水下混凝土,随着混凝土不断增高,孔内沉渣将浮在混凝土上面,并同泥浆一同排回贮浆槽内。水下浇筑混凝土要连续施工。

(七) 试块留置

同一配合比的试块,每班不得少于1组。每根灌注桩不得少于1组。

(八) 雨期施工

(接上页)

交底内容:

e、钢筋笼应垂直缓慢放入孔内,防止碰撞孔壁。钢筋笼放入孔内后,要采取措施固定好位置。

f、对在运输、堆放及吊装过程中已经发生变形的钢筋笼,应进行修理后再使用。

(5)预防断桩

a、混凝土塌落度应严格按设计要求规范要求控制。

b、边灌混凝土边拔导管,做到连续作业。灌注时勤测混凝土顶面上升高度,随时掌握导管埋入深度,避免导管埋入过深或导管脱离混凝土面。

三、 成品保护

1、钢筋笼在制作、运输和安装过程中,要采取措施防止变形。吊入桩孔内,要牢固确定其位置,防止上浮。

2、灌注桩施工完毕进行基础开挖时,要制定合理的施工顺序和技术措施,防止桩的位移和倾斜。并要检查每根桩的纵横位置偏差。

3、在桩机安装,钢筋笼运输及混凝土浇筑时,均要注意保护好现场的轴线桩,高程桩,并经常予以核校。

4、桩头外留伸入冠梁的主筋插铁要妥善保护,不得任意弯折或压断。

接受交底者签名:
