工程造价定额项目换算方法及实例计算
- 格式:docx
- 大小:36.90 KB
- 文档页数:2
一、直接费直接费由直接工程费和措施费组成。
直接工程费直接工程费是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
直接工程费=人工费十材料费十施工机械使用费。
人工费人工费是指为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:指发放给生产工人的基本工资。
(2)工资性补贴:指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
(3)生产工人辅助工资:指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期IA]的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
(4)职工福利费:指按规定标准计提的职工福利费。
(5)生产工人劳动保护费:指按规定标准发放的劳动保护用品的购置费及修理费、徒工服装补贴、防暑降温费、在有碍身体健康环境中施工的保健费用等。
材料费材料费是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
内容包括:(1)材料原价(或供应价格).(2)材料运杂费:指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。
(3)运输损耗费:指材料在运输装卸过程中不可避免的损耗。
(4)采购及保管费:指为组织采购、供应和保管材料过程中所需要的各项费用。
包括:采购费、仓储费、工地保管费、仓储损耗。
(5)检验试验费:指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用。
不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。
施工机械使用费施工机械使用费是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。
施工机械台班单价应由下列7项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值.(2)大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理.以恢复其正常功能所需的费用。
工程造价定额的换算方法及实例摘要:定额项目的转换是调整定额中规定的内容与设计要求的内容相一致的转换过程。
在我看来,一般定额项目的换算可以分为四种换算类型:1。
工程量换算;2.劳动和机械系数的调整;3.固定基价转换;4.材料规格的转换.定额项目的转换是将定额中规定的内容调整到与设计要求一致的转换过程。
在我看来,一般定额项目的换算可以分为四种换算类型:1、工程量的换算;2.劳动和机械系数的调整;3.固定基价转换;4.材料规格的转换;一、工程量的换算工程量的换算是以预算定额中规定的内容为基础,施工图中计算的工程量乘以定额中规定的调整系数进行换算。
例:莫在厅内装饰异形艺术吊顶,图中计算展开面积为150m2。
根据本部分工程量计算规则,定额规定异形艺术吊顶按扩大面积乘以1.15的系数计算。
工程量换算:1501.15=172.54m2二。
劳动和机械系数的调整;由于施工图设计的工程内容与定额规定的不同,定额规定劳动力和机械费用可在定额规定的范围内调整。
这部分内容通常容易漏掉,需要你阅读定额的总说明、分项工程的说明、定额下的注释或说明,记忆或提取人工和机械调整的内容和系数。
2000年预制混凝土基础梁02-202根,固定基价6842.6元/10M3,综合人工日25.84元/人工日,含量59.511人工日/10m3。
焊条 3.14元/kg,含量0.784kg/10m3。
下面有一个说明:对于预制混凝土基础梁的安装,如果有电焊,每10m3构件增加5.45kg电焊条,0.40台班交流电焊机,0.60人工日综合人工。
这里的固定基价是6842.6元/10M3,不能直接采用。
换算如下:1)换算人工:59.511 0.60=60.111(人工日)人工日固定价格=60.11125.84=1553.268元/10m32)换算材料:5.45 0.784=6.234kg电焊条材料固定价格=6.234 4.8固定价格:0.40*105=42元/10m3。

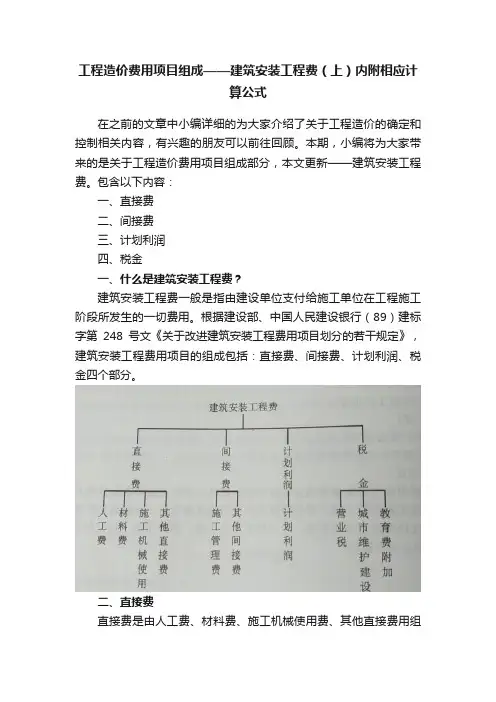

工程造价费用项目组成——建筑安装工程费(上)内附相应计算公式在之前的文章中小编详细的为大家介绍了关于工程造价的确定和控制相关内容,有兴趣的朋友可以前往回顾。
本期,小编将为大家带来的是关于工程造价费用项目组成部分,本文更新——建筑安装工程费。
包含以下内容:一、直接费二、间接费三、计划利润四、税金一、什么是建筑安装工程费?建筑安装工程费一般是指由建设单位支付给施工单位在工程施工阶段所发生的一切费用。
根据建设部、中国人民建设银行(89)建标字第248号文《关于改进建筑安装工程费用项目划分的若干规定》,建筑安装工程费用项目的组成包括:直接费、间接费、计划利润、税金四个部分。
二、直接费直接费是由人工费、材料费、施工机械使用费、其他直接费用组成。
(一)人工费人工费是指列入概预算定额的直接从事建筑安装工程施工工人(包括现场内水平、垂直运输等辅助工人)和附属辅助生产单位(非独立经济核算单位)工人的人工工日数和响应的概预算定额人工费单价及实物工程量相乘所得的费用。
即:1、人工费项目组成人工费由列入概预算定额分项工程内的直接从事建筑安装工程施工的生产工人的基本工资、工资性津贴及属于生产工人开支范围的各项费用组成。
包括:1)生产工人的基本工资;2)生产工人的工资性津贴;3)生产工人辅助工资;4)生产工人工资附加费;5)生产工人劳动保护费。
2、定额工人的基本工资1) 生产工人的基本工资建筑安装生产工人基本工资是以定额平均技术等级、工资等级及工资等级系数、工资标准为基础确定的。
(1)定额平均技术等级定额平均技术等级是指按照工人小组成员各等级人均比例综合确定的等级。
如:某小组成员有六级工1人,五级工2人,四级工6人,三级工4人,二级工1人,其计算式为:(2)工资标准现行建筑安装工人工资标准应按劳动人事部劳人薪(1985)31号文件的规定执行,见《国营大中型企业工人工资标准表》(表2-1).依据该表计算建筑安装生产工人日工资标准的计算式为:(3)工资等级及工资等级系数工资等级应与定额平均技术等级相对应。
工程合同造价计算一、编制说明本计算范本依据国家现行的相关规范和标准进行编制,旨在提供一种标准化的造价计算方法。
在具体应用时,需根据实际工程项目的特点和要求进行调整。
二、费用组成1. 直接费:包括材料费、人工费和机械使用费等直接投入的费用。
2. 间接费:指为完成工程建设而发生的管理费用、利润、风险费等。
3. 其他费用:根据合同约定,可能包括设计费、监理费、咨询费等。
三、费用计算材料费- 根据工程量清单中的项目特征,结合市场价格确定材料单价。
- 材料总费用=∑(材料消耗量×材料单价)。
人工费- 按照工程所在地的劳动市场行情,确定不同工种的人工单价。
- 人工总费用=∑(工日×人工单价)。
机械使用费- 根据施工组织设计和施工方案,确定机械的种类和使用时间。
- 机械使用费=∑(机械台班×租赁或折旧费)。
间接费- 管理费:通常按照直接费的一定比例计提。
- 利润:根据企业的经营目标和市场行情确定。
- 风险费:考虑到可能出现的风险因素,按照一定的比例设定。
其他费用- 根据合同条款,计算设计费、监理费等其他相关费用。
四、总造价- 总造价=直接费+间接费+其他费用。
- 总造价应包含所有预见和不可预见的费用,确保工程造价的完整性和合理性。
五、调整与变更- 在工程实施过程中,如遇设计变更或市场价格波动,应及时调整造价计算。
- 所有的调整必须经过双方协商一致,并形成书面文件。
六、结算与支付- 工程进度款的支付应根据合同约定的支付条件和进度进行。
- 最终结算应在工程竣工验收合格后进行,双方应根据实际完成的工程量和合同约定的计价方式进行结算。
七、附件- 本计算范本应附有工程量清单、材料价格表、人工费率表等相关附件,以供参考和核实。
八、法律效力- 本计算范本一经双方签字盖章,即具有法律效力。
任何一方不得擅自修改,如有争议,应通过友好协商或依法解决。
工程造价定额项目换算方法和实例换算方法一般包括单价计算法、总价计算法和逐部分计算法。
单价计算法是指根据清单项目的工程量和综合单价计算出该项目的工程造价。
具体步骤为:先根据综合单价核算出各清单项目的单价金额,再将单价金额与相应的工程量相乘,得到每个项目的工程造价。
这种方法适用于清单项目具有较高的可比性,且单价金额较为稳定的情况。
例如,一些工程项目的综合单价为500元/㎡,工程量为1000㎡,则该项目的工程造价为500,000元。
总价计算法是指将整个工程的工程量合计后,根据合计工程量和综合单价计算出工程的总造价。
具体步骤为:将所有清单项目的工程量相加得到合计工程量,再将综合单价与合计工程量相乘,得到工程的总造价。
这种方法适用于整个工程的清单项目较多,且综合单价较为波动的情况。
例如,一些工程项目的合计工程量为5000㎡,综合单价为200元/㎡,则该项目的总造价为1,000,000元。
逐部分计算法是指将工程分为若干个部分,每个部分根据部分工程量和综合单价计算出造价后再相加得到工程的总造价。
具体步骤为:将工程按照不同的部分进行划分,计算每个部分的工程造价后再进行相加。
这种方法适用于工程内的不同部分具有较大差异,且需要分别计算的情况。
例如,一些工程项目的地基工程面积为1000㎡,综合单价为100元/㎡,建筑工程面积为2000㎡,综合单价为200元/㎡,则该项目的工程造价为100,000元(地基工程部分)+400,000元(建筑工程部分)=500,000元。
以上是工程造价定额项目换算方法的一些示例,根据实际情况可以选择合适的方法进行计算。
同时,在进行换算时,还需注意将合适的综合单价与正确的工程量进行配比,以得到准确的工程造价。

工程造价估算方法与实例工程造价估算是指根据工程项目的实际情况,运用相关的工程经济学原理、方法和技术,通过对工程项目的各项工作内容和资源需求进行深入研究和分析,确定出工程项目的投资费用的过程。
工程造价估算既是工程投资决策的依据,也是合理控制工程造价的手段。
定额计算法是工程造价估算中常用的方法之一,它是根据实际工程的设计要求和技术标准,运用建筑、装饰、给排水、电气等专业的工程评价定额,按照建筑面积、长度、体积等计量单位来进行工程量的计算,最终得出工程项目的造价数值。
根据工程项目的设计图纸和施工方案,可以进行分项工程量的计算,对于建筑工程而言,可以根据建筑面积按照材料消耗、施工工艺和构造要求等因素进行定额计算。
对于装饰工程而言,可以根据装饰面积按照材料规格、工艺要求和人工费用等因素进行定额计算。
对于给排水、电气和暖通工程而言,也可以通过类似的方法进行定额计算。
设备安装工程量的测算是工程造价估算中的重要环节之一、根据工程项目的设备清单和设备安装方案,可以确定设备安装工程的工程量和造价。
设备安装工程的工程量常常通过设备的数量和设备的安装位置等因素来进行计算。
基础土方工程量的计算是工程造价估算中必不可少的一部分。
根据工程项目的地基情况、土壤类型和地基处理方案等因素,可以确定基础土方工程的工程量和造价。
基础土方工程量的计算常常通过土方的体积和土方的运输距离等因素来进行计算。
除了以上方法之外,还有其他一些方法可以用来进行工程造价估算,例如指标法、学历法、比较法、判断方法等。
这些方法在不同的情况下具有其各自的适用性,需要根据具体的工程项目选择合适的方法进行估算。
总的来说,工程造价估算是一个复杂的过程,需要综合考虑工程项目的各项要素和相关因素,运用合适的方法和技术进行估算。
合理准确的工程造价估算对于工程投资决策和工程造价控制都具有重要意义,能够有效地保障工程项目顺利进行。
工程造价定额项目换算方法和实例工程造价定额是国家规定的一套在工程建设中常用的计价方法,它可以用来评估建设工程所需的费用。
在工程建设的过程中,有时需要进行项目换算,这就要涉及到工程造价定额项目换算方法和实例。
一、工程造价定额项目换算方法工程造价定额项目换算分为两种方法:铺底数法和市场价定额换算法。
1. 铺底数法铺底数法是根据建筑、工程、设备、软件等实际情况,具体计算每个项目所需的成本,并合理分配到每个单项工程的成本上。
该方法适用于没有标准定额的情况下,需要通过项目实地调查、具体计算、统计平均成本等方式进行换算。
2. 市场价定额换算法市场价定额换算法是根据当前市场价格、工程规模等因素,以标准定额为基础,参考市场价格进行换算。
该方法适用于有标准定额的情况下,根据实际情况进行灵活调整,以达到最优化的效果。
二、工程造价定额项目换算实例以建筑工程为例,假设需要对建筑工程进行项目换算,下面是具体操作步骤:1. 确定项目范围和任务目标,进行实地调查。
例如,建设某一楼房,需要确定建设的楼房规模、施工方案、材料选用等相关情况,进行调查。
2. 根据建设项目的实际情况,确定铺底数。
例如,某一建筑楼房的主体结构需要使用多少混凝土、钢筋等材料,需要安装多少门窗、卫生设备、电梯等。
3. 计算铺底数。
根据实际情况,计算每个项目所需的成本,例如:混凝土每方用量,钢筋每公斤用量,门窗每个用量等。
4. 对成本进行合理分配。
例如,将主体结构成本合理分配到每个单项工程上,如混凝土分配到地基筏板、立柱、地梁、楼板,钢筋分配到地基筏板、立柱、楼板,门窗分配到外墙门窗,卫生设备分配到卫生间等。
5. 根据实际情况和市场价格进行比对研究。
例如,研究当前市场上的各项材料价格,通过比对市场价格和铺底数来确定项目成本。
6. 进行市场价定额换算。
例如,以标准定额为基础,根据实际情况和市场价格进行灵活调整,以达到最优的效果。
以上就是对工程造价定额项目换算方法和实例的介绍。

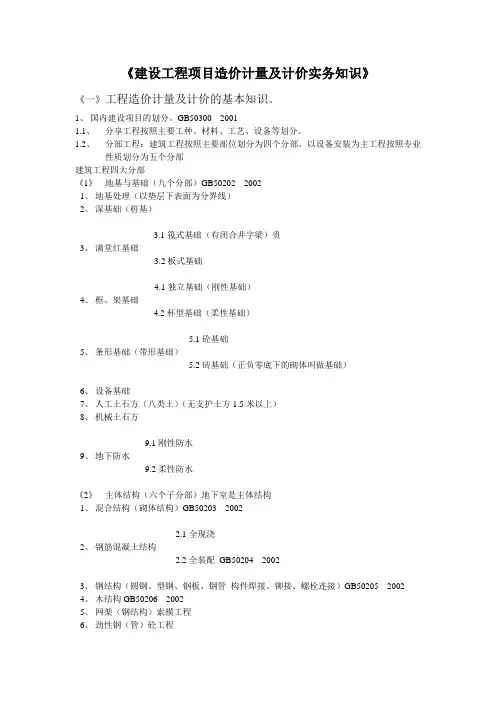

《建设工程项目造价计量及计价实务知识》《一》工程造价计量及计价的基本知识。
1、国内建设项目的划分。
GB50300---20011.1、分享工程按照主要工种、材料、工艺、设备等划分。
1.2、分部工程:建筑工程按照主要部位划分为四个分部。
以设备安装为主工程按照专业性质划分为五个分部建筑工程四大分部《1》地基与基础(九个分部)GB50202---20021、地基处理(以垫层下表面为分界线)2、深基础(桩基)3.1筏式基础(有闭合井字梁)贵3、满堂红基础3.2板式基础4.1独立基础(刚性基础)4、框、架基础4.2杯型基础(柔性基础)5.1砼基础5、条形基础(带形基础)5.2砖基础(正负零底下的砌体叫做基础)6、设备基础7、人工土石方(八类土)(无支护土方1.5米以上)8、机械土石方9.1刚性防水9、地下防水9.2柔性防水《2》主体结构(六个子分部)地下室是主体结构1、混合结构(砌体结构)GB50203---20022.1全现浇2、钢筋混凝土结构2.2全装配GB50204---20023、钢结构(圆钢、型钢、钢板、钢管构件焊接、铆接、螺栓连接)GB50205---20024、木结构GB50206---20025、网架(钢结构)索模工程6、劲性钢(管)砼工程《3》屋面工程(五个子分部)GB502071、平屋面2、坡屋面3、排水系统4、刚性防水5、柔性防水GB50208---2002《4》装饰工程(十一个子分部)1、地面与楼面GB50209---20022、天棚工程3、内外墙面4、隔墙(板)隔断5、独立柱工程6、门窗工程7、栏杆(板)扶手8、变形缝装修9、装饰线10、建筑配件11、油漆工程GB50210---2002《5》采暖卫生及煤气GB502421、电气安装GB503032、只能建筑GB503073、通风及空调GB502434、电梯GB503103、单位工程(室内由九个部分组成)1.1给水、排水、热力、煤气组成单位工程1、室外 1.2架空线路、电缆、路灯组成单位工程1.3道路、花坛、绿地等组成单位工程2.1投标报价2、多次计价 2.2结算2.3竣工决算4单项工程(有多个单位工程组成的建筑群)例如:住宅小区、厂区、学校等【FIDIC条件】《二》建设项目费用构成(建标【2003】206号文件)1、直接费=直接工程费(北京定额直接费)基本工资预算价=供应价+市内运费+材料保管费人工费辅助工资材料保管费=(供应价+市内运输费)*2﹪工资性津贴主要材料折旧费①材料费辅助材料机械费维修费(预算价)周转性材料燃料动力费大型机械进出场按拆费其它费②措施费现场经费现场管理费(装修现场管理费=人工费*费率﹪)临时设施费文明施工安全施工费环境保护安全措施2、间接费⑴企业管理费⑵规费(省、直辖市以上各级政府强令收取的企业费用)①排污费②社会保障③住房公积金⑶人身意外伤害险⑷定额管理费3、利润:国务院《关于国营集体企业进入市场经济转轨办法》通知利润率补差。
一、土石方工程清单编制例题例1:某工程外墙外边线尺寸为36.24m ×12.24m ,底层设有围护栏板的室外平台共4只,围护外围尺寸为3.84m ×1.68m ;设计室外地坪土方标高为-0.15m ,现场自然地坪平均标高为-0.05m ,现场土方多余,需运至场外5km 处松散弃置,按规范编制该工程平整场地清单项目。
解:该工程按自然标高计算,多余土方平均厚度0.10m ,按题意需考虑外运。
工程量计算:平整场地:S =36.24×12.24+3.84×1.68×4=469.38m 2例2:如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土,地下常水位标高为-1.1m ,土方含水率30%;室外地坪设计标高-0.15m ,交付施工的地坪标高-0.3m ,基坑回填后余土弃运5km 。
试计算该基础土方开挖工程量,编制工程量清单。
解:本工程基础槽坑开挖按基础类型有1-1、2-2和J -1三种,应分别列项。
工程量计算:挖土深度=1.6-0.3=1.30 m1、断面1-1:L =(10+9)×2-1.1×6+0.38=31.78m (0.38为垛折加长度) V =31.78×1.4×1.3=57.84m 3其中:湿土 V =31.78×1.4×0.5=22.25m 32、断面2-2:L =9-0.7×2+0.38=7.98mV =7.98×1.6×1.3=16.60m 3图4-1其中:湿土V=7.98×1.6×0.5=6.38m33、J-1:V=2.2×2.2×1.3×3=18.88m3其中:湿土V=2.2×2.2×0.5×3=7.26m3根据工程量清单格式,编制该基础土方开挖工程量清单如下表:表1-2例3:某工程室外排水管道WSI,工程量80m(含窨井),采用外径450mm水泥涵管直铺。
造价常见定额换算及换算方法乘系数换算是指在使用预算定额项目时,定额的一部分或全部乘以规定的系数。
下面是小编为大家分享造价常见定额换算及换算方法,欢迎大家阅读浏览。
一、常见换算类型1、砌筑砂浆换算2、抹灰砂浆换算3、构件混凝土换算4、楼地面混凝土换算5、系数换算6、其他换算二、换算原因及公式1、砌筑砂浆的换算1)、换算原因当设计图纸要求的砌筑砂浆强度等级在预算定额中缺项时,就需要调整砂浆强度等级,求出新的定额基价。
2)、换算特点由于砂浆用量不变,所以人工、机械费不变,因而只换算砂浆强度等级和调整砂浆材料费。
3)、砌筑砂浆换算公式:换算后定额基价=原定额基价+定额砂浆用量×(换入砂浆基价-换出砂浆基价)2、抹灰砂浆换算1)、换算原因当设计图纸要求的抹灰砂浆配合比或抹灰厚度与预算定额的抹灰砂浆配合比或厚度不同时,就要进行抹灰砂浆换算。
2)、换算特点第一种情况:当抹灰厚度不变只换算配合比时,人工费、机械费不变,只调整材料费;第二种情况:当抹灰厚度发生时,砂浆用量要改变,因而人工费、机械费不变,因而人工费、材料费、机械费均要换算。
3)、换算公式:第一种情况的换算公式:换算后定额基价=原定额基价+抹灰砂浆定额用量×(换出砂浆基价-换出砂浆基价)第二种情况换算公式:换算后定额基价=原定额基价+(定额人工费+定额机械费)×(K-1)+∑(各层换入砂浆用量×换入砂浆基价-各层换出砂浆用量×换出砂浆基价)式中:K——工、机费换算系数,且K=设计抹灰砂浆总厚÷定额抹灰砂浆总厚各层换入砂浆用量=(定额砂浆用量÷定额砂浆厚度)×设计厚度各层换出砂浆用量=定额砂浆用量3、构件混凝土换算1)、换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。
2)、换算特点混凝土用量不变,人工费、机械费不变,只换算混凝土强度等级或石子粒径。
定额换算一、定额换算的原则定额换算就是使定额的内容与施工图一致的过程。
其实质是依据定额的规定,对定额中原列的人工、材料、机械台班进行调整,从而使原有项目的预算价格、工料、台班符合实际情况的过程不。
建筑工程预算定额的换算,必须同时满足以下三个原则:(1)必须是设计和施工要求与定额内容不符;(2)允许换算;(3)必须要按照规定的方法进行换算。
以上三项是定额换算的必要条件,缺一不可。
二、定额换算的类型及方法当设计和施工要求与定额内容不符时。
情况是比较复杂的,大致分为以下几种情况:(一)同时选套两个定额的换算这一类型是定额首先以一定的综合性为基础来考虑,然后考虑一个增减性的额度,这样在定额中是以两项出现的,基础定额和增加定额。
当需要换算时,就以基础定额加减增加定额的倍数即可。
定额中出现较多,下面仅举几例:1、厚度换算例C20细石混凝土找平层60厚,工程量145m2。
查2003年定额[9—1—4]项目考虑为40厚,计费价格20.39元/10m2,[9—1—5]项规定细石混凝土每增减5mm,计费价格相应增减2.77元/10m2,说明厚度不同可以换算调整。
即:[9—1—4]项+[9—1—5]项×4换算后计算价格为:20.39+2.77×4=31.47(元/10m2)2、遍数的换算例顶棚刷乳胶漆三遍,工程量19.30m2。
查2003年定额[9—1—151]项目考虑顶棚刷乳胶漆二遍,计费价格8.36元/10m2,[9—1—157]又考虑了顶棚刷乳胶漆每增一遍的计费价格4.62元/10m2,设计为三遍。
即:[9—1—151]项+[9—1—157]项×1换算后计算价格为:8.36+4.62×1=12.98(元/10m2)3、运距换算例自缷汽车运输土石方,运距3000米。
查查2003年定额[1—3—57]项目按运距1km以内考虑,,计费价格46.38元/10m2,[1—3—58]又考虑了每增运1km的情况计费价格为4.36元/10m2。
工程造价定额项目换算方法及实例计算一般来说,工程造价定额项目是按照一定的规范和标准进行编制的,
其中包含了工程量和成本等信息。
为了对不同单位进行换算,需要先了解
项目的计量单位和换算规则,然后根据具体的换算需求进行计算。
常见的工程造价定额项目换算方法有以下几种:
1.换算系数法:对于同一项目的不同计量单位,可以通过乘以一个换
算系数进行换算。
例如,将米换算成英尺,可以用1米=3.2808英尺的换
算系数进行计算。
2.单位换算法:对于复杂的项目,可以根据项目中不同的构件或工作
内容,分别换算计量单位。
例如,对于一个建筑工程项目,可以将地基的
计量单位由平方米换算成立方米,将墙体的计量单位由米换算成平方米等。
3.换算表法:对于常见的计量单位,可以事先制定一张换算表,以便
快速查找需要的换算系数。
例如,可以制定一张长度换算表,包括米、英尺、码等单位的换算系数。
下面以一个简单的工程造价定额项目为例,来进行具体的换算计算:假设有一个钢筋混凝土梁的工程造价定额项目,其中包括了梁的长度、宽度、高度等信息。
计量单位为米。
1.假设梁的长度为10米,宽度为0.3米,高度为0.5米。
现在需要
将长度单位换算成英尺。
换算系数为1米=3.2808英尺。
所以,长度单位换算成英尺的计算公
式为:长度(英尺)=长度(米)×换算系数。
长度(英尺)=10米×3.2808=32.808英尺。
2.假设梁的成本为每米500元。
现在需要将成本单位换算成美元。
换算系数为1元=0.14美元。
所以,成本单位换算成美元的计算公式为:成本(美元)=成本(元)×换算系数。
成本(美元)=500元×0.14=70美元。
通过以上的实例计算,可以看出工程造价定额项目换算方法的应用非常简单。
根据具体的计量单位和换算规则,进行适当的换算计算即可。
这样可以更加方便地掌握工程造价定额项目的工程量和成本信息,为工程的计划和控制提供准确的数据支持。
