混凝土泵管加固技术措施
- 格式:doc
- 大小:157.50 KB
- 文档页数:4
混凝土泵车泵送系统设计高层泵送混凝土施工泵管固定方案泵送混凝土,对于高层建筑而言,是一项至关重要的工程。
在这其中,泵送系统的设计以及泵管的固定方案,更是决定了施工的顺利进行。
下面,我就结合自己十年方案写作的经验,为大家详细阐述一下这个方案。
一、设计泵送系统在设计泵送系统时,我们要考虑的是泵车的选型。
泵车的选型要根据工程的具体需求,如泵送高度、泵送距离、混凝土的坍落度等因素来决定。
一般来说,泵车的泵送能力要大于实际需求,以确保施工的顺利进行。
1.泵车选型(1)泵送能力:泵车的泵送能力要满足工程需求,同时要留有一定的余量。
(2)泵送高度:泵车的泵送高度要覆盖整个施工区域。
(3)泵送距离:泵车的泵送距离要满足现场布局。
(4)泵送速度:泵车的泵送速度要适应混凝土的坍落度。
2.泵送系统设计(1)泵送管道:泵送管道的选择要考虑其承压能力、耐磨性、抗腐蚀性等因素。
(2)泵送泵站:泵送泵站的设计要考虑其稳定性、操作方便性以及安全性能。
(3)控制系统:控制系统的设计要考虑其智能化程度,实现泵送过程的自动控制。
二、泵管固定方案泵管的固定是高层泵送混凝土施工中的关键环节,泵管的固定方案要确保泵管的安全、稳定,同时要方便施工。
1.泵管固定方式(1)地锚固定:在地面上设置地锚,将泵管固定在地锚上。
(2)抱箍固定:使用抱箍将泵管固定在支架上。
(3)焊接固定:将泵管与支架焊接在一起。
2.泵管固定方案设计(1)固定位置:泵管固定位置要选择在混凝土浇筑区域附近,方便施工。
(2)固定间距:泵管固定间距要根据泵管的长度、直径等因素确定。
(3)固定方式:根据现场实际情况,选择合适的固定方式。
(4)安全防护:在泵管固定过程中,要设置安全防护措施,如防护网、警示标志等。
三、施工注意事项1.泵送前的准备:检查泵车、泵送系统、泵管等设备是否正常运行,确保施工顺利进行。
2.泵送过程中的监控:实时监控泵送压力、流量等参数,确保泵送过程稳定。
3.泵管维护:定期检查泵管,发现问题及时处理,防止泵管损坏。

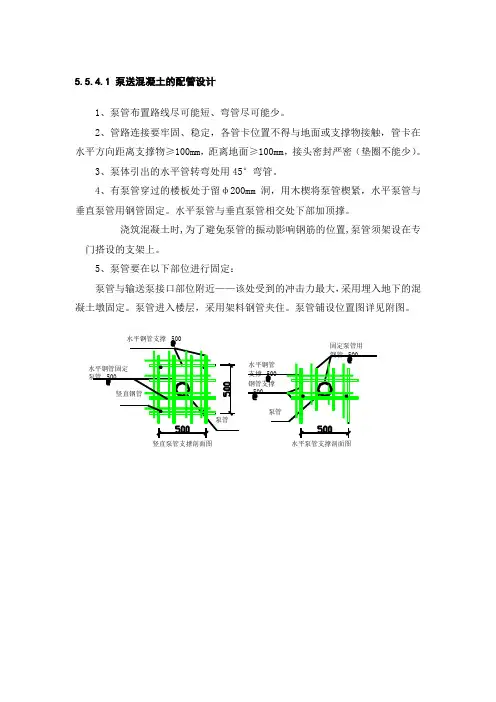

5.5.4.1 泵送混凝土的配管设计
1、泵管布置路线尽可能短、弯管尽可能少。
2、管路连接要牢固、稳定,各管卡位置不得与地面或支撑物接触,管卡在水平方向距离支撑物≥100mm ,距离地面≥100mm ,接头密封严密(垫圈不能少)。
3、泵体引出的水平管转弯处用45°弯管。
4、有泵管穿过的楼板处于留φ200mm 洞,用木楔将泵管楔紧,水平泵管与垂直泵管用钢管固定。
水平泵管与垂直泵管相交处下部加顶撑。
浇筑混凝土时,为了避免泵管的振动影响钢筋的位置,泵管须架设在专门搭设的支架上。
5、泵管要在以下部位进行固定:
泵管与输送泵接口部位附近——该处受到的冲击力最大,采用埋入地下的混凝土墩固定。
泵管进入楼层,采用架料钢管夹住。
泵管铺设位置图详见附图。
水平泵管支撑剖面图
固定泵管用
竖直泵管支撑剖面图。
混凝土超高泵送施工措施1、原因分析(1)塔楼高标号高性能混凝土超高泵送难度大,泵管易堵塞、清洗难度大,钢管柱浇筑质量控制难。
(2)核心筒墙、柱在地下室-F25混凝土强度等级为C60,C60混凝土拌合物粘性大,泵送过程管内压力大,超高层混凝土泵送易产生倒流现象,泵送难度高。
(3)泵送高度达近200m,在超高压泵送过程中,混凝土受高压的影响,容易产生泌水、分层、泄漏,从而导致混凝土离析、堵管、爆管、清理难度大等诸多问题。
(4)型钢柱外包钢筋,直径大、间距密、与混凝浇筑质量控制难。
2、应对措施合理选择泵机泵管等施工设备,确保泵送顺利进行。
混凝土浇筑高度100m以下(即22层97.4m)时,采用常规混凝土输送模式,采用3台HBT60C-1816混凝土输送泵;理论输出压力9.6/15.7MPa (低压/高压);高度超过100m(即23层~44层)采用高层输送模式,采用超高压混凝土输送泵,拟采用3台HBT9028CH-5D;理论输出压力(低压/高压):19/28MPa。
泵管:塔楼立管选择12mm 厚高强耐磨的125AG砼输送管,保证25%的泵压富余量。
3、优化混凝土配合比设计1)配备高可泵性、高强度、高耐久性、低收缩、低成本、低水化热、自密实、自养护、自流平的高性能混凝土。
2)建立混凝土流变与可泵性关系,检测混凝土在管道输送过程中的粘滞阻力,为混凝土优化配合比提供依据。
3)水灰比宜控制在0.26-0.32之间,总用水量控制在150-170kg/m³。
4)当采用泵送工艺时,泵送混凝土的砂率宜为38%-45%。
5)控制混凝土的可泵性,一般10s时的相对压力泌水率不宜超过40%。
4、钢管柱选用高流态自密实混凝土,由混凝土自重、泵送压力、自身良好性能达到密实状态。
待混凝土终凝后对钢管混凝土进行超声波检测,确保钢管混凝土的浇筑质量。

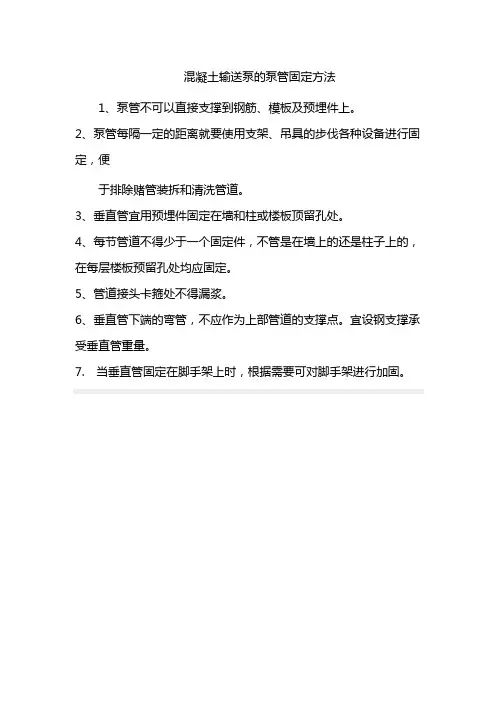

混凝土输送泵的泵管固定方法
1、泵管不可以直接支撑到钢筋、模板及预埋件上。
2、泵管每隔一定的距离就要使用支架、吊具的步伐各种设备进行固定,便
于排除赌管装拆和清洗管道。
3、垂直管宜用预埋件固定在墙和柱或楼板顶留孔处。
4、每节管道不得少于一个固定件,不管是在墙上的还是柱子上的,在每层楼板预留孔处均应固定。
5、管道接头卡箍处不得漏浆。
6、垂直管下端的弯管,不应作为上部管道的支撑点。
宜设钢支撑承受垂直管重量。
7. 当垂直管固定在脚手架上时,根据需要可对脚手架进行加固。
琚啊呭混凝土机械。
高层建筑混凝土泵管工具式固定及减振系统施工工法高层建筑混凝土泵管工具式固定及减振系统施工工法一、前言高层建筑混凝土泵管工具式固定及减振系统施工工法是针对高层建筑施工过程中泵管的固定和减振问题而设计的一种工艺方案。
在高层建筑施工过程中,混凝土泵管需要通过有效的固定和减振系统来确保施工的安全和稳定性,同时提高施工效率。
二、工法特点1. 采用工具式固定系统:该工法使用一套专门设计的工具系统,能够灵活地固定混凝土泵管,有效降低了泵管的晃动和振动,避免了因泵管晃动引起的安全隐患。
2. 高适应性:该工法适用于各种高层建筑施工工况,如高楼、桥梁、隧道等,能够根据实际情况进行调整和应用。
3. 简化施工过程:通过采用工具式固定系统,施工人员能够迅速、准确地进行泵管的固定,大大简化了施工过程,提高了施工效率。
4. 减少振动传递:该工法采用一系列减振措施,如增加减振垫片、选择合适的减振材料等,能够有效地减少泵管的振动,降低振动传递到建筑结构的程度。
三、适应范围该工法适用于各种类型的高层建筑施工,包括但不限于以下情况:1. 高层建筑混凝土泵管固定;2. 高楼施工过程中的混凝土输送;3. 桥梁、隧道等特殊建筑结构的混凝土灌注。
四、工艺原理施工工法与实际工程之间的联系:在实际工程中,高层建筑的施工过程中充分考虑泵管固定和减振问题,通过工具式固定系统和减振措施,能够有效地解决泵管晃动引起的安全问题,保证施工质量。
采取的技术措施:1. 工具式固定系统:通过设计和制造一套专门的固定工具,施工人员能够简单、快速地完成泵管的固定,保证泵管的稳定性。
2. 减振措施:通过增加减振垫片、选择合适的减振材料等方式,能够减少泵管的振动,降低振动传递到建筑结构的程度。
五、施工工艺1. 泵管固定:根据泵管的尺寸和施工现场的实际情况,使用工具式固定系统进行固定,确保泵管的稳定性。
2. 减振处理:在泵管与建筑结构接触点或泵管之间设置减振垫片,选择合适的减振材料进行填充,减少泵管的振动。
竖向混凝土泵管固定施工工法竖向混凝土泵管固定施工工法是一种用于建筑工程中的施工技术,可以有效提高施工效率、保证施工质量和安全性。
以下是对该工法的详细介绍:一、前言竖向混凝土泵管固定施工工法是一项重要的建筑施工技术,对于高层建筑和大型混凝土结构的施工具有重要意义。
该工法通过将泵管固定在垂直位置上,实现混凝土的连续输送,减少了人工操作和设备调整的次数,提高了施工效率。
二、工法特点1. 高效:竖向混凝土泵管固定施工工法采用自动输送方式,可以持续不间断地输送混凝土,减少了人工操作,提高了施工效率。
2. 精确:该工法可以精确控制混凝土的流量和流速,确保施工过程中的均匀性和一致性,提高了混凝土的质量。
3. 灵活:该工法适用于各种不同高度和施工条件的建筑工程,可以灵活调整泵管的高度和倾斜角度,适应不同的施工需求。
三、适应范围竖向混凝土泵管固定施工工法适用于高层建筑、大型桥梁、隧道、水利电力工程等各类混凝土结构的施工。
尤其在高层建筑施工中,该工法可以大幅度提高施工效率,减少人工劳动强度。
四、工艺原理竖向混凝土泵管固定施工工法的核心原理是通过泵管固定系统将泵送混凝土输送到目标位置。
在施工过程中,需要保证泵管的稳定性和流动性。
为了实现这一目标,需要采取以下技术措施:1. 合理选择泵管的高度和倾斜角,以适应不同高度的施工需求。
2. 使用泵管固定系统将泵管固定在垂直位置上,保证混凝土顺畅流动,避免堵塞和泵管移位。
3. 调整混凝土的流量和流速,确保混凝土的均匀性和一致性。
五、施工工艺竖向混凝土泵管固定施工工法包括以下施工阶段:1. 泵管固定系统的安装和调试:按照设计要求,安装泵管固定系统,并进行调试和测试,确保系统正常运行。
2.混凝土的配比和搅拌:根据设计要求,进行混凝土的配比和搅拌,确保混凝土的质量。
3. 泵送混凝土:将混凝土通过泵管输送到目标位置,在输送过程中需要保持流量和流速的稳定。
4. 泥浆清洗和维护:在施工结束后,对泵管进行清洗和维护,以确保设备的正常使用。
泵送混凝土施工措施一、施工措施1、工程配备输送泵、汽车泵进行砼浇筑。
砼浇筑时,安排好操作人员,并对作业班组进行技术交底。
2、将输送管接至施工面上,输送水平管每隔一定距离用支架、台垫、吊具等固定,输送垂直管用预埋件固定在柱或楼板预留孔处。
3、用钢筋焊成马凳,铺设脚手板作浇筑道。
4、为确保施工连续进行,现场安排经验丰富设备维修人员。
5、砼输送到浇筑部位,应符合浇筑前申请的坍落度。
6、砼的浇筑必须连续,避免中途停歇。
7、泵送砼时,料斗内砼必须保持20cm以上的高度,避免泵管吸入空气堵塞泵管,若吸入空气,致使砼逆流,则将泵机反转,把砼退回料斗,除去空气后再正转压送。
8、泵出口堵塞时,将泵机反转把砼退回料斗,搅拌后再泵送,重复3-4次仍不见效时,停泵拆管清理,清理完毕迅速重新安装好。
9、泵输送管线要直,转弯要缓,接头要严密,泵管的支设应保证砼输送平稳,检验方法是用手抚摸垂直管外壁,应感到内部有骨料流动而无颤动和晃动,否则,立即进行加固。
10、板砼浇筑时,应使砼浇筑移动方向与泵送方向相反,砼浇筑过程中,只许拆除泵管,不得增设管段。
11、泵送时,每2小时换一次洗槽里水,泵送后,及时清理泵管。
12、墙体砼浇筑时,为避免产生冷缝,可采用塔吊配合运输砼。
二、文明施工措施1、各种施工标识齐全、完好并设置在明显位置。
2、施工场地整齐有序,无杂物乱丢乱放。
3、在现场施工过程中,符合施工技术规范和施工程序要求,不违章指挥、不蛮干。
4、合理布置场地。
各项临时设施必须符合规定标准,做到场地整洁、标志醒目、生产环境达到标准作业要求。
三、环保保护措施项目部成立扬尘防治工作小组,负责施工现场扬尘污染控制的组织和落实,并从财力、物力、人力上实施战略部署,将本工程的施工扬尘控制融入到整个管理中。
1、治理范围扬尘治理范围:施工现场2、保障措施施工过程中,严格按照《道路扬尘污染防治工作导则》、《公路工程施工标准化技术指南》及相关扬尘污染防治标准,严格落实扬尘控制“六个百分之百”的工作要求。
高层混凝土输送泵管减震固定施工工法高层混凝土输送泵管减震固定施工工法一、前言高层混凝土输送泵管减震固定施工工法是一种通过减小输送泵管震动的工法,以提高混凝土输送效率和施工安全性。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点该工法的主要特点是通过加装减震固定装置在输送泵管上,减小泵管的震动,改善混凝土输送过程中的不稳定现象。
具体特点包括:减小混凝土损失,降低泵管的磨损程度,提高混凝土的均匀性和密实性,减少施工时间,增强施工安全性等。
三、适应范围该工法适用于高层建筑、大型桥梁和隧道等场所的混凝土输送,尤其适合于输送距离较远、高度较高的工程。
同时,该工法也适用于混凝土输送过程中对施工质量要求较高的工程,如高层建筑的结构施工。
四、工艺原理该工法的基本原理是通过加装减震固定装置,减轻输送泵管的震动。
在输送泵管的固定位置上加装弹簧减振装置,在混凝土输送过程中,弹簧能够吸收部分震动,减小泵管的振动程度,从而提高混凝土的输送效率。
此外,还采用了一系列的技术措施,如采用强度高、耐磨损的材料制作输送泵管,加装减振装置的合理设计等,保证工法的有效性。
五、施工工艺施工工艺按照以下步骤进行:先将输送泵管固定在工地合适位置,安装减振装置,确保减振弹簧能够正常起到减震作用。
之后,在混凝土输送过程中,通过操作控制混凝土的流速和泵管的震动,确保混凝土均匀稳定地输送到目标位置。
在施工结束后,及时对减震装置进行维护和检查。
六、劳动组织施工中需要进行的劳动组织包括:制定详细的工艺流程,合理分工,明确各个工序的负责人和工作内容;安排专业技术人员进行施工指导和质量控制;组织施工人员进行机具设备的调试和维护等。
七、机具设备该工法需要使用的机具设备包括:混凝土输送泵、减振装置、输送管道、控制装置等。
这些设备具有结构坚固、性能稳定的特点,并且能够满足施工过程中的需要。
欧帆某项目一期地泵泵管加固方案编制人:审批人:河北建工集团有限责任公司目录一、工程概况3二、材料要求4三、地泵、泵管及布料杆的支设4四、地泵防护棚的搭设9五、地泵及布料杆的使用10六、安全注意事项10泵管加固方案一、工程概况工程名称:欧帆某项目一期建设单位:临泉洪浩置业有限公司设计单位:安徽地平线建筑设计有限公司监理单位:安徽万博建设项目管理有限公司施工单位:河北建工集团有限责任公司勘察单位:安徽省金田建筑设计咨询有限责任公司工程承包范围:图纸范围内建筑、安装工程(除发包人另行分包外)本工程为欧帆某一期项目,位于安徽省阜阳市临泉霞光大道和光明路交口由1#-3#、5#-12#楼、商业用房及地下车库组成。
目录一、编制依据:1、建筑施工扣件式钢管脚手架安全技术规范JGJ130-20112、建筑施工门式钢管脚手架安全技术规范JGJ128-20103、建筑施工高处作业安全技术规范JGJ80-914、建筑施工安全检查标准JGJ59-20115、本工程施工图纸及施工组织设计二、工程概况:项目位于北京市大兴区.该工程总建筑面积89256.97㎡,其中研发办公楼地上建筑面积36343.43㎡.由主楼、裙楼及连体地下室组成,地下2层,裙房地上5层,主楼地上13层,总高58.3米.本工程全部采用商品混凝土,地上混凝土现场输送主要采用地泵配合布料机输送,泵管高度随结构施工同步升降,与顶板用架子管顶牢并加固,为确保混凝土输送安全及顺利进行,特编制此泵管固定专项措施,施工时必须严格对混凝土输送管道进行加固.其中布料机下部支撑为顶板支撑加密设置,详见模板施工方案.三、脚手架所用材料要求:1、钢管1钢管规格及材质要求钢管均采用现行国家标准直缝电焊钢管GB/T13793中规定的3号普通钢管,Φ48.3×3.6mm,其材质应符合现行国家标准碳素结构钢GB/T-700中Q235-A级钢的规定.无论新旧钢管都应有产品质量合格证及质量检验报告,钢管材质检验方法应符合现行国家标准金属拉伸试验方法GB/T228的有关规定.2外观检查钢管外观应平直光滑,没有裂缝、折痕、结疤、分层、严重锈蚀内、外壁和硬弯曲等现象.钢管必须涂有防锈漆.旧钢管表面锈蚀深度应≤0.5mm,端部弯曲:L≤1.5m时应≤5mm,立杆弯曲:3m<L≤4m时应≤12mm、4m<L<6.5m时应≤20mm,水平杆、斜杆弯曲:L≤6.5m 时应≤30mm,旧钢管使用前应按上述要求严格检查,符合规定后才能使用3新钢管必须涂有防锈漆.4钢管上严禁打孔2、扣件1材质采用可锻铸铁制作的扣件,新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证.无论新旧扣件都应有检测报告,按现行国家标准钢管脚手架扣件GB15831的规定抽样检测.2脚手架采用的扣件,在螺栓拧紧力矩达65N.m时,不得发生破坏.3外观检查扣件使用前应进行质量检查,有裂纹、缺爪、螺栓断丝或滑丝的严禁使用.新、旧扣件均应进行防锈处理.3、脚手板均采用50mm厚、宽度不少于200mm的松木,其材质应符合现行国家标准木结构设计规范GBJ5中Ⅱ级材质的规定,不得使用腐朽的脚手板.4、人员培训人员必须经公司安全部培训、持证上岗,连接泵管及现场浇筑砼人员必须经项目安全部门培训合格后上岗.施工前,由工程部牵头组织泵车司机,连接泵管及现场浇筑砼人员认真学习混凝土泵使用说明书和相关规范,加强对泵车司机和接泵管人员的技术交底,提高其责任心和操作水平.对搭设泵管固定架以及布料杆架子的操作人员必须严格按照施工技术交底进行搭设,搭设架子人员必须持证上岗.四、泵管架设计:1配管设计配管设计中考虑范围包括:混凝土的输送压力,收缩短管的长度,少用弯管和软管,以便于装拆维修,排除故障和清洗,特别是混凝土的输送压力.为保证配管的稳定,本工程地上部分采用结构内布管的形式,即配管从首层顶板进入建筑物,沿预留洞口向上伸展.到浇筑平面时,甩出弯管,接水平管,直到要浇筑部位,注意水平管和立管之比要满足规范要求.2配管的固定配管不得直接支承在钢筋、模板及预埋件上,干管每隔1.5m左右用支架或台垫固定,以便于排除堵管、装拆和清洗管道.泵管要在以下部位进行固定:泵管与泵接口部位附近受到的冲击力最大,采用整体脚手架固定.泵管进入楼层,在入口处采用钢管夹住,入口两侧用木楔固定.泵管在首层由水平管变成立管时,通过钢管借助上下楼板将泵管固定,垂直管在每层楼板洞口进行固定时,在泵管穿过楼层的四周用脚手管搭设一固定架,以托住泵管周边的楼板.再通过木楔将泵管在楼板预留洞处塞紧.保证在混凝土浇筑过程中,泵送混凝土时给楼板带来冲击荷载不损坏楼板.为了避免泵管的振动影响底板钢筋的位置,泵管需架立在支设的钢管架上,见图.五、安全技术措施:1、脚手架搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则GB5036考核合格的专业架子工.上岗人员应定期体检,合格者方可持证上岗.2、进入施工现场必须正确佩戴安全帽,施工现场严禁吸烟,严禁酒后作业.3、风力五级以上、大雾等恶劣天气,应停止脚手架搭设作业.风、雪后应对架子进行全面检查,发现倾斜、下沉、脱钩、崩扣等现象必须进行处理,经验收合格后方可使用.4、支搭脚手架作业前应对杆、扣件及其配件进行检查,包括杆件及其配件是否存在焊口开裂、严重锈蚀、扭曲变形情况,配件是否齐全,符合要求后方可使用.5、架子组装作业必须3人以上配合操作,必须按照程序支搭、组装.6、使用的工具要放在工具袋内,防止掉落伤人.7、作业中应严格执行施工方案和技术交底,分工明确,听从指挥,协调配合.8、严禁赤脚、穿脱鞋、穿硬底鞋作业.严禁在架子上打闹.正确使用安全防护用品,作业面高度超过2m时必须系安全带,要高挂低用.9、作业时,作业人员严禁嬉戏打闹.10、现场必须有专职安全员进行监督,同时进行基坑内部架体搭设时,基坑顶部必须设置警戒线,严禁人员进入,严禁向下抛扔杂物.同时在基坑架体搭设向外5米范围处也设置警戒线,严禁有人进入.11、搭设脚手架时,扣件的紧固程度应在40~50N·m,并不大于65N·m,对接扣件的抗拉承载力为3kN.扣件上螺栓保持适当的拧紧程度.12、搭设脚手架时,必须严格按照本方案设置连墙件,与钢梁抱框.13、定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全.14、严禁将外径48㎜与51㎜的钢管混合使用.。
高层混凝土输送泵管减震固定施工工法一、前言在高层建筑的施工过程中,混凝土浇筑是必不可少的一环。
然而,高层建筑的高度和重量使得混凝土输送和浇筑成为一项十分困难的工作。
而高层混凝土输送泵管减震固定施工工法则是通过采取一系列技术措施,为高层混凝土输送和浇筑提供了科学、高效的施工方案。
本文将对该工法进行详细介绍。
二、工法特点高层混凝土输送泵管减震固定施工工法的特点如下:(1)减少了混凝土浇筑时的振动和抖动;(2)减少了可能造成人员伤亡和机械设备损坏的事故发生率;(3)提高了混凝土输送和浇筑的施工效率;(4)降低了施工成本和施工周期。
三、适应范围该工法适用于高层建筑的混凝土输送和浇筑,特别是对于输送距离较长、高度较高的建筑工程,更加适用。
该工法的适用范围包括高层住宅、商业和办公等各类建筑工程。
四、工艺原理(1)减震原理:通过设置减震器或减震支架等减震设备,可以有效减少混凝土输送过程中因气压变化或其他因素引起的管道震动和振动,以保证输送过程的稳定性和可靠性;(2)固定原理:通过采用合适的管道固定和支撑装置,可以使得输送管道在输送过程中保持水平和稳定状态,降低机械设备的伤害率和管道损坏率,同时提高混凝土输送和浇筑的精度和速度。
五、施工工艺高层混凝土输送泵管减震固定施工工艺包括以下几个阶段:(1)准备工作:包括吊装和安装输送泵管、减震器、固定架等设备,并进行调试和检测,确保设备安装正确和正常工作;(2)混凝土输送:将混凝土通过输送泵管输送至高层建筑的需要浇筑的部位;(3)混凝土浇筑:将输送到建筑顶部的混凝土进行浇筑,并进行压实和抹平等工作;(4)拆卸工作:在混凝土浇筑完成后,进行输送泵管、减震器、固定架等设备的拆卸和搬运。
六、劳动组织高层混凝土输送泵管减震固定施工工法需要配备专业技术工人和熟练的施工人员,确保所有施工作业都能够按计划进行,保障施工质量和安全。
七、机具设备高层混凝土输送泵管减震固定施工工法所需的机具设备包括输送泵管、减震器、固定架、气动管夹等。
混凝土泵管技术要求有哪些内容混凝土泵管技术要求说起来可不是一件轻松事,听起来有点复杂,但其实它们跟我们日常生活中的一些小技巧有些相似。
就像做饭时你总得有几把好刀,对吧?泵管也是一样,想要把混凝土快速而平稳地输送到各个角落,得靠它的质量和性能。
你说这技术要求不就像是“厨艺秘籍”一样嘛!要不怎么才能做出又好又快的混凝土工程呢?咱得说说泵管的材质,这可是个大头。
你想啊,要是泵管一软,那混凝土进去了就像走了泥泞的路,怎么走得快啊?泵管的材质必须强度高、耐磨损,最好的选择就是钢管。
钢管的好处就是结实,能承受很大的压力,还不容易被磨损,毕竟混凝土的颗粒可不是软的,它们可硬着呢。
咱不光要管子结实,还要它耐高温、耐腐蚀,毕竟混凝土泵送时的环境复杂,老是暴晒在外,管子可不能轻易就“罢工”了,对吧?所以说,泵管的材质好不好,直接影响了整个工程的质量。
然后是泵管的接口,这也是技术要求里不可忽视的部分。
接口不严密,那混凝土在运输途中就容易泄漏,浪费材料不说,弄不好还会污染环境,影响周围的施工进度。
你想想,正值工期紧张,工程上大家都忙得像打了鸡血,结果泵管泄漏了,大家都得停下来补救。
这个损失可大了!所以接口必须做得紧密,而且接头要平滑,避免混凝土在通过时卡顿,影响泵送效率。
不得不说,接口的好坏也是泵管技术要求中至关重要的一环。
再说了,泵管的长度也得控制得当。
你让一根长得像大蛇一样的管子在地面上蜿蜒,泵送起来也不方便,对吧?长度合适才能保证混凝土的流动顺畅,减少堵塞的风险。
这个就像你跑步,脚下的路不平,肯定不想跑得太远,想想都是累的。
泵管长短得根据施工的实际需要来定,别让它“拉长了时间”,也别让它“卡住了进度”。
再有啊,泵管的耐磨性也是必须得过硬的要求。
混凝土这东西,一旦进入管子里,它的颗粒跟水泥和沙子混在一起,硬是又多又粗的,常常让泵管承受巨大的摩擦力。
时间一长,不耐磨的管子可能会出现磨损、裂纹,甚至报废,这就像一把锋利的刀久了也会生锈一样。
浅谈高层建筑混凝土施工泵管的固定方式摘要:介绍了某项目在建筑施工中应用的混凝土泵管固定技术,该装置制作简便、牢固可靠,有效保障了混凝土泵送的安全运行,并且可周转使用,经济实用,具有一定的推广价值。
关键词:泵送混凝土;高层建筑;泵管固定方式1、工程概况该项目位于成都市天府新区兴隆镇宝塘村三、四组,煎茶镇五里村五组,项目总面积约为24万平方米,分为A、B两区建设,其中A区建筑面积约6.5万平方米,B区建筑面积约18万平方米,主要建筑内容包括商务写字楼、会议中心、酒店式公寓、配套商业及企业孵化中心等。
其中,B区5#、6#属于28层高层建筑高度129.5m,建筑高度约结构形式为框架-剪力墙结构。
2、高层施工混凝土泵管固定技术现状高层建筑的混凝土施工,随着泵送高度的增加,输送压力也不断提高。
对于垂直高度大于100m的高层建筑,一般采用高强度混凝土,黏度比较大。
这种高强度混凝土的超高压泵送十分困难,容易产生泄漏导致混凝土离析、堵管等诸多问题,一直是混凝土施工的一大难题。
为此,必须研究一种安全可靠的泵管固定方式,以确保建筑施工的安全生产,同时保证施工作业人员生命财产安全,为施工人作业人员提供一个安全生产的环境。
但是目前高层建筑施工混凝土泵管固定都是凭经验采用钢架和脚手架作为固定泵管支架的材料,现结合某项目施工中混凝土泵管的固定方法与实践经验,形成了一种结构合理,成本低,安全稳固的高层建筑施工混凝土泵管固定结构。
3、混凝土泵送3.1混凝土输送泵管的选择与计算工程高度为129.5m,泵送混凝土高度按130m高度是所需的压力计算。
混凝土泵送所需压力包含三部分:混凝土在管道内流动的沿程阻力造成的压力损失P1、混凝土经过弯管及锥管的局部压力损失P2以及混凝土在垂直高度方向因重力产生的压力P3。
(1)水平管压力损失:弯管:90°,R=1000,3个;45°,R=1000,3个。
每个90°弯管压力损失0.1MPa;每个45°弯管压力损失0.05MPa;按照最大、最长的一根水平管计算,弯管共计5个。
