降水井施工工艺流程PPT课件
- 格式:ppt
- 大小:2.29 MB
- 文档页数:16

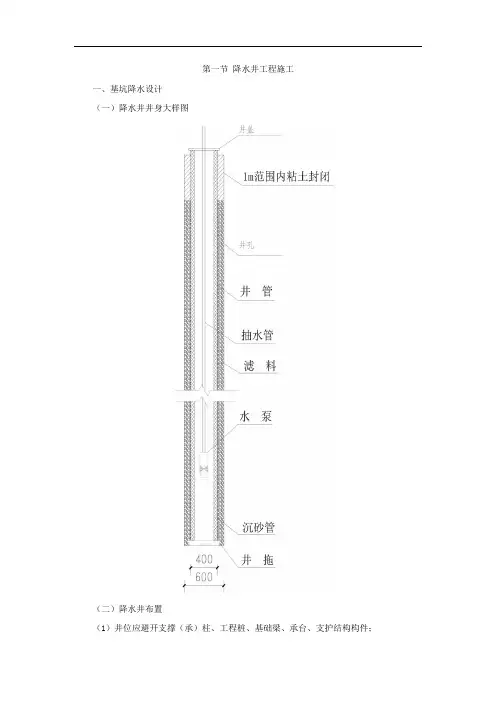

第一节降水井工程施工一、基坑降水设计(一)降水井井身大样图(二)降水井布置(1)井位应避开支撑(承)柱、工程桩、基础梁、承台、支护结构构件;(2)井位须避开坑内地基加固区域,如无法避开,过滤段应穿过加固层。
(3)基坑内宜采用面状均匀布置。
(4)井位布置应便于保护,并方便封井施工。
(5)疏干井平面布置方式应符合下列原则:坑内疏干井根据基坑形状采用线状或梅花形均匀布置。
降水井距离基坑围护结构的距离不宜小于2m,不大于影响半径的1/2。
(6)坑外观测井沿基坑外缘布置,并针对特定含水层。
潜水观测井间距宜在30~80m,当基坑附近有既有建(构)筑物时,根据观测需要,观测井可适当加密,且应在既有建(构)筑物与基坑之间布置观测井。
坑内承压水观测井,一般情况下,不得用于抽水减压,兼做备用减压井时应在有减压必要的情况下方可开启。
(7)现场布设2个三级沉淀池,排水经三级沉淀后排入市政管道。
(三)单井结构1、疏干井井管结构设计应满足下列要求:(1)井管及滤水管宜采用直径相同的无砂混凝土管井或钢管;井孔与管壁之间净距不小于150mm。
(2)滤水管长度根据含水层厚度而定,滤水管底部应设置1~2m同直径的沉淀管。
(3)滤水管孔隙率一般宜在15~30%。
根据不同含水层的粒径级配,外包40~60目尼龙滤网。
(4)疏干井底距离未截断承压含水层顶板宜不小于1.5m。
2、观测井井管结构设计应满足下列要求:(1)井管及滤水管宜采用直径和壁厚相同的无砂混凝土管井。
(2)潜水观测井井深一般比相应位置处基坑深度大2~3m,且不得超出潜水含水层范围,井孔与管壁之间净距不小于150mm;3、围填滤料应满足如下要求:滤料应过筛冲洗,不含杂质,不均匀系数不宜大于3。
按照设计建议,管滤料采用6~8mm等粒径中粗砂或无粉碎石屑。
围填滤料水平厚度应不小于150mm。
(四)盲沟、集水井的位置、尺寸(宽、深)及构造做法(1)排水沟底面比挖土面低0.3m~0.5m,集水井底面比沟底面低1.0m以上。
降水井施工工艺单位变更表陕西省城镇企业职工基本养老保险变更登记表一、基本信息1、单位名称:有限公司2、单位类型:城镇企业3、单位:陕西省市区路号4、:029-二、变更事项1、变更原因:由于公司业务发展需要,对原有养老保险登记信息进行变更。
2、变更内容:a.单位名称由原“有限公司”变更为“股份有限公司”;b.单位由原“陕西省市区路号”变更为“陕西省市区路号”;c.由原“029-”变更为“029-”。
三、申请材料1、单位营业执照复印件;2、社会保险登记证复印件;3、单位法定代表人复印件;4、社会保险变更登记申请表(现场填写)。
四、办理流程1、在陕西省人力资源和社会保障厅官方网站进行网上预登记,下载并填写《社会保险变更登记申请表》。
2、准备相关材料,如上述申请材料清单。
3、前往当地社保经办机构窗口提交申请材料,并接受现场审核。
4、符合条件的,当场领取新的社会保险登记证,并交回旧证。
5、缴纳相应的社会保险变更登记费用。
五、注意事项1、申请材料应真实、准确、完整,并加盖单位公章。
2、确保在规定时间内办理变更登记,以免产生不必要的麻烦。
3、如有疑问或遇到困难,可随时与当地社保经办机构,寻求帮助。
降水井施工安全技术交底一、工程概述本工程为工程,由于地下室施工需要,需要在地下室进行降水井施工。
为了确保施工安全,提高工程质量,现进行降水井施工安全技术交底。
二、施工准备1、施工前应进行现场勘查,了解现场环境,确定降水井的位置和深度。
2、准备好施工所需的材料和设备,如井管、水泵、电源等。
3、安排专业的技术人员和施工人员,确保施工质量和安全。
三、施工步骤1、定位:根据现场勘查结果,确定降水井的位置和深度。
2、钻孔:使用钻孔设备按照要求深度进行钻孔。
3、下管:将井管按照要求长度下入孔中,确保井管连接牢固。
4、填砂:在井管周围填入适量的砂石,以增加井管的稳定性。
5、安装水泵:将水泵安装在井管内,连接好电源。
6、降水:启动水泵进行降水,观察水位变化情况,根据需要调整水泵运行参数。

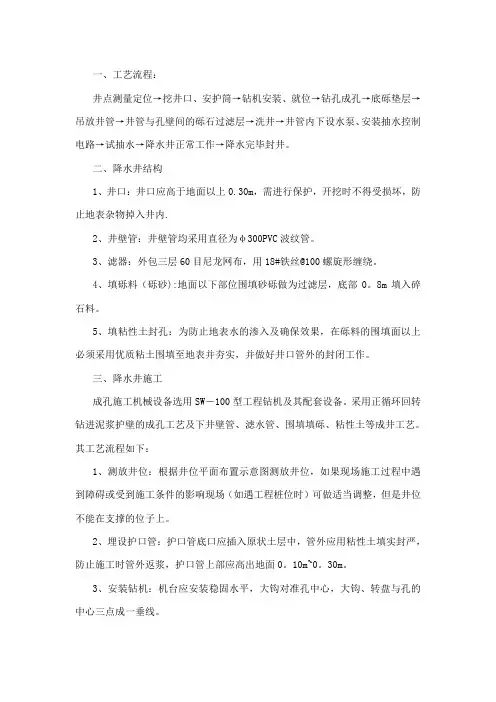

一、工艺流程:井点测量定位→挖井口、安护筒→钻机安装、就位→钻孔成孔→底砾垫层→吊放井管→井管与孔壁间的砾石过滤层→洗井→井管内下设水泵、安装抽水控制电路→试抽水→降水井正常工作→降水完毕封井。
二、降水井结构1、井口:井口应高于地面以上0.30m,需进行保护,开挖时不得受损坏,防止地表杂物掉入井内.2、井壁管:井壁管均采用直径为φ300PVC波纹管。
3、滤器:外包三层60目尼龙网布,用18#铁丝@100螺旋形缠绕。
4、填砾料(砾砂):地面以下部位围填砂砾做为过滤层,底部0。
8m填入碎石料。
5、填粘性土封孔:为防止地表水的渗入及确保效果,在砾料的围填面以上必须采用优质粘土围填至地表并夯实,并做好井口管外的封闭工作。
三、降水井施工成孔施工机械设备选用SW-100型工程钻机及其配套设备。
采用正循环回转钻进泥浆护壁的成孔工艺及下井壁管、滤水管、围填填砾、粘性土等成井工艺。
其工艺流程如下:1、测放井位:根据井位平面布置示意图测放井位,如果现场施工过程中遇到障碍或受到施工条件的影响现场(如遇工程桩位时)可做适当调整,但是井位不能在支撑的位子上。
2、埋设护口管:护口管底口应插入原状土层中,管外应用粘性土填实封严,防止施工时管外返浆,护口管上部应高出地面0。
10m~0。
30m。
3、安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一垂线。
4、钻进成孔:降水井开孔孔径为φ800mm,钻孔施工达到设计深度时,宜多钻0。
3~0.5m。
做好钻探施工描述记录,在钻进过程中,如发现实际地质情况与勘察时提供的资料不一致时需及时通知设计人员,并对井的结构进行及时调整,确保滤水管的安放位置能够有效的进水.钻进开孔时应吊紧大钩钢丝绳,轻压慢转,钻进过程中要确保钻机的水平,以保证钻孔的垂直度,成孔施工采用孔内自然造浆,钻进过程中泥浆密度控制在1。
10~1.15,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌。

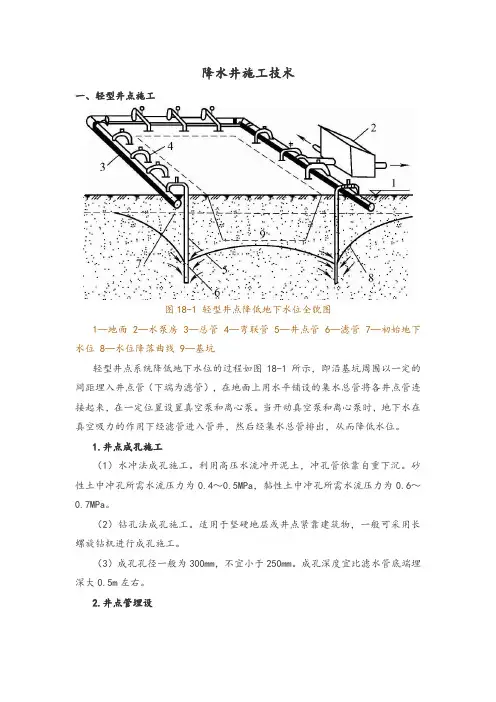

降水井施工技术一、轻型井点施工图18-1 轻型井点降低地下水位全貌图1—地面 2—水泵房 3—总管 4—弯联管 5—井点管 6—滤管 7—初始地下水位 8—水位降落曲线 9—基坑轻型井点系统降低地下水位的过程如图18-1所示,即沿基坑周围以一定的间距埋入井点管(下端为滤管),在地面上用水平铺设的集水总管将各井点管连接起来,在一定位置设置真空泵和离心泵。
当开动真空泵和离心泵时,地下水在真空吸力的作用下经滤管进入管井,然后经集水总管排出,从而降低水位。
1.井点成孔施工(1)水冲法成孔施工。
利用高压水流冲开泥土,冲孔管依靠自重下沉。
砂性土中冲孔所需水流压力为0.4~0.5MPa,黏性土中冲孔所需水流压力为0.6~0.7MPa。
(2)钻孔法成孔施工。
适用于坚硬地层或井点紧靠建筑物,一般可采用长螺旋钻机进行成孔施工。
(3)成孔孔径一般为300mm,不宜小于250mm。
成孔深度宜比滤水管底端埋深大0.5m左右。
2.井点管埋设(1)水冲法成孔达到设计深度后,应尽快降低水压、拔出冲孔管,向孔内沉入井点管,并在井点管外壁与孔壁之间快速回填滤料(粗砂、砾砂)。
(2)钻孔法成孔达到设计深度后,向孔内沉入井点管,在井点管外壁与孔壁之间回填滤料(粗砂、砾砂)。
(3)回填滤料施工完成后,在距地表约1m深度内,采用黏土封口捣实以防止漏气。
(4)井点管埋设完毕后,采用弯联管(通常为塑料软管)分别将井点管连接到集水总管上。
二、喷射井点施工1.井点管埋设与使用(1)喷射井点管埋设方法与轻型井点相同,为保证埋设质量,宜用套管法冲孔加水及压缩空气排泥。
当套管内含泥量经测定小于5%时,下井管及灌砂,然后再拔套管。
对于深度大于10m的喷射井点管,宜用起重机下管。
下井管时,水泵应先开始运转,以便每下好一根井点管,立即与总管接通(暂不与回水总管连接),然后及时进行单根井点试抽排泥,井管内排出的泥浆从水沟排出。
测定井管内真空度,待井管出水变清后,地面测定真空度不宜小于93.3kPa。

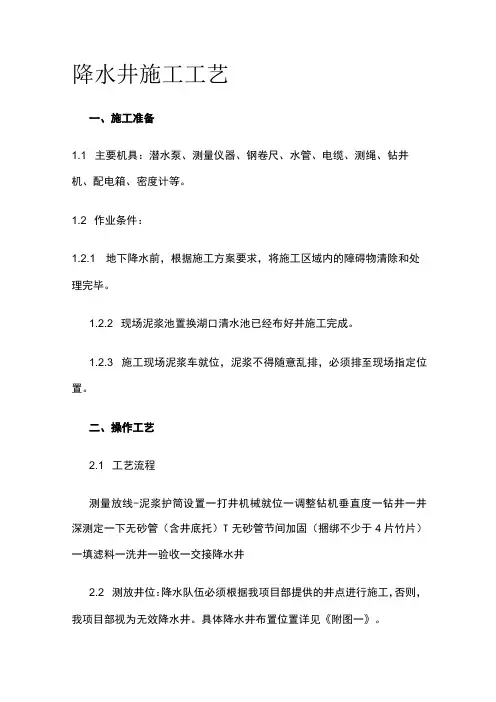

降水井施工工艺一、施工准备1.1 主要机具:潜水泵、测量仪器、钢卷尺、水管、电缆、测绳、钻井机、配电箱、密度计等。
1.2 作业条件:1.2.1 地下降水前,根据施工方案要求,将施工区域内的障碍物清除和处理完毕。
1.2.2 现场泥浆池置换湖口清水池已经布好并施工完成。
1.2.3 施工现场泥浆车就位,泥浆不得随意乱排,必须排至现场指定位置。
二、操作工艺2.1 工艺流程测量放线-泥浆护筒设置一打井机械就位一调整钻机垂直度一钻井一井深测定一下无砂管(含井底托)T无砂管节间加固(捆绑不少于4片竹片)一填滤料一洗井一验收一交接降水井2.2 测放井位:降水队伍必须根据我项目部提供的井点进行施工,否则,我项目部视为无效降水井。
具体降水井布置位置详见《附图一》。
2.3 埋设护筒:埋设护筒时,护筒埋深不小于Lom,直径以大于降水井孔直径100mm为宜,筒外应用粘性土封严,护筒上部高出地面0.10m-0.30m,并在护筒上设置出浆口。
2.4 打井机械就位及钻机垂直度控制:打井机械就位后,先调整钻机垂直度后方可进行钻井作业,钻机两面垂直度控制在5mm以内(用不小于L5m 长线坠测定)。
否则,降水井在基坑挖完成后井点偏位超过100mm,我项目部视为无效降水井,因此,在钻机钻至1/2时间须重新调整钻机垂直度,以确保降水井位置准确性。
2.5 清孔换浆:钻孔钻进至设计标高后,测量孔深,满足要求后,将钻杆提至离孔底0∙50m,进行清孔换浆,将孔内的泥浆密度逐步调至1.10,孔底沉淤小于30Cm,泥浆内不含泥块为止。
然后将钻杆提出。
2.6 安装井管无砂水泥管进场后应检查其缝隙是否满足设计要求,并对井管长度进行测量,不合格井管不得使用。
安装井管时在第一节无砂水泥管(沉淀管)底部,应安装与井管配套底板,对其底部进行封堵。
安装井管管时为保证滤水管居中,在滤水管上下两端各设一套直径小于孑L三5cm的扶正器(找正器),扶正器采用梯形铁环,上下部扶正器铁环应1/2错开,不在同一直线上。
