光伏电力电缆接头制作及安装
- 格式:docx
- 大小:17.16 KB
- 文档页数:2

电力电缆接头制作及安装一、电力电缆接头的制作1.材料准备制作电力电缆接头需要准备以下材料:-电力电缆:根据实际需要选择合适的电缆,需要确保电缆的规格和参数满足要求。
-接头套管:选择合适的接头套管,并确保其尺寸与电缆的外径相匹配。
-绝缘材料:用于保护电缆接头的绝缘材料,可以选择绝缘胶带或绝缘管。
-导电材料:用于连接电缆的导电材料,通常使用铜管或铜排。
2.制作过程下面是电力电缆接头的制作过程:-第一步:清洁电缆的外皮,确保其表面干净无灰尘和油污。
-第二步:根据电缆的直径和长度,将接头套管切割成合适的长度,并将其打开。
-第三步:将绝缘材料包裹在电缆的裸露部分,确保电缆的绝缘完好。
-第四步:将导电材料连接在电缆的导体上,可以使用压接或焊接的方式。
-第五步:将电缆放入接头套管中,确保电缆与接头套管的连接牢固。
-第六步:用绝缘材料包裹整个接头,确保电缆接头的绝缘性能。
-第七步:检查接头的质量和绝缘性能,确保接头制作无误。
二、电力电缆接头的安装1.安装位置选择安装电力电缆接头时,需要选择合适的位置,确保接头的安全和可靠。
一般来说,安装位置应远离易燃易爆物品,避免接触水和潮湿环境,同时要方便维护和检修。
2.安装步骤下面是电力电缆接头的安装步骤:-第一步:将制作好的电力电缆接头放置在安装位置,并确保接头与电缆的连接正确无误。
-第二步:根据接头的尺寸和形状,选择合适的安装方法,可以是焊接、压接或螺栓固定。
-第三步:安装接头时,要注意接头与电缆的连接牢固,避免接头松动和断裂。
-第四步:安装接头后,使用绝缘材料将接头进行绝缘处理,确保接头的绝缘性能。
-第五步:对接头进行质量检查,确保接头安装正确、绝缘完好。
三、电力电缆接头的维护安装完电力电缆接头后,还需要进行定期的维护和检修,以确保接头的正常运行和使用寿命。
维护工作包括接头的清洁、绝缘材料的更换和接头的检查等。
1.接头清洁定期清洁接头的外表面,确保其无灰尘和污垢。
可以使用清洁剂和软布进行清洁,避免使用带有腐蚀性的溶剂。

电缆接头做法
电缆接头的制作是非常重要的,因为它直接影响到电缆的连接质量和稳定性。
以下是一种常见的电缆接头制作方法。
首先,准备所需材料和工具,包括电缆、电缆剥线器、绝缘套管、绝缘胶带、焊锡和焊锡枪等。
然后,根据需要将电缆分割成合适的长度,并使用电缆剥线器将电缆外皮剥离,露出内部的导线。
接下来,将各个导线的绝缘层剥离,露出金属导线。
确保每根导线的长度相等,并且导线之间没有错位。
然后,将导线根据颜色或功能进行配对。
将每个导线搭配好后,用绝缘胶带将导线绝缘,确保导线之间不会接触。
接着,用焊锡枪加热焊锡丝,然后将焊锡丝涂抹在导线的焊点上,使导线与焊锡充分接触并焊接好。
完成焊接后,用绝缘套管将焊接部分包裹起来,并使用热缩套管加热,使其收缩并与电缆紧密连接。
最后,检查接头的质量和稳定性。
确保焊接部分没有短路、断路等问题,并对接头进行绝缘测试,以确保接头安全可靠。
以上是一种常见的电缆接头制作方法,通过严格按照流程进行制作,可以保证接头的质量和可靠性。

电缆敷设施工技术方案批准:____________ ________年____月____日审核:____________ ________年____月____日编写:____________ ________年____月____日目录1、编写依据 (1)2、工程概况 (1)3、施工工艺 (1)4、施工要求 (1)5、施工组织安排 (2)6、施工方法 (2)7、质量控制 (5)8、强制性条文 (6)9、安全及文明施工 (6)一.编写依据1《电气装置安装工程电缆线路施工及验收规范》(GB50168-2006)2《电力建设火电工程施工工艺实施细则》(DJ-GY-19)3《电力建设安全工作规程》(DL5009.1-2002)4《电气装置安装工程质量检验及评定规程》(DL/T 5161.1~5161.17-2002)5 D0601-35kV电缆及光缆敷设图二、工程概况本电缆敷设施工项目属于国家能源集团圣圆能源鄂尔多斯新能源基地天骄绿能 25万千瓦采煤沉陷区生态治理光伏发电示范项目光伏场D区42MWp建筑安装工程。
电缆敷设时,为了防止电缆承受过大的拉力和过度的弯曲,避免机械损伤,便于排列整齐,电缆敷设基本采用直埋方式与其它固定方式相结合。
电缆及附件材料量三、施工工艺1、施工工艺流程图四、施工要求(一)线缆敷设1、光伏组件组串之间及组串至汇流箱电缆,沿组件支架用尼龙带绑扎敷设,跨组件前后行及检修通道需穿管埋地。
2汇流箱至逆变器电缆采用交联聚乙烯铠装电缆,直埋敷设;穿越道路时需套镀锌钢管直埋。
3逆变器交流侧至升压变低压进线电缆采用交联聚乙烯电缆,沿电缆沟敷设。
4升压变出线采用交联聚乙烯铠装电缆沿电缆通道直埋敷设。
(二)直埋电缆敷设要求1电缆直埋敷设应按照电缆敷设规范进行。
2直埋敷设电缆的接头配置,应符合下列规定;(1)接头与邻近电缆的净距,不得小于0.25m;(2)并列电缆的接头位置宜相互错开,且不小于0.5m的净距;(3)斜坡地形出的接头安置,应呈水平状;(4)对重要回路的电缆接头,宜在其两侧约1000m开始的局部段,按留有备用量方式敷设电缆。
.华电大同100MWp光伏发电项目A标段接地装置安装施工方案编制:审核:审批:编制单位:编制日期:A 标段接地装置安装施工方案一、 施工内容开关站接地网及光伏场区接地网焊接、敷设。
二、 编制依据1《电气装置安装工程接地装置施工及验收规范 》GB50169—20062《电气装置安装工程质量检验及评定规程》DL/T 5161—20023《电力建设安全工作规程》DL5009.1—20024《变电所施工强制性条文》5《变电所新建工程创优规划》三、 工程概况华电大同100W 光伏发电项目位于大同市左云县店湾镇附近,发电站全场接地网以水平接地体为主、垂直接地极为辅的复合接地网和室内接地干线、接地引出线所构成。
光伏阵列水平接地体采用-50×5热镀锌扁钢,与光伏电池组件支架预留的接地孔螺栓可靠连接,垂直接地极采用∠63×6热镀锌角钢,长度2.5m 。
四、 施工工艺流程图施工准备 测量放样 沟(槽)开挖 接地网敷设 质量检查 处理存在问题 接地网敷设 沟(槽)回填接地电阻测试五、施工组织安排数量姓名备注序号名称单位1 现场负责人人 12 技术员人 13 安装起重工人 14 安全员人 15 技工人106 普工人15六.施工准备1.材料及工具①根据施工图做好扁钢、接地极等材料的计划,并报给物资管理部按计划采购。
②材料进场必须具备相应的检测合格资料,并报监理认可。
③准备好合格焊条,作好焊条贮存工作,严防受潮。
④施工机具配备,柴油发电机、三轮车、挖掘机、交流电弧焊机、十字镐、铁锹、大锤、电锤、砂轮切割机、角磨机等。
2.作业条件①施工场地符合施工要求。
②施工前对施工人员进行安全培训技术交底,让施工人员了解和熟悉设计及施工规范要求。
③检查好施工机械(或工具),保证满足施工要求。
④做好施工人员安排计划,配置劳动力。
3施工技术准备①技术准备1)施工图纸的审核和学习。
2)施工前技术交底和安全交底的学习。
3)施工前的工器具的使用培训。

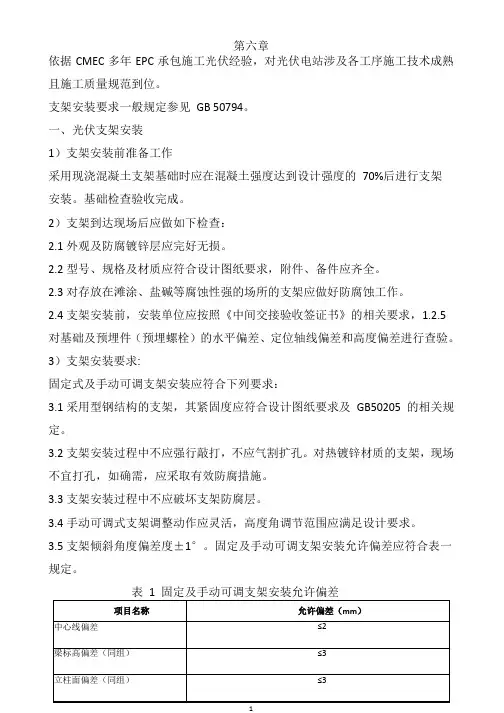

第六章依据CMEC多年EPC承包施工光伏经验,对光伏电站涉及各工序施工技术成熟且施工质量规范到位。
支架安装要求一般规定参见GB 50794。
一、光伏支架安装1)支架安装前准备工作采用现浇混凝土支架基础时应在混凝土强度达到设计强度的70%后进行支架安装。
基础检查验收完成。
2)支架到达现场后应做如下检查:2.1外观及防腐镀锌层应完好无损。
2.2型号、规格及材质应符合设计图纸要求,附件、备件应齐全。
2.3对存放在滩涂、盐碱等腐蚀性强的场所的支架应做好防腐蚀工作。
2.4支架安装前,安装单位应按照《中间交接验收签证书》的相关要求,1.2.5对基础及预埋件(预埋螺栓)的水平偏差、定位轴线偏差和高度偏差进行查验。
3)支架安装要求:固定式及手动可调支架安装应符合下列要求:3.1采用型钢结构的支架,其紧固度应符合设计图纸要求及GB50205 的相关规定。
3.2支架安装过程中不应强行敲打,不应气割扩孔。
对热镀锌材质的支架,现场不宜打孔,如确需,应采取有效防腐措施。
3.3支架安装过程中不应破坏支架防腐层。
3.4手动可调式支架调整动作应灵活,高度角调节范围应满足设计要求。
3.5支架倾斜角度偏差度±1°。
固定及手动可调支架安装允许偏差应符合表一规定。
三、光伏组件安装组件安装严格按照设计图纸及相关规范要求进行安装作业,且在安装工程中需对以下事项严格把控1) 严禁对不同尺寸、不同规格型号的光伏组件安装串接;2) 严禁在下雨、下雪或大风的天气条件下安装光伏组件;3) 严禁将同一片光伏组件连接线的正、负极快速插头对接;4) 光伏组件背板(EVA)出现破损后将禁止使用;5) 严禁踩踏电池板,以免造成组件损坏或人身伤害;6) 严禁挤压或用尖锐物体敲打、碰撞、刮划光伏组件钢化玻璃;7) 施工现场已开箱电池板需正面朝上平放,底部垫有木制托盘或电池板包装物,严禁立放、斜放或悬空,严禁将组件背面直接暴露在太阳光下;8) 组件在搬运过程中由两人同时搬运,且要轻拿轻放,避免受到大的震动,以免造成光伏组件隐裂;9) 严禁采用提拉接线盒或连接线的方式将组件抬起;10) 安装上部电池板时要注意在搬运过程中电池板边框划伤已经安装好的电池板;11) 严禁安装工人使用工具随意在电池板上碰触,造成划痕;12) 严禁触摸光伏组件串的金属带电部位;三、电气设备安装该电站涉及电气安装按照相关图纸进行操作且务必满足电气设备安装验收标准。
目录一、概述....................................................................................................................................... 1二、编制依据............................................................................................................................... 1三、技术要求............................................................................................................................... 1四、电缆敷设............................................................................................................................... 2五、直埋电缆及缆头制作........................................................................................................... 4六、标准工艺执行....................................................................................................................... 5七、安全保证措施................................................................................................................... 10八、质量控制措施................................................................................................................... 11九、安全文明施工措施........................................................................................................... 12十、质量通病防治措施........................................................................................................... 12十一、强制性条文执行........................................................................................................... 13电缆敷设施工方案一、概述1.1工程概况1、工程名称:XXX2、参建单位:建设单位:XXXX设计单位:XXXX监理单位:XXXX施工单位:XXXX3、资金来源XXXX4、本期建设XXXX2。

光伏发电工程项目中的电缆敷设和接线施工工艺发布时间:2023-02-22T02:02:28.690Z 来源:《工程建设标准化》2022年19期第10月作者:梁福强崔磊范晓宁[导读] 近年来,我国光伏产业迅速发展,光伏电站建设成本下降,电缆成本作为光伏系统的主要组成部分,占光伏系统总成本的很大一部分梁福强崔磊范晓宁7292919841012****37098319820504****37098319810807****摘要:近年来,我国光伏产业迅速发展,光伏电站建设成本下降,电缆成本作为光伏系统的主要组成部分,占光伏系统总成本的很大一部分,因此优化电缆设计可以有效降低太阳能发电的总成本根据gb 50217—2018电缆设计标准,交联聚乙烯绝缘电缆连续工作,其导体的最高工作温度为90℃。
当操作温度超过90℃时,绝缘材料老化速度加快,影响电缆的使用寿命;但是,如果长期运行温度远低于90℃,则电缆运输能力利用率不足,从而导致资源浪费。
基于此,本篇文章对光伏发电工程项目中的电缆敷设和接线施工工艺进行研究,以供参考。
关键词:光伏发电;电缆敷设;接线施工引言在有效设计和实施过程中,电气设计单位应严格按照现行国家电力安全管理标准合理选择设计和实施方法。
设计阶段后,施工单位应严格按照设计方案进行施工,以确保架空配电线路施工质量符合设计和规范要求,同时确保电网施工的安全稳定。
从科学角度看,不仅配电盒运行期间产生了备用电流,而且产生了部分电磁辐射,而且电磁辐射量较小,只要在国家管理标准中得到有效控制,就不会对人体造成危害。
1电缆敷设和接线施工方案线缆敷设工序主要为:汇流箱前(光伏构件间连接直流电缆)电缆敷设应借鉴敷设构件支架的工序;构件与汇流箱间的连接电缆应借鉴构件支架架空及直埋工序;汇流箱与箱逆变一体机低压侧及箱逆变一体机高压侧和生产楼电缆应引入电缆沟及直埋配合的模式;集电线路直接埋设,其余电缆则使用电缆桥架开展施工。
