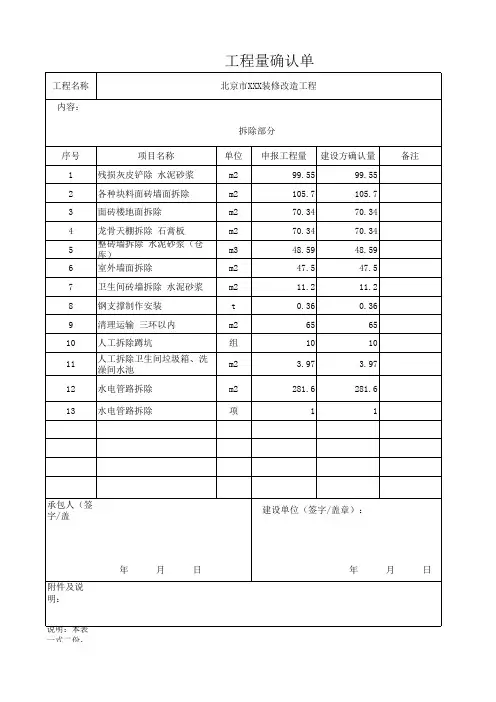

工程量现场确认单模板

  • 格式:docx
  • 大小:37.48 KB
  • 文档页数:4

工程量现场确认单模板

本工程位于XXX大门东西两侧渠道,施工单位为XXX。经现场确认,该区域存在大量建筑垃圾和生活垃圾,需要清除外运。工程量如下:

计算方法:垃圾清运方量=(长)60m×(宽)8m×(高)1.4m=672m³

施工单位(章)监理单位(章)建设单位(章)审计单位(章)

XXX大门东西两侧原有130棵柳树和杨树,以及709米的铁丝网栅栏。为满足施工要求,这些树木和铁丝网栅栏需要被挖掘和拆除。施工方投入了一台挖机和一台装载机,共计用时2天。此外,还有8名工人参与施工,用时4天。施工单位、监理单位、建设单位和审计单位都对工程进行了监管和确认。

工程名称:开封市涧水河综合治理工程施工二标段

工程部位:K4+000--k4+053处

施工日期:2017年2月8日

工程情况说明:在长安4S店东北处的K4+000--XXX,存在大量建筑垃圾和生活垃圾。为了保证施工质量和环保要求,这些垃圾需要被外运。根据计算,需要外运垃圾共计21车(后八轮),每车方量约合15m³。

工程名称:开封市涧水河综合治理工程施工二标段

工程部位:西环路顶管工程进口沉井

施工日期:年月日

工程情况说明:在西环路顶管工程进口沉井施工区域内存在大量建筑垃圾,需要清除以满足搅拌桩施工要求。施工方决定将这些垃圾外运。根据计算,需要外运建筑垃圾共计212.1m³。

工程名称:开封市涧水河综合治理工程施工二标段

工程部位:黄河大街顶管工程出口沉井

施工日期:年月日

工程情况说明:在黄河大街顶管工程出口沉井施工区域内存在大量建筑垃圾,需要清除以进行水泥搅拌桩施工。施工方决定将这些垃圾外运。根据计算,需要外运建筑垃圾共计169.2m³。

工程名称:XXX至西环路围挡 工程部位:施工日期

工程情况说明:无法确定具体的工程部位和施工日期,因此无法进行改写或修正。

在龙翔.XXX至西环路围挡的施工中,出现了一些问题。原本按照设计要求搭建的围挡导致售楼部无法正常营业,经过市政府和业主等相关部门的多方协调,同意将售楼部门前的围挡拆除并移至现状位置。同时,原本要求搭建的1.8米高围挡,由于市政相关部门的要求,必须加高为2.5米,因此我们施工方重新拆除并加高加固了长116.3米的围挡。

在开封市涧水河综合治理工程的施工中,夷山大街至黄河大街的九曲河浆砌石护坡需要拆除。经过确认,拆除方量为2021.3立方米,齿墙部位拆除方量为348.5立方米,辅道拆除方量为119.8立方米。

在黄河大街顶管工程进口沉井施工处,存在建筑垃圾,需要换填土方。为了满足搅拌桩施工的要求,我们施工方将建筑垃圾外运,外运量为249.5立方米。

最后,在K3+100-K3+180处施工中,我们需要进行开挖工作。工程量为待开挖区域的面积乘以深度,共计施工量为未知。

在幸福里售楼部东侧和加油站北侧(K3+100-K2+190)发现有大量建筑垃圾,已经经过多方确认,需要将这些建筑垃圾外运。

为了计算工程量,我们采用了CASS7.0软件,并通过三角网平场进行了计算,得出平场高程为72.50米。

根据计算结果,需要外运的土方量为.9立方米。

以下是测量数据和计算示意图:(这里省略了明显有问题的段落)
