空压机储气罐安装施工方案
- 格式:pdf
- 大小:193.54 KB
- 文档页数:10
空压机安装方案编制:审核:审批:二0一五年六月目录1、编制依据2、工程概况3、主要工程量4、组织结构、施工部署5、施工准备6、主要施工方法7、质量保证措施8、保证施工安全措施9、文明施工及环境保护措施空压机安装施工方案一、编制依据1、《压力管道安全管理与监察规定》及解析〈劳部发(1996)140号〉2、《机械设备安装工程施工及验收规范》GB502313、《压缩机、风机、泵安装工程施工及验收规范》GB502754、《工业金属管道工程施工及验收规范》GB502355、《现场设备、工业管道焊接工程施工及验收规范》GB502366、《工业设备及管道绝热工程工程施工及验收规范》GB502647、《工业自动化仪表工程施工及验收规范》GB500938、《建设工程安全生产管理条例》中华人民共和国国务院令第393号9、由业主提供的施工图纸及相关要求。
10、国家有关的法律、法规、规定和制度,本单位相关工程施工经验及综合实力。
11、施工现场条件。
二、工程概况本工程为内蒙古文玉煤矿风井工程压缩空气系统工程。
包括空压机、压缩空气储罐的安装、压缩空气管道。
该工程位于新风井场地空压机房安装有2台空压机,2台压缩空气储罐。
由空压机产生的压缩空气汇集后,经管道进入压缩空气储罐,再进入巷道(斜井井筒),与管道法兰连接。
压缩空气管道采用无缝钢管用法兰连接,管道中心距地面1.8m。
三、主要工程量序号名称规格数量单位材质备注1无缝钢管D159*6120米无缝钢管D108*450米90度弯头DN1598个90度弯头DN1088个空气压缩机LG—20/8G2台压缩空气储罐4㎡2台四、组织结构、施工部署1、本工程在项目经理的直接领导下,建立了相应的组织机构,统一指挥施工的全过程,直至达到100%的质量合格指标,组织机构如下:项目经理2、质量目标:保证工程质量全部合格。
工期目标:按合同工期完成全部建设施工任务。
现场管理目标:严格施工现场管理,杜绝重大安全事故,不发生火灾。

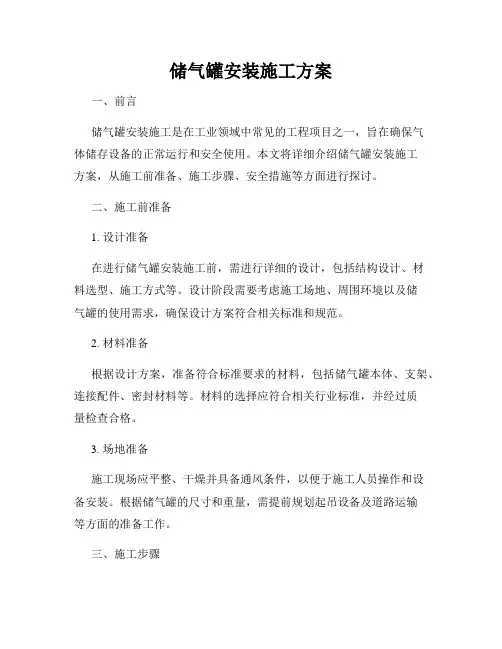

储气罐安装施工方案一、前言储气罐安装施工是在工业领域中常见的工程项目之一,旨在确保气体储存设备的正常运行和安全使用。
本文将详细介绍储气罐安装施工方案,从施工前准备、施工步骤、安全措施等方面进行探讨。
二、施工前准备1. 设计准备在进行储气罐安装施工前,需进行详细的设计,包括结构设计、材料选型、施工方式等。
设计阶段需要考虑施工场地、周围环境以及储气罐的使用需求,确保设计方案符合相关标准和规范。
2. 材料准备根据设计方案,准备符合标准要求的材料,包括储气罐本体、支架、连接配件、密封材料等。
材料的选择应符合相关行业标准,并经过质量检查合格。
3. 场地准备施工现场应平整、干燥并具备通风条件,以便于施工人员操作和设备安装。
根据储气罐的尺寸和重量,需提前规划起吊设备及道路运输等方面的准备工作。
三、施工步骤1. 地基处理根据储气罐的尺寸和负荷要求,对施工场地进行地基处理,确保地基平整稳固。
处理方式可以采用挖土、填实等方式,需按照相关标准进行操作。
2. 基础建设根据设计方案,进行基础的施工工作,包括基础的混凝土浇筑、钢筋绑扎等。
施工过程中需要保证基础的水平度和垂直度,同时确保混凝土浇灌完整。
3. 储气罐安装经过基础工程的完成,进行储气罐的安装工作。
安装过程中需注意起吊设备的使用、安全操作要求以及对储气罐的定位、对中等方面进行严格的把控。
4. 管道连接储气罐安装完成后,进行与管道的连接工作。
根据设计方案,连接储气罐与气体进出口管道,确保连接紧密、密封良好。
连接过程中需注意阀门的安装和管道的排列,确保气体流动的顺畅和安全。
5. 安全设施设置储气罐安装施工完成后,需配备相应的安全设施,包括火灾报警器、泄漏报警器、排风系统等。
安全设施的设置应符合相关安全规范和标准,确保工作场所的安全。
四、安全措施1. 严格遵守相关标准和规范,确保施工质量和安全。
2. 施工现场应设置明显的警示标识,并配备合适的安全防护措施。
3. 施工人员应经过专业培训,具备相应的技能和工作经验。
目录一、编制依据 (2)二、工程概况 (2)三、主要工程量 (2)四、组织结构、施工部署 (3)五、施工准备 (5)六、主要施工方法 (6)七、质量保证措施 (8)八、施工安全保证措施 (9)九、文明施工及环境保护措施 (10)空压机安装施工方案一、编制依据1、《机械设备安装工程施工及验收规范》GB50231-20PP2、《压缩机、风机、泵安装工程施工及验收规范》GB50275-20PP3、《工业金属管道工程施工及验收规范》GB50235-20PP4、《现场设备、工业管道焊接工程施工及验收规范》GB50236-20PP5、《工业安装工程施工质量验收统一规范》GB50252-20PP6、由业主提供的施工图纸及相关要求。
7、国家有关的法律、法规、规定和制度,本单位相关工程施工经验及综合实力。
8、施工现场条件。
二、工程概况本工程为,包括空压机、压缩空气储罐的安装、压缩空气管道。
该工程安装有1台螺杆式空压机,1台压缩空气储罐。
由空压机产生的压缩空气汇集后,经管道进入压缩空气储罐,压缩空气管道用法兰连接,管道中心距地面1.5m。
三、主要工程量1、本工程在项目经理的直接领导下,建立了相应的组织机构,统一指挥施工的全过程,直至达到100%的质量合格指标,组织机构如下:工期目标:按合同工期完成全部建设施工任务。
现场管理目标:严格施工现场管理,杜绝重大安全事故,不发生火灾。
3、劳动力安排五、施工准备1、图纸准备:为了更好地进行施工,施工前要求各施工人员认真熟悉图纸,掌握施工的难点和重点。
2、技术准备:土建施工过程中,要求土建专业按图纸预留孔洞,技术人员要到现场核实尺寸,避免返工。
3、材料准备:3.1管材:压缩空气系统采用无缝钢管,并酸洗镀锌法兰连接,或无缝钢管焊接,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平现象,施工前应用钢刷对无缝钢管除锈,并在现场码放整齐。
3.2管件:要求表面平整,无角度不标准缺陷,并在现场码放整齐。
第1篇一、项目概述1.1 项目背景随着我国经济的快速发展,石油、化工、食品等行业对储罐的需求日益增加。
储罐作为储存、运输、加工各类液体、气体的重要设备,其安全、稳定运行对于企业的生产和发展具有重要意义。
本方案旨在为储罐安装施工提供一套科学、合理、安全的施工方案,确保储罐安装工程顺利进行。
1.2 项目内容本项目涉及储罐的安装施工,包括储罐基础施工、储罐本体安装、附件安装、电气设备安装、防腐保温、试压、验收等环节。
二、施工组织设计2.1 施工组织架构本项目成立项目经理部,下设施工技术部、质量保证部、安全环保部、物资供应部、人力资源部等部门,确保施工组织有序、高效。
2.2 施工人员配备根据工程量及施工要求,配备相应的施工人员,包括施工队长、技术员、安全员、电工、焊工、防腐工、保温工等。
2.3 施工进度计划根据工程量及施工要求,制定详细的施工进度计划,确保工程按期完成。
三、施工工艺及技术要求3.1 储罐基础施工3.1.1 土方开挖及基础垫层1. 根据设计要求,进行储罐基础土方开挖,确保基础底面平整、坚实。
2. 土方开挖过程中,应做好排水、防坍塌措施。
3. 基础垫层采用C15混凝土,厚度按设计要求进行施工。
3.1.2 基础垫层施工1. 混凝土浇筑前,对基础垫层进行清理,确保表面干净、无杂物。
2. 混凝土浇筑过程中,应严格控制混凝土的配合比及坍落度,确保混凝土质量。
3. 混凝土浇筑后,应及时进行养护,确保强度达到设计要求。
3.2 储罐本体安装3.2.1 储罐本体组装1. 按照设计图纸,将储罐本体分段进行组装,确保组装精度。
2. 组装过程中,严格控制组装间隙,确保储罐本体组装质量。
3.2.2 储罐本体焊接1. 焊接前,对储罐本体进行清理,确保焊接质量。
2. 焊接过程中,采用合理的焊接工艺,确保焊接质量。
3. 焊接完成后,对焊缝进行无损检测,确保焊缝质量。
3.3 附件安装3.3.1 附件选型1. 根据设计要求,选择合适的附件,包括进出口管道、人孔、排污口、液位计、安全阀等。
一、工程概况1. 工程名称:某地区储气罐安装工程2. 工程地点:某地区3. 工程规模:某储气罐总容量为XX立方米4. 工程工期:XX个月二、施工方案1. 施工准备(1)现场准备:确保施工现场平整,满足施工要求;施工用水、电、路畅通;土建基础施工完毕,基础经交接合格,具备施工条件。
(2)人员准备:组织施工人员,确保施工人员具备相应的资质;施工用各类机具落实到位,材料、半成品、成品、废品堆放场地明确;安全防护措施落实到位。
(3)技术准备:认真阅读各项施工技术文件,组织工程技术人员审查图纸,熟悉图纸、设计资料及有关文件,编制可行的施工技术方案,并经各级主管部门审批合格。
2. 施工步骤(1)基础验收:在储气罐安装前,必须按土建基础设计文件检查基础施工记录和验收资料,并按下列规定对基础表面尺寸复查,合格后方可安装。
(2)材料验收:储气罐用的钢板、型材和附件应符合设计要求,并应有质量证明书,质量证明书中应标明钢号、规格、化学成份、力学性能、供货状态及材料的标准。
(3)储气罐预制:底板、壁板、顶板等构件的预制,确保预制质量。
(4)储气罐组装:将预制好的构件按照设计要求进行组装,确保组装质量。
(5)储气罐焊接:按照焊接工艺要求进行焊接,确保焊缝质量。
(6)储气罐焊缝检测、试压:对焊缝进行无损检测和试压,确保储气罐的密封性能。
三、安全措施1. 施工现场安全措施(1)施工现场设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场设立安全通道,确保施工人员安全通行。
(3)施工现场配备必要的安全防护设施,如安全网、防护栏、安全帽等。
(4)施工人员必须佩戴安全帽,高空作业必须系好安全带。
2. 施工过程安全措施(1)施工人员必须按照操作规程进行操作,确保施工安全。
(2)焊接作业时,必须采取防风、防雨、防尘措施,确保焊接质量。
(3)储气罐试压时,必须确保试压介质、压力、温度等参数符合设计要求。
(4)施工过程中,加强现场巡查,发现问题及时整改。
空压机储气罐安装施工方案The Standardization Office was revised on the afternoon of December 13, 2020空压机、储气罐干雾项目安装方案编制:审核:审批:目录1、编制依据2、工程概况3、主要工程量4、组织结构、施工部署5、施工准备6、主要施工方法7、质量保证措施8、保证施工安全措施9、文明施工及环境保护措施空压机安装施工方案一、编制依据1、《压力管道安全管理与监察规定》及解析〈劳部发(1996)140号〉2、《机械设备安装工程施工及验收规范》GB502313、《压缩机、风机、泵安装工程施工及验收规范》GB502754、《工业金属管道工程施工及验收规范》GB502355、《现场设备、工业管道焊接工程施工及验收规范》GB502366、《工业设备及管道绝热工程工程施工及验收规范》GB502647、《工业自动化仪表工程施工及验收规范》GB500938、《建设工程安全生产管理条例》中华人民共和国国务院令第393号9、由业主提供的施工图纸及相关要求。
10、国家有关的法律、法规、规定和制度,本单位相关工程施工经验及综合实力。
11、施工现场条件。
二、工程概况本工程为XXXXXXX工程。
包括空压机、压缩空气储罐的安装、压缩空气管道。
该工程位于XXXX场地,空压机房安装有XX台空压机,XX台压缩空气储罐。
由空压机产生的压缩空气汇集后,经管道进入压缩空气储罐,与管道法兰连接。
压缩空气管道采用XXX管用法兰连接,管道中心距地面。
三、主要工程量四、组织结构、施工部署1、本工程在项目经理的直接领导下,建立了相应的组织机构,统一指挥施工的全过程,直至达到100%的质量合格指标,组织机构如下:2、质量目标:保证工程质量全部合格。
工期目标:按合同工期完成全部建设施工任务。
现场管理目标:严格施工现场管理,杜绝重大安全事故,不发生火灾。
3、劳动力安排五、施工准备1、图纸准备:为了更好地进行施工,施工前要求各施工人员认真熟悉图纸,掌握施工的难点和重点。
空压机储气罐安装施工方案
一、前言
空压机储气罐在工业生产中扮演着重要的角色,其正确安装施工对于生产效率和安全性至关重要。
本文将介绍空压机储气罐的安装施工方案,帮助您正确、高效地进行安装工作。
二、准备工作
在进行空压机储气罐安装之前,需要进行以下准备工作: 1. 确定安装位置,并确保地面平整、稳固。
2. 准备好所需的安装工具和设备。
3. 检查储气罐及相关管道设备是否完好无损。
三、安装步骤
1. 基础施工
1.在地面上标注出储气罐的安装位置。
2.进行基础的挖掘和浇筑,确保基础稳固。
3.根据储气罐的尺寸和重量,选择合适的起重设备进行吊装。
2. 安装储气罐
1.将储气罐慢慢放置在基础上,确保罐体水平。
2.用螺栓将储气罐固定在基础上,注意螺栓的紧固力度要适中。
3. 连接管道
1.将管道按照设计要求连接到储气罐上,确保连接紧密、无泄漏。
2.检查管道连接处是否牢固,是否符合安全标准。
4. 测试
1.在完成安装后,进行压力测试,确保储气罐及管道系统正常工作。
2.检查气体压力、温度等参数是否符合设计要求。
四、安装注意事项
1.安装过程中需遵守相关安全操作规程,确保工作人员人身安全。
2.注意储气罐在运输和安装中的位置倾斜度,不得超过规定范围。
3.定期检查储气罐及管道系统的运行情况,确保设备正常运行。
五、总结
正确的空压机储气罐安装施工方案可以确保设备的正常运行,提高生产效率,降低安全风险。
希望本文的方案能为您在安装空压机储气罐时提供指导和帮助。
空压机、储气罐干雾项目安装方案编制:审核:审批:目录1、编制依据2、工程概况3、主要工程量4、组织结构、施工部署5、施工准备6、主要施工方法7、质量保证措施8、保证施工安全措施9、文明施工及环境保护措施空压机安装施工方案一、编制依据1、《压力管道安全管理与监察规定》及解析〈劳部发(1996)140号〉2、《机械设备安装工程施工及验收规范》GB502313、《压缩机、风机、泵安装工程施工及验收规范》GB502754、《工业金属管道工程施工及验收规范》GB502355、《现场设备、工业管道焊接工程施工及验收规范》GB502366、《工业设备及管道绝热工程工程施工及验收规范》GB502647、《工业自动化仪表工程施工及验收规范》GB500938、《建设工程安全生产管理条例》中华人民共和国国务院令第393号9、由业主提供的施工图纸及相关要求。
10、国家有关的法律、法规、规定和制度,本单位相关工程施工经验及综合实力。
11、施工现场条件。
二、工程概况本工程为XXXXXXX工程。
包括空压机、压缩空气储罐的安装、压缩空气管道。
该工程位于XXXX 场地,空压机房安装有XX台空压机,XX台压缩空气储罐。
由空压机产生的压缩空气汇集后,经管道进入压缩空气储罐,与管道法兰连接。
压缩空气管道采用XXX管用法兰连接,管道中心距地面1.8m。
1、本工程在项目经理的直接领导下,建立了相应的组织机构,统一指挥施工的全过程,直至达到100%的质量合格指标,组织机构如下:2、质量目标:保证工程质量全部合格。
工期目标:按合同工期完成全部建设施工任务。
现场管理目标:严格施工现场管理,杜绝重大安全事故,不发生火灾。
1、图纸准备:为了更好地进行施工,施工前要求各施工人员认真熟悉图纸,掌握施工的难点和重点。
2、技术准备:土建施工过程中,要求土建专业按图纸预留孔洞,技术人员要到现场核实尺寸,避免返工。
3、材料准备:3.1管材:压缩空气系统采用XXX管,并酸洗镀锌法兰连接,或XXX管焊接,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平现象,施工前应用钢刷对XX管除锈,并在现场码放整齐。
空压机、储气罐干雾项目安装方案编制:审核:审批:目录1、编制依据2、工程概况3、主要工程量4、组织结构、施工部署5、施工准备6、主要施工方法7、质量保证措施8、保证施工安全措施9、文明施工及环境保护措施空压机安装施工方案一、编制依据1、《压力管道安全管理与监察规定》及解析〈劳部发(1996)140号〉2、《机械设备安装工程施工及验收规范》GB502313、《压缩机、风机、泵安装工程施工及验收规范》GB502754、《工业金属管道工程施工及验收规范》GB502355、《现场设备、工业管道焊接工程施工及验收规范》GB502366、《工业设备及管道绝热工程工程施工及验收规范》GB502647、《工业自动化仪表工程施工及验收规范》GB500938、《建设工程安全生产管理条例》中华人民共和国国务院令第393号9、由业主提供的施工图纸及相关要求。
10、国家有关的法律、法规、规定和制度,本单位相关工程施工经验及综合实力。
11、施工现场条件。
二、工程概况本工程为XXXXXXX工程。
包括空压机、压缩空气储罐的安装、压缩空气管道。
该工程位于XXXX场地,空压机房安装有XX台空压机,XX台压缩空气储罐。
由空压机产生的压缩空气汇集后,经管道进入压缩空气储罐,与管道法兰连接。
压缩空气管道采用XXX管用法兰连接,管道中心距地面1.8m。
三、主要工程量四、组织结构、施工部署1、本工程在项目经理的直接领导下,建立了相应的组织机构,统一指挥施工的全过程,直至达到100%的质量合格指标,组织机构如下:2、质量目标:保证工程质量全部合格。
工期目标:按合同工期完成全部建设施工任务。
现场管理目标:严格施工现场管理,杜绝重大安全事故,不发生火灾。
3、劳动力安排五、施工准备1、图纸准备:为了更好地进行施工,施工前要求各施工人员认真熟悉图纸,掌握施工的难点和重点。
2、技术准备:土建施工过程中,要求土建专业按图纸预留孔洞,技术人员要到现场核实尺寸,避免返工。
空压机储气罐安装施工方案一、施工前准备在开始安装空压机储气罐之前,施工人员需要进行一系列的准备工作:1.确保施工现场平整、干净,无杂物阻碍安装工作。
2.根据设计图纸和安装说明书,确认安装位置和固定方式。
3.检查所需安装工具和材料是否齐全。
二、安装步骤1.在确认安装位置后,先进行储气罐支架的安装。
支架应根据设计要求焊接固定在地面或墙壁上。
2.将储气罐放置在支架上,并用螺栓将其牢固地固定在支架上。
3.连接储气罐的进气口和出气口。
确保连接紧固牢固,避免漏气。
4.连接空压机的出气口和储气罐的进气口。
同样需要确保连接处无漏气。
5.连接电源,启动空压机,检查储气罐安装是否正常。
注意观察有无异常震动或噪音,及时调整。
三、安装注意事项1.在安装过程中,严禁将储气罐放置在倾斜或不稳定的地面上,以免影响使用效果。
2.安装完成后,检查整个系统是否有漏气现象,必要时使用泡沫检漏剂进行检测。
3.定期检查储气罐的外部涂层是否破损,如有破损应及时修补,以防腐蚀。
4.在使用过程中,需要定期对储气罐进行排水处理,避免积水影响压力容积。
四、施工验收1.施工完成后,需由相关部门负责人进行验收。
检查储气罐的固定情况、连接管路是否正常。
2.验收通过后,方可投入使用。
如有异常情况应及时处理。
结语以上是关于空压机储气罐安装施工方案的相关内容,希望能够对您有所帮助。
在安装施工过程中,一定要严格按照设计要求和安装说明书进行操作,确保安装质量和使用安全。
空压机储气罐安装施工方案空压机、储气罐干雾项目安装方案编制:审核:审批:目录1、编制依据2、工程概况3、主要工程量4、组织结构、施工部署5、施工准备6、主要施工方法7、质量保证措施8、保证施工安全措施9、文明施工及环境保护措施空压机安装施工方案一、编制依据1、《压力管道安全管理与监察规定》及解析〈劳部发(1996)140号〉2、《机械设备安装工程施工及验收规范》GB502313、《压缩机、风机、泵安装工程施工及验收规范》GB502754、《工业金属管道工程施工及验收规范》GB502355、《现场设备、工业管道焊接工程施工及验收规范》GB502366、《工业设备及管道绝热工程工程施工及验收规范》GB502647、《工业自动化仪表工程施工及验收规范》GB500938、《建设工程安全生产管理条例》中华人民共和国国务院令第393号9、由业主提供的施工图纸及相关要求。
10、国家有关的法律、法规、规定和制度,本单位相关工程施工经验及综合实力。
11、施工现场条件。
二、工程概况本工程为XXXXXXX工程。
包括空压机、压缩空气储罐的安装、压缩空气管道。
该工程位于XXXX场地,空压机房安装有XX台空压机,XX台压缩空气储罐。
由空压机产生的压缩空气汇集后,经管道进入压缩空气储罐,与管道法兰连接。
压缩空气管道采用XXX管用法兰连接,管道中心距地面1.8m。
三、主要工程量四、组织结构、施工部署1、本工程在项目经理的直接领导下,建立了相应的组织机构,统一指挥施工的全过程,直至达到100%的质量合格指标,组织机构如下:2、质量目标:保证工程质量全部合格。
工期目标:按合同工期完成全部建设施工任务。
现场管理目标:严格施工现场管理,杜绝重大安全事故,不发生火灾。
3、劳动力安排五、施工准备1、图纸准备:为了更好地进行施工,施工前要求各施工人员认真熟悉图纸,掌握施工的难点和重点。
2、技术准备:土建施工过程中,要求土建专业按图纸预留孔洞,技术人员要到现场核实尺寸,避免返工。
空压机、储气罐干雾项目安装案编制:审核:审批:目录1、编制依据2、工程概况3、主要工程量4、组织结构、施工部署5、施工准备6、主要施工法7、质量保证措施8、保证施工安全措施9、文明施工及环境保护措施空压机安装施工案一、编制依据1、《压力管道安全管理与监察规定》及解析〈劳部发(1996)140号〉2、《机械设备安装工程施工及验收规》GB502313、《压缩机、风机、泵安装工程施工及验收规》GB502754、《工业金属管道工程施工及验收规》GB502355、《现场设备、工业管道焊接工程施工及验收规》GB502366、《工业设备及管道绝热工程工程施工及验收规》GB502647、《工业自动化仪表工程施工及验收规》GB500938、《建设工程安全生产管理条例》中华人民国国务院令第393号9、由业主提供的施工图纸及相关要求。
10、有关的法律、法规、规定和制度,本单位相关工程施工经验及综合实力。
11、施工现场条件。
二、工程概况本工程为XXXXXXX工程。
包括空压机、压缩空气储罐的安装、压缩空气管道。
该工程位于XXXX场地,空压机房安装有XX台空压机,XX台压缩空气储罐。
由空压机产生的压缩空气汇集后,经管道进入压缩空气储罐,与管道法兰连接。
压缩空气管道采用XXX管用法兰连接,管道中心距地面1.8m。
三、主要工程量四、组织结构、施工部署1、本工程在项目经理的直接领导下,建立了相应的组织机构,统一指挥施工的全过程,直至达到100%的质量合格指标,组织机构如下:2、质量目标:保证工程质量全部合格。
工期目标:按合同工期完成全部建设施工任务。
现场管理目标:格施工现场管理,杜绝重大安全事故,不发生火灾。
3、劳动力安排五、施工准备1、图纸准备:为了更好地进行施工,施工前要求各施工人员认真熟悉图纸,掌握施工的难点和重点。
2、技术准备:土建施工过程中,要求土建专业按图纸预留洞,技术人员要到现场核实尺寸,避免返工。
3、材料准备:3.1管材:压缩空气系统采用XXX管,并酸洗镀锌法兰连接,或XXX管焊接,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平现象,施工前应用钢刷对XX管除锈,并在现场码放整齐。
