表堤1 堤基清理
- 格式:doc
- 大小:46.50 KB
- 文档页数:2

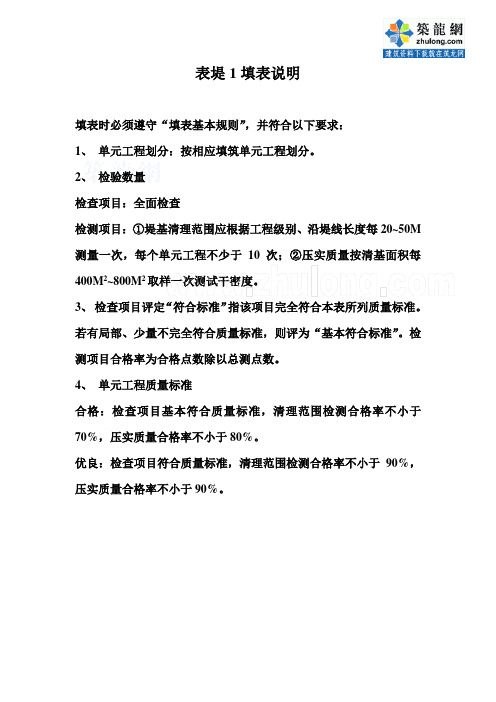

表堤1填表说明
填表时必须遵守“填表基本规则”,并符合以下要求:
1、单元工程划分:按相应填筑单元工程划分。
2、检验数量
检查项目:全面检查
检测项目:①堤基清理范围应根据工程级别、沿堤线长度每20~50M 测量一次,每个单元工程不少于10次;②压实质量按清基面积每
400M2~800M2
取样一次测试干密度。
3、检查项目评定“符合标准”
指该项目完全符合本表所列质量标准。
若有局部、少量不完全符合质量标准,则评为“基本符合标准”。
检测项目合格率为合格点数除以总测点数。
4、单元工程质量标准
合格:检查项目基本符合质量标准,清理范围检测合格率不小于70%,压实质量合格率不小于80%。
优良:检查项目符合质量标准,清理范围检测合格率不小于90%,压实质量合格率不小于90%。
黄河内蒙古段近期防洪工程鄂尔多斯项目达拉特旗段施工第一标段第五分部工程244+600~246+600堤基清理施工工法一、堤基清理范围及方法堤基清理从K244+600~K246+600段开始,全长2公里,清理部位为背水面,因2012年度秋雨较长,背水面有部分段落为水濠,水深为0.6—1.0米。
根据现场情况,我项目部决定先从无水段进行施工作业,待无水段清理完成后,再清理有水段;坡面清理采用挖掘机垂直坝轴线从上到下清至堤脚外3—4米,基础剩余部分再用推土机将清理范围内草根及杂物推到堤脚边线外。
然后进行堤身土方填筑。
二、该分部工程质量控制堤基基面清理的边界应在设计基面边线外30~50cm,堤基表层不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,按堤身填筑要求进行回填处理。
基面清理平整后,及时报验。
基面验收后抓紧施工,若不能立即施工时,应做好基面保护,复工前再检验。
三、施工管理人员及机械安排清基分两段进行,每段分派两名技术人员负责现场施工及放线工作。
机械采用大宇300挖掘机2台,140型推土机2台。
黄河内蒙古段近期防洪工程鄂尔多斯项目达拉特旗段施工第一标段第五分部工程244+600~246+600堤身填筑施工工法一、土方填筑堤身填筑碾压施工开始前,首先应在取土场选取有代表性的土料进行现场做碾压试验。
并将碾压试验结果报送项目监理机构和业主审批后执行。
待基础验收合格后,先将清完后的堤基进行碾压,削高填低,找平堤基面。
然后逐层填筑,铺料厚度根据现场碾压试验决定。
填筑过程中要经常检测其土质及含水率,已铺土料偏干时,应洒水湿润,含水量偏大时应根据实际情况进行晾晒。
如发现土料中含有砂砾料或其他透水料,应将土料中的杂质清除。
上堤土料要及时平整、均衡上升,保持施工面平整。
每层铺至堤边时,应在设计边线外超填50cm。
在填到基础以上2m处,要进行第一次削坡处理,按照设计图纸1﹕3坡比。
技术员放线控制不要超出设计范围内,削坡完成后进行以上堤身填筑。
堤防工程清基施工工法公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-堤基清理施工工法一、堤基清理范围本工程基面清理涉及的主要项目有堤防加高培厚和护岸工程及险工段防护。
二、基面清理技术要求1、堤基清理的主要对象为堤身和堤基表面的淤泥、腐殖土、泥炭土、草皮、树根、建筑垃圾等杂物清除干净。
清理深度根据坝坡及基面的实际情况决定,如遇有大树根、坑、槽、沟等,以全部清除到原状基面为准,清基平均厚度均为,满足设计要求标准。
2、堤基基面清理范围在设计基面边线外30cm~50cm,堤基范围内的坑、槽、沟等,按设计要求清理后回填、压实,并符合土料填筑压实度或相对密度合格标准的要求。
堤基开挖、清除弃土、杂物等均应运到弃渣场。
基面清理平整后,应及时回填。
3、清除结合部表面杂物,并将结合部挖成台阶状。
加培堤防需要对堤身和堤基表面进行削坡、清基处理,清基料置于堤防内侧,可以起到强化堤基天然隔水层,延长渗径的作用。
三、堤基清理施工方法1、基面清理前由测量员依据设计图纸测放出清基边线,边线范围为设计基面边线外30cm~50cm,并设立标志,以便于机械施工。
2、基面清理机械采用挖掘机配合推土机推进行清理,基面清理后杂物草皮、树根、腐殖土等就近堆放。
测量员、质检员跟班检查清基质量。
3、堤基范围内的坑、槽、沟等,按设计要求清理后回填、压实,并符合土料填筑压实度或相对密度合格标准的要求。
4、清除结合部表面杂物,并将结合部挖成台阶状四、基面压实检查1、堤基清理后按堤身填筑要求压实,无松土、无弹簧土等,符合土料填筑压实度或相对密度合格标准要求。
2、基面无明显凹凸,重点是新老堤的结合部位成台阶状,纵向为缓坡并小于1:5的坡面。
3、基面清理平整并压实后及时报现场监理检验确认,验收合格后进行下一道工序施工,若不能及时填筑施工时,应做好基面的保护,复工前再行检查,必要时须重新清理。
堤防工程的堤基清理方案一、堤基清理的必要性和重要性1.确保堤防工程的稳固性和安全性堤基是指堤防的基础部分,其稳固性对整个堤防工程的安全性至关重要。
如果堤基出现裂缝、沉降或者松动等情况,将会影响整个堤防工程的安全性,甚至导致堤防溃堤。
2.优化堤防工程的运行效率堤基清理可以清除堤基上的杂物和淤泥,保持堤基的光滑和稳固,有利于排水和波浪冲击的散射,提高堤防工程的运行效率。
3.延长堤防工程的使用寿命定期清理堤基可以延长堤防工程的使用寿命,减少维护成本,确保堤防工程的持续稳定运行。
二、堤基清理方案的制定1.确定清理周期堤基清理的周期一般根据堤防工程的情况、周围环境和使用情况而定,一般分为定期清理和不定期清理。
定期清理一般按照季节或者年度进行,不定期清理则根据需要而定。
2.确定清理范围清理范围一般包括堤基表面的清洁、裂缝和缝隙的处理、基础部分的检查等工作。
清理范围的确定需要根据堤基的实际情况进行评估。
3.确定清理方式清理方式一般包括机械清理、水泥砂浆填充、钢筋加固等方式。
清理方式的选择需要结合堤基的现状和问题进行评估。
4.确定清理规程清理规程包括清理的具体步骤、清理的工具和设备、清理的人员组织等方面。
清理规程的制定需要考虑清理的安全性和效率。
5.确定清理预算清理预算包括清理所需材料、设备和人力成本等方面。
清理预算的制定需要综合考虑清理的质量和成本。
三、堤基清理方案的实施1.组织清理人员和设备根据清理规程确定清理人员和设备,包括清理工具、机械设备和安全防护用具等。
2.清理堤基表面首先对堤基表面的杂物和淤泥进行清理,一般采用喷洗、刷洗或者冲洗等方式。
3.处理堤基裂缝和缝隙对于堤基上的裂缝和缝隙,需要进行填充和加固,一般采用水泥砂浆填充或者钢筋加固等方式。
4.检查和验收清理完成后,需要对清理效果进行验收,确保清理的质量和效果。
四、堤基清理方案的改进1.根据清理实施的效果,及时对堤基清理方案进行调整和改进,以提高清理的效率和质量。
堤基清理单元工程质量评定表格
1. 项目背景
堤基清理是水利工程中的常见施工工序之一,其目的是清除堤坝基底上的杂物和不良土壤,确保堤基的稳固性和可靠性。
为了准确评定堤基清理单元工程的质量,制定了以下表格,用于对堤基清理工程进行全面的评定。
2. 表格内容
序
号评定指标评定标准得分
1 清理范围完全清除堤基上的杂物和不良土壤
2 清理深度达到设计要求的清理深度
3 清理质量清除的杂物和土壤无结块、无大块杂质
4 清理方式使用适当的清理设备和工具进行清理
5 清理速度符合施工计划要求的清理速度
6 清理废料处理清理废料按规定进行集中处理或及时清
运
7 清理周边环境保
护清理过程中保护周边环境,防止二次污染
8 清理完工记录记录清理工作的时间、范围、深度以及
清理方式等
9 工程安全严格按照工程安全规范进行施工
10 现场组织与管理施工现场秩序良好,管理有序
11 施工人员技能施工人员技能熟练,具备相关证书
12 文明施工符合文明施工要求
13 工程进度按计划完成工程
14 施工质量问题及
及时发现质量问题并采取措施处理处理
15 其他相关要求和
细节
3. 表格使用方法
•根据实际情况,在每个评定指标的。
水利水电工程表7.1-1 坝基及岸坡清理工序三检表水利水电工程表7.1-2 防渗体岩基及岸坡开挖工序三检表水利水电工程表7.1-3 坝基基岸坡地质构造处理工序三检表水利水电工程表7.1-4 坝基及岸坡渗水处理工序三检表水利水电工程表7.2-1 土石坝土质防渗透结合面处理工序三检表水利水电工程水利水电工程表7.2-3 土石坝土质防渗体压实工序三检表水利水电工程水利水电工程表7.3-1 土石坝混凝土面板基面清理工序三检表水利水电工程表 7.3-2 土石坝混凝土面板滑模制作及安装,滑模轨道安装工序三检表水利水电工程表7.3-3 土石坝混凝土面板水片(带)制作及安装工序三检表水利水电工程表7.3-4 土石坝混凝土面板浇筑工序三检表水利水电工程表7.4-1 基础面处理与沥青混凝土结合层面处理工序三检表水利水电工程表7.4-2 沥青混凝土心墙模板工序三检表水利水电工程表7.4-3 沥青混凝土制备工序三检表表7.4-4 心墙沥青混凝土的摊铺和碾压工序三检表表7.5 沥青混凝土面板整平层(含排水层)单元工程三检表水利水电工程表7.6 沥青混凝土面板防渗层单元工程三检表水利水电工程表7.7 沥青混凝土面板封闭层单元工程三检表水利水电工程表7.8 沥青混凝土面板与刚性建筑物连接单元工程三检表水利水电工程表7.9 沙砾坝体填筑单元工程三检表水利水电工程表7.10 堆石坝体填筑单元工程三检表水利水电工程表7.11 反滤工程单元三检表水利水电工程表7.12 垫层工程单元工程三检表水利水电工程表7.13 护坡工程单元工程三检表水利水电工程表7.14 排水工程单元工程三检表水利水电工程表7.15 浆砌石体基岩连接工程单元工程三检表水利水电工程表7.16-1 水泥砂浆砌石体浆砌石体层面处理工序三检表水利水电工程表7.16-2 水泥砂浆砌石体砌筑工序三检表水利水电项目表7.17 混凝土砌石体单元工程三检表。
河堤清理与河道清表施工方法及保证措施4.2.1堤基清理4.2.1.1清基范围:清理边界至最大填筑边线外侧50cm。
4.2.1.2机具选用及施工方法:堤基基面的不合格土、杂物一般用推土机直接清除,作深层清理的(一般指清理深度超过30cm)庄台、河塘、路埂等用挖掘机配合推土机清除,树根还要用人工配合清理。
4.2.1.3质量标准及控制1、施工前,根据勘测设计文件、堤基的实际情况和施工条件制定有关施工技术措施与细则。
堤身范围内作深层清理的庄台、河塘、路埂等应作为隐蔽工程处理,在处理前,按顺序编号登记,对清理部位的位置、平面桩号、断面及地貌提供详实的测量及摄像资料,并上报监理人现场予以核实签证。
2、堤基表层不合格土、杂物等必须清除,堤基范围内的坟墓、房基、水井、泉眼、各类洞穴及坑、槽、沟、河等均应清淤(杂)后进行倒毛、平整、碾压,并按堤身填筑要.2的树跟、芦范围内直径小于3cm求进行回填处理。
清基1m 根。
苇根不多于3 、对堤基的树根,清除后满足以下要求:3 的树根;)不得有直径大于3cm1(31m2范围内不得多于3cm(2)直径小于的树根,在根。
、所有堤基开挖、清除的不合格土、杂物、废渣、树4根等均运到监理人指定的场地堆放,不随意弃置,更不与筑堤土料混杂。
、堤基处理属隐蔽工程,堤基清理平整并碾压后及时5基面验收后及时填筑,合格后进行堤身填筑。
报监理人验收,若因故延搁,不能及时施工时,要做好基面保护,复工前要再检验,必要时须重新清理。
、经深层清理的隐蔽工程部位,清理后的复土视作大6堤填筑,其质量要求,检验程序与堤防填筑一致,分层分批压实的实测最小干密度值0.2~0.3m、铺土厚度控制在填土、。
0.70不得低于设计干密度值,压实度最小实测值不得低于3取样30cm 、厚、7压实后的土体取样试验频次每200m 一次或由监理人根据工程实际确定试验频率。
、堤基的碾压(包括回填土)根据相应堤防的设计等8级要求,选用合适的机具进行,需大面积碾压时采用铲运机重载或现场碾压试验所确定的机具进行碾压,小面积碾压辅以人工夯实,碾压参数根据碾压试验确定。
4.堤基清理
表4.0.4 基面清理施工质量标准
项次检验项目质量要求检验方法检验数量
主控项目1 表层清理堤基表层的淤泥、腐殖土、泥炭土、
草皮、树根、建筑垃圾等应清理干净。
观察全面检查
2
堤基内坑、
槽、沟、穴等
处理
按设计要求清理后,回填、压实,
并符合本标准5.0.7条的要求。
土工实验
每处、每层,
每层超过400m2
时每400m2取样
一个。
3 结合部处理
清除结合部表面杂物,并将结合部
挖成台阶状。
观察全面检查
一般
项目 1 清理范围
基面清理包括堤身、戗台、铺盖、
堤岸防护工程的基面,其边界应在设
计边线外0.3至0.5m。
老堤加高培厚
的清理尚应堤坡及堤顶等。
量测按施工段堤轴线
长20至50m量
测一次。
表4.0.5 基面平整压实施工质量标准
项次检验项目质量要求检验方法检验数量
主控项目1 堤基表面
压实
堤基清理后,应按堤身填筑要求压
实,无松土、无弹簧土等,并符合本
标准5.0.7条要求。
土工试验每400m2至800m2
取样一个。
一般
项目
1 表面平整基面应无明显凹凸观察全面检查
《水利水电工程单元工程施工质量验收标准——堤防工程》(SL634--2012)
第8至9页。
堤防工程

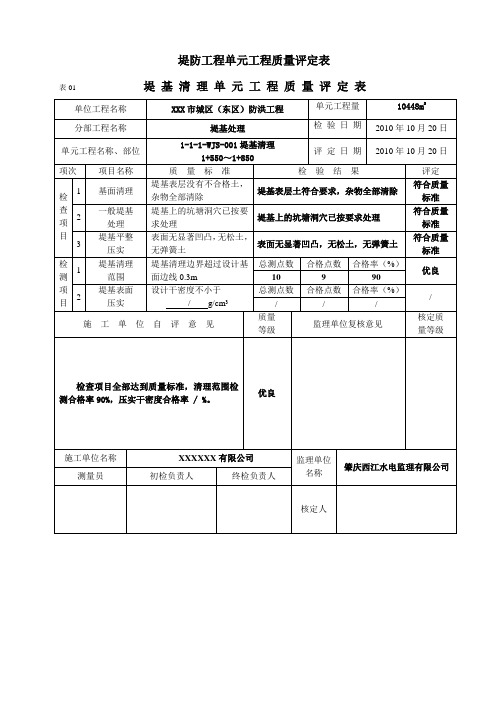

表堤1 堤基清理单元工程质量评定表
填表说明
填表时必须遵守“填表基本规则”,并符合以下要求:
1.单元工程划分:按相应填筑单元工程划分。
2.检测数量:
检查项目:全面检查。
检测项目:(1)基面清理范围应根椐工程级别、沿堤线长度每20m~50m测量一次,每个单元工程不少于10次;(2)压实质量按清基面积每400~800m2取样一次测试干密度。
3.检测项目合格率为合格点数除以总测点数。
4.单元工程质量标准
合格:检查项目达到质量标准,清理范围检测合格率不少于70%,压实质量合格率不少于80%。
优良:检查项目达到质量标准,清理范围检测合格率不少于90%,压实质量合格率不少于90%。
