自动扶梯安全施工方案全套完整(全套完整资料,可直接使用,可编辑,推荐下载)保证工期、质量、安全的技术措施1.工程概况1.1 概述1.2 自动扶梯主要技术规格2.电梯安装主要操作要点1)根据自动扶梯、人行道发货计划,本公司工程队在进场前全面完成井道勘查、测量工作,负责协调土建方一定完成井道整改工作。
同时清理、协调甲方做好扶梯等的移动路线.2)在扶梯到达工地前一个星期,把所有吊装设备根据现场实际情况,布置好吊点卷扬机、钢丝滑轮、电源、葫芦等具体工作位置,同时布置好移动、吊装等工作面的警戒线。
3)在自动人行道、扶梯到达工地之前,必须协调甲方再次做好人行道、扶梯移动路线和堆放场地清理工作.4)在一楼扶梯井道旁放置2台3吨的卷扬机,同时需甲方计划有4根柱子不要装修,交扶梯安装工程队利用(注:工程部须预先在楼层平面图上标明柱子的位置和扶梯堆放的场地)。
5)由于自动扶梯一般都是深夜到达工地,因此,工程部须协调甲方把扶梯吊装用的卷扬机电源箱(容量需能满足2台11千瓦左右的卷扬机功率,约为25千瓦),以及照明用具移至一楼大厅。
6)在扶梯到达工地卸货后,工程队现场全面检查货物情况。
扶梯吊装方法:采用单边吊装法安装自动扶梯.a.首先,将扶梯预先吊装到扶梯井道最上一层楼层位置。
b.其次,按扶梯编号顺序将所有自动扶梯吊装到位。
c.在所有的扶梯都吊装到位后,工程队同时马上做好水平、垂直等调校、清理工作。
7)严格按照《自动扶梯安装作业指导书》中要求的内容指导施工.3、安装质量要求3.1电梯安装质量引用标准1)GB7588—-2003电梯制造与安装安全规范2)GB10060--93 电梯安装验收规范3)GB50310--2002电梯工程施工质量验收规范;4)GB10058——1997电梯技术条件;5)GB10059——1997电梯试验方法3.2电梯安装质量目标电梯安装质量以顾客关注为焦点,满足顾客的质量需求,确保电梯安装过程得到有效的运行和控制.本工程项目电梯安装质量目标为2)单台电梯检验优良率 95﹪以上.4、安装施工环境、职业安全目标加强职工施工现场的环境、职业安全意识,树立“安全第一、预防为主“的思想。
一、交底时间年月日二、交底对象自动扶梯安装施工人员、安全管理人员、监理人员三、施工部位自动扶梯安装现场四、交底内容一、施工作业特点和危险源1. 风险类别- 机械伤害- 高处坠落- 触电- 物体打击- 火灾爆炸2. 潜在的危险因素- 施工现场环境复杂,空间狭小- 机械装置复杂,部件多- 高处作业风险大- 电气设备繁多,存在触电风险- 施工材料易燃易爆3. 可能导致的事故- 人员从高处坠落- 机械部件脱落造成伤害- 电气设备故障引发触电事故- 施工材料火灾爆炸- 交叉作业发生碰撞事故二、对危险源的具体控制措施和应注意的安全事项1. 个人防护- 进入施工现场必须佩戴安全帽,系好下额带,锁好带扣。
- 高处作业必须系好安全带,并配备防坠器。
- 穿着符合安全要求的服装,禁止穿拖鞋、赤脚等进入施工现场。
- 遵守施工现场的一般性安全规定,严禁高空抛物、乱扔垃圾。
2. 机械操作- 严格按照操作规程进行机械操作,禁止违章操作。
- 定期检查机械设备,确保其安全运行。
- 发现设备故障,立即停止使用,并报告相关人员。
3. 电气安全- 严禁私拉乱接电线,使用合格的电气设备。
- 机械设备的电气部分必须由专业人员操作和维护。
- 电气设备必须安装漏电保护器,并定期检查。
4. 高处作业- 高处作业必须设置安全防护设施,如安全网、安全带等。
- 高处作业人员必须经过专业培训,并取得相应资格证书。
- 高处作业时,必须穿戴防滑鞋,并注意脚下安全。
5. 材料管理- 施工材料必须堆放整齐,不得占用消防通道。
- 易燃易爆材料必须远离火源,并采取相应的防火措施。
6. 交叉作业- 交叉作业时,必须遵守现场安全管理制度,确保安全。
- 各工种之间应密切配合,避免发生碰撞事故。
三、安全注意事项1. 施工前必须进行安全技术交底,确保所有人员了解安全注意事项。
2. 施工过程中,必须严格执行各项安全措施,确保施工安全。
3. 定期进行安全检查,及时发现并消除安全隐患。
图30-3-1 3.桁架吊装(图30-3-2、图30-3-3、图30-3-4)图30-3-2图30-3-3图30-3-4(1)承重受力点选择(图30-3-5、图30-3-6)吊装时吊挂的受力点只能在自动扶梯两端的支承角钢上的起吊螺栓或吊装脚上。
拉动、抬高自动扶梯时一律不得使其他部位受力和受到撞击。
使用固定钢丝绳套环的步骤如下:拧出安全固定螺钉→拔出吊挂螺栓→嵌进1~2个绳头固定套环→推入吊挂螺栓→拧紧安全固定螺钉。
图30-3-5图30-3-6(2)吊装顺序以设备地面运输进场所在楼层为基准,向上向下分别起吊。
①向上:起吊最高层扶梯→起吊次高层扶梯→依次减低楼层直至基准层的上一层为止。
②向下:起吊最底层扶梯,然后依次增加楼层吊装(即B4→B3→B2→B1…)。
③最后吊装基准层扶梯。
2.2.4施工中安全注意事项(1)核对各起重用具与被起重设备重量是否相符,起重用具的额定起重量应大于被起重设备重量且应考虑冲击载荷。
(2)起吊前仔细检查各吊装用具是否完好。
(3)起吊由专职起重工、信号工操作。
(4)起吊过程中注意设备不要与其他物体刮碰。
(5)起吊现场周围做好防护、标识,严禁非工作人员进入。
2.3桁架的定中心(1)以上下楼层土建提供的基准线为基准,在上下支撑面钢板上标识清楚中心基准位置。
(2)将自动扶梯吊起移至安装口内使之就位,再在扶梯两端支承角钢与支撑面预埋钢板之间各放一个滚子(滚子用钢管制作),用来校正自动扶梯桁架中心线与支撑钢板上所标基准中心。
当桁架中心线与支撑钢板上所标识的中心线调到同一直线时,用自动扶梯调整螺钉将自动扶梯顶起并取出滚子。
(3)调整调整螺钉,使自动扶梯两端升降平台上的楼面盖板与装修好的楼面平齐,然后垫入垫片,松开调整螺钉,复查扶梯楼面盖板与装饰后楼面的高差,合格后将垫片点焊在支撑面钢板上。
(4)用L45角钢制作两个支架,分别置于机头、机尾。
将0.4~0.5mm钢丝固定在支架上,用花篮螺栓调紧,钢丝左右位置与支撑钢板上的中心线一致。
一、交底目的为确保自动扶梯吊装作业的安全,防止意外事故的发生,特进行安全技术交底。
请所有参与吊装作业的人员认真阅读并严格执行以下安全措施。
二、交底对象参与自动扶梯吊装作业的所有人员,包括但不限于吊装作业人员、指挥人员、安全监督人员等。
三、交底内容1. 吊装前准备1.1 确认吊装作业的合法性,包括吊装方案、吊装许可证等。
1.2 检查吊装设备、吊具、索具等是否完好,并符合吊装要求。
1.3 确认吊装作业现场环境,确保场地平整、开阔,无障碍物。
1.4 确认吊装作业人员具备相应资质,并熟悉吊装作业操作规程。
2. 吊装作业安全措施2.1 吊装前,对吊装设备进行试运行,检查各部件运行是否正常。
2.2 吊装过程中,严禁超载、超范围作业。
2.3 吊装时,确保吊装设备与自动扶梯连接牢固,防止脱落。
2.4 吊装过程中,严禁人员在吊装设备下方停留或行走。
2.5 吊装过程中,严禁无关人员进入吊装作业区域。
2.6 吊装作业人员应穿戴好安全帽、安全带、防护手套等防护用品。
2.7 吊装作业指挥人员应熟悉吊装作业流程,确保信号准确、清晰。
2.8 吊装作业过程中,应密切关注吊装设备运行状态,发现异常情况立即停止作业。
3. 紧急情况处理3.1 吊装作业过程中,如遇停电、设备故障等紧急情况,应立即停止作业,并采取相应措施确保人员安全。
3.2 吊装作业过程中,如发生人员受伤、设备损坏等事故,应立即停止作业,并立即上报相关部门。
4. 吊装作业结束4.1 吊装作业结束后,对吊装设备进行检查,确保无损坏。
4.2 清理吊装作业现场,确保无安全隐患。
四、注意事项1. 所有参与吊装作业的人员必须遵守本安全技术交底内容,确保吊装作业安全。
2. 吊装作业过程中,如遇特殊情况,应立即停止作业,并采取相应措施确保人员安全。
3. 吊装作业结束后,应对吊装设备进行检查,确保无安全隐患。
4. 吊装作业人员应定期参加安全教育培训,提高安全意识。
5. 吊装作业现场应设立明显的安全警示标志,确保人员安全。
扶梯工程安装施工方案项目简介本项目为一座商场的扶梯工程安装施工方案。
商场总楼层为10层,需安装5台扶梯,其中有室内和室外两种不同类型的扶梯。
本项目施工周期为3个月,计划于X月X日开工,X月X日竣工。
施工流程前期准备在正式进行扶梯安装施工前,需要进行充分的前期准备工作。
具体包括:•制定安全措施•对施工现场进行评估•安排工作人员•调查施工现场地形•搭建施工现场临时设施设计方案审批制定设计方案需要先行完成基本技术条件、安全规范、现场勘察、计算工程量、审查施工图纸等先期准备工作。
之后,依据商场客流等实际情况,设计规划要点,提交计算书和扶梯设计图纸,进行设计方案审批。
审批完成后,方可开始施工。
施工流程备料阶段备料阶段需要完成扶梯踏板、扶手、轨道、导向系统、安全开关、控制电器等方面的配套工作,为施工做好前期准备。
扶梯井道的施工以及扶梯的安装施工人员需要在负责的井道上进行精细的排水、清洗、加固钢结构的工作,保证井道的质量合格。
之后,扶梯的安装由专业技术人员进行,包括电器连接和动力系统测试等环节。
系统调试阶段在完成扶梯的安装之后,需要进行系统的调试工作。
包括检查电器的连接是否正常、调试轨道系统、扶梯中断的安全装置等等。
整个调试过程需要重视每一环节的安全问题,并在调试完成后进行全面检查确认安全。
安全措施施工过程中,需要严格执行安全规范,落实安全措施。
具体措施包括:•按时进行安全教育和技术培训•落实现场安全检查制度•做好机械设备的检修和维护•保证材料合格,未完成的结构不得使用•统一管理和使用各类电器设备•严禁临时搭建住房施工计划以下为本项目的施工计划:任务名称开始时间完成时间设计方案审批X月X日X月X日井道施工X月X日X月X日扶梯安装X月X日X月X日系统调试X月X日X月X日总结扶梯工程安装施工方案需要从前期评估、设计规划、施工流程、安全措施和施工计划等方面作出全面考虑,确保项目的顺利进行。
同时,各环节要加强沟通和合作,通过科学的管理手段使得工程质量得到全面保证。
自动扶梯、自动人行道安装安全技术交底随着城市化进程的加速,商场、地铁站、机场、展览馆等公共场所中自动扶梯、自动人行道设施的安装成为趋势。
然而安全问题也越来越受到关注。
本文将从安装前的准备工作、安装过程中的技术交底、设备维修、使用注意事项四个方面来细化讲述自动扶梯、自动人行道的安装安全。
一、安装前的准备工作安装前的准备工作是确保自动扶梯、自动人行道设施安装的前提。
包括但不限于以下几项:1.1 设计方案评审安装前需要对自动扶梯、自动人行道设计方案进行评审,确保方案的合理性和可行性。
评审中主要关注的是设备的安全性能和符合标准要求,对于满足这些要求的设计方案需要进行优先选择。
1.2 设备配套设施验收安装自动扶梯、自动人行道设施需要与其他的设施相配套,并满足相关法规的验收。
因此在安装前对地坪、墙面、电源等配套设施进行检查验收是很有必要的。
1.3 安装现场环境评估自动扶梯、自动人行道设施的安装现场环境对于设备的使用寿命和安全性起着重要的作用。
安装前需要对安装环境进行评估,包括通风、照明、防火、安全出口等方面,以确保设备安装在安全的环境中。
二、安装过程中的技术交底在安装过程中,技术交底是非常重要的一项工作。
交底的目的是使安装人员、管理人员和使用人员了解设备的使用条件和注意事项,及时发现并解决潜在的安全隐患。
以下是一些技术交底的重点内容:2.1 安装人员交底安装人员是直接参与自动扶梯、自动人行道设施安装的人员,他们需要了解相关的安全技术操作规程和相关的安全知识,特别是在设备安装和维护过程中应该注意哪些事项,以确保设备安装工作的顺利完成。
2.2 管理人员交底管理人员是负责自动扶梯、自动人行道设施的日常运营管理和维护的人员,他们需要了解设备的技术参数、操作维护规程、安全操作流程等相关知识,以便在设备出现故障或者问题的情况下能够及时处理。
2.3 使用人员交底使用人员是日常使用自动扶梯、自动人行道设施的人员,他们需要了解设备的安全使用常识和安全操作流程,避免因为使用不当导致的人员伤害。
XXXXXXX有限公司安装施工方案编制:审核:审批:XXXXX有限公司一、工程概况:本项目共有X部扶梯,产品规格为XXXXX,提升高度为XXXXXXX,XXXXXX,设备号为XXXXXX,该批电梯将安装于XXXXXXXX,电梯的安装工程由XXXXXXX承接。
二、安装人员的组成:本公司委派安装队项目经理XXX同志组建本项目的8台自动扶梯安装,联系电话:XXXXXXXX现场负责人XXXX联系电话::XXXXXX负责解决和业主、土建部门的施工配合问题,确保工程按计划完工。
装施工中的施工进度、质量、技术等工作承担具体的组织、计划、调配及全面管理责任。
管理人员配置:质检员一名、施工员一名、专业安装人员5名以上.派往现场的扶梯安装人员都持有政府部门承认的上岗证,且具有安装同类扶梯的经验。
三、与业主和监理公司的沟通扶梯安装工程顺利完工的必备条件是建立在与业主及监理良好沟通的基础上,因此在安装前期和施工期间,将与业主及监理做好沟通工作,在工作中悉心接受业主与监理单位的监督和指导,将扶梯安装工程保质保量如期完工。
四、工地现场检查每个扶梯井道的土建竣工检验,扶梯安装工程项目(没有现场指挥部前)将派现场工程师和技术工人到工地现场检查土建结构是否符合要求,以便土建能及时派人进行整改,及时签署验收报告书。
检查的项目有以下几点:1)检查自动扶梯井道尺寸是否符合图纸要求。
2)测量提升高度、跨度、支撑梁及上下机仓的尺寸等。
3)注意自动扶梯上下支撑梁与自动扶梯中心线应保持垂直.4)土建须保证提升高度和跨度在任何情况下偏差都不得超过20mm.5)在安装自动扶梯的建筑物中调运扶梯时,所有数据都应以平面布置图为依据;所有竣工地面和临时工作面均能承受载荷。
6)自动扶梯的驶入宽度取决于自动扶梯宽度,自动扶梯长度(特别在转弯处)以及所选用的起重设备;进入时如果有怀疑,将用按比例缩小的纸板模型在土建布置图上进行精确的检验。
7)自动扶梯在建筑物内的驶入高度,也就是在调运距离内的净高度绝对不得低于自动扶梯最小尺寸,更需注意建筑物顶部悬挂下来的管道、电线或灯具等。
自动扶梯安装施工方案78159一、项目概述本项目商场的自动扶梯安装工程,包括安装4台自动扶梯。
本方案旨在确保自动扶梯的安装质量和施工工期。
二、施工组织机构和管理措施1.施工组织机构:项目经理负责整个工程的管理和技术指导,包括施工计划、施工组织设计、质量控制等;施工队由一支100人规模的专业安装队伍组成,包括安装工、电气工、仪表工等。
2.管理措施:制定施工计划,明确各项工作任务和进度;制定安全生产措施,确保施工过程的安全;制定质量管理措施,保证自动扶梯的安装质量;设立项目现场指挥部,协调各项工作;每日开展施工进度和质量检查,及时发现和解决问题。
三、施工工艺及步骤1.自动扶梯基础的施工步骤:(1)开挖基坑,清除土石方;(2)安装基础支架和模板;(3)浇筑混凝土基础;(4)移除支架和模板;(5)基础养护。
2.自动扶梯平台和轨道的安装步骤:(1)安装平台和轨道的支架,确保平整水平;(2)安装扶手和踏板;(3)连接扶梯链条和导轨;(4)调试扶梯的运行速度和方向;(5)检查扶梯的安全装置和防护措施。
3.自动扶梯电气设备的安装步骤:(1)布置电气线路和接线盒;(2)安装电动机和驱动系统;(3)连接电气线路,进行电气测试和调试;(4)安装楼层显示器和指示灯;(5)测试自动扶梯的运行情况,确保其正常工作。
四、安全和质量控制1.安全措施:(1)施工过程中,严格遵守国家和行业的安全生产法规;(2)施工人员必须佩戴安全帽和防护鞋,遵守安全操作规程;(3)设立警示标志,确保工地的安全通行;(4)加强安全培训,提高施工人员的安全意识。
2.质量控制:(1)采用国家标准和行业规范进行工程施工和验收;(2)严格按照施工图纸和技术要求进行安装工作;(3)验收自动扶梯各项指标,如运行速度、平整度、噪音等。
五、工期和进度计划1.施工工期:本项目自XX年XX月XX日开始,预计工期为30天。
2.进度计划:(1)制定每日工作任务,按照施工计划进行工作;(2)保证每天施工进度不低于计划进度;(3)加班加点进行施工,确保按时完成工程。
本项目为某住宅小区的自动扶梯安装工程,位于小区地下车库出口处。
自动扶梯用于连接地下车库与地面停车场,方便业主出行。
本次安装工程主要包括自动扶梯设备采购、运输、安装、调试及验收等环节。
二、施工准备1. 施工组织(1)成立自动扶梯安装工程小组,负责整个项目的施工管理工作。
(2)明确各岗位人员职责,确保施工过程中的协调与配合。
2. 施工材料(1)自动扶梯设备:按照设计要求,选择符合国家标准的自动扶梯设备。
(2)施工工具:电钻、扳手、螺丝刀、水平尺、钢卷尺等。
3. 施工现场(1)施工现场应平整、干净,确保施工安全。
(2)施工过程中,对施工现场进行围挡,防止无关人员进入。
三、施工步骤1. 材料进场及验收(1)自动扶梯设备进场前,对设备进行检查,确保设备完好无损。
(2)设备进场后,进行验收,确认设备型号、规格、数量等符合要求。
2. 施工准备(1)对施工人员进行技术交底,明确施工要求、注意事项及安全操作规程。
(2)对施工现场进行清理,确保施工环境符合要求。
3. 设备安装(1)根据设计图纸,对安装位置进行测量,确保安装精度。
(2)安装自动扶梯的基础支架,确保其稳固。
(3)将自动扶梯设备安装到基础支架上,调整设备水平度。
(4)安装扶手带、踏板等部件,确保设备完整。
4. 调试及验收(1)对自动扶梯进行调试,确保设备运行平稳、可靠。
(2)邀请相关单位进行验收,确认设备安装质量。
四、施工安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场设置警示标志,提醒人员注意安全。
3. 严格执行施工方案,确保施工过程安全。
4. 对施工现场进行定期巡查,及时发现并处理安全隐患。
五、施工进度安排1. 施工准备阶段:3天2. 设备安装阶段:5天3. 调试及验收阶段:2天4. 总工期:10天六、施工质量保证措施1. 严格按照国家相关标准和规范进行施工。
2. 加强施工过程质量控制,确保施工质量。
3. 对施工人员进行专业培训,提高施工技能。

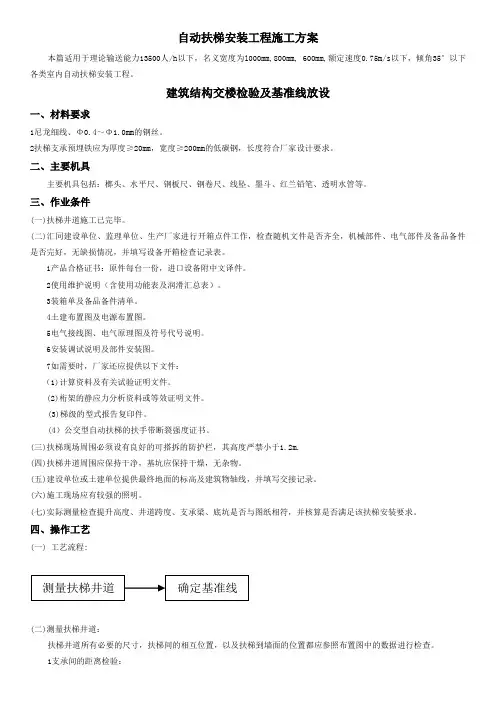

自动扶梯安装工程施工方案本篇适用于理论输送能力13500人/h以下,名义宽度为l000mm,800mm, 600mm,额定速度0.75m/s以下,倾角35°以下各类室内自动扶梯安装工程。
建筑结构交楼检验及基准线放设一、材料要求1尼龙细线、Φ0.4~Φ1.0mm的钢丝。
2扶梯支承预埋铁应为厚度≥20mm,宽度≥200mm的低碳钢,长度符合厂家设计要求。
二、主要机具主要机具包括:榔头、水平尺、钢板尺、钢卷尺、线坠、墨斗、红兰铅笔、透明水管等。
三、作业条件(一)扶梯井道施工已完毕。
(二)汇同建设单位、监理单位、生产厂家进行开箱点件工作,检查随机文件是否齐全,机械部件、电气部件及备品备件是否完好,无缺损情况,并填写设备开箱检查记录表。
1产品合格证书:原件每台一份,进口设备附中文译件。
2使用维护说明(含使用功能表及润滑汇总表)。
3装箱单及备品备件清单。
4土建布置图及电源布置图。
5电气接线图、电气原理图及符号代号说明。
6安装调试说明及部件安装图。
7如需要时,厂家还应提供以下文件:(1)计算资料及有关试验证明文件。
(2)桁架的静应力分析资料或等效证明文件。
(3)梯级的型式报告复印件。
(4)公交型自动扶梯的扶手带断裂强度证书。
(三)扶梯现场周围必须设有良好的可搭拆的防护栏,其高度严禁小于1.2m.(四)扶梯井道周围应保持干净,基坑应保持干燥,无杂物。
(五)建设单位或土建单位提供最终地面的标高及建筑物轴线,并填写交接记录。
(六)施工现场应有较强的照明。
(七)实际测量检查提升高度、井道跨度、支承梁、底坑是否与图纸相符,并核算是否满足该扶梯安装要求。
四、操作工艺(一) 工艺流程:(二)测量扶梯井道:扶梯井道所有必要的尺寸,扶梯间的相互位置,以及扶梯到墙面的位置都应参照布置图中的数据进行检查。
1支承间的距离检验:支承间的距离是指两支承间的水平距离。
上支承的边线用铅锤投影到支承水平面上,然后用卷尺测量其水平距离。
北京中通金硕电梯有限公司自动扶梯安装施工方案工程名称:编制人:审核人:审批人:编制单位:目录1.自动扶梯安装工程技术交。
1 2.自动扶梯安装工程施工方案。
3 3.自动扶梯安装工程调试方。
8 4.施工安全措施。
9 5.安全责任书。
9 6.安全技术交底。
10自动扶梯安装工程施工技术交底扶梯主要用于公共交通设施:如火车站、商场、地铁、车站、机场等场合,产品符合NE115“自动扶梯和自动人行道制造和安装安全规范”的要求。
一.技术规格数据:1.梯阶宽度:2.平地梯阶数:2或33.倾角:30°;35°4.提升高度:最大10m(对于30°倾角)或6m(对于35°倾角)5.扶栏:铝合金-玻璃6.机器型号:7.电动机转数: rpm8.控制柜型号:9.电源: 380V/50HZ/3相10.每周工作时间:小时11.设计寿命:年二.主要组成部件:1.桁架:热轧焊接结构型材在载客负荷下,其偏差≤支架之间距离的1/1000,侧桁架设计为框架结构,由空心型材组成,桁架的材料是ST52-3。
2.机器:机器型号为16VEC-RH,位于上平台桁架内。
3.辅助制动器:位于上平台桁架内,与主驱动轴同轴。
提升高度超过6米必须安装辅助制动器,6米以下由用户选择。
4.控制柜:控制柜安装在上平台机房。
5.涨紧架:位于下平台桁架内。
6.梯阶链:用来传递带动梯级运动的部件。
7.梯阶:梯阶是用铝合金压铸而成。
8.楼层板:楼层板位于上、下平台上方。
9.梳齿:为铝合金压铸件具有安全保护作用。
10.扶栏:采用铝合金型材加工而成,衬板为玻璃。
11.扶手带:扶手带是扶梯的扶手。
12.扶手驱动:其驱动系统安装在上平台桁架两侧,与主驱动系统驱动速度相匹配。
13.润滑:所有梯阶链滚轮,梯阶链和主要轴承通常是终身润滑的。
主驱动和涨紧架轴承,可从上平台的机房或下平台的维修室通过管道来定期润滑,所有的润滑部位由一个自动中心润滑系统“SYSTEM REBS”自动定时润滑。
14.支承:混凝土支承,支承板至少在安装前一星期预埋到混凝土里。
所有扶梯支承点的尺寸各扶梯之间的位置以及扶梯与建筑之间的距离必须符合布置图的要求。
扶梯的支座角钢放在由用户准备的支承上,这些支承一般由混凝土梁和扁钢组,扁钢要预埋在混凝土里。
技术交底人:时间:年月日自动扶梯安装工程施工方案用户单位:工程项目:合同号:本施工方案指导电梯现场施工的法则及纲领性文件,安装组必须严格按照执行。
一.原则1.严格执行GB16899-1997《自动扶梯和自动人行道的制造与安装安全规范》要求。
2.认真执行本公司制定的各项安装制度。
二.施工方案1.工程概况安装地点:自动扶梯基本参数及数量控制方式:驱动方式:生产厂家:生产日期:安装工期:2.施工顺序本自动扶梯施工的安排参照《自动扶梯安装工艺流程图》,施工中要协调好各方面的配合(包含需方及土建施工),衔接好各个安装工序,避免重复劳动,应保质保量完成各项安装工作。
(自动扶梯安装工艺流程图见附件一)3.主要施工方法及技术措施:(1)进行自动扶梯安装所必须的一切施工条件,应按平面布置图进行核实(如:井道尺寸、楼板开孔及跨距、起重吊钩位置、门洞尺寸等)。
(2)具体安装过程、方法、要求,按照国标及本公司《自动扶梯安装(维修保养)工艺》、《自动扶梯安装与维修保养验收规范》等有关技术文件执行。
(3)整个安装过程由专职质检员现场监控。
每道工序结束后组长必须进行检验并填写《自动扶梯安装工序检查报告》,安装工作结束后小组先进行自检,填写自检报告并上报质检部,由质检员进行专检,合格后方可上报质量技术监督部门验收。
(4)电气设备安装必须整齐美观,各接线头接线必要时用线鼻子,线头必须接触良好,保护接地必须可靠,多股同芯线采用压接线鼻子的方法。
4.施工进度:本工程工期为天具体进度详见施工进度表(附件二)5.现场施工人员配置:要根据工期进度要求,安排个安装组进场。
安装组由人组成。
组长,组员。
6.施工安全保证措施:(1)严格执行本公司制定的《电梯安全守则》。
(2)施工用电应安全可靠,照明、动力回路应分设开关,施工照明电压应不大于36V,手持电动工具必须有良好接地。
(3)严禁酒后或精神恍惚时进入工地作业。
(4)进入施工现场作业必须穿好工作服,戴好工作帽和安全带。
(5)施工中或使用的易燃易爆品(如煤油、氧气、乙炔等)应妥善保管。
(6)施工或调试时应张挂明显标志。
离开时应关闭电源、盖好盖板,钥匙由专人保管。
(7)所有安全装置必须全部投入,并灵敏可靠。
7.需方施工单位及需方应配合的有关事宜:(1)施工单位应按电梯土建布置图要求进行土建施工。
(2)各预埋件需按要求埋设。
(3)电梯井道、楼板开孔等尺寸应严格按图纸要求施工。
(4)负责井道的土建修改工作及现场安装使用的土建材料(包括水泥、沙石、吊钩和木材等),负责电梯安装后的余尾土建修补工作。
(5)无偿提供施工用电,并把电力电源线(三相380 + 7%)接致井道上端入口(有电器保护地装置),提供防火装置(完工后归还),办理动火报批手续。
(6)向供方提供独立的电梯零部件、工具保管用房(面积视材料多少而定),向供方施工人员提供住宿及用餐方便。
(7)负责联系安全检测手续,其费用由需方负责(由于产品或安全原因需复检,复检费由供方负责)。
(8)需方可指派一名电工、钳工(或电梯司机),以配合供方联系工作和学习电梯维修保养技术。
(9)供方施工人员进场后,如属需方责任造成供方停工或零部件损失损坏的,应由需方负责,并顺延完工日期。
(10)供方施工期间,需方应提供足够的无干涉作业空间。
附件一:自动扶梯安装工艺流程图附件二:工地施工进度表合同号:注:以上计划需甲方和土建单位的及时配合才能如期完成。
-7-自动扶梯安装工程调试方案项目名称:,地址:大楼选用公司的型自动扶梯,该扶梯控制系统全使用微处理控制扶梯的制停,扶梯正常运行的效果取决于扶梯调试质量,为此本公司将由经过工程技术部选派的优秀调试员进行上述项目的扶梯调试工作,以确保扶梯运行效果。
以下是本公司调试人员在调试过程中的一系列方案:一.由于该扶梯的控制是微处理器,使用了大量的集成元件,很容易受静电损坏,所以调试人员必须做到防静电。
二.扶梯的电压范围取值在额定电压的±10%,使用标准的电压表对电源箱电压进行测量,确保扶梯的起动、运行、停车。
三.通电调整,首先安全回路处于通路,机房控制开关处于检修位置,必要的开关接通,传感器准确无误输入变频数据,按U按钮扶梯向上运行,按D按钮扶梯向下运行。
年月8、施工安全措施:(1)、建立健全生产责任制,贯彻管生产必须管安全的原则,工地负责人对安全工作全面负责,技术负责人对安全技术负责,安全员负责具体的安全检查工作,班组长及工人都要有自己的安全责任。
(2)、要求开工前进行口头及书面的安全技术交底,使每个人了解安全工作要求,为确保安全措施的落实,要求所有施工人员在安全责任书上签字。
(3)、严格遵守上级的安全生产方针、政策、规章制度,执行本单位的安全管理制度、安全操作规程及电梯工人安全守则。
(4)、施工过程加强安全检查,班长及安全员每天对整个现场全面检查,公司定期组织安全管理人员到场重点检查,对发现的安全隐患及时处理,消灭一切事故隐患,确保安全生产。
(5)、加强安全教育,上岗人员必须是经过安全考试合格者,并持有效期内的安全操作上岗证,班组要建立安全活动日和班前班后会制度。
(6)、制定消防措施、加强防火管理,使用电气焊事故必须符合防火规定。
(7)、脚手架搭设完毕后经过验收合格后方可使用,安全网支挂要牢固。
(8)、进入施工现场必须戴安全帽,高空作业系安全带。
(9)、立体交叉作业,应做好隔离防护,各种材料、部件工具应放置稳妥,以防坠落伤人。
(10)、施工照明用电必须使用36伏安全电压,手持电动工具必须装有触电保安器,用电设备的电线绝缘要完好。
(11)、使用起重设备,吊具、绳索、卡环,使用前认真检查,使用前进行试吊,由指挥人员统一指挥。
(12)、各种机具、仪表要有专人保管定期检查。
(13)、由于管理不善或安全措施不落实等原因,造成人身伤亡事故或设备损坏事故者,要追究有关人员责任,对于不遵守安全操作规程造成一般安全责任者进行罚款。
9、安全责任书:电梯(扶梯)安装是在高空作业,现场狭窄光线不足,作业面小,而且要使用手持电动工具和电气设备,施工困难危险,因而要求参加施工的每个人,都要把安全生产放在及其重要的地位,每一个施工人员都要了解和掌握电梯安装的施工工艺和安全技术规程,相互配合、协调作业,要遵守以下各项规定:(1)、严格遵守上级各项安全规定及本单位的电梯安全操作规程和电梯工人安全手册。
(2)、脚手架搭设完毕,要经过验收,符合要求才能使用,安全网要支挂牢固。
(3)、施工现场的布置必须符合防火、防盗及符合安全的要求。
电梯设备堆放的场地应平整、坚实、排水畅通,电梯部件材料等放置要整齐。
要有防倾倒措施和防雨措施。
(4)、做好施工前的准备工作,封闭全部扶梯出入门确保安全。
(5)、施工现场必须戴安全帽,高空作业必须系发全带,上岗前禁止饮酒,工作时间不得打闹,必须服从命令听指挥。
(6)、现场照明必须使用36伏的安全电压,手持电动工具必须装有触电保护器。
(7)、做好防火措施,指定专人看火,进行电气焊时,均要符合有关安全规定,现场不准吸烟,焊接把线、焊钳绝缘必须牢固完好,焊工必须遵守焊接安全操作规程。
(8)、作业面要经常清理,作业用的工具材料要放置稳妥以防坠落伤人,尽量避免上下作业面同时施工,不得已时做好隔离防护。
(9)、施工中使用的各种吊具、卡具、绳索等使用前应由专人认真检查,确保安全可靠,不得超负荷使用。
(10)、扶梯试车时,各方施工人员密切配合,统一指挥,不准在行车时调整部件。
(11)、严禁锁线路运行。
(12)、在施工过程中,每日完工后都应切断所有电源,锁好机房,检查施工现场,确认无任何隐患后方可撤离现场的。
(13)、安全员发现违章操作,有权制止,直到令其停止工作。
(14)、每日上岗前工地负责人都要明确安全注意事项及防范措施,消灭一切事故隐患和苗头,对工作不负责,玩忽职守而造成事故者,将酌情给予批评、处分直至追究法律责任。
10、全体施工人员签字:8.2施工组织安排:中通金硕电梯公司安全交底记录。
