农桥工程3.1施工标准1)桥梁荷载:农桥采用汽—10;2)桥面净宽:农桥采用净6—2×0.25米安全带、4—2×0.25米安全带;3)设计流量:采用灌、排渠道的设计流量为0.128—1.713立方米/秒。
项目区内灌溉渠道、排水沟道与田间道相交时,均布设农桥。
其农桥的跨径均根据所座落处的灌排渠道的设计沟深、沟底宽、边坡进行计算确定;农桥桥面标高则根据桥址处沟底高程和路面高程确定桥面的标高。

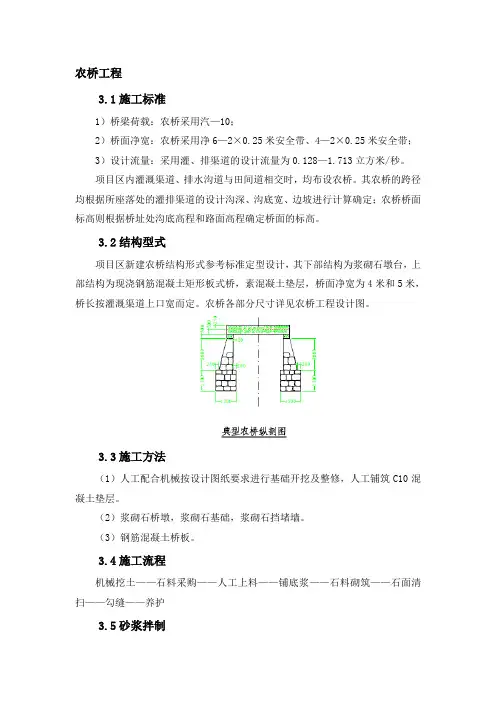

3.2结构型式项目区新建农桥结构形式参考标准定型设计,其下部结构为浆砌石墩台,上部结构为现浇钢筋混凝土矩形板式桥,素混凝土垫层,桥面净宽为4米和5米,桥长按灌溉渠道上口宽而定。
农桥各部分尺寸详见农桥工程设计图。
3.3施工方法(1)人工配合机械按设计图纸要求进行基础开挖及整修,人工铺筑C10混凝土垫层。
(2)浆砌石桥墩,浆砌石基础,浆砌石挡堵墙。
(3)钢筋混凝土桥板。
3.4施工流程机械挖土——石料采购——人工上料——铺底浆——石料砌筑——石面清扫——勾缝——养护3.5砂浆拌制拌制砂浆的水泥应满足规范的要求,砂浆施工配合比按施工图的要求经试验选定砂浆应拌和均匀,一次拌料应在其凝结前用完。
3.6浆砌石施工方法施工前基础验收合格后可进行砌体砌筑,并向监理工程师提供水泥的出厂合格证书复检报告。
浆砌石采用铺浆法进行砌筑、块石在砌筑前清洗,湿润,不得残留积水,砌体基础的第一层石块应坐浆(厚3-4cm)并将大面朝下,砌筑时砌体石块应分层卧砌,上下错缝,内外搭砌。
不得出现通缝,也不得采用处面侧立石块,中间填心的砌筑法。
勾缝,浆砌石表面应勾缝,先凿除缝内原有砂浆,凿深为缝宽的2倍,且不小于2cm,宽与缝相同,后进行清洗,湿润、勾缝。
勾缝砂浆应单独拌制,勾缝平整、匀称、美观。
钢筋混凝土桥板A 混凝土板预制用场地时,在用地前必须经业主指定同意的临时征地内预制混凝土板。
B 在指定的用地内抄平压实,预制钢筋混凝土板时采用钢模板,按图纸尺寸绑扎好,模板转角处做斜拉撑,保持90度角不变形。
第一章综述1.1、编制依据市亭湖区2016年农桥建设项目施工招标文件与工程量清单;市亭湖区2016年农桥建设项目施工招标设计图;现场踏勘的施工条件与与本工程有关的气象、水文地质等资料;本工程有关的施工与验收规和标准。
1.2、编制指导思想1、以满足发包人对施工工期、工程质量与安全生产、文明施工的要求,以与符合国家有关环境保护与水土保持的法规为前提。
2、以深化细化施工程序、施工方法、施工进度、设备配备、保证措施的先进性、合理性、可靠性为关键,力求经济合理。
把保证工期、创优良工程、文明施工与环境保护,建立在科学可行的技术基础之上。
3、以“精”和“严”为准则,对施工全过程的各种活动进行高标准控制,即方案上“精益求精”、工艺上“精雕细琢”、配合上“合作”、管理上“严格要求”、“严格监督”、“严格奖惩”。
1.3、公司的优势1.3.1、专业优势公司系国家水利水电工程施工二级企业,技术力量雄厚,设备精良。
1.3.2、人才与设备优势我公司是水利工程施工的专业队伍,特别是水工构筑物施工更具专业优势。
公司始终坚持“以水为主,以人为本”的发展战略。
风雨几十载,奋战在全国各地,完成了造福人民、保大江大海护河的重大使命。
在施工过程中克服了种种困难,培养、磨练出了一批年富力强且经验丰富、能施工、能管理、能经营、能核算的“四能人员”群体,积累和掌握了水利工程施工的各种组织方法和施工手段,同时我单位与多家大中专院校和科研院所等单位是长期合作体,在施工技术难点上形成了合作的良好关系。
在机械设备的储备上,公司在投标前已经作了详细的部署,将必备的机械进行维修和保养,已经做好了充分准备,调配相当有利。
1.3.3、组织优势根据本工程的重要性,组建公司直管的“市亭湖区2016年农桥建设项目施工项目部”,秉承“建精品工程、创文明工地”的目标,编制“确保工程质量、保质保量、按期完工”的施工方案,抽调有管理类似工程经验的技术人员,组成“项目班子坚强有力,管理人员经验丰富,作业人员技术娴熟”的一级项目部。
