主井筒敷设电缆安全措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月主井筒敷设电缆安全措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、施工时间:20xx年10月日二、施工地点:主井三、施工单位:机电队四、总指挥:弋战伟五、负责人:组长:李治源副组长:李本涛代新伟闫朝辉成员:杨志伟曹根样李相营赵书伟刘成群燕国强景军锋以上参加人员必须到场,违者按我矿制定的有关制度进行处罚。
六、施工内容:主井筒敷设电缆七、工程概况:主井井筒直径4.3m,井深156米,井筒设计为双提升系统。
井筒内需敷设两趟动力电缆,井筒下放垂直长度为140米,两趟电缆分别井筒南侧的两个电缆托架上,电缆托架采用树脂锚杆的方式固定在井壁上。
主井筒电缆敷设安装工程是一项施工难度大、技术含量高的工程。
工期短、任务重,工程能否按期安全、保质、保量地完成任务,对整个工程来说具有重大的意义,为了保证主井井筒电缆能够按期安装任务,特制定如下措施。
望所有参加施工人员认真贯彻执行。
八、主要工程量:1、动力电缆支架安装60件2、动力电缆敷设:MYJV42-3×120mm2 +1×50mm?/ 1000V 2根(井底至井下中央变电所的预留长度为30m,井筒内为140m,其余为井口到地面变电所)九、施工前准备:1、根据电缆下放位置,进行天轮平台改装及井口封闭盘下料口改装。
主井井筒敷设信号电缆安全措施一、安全风险分析主井井筒敷设信号电缆存在以下安全风险:1.电缆被刮擦磨损或被撞击损坏,可能导致信号传输错误,进而影响采煤机的安全性;2.电缆被拖曳或径路不当,可能导致损坏甚至断裂,进而对工作人员和设备造成严重危害;3.电缆绕在运输车辆或设备上,可能造成设备的卡住或倒车不及时,进而引发工作事故。
二、安全管理措施为确保主井井筒敷设信号电缆的安全运行,需要采取以下安全管理措施:1. 电缆维护管理1.电缆安装前,应对电缆外径、弯曲程度、敷设径路进行论证确认。
电缆应敷设在杆子或管道内,外观应平整,不能有枝锭。
2.电缆敷设时应避免太低或太高的弯曲半径,当电缆弯曲角度超过指定规定或抵抗力不够时,应增加补强件维持电缆的形状并防止损坏和断裂。
3.在施工过程中,应对电缆进行监测,发现问题及时处理,并对电缆进行定期检查和维护,确保电缆的正常运行。
2. 运输车辆管理1.运输车辆应经过检查、认证,达到符合安全要求之后,才能进行使用;2.运输车辆行驶时应按要求带好防滑链,防止发生行驶事故,同时车辆司机为避免转弯过程中出现不正常情况,应在转弯前将车速降低。
3.操作人员发生电缆绕在运输车辆或设备上的情况,应及时停工处理,确保安全生产。
3. 安全教育培训1.加大现场安全教育力度,定期开展安全教育培训,加强安全意识和安全常识的培训2.严格按照操作规程操作,并由专人对操作过程进行监督,确保工作人员按操作程序操作。
3.进一步落实“安全第一,预防为主”的工作方针,确保设备和操作的安全性,防范各种安全事项的发生。
三、安全控制措施在主井井筒敷设信号电缆的过程中,应制定以下的安全控制措施:1.在电缆的维护、检查、保养和运输过程中,要制定具体的操作规程,并将规程通知给操作人员。
2.要建立健全安全教育、管理、监测和安全告知录制等制度,严格执行标准,并持续跟踪监测,确保全过程安全。
3.在安装线缆进入维修期时,要及时停止传输和操作,在期限到达前进行定期测量检查,保障线缆的稳定传输和安全。
主井筒敷设电缆安全措施随着工业生产的不断发展,我国煤矿产业成为国家重点发展的方向之一。
然而,煤矿生产中的安全问题一直备受关注。
主井筒敷设电缆是煤矿生产中必不可少的组成部分,然而,其安全问题也是我们所关注的重点。
因此本文旨在探讨主井筒敷设电缆的安全措施。
一、主井筒敷设电缆简介主井筒敷设电缆是指采用相应材质的电缆,在井筒内敷设,以实现井下电力传递和信号传输。
它主要包括电力电缆、信号电缆和传感器电缆等。
主井筒敷设电缆的合理布置及其安装维护对于煤矿安全生产具有非常重要的意义。
二、主井筒敷设电缆应考虑的问题1、电缆尺寸与施工要求:电缆水平长度不能超过500m,每条电缆的垂直高度不得超过敷设长度的10%。
同时,施工时要按照设计要求进行安装,并注意电缆的走向,保证电缆安装的牢固性和安全性。
2、绝缘材料选择:在挖掘井筒时需要考虑到煤炭的含硫量较高,这会对电缆的使用寿命造成影响。
因此,在选用电缆时,需要尽可能地选择耐油、耐磨、耐化学腐蚀、耐高温等特性较好的电缆,并保证电缆的接头质量。
3、电缆敷设和接地方式:电缆敷设方式应按照设计要求进行布置,对于接地方式要采用合理的措施,保证电缆的绝缘性能。
同时,对电缆的接地电阻要进行监测,确保其接地电阻不超过规定标准。
4、电缆保护:由于井下环境复杂,需要加强电缆保护。
可采用铠装电缆、盾式电缆,或在电缆周围加装绝缘材料、防护管等,对电缆进行保护。
5、电缆故障检测:为了及时发现和排除电缆故障,应加装电缆故障检测设备。
一旦发现电缆故障,要及时处理,确保井下电力供应的稳定性。
三、总结在煤炭生产中,主井筒敷设电缆是确保生产的关键设备,其安全使用至关重要。
在设计、施工和维护中,对于电缆的选择、敷设、接地、保护和故障检测均需注意。
只有引入先进的技术和科学的管理方法,加强对主井筒敷设电缆安全的控制和管理,才能保障煤矿生产的稳定性与安全性。
主井井筒敷设信号电缆施工安全技术措施前言主井井筒的施工是煤矿生产过程中必须要进行的重要工作,而信号电缆的敷设也是其中不可或缺的一部分。
为确保主井井筒信号电缆敷设施工的顺利进行,必须严格遵守相关的安全技术措施,这也是确保施工安全的重要保障。
本文从施工备料、施工期间及施工后的验收等方面总结主井井筒敷设信号电缆的施工安全技术措施,以供参考。
施工备料1.安全检查:在开始施工之前,要先进行现场检查,查看井筒设备是否完好,防护措施是否到位等,以确保施工的安全性。
2.施工用具:根据施工计划和工具清单,准备好所需的施工工具和安全防护用品。
3.施工设备:设备必须符合安全标准,经过检验和维护后再进行使用。
施工期间1.人员管理:在工作现场工作人员必须指定专人负责施工现场的管理。
施工现场应设置专人负责警戒线和保护措施的设置,并及时进行交底,告知各个岗位职责和安全注意事项,并进行必要的安全教育和培训。
2.安全防护:在施工现场应设置必要的隔离震荡、防止返翻、严格控制电源和防止烟尘等措施,保证施工的隐蔽性和安全性,并按要求设置防护栅栏和警戒标志,做好安全保护。
3.现场协调:工程施工中应加强沟通,及时解决现场矛盾,保证施工的顺利进行。
施工后验收1.验收标准:验收按照《煤炭行业安全验收规程》进行验收,并按照验收标准进行现场验收。
验收人员应按照煤矿产权单位相关文件的要求,对验收标准进行严格落实。
2.验收流程:验收人员应根据验收标准对施工设备、设施、工程质量等进行综合验收,内容包括;施工设备完好情况,信号电缆敷设是否符合要求,施工质量是否达到标准等。
3.验收记录:验收人员应按照规定制定现场验收记录,将验收情况进行详细说明,并在验收记录上签字确认。
同时在验收合格后,需要进行验收凭证的发放,包括验收报告、验收图册等。
总结以上是主井井筒敷设信号电缆施工的安全技术措施,在进行施工过程中必须遵守,以保证人员和设备的安全,同时确保工程质量达到标准。

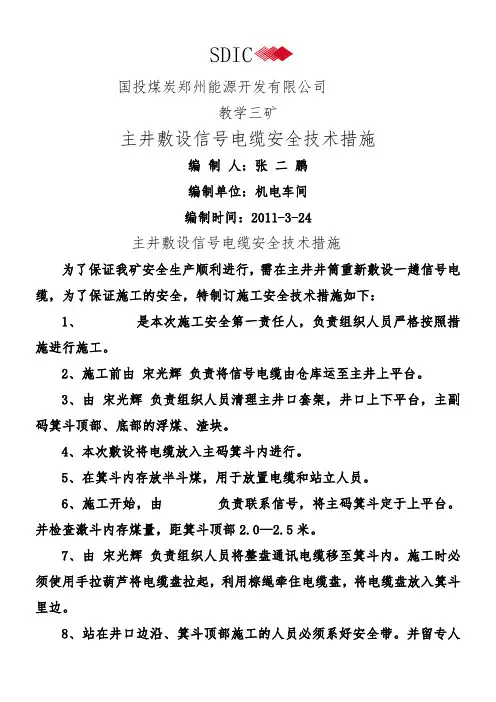

SDIC国投煤炭郑州能源开发有限公司教学三矿主井敷设信号电缆安全技术措施编制人:张二鹏编制单位:机电车间编制时间:2011-3-24主井敷设信号电缆安全技术措施为了保证我矿安全生产顺利进行,需在主井井筒重新敷设一趟信号电缆,为了保证施工的安全,特制订施工安全技术措施如下:1、是本次施工安全第一责任人,负责组织人员严格按照措施进行施工。
2、施工前由宋光辉负责将信号电缆由仓库运至主井上平台。
3、由宋光辉负责组织人员清理主井口套架,井口上下平台,主副码箕斗顶部、底部的浮煤、渣块。
4、本次敷设将电缆放入主码箕斗内进行。
5、在箕斗内存放半斗煤,用于放置电缆和站立人员。
6、施工开始,由负责联系信号,将主码箕斗定于上平台。
并检查激斗内存煤量,距箕斗顶部2.0—2.5米。
7、由宋光辉负责组织人员将整盘通讯电缆移至箕斗内。
施工时必须使用手拉葫芦将电缆盘拉起,利用棕绳牵住电缆盘,将电缆盘放入箕斗里边。
8、站在井口边沿、箕斗顶部施工的人员必须系好安全带。
并留专人把守井口,闲人不得靠近。
所用使用的工具系绳并生根,严禁抛掷,防止落入井筒。
9、由宋光辉负责组织人员检查箕斗顶部护网、护栏,并安装防护伞。
10.井筒中使用对讲机进行信号联系(两部对讲机,一备一用)。
经施工负责人同意,商定备用信号联系方式。
11、通讯电缆在井筒中使用射钉抢,Ω卡。
12、施工开始前,由梁学举负责检查试验提升机的各项安全保护装置,必须安全可靠。
调整闸瓦间隙,符合规程规定。
13、施工人员随身携带便携式瓦斯报警仪,当风流中瓦斯浓度达到0.5℅时,严禁使用射钉枪。
14、施工人员站在箕斗顶部时,提升机的运行速度不得超过0.5米每秒。
提升机操作,监护。
15、信号电缆在井筒中固定间距为6米。
提升机每6米停一次,停车时必须关闭安全阀。
待施工人员发出开车信号后才能再次开动。
必须坚持无信号不开车、信号不清不开车。
16、信号电缆敷设必须保证质量:Ω卡固定紧固,不得有间隙,螺丝上紧,电缆顺直。
主井井筒敷设信号电缆安全措施简介主井井筒是煤矿井下系统中的重要组成部分,主要用于提供井口上部和下部之间的通信和电力传输。
在主井井筒中,信号电缆的敷设安全至关重要,因为安全措施的不到位可能导致电缆受损、泄露或断裂,从而影响通信和电力传输的正常运行。
本文将详细介绍主井井筒敷设信号电缆的安全措施以及应注意的事项。
安全措施1. 选择适当的电缆在主井井筒中敷设电缆时,首先需要选择适合的信号电缆。
电缆的选取应根据通信和电力传输的需求进行,以确保能够满足井下系统的要求。
常见的信号电缆有屏蔽电缆和非屏蔽电缆,根据具体情况选择适当的电缆类型。
2. 保护电缆外皮在电缆敷设过程中,应采取措施保护电缆的外皮,以防止其因受损而导致故障或事故。
可以使用保护套管、护套和护罩等方式将电缆完全包裹起来,并固定好以防止其松动。
3. 避免电缆过度弯曲电缆在敷设过程中,应尽量避免过度弯曲,以免损坏电缆导体或外皮。
特别注意在电缆通过转角或管道时,应采取适当的措施来平滑转弯,如使用弯曲半径较大的转角件或安装管道弯头等。
4. 使用固定装置固定电缆为了确保电缆的稳定和安全,应使用固定装置将电缆固定在主井井筒的合适位置。
固定装置的选择应根据电缆类型和长度进行,以确保电缆牢固固定在井筒中。
5. 进行防火处理井下环境复杂,存在着火灾的危险。
为了减少信号电缆因火灾而受损,应进行防火处理。
可以使用阻燃材料包裹电缆或在井筒中设置防火墙等措施,以降低火灾对电缆的影响。
6. 定期检查和维护定期检查和维护主井井筒中敷设的信号电缆是确保其安全运行的关键。
应定期检查电缆的外观,查找并排除潜在的问题,如电缆松动、磨损或损坏等。
同时,还应注意电缆周围的环境,如水分、灰尘和腐蚀等,及时清理和保养。
注意事项1. 遵守相关安全规范在主井井筒敷设信号电缆时,必须遵守煤矿安全规范和相关法律法规的要求。
了解并遵守煤矿的安全条例和操作规范,以确保工作的安全性和合规性。
2. 培训并认识风险井下工作存在一定的危险,特别是在主井井筒中敷设信号电缆。

主井井筒加固信号电缆安全技术措施工程概况:主井井筒内两根直径分别为Ø26mm、Ø36mm的信号电缆托架及信号电缆卡损坏严重,需更换部分电缆托架及电缆卡。
为保证该施工安全顺利完成,特制订本安全技术措施指导现场施工。
劳动组织:施工安全负责人由机电科四大件队分管副科长陈艳东担任,主要负责监督施工过程的安全工作。
施工负责人由机电科四大件队队长陈若林担任,主要负责该项施工的现场指导。
施工人员由四大件队主井包机组人员担任,主要负责现场施工。
施工前的准备工作:在主井东箕斗顶部北侧焊接3道预先加工的卡板,卡板间距为600mm。
施工人员每天施工前,必须对提升容器,滑套、钢丝绳,楔形连接装置,液压站、制动闸、天轮、各种保护装置等进行仔细检查,将闸间隙均调整至1mm。
确保设备完好,各种保护灵敏、可靠,安全制动可靠。
施工人员每天施工前,将主井上口10米范围内杂物清理干净,将井筒牛腿、梁上的杂物、碎矸石等清理干净,清理必须自上而下进行,防止在施工过程中出现高空坠物事故。
施工前,认真检查氧气、乙炔管路及减压阀是否完好,确保各阀门开启灵活、关闭严密;认真检查电气焊设备是否完好,接线符合完好标准,保证其完好可靠,不完好严禁使用;认真检查大板是否安全可靠,安全可靠方可使用。
施工所需准备的材料、工具:对讲机三个、氧气乙炔一套、便携式电焊机一台、灭火器2台、大板一块、8#铁丝若干、电缆托架10付、电缆卡20付、木塞或垫铁若干、个人工具等。
施工步骤:将大板卡入卡板内,将氧气乙炔、电焊机运至东箕斗顶部靠南侧的位置,使用8#铁丝将其牢固固定在楔形装置或护栏上;将电缆托架、电缆卡、木塞或垫铁等放置在木箱内,使用8#铁丝将木箱牢固固定在楔形装置或护栏上;个人工具系好留绳。
施工人员认真检查安全带是否完好,并正确佩戴安全带,确认无误后,施工人员携带对讲机上至东箕斗上,并将安全带系在牢固可靠地点。
主井上口、下口安排专人进行警戒,严禁无关人员进入施工现场20米范围内。

主井井筒加固信号电缆安全技术措施全体参加施工人员在施工前必需仔细贯彻学习平安技术措施,并签字确认。
烧焊工、电钳工经过培训考试合格并持证上岗。
施工过程中必需高度重视平安工作,听从施工负责人的指挥,同心协力地完成本次施工。
全体施工人员必需严格遵守《煤矿平安规程》、《岗位操作规程》、《岗位责任制》,严禁违章指挥和违章作业。
烧焊人员必需持证上岗,严格按《操作规程》、《煤矿平安规程》要求操作。
做好施工前的预备工作,所需设备、材料、工具必需提前到位,由专人负责。
施工开头前,由施工平安负责人全面检查相关设备、材料、工具的平安性,确保其平安牢靠。
施工前,主井上口、下口支配专人进行警戒,无关人员严禁进入警戒线以内,防止在施工过程中消失高空坠物事故。
施工前检查通讯、信号系统,保证其牢靠性;对讲机保证电量充分,不得转换频率。
一切应听从施工人员的指挥,信号工必需按施工人员指挥的信号进行传递,听不清信号不得传递,如有疑问经联系确认无问题后方可操作。
操作人员听清信号,确认无误后,方可操作,操作时要做到集中留意力,开停准时。
信号工、副井提升机司机必需持证上岗。
参加施工人员必需正确佩戴平安带,使用前仔细检查;平安带系在平安牢靠位置,锁扣要闭锁,平安带严禁交叉使用;随身工具要系好留绳,传递零部件、工具时要手把手传递,严禁抛投。
全部施工人员必需正确佩戴各种劳动爱护用品及个人防护用品。
电焊机放置在箕斗顶部,并使用铁丝将电焊机坚固固定在箕斗上;电焊机电源线随箕斗渐渐下放;下放过程中,使用扎丝将电源线坚固捆绑在罐道钢丝绳上,扎丝间距为10米。
施工期间,绞车房必需配备两名司机,一人开车,一人监护,绞车速度不能大于0.5m/s。
施工过程中,将大板抽出箕斗后,必需使用木塞或垫铁将卡板与大板之间塞死,防止大板上下左右晃动或窜动造成施工人员失稳坠入井筒。
井口施工时,工具材料等要妥当放置,防止掉入井筒。

竖井井筒电缆敷设安全技术措施一、工程概况按照矿方要求,××矿区竖井现需敷设动力电缆4根,拆除动力电缆2根,移位2根。
1、需敷设的动力电缆3根,明细如下:(1)第1根电缆,型号:zr-yjv42-8.7/15kv-3*35mm2,1根,长度700m,每米约6.5kg,净重4.55t,电缆外径60mm。
敷设位置:井口地面变电所到××中段配电室。
其中,井筒垂直部分190m,沿井筒电缆支架敷设(支架需重新割孔);井下平巷约300m,沿巷道电缆挂钩敷设,进配电室做接头;地面210米,沿地面电缆沟敷设,进地面变电所做接头。
(2)第2根电缆,型号:zr-yjv42-8.7/15kv-3*35mm2,1根,长度760m,每米约6.5kg,净重4.94t,电缆外径60mm。
敷设位置:井口地面变电所到××中段配电室。
其中,井筒垂直部分250m,沿井筒电缆支架敷设(支架需重新割孔);井下平巷约300m,沿巷道电缆挂钩敷设,进配电室做接头;地面210米,沿地面电缆沟敷设,进地面变电所做接头。
(2)第3、4根电缆,型号:zr-yjv42-8.7/15kv-3*70mm2,整盘长度1250m,每米约8.4kg,净重10.5t,电缆外径65mm。
整盘电缆需分成2根分别敷设,单根长度625m,敷设位置:井口地面变电所到+930中段配电室。
其中,井筒垂直部分370m,沿井筒电缆支架敷设;井下平巷约70m,沿巷道电缆挂钩敷设,进配电室做接头;地面185米,沿地面电缆沟敷设,进配电室做接头。
2、需拆除的动力电缆2根,明细如下:第1根:yjv22-0.6/1kv-3*95mm2+1*35mm2,井口到+1110中段,总长210米,井筒垂直部分188米。
拆除后敷设到+1110中段巷道内。
第2根:yjv22-0.6/1kv-3*95mm2+1*35mm2,+1110中段到+1050中段,总长90米,井筒垂直部分60米。

主井筒敷设光缆安全技术措施一、施工概况:为安装主井底视频摄像头,需从主井筒沿信号电缆一侧敷设20芯光缆一趟,始端为地面调度室,末端至轨道下山坡头。
二、施工方法:将东码罐笼开至井口定钟停车,将光缆以8字形式盘入罐笼内,长度450m。
然后施工人员站在罐笼内,从井口开始向下将光缆用卡子安装在井筒信号电缆支架上,安装至井底后,将剩余电缆放至轨道下山坡头,并沿监测电缆一侧吊挂整齐。
地面将井口至调度室段的光缆敷设好。
井筒与井口联系信号使用对讲机,由专人负责打信号,将信号传至井口信号工。
井口信号工与车房打信号联系。
三、安全措施:1、所有施工人员必须持证上岗,无证不许上岗。
2、施工前必须明确施工负责人和安全负责人,统一指挥作业及检查安全状况。
由施工负责人向参加施工的全体人员讲明本次施工的内容、施工程序、质量要求及安全注意事项。
对施工人员进行明确分工,把责任落实到人。
3、由施工负责人和安全负责人检查所用的工具、设备、器材必须齐全可靠,安全带及工具上的防坠绳等安全用品必须合格。
下井工作人员劳保用品(如安全帽、安全带、工作服、胶鞋、雨衣等)应佩戴齐全。
4、由施工负责人与井上、下信号工、把钩工和绞车司机联系好,确定提升速度、施工内容、时间和联络信号等。
井口、井底信号把勾人员及司机必须听从工作人员的指挥,严禁擅白行事。
5、施工前必须清理干净井口附近的浮煤、杂物等。
6、施工时不得上、下方多组人员平行作业,只能按白上而下的顺序作业。
7、在井架、井筒或距井筒不足2m范围内作业,必须佩戴合格的安全带,并且生根在相对固定的地方。
8、在井口施工时,井底必须设警戒区;在井筒施工期间,井口和井底均必须设警戒区间,10m范围内不准有无关人员,更不得靠近和通过,此项工作由当班把勾工负责。
9、施工人员站在罐笼内施工时,必须遵守以下事项:①、罐笼的安全帘不得撩起。
②、施工人员必须佩戴安全带,安全带的另一端必须系在罐笼内的牢固位置。
③、提升容器的速度必须控制在0.5米/s以下。
主井筒敷设电缆安全措施概述主井筒是矿井中最重要的设施之一,其用途是提供井下电缆敷设的通道。
为了确保主井筒敷设电缆的安全性,需要采取一系列的安全措施。
本文将介绍主井筒敷设电缆的安全措施,包括井筒检查、电缆选用、敷设方式等。
井筒检查在敷设电缆之前,应对主井筒进行彻底的检查。
该检查应包括以下内容:1.井筒结构检查:检查井筒的结构是否完好,确保井筒具有足够的强度和稳定性。
2.井筒排水检查:检查井筒排水系统是否畅通,确保电缆敷设过程中不会因为水涌问题造成安全隐患。
3.井筒通风检查:检查井筒通风系统是否正常运行,确保电缆敷设过程中有足够的新鲜空气供应。
4.井筒环境检查:检查井筒内的环境是否存在有害气体、可燃气体等,若有则需采取相应的处理措施。
电缆选用选择适合的电缆对于主井筒的安全至关重要。
以下是一些应考虑的关键因素:1.可靠性:选用具有良好可靠性的电缆,确保井下电力供应的连续性。
2.耐火性:选择耐火电缆,可以防止井下火灾的扩散,从而保障人员和设备的安全。
3.绝缘性能:电缆应具有良好的绝缘性能,以减少因漏电或接地故障造成的安全事故。
4.耐热性:由于井下环境温度较高,选择耐高温的电缆可以提高电缆的使用寿命和安全性能。
5.适应性:电缆应适应井下恶劣环境的要求,如抗化学腐蚀、抗油污等。
敷设方式井下电缆的敷设方式对安全性与维护方便性有直接影响。
以下是一些常见的敷设方式:1.固定敷设:电缆通过固定夹具固定在主井筒的墙壁或管线上,这种方式便于维护和更换,但需确保夹具的稳定性和牢固性。
2.悬挂敷设:电缆悬挂在主井筒内,通常使用悬挂链或悬挂装置进行支撑。
这种方式适用于井筒空间较为狭小的情况,但需要定期检查悬挂装置的安全性。
3.地面敷设:电缆从井口通过地面通道敷设到井底,这种方式可以减少井下作业风险,但需要保证通道的完整性和安全性。
定期维护为了保证井下电缆的安全性,定期维护是必不可少的。
以下是一些常见的维护工作:1.清洁:定期清洁电缆和井筒,防止电缆被灰尘、油污等污染导致绝缘性能下降。
主井井筒敷设信号电缆安全措施主井井筒是煤矿井下的核心设备之一,其作用是为煤矿提供出入口,并承担着煤矿运输和通风等重要任务。
随着科技的发展,煤矿已经逐渐实现了自动化生产,并在主井井筒敷设了许多信号电缆,以实现自动化控制和通讯传输等功能。
不过,这些信号电缆敷设也带来了安全隐患,如何确保其安全可靠地运行,成为了当下亟待解决的问题。
本文将从以下四个方面探讨主井井筒敷设信号电缆的安全措施。
一、信号电缆的选择煤矿信号电缆的耐久性、绝缘性、耐油性、耐热性、抗干扰性等方面均需要优异,才能够在恶劣的井下环境中保持其正常工作状态。
因此,在选择信号电缆时需要考虑到井下环境的特殊性,选用具有优异性能的耐热、耐用信号电缆。
对于悬吊在空气中的信号电缆,还需选用具有良好机械性能和抗剪强度的电缆。
二、信号电缆的敷设信号电缆的敷设需要遵循煤矿安全规定,确保其符合安全标准。
在敷设过程中需要注意以下几点:1.信号电缆应按照规定颜色分类敷设,遵循相邻电缆之间的最小距离,避免交叉或低电平电缆旁通高电平电缆可能产生的相互干扰。
2.在固定信号电缆时要严格把握电缆张力,不得太大或太小,避免对电缆绝缘层产生损伤,同时也要避免电缆过紧可能会导致电缆断裂的安全隐患。
3.为了减少信号电缆在井下工作时的抗风能力差的缺陷,敷设时还需将信号电缆内芯用细钢丝或钢丝绳加固,使其能够承受外力的威胁。
三、信号电缆的维护保养信号电缆在井下工作时,由于环境条件恶劣,极易受到沙石侵蚀、机械磨损等因素影响,需要定期检查和维护保养,确保其正常工作状态。
1.定期检查信号电缆的绝缘状态,并替换故障电缆和损伤较严重的信号电缆,防止因信号电缆损坏而造成事故。
2.常规擦拭信号电缆,及时清除信号电缆表面沾污的沙土等物质,并擦拭电缆表面,确保线路稳定、通畅,减少信号电缆的过热问题。
四、信号电缆的防火防爆措施煤矿生产环境极易发生火灾和爆炸事故,信号电缆的防火防爆措施是煤矿安全工作中的重要一环。
文件编号:RHD-QB-K1091 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX主井筒敷设电缆安全措施标准版本主井筒敷设电缆安全措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、施工时间:20xx年10月日二、施工地点:主井三、施工单位:机电队四、总指挥:弋战伟五、负责人:组长:李治源副组长:李本涛代新伟闫朝辉成员:杨志伟曹根样李相营赵书伟刘成群燕国强景军锋以上参加人员必须到场,违者按我矿制定的有关制度进行处罚。
六、施工内容:主井筒敷设电缆七、工程概况:主井井筒直径4.3m,井深156米,井筒设计为双提升系统。
井筒内需敷设两趟动力电缆,井筒下放垂直长度为140米,两趟电缆分别井筒南侧的两个电缆托架上,电缆托架采用树脂锚杆的方式固定在井壁上。
主井筒电缆敷设安装工程是一项施工难度大、技术含量高的工程。
工期短、任务重,工程能否按期安全、保质、保量地完成任务,对整个工程来说具有重大的意义,为了保证主井井筒电缆能够按期安装任务,特制定如下措施。
望所有参加施工人员认真贯彻执行。
八、主要工程量:1、动力电缆支架安装60件2、动力电缆敷设:MYJV42-3×120mm2 +1×50mm?/ 1000V 2根(井底至井下中央变电所的预留长度为30m,井筒内为140m,其余为井口到地面变电所)九、施工前准备:1、根据电缆下放位置,进行天轮平台改装及井口封闭盘下料口改装。
2、在井口西侧安装10t稳车1台,进行电缆下放。
井口南侧设置5t吊轮一个。
3、进行电缆下放前施工人员要将使用信号进行井上下试验,确保信号畅通。
十、施工方法:1、电缆托架在井筒装备施工时已经安装完毕2、动力电缆敷设及固定:○1两趟动力电缆的下放均采用10T稳车进行施工,10T稳车布置在井口西侧的稳车基础上,利用锚固剂固定稳车地脚螺栓,稳车缠绕6×19-Φ12.5的不旋转钢丝绳,利用井架临时装设的吊轮,作为电缆下放时稳车钢丝绳的导向滑轮。
主立井井筒敷设信号电缆安全技术措施我公司主立井提升机信号系统所用井上、下信号通讯电缆多处受损,为了不影响主立井提升,决定敷设一根新的通讯电缆,为了保证安全顺利施工,特制定以下施工方案和安全措施,要求施工人员认真学习并签字,严格按本措施执行。
一、作业名称:主立井井筒敷设通讯电缆二、施工时间:2014年12月曰三、施工负责人:四、施工参加人员:马涛康军政孙博朱希伟赵博李合贝马景华冯德东五、主要工作内容:主立井井筒内打眼、安装电缆卡,敷设信号电缆700 米。
六、施工前的准备工作:1、信号通讯电缆700米;2、电缆卡100付;3、M12X150mm 螺栓200 条;4、背式保险带4副;5、17X19及19X22梅花扳手各2把;6、对讲机三部(箕斗内施工人员一部、主立井井口一部、主立井提升机房一部);七、施工标准及要求:1、井筒内打眼必须垂直,垂直间距为5米,打眼大小、深度必须与电缆卡、膨胀螺栓相符。
2、电缆严禁有绞拧、压扁、护层断裂和表面严重划伤等缺陷。
3、电缆敷设的位置正确,排列整齐。
电缆垂直敷设应在每一个电缆卡上固定。
4、电缆最小弯曲半径不小于电缆外径的10倍。
八、施工人员分工:1、四人在箕斗内负责敷设电缆,其中一人负责用对讲机进行信号联系;其余三人负责放电缆和打电缆卡。
2、一人负责在主立井井口用对讲机与箕斗内施工人员、提升机房进行联系;3、一人负责在提升机房监护,并且用对讲机进行联系。
九、施工过程:1、施工人员将新信号通讯电缆从电缆盘上取下并盘成小盘,要求必须盘整齐,不能绞到一起。
2、施工人员将电缆头拉至井口信号房内临时固定,剩余电缆盘全部放置到主箕斗检修间内,施工人员带好工具及保险带后,进入主箕斗内准备从井筒敷设电缆。
3、施工人员用对讲机发出开车信号,主井口及提升机房监护人员确认无误后方可开车;施工人员将电缆沿井壁敷设,遇到井筒套架梁时,发停车信号,提升机司机立即停车并将提升方式转换到”零位”,待提升机停稳以后,施工人员将通讯电缆穿过套架梁,并用电缆卡固定在井壁电缆托架上面,紧固电缆卡螺栓。
YF-ED-J8855
可按资料类型定义编号
主井井筒敷设信号电缆安全措施实用版
In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.
(示范文稿)
二零XX年XX月XX日
主井井筒敷设信号电缆安全措施
实用版
提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
一、施工内容:
井筒信号电缆敷设长280米
二、施工时间:
20xx年1月19日8点到14点
三、现场负责人:王世军
四、安全负责人:安检科指派
五、施工前准备:
1. 施工前对井口附近及井筒内的各种杂物
小物件等进行清除,防止掉入井筒。
2. 进行电缆下放前施工人员要将使用的对
讲机拿到井底进行信号试验。
3. 在下放电缆前施工人员要将信号检查一遍。
五、施工质量要求:
1. 敷设电缆应严格按照质量验收规范中规定及设计的要求安装。
2. 电缆应固定牢固,捆绑要固定牢靠。
3. 电缆在井筒内要避免挂、碰、砸等现象,以确保电缆安全,电缆内侧弯曲半径与电缆直径之比不小于15倍。
六、安全技术保证措施:
1. 凡参加本工程的人员,均应熟悉本工程施工方法和施工内容并按要求施工。
2. 在施工中,所有人员分工具体职责明确,在整个施工工程中要切实遵守现场程序,服从命令听
从指挥不得擅自离岗,严禁施工人员单独作业而无人监护。
3. 所有施工设施、设备、工具等在施工前进行一次详细的检查,未经检查的设备工具不得使用。
4. 入井人员严禁携带烟火。
5. 井筒作业严禁掉物保证矿井和人员安全,井口旁20m 范围内不准有人工作。
6. 电缆下放时,电缆盘及井口绑扎处应有专人监护。
7. 电缆下放时绞车的速度为0.3-0.5米每秒。
8. 电缆盘监护人员应控制电缆盘的转动速度,严防过快宜使电缆盘转动速度与箕斗下放速度保持一致。
当发现电缆盘转动速度过快时,应及时用木板和木楔控制其转动速度,使其转动速度与箕斗下放速度基本保持一致。
9. 下放电缆时,施工人员精力集中统一服从指挥,按照要求对电缆进行扎紧牢靠,临时电缆卡要固定紧,下放电缆时应有专人跟随电缆头一起下放,井上下派专人进行看管监护,用无线对讲机作为信号联络。
严防碰挂及跑电缆事故发生,如有异常立即停车进行汇报。
待处理完毕,并确认安全无误后方可打点继续下放电缆。
10. 井筒作业时,井筒内所有人员必须戴好检验合格的劳保用品系好保险带,保险带应系在安全牢固的地方。
11. 施工时,人员所用的工具应用绳绑牢以防坠落。
12. 安装电缆时,严禁用金属工具击打电缆以免造成不必要的损害。
13. 信号工绞车司机必须专职定岗,信号工传点要清晰准确,绞车下放时要平稳。
14. 施工人员严格遵守岗位操作规程,发现安全隐患应及时汇报并采取有效措施。
15.提升信号井上下一致,做到信号传递准确、及时、严防误操作,信号工与绞车房信号联系必须打两遍进行确认,方准动车。
16. 进入施工现场人员必须戴安全帽。
17. 井口施工平台要严防细小物件掉入井筒伤及施工人员及井筒装备。
18. 绞车司机信号工必须持证上岗。
19. 井口施工完毕后,要将井口及附近施工材料清理干净。
20. 施工前必须在现场组织有关人员贯彻学习安全措施,学习后应签字。
21. 此项措施经有关领导审批后,方可认真贯彻执行。
