框架结构施工组织设计(完整)第一章综合说明第一节编制依据1、轿子山监狱建设项目场平工程及设备用房建筑工程标段施工图及工程量清单等。
2、轿子山监狱建设项目场平工程及设备用房建筑工程标段招标文件。
3、现行国家和行业以及地区所颁发的施工验收规范,质量安全规范、要求。
4、公司工程技术管理及机械设备、装备情况。
5、本工程特点和施工现场环境条件。
第二节编制目的本工程施工组织设计体现了我公司对轿子山监场平工程及设备用房建筑工程建设项目标段施工的总体构思与部署,为工程施工提供完整的技术性指导文件,用以指导工程施工,确保“优质、高速、安全”地完成本工程的建设任务。
第三节工程概况1、工程建设概况工程名称轿子山监狱建设项目场平工程及设备用房建筑工程1本项目场平工程总挖方量约为;总3填方量约为。
分两期实施,其中一期挖方量约为,填放量约为;二期场平工程待接到二期开工通知后设施剩余工程。
2发电机房建筑面积164°56m2,为地上一层,框架结构。
建设地点招标人招标承包范围质量标准工期贵州省安顺市西秀区宁谷镇贵州省轿子山监狱迁建领导小组办公室以施工图所示及招标文件、工程量清单界定的范围为准达到国家现行建设工程施工质量验收规范合格标准,关于质量要求的详细说明见第七章“技术标准和要求”。
120个日历天建筑规模本工程为1层框架结构,建筑总高度为米,总建筑面积为平方米,建筑合理使用年限为50年,建筑类别为二类,建筑耐火等级为二级,屋面防水等级为I级,使用年限20年。
2、安全目标确保不发生重大安全事故,轻伤事故频率控制在1%。
以下。
3、文明施工目标达到贵州安全文明施工样板工地标准。
第四节气候、交通条件气候:本工程建设地点安顺市两个气候特点:一是常有山谷风和夏季风,二是云多雨多凉爽、湿润、清新、太阳辐射低、年温差小,日温差大的气候特点,具备有利的施工条件。
交通:本工程位于安顺市宁谷镇交通通畅,运输便利。
第二章组织机构第一节项目管理机构我单位将本着精干高效的原则,选派具有丰富施工经验的建造师担任本工程的项目经理,同时选派一名具有同类工程施工经验的优秀工程师担任项目技术负责人,并选派具有同类工程施工管理经验的各业务管理干部,担任经理部各部门的负责人或业务主管,共同组成项目经理部。
墙体加固工程施工组织设计1、《建造抗震加固技术规程》2、《混凝土结构结构加固技术规程》3、《建造装饰工程施工及验收规范》4、《民用建造可靠性鉴定标准》5、建造施工安全检查标准6、甲方提供的本工程招标文件及图纸。
7、施工现场状况及对周围环境的调查。
1、工程名称:墙体加固工程2、工程地点:3、工程概况:基础增加地梁,新做钢筋混凝土框架梁、柱。
1、质量目标:结构加固质量达到合格。
2、安全目标:安全施工无事故。
3、工期目标:按甲方要求工期完成。
4、现场管理目标:文明安全工地标准。
:项目部班子主要成员职责:(1)领导班子:由项目经理、项目总工程师组成,负责对工程的领导、指挥、协调、决策等重大事宜,对工程质量进度、成本、安全和现场文明施工等负全部责任。
(2)技术部:负责编制工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,检查监督工序质量,调整工序设计,并及时解决施工中浮现的一切技术问题。
(3)施工部:负责施工组织设计实施,制定生产计划,负责现场各阶段的平面布置,安全文明施工及劳动组织安排,负责施工机械维修、保养,工程质量等各种施工因素管理。
(4)物资部:负责工程材料,机械、工具的购置、运输,监督控制现场各种材料和工具的使用情况等。
以上各室在经理部领导班子的领导下,统一协调,各尽其责,及时解决施工过程中浮现的各种问题,确保优质、高效的完成施工任务。
1、根据本工程改造的特点,结构改造及室内复原等施工项目所需要劳动力组织综合进行考虑部署。
(1)原有地面凿除、基础开挖、清理、成立一个作业队,负责结构加固前的凿除、清理、垃圾外运工作。
(2)配一位技术人员与测量工组成测量班,负责对原有结构标高、轴线尺寸等测量,满足结构加固要求。
(3)钢筋混凝土地梁、框架梁柱成立一个综合作业队,负责主体施工。
(4)成立水、电综合队:负责结构加固施工用水、用电,并在加固前对楼内水电走向调查,负责对加固施工中影响施工作业的原有水、电管线暂时改线及技术处理。
一、工程概况本项目为某框架结构建筑加固改造工程,位于XX市XX区,建筑面积约12000平方米。
原建筑为多层框架结构,共计六层,建筑总高度约24米。
由于使用年限较长,部分结构构件存在裂缝、变形等问题,为确保建筑物的安全使用,对其进行加固改造。
二、施工目标1. 消除现有结构构件的裂缝、变形等问题,提高结构整体刚度;2. 优化结构受力,提高抗侧力性能;3. 确保加固改造工程的质量、安全、环保、文明施工。
三、施工准备1. 施工图纸及技术资料:熟悉施工图纸,掌握设计意图,对施工图进行技术交底;2. 施工组织设计:编制详细的施工组织设计,明确施工方案、进度计划、资源配置等;3. 材料设备:准备足够的加固材料、施工工具、检测设备等;4. 人员培训:对施工人员进行专业技能培训,确保施工质量。
四、施工方案1. 施工顺序:按照先上部结构后下部结构、先主体结构后围护结构的顺序进行施工;2. 施工工艺:(1)裂缝修补:采用环氧树脂砂浆进行裂缝修补,修补厚度应大于2mm;(2)加固钢筋:根据设计要求,采用高强钢筋进行加固,确保钢筋锚固长度满足规范要求;(3)加固混凝土:采用高强度混凝土进行加固,混凝土强度等级应高于原混凝土强度等级;(4)抗侧力构件加固:对剪力墙、柱等抗侧力构件进行加固,提高结构抗侧性能;(5)加固节点处理:对梁柱节点、楼板节点等关键部位进行加固,确保节点连接牢固;(6)施工监测:对施工过程中的关键部位进行监测,确保施工质量。
五、施工进度计划1. 施工准备阶段:2周;2. 裂缝修补阶段:1周;3. 加固钢筋、混凝土、抗侧力构件加固阶段:3周;4. 加固节点处理阶段:1周;5. 施工监测阶段:2周;6. 总工期:9周。
六、质量保证措施1. 严格按设计图纸及规范要求施工,确保施工质量;2. 加强材料质量控制,确保材料合格;3. 加强施工过程控制,确保施工质量;4. 定期进行质量检查,发现问题及时整改;5. 施工完成后进行验收,确保工程质量。

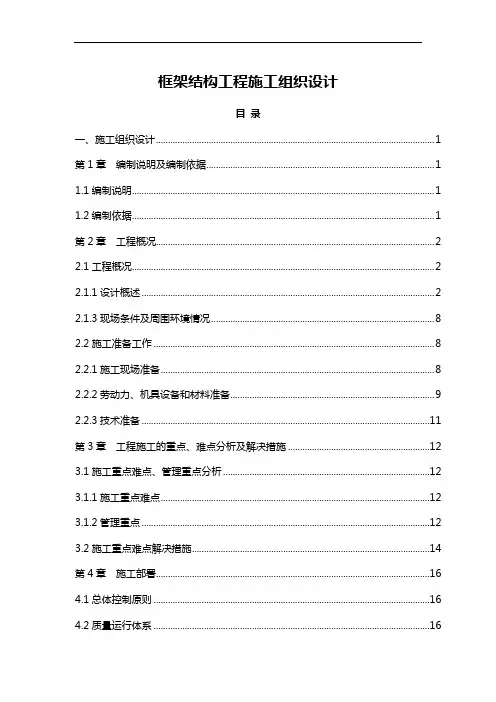

框架结构工程施工组织设计目录一、施工组织设计 (1)第1章编制说明及编制依据 (1)1.1编制说明 (1)1.2编制依据 (1)第2章工程概况 (2)2.1工程概况 (2)2.1.1设计概述 (2)2.1.3现场条件及周围环境情况 (8)2.2施工准备工作 (8)2.2.1施工现场准备 (8)2.2.2劳动力、机具设备和材料准备 (9)2.2.3技术准备 (11)第3章工程施工的重点、难点分析及解决措施 (12)3.1施工重点难点、管理重点分析 (12)3.1.1施工重点难点 (12)3.1.2管理重点 (12)3.2施工重点难点解决措施 (14)第4章施工部署 (16)4.1总体控制原则 (16)4.2质量运行体系 (16)4.3工程目标 (16)4.4施工组织机构 (16)4.5施工组织机构框图 (17)4.6施工总程序 (18)4.6.1本工程总体施工工序 (18)4.6. 2本工程结构施工工序 (18)第5章施工现场总平面布置 (18)5.1施工总平面布置 (18)5.2 总平面布置原则 (18)5.3施工平面布置图 (19)第6章施工进度计划和工期保证措施 (19)6.1施工进度计划安排 (19)6.2施工阶段控制 (20)6.2.1施工阶段划分原则 (20)6.2.2施工区段划分及劳动力组织 (20)6.3施工进度计划表 (21)6.4工期目标、保证措施及工期承诺 (21)第7章资源需求计划 (25)7.1材料投入计划及措施 (25)7.2周转材料配备计划及采购 (26)7.2主要机械设备配备及进场计划 (27)7.3劳动力投入计划及措施 (28)7.3.1施工任务及分工 (28)7.3.2劳动力投入计划及措施 (29)7.3.3劳动力动态曲线图 (29)第8章分部分项工程的施工方法、施工工艺 (30)8.1施工测量及监测及技术措施 (30)8.1.1施工测量的基本原则 (30)8.1.2测量方法的选择 (30)8.1.3仪器及测量人员的配备 (30)8.1.4施工测量 (31)8.1.5建筑平面控制网的竖向传递 (32)8.1.6建筑物的定位放线 (33)8.1.7建筑的标高控制 (34)8.2地下室施工方法及技术措施 (34)8.2.1土方开挖 (35)8.2.2基层底、场地内排水措施 (35)8.2.3砖胎膜施工 (36)8.2.4垫层混凝土施工 (36)8.2.5地下室混凝土施工 (36)8.2.6地下室墙柱、顶板混凝土工程 (39)8.2.7养护措施 (40)8.3土建工程施工方法及技术措施 (41)8.3.1模板工程 (41)8.3.2钢筋工程 (48)8.3.3后浇带施工 (55)8.3.5砌体工程 (62)8.3.6防水工程 (65)8.3.7装修工程 (73)8.3.6脚手架工程 (78)8.4电气安装施工方法及技术措施 (79)8.4.1防雷及接地 (79)8.4.2配管工程 (79)8.4.3管内穿线和导线连接 (81)8.4.4电缆工程施工 (81)8.4.5灯具、开关、插座、配电箱(柜)安装 (82)8.4.6电气调试 (82)8.5给、排水安装施工方法及技术措施 (83)8.5.1室内给水系统 (83)8.5.2室内排水系统 (91)8.5.3卫生器具安装 (94)第9章工程质量目标及质量保证措施 (95)9.1质量目标 (95)9.2质量保证组织机构 (96)9.3质量保证体系 (97)9.4质量保证措施 (99)第10章施工安全目标及安全保证措施 (104)10.1安全目标 (105)10.3安全保证体系 (106)10.4安全保证措施 (108)第11章市政府有关“净、畅、宁“工程文明施工及环境保护措施 (111)11.1文明施工目标 (111)11.2文明施工管理措施 (111)11.3文明施工保证措施 (112)11.4环境保证措施 (114)第12章防自然灾害施工保证措施 (116)12.1雨季施工安排 (116)12.2防台风、暴雨措施 (116)12.3夏季高温天气施工措施 (117)第13章组织协调管理策划 (117)13.1总包管理 (117)13.2总包配合 (118)13.3专业施工配合协调技术措施 (118)附表1.计划开、竣工日期和施工进度网络图 (120)附表2.施工总平面布置图 (122)二、项目管理班子配备情况 (124)1.项目管理班子配备情况表 (124)2.项目管理班子配备情况辅助说明资料 (126)一、施工组织设计第1章编制说明及编制依据1.1编制说明我公司在本工程施工中,将以优质、高速、安全、文明为施工宗旨,确保在施工总工期不超过20个月内完成工程的施工。

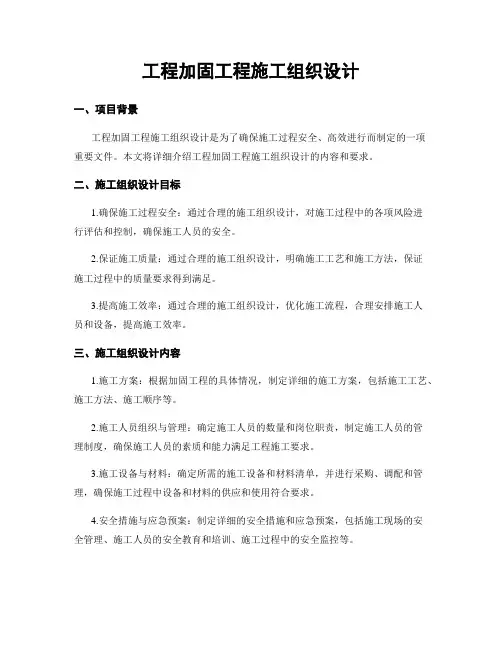

工程加固工程施工组织设计一、项目背景工程加固工程施工组织设计是为了确保施工过程安全、高效进行而制定的一项重要文件。
本文将详细介绍工程加固工程施工组织设计的内容和要求。
二、施工组织设计目标1.确保施工过程安全:通过合理的施工组织设计,对施工过程中的各项风险进行评估和控制,确保施工人员的安全。
2.保证施工质量:通过合理的施工组织设计,明确施工工艺和施工方法,保证施工过程中的质量要求得到满足。
3.提高施工效率:通过合理的施工组织设计,优化施工流程,合理安排施工人员和设备,提高施工效率。
三、施工组织设计内容1.施工方案:根据加固工程的具体情况,制定详细的施工方案,包括施工工艺、施工方法、施工顺序等。
2.施工人员组织与管理:确定施工人员的数量和岗位职责,制定施工人员的管理制度,确保施工人员的素质和能力满足工程施工要求。
3.施工设备与材料:确定所需的施工设备和材料清单,并进行采购、调配和管理,确保施工过程中设备和材料的供应和使用符合要求。
4.安全措施与应急预案:制定详细的安全措施和应急预案,包括施工现场的安全管理、施工人员的安全教育和培训、施工过程中的安全监控等。
5.质量控制措施:制定详细的质量控制措施,包括施工过程中的检测和验收标准、质量控制的责任分工等。
6.施工进度计划:制定详细的施工进度计划,包括施工工期、施工里程碑和关键节点,确保施工进度的合理安排和控制。
四、施工组织设计要求1.合理性:施工组织设计应符合工程加固工程的实际情况,合理安排施工流程,确保施工过程的顺利进行。
2.科学性:施工组织设计应基于科学的原理和方法,确保施工过程中的安全、质量和效率。
3.可行性:施工组织设计应考虑实际施工条件和资源限制,确保施工方案的可行性。
4.综合性:施工组织设计应综合考虑施工过程中的各个环节和因素,确保施工过程的协调和一致性。
五、施工组织设计的编制流程1.调研与分析:对加固工程的实际情况进行调研和分析,包括工程结构、施工条件、施工资源等。
框架结构工程施工组织设计一、项目概况1.1 项目名称1.2 项目地点1.3 项目规模1.4 工程内容1.5 施工单位1.6 设计单位1.7 监理单位1.8 施工周期1.9 工程造价二、项目背景2.1 工程必要性分析2.2 技术可行性研究2.3 经济合理性分析三、施工组织机构3.1 施工单位组织结构3.1.1 总经理办公室3.1.2 工程部3.1.3 生产部3.1.4 财务部3.1.5 安全部3.2 项目部组织结构3.2.1 项目经理办公室3.2.2 技术部3.2.3 采购部3.2.4 施工部3.2.5 质量安全部四、施工方案4.1 施工方案制定依据 4.1.1 工程概况4.1.2 地基情况4.1.3 结构设计4.2 施工工艺流程4.2.1 策划阶段4.2.2 前期准备4.2.3 施工实施4.2.4 现场管理4.3 施工计划4.3.1 总体计划4.3.2 深基坑开挖计划 4.3.3 主体结构施工计划 4.3.4 装修装饰计划4.4 施工安全措施4.4.1 安全管理体系4.4.2 安全生产标准4.4.3 安全培训4.4.4 危险源控制五、施工设备材料5.1 主要施工设备5.1.1 塔吊5.1.2 施工架5.1.3 钢筋加工设备5.1.4 混凝土搅拌站5.2 主要施工材料5.2.1 钢筋5.2.2 混凝土5.2.3 砂浆5.2.4 防水材料六、质量管理6.1 质量控制机构6.1.1 独立质量管理部门 6.1.2 质量控制小组6.1.3 质量监督员6.2 质量控制措施6.2.1 施工前质量检查 6.2.2 施工中质量验收 6.2.3 竣工验收6.2.4 报告与记录七、安全管理7.1 安全机构设置7.1.1 安全管理部门7.1.2 安全管理小组7.1.3 安全检查员7.2 安全管理措施7.2.1 安全生产教育 7.2.2 安全操作规程 7.2.3 安全防护措施7.2.4 应急预案八、环境保护8.1 环境保护机构设置 8.1.1 环境保护部门 8.1.2 环境保护小组 8.1.3 环境监测员8.2 环境保护措施8.2.1 环境保护规划 8.2.2 施工过程控制 8.2.3 废弃物处理8.2.4 绿化工作九、施工经济分析9.1 施工成本结构9.1.1 劳务费用9.1.2 设备费用9.1.3 材料费用9.1.4 管理费用9.1.5 利润9.2 预算编制9.2.1 预算依据9.2.2 预算细目9.3 造价分析9.3.1 成本核算9.3.2 成本控制十、施工进度管理10.1 进度计划编制 10.1.1 施工任务分解 10.1.2 关键路径确定 10.1.3 里程碑计划 10.2 进度监控10.2.1 日常进度跟踪 10.2.2 进度问题分析 10.2.3 进度调整10.3 进度报告10.3.1 日报10.3.2 周报10.3.3 月报十一、施工风险管理 11.1 风险识别11.1.1 风险分类11.1.2 风险评估11.2 风险规避11.2.1 风险规避策略 11.2.2 风险控制措施 11.3 风险监控11.3.1 风险跟踪11.3.2 风险应急预案十二、结束语通过以上施工组织设计的分析,我们可以清晰地了解到在框架结构工程的施工过程中,各个环节和方面都需要有明确的组织和管理,只有做好施工组织设计,才能确保工程的质量、安全和进度,实现工程的顺利进行。
框架结构施工组织设计(完整)范本1:一、前言1.1 编制目的本文档旨在规范框架结构施工组织设计的编制过程,确定施工组织设计的内容和要求,确保施工过程顺利进行。
1.2 适合范围本文档适合于各类建造工程的框架结构施工组织设计。
二、施工组织设计概述2.1 设计依据2.1.1 相关法律法规:包括《建设工程法》、《建造法》等相关法律法规。
2.1.2 工程技术标准:根据国家有关框架结构工程的技术标准进行设计。
2.1.3 合同文件:根据合同文件中的施工要求进行设计。
2.2 设计2.2.1 编制施工组织设计方案:根据项目情况,编制适合的施工组织设计方案。
2.2.2 具体施工组织设计:对施工方案进行具体细化,编制施工组织设计图纸和文字说明。
三、施工组织设计详细内容3.1 工程概况3.1.1 工程名称:填写框架结构施工项目名称。
3.1.2 工程地点:填写框架结构施工项目所在地。
3.1.3 工程规模:填写框架结构施工项目的规模。
3.2 施工组织设计原则3.2.1 安全第一原则:确保施工过程中的安全。
3.2.2 经济合理原则:合理利用资源,降低施工成本。
3.2.3 质量可控原则:确保施工质量符合要求。
3.3 施工组织设计方案3.3.1 施工组织总体方案3.3.1.1 施工组织总体布置:包括施工区域划分、施工设备布置等。
3.3.1.2 施工组织总体进度计划:制定施工总体进度计划,明确工期要求。
3.3.1.3 劳动力与材料计划:确定施工所需的劳动力和材料数量。
3.3.2 分部份项工程施工组织设计3.3.2.1 分部份项工程施工组织布置:对各个分部份项工程进行施工组织布置。
3.3.2.2 分部份项工程施工进度计划:制定各个分部份项工程的施工进度计划。
四、附件本文档涉及的附件包括施工组织设计图纸、施工进度计划等。
五、法律名词及注释1. 建设工程法:是中华人民共和国于1998年制定通过的法律,用以规范和促进建设工程的合理、有序、安全、经济、社会效益最大化的建设。

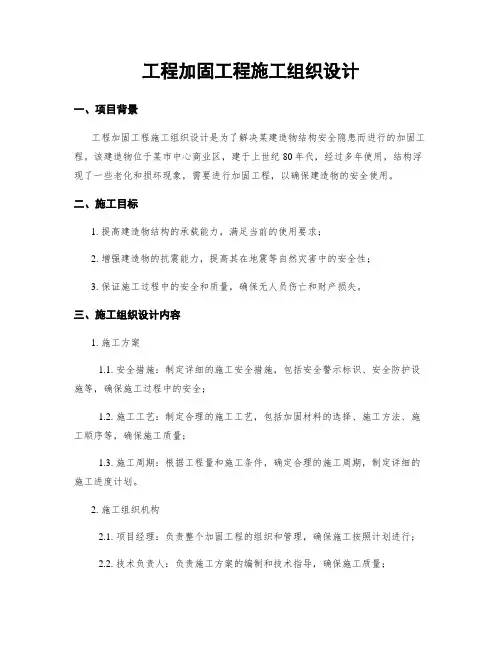

工程加固工程施工组织设计一、项目背景工程加固工程施工组织设计是为了解决某建造物结构安全隐患而进行的加固工程。
该建造物位于某市中心商业区,建于上世纪80年代,经过多年使用,结构浮现了一些老化和损坏现象,需要进行加固工程,以确保建造物的安全使用。
二、施工目标1. 提高建造物结构的承载能力,满足当前的使用要求;2. 增强建造物的抗震能力,提高其在地震等自然灾害中的安全性;3. 保证施工过程中的安全和质量,确保无人员伤亡和财产损失。
三、施工组织设计内容1. 施工方案1.1. 安全措施:制定详细的施工安全措施,包括安全警示标识、安全防护设施等,确保施工过程中的安全;1.2. 施工工艺:制定合理的施工工艺,包括加固材料的选择、施工方法、施工顺序等,确保施工质量;1.3. 施工周期:根据工程量和施工条件,确定合理的施工周期,制定详细的施工进度计划。
2. 施工组织机构2.1. 项目经理:负责整个加固工程的组织和管理,确保施工按照计划进行;2.2. 技术负责人:负责施工方案的编制和技术指导,确保施工质量;2.3. 安全负责人:负责施工安全管理和事故预防,确保施工过程中的安全;2.4. 施工人员:根据施工需要,配备合适的施工人员,确保施工的顺利进行。
3. 施工设备和材料3.1. 施工设备:根据施工方案,确定所需的施工设备,包括起重机械、混凝土搅拌设备等;3.2. 施工材料:根据施工方案,确定所需的施工材料,包括钢筋、混凝土、加固材料等。
4. 施工过程控制4.1. 施工进度控制:按照施工进度计划,进行施工进度的跟踪和控制,确保施工按时完成;4.2. 施工质量控制:采取适当的质量控制措施,包括现场质量检查、材料试验等,确保施工质量;4.3. 施工安全控制:加强对施工现场的安全管理,定期进行安全检查,确保施工过程中的安全。
四、施工组织设计效益1. 提高建造物的结构安全性,延长使用寿命;2. 提高建造物的抗震能力,降低地震灾害风险;3. 保证施工过程中的安全和质量,减少事故发生的可能性;4. 提高施工效率,缩短施工周期,降低施工成本。

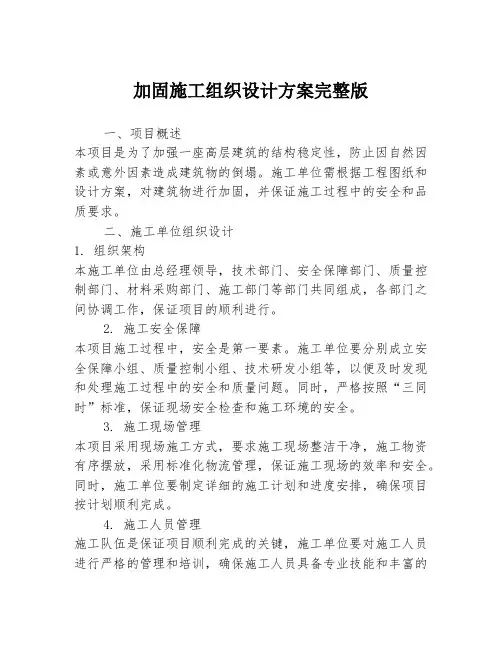

加固施工组织设计方案完整版一、项目概述本项目是为了加强一座高层建筑的结构稳定性,防止因自然因素或意外因素造成建筑物的倒塌。
施工单位需根据工程图纸和设计方案,对建筑物进行加固,并保证施工过程中的安全和品质要求。
二、施工单位组织设计1. 组织架构本施工单位由总经理领导,技术部门、安全保障部门、质量控制部门、材料采购部门、施工部门等部门共同组成,各部门之间协调工作,保证项目的顺利进行。
2. 施工安全保障本项目施工过程中,安全是第一要素。
施工单位要分别成立安全保障小组、质量控制小组、技术研发小组等,以便及时发现和处理施工过程中的安全和质量问题。
同时,严格按照“三同时”标准,保证现场安全检查和施工环境的安全。
3. 施工现场管理本项目采用现场施工方式,要求施工现场整洁干净,施工物资有序摆放,采用标准化物流管理,保证施工现场的效率和安全。
同时,施工单位要制定详细的施工计划和进度安排,确保项目按计划顺利完成。
4. 施工人员管理施工队伍是保证项目顺利完成的关键,施工单位要对施工人员进行严格的管理和培训,确保施工人员具备专业技能和丰富的施工经验。
同时,要加强对施工人员的安全教育和培训,提高施工人员的安全意识和安全素质。
5. 施工质量管理为保证加固工程的效果,施工单位要建立完善的施工质量管理体系,从材料采购到工程验收全程质量控制,保证每一个环节都符合标准和验收要求。
同时,施工单位要对现场工作人员进行质量控制培训,提高其质量控制意识和素质。
6. 施工材料管理为保证加固工程的材料质量和施工安全,本项目的材料采购要严格按照质量要求进行,严禁使用假冒伪劣产品和不符合标准的材料。
同时,施工单位要妥善保存和管理材料,确保施工过程中的物资供应和使用。
三、加固方法本项目采用外加剪力墙和钢筋混凝土板加固方法。
具体加固方案如下:1. 设置外加剪力墙在现有建筑结构表面上设置外加钢板墙或混凝土墙,并通过多个斜向钢筋将墙体和原建筑结构紧密连接,形成一个整体,使建筑结构总体屈曲刚度得到提高,从而达到加固效果。

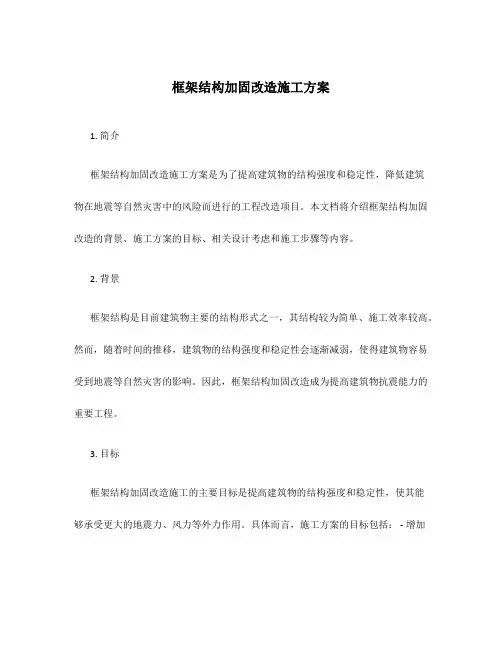

框架结构加固改造施工方案1. 简介框架结构加固改造施工方案是为了提高建筑物的结构强度和稳定性,降低建筑物在地震等自然灾害中的风险而进行的工程改造项目。
本文档将介绍框架结构加固改造的背景、施工方案的目标、相关设计考虑和施工步骤等内容。
2. 背景框架结构是目前建筑物主要的结构形式之一,其结构较为简单、施工效率较高。
然而,随着时间的推移,建筑物的结构强度和稳定性会逐渐减弱,使得建筑物容易受到地震等自然灾害的影响。
因此,框架结构加固改造成为提高建筑物抗震能力的重要工程。
3. 目标框架结构加固改造施工的主要目标是提高建筑物的结构强度和稳定性,使其能够承受更大的地震力、风力等外力作用。
具体而言,施工方案的目标包括: - 增加框架结构的承载能力; - 提高建筑物的变形能力,减少损伤; - 降低建筑物在地震中的响应。
4. 设计考虑在设计框架结构加固改造施工方案时,需要考虑以下几个方面: ### 4.1 结构评估首先,需要对原有框架结构进行评估,分析其承载能力、变形能力及存在的问题。
通过结构评估,可以了解到哪些区域存在弱点以及需要加固的部位。
4.2 材料选择在加固改造过程中,需要选择合适的材料进行加固。
常见的材料包括钢筋混凝土、钢材、碳纤维等。
在选择材料时,需要考虑其强度、耐久性以及施工的方便性。
4.3 建筑物功能加固改造的过程中需要考虑建筑物的功能需求。
不同功能的建筑物可能需要不同的加固措施。
例如,医院、学校等公共建筑需要更高的安全性和可靠性。
5. 施工步骤针对上述的设计考虑,框架结构加固改造的施工步骤主要包括以下几个方面:### 5.1 拆除原有构件首先,需要拆除原有结构中存在问题的构件,如裂缝较大、退化的钢筋等。
在拆除过程中需要注意保护周围的其他结构不受到损害。
5.2 加固构件根据结构评估结果,选择合适的材料,对需要加固的构件进行加固处理。
可以采用增加传力钢筋、钢板加固、碳纤维加固等方式。
5.3 增加支撑为了提高建筑物的稳定性,可以在合适的位置增加支撑或加固墙体。
框架结构工程施工组织设计一、编制依据1. 工程图纸及技术要求:本工程依据甲方提供的施工图纸、设计说明书及施工合同等文件进行施工。
2. 规范及标准:依照国家、行业及地方相关施工规范、验收标准进行施工,确保工程质量符合规定。
3. 施工经验:借鉴公司以往类似工程的成功经验,优化施工组织设计。
4. 施工现场条件:考虑施工现场的具体情况,包括场地、交通、水电等配套设施。
二、工程概况1. 工程简介:本工程为一座多功能建筑,包括地上主体部分和地下室。
地上主体部分为框架结构,地下室为钢筋混凝土框架结构。
2. 工程规模:总建筑面积约为XX平方米,地上主体部分建筑高度为XX米,地下室建筑高度为XX米。
3. 结构形式:地上主体部分采用框架结构,地下室采用钢筋混凝土框架结构。
4. 工程质量要求:确保工程质量达到优良标准,满足设计和使用要求。
三、组织机构及目标1. 项目管理机构:设立项目经理部,负责工程项目的组织、协调和管理工作。
2. 施工队伍:组织具有丰富经验的施工队伍,确保工程顺利进行。
3. 质量目标:确保工程质量达到优良标准,满足设计和使用要求。
4. 安全目标:确保不发生重大安全事故,轻伤事故频率控制在1以下。
5. 文明施工目标:达到安全文明施工工地标准。
四、施工部署1. 施工顺序:遵循先地下、后地上的施工原则,先进行地下室施工,再进行地上主体部分施工。
2. 施工方法:采用标准化、模块化施工方法,提高施工效率。
3. 施工材料:选择优质原材料,确保工程质量。
4. 施工机械:合理配置施工机械,提高施工效率。
5. 施工组织:采用平行作业、流水施工的组织方式,优化施工进度。
五、施工进度计划及工期保证措施1. 制定详细的施工进度计划,明确各阶段施工任务和完成时间。
2. 建立健全施工现场管理制度,确保施工顺利进行。
3. 加强施工现场协调,及时解决施工中出现的问题。
4. 合理配置人力、物力、财力资源,确保工程进度不受影响。
六、施工平面布置1. 合理规划施工现场,满足施工需求。
结构加固工程施工组织设计一、项目概况本工程大型建筑物的结构加固工程,包括柱子的钢板增加、梁的钢板增加以及墙体的增厚等一系列施工内容。
工程总面积约为5000平方米,工期为6个月。
二、施工组织原则1.安全第一:确保施工全过程的安全,严格遵守相关安全规范和操作规程。
2.高效快速:合理安排施工流程,最大限度提高施工效率。
3.资源优化:合理利用人力、物力资源,降低成本,提高经济效益。
4.环保节能:采用环保材料和施工工艺,减少对环境的影响。
三、施工组织方案1.项目部建立成立项目部,负责工程的开展与实施,包括技术、施工、质检、安全等相关人员。
2.施工图纸详细设计根据设计要求,对施工图纸进行详细设计,明确加固工程的具体方法、工艺流程和材料标准等。
3.设备采购与组织根据工程需求,采购必要的施工设备和工具,并安排专人负责设备的管理和维护。
4.材料采购与管理根据施工图纸,及时采购所需的加固材料,遵循合理采购、质量检验和物资管理的原则。
5.施工流程安排将工程分为不同的施工阶段,合理安排施工流程和工序顺序,确保施工的连贯性和效率。
6.施工人员培训安排专业技术人员对施工人员进行工艺和安全培训,提高工人的技能水平和操作能力,确保施工质量和安全。
7.施工过程管理建立施工过程管理制度,包括材料验收、工序控制、质量检验、安全防护等,确保施工过程的顺利进行。
8.施工质量控制规定施工质量控制标准,由专门的质检人员进行质量检验,并及时纠正和处理施工中发现的质量问题。
9.安全管理建立完善的安全管理制度,安排专门的安全人员负责现场安全监督和事故预防工作,确保施工安全。
10.环境保护措施采取环保材料和工艺,减少扬尘、噪音和污水等对环境的污染,按照相关要求做好环保措施。
11.工程验收与移交按照设计要求和规范进行工程验收,确保结构加固工程符合验收标准,顺利移交给业主单位。
四、施工组织的保障措施1.项目部成立专门的施工组织小组,负责施工组织方案的制定和实施。
加固工程施工组织方案一、工程概况本工程为某综合业务楼改造工程(加固),位于某市,工程规模约15000平方米,原结构为十五层框架剪力墙结构(其中塔楼三层),现浇楼板,桩基础。
现通过加层改造,增加为二十层(其中塔楼四层)。
因荷载发生变化,为满足其使用功能,对该结构的改造加固进行设计。
我公司根据施工图及现场实际情况对其提出合理的加固施工组织设计。
本工程加固内容主要包括:2-13层(5~11)/D轴和(6~11)/D轴范围核心筒楼面改造、1~12层剪力墙开洞改造、1~12层卫生间楼盖改造、1~12层柱加固、2-13层梁加固等。
二、施工准备1. 技术准备:根据施工图和现场实际情况,编制详细的施工方案和施工工艺,明确施工顺序、施工方法、质量标准和安全措施。
2. 人员准备:组织具备相应资质的专业技术人员,包括施工员、质量员、安全员等,进行施工前的技术培训和安全教育。
3. 材料准备:根据施工方案,提前采购所需的加固材料,包括钢筋、混凝土、砂浆、锚杆等,并进行质量检验。
4. 机械设备准备:根据施工方案,提前准备所需的机械设备,包括搅拌机、混凝土泵、吊车、钻机等,并进行检查和维护。
5. 施工现场准备:清理施工现场,设置施工围挡和安全标志,确保施工现场的整洁和安全。
三、施工组织设计1. 施工顺序:根据施工方案,明确施工顺序,确保施工的顺利进行。
2. 施工方法:采用专业的施工方法,确保加固工程的质量和安全。
3. 质量控制:建立健全质量管理体系,严格按照质量标准进行施工,定期进行质量检查和验收。
4. 安全管理:建立健全安全管理体系,制定安全措施,加强施工现场的安全监管,确保施工人员的安全。
5. 环境保护:采取有效措施,减少施工过程中的噪音、粉尘等对周边环境的影响,确保施工过程中的环境保护。
6. 施工进度:根据施工方案,制定施工进度计划,确保工程按时完成。
四、施工平面布置根据施工现场的实际情况,合理布置施工平面,包括施工区域、材料堆放区、机械设备停放区等,确保施工现场的整洁和安全。
加固工程施工组织设计××××××工程加固工程施工组织设计1、加固方法:1)、将该层剔除至结构层,而后对所有结构裂缝进行修补(灌缝胶补强),对于通缝,可以采用封底胶封底后进行灌缝胶补强;2)、对结构承载负弯矩集中区域按通长方向进行粘碳纤维加固(一层),具体范围见后附平面图;将抗拉强度极高的碳纤维用环氧树脂预浸成为复合增强片材(单向连续纤维片);用环氧树脂粘结剂沿受拉方向或垂直于裂缝方向粘贴在要补强的结构上,形成一个新的复合体,使增强贴片与原有钢筋混凝土共同受力,增大结构的抗拉或抗剪能力,提高强度、刚度、抗裂性和结构的延性。
2、施工准备:2.1、材料准备:砂子(中砂)、石子(5~32)、碳纤维采用日本东丽UT70-30,粘碳配套胶(底胶、浸渍胶、找平胶分别采用中国建科院MSP、MSE、MSR 系列),裂缝灌缝胶、封底胶采用中国建科院CABR建筑灌缝胶2.2、机具准备:角磨机、钢刷、电铲、起泡器、日本小西KONYBOND裂缝注射修补工法配套器具(如后附彩页),铁抹子、手推车、铁锹2.3 、技术准备:根据平面图,提前在现场放线,接通水、电。
3、主要施工方法及步骤3.1、原梁面剔凿:用角磨机按放线范围,切至楼板结构面,然后用电铲将此范围内的楼板面层用电铲铲除,砼碎块垃圾用垃圾袋装袋后,用手推车清运出现场。
3.2、裂缝补强:1)裂缝内部结构的调查:查明裂缝的宽度、深度、长度,根据裂缝宽度确定适当粘度的环氧树脂规格,估算出环氧树脂、密封膏和注射器的用量。
2)基面处理:用金属刷子或砂轮整平裂缝表面,清除灰尘和油污等脏物。
3)安装固定BC基座:每米裂缝安装5个注射器,即每米5个注射器,在裂缝上标出注射点位置。
在做好标记的注射点安装BC基座,安装基座使用H -S密封膏,涂布注意的是BC 基座的这些要对准裂缝的这些位置,以便环氧树脂容易进入裂缝内部。
4)密封膏封好裂缝:用密封膏将裂缝表面密封好,防止环氧树脂外流。
工程加固工程施工组织设计一、项目背景工程加固工程是为了提高建筑物的结构强度和稳定性,以确保其在地震、风灾等自然灾害中的安全性。
本文将详细介绍工程加固工程施工组织设计的内容,以确保施工过程的顺利进行。
二、施工组织设计目标1. 确定施工组织机构和人员职责,明确各岗位职责和工作流程;2. 制定施工进度计划,合理安排施工工序和施工资源;3. 分析施工现场环境和条件,制定安全措施和应急预案;4. 确定质量控制措施和验收标准,保证工程质量;5. 控制施工成本,合理利用资源,提高经济效益。
三、施工组织机构和人员职责1. 项目经理:负责整个施工项目的管理和协调,包括施工进度、质量、安全等方面的管理;2. 技术负责人:负责施工技术方案的制定和实施,监督施工质量;3. 安全负责人:负责施工现场的安全管理,制定安全措施和应急预案;4. 施工队长:负责具体施工工序的组织和协调,保证施工进度;5. 监理工程师:负责监督施工过程中的质量和安全,提出改进建议。
四、施工进度计划1. 制定施工总进度计划,明确各施工阶段的起止时间和工期;2. 制定施工工序计划,合理安排施工工序的先后顺序和时间节点;3. 制定施工资源计划,包括人力、物力和设备的需求和调配;4. 制定施工进度控制措施,定期检查施工进度,及时调整计划。
五、施工现场环境和条件分析1. 分析施工现场的地质和土壤条件,确定施工方案和加固措施;2. 分析施工现场的环境因素,如气候、水文等,制定相应的施工措施;3. 分析施工现场的交通条件和周边环境,制定交通组织和环境保护措施。
六、安全措施和应急预案1. 制定施工现场安全管理制度,明确责任和义务;2. 制定施工现场的安全防护措施,包括安全标识、防护设施等;3. 制定施工现场的应急预案,包括火灾、地震等突发事件的应对措施。
七、质量控制措施和验收标准1. 制定施工质量控制计划,明确各工序的质量要求和控制措施;2. 制定施工质量验收标准,包括工程结构的稳定性、材料的质量等;3. 定期进行施工质量检查,发现问题及时整改。
框架结构施工组织设计
框架结构施工组织设计是指在进行框架结构施工时,合理组织和安排施工队伍、施工作业步骤及工作流程,以确保施工过程安全高效进行。
一个合理的组织设计可以帮助提高施工质量和效率,并确保按照计划完成工程。
下面是一个框架结构施工组织设计的示例:
1. 确定施工目标:明确项目的目标和施工要求,包括施工时间、质量要求等。
2. 施工队伍组建:根据项目规模和要求,组建适当的施工队伍,包括施工管理人员、技术工人和劳务工人等。
3. 制定施工计划:根据施工目标和项目要求,制定详细的施工计划,包括工作时间表、工序安排等。
4. 确定施工方法:根据项目情况和要求,确定适当的施工方法,包括临时支撑结构的搭建、框架结构的安装等。
5. 建立安全管理制度:制定和实施相关的安全管理制度,确保施工现场的安全,包括安装安全防护设施、制定安全操作规程等。
6. 配置施工设备:根据施工需要,配备适当的施工设备,包括吊装设备、起重机械等。
7. 开展施工作业:根据施工计划和施工方法,有序地进行施工作业,包括基础施工、支撑结构搭建、框架安装等。
8. 监督和检查:加强对施工过程的监督和检查,确保施工质量和进度符合要求。
9. 完成验收和整改:在施工完成后,进行验收,并对存在
的问题进行整改。
10. 施工总结和汇报:对施工过程进行总结和汇报,以便为未来的施工提供经验和参考。
需要注意的是,不同项目和情况下的框架结构施工组织设
计可能会有所不同,具体设计应根据实际情况进行调整和
优化。
此外,在设计施工组织时,也要充分考虑环境保护、资源利用等方面的要求,以确保施工过程的可持续发展。
工程加固工程施工组织设计一、项目概况本工程加固工程位于XX市XX区XX街道,项目总建筑面积为XXXX平方米,主要包括XX栋建筑物的加固工程。
本工程施工组织设计旨在确保施工过程安全高效,保证工程质量,合理利用资源,最大限度地减少对周边环境的影响。
二、施工组织原则1. 安全第一:施工过程中必须严格遵守相关安全规定和标准,确保施工人员的人身安全。
2. 资源有效利用:合理规划施工进度和资源配置,确保施工过程高效顺利。
3. 环境保护:采取措施减少施工对周边环境的影响,确保施工过程符合环保要求。
三、施工组织方案1. 施工前准备1.1 制定详细的施工计划,包括施工工序、施工方法、施工人员配备等内容。
1.2 确保施工现场的安全,设置必要的警示标志,划定施工区域。
1.3 采购所需的施工材料和设备,并妥善保管,确保施工过程中材料和设备的供应。
1.4 建立健全的施工组织管理体系,明确各个施工单位的职责和任务。
2. 施工工序2.1 地基处理:对原有地基进行检查,根据检查结果采取相应的处理措施,如加固、加厚等。
2.2 结构加固:根据设计方案,采取相应的加固措施,如加固柱、加固梁等。
2.3 钢结构加固:根据设计方案,加固钢结构,确保其稳定性和承载能力。
2.4 防水处理:对需要防水的部位进行处理,确保施工后的建筑物具有良好的防水性能。
2.5 室内装修:根据设计要求进行室内装修,包括地面铺设、墙面装饰、天花板安装等。
3. 施工方法3.1 建立施工现场管理制度,确保施工过程的有序进行。
3.2 采用适当的施工机械设备,提高施工效率,减少人工劳动强度。
3.3 严格控制施工过程中的质量,确保施工质量符合设计要求。
3.4 安排专人负责施工现场安全管理,定期进行安全检查和隐患排查。
四、施工安全措施1. 施工现场设置警示标志,明确施工区域,确保施工人员的安全。
2. 施工人员必须佩戴安全帽、安全鞋等个人防护用品,严禁违章作业。
3. 施工机械设备必须经过检查和维护,确保其正常运行。
施工组织设计第一章工程概况第二章总体概述第三章主要分部项施工方法及技术措施第一节、施工测量第二节、基础工程第三节、结构主体工程第四节、屋面工程第五节、楼地面工程第六节、室内装饰工程第七节、外墙装饰工程第八节、门窗工程第九节、脚手架工程第十节、主要电气安装分项工程施工方法第四章施工技术质量保证措施第五章施工安全保证措施第六章文明施工保证措施第七章环境保护措施第八章廉政管理体系及保证措施第九章工期和施工进度保证措施第十章工程项目实施的重点、关键工序的施工方法第十一章新技术、新产品、新工艺、新材料推广应用附表一拟投入本工程的主要施工设备表附表二主要材料试验、测量、质检仪器设备表附表三劳动力计划表附表四施工总体计划表附表五施工总平面图第一章工程概况及编制依据1.编制依据①提供的本工程施工招标文件。
②施工图纸③工程地理位置、现场自然环境、交通及现场总平面条件。
④公司的技术力量及施工生产能力。
⑤本公司依据ISO9000:2000版质量保证体系,ISO14001环境保证体系及职业安全健康管理体系审核规范编制的“三标一体”程序文件及公司各项施工、安全、技术管理制度。
⑥国家现行的建筑安装工程安全生产管理法规。
⑦建设部颁发的有关标准、规范及地方有关规定。
2、工程概况工程名称:中国供销延安市农产品物流园项目-项目部建设单位:延安市农商大市场有限公司建设地点:延安新区-北区结构类型:框架结构。
建设面积: 830.63㎡。
质量标准:合格。
招标范围:包括土建、安装等(具体以工程量清单为准)。
招标工期:44日历天我方投标工期:计划2017年03月12日开工,2017年4月25日竣工,总工期44天,准确开工日期待中标后与业主协商后确定。
第二章总体概述一、工程管理目标(一)、质量管理目标本工程的质量目标为一次性验收合格工程。
在工程开工到竣工全过程,严格按现行“国家及行业现行房屋建筑施工质量验收标准”及设计文件执行,对各道工序操作质量实行动态管理,要求各操作班组均实行自检、互检、交接检制度,并虚心听取业主、监理、设计及质监单位的意见,接受他们对施工质量监督,同时紧紧抓住工程质量目标不放松,确保达到预期质量目标。
改建项目改建项目施工组织设计编制:审核:审定:编制单位:编制日期:编制说明因本工程为改造项目,工程分为I段、II段两部分,现甲方只提供一段加固施工蓝图、一段二次结构施工蓝图,其它施工蓝图尚未提供。
本施工组织设计指针对一段加固、一段二次结构工程。
待后续图纸完善后再另行补充完成施工组织设计。
目录一、工程概况—————————————————————————1 (一)、加固工程主要施工内容---------------------------------------------------------------------1 (二)、二次结构工程工程主要施工内容---------------------------------------------------------1二、编制依据—————————————————————————2三、加固工程施工进度计划及工期保证措施————————————3四、加固工程施工准备工作计划------------------------------6 (一)施工机具准备---------------------------------------------------------------------------------6 (二)施工材料准备---------------------------------------------------------------------------------7 (三)施工现场准备---------------------------------------------------------------------------------7 (四)施工劳动组织准备---------------------------------------------------------------------------7 五、加固工程主要工程施工工艺———————————————7(一)粘贴碳纤维布工程---------------------------------------------------------------------------7 (二)植筋工程---------------------------------------------------------------------------------------9 (三)粘贴钢板工程---------------------------------------------------------------------------------10 (四)框架柱包钢加固工程------------------------------------------------------------------------12 (五)钢筋混凝土工程------------------------------------------------------------------------------13六、加固工程质量保证措施—————————————————15七、加固工程安全、文明施工措施——————————————17八、二次结构工程施工安排—————————————————19九、二次结构工程施工准备—————————————————19十、二次结构工程施工方法—————————————————20一.工程概况本施工方案是根据本工程设计图纸,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的。
我公司将与建设单位协商,做好人员、材料和施工机械的组织、进场等施工准备工作,按时开工。
施工过程中,如有变更,我公司项目部将针对变更情况,根据实际情况重新修改相应的施工方案,并报建设单位和监理单位,取得认同后方予以实施。
加固工程主要施工内容包括:1、部分梁板粘贴碳纤维布加固;2、部分梁粘贴3、4、5、6、7mm钢板加固;3、改造部分植筋连接及扩截面梁;4、新开洞口包角钢加固;设计材料要求:碳纤维布:300g/m2 粘碳纤维结构胶:“SKY型”结构胶粘钢结构胶:“SKY型”建筑结构胶植筋胶:“SKY型”建筑结构胶钢板:Q235 钢材:HPB235级、HRB335级灌浆料:CGM40系列二次结构主要施工内容包括:1、外墙:SN保温连锁砌块砌筑,厚度为250mm;2、内墙:轻集料小型空心砌块砌筑,厚度为200mm;3、填空墙设强度等级为C20钢筋混凝土构造柱、水平系梁、抱框;4、强度等级为C20细石混凝土基座;5、填充墙砌筑用砂浆强度为:外墙为保温专用砂浆,内墙为干拌砂浆;二、编制依据1.坚持质量第一,用户至上的宗旨,全面执行我公司质量方针,严格按照质量要求进行施工管理,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全。
2. 严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度,确保甲方投资尽快产生效益。
3.充分发挥我公司整体实力,使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。
4.遵循国家及市政府有关环保文件精神,采取有效措施,减少环境污染,降低噪音。
5.严格遵守国家及市政府有关消防要求,做好消防工作。
6.加固工程采用具体规范如下:(1)加固设计图纸、设计交底、工程洽商及其它相关资料;(2)混凝土结构加固技术规范(CECS25:90);(3)混凝土结构工程施工及验收规范(GB50204-92);(4)建筑抗震鉴定加固技术规程(JGJ116-98);(5)砌体工程施工质量验收规范(GB50203-2002);(6)其它现行有关各种规范规程等;7、二次结构工程采用具体规范如下:(1)二次结构设计图纸、设计交底、工程洽商及其它相关资料;(2)混凝土结构工种施工质量验收规范GB50204-2002;(3)砌体工程施工质量验收规范GB50203-2002;(4)轻集料混凝土小型空心砌块GB/T15229-2002;(5)框架结构填充空心砌块构造图集02J102-2;(6)SN保温连锁砌块BM轻集料隔墙连锁砌块 11BJz58 连锁砌块;(7)建筑工程施工质量验收统一标准GB50300-2001;(8)其它现行有关各种规范规程等;三、加固工程施工进度计划及工期保证措施本工程主要可以分为三大部分进行平行施工,分别为:粘贴碳布工程、粘贴钢板工程及洞口角钢加固和扩截面加固梁工程,总工期定为45天。
具体施工安排详见施工进度图工期保证措施为了加速施工进度,确保本工程按合同工期完成全部施工任务,尽快发挥投资效益,本工程拟采用三项有效的保证措施。
1组织措施成立项目管理部,按国家项目法组织施工,确保总工期。
详见“第四章施工组织机构和施工人员配备”。
2管理措施物资落实:开工前,组织专业人员编制各类物资和半成品计划,专人负责落实采购工作,做到材料、半成品按时适量供应,杜绝由于物资供应而影响施工进度现象发生。
劳动力落实:安排技术素质好、有类似工程施工经验的工人、管理人员投入施工,施工人员使用我公司的基本力量,全公司范围内统一调配,在专业工种和劳动力需要等方面,满足现场施工需要。
机械落实:公司优先安排该工程需要的一切施工机械,力求提高施工机械化水平,减轻劳动强度,加速施工进度。
3具体措施本工程在机械使用、人工安排、材料准备等方面,采取有效保证进度措施,具体如下:材料管理措施:1)图纸会审后,立即组织人员按材料需用计划采购材料,主材选用质量比较稳定的大厂家产品,并且做好质量验收手续。
2)进度要求,有计划、有秩序的做好现场材料供应。
人力管理措施:1)按施工进度计划和现场实际进度,控制劳动力进退场工作。
2)现场工人安排作业要连续,工序搭接要合理。
3)加强工人生产和安全意识教育,通过宣传,贯彻本工程的重要性,提出保质量、抢时间,出效益的生产目标,组织工人队组之间进行劳动竞赛。
机械管理措施:1)本工程配备大量机具设备,全面提高施工机械化水平,满足施工作业需要。
2)公司本部机械设备仓库随时备各种施工机械,以便工程急用更换。
3)做好现场设备维修、保养,确保机械完好率和正常运转。
四、加固工程施工准备工作计划(一)施工机具设备准备本工程主要施工机具设备详见下表拟投入的主要施工机械设备表(二)施工材料准备本项工程所需材料主要有碳纤维布,钢筋,钢板、粘钢胶、植筋胶、水泥、砂石、架管、卡扣等。
施工所需各种材料均应随施工进度安排提前进场,材料进场均需提供材料合格证及检测报告。
(三)施工现场准备1.与甲方协商,现场安排住宿。
2.供水及供电本工程用水主要为生活用水,用水由各层水源直接引出分往各处。
本工程用电总量为100 KW,电源由各层配电柜引出。
(四). 施工劳动组织准备为保证本工程能够如期保质保量完工,我公司抽调精干专业人员组成施工项目部,由项目经理统一调度。
我公司对该楼加固工程极为重视,故对于施工现场管理人员进行精心的组织,选派了一批经验丰富、有技术,从事过大、中型工程施工的各级施工管理人员,成立项目经理部,代表公司全面履行合同,对工程项目的工期、质量、安全、成本、人力等综合效益进行有计划的组织、指挥、管理和控制。
因本加固工程涉及特殊工程较多,施工队伍必须由具有多年丰富施工经验的工人技师组成。
各专业队伍施工前分别按照设计图纸及有关规范规程进行详细技术交底,做到每个工人心中有数,同时进行施工工地各项规章制度、安全施工、文明施工等各方面的教育培训。
各专业施工队伍均设施工队长,由施工工长统一安排施工。
五、加固工程主要工程施工工艺(一)粘碳布工程工艺流程外贴碳纤维布加固混凝土结构的施工流程为:基面处理基面清洗涂刷结构胶粘贴面修补粘贴碳纤维布养护外表防护处理。
施工方法(1)基面处理①对混凝土粘贴面的劣化层(如浮浆、风化层等)用砂轮认真打磨。
②基面凸出部分要磨平,转角部位要做倒角处理。
③强度等级较低的和质量较差的混凝土应凿掉,并用不低于原混凝土强度等级的环氧树脂修补。
(2)基面清洗①用钢丝刷刷去表面的松散浮渣。
②用压缩空气除去表面粉尘。
③用丙酮或无水酒精擦拭表面,也可用清水冲洗,但必须待其充分干燥后再进行下道工序。
(3)涂刷结构胶①按比例将结构胶的主剂和硬化剂放入容器内,用低速旋转的方法搅拌均匀,一次调合量应在可使用时间内用完,超过可使用时间绝对不能用。
②用滚筒或刷子均匀涂抹,特别是冬季,胶的粘度较高,不能涂的太厚。
③胶硬化后,若表面有凸起部分,用磨光机或砂纸打磨平整。
④待胶指触干燥后,进入第二道工序。
(4)粘贴面修补对粘贴面的凹入部位,用环氧腻子修补,以保证粘贴面平整,确保加固效果。
待环氧腻子指触干燥后,进入下一道工序。
