塔吊作业技术交底一、工程概述在本次建筑施工项目中,塔吊将承担起重要的物料吊运任务,为确保施工的安全与高效,特进行此次塔吊作业技术交底。
二、塔吊的基本参数与性能我们所使用的塔吊型号为_____,最大起重量为_____吨,最大工作幅度为_____米。
其起升速度、回转速度和变幅速度等性能参数,操作人员需牢记于心,以便在作业中能够准确掌握塔吊的工作状态。
三、塔吊作业前的准备工作1、塔吊基础的检查检查塔吊基础的平整度和稳定性,确保基础无下沉、开裂等现象。
检查基础的排水设施,保证在雨季时基础不积水。
2、塔吊结构的检查检查塔身、起重臂、平衡臂等结构件的连接螺栓是否紧固,有无松动、缺失等情况。
检查结构件是否有变形、裂纹等损伤,如有问题应及时报告并处理。
3、电气系统的检查检查塔吊的电气线路是否完好,有无破损、短路等情况。
测试各电器元件的工作性能,如接触器、继电器、限位开关等。
4、安全装置的检查检查起重量限制器、起升高度限位器、幅度限位器、回转限位器等安全装置是否灵敏可靠。
测试塔吊的力矩限制器,确保其能够正常工作。
5、吊钩和钢丝绳的检查检查吊钩是否有裂纹、变形等缺陷,防脱钩装置是否有效。
检查钢丝绳的磨损、断丝情况,如有超过规定标准应及时更换。
四、塔吊的操作要求1、操作人员资质塔吊操作人员必须经过专业培训,取得相应的操作资格证书,方可上岗作业。
操作人员应熟悉塔吊的性能、操作规程和安全注意事项,严格遵守相关规定。
2、操作流程作业前,应进行空载试运转,检查各机构的运行情况是否正常。
吊运物料时,应先将吊物吊离地面一定高度,观察吊物的稳定性和塔吊的运行状态,确认无误后再进行吊运。
在吊运过程中,应保持吊物平稳,避免急剧起吊、降落和回转。
严禁超载吊运,严格按照塔吊的额定起重量进行作业。
3、指挥信号塔吊作业应配备专人指挥,指挥人员应站在明显位置,使用规定的指挥信号与操作人员进行沟通。
操作人员应听从指挥人员的指令,但在发现指挥信号不清或有误时,有权拒绝执行,并及时与指挥人员沟通。
塔吊基础技术交底在施工前,根据总平面图确定塔吊基础的布置位置和构造要求。
首先进行测量放线,定位出周边建筑物外轮廓线,并考虑好塔吊拆除时的位置和方向。
然后进行基础开挖,开挖坡度以1:0.6放坡,塔吊基础顶面比筏板顶标高高100mm。
在开挖过程中,进行测量并控制标高,防止超挖和欠挖。
接着进行垫层施工,将基坑挖至设计标高,并进行基槽验收。
验收合格后,进行100mm厚C15混凝土垫层施工。
垫层表面压实搓平并压光,为下步防水施工做好准备。
在进行塔吊基础防水施工时,采用4mm厚聚脂胎SBS-Ⅱ改性沥青防水卷材进行施工,两遍成活,防水层做至砖胎模上平,压过2/3砖墙厚度,下步与抗水板底防水搭接。
塔吊基础选型时,混凝土基础尺寸为5000mm×5000mm×1350mm,基础配筋为水平钢筋设计为双层双向,上、下层均为Φ20@155通长满铺,竖向架立筋为φ20@564,两端各弯180°弯钩,其中弯钩平直部分长100mm。
最后,采用厂家提供的地脚螺栓作为预埋件,制作预埋件马凳,马凳中心距1470mm×1470mm,高度1300mm,并进行预埋件放置。
在整个过程中,要注意周边环境的保护和交底,确保施工安全顺利。
1.绑扎钢筋基础2.将预埋地脚螺栓按要求位置放入钢筋骨架中。
3.调整预埋螺栓的垂直度,要求误差小于1/1000.4.将预埋件与马凳焊牢,注意结构整体稳定,不得发生倾翻及偏移。
8.基础混凝土浇筑1.混凝土浇筑要求:基础混凝土强度为C35,钢筋保护层厚度为50mm。
混凝土浇筑采用“全面水平分层法”施工,每层的浇筑厚度约为500mm,并保证在下一层初凝之前返回进行上一层的浇筑。
混凝土浇筑采用溜槽下料,模板内的垃圾泥土清除干净,浇筑前用水将砼垫层湿润,并扫除积水。
浇筑混凝土时要从四个方向同时下灰,以减少对预埋件的冲击力。
浇筑过程中要边振捣边检查预埋件的垂直度,如有变化应立即调整。
混凝土浇筑完毕后采用覆盖一层塑料布和两层麻袋的方式进行养护,并且保证混凝土表面始终保持湿润。
桩基工程安全技术交底引言概述:桩基工程是土木工程中常见的一种基础工程,其安全技术交底是确保工程施工安全和质量的重要环节。
在进行桩基工程时,必须严格遵守相关规范和标准,确保施工过程中各项工作的安全可靠性。
本文将从桩基工程安全技术交底的角度出发,详细介绍相关内容。
一、施工前的安全技术交底1.1 确认施工人员的资质和培训情况在进行桩基工程前,必须对参预施工的人员进行资质核查和安全培训。
惟独具备相关资质和经验的人员才干参预桩基工程的施工,确保施工过程中的安全性。
1.2 确认施工现场的安全措施和设备在进行桩基工程时,必须对施工现场的安全措施和设备进行检查和确认。
包括施工现场的围挡设置、安全警示标识、安全通道等,确保施工现场的安全性。
1.3 确认施工方案和施工流程在进行桩基工程前,必须对施工方案和施工流程进行详细的确认和交底。
包括桩基的设计要求、施工工艺、施工顺序等,确保施工过程中的安全性和质量。
二、施工中的安全技术交底2.1 安全交底会议在进行桩基工程时,必须定期组织安全交底会议,对施工人员进行安全技术交底。
会议内容包括安全注意事项、应急预案、施工风险等,确保施工过程中的安全性。
2.2 安全检查和监督在进行桩基工程时,必须进行定期的安全检查和监督,确保施工现场的安全性。
包括对施工人员的安全防护措施、施工设备的安全运行等进行检查,及时纠正存在的安全隐患。
2.3 安全技术交底记录在进行桩基工程时,必须对安全技术交底进行记录和归档。
包括安全交底会议的记录、安全检查的记录等,确保施工过程中的安全性可追溯。
三、施工后的安全技术交底3.1 安全技术交底总结在桩基工程结束后,必须对施工过程进行安全技术交底总结。
包括施工中存在的安全问题、解决措施和经验教训等,为今后的施工提供参考。
3.2 安全技术交底培训在桩基工程结束后,必须对相关人员进行安全技术交底培训。
包括对施工中的安全事故案例进行分析和总结,提高施工人员的安全意识和技术水平。
桩基础质量技术交底
背景
桩基础是建筑工程中常见的一种基础形式,其质量对于整个工程的稳定性和安全性至关重要。
为了确保桩基础的施工质量,进行技术交底是必要的。
目的
本文档的目的是向相关人员交底桩基础质量技术,确保施工过程中的质量控制和安全管理。
内容
1. 桩基础施工前的准备工作
- 进行地质勘查,了解地层情况和承载能力。
- 制定桩基础设计方案,包括桩的类型、布设方案等。
- 确定桩基础施工方法和工艺。
2. 桩基础施工过程中的质量控制
- 桩的制作:桩的尺寸、钢筋的质量和布置应符合设计要求,检查桩身的光洁度和表面质量。
- 桩基础钻孔施工:控制钻孔的偏差和位置,避免影响桩的承载能力。
- 桩的沉入:控制桩的竖直度和沉入深度,确保桩与地层之间的紧密接触。
- 桩的夯实:控制夯击的力度和次数,防止桩身损坏和变形。
3. 桩基础施工后的质量验收
- 桩基础的静载试验:对已施工完成的桩进行静载试验,验证承载能力是否满足设计要求。
- 桩的质量检测:通过超声波检测、钢筋探伤等手段,对桩身进行质量检测,确保无质量问题。
4. 施工安全管理
- 在桩基础施工现场设置安全警示标志。
- 工作人员应佩戴符合规定的个人防护用具。
- 控制桩机操作人员资质和技能要求,确保操作安全。
- 定期检查桩基础施工设备的安全性和可靠性,及时进行维护和修理。
结论
桩基础质量技术交底是确保工程质量和安全的关键措施。
相关人员应遵守交底内容,确保桩基础施工过程中的质量控制和安全管理,以确保工程的稳定性和可靠性。
技术交底记录

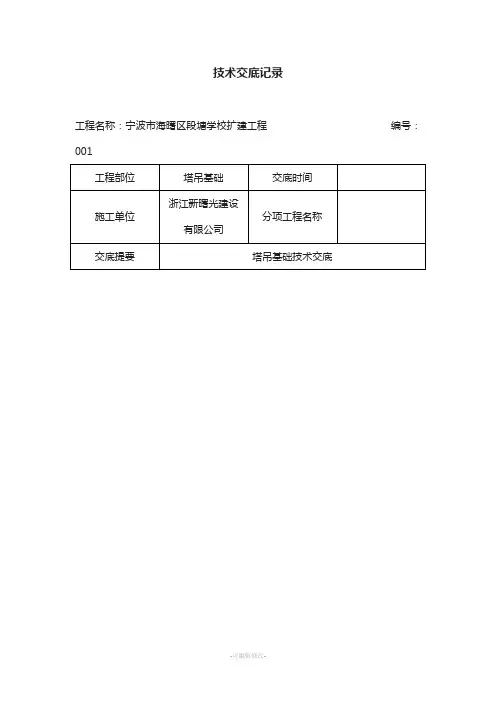

工程名称:宁波市海曙区段塘学校扩建工程编号:001
本表一式二份,交底人员与接受交底人员各一份
技术交底记录
工程名称:宁波市海曙区段塘学校扩建工程编号:002
本表一式二份,交底人员与接受交底人员各一份
技术交底记录
工程名称:宁波市海曙区段塘学校扩建工程编号:003
本表一式二份,交底人员与接受交底人员各一份
技术交底记录
工程名称:宁波市海曙区段塘学校扩建工程编号:004
本表一式二份,交底人员与接受交底人员各一份
THANKS !!!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
打造全网一站式需求
欢迎您的下载,资料仅供参考。

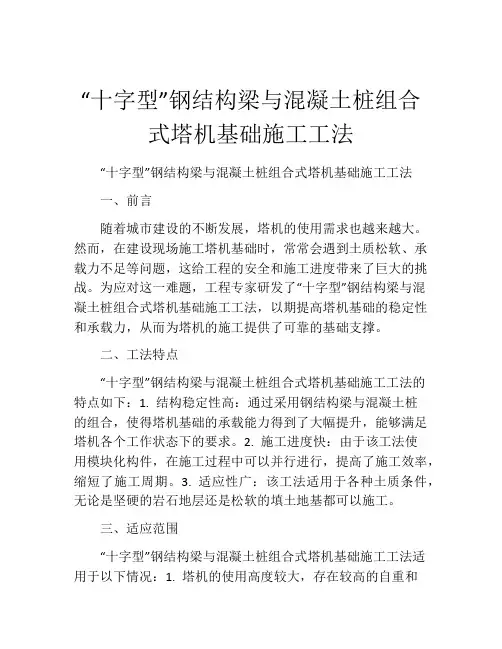

“十字型”钢结构梁与混凝土桩组合式塔机基础施工工法“十字型”钢结构梁与混凝土桩组合式塔机基础施工工法一、前言随着城市建设的不断发展,塔机的使用需求也越来越大。
然而,在建设现场施工塔机基础时,常常会遇到土质松软、承载力不足等问题,这给工程的安全和施工进度带来了巨大的挑战。
为应对这一难题,工程专家研发了“十字型”钢结构梁与混凝土桩组合式塔机基础施工工法,以期提高塔机基础的稳定性和承载力,从而为塔机的施工提供了可靠的基础支撑。
二、工法特点“十字型”钢结构梁与混凝土桩组合式塔机基础施工工法的特点如下:1. 结构稳定性高:通过采用钢结构梁与混凝土桩的组合,使得塔机基础的承载能力得到了大幅提升,能够满足塔机各个工作状态下的要求。
2. 施工进度快:由于该工法使用模块化构件,在施工过程中可以并行进行,提高了施工效率,缩短了施工周期。
3. 适应性广:该工法适用于各种土质条件,无论是坚硬的岩石地层还是松软的填土地基都可以施工。
三、适应范围“十字型”钢结构梁与混凝土桩组合式塔机基础施工工法适用于以下情况:1. 塔机的使用高度较大,存在较高的自重和工作荷载。
2. 建筑现场地质条件较差,土壤承载能力较低。
3. 施工时间紧迫,需要快速完成塔机基础施工。
四、工艺原理施工工法与实际工程之间的联系主要体现在以下几个方面:1. 基础设计:根据塔机的高度、自重和工作荷载等参数,结合地质条件,进行合理的基础设计,确定梁和桩的尺寸和布置方式。
2. 材料选择:选择合适的钢材和混凝土材料,保证基础的强度和稳定性。
3. 施工过程中的技术措施:采取合适的施工方法,确保梁和桩的精确定位,保证基础结构的准确度和稳定性。
五、施工工艺施工工法的主要施工阶段包括以下内容:1. 基础准备工作:对施工区域进行清理和平整,确保基础施工的顺利进行。
2. 钢结构梁施工:按照设计要求,组装和焊接钢结构梁,在施工现场进行安装。
3. 混凝土桩施工:根据设计要求,选择合适的桩的类型和尺寸,进行现场浇筑和固化。

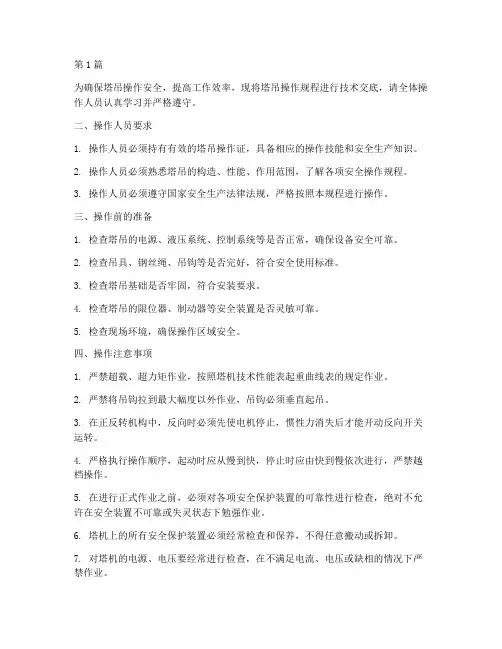

第1篇为确保塔吊操作安全,提高工作效率,现将塔吊操作规程进行技术交底,请全体操作人员认真学习并严格遵守。
二、操作人员要求1. 操作人员必须持有有效的塔吊操作证,具备相应的操作技能和安全生产知识。
2. 操作人员必须熟悉塔吊的构造、性能、作用范围,了解各项安全操作规程。
3. 操作人员必须遵守国家安全生产法律法规,严格按照本规程进行操作。
三、操作前的准备1. 检查塔吊的电源、液压系统、控制系统等是否正常,确保设备安全可靠。
2. 检查吊具、钢丝绳、吊钩等是否完好,符合安全使用标准。
3. 检查塔吊基础是否牢固,符合安装要求。
4. 检查塔吊的限位器、制动器等安全装置是否灵敏可靠。
5. 检查现场环境,确保操作区域安全。
四、操作注意事项1. 严禁超载、超力矩作业,按照塔机技术性能表起重曲线表的规定作业。
2. 严禁将吊钩拉到最大幅度以外作业,吊钩必须垂直起吊。
3. 在正反转机构中,反向时必须先使电机停止,惯性力消失后才能开动反向开关运转。
4. 严格执行操作顺序,起动时应从慢到快,停止时应由快到慢依次进行,严禁越档操作。
5. 在进行正式作业之前,必须对各项安全保护装置的可靠性进行检查,绝对不允许在安全装置不可靠或失灵状态下勉强作业。
6. 塔机上的所有安全保护装置必须经常检查和保养,不得任意搬动或拆卸。
7. 对塔机的电源、电压要经常进行检查,在不满足电流、电压或缺相的情况下严禁作业。
8. 对塔机的运转部件要经常检查,如有问题应及时处理后再进行作业。
9. 工地须配备专业的指挥、丝索人员,如未配备专业人员须以安全措施确保作业安全。
五、作业过程中的注意事项1. 操作人员应精神集中,不得打闹、开玩笑,不得饮酒,不得干与工作无关的事情。
2. 注意周围环境,防止碰撞建筑物及附近高压线护架等。
3. 吊装重物要平衡,防止偏重,严禁超载作业。
4. 工作中发现信号不明,吊装重物重量不清及有违章指挥时,不得作业。
5. 遇有雷雨、刮风的时候,特别在风力超过五级不得作业,并做好塔吊的安全防护工作。
塔吊基础施工安全技术交底LJA4-8禹城市大禹盛景 B 区 7#、10#住宅 工程名称分部工程 楼 塔吊型号 生产厂家乳山机械厂安全交底:一、基础作法:1、塔吊基槽底部铺设三、七灰土,分层夯实,浇 C 砼垫层。
102、绑扎ф12钢筋基础梁,浇 1米高 C 砼。
303、浇筑砼前,按塔机说明书要求设好预埋螺栓严格控制螺栓位 置和标高。
4、浇筑砼应按配合比严格计量,浇筑完毕后,经养护达到设计 要求方可使用。
5、塔吊砼基础应设排水措施。
二、安全措施:1、基础施工前,先检查基坑支撑是否牢固可靠,应有专人监护。
2、工人进施工现场必须戴安全帽,并系好带,工作狭窄处禁止 多人工作。
3、振捣人员穿绝缘鞋戴绝缘手套。
4、作业前对所有机具认真检查,发现问题及时维修。
5、工人不能在工作中打闹,不准在坑中休息。
交底人: 监督人: 接底人:年月日年月日年月日塔吊基础施工安全技术交底LJA4-8禹城市大禹盛景B区7#、10#住宅工程名称塔吊型号分部工程楼生产厂家乳山机械厂安全交底:1、根据施工现场平面图的规定,复核并准确定出塔机混凝土基础的位置,必须注意检查塔机是否和在建工程的挑檐及脚手架发生矛盾。
2、清理塔机基础施工现场。
3、严格按厂家说明书提供的砼基础图进行施工。
4、槽底要进行钎探。
5、所用钢筋要进行拉力试验,合格后方能使用。
6、钢筋绑扎一定符合要求予埋螺栓的位置一定要定位准确。
7、予埋螺栓不允许焊接。
8、塔吊基础砼的强度,要符合设计要求。
9、砼垫层浇筑完,放入钢筋笼,按图纸尺寸固定好予埋螺栓浇注砼,并振捣密实。
10、砼上表面应高于周围地面100㎜。
上表面的平面度为±2㎜,予埋螺栓位置准确,高度应一致。
11、现场制作砼试块。
12、在砼基础四周修边坡和排水通道,设渗井。
13、按要求设置避雷接地及重复接地,接地电阻小于14予埋螺栓丝头应涂油、防护。
4欧母。
一、交底目的为确保塔吊基础安装预埋工作的顺利进行,提高施工安全水平,保障施工人员生命财产安全,特进行本安全技术交底。
二、交底对象所有参与塔吊基础安装预埋工作的施工人员、管理人员及监理人员。
三、交底内容1. 工程概况- 项目名称:__________- 塔吊型号:__________- 塔吊基础尺寸:__________- 施工工期:__________2. 安全注意事项- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 作业现场应设置明显的安全警示标志,禁止无关人员进入作业区域。
- 严禁酒后作业,确保施工人员精神状态良好。
- 严格遵守操作规程,不得擅自更改施工工艺。
3. 预埋件安装要求- 预埋件应严格按照设计图纸和规范要求进行安装。
- 锚筋长度、直径和数量应符合设计要求,确保基础承载能力。
- 螺栓规格和数量应按照设计要求进行,连接紧固力要符合标准。
- 吊环规格和数量应按照设计要求进行,确保连接稳定可靠。
- 锚固板规格和数量应按照设计要求进行,连接紧固力要符合标准。
4. 施工工艺流程- 预埋件定位:根据设计图纸和现场实际情况,确定预埋件位置,并做好标记。
- 预埋件安装:按照设计要求,将预埋件固定在混凝土基础内,确保位置准确、牢固。
- 钢筋绑扎:在预埋件周围绑扎钢筋,确保钢筋间距和间距符合设计要求。
- 混凝土浇筑:按照设计要求,浇筑混凝土,确保混凝土强度和密实度。
5. 质量控制- 施工过程中,严格检查预埋件安装质量,确保符合设计要求。
- 定期进行质量检验,发现问题及时整改。
- 施工完成后,进行验收,确保塔吊基础预埋件质量符合标准。
6. 应急预案- 发生安全事故时,立即启动应急预案,组织人员疏散,并采取有效措施进行救援。
- 报告上级主管部门,按照相关规定进行处理。
四、交底要求1. 施工人员应认真学习本安全技术交底,掌握相关知识和技能。
2. 施工过程中,严格遵守安全操作规程,确保施工安全。
3. 施工负责人应加强对施工过程的监督检查,及时发现和消除安全隐患。
塔吊基础技术交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII塔吊基础技术交底塔吊基础顶标高495.33,上口支模50 cm。
一、施工作业条件基础开挖至493.58,坑底大小不小于5.5*5.5,坑壁侧面人工修整,坑底整平。
坑顶四周2m范围内无堆积物,上口设置临边、防护,并在通往坑底搭设人工便道。
二、施工流程1、3:7灰土回填(30cm)在基坑开挖的底部整平后排夯三遍,然后虚铺25cm3:7灰土,分两层铺设并夯实,每次不小于三遍,灰土顶标高493.88.2、垫层(砼,10cm)垫层采用10 cm砼找平层,在基坑内不支模板,采用满打,垫层顶标高493.98.3、定位放线在基坑上口,设置塔吊基础,定位桩,由线锤掉下去定位,放线在基坑底周围测量,基坑四周是否到位,如果不到位,人工修整。
4、基础钢筋绑扎板底钢筋采用25钢筋,钢筋间距一道,在每个钢筋交叉位置必须绑扎(符合满绑要求),在板底绑扎完成后,焊马凳,马凳采用18钢筋,1.8一道,然后绑扎钢筋。
5、定位,标高控制定位、标高由塔吊公司、施工人员现场自己焊接定位,高出混凝土不小于18cm。
6、基础模板支设由于塔吊基础开挖范围有限,公司对于塔吊基础顶几何尺寸有要求,所以我方要求塔吊基础上口支模50cm高模板,尺寸5.5米*5.5米。
7、砼浇筑砼基础采用自卸的方式浇筑,劳务公司必须定制下料平台,放料过程中,料要慢放,当一车料卸完后,人员下坑顶进行振捣,下料过程严禁坑底有人作业,当达到塔顶标高后,用木抹子收平,初凝后,二次收面,覆盖塑料薄膜和黑心棉,并定期养护。
三、质量要求1、塔吊基础顶面标高符合设计要求2、塔吊基础预埋柱出砼面不小于18cm.四、安全防护及文明施工要求1、基坑作业人员在坑底作业过程中,安全买必须佩带标准。
2、在基础灰土作业过程中,用电安全,临电专业人员必须到现场,禁止私拉、乱接。
3、在坑底有人作业时,坑顶设置警戒位置,并有专业人员在上口监督,防止人员走动使上口土块下落。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 施工单位:____________________5. 施工项目经理:________________二、安全技术交底目的为确保桩基础施工过程中的安全,防止事故发生,特进行安全技术交底。
三、安全技术交底内容1. 施工现场安全管理(1)建立健全施工现场安全管理制度,明确各级人员的安全责任。
(2)施工现场设置明显的安全警示标志,确保安全通道畅通。
(3)对施工人员进行安全教育,提高安全意识。
2. 施工准备(1)施工前对施工人员进行技术交底,明确施工工艺、操作规程和安全注意事项。
(2)检查施工设备、工具及材料,确保其符合安全要求。
(3)对施工人员进行健康检查,确保身体状况符合施工要求。
3. 桩基施工安全措施(1)桩基施工前,对桩位进行实地调查,确保桩位准确无误。
(2)桩基施工过程中,严格按照施工图纸和规范要求进行施工。
(3)桩基施工时,确保桩机操作人员熟悉操作规程,掌握桩机性能。
(4)桩基施工过程中,严格控制桩基质量,确保桩基承载力满足设计要求。
(5)桩基施工过程中,注意观测桩基施工过程中的各项参数,如桩顶位移、桩身倾斜等。
4. 人员安全防护(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)高空作业人员必须佩戴安全带,系挂牢固,高挂低用。
(3)施工过程中,严禁酒后作业、疲劳作业。
5. 机械设备安全(1)桩机、吊车等机械设备必须符合安全要求,定期进行维护保养。
(2)桩机操作人员必须熟悉机械设备性能,掌握操作规程。
(3)机械设备运行过程中,注意检查设备各部件是否正常,发现异常情况立即停机检查。
6. 施工环境安全(1)施工场地应平整、坚实,确保施工设备安全运行。
(2)施工现场应保持良好的通风、采光条件,确保施工人员身体健康。
一、交底目的为确保桩基础吊车作业安全,降低事故风险,提高作业人员的安全意识,特进行本安全交底。
二、交底对象所有参与桩基础吊车作业的人员。
三、交底内容1. 吊车作业前的安全检查(1)检查吊车外观是否完好,如有损坏应及时修复或更换。
(2)检查吊车各部件是否正常,如吊钩、钢丝绳、卷筒、制动器等。
(3)检查吊车液压系统是否正常,油液是否充足,油质是否合格。
(4)检查吊车电气系统是否正常,电线、电缆、开关等是否完好。
(5)检查吊车安全防护装置是否齐全有效,如限位器、安全带、保险装置等。
2. 吊车作业过程中的安全操作(1)吊车操作人员必须持有相关操作证,并熟悉吊车操作规程。
(2)吊车作业前,应与现场指挥人员沟通,了解吊装任务、吊装物重量、吊装位置等信息。
(3)吊装前,应对吊装物进行捆绑固定,确保吊装物在吊装过程中不会脱落。
(4)吊装过程中,严禁超载、斜吊、倒吊等违规操作。
(5)吊车行驶过程中,应保持车速平稳,严禁急刹车、急转弯等操作。
(6)吊车吊装过程中,应密切关注吊装物动态,确保吊装物在空中稳定。
(7)吊车吊装过程中,如发现异常情况,应立即停止操作,查明原因后进行处理。
3. 吊车作业后的安全注意事项(1)吊车作业结束后,应将吊车停放在指定位置,切断电源。
(2)清理吊车周围杂物,确保吊车停放平稳。
(3)检查吊车各部件是否完好,如有损坏应及时修复或更换。
(4)将吊车安全防护装置恢复到正常状态。
四、应急处置1. 如发生吊车事故,立即停止操作,迅速疏散现场人员。
2. 根据事故情况,采取相应的救援措施。
3. 保护现场,等待救援人员到来。
4. 事故处理后,对事故原因进行分析,制定整改措施,防止类似事故再次发生。
五、培训与考核1. 对所有参与吊车作业人员进行安全培训,确保其掌握吊车操作规程和安全注意事项。
2. 定期对吊车作业人员进行考核,确保其熟练掌握吊车操作技能。
3. 对考核不合格的人员,禁止参与吊车作业。
六、交底记录1. 本交底由交底人(姓名)于(日期)进行。
一、作业内容塔吊基础。
二、施工准备三、施工工艺:3.1 工艺流程:土方开挖至塔吊基础垫层底标高→支模浇筑垫层→塔吊基础钢筋绑扎、→防雷接地→预埋塔吊地脚螺栓→浇筑塔吊基础混凝土→养护3.2 具体施工流程:3.2.1土方开挖及垫层施工开挖至基底标高后,然后浇筑100mm厚C15砼垫层,并及时做好桩头防水处理、桩芯混凝土、钢筋处理。
塔吊基础混凝土标号C35普通混凝土。
塔身周围砌筑直径240厚墙体,砌筑高度以不影响回填土为原则。
塔吊基础剖面图3.2.2基础钢筋施工钢筋按图下料要准确,并严格按照规范图集进行绑扎,施工完毕后及时办理验收手续。
TC6013型塔吊基础配筋图3.2.3防雷接地a.设计利用塔吊基础的钢筋作为主要的接地体,辅以人工接地极,接地电阻≤4Ω。
b.施工塔吊基础钢筋是一个良好的接地体,塔吊预埋铁与钢筋焊通;预埋地脚螺栓在基础内用Φ22的钢筋焊接。
在塔吊基础边打一根钢管作为人工接地极,钢管长度2米,埋深大于0.6米,并用40×4镀锌扁钢与之焊接,扁钢另一端与塔身连接。
塔身是个良好的导体,直接在塔尖处设一引雷针,将其与塔身连接。
塔吊安装完毕后进行接地检测,接地电阻≤4Ω即为合格,方可投入使用,若不满足要求,再增加一根钢管,用40×4镀锌扁钢与之焊接,扁钢另一端与塔身连接。
3.2.4地脚螺栓和塔吊基座的安装a.塔吊基座安放在钢筋网架上,穿好地脚螺栓,地脚螺栓(固定件)高出混凝土基座面400(350)±5mm。
b.当塔吊基础上铁钢筋绑扎完,将地脚螺栓(固定件)焊接在钢筋网上。
QTZ6013地脚螺栓布置见附图。
c.浇筑塔吊基础混凝土前通知塔吊公司技术负责人,对预埋件进行技术复核,确认无误后浇筑混凝土。
d.塔吊安装需要的备案文件及时到相关部门办理完善,塔吊安装完毕后经相关部门检验合格后方可投入使用。
四、质量标准4.1 所用材料的品种、质量必须符合设计规范要求。
4.2 钢筋绑扎牢固,满绑。
塔机基础施工安全技术交底前言塔机是在建筑工地上常见的高空作业机械,它能够帮助施工人员完成许多高空作业任务,如搬运重物、吊装设备等。
然而,误操作、机械故障等安全问题也经常发生。
因此,进行塔机基础施工安全技术交底就显得十分重要。
交底前的准备工作在进行安全技术交底之前,需要进行以下几项准备工作。
1. 制定交底方案塔机有多个部件,操作方法也有所不同。
因此,在进行安全技术交底时需要根据具体情况制定交底方案,明确需要交底的内容和重点。
2. 做好交底材料准备施工人员对于需要掌握的安全技术知识,很多时候是需要通过图示或文字来了解的。
因此,在进行安全技术交底前,需要准备好详细的文字说明和图示材料。
3. 确定交底对象塔机施工涉及到多个工种,包括塔吊司机、电工、机械维修人员等等。
因此,在进行安全技术交底前需要明确交底对象,确保每个工种员工都能够掌握必要的安全知识。
安全技术交底的内容安全技术交底的内容需要针对具体的塔机类型和施工情况而定。
下面是几个常见的安全技术交底内容。
1. 塔机基础知识对于塔机的基础知识,包括塔机的工作原理、主要构件和部件等方面的知识进行详细的交底。
2. 塔机操作技能针对不同工种的员工,需要对其所需掌握的操作技能进行详细的交底。
例如,对于塔吊司机,需要重点讲解塔吊的操作规范、塔吊的转动、起重机构和平衡机构的操作技巧等方面的知识。
3. 安全防范措施交底内容中也需要重点强调安全防范措施,包括塔机作业时的安全标识、防护装备的佩戴、沟通配合等方面的知识。
如何进行安全技术交底进行安全技术交底有以下几种常见方式:1. 研讨会研讨会是比较常见的一种交底方式,主要通过讲解、演示、互动等多种方式,将相关的安全技术知识传达给参会的员工。
下面是一些研讨会的注意事项:•从员工实际的工作情况出发,提出问题和讨论的话题。
•讲解和演示应结合实际的设备和场地条件进行,以便员工更好地理解和掌握。
•强调重点问题,提高员工的安全防范意识。
桥梁桩基施工安全技术交底桥梁桩基施工是桥梁建设中的重要环节,其施工质量和安全直接关系到桥梁的整体稳定性和使用寿命。
为了确保桥梁桩基施工的安全进行,特向参与施工的人员进行以下安全技术交底。
一、施工前的准备工作1、技术准备施工前,必须熟悉施工图纸和地质勘察报告,了解桩位的地质情况、桩的类型、长度、直径等技术参数,制定详细的施工方案,并向施工人员进行技术交底。
2、现场准备(1)平整场地,清除施工现场内的障碍物,确保施工场地畅通。
(2)设置好排水系统,防止场地积水。
(3)在施工现场设置明显的安全警示标志,如“小心坑洞”“注意高空坠物”等。
3、设备准备(1)对施工所需的机械设备进行全面检查和调试,确保设备性能良好,运转正常。
(2)对机械设备的操作人员进行培训和考核,确保操作人员熟悉设备的性能和操作规程。
4、材料准备(1)准备好施工所需的钢材、水泥、砂、石等材料,并确保材料质量符合要求。
(2)对材料进行分类存放,做好防潮、防雨、防晒等措施。
二、施工过程中的安全注意事项1、钻孔灌注桩施工(1)钻机安装钻机安装必须平稳、牢固,钻架应加设斜撑或缆风绳。
在钻进过程中,应经常检查钻机的稳定性,发现异常应立即停机处理。
(2)钻进作业钻进时,操作人员应密切观察钻杆的垂直度和钻进速度,如发现钻杆倾斜或钻进速度异常,应及时调整。
严禁在钻进过程中进行修理或保养设备。
(3)泥浆制备泥浆池周围应设置防护栏杆,并悬挂明显的警示标志。
泥浆的排放应符合环保要求,不得随意排放。
(4)钢筋笼制作与安装钢筋笼制作应在平整的场地上进行,制作好的钢筋笼应分类存放,防止变形。
在安装钢筋笼时,应使用吊车等起重设备,并有专人指挥,严禁人员在起重臂下停留或通过。
(5)混凝土灌注灌注混凝土前,应检查导管的密封性和连接牢固性。
灌注过程中,应密切观察混凝土面的上升高度和导管的埋深,确保导管埋深符合要求。
2、人工挖孔灌注桩施工(1)孔口防护孔口周围应设置高于地面30cm 的防护栏,并悬挂明显的警示标志。
技术交底记录日期编号 .四倍率10.00 8.91 6.86 5.52 4.58 3.88 3.33 2.90 2.55 2.26 2.01 1.80 STC7020P -65m塔吊参数幅度m 10 15 18 20 25 30 35 40 45 50 55 60 65起重量(t)两倍率 5.00 4.50 3.92 3.46 3.08 2.76 2.50 四倍率10.00 9.69 7.50 6.07 5.05 4.30 3.72 3.26 2.88 2.56 2.3塔吊性能(1)塔吊基础载荷STC7020P塔吊基础受力参数T7020-10E塔吊基础受力参数(2)塔吊外观尺寸二、塔吊高度管理为了避免交叉作业的干扰,本工程塔吊除在平面上进行合理布置,避免出现2台塔吊以上的交叉外,根据杭建监总[2012]13号文件要求,塔吊初始按照高度不超过独立高度的(51m)75%,还应在塔吊安装高度上进行合理布置,群塔布置详见附图二群塔施工布置图。
塔吊初始安装高度表:编号型号臂架长度初始安装高度(m)(基础顶~起重臂底)标准节个数基础形式部位备注5# STC7020P 65 35.5 8+1 钢筋混凝土基础六艺天元随结构顶升6# STC7020P 70 29.5 6+1 钢筋混凝土基础小学部随结构顶升7# STC7020P 65 29.5 6+1 钢筋混凝土基础初中部随结构顶升8# STC7020P 70 35.5 8+1 钢筋混凝土基础幼儿园一次安装到施工高度塔吊最终安装高度表:编号型号臂架长度安装高度(m)(基础顶~起重臂底)标准节个数基础形式部位备注5# STC7020P 65 74.5 21+1 钢筋混凝土基础六艺天元附墙高度38m6# STC7020P 70 47.5 12+1 钢筋混凝土基础小学部7# STC7020P 65 35.5 8+1 钢筋混凝土基初中部基脚预埋节点(2)所有预埋及固定杆件不得作模板支承;(3)砼振捣时,注意振捣棒不要碰到基础预埋基脚,砼卸料也不得冲击基础预埋基脚;(4)考虑塔吊基础的重要性,要求预埋的每个基脚要增设8根C20弯起钢筋焊接固定,钢筋规格同主筋,同时竖向构造钢筋两端应有135°弯钩。
十字梁式桩基础技术交底
工程名称 某工程 施工单位
分项工程名称 十字梁式桩基础 交底部位 交底时间
2019/9/7
交底内容
主要参数
塔吊型号SYT80(TC6510-8)-三一重工,塔吊起升高度43m,起重荷载标准值80kN;
桩数4根,基础承台厚度1.25m,基础承台长度1m,基础承台宽度6.79m,加腋部分宽度1m,桩心距5.5m,
桩直径600mm,混凝土强度等级C35;
承台梁上部配筋,HRB335 8Φ22;
承台梁腰筋配筋,HRB335 4Φ14;
承台梁底部配筋,HRB335 12Φ22;
承台梁箍筋配筋肢数,4;
承台梁箍筋配筋,HRB335 Φ12@200;加腋部分配筋为双层双向φ12@200。
桩配筋:普通钢筋HRB335 16Φ20;
安装示意图
施工工艺流程 预埋锚栓或地下节 — 安装基础节或过渡节 — 安装一节标准节 — 安装爬升架 — 安装回转机构平台 — 安装塔顶 — 安装平衡臂 — 安装一块平衡重及拉杆 — 安装起重臂及拉杆 — 安装全部平衡重 — 利用爬
升架安装标准节 — 调整安全装置—检查验收 — 塔机运转。
质量要求
基础的尺寸允许偏差符合下表规定:
项目 允许偏差(mm) 检验方法
标高 ±20 水准仪或拉线、钢尺检查
平面外形尺寸(长度、宽度、高度) ±20 钢尺检查
表面平整度 10、L/1000 水准仪或拉线、钢尺检查
洞穴尺寸 ±20 钢尺检查
预埋锚栓
标高(顶部) ±20 水准仪或拉线、钢尺检查
中心距 ±2 钢尺检查
注:表中L为矩形或十字形基础的长边。
质量保证措施 1、基础施工前按塔机基础设计及施工方案做好准备工作,必要时塔机基础的基坑采取支护及降排水措施。 2、基础的钢筋绑扎和预埋件安装后,按设计要求检查验收,合格后方可浇捣混凝土,浇捣中不得碰撞、移位钢筋或预埋件,混凝土浇筑合格后及时保湿养护。基础四周应回填土方并夯实。 3、安装塔机时基础混凝土达到80%以上设计强度,塔机运行使用时基础混凝土达到100%设计强度。
4、基础混凝土施工中,在基础顶面四角作好沉降及位移观测点,并作好原始记录,塔机安装后定期观测并记
录,沉降量和倾斜量不超过规范要求。
5、基础的防雷接地按现行行业标准《建筑机械使用安全技术规程》JGJ33的规定执行。
安全保证措施
1、按建设部《塔式起重机拆装许可证》要求,配备相关人员,明确分工,责任到人。
2、上岗前必须对上岗人员进行安全教育,必须带好安全帽,严禁酒后上班。
3、塔机的安拆工作时,风速超过13m/s和雨雪天,应严禁操作。
4、操作人员应佩戴必要的安全装置,保证安全生产。
5、严禁高空作业人员向下抛扔物体。
6、未经验收合格,塔吊司机不准上台操作,工地现场不得随意自升塔吊、拆除塔吊及其他附属设备。
7、严禁违章指挥,塔吊司机必须坚持十个不准吊。
8、夜间施工必须有足够的照明,如不能满足要求,司机有权停止操作。
9、拆装塔机的整个过程,必须严格按操作规程和施工方案进行,严禁违规操作。
10、多塔作业时,要制定可靠的防碰撞措施。
注意事项 1、维护与保养: (1)、机械的制动器应经常进行检查和调整制动瓦和制动轮的间隙,以保证制动的灵活可靠,其间隙在0.5-1mm之间,在摩擦面上不应有污物存在,遇有异物即用汽油洗净。 (2)、减速箱、变速箱、外啮合齿轮等部分的润滑指标进行添加或更换。 (3)、要注意检查个部钢丝绳有无断股和松股现象,如超过有关规定,必须立即更换。 (4)、经常检查各部位的联结情况,如有松动,应予拧紧,塔身联结螺栓应在塔身受压时检查松紧度,所有联结销轴必须带有开口销,并需张开。 (5)、安装、拆卸和调整回转机械时,要注意保证回转机械与行星减速器的中心线与回转大齿圈的中心线平
行,回转小齿轮与大齿轮圈的啮合面不小于70%,啮合间隙要合适。
(6)、在运输中尽量设法防止构件变形及碰撞损坏;必须定期检修和保养;经常检查节构联结螺栓,焊缝以
及构件是否损坏、变形和松动。
2、塔吊的操作使用
(1)、塔顶的操作人员必须经过训练,持证上岗,了解机械的构造和使用方法,必须熟知机械的保养和安全
操作规程,非安装维护人员未经许可不得攀爬塔机。
(2)、塔机的正常工作气温为-20~40度,风速低于20m/s。
(3)、在夜间工作时,除塔机本身备有照明外,施工现场应备有充足的照明设备。
(4)、在司机室内禁止存放润滑油,油棉纱及其他易燃易爆物品冬季用电炉取暖时更要注意防火,原则上不
许使用。
(5)、塔顶必须定机定人,专人负责,非机组人员不得进入司机室擅自进行操作。在处理电气故障时,须有
维修人员二个以上。
(6)、司机操作必须严格按“十不吊”规则执行。
(7)、塔上与地面用对讲机联系。
文明施工
应急措施
节点示意图
交底人 被交底人
