穿堤建筑物专项施工方案
- 格式:doc
- 大小:64.00 KB
- 文档页数:15

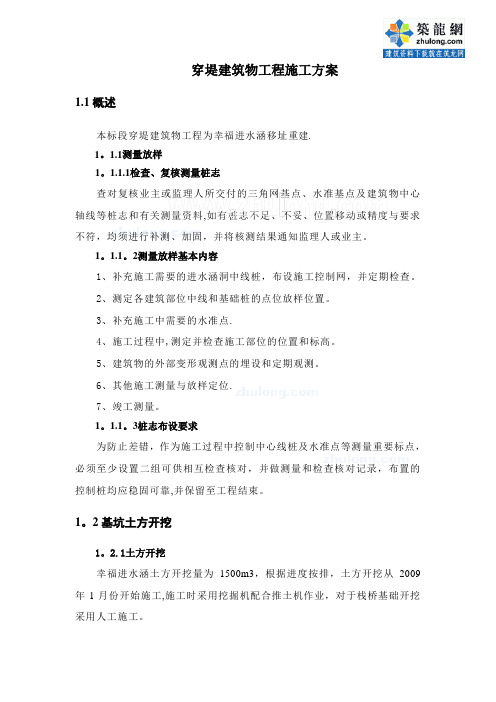

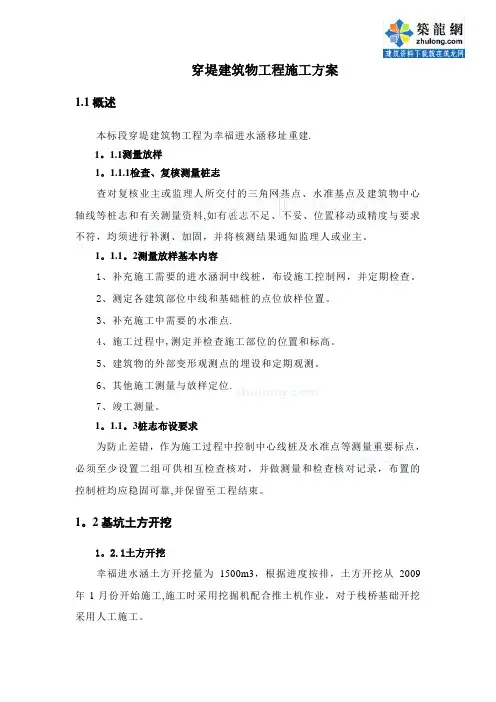

穿堤建筑物工程施工方案1.1概述本标段穿堤建筑物工程为幸福进水涵移址重建.1。
1.1测量放样1。
1.1.1检查、复核测量桩志查对复核业主或监理人所交付的三角网基点、水准基点及建筑物中心轴线等桩志和有关测量资料,如有桩志不足、不妥、位置移动或精度与要求不符,均须进行补测、加固,并将核测结果通知监理人或业主。
1。
1.1。
2测量放样基本内容1、补充施工需要的进水涵洞中线桩,布设施工控制网,并定期检查。
2、测定各建筑部位中线和基础桩的点位放样位置。
3、补充施工中需要的水准点.4、施工过程中,测定并检查施工部位的位置和标高。
5、建筑物的外部变形观测点的埋设和定期观测。
6、其他施工测量与放样定位.7、竣工测量。
1。
1.1。
3桩志布设要求为防止差错,作为施工过程中控制中心线桩及水准点等测量重要标点,必须至少设置二组可供相互检查核对,并做测量和检查核对记录,布置的控制桩均应稳固可靠,并保留至工程结束。
1。
2基坑土方开挖1。
2.1土方开挖幸福进水涵土方开挖量为1500m3,根据进度按排,土方开挖从2009年1月份开始施工,施工时采用挖掘机配合推土机作业,对于栈桥基础开挖采用人工施工。
1.2.2施工准备1、根据原点和加设的控制点数据,测绘工程区域内地形图作为完成土方开挖工程量结算依据。
2、按图纸要求现场放样,(包括枢纽轴线、开挖边线、建筑物基坑等的具体位置)标明轮廓,报监理工程师审查批准后,才可进行开挖。
3、按规定要求认真进行场地清理。
1。
2。
3施工要点1、开挖前测量放样,并用石灰、木桩标出深基坑的开挖线。
开挖时预留一定的保护层,保护层采用人工开挖。
2、基坑开挖过程中,随时对开挖的尺寸和土体质量进行自检,并对边坡用人工进行整修和处理,开挖轮廓必须符合施工详图的规定或监理工程师指示的新开挖线。
3、在开挖中如发现水文、地质情况与图纸不符合时,以及前期勘探或试钻中遗留的钻孔,应及时上报监理单位,提出处理措施报监理工程师批准。
一、编制依据1. 《顶管施工规范》(GB 50407-2008)2. 《堤坝工程设计与施工规范》(GB 50287-2012)3. 《水工建筑物抗滑稳定计算规范》(SL 251-2017)4. 《城市排水工程规划规范》(GB 50318-2017)5. 本工程相关设计图纸及地质勘察报告二、工程概况1. 工程名称:某市某河堤坝顶管穿越工程2. 工程地点:某市某河堤坝3. 工程规模:顶管穿越长度为300米,管径为DN1200mm4. 工程目的:为解决某市某区域排水不畅问题,实施顶管穿越堤坝工程三、施工准备1. 组织机构:成立顶管穿越堤坝工程专项施工领导小组,负责工程的组织实施和协调管理。
2. 人员配置:根据工程规模和施工要求,配备相应的施工人员、技术人员和管理人员。
3. 施工设备:主要包括顶管机、液压系统、测量设备、起重设备等。
4. 材料准备:根据工程需求,准备管材、连接件、密封材料等。
四、施工工艺1. 开挖工作坑:在堤坝两侧开挖工作坑,满足顶管机安装、出土和管材运输需求。
2. 安装顶管机:将顶管机安装在工作坑内,确保其水平、垂直度满足要求。
3. 顶管施工:采用液压顶管机进行顶管施工,根据地质条件选择合适的顶管方法。
4. 管道接口处理:在顶管过程中,确保管材接口严密,防止漏水。
5. 顶管纠偏:根据测量数据,及时调整顶管方向,确保管道按设计线路穿越堤坝。
6. 管道回填:顶管完成后,对管道进行回填,确保堤坝稳定。
五、质量控制措施1. 施工前,对施工人员进行技术交底,确保施工人员熟悉施工工艺和质量要求。
2. 施工过程中,加强施工监测,确保顶管机、管材、接口等符合设计要求。
3. 严格执行质量检验制度,对管道接口、回填土等关键环节进行检验。
4. 完成后,对工程进行竣工验收,确保工程质量达到设计要求。
六、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 加强施工过程中的安全巡查,及时发现并消除安全隐患。
穿堤建筑物施工方案概述穿堤建筑指的是在堤坝上建设建筑物或设施的工程。
这种建筑方式常常需要精细的规划和特殊的施工技术,以确保堤坝的完整性和安全性。
本文将探讨穿堤建筑物的施工方案,包括施工前的准备工作、施工过程中的关键步骤以及施工后的监测与维护措施。
施工前的准备工作在进行穿堤建筑物的施工前,首先需要进行详细的堤坝检查和评估工作。
检查工作包括对堤坝的结构、土质和稳定性进行全面审查,以确保堤坝有足够的承载能力可以承受建筑物的重量。
接下来需要进行地质勘察工作,确定在堤坝上建设建筑物的最佳位置和基础条件。
对于特殊地质条件下的建筑,还需要进行相应的工程设计和结构计算,以确保建筑物在堤坝上的稳定性。
另外,施工前还需要制定详细的施工方案,包括施工流程、工期安排、材料采购等内容。
确保所有的准备工作充分完备,以确保施工的顺利进行。
施工过程中的关键步骤1.准备工作:在施工开始之前,需要对施工现场进行清理、平整,并搭建施工所需的临时设施和支撑结构。
2.基础施工:首先进行建筑物的基础施工,包括挖掘基槽、浇筑混凝土等工作。
在穿堤建筑物的施工中,基础承重和地基稳定性至关重要。
3.建筑物搭建:根据设计图纸和施工方案,搭建建筑物的结构,包括墙体、屋顶、楼梯等部分。
4.外立面施工:进行建筑物外立面的装饰和涂料施工,确保建筑物的美观和耐久性。
5.内部装修:进行建筑物内部的装修工作,包括地板铺设、墙面涂料、灯具安装等内容。
6.设备安装:安装建筑物所需的设备与管道,如电气设备、水暖设备等。
施工后的监测与维护措施施工结束后,需要对建筑物及其周边环境进行监测,确保建筑物的使用安全和稳定性。
同时需要对建筑物进行定期维护,保持建筑物的良好状态,延长使用寿命。
常见的监测与维护措施包括:•结构监测:对建筑物的结构进行定期检查,确保不会出现裂缝、变形等问题。
•排水系统维护:保持建筑物的排水系统畅通,避免积水对建筑物造成损坏。
•涂料维护:定期检查建筑物外墙的涂料,进行修补或更新,保持外观美观。

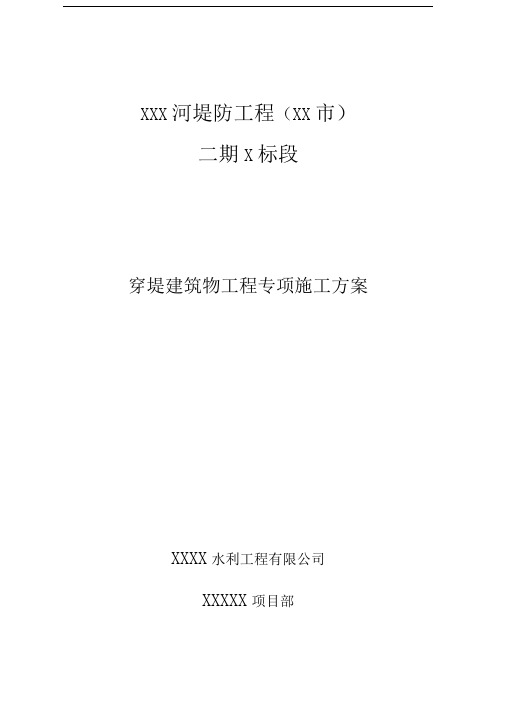

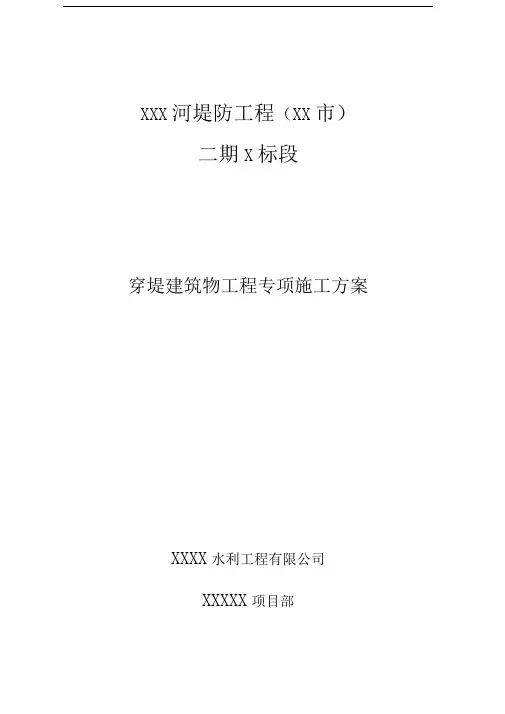

XXX河堤防工程(XX市)二期X标段穿堤建筑物工程专项施工方案XXXX水利工程有限公司XXXXX项目部本标段穿堤建筑物工程位于XXX,包括45+716单孔涵洞,46 +337单孔涵闸,47+550单孔涵闸,45+928双孔涵洞,45+050 取水口。
涵闸施工主要工序: 施工准备及测量放样定位、基坑开挖、基坑排水、钢筋混凝土结构、设备安装及调试、浆砌石工程、土方回填。
一、施工准备及测量放样定位1 、开工前做好施工资料的准备工作。
2、建立各阶段施工跟踪记录档案,做好技术交底工作。
3、根据设计标高及控制点位置进行施工放样。
二、基坑开挖基坑开挖采用放坡开挖,沟槽开挖边坡1:5,施工时可根据现场土质情况对放坡稳定坡度调整。
机械开挖时为避免破坏基底土,应在基底标高以上预留一层20cm厚土层由人工挖掘修整至设计标高。
在基坑开挖过程,应以不妨碍开挖和运输为前提,挖出来的废土,放至不影响施工的地方。
三、基坑排水为保证施工场地便于施工,排水设备采用离心式水泵,水泵容量根据现场实际情况来确定,并留有一定的备用水泵,防止长期降水造成的基坑内大量积水,而影响正常施工。
四、钢筋混凝土工程1 、砼工程:主要项目:C15素砼垫层、C35钢筋砼护底、C35钢筋砼箱涵、C30钢筋砼护底、C3(钢筋砼箱涵等。
、砼施工工艺流程基面清理-材料准备-预埋件安装-模板支护-模板加固-砼拌和-砼浇筑-养护-拆模-整修、基础面和施工缝面处理(1)础面处理建筑物地基必须经验收合格达到设计要求后,方可进行混凝土浇筑仓面准备工作。
软基应尽量避免破坏或扰动设计高程以下的原状土壤;如有扰动,须进行专门处理。
基础面验收完后,方可进行垫层混凝土浇筑;当地基为湿陷性黄土或遇到返砂返水层时,按监理工程师指示采取专门处理措施,并经检验达到设计要求后,进行垫层混凝土浇筑。
(2)施工缝面的处理除设计要求的永久缝面以外,临时施工缝的混凝土表面,待混凝土浇筑完成12h 或拆模时,人工凿毛直到露出粗砂或小石为止,在浇筑下一层混凝土前,将经过凿毛的施工缝面内的松动的石子、泥砂和污物清除掉,再用人工清理干净,形成利于结合的毛面,以确保新老混凝土面的良好结合。
穿堤建筑物施工方案一、工程概况穿堤建筑物工程工程包括:清溪中学排涝涵、清溪小学排涝涵、上港口排涝涵、老政府排涝涵,主要工程量包括:进水段浆砌石翼墙、钢筋砼闸室底板、钢筋砼闸室侧墙、钢筋砼排架梁板柱、钢筋砼便桥、启闭机房、涵管现浇、铸铁闸门安装、启闭机安装、土方开挖、土方回填、钢筋制安等。

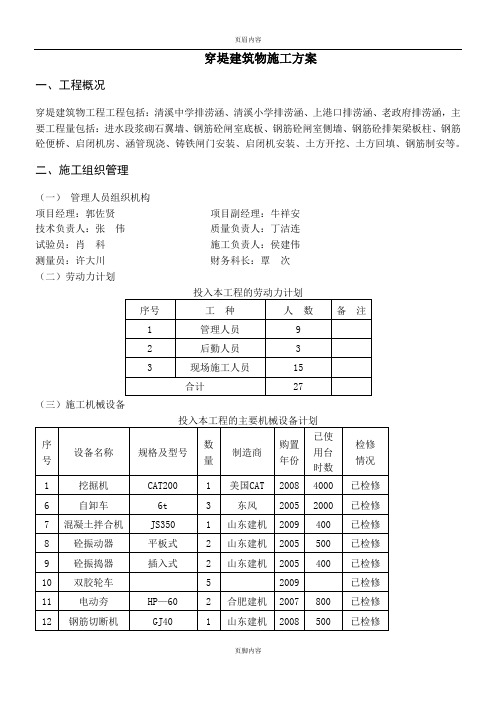

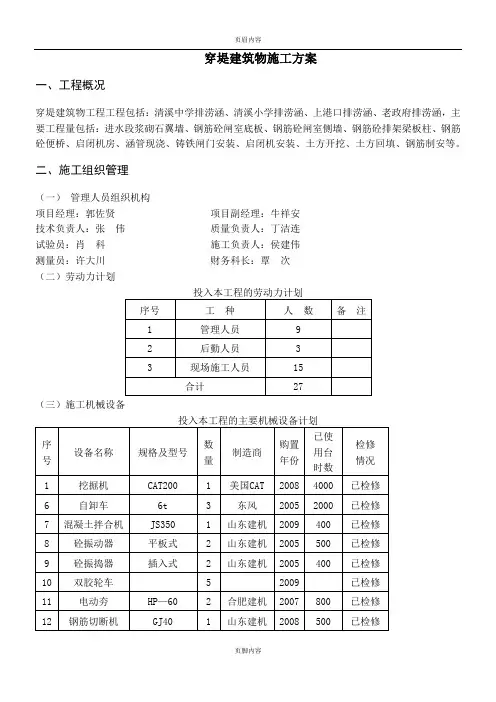

二、施工组织管理(一)管理人员组织机构项目经理:郭佐贤项目副经理:牛祥安技术负责人:张伟质量负责人:丁洁连试验员:肖科施工负责人:侯建伟测量员:许大川财务科长:覃次(二)劳动力计划(三)施工机械设备三、主要项目施工方法(一)土方工程1、工艺方法:开挖工程开工前,会同建设及监理单位对实物工程量进行联合测量,绘出相应开挖及拆除剖面图报监理复核批准。
施工顺序:先填筑围堰,再将覆盖层清除,然后利用挖掘机开挖。
开挖均采用自上而下分层分段依次进行。
2、安全措施:因施工场地处在紧邻巢宁公路,在公路两侧设立减速慢行警示标志,在施工区域设立安全警示牌或警示标识,凡进入作业范围的施工人员必须佩戴安全帽;禁止非作业人员接近施工作业范围,避免意外安全事故的发生。
(二)砼及钢筋砼工程1、工程概况:西涵洞加固工程砼及钢筋砼工程主要项目有:C15砼垫层、C25钢筋砼涵身、C25钢筋砼底板、C25钢筋砼控制段等。
2、模板工程⑴材料:模板选用木模。
⑵制作:模板的制作应满足施工图纸要求的建筑物结构外形,其制作允许偏差不应超过规范规定。
⑶安装:①模板安装过程中,应设置足够的临时固定设施和施工脚手架,以防变形和倾覆。
②竖向模板与内倾模板都设置内部拉筋和外部撑杆,保证模板稳定性。
③模板之间的接缝平整严密。
建筑物分层施工时,应逐层校正下层偏差,模板下端不应有“错台”。
3、钢筋安制(1)钢筋材质:每批钢筋均应附有产品质量证明书及出场检验单,在使用前,应分批进行以下钢筋机械性能试验:钢筋分批试验,以同一炉(批)号、同一截面尺寸的钢筋为一批,取样的重量不大于60t。

穿堤建筑物工程施工方案涵闸工程临时围堰工程由于施工期间正值本地枯水季节,河道水位较低,因此围堰顶面高程较低。
咱们初步选用土围堰。
且施工期间围堰也作为人行施工便道。
围堰填筑进场后,当即组织机械集中填筑围堰,围堰施工期打算一个工作日完成。
(1)采纳进占法填筑,采纳两台1m³挖掘机取土,两台推土机推平碾压。
(2)围堰填筑出水面后,分层上土,厚度操纵30cm,土料粒径不大于5cm,每层压实验收后方铺筑上层土料。
(3)围堰填筑采纳开挖基坑土方作为土料。
土料的含水量操纵在最优含水量范围内,以确保土源不受雨水或河水浸泡。
(4)土方压实采纳推土机压实,压实后土方的压实度达以上。
围堰拆除在工程终止前拆除围堰,打算用5天将全数围堰拆除完毕。
拆除土方水上部份用于回填区回填,水下部份弃至弃土场或业主指定地址。
围堰拆除采纳挖掘机拆除,汽车装运,先挖水上部份,留50cm和水下部份一道挖运。
土方工程基坑开挖及回填土方均采纳1m³反铲挖掘机配合自卸车和本地农用车进行,与建筑物结构邻接带及边角狭小部位用蛙式打夯机或人力夯进行补夯实。
土方开挖(1)、基坑土方开挖前,按图纸要求,设置标高操纵桩,并按图纸所示开挖线做好定位放线工作。
(2)、基坑土方开挖分层分段依次进行,逐层设置排水沟,层层下挖,基坑底部机械开挖预留20cm厚度爱惜层,待基础施工前再分块依次用人工挖除。
不能利用的土方运至监理或业主指定的弃土区。
(3)、土方开挖从上至下分层分段依次进行,严禁自上而下或采取倒悬方式开挖,施工中随时作成必然的坡势,以利排水,开挖进程中幸免边坡稳固范围内形成积水。
在距建筑物双侧底部边线米外的预留工作面上挖排水沟,在排水沟适当位置挖集水坑,用水泵将水排向施工区域之外。
土方回填基坑土方压实均采纳推土机整平,推土机履带轮碾压,与建筑物结构邻接带及边角狭小部位用蛙式打夯机或人力夯进行补夯实,保证压实度达到设计图纸要求。
模板工程本工程模板采纳木模板。

穿堤沿江围堰专项施工方案一、引言穿堤沿江围堰是一种常见的水利工程措施,主要用于保护江岸防洪墙、河堤等基础设施免受洪水的侵蚀和破坏。
本文档旨在提供一种穿堤沿江围堰的专项施工方案,以确保施工过程高效、安全、符合工程质量要求。
二、背景穿堤沿江围堰的施工是一项技术复杂的任务,需要充分考虑地质条件、水流情况、施工材料及施工工艺等因素。
本项目的背景包括河流的流量、堤岸的土质状况、施工时间等。
三、施工准备3.1 工程材料准备根据穿堤沿江围堰的施工需要,需要准备以下工程材料:•滑坡防护网:用于固定土方,防止滑坡;•高耐久性土工合成材料:用于围堰工程,具有良好的防水、防腐和耐久性能;•钢筋、模板等施工建筑材料。
3.2 施工设备准备根据施工方案,需要准备以下施工设备:•叉车、起重机等用于搬运材料的机械设备;•挖掘机、平地机等用于开挖和整平土方的机械设备;•混凝土搅拌机等用于混凝土施工的机械设备。
3.3 人员组织在施工过程中,需要组织以下人员:•工地负责人:负责整个施工过程的组织和协调工作;•技术员:负责施工方案的设计和技术指导;•施工人员:负责具体的施工操作,包括土方开挖、混凝土浇筑等。
四、施工流程4.1 土方开挖根据设计要求,确定围堰的位置和尺寸。
使用挖掘机在堤岸上进行土方开挖,将不适宜作为围堰材料的土方清除,并确保开挖底部平整。
4.2 围堰施工4.2.1 固定土方在土方开挖的基础上,使用滑坡防护网等材料固定土方,以防止土方滑坡。
4.2.2 安装土工合成材料在土方固定后,安装高耐久性土工合成材料,确保其紧密贴合土方表面,形成有效的防水屏障。
4.2.3 浇筑混凝土在土工合成材料安装完成后,进行混凝土浇筑。
根据设计要求,按照逐段浇筑的方式进行,确保混凝土施工的稳定性和质量。
4.3 完工处理当混凝土浇筑完成后,对施工过程进行全面检查。
检查项目包括混凝土的均匀性、密实性、表面平整度等。
如发现不符合设计要求或存在问题的地方,及时进行修复和整改。
穿堤涵闸工程是防洪排涝、水资源调配的重要基础设施。
本工程位于XX地区XX河段,旨在提高河道的防洪排涝能力,保障周边地区人民群众生命财产安全。
工程内容包括:新建穿堤涵闸、河道整治、堤防加固等。
二、施工方案1. 施工组织(1)成立项目经理部,负责整个工程的施工组织和管理。
(2)项目经理部下设工程技术部、质量安全管理部、物资设备部、财务部等部门,分别负责工程技术、质量安全管理、物资设备、财务管理等工作。
(3)根据工程实际情况,设置施工班组,明确各班组的职责和任务。
2. 施工进度(1)制定详细的施工进度计划,明确各阶段的任务和工期。
(2)合理安排施工顺序,确保工程按期完成。
(3)加强施工过程中的进度管理,及时调整施工计划。
3. 施工技术(1)施工准备1)施工场地平整:对施工场地进行平整,确保施工场地满足施工要求。
2)施工道路:修建临时施工道路,方便物资运输和人员通行。
3)临时设施:搭建临时办公、住宿、食堂等设施。
(2)施工工艺1)基础施工:采用钢筋混凝土基础,确保基础稳定。
2)涵闸主体结构:采用钢筋混凝土结构,确保结构安全、耐久。
3)闸门及启闭机:选用优质闸门及启闭机,确保启闭灵活、可靠。
4)防水处理:对涵闸进行防水处理,防止渗漏。
5)河道整治:对河道进行清淤、疏浚,确保河道畅通。
4. 质量安全管理(1)质量管理体系:建立健全质量管理体系,确保工程质量。
(2)质量检验:严格按照国家有关标准和规范进行质量检验。
(3)安全管理:加强施工现场安全管理,确保施工安全。
1)制定安全管理制度,明确各级人员的安全职责。
2)加强安全教育,提高员工安全意识。
3)落实安全措施,确保施工安全。
5. 施工环境与文明施工(1)施工环境:确保施工现场环境整洁,减少施工对周边环境的影响。
(2)文明施工:加强施工现场文明施工管理,树立良好的企业形象。
三、施工保障措施1. 人员保障:配备充足的施工人员,确保工程顺利进行。
2. 设备保障:选用先进的施工设备,提高施工效率。

穿堤建筑物工程施工方案一、项目背景穿堤建筑物工程是指沿着河堤或水坝建设建筑物的工程。
通常情况下,这些建筑物包括码头、桥梁、甚至是人行道。
在进行穿堤施工时,需要考虑到周边环境、工程安全等因素,因此制定科学合理的施工方案至关重要。
二、施工准备工作在开始施工之前,需要进行以下准备工作: 1. 编制详细的施工方案,并获得相关部门批准。
2. 清理施工现场,排除障碍物,确保施工区域通畅。
3. 准备所需的施工设备和材料,确保施工顺利进行。
4. 安排专业技术人员和施工人员,进行必要的培训和安全教育。
三、施工步骤1. 桩基施工在穿堤建筑物工程中,桩基施工是非常关键的一步,桩基的稳固将直接影响建筑物的安全性。
施工步骤如下: - 对桩位进行勘测和标定。
- 钻孔施工和灌浆。
-定位、安装和固定桩基。
2. 地基处理地基处理是为了确保建筑物的稳固性和耐久性,常见的地基处理包括挖土、填土和压实等工序。
3. 主体结构施工主体结构施工是穿堤建筑物工程的主要施工阶段,包括建筑物的梁柱、墙体等主体结构的搭建。
4. 外部装饰外部装饰是为了美化建筑物外观,通常包括涂料、瓷砖、玻璃幕墙等装饰工艺。
四、施工安全与质量控制在穿堤建筑物工程施工过程中,施工安全和质量控制是至关重要的,必须严格按照相关标准和规范进行操作,确保施工过程安全可靠,建筑物质量优良。
五、施工结束及验收施工完成后,需要进行工程验收,确保工程符合相关标准和规范,保障建筑物的安全和稳定。
六、总结穿堤建筑物工程施工是一项复杂的工程,需要严格遵循施工方案,认真执行各项施工步骤,确保工程质量和安全。
只有在科学规划、精心施工的基础上,才能建造出稳固耐用、美观大方的穿堤建筑物。

穿堤建筑物施工方案一、背景介绍随着城市化进程不断加速,沿海地区的城市、港口等地区面临着土地资源的日益紧缺和开发利用的压力。
在这种情况下,为了让城市不断发展壮大,人们开始向海岸线延伸,甚至穿越大型水域进行开发。
而在这个过程中,如何进行穿堤建筑物的施工就显得尤为重要。
二、施工前准备工作1.确定规划方案:在穿堤建筑物施工之前,必须制定详细的规划方案,包括施工时间、预算、工程量等内容。
2.环境评估:对周边环境进行评估,确保施工不会对生态环境造成过大影响。
3.安全保障:建立完善的安全保障机制,保证施工过程中工人和设备的安全。
三、施工工艺流程1.堤防加固:在施工之前,必须对堤防进行加固处理,以确保施工过程中的安全。
2.设备准备:准备好必要的施工设备和材料,确保施工过程的顺利进行。
3.基础施工:首先要进行基础工程的施工,包括打桩、浇筑混凝土等工作。
4.主体施工:根据设计方案,进行主体建筑物的施工,包括结构搭建、装修等工作。
5.收尾工作:最后进行施工的收尾工作,包括清理工地、做好防水防潮等措施。
四、施工质量控制1.监督检查:定期对施工过程进行监督检查,确保施工质量达到标准。
2.质量验收:在施工完成后,进行质量验收,对施工质量进行评估。
3.记录保留:保留施工过程的相关记录,为今后的维护和管理提供参考。
五、施工后维护1.定期检查:定期对建筑物进行检查,确保建筑物的安全稳定。
2.保养维护:做好建筑物的保养维护工作,延长建筑物的使用寿命。
3.应急处理:建立应急处理机制,及时处理建筑物出现的问题,确保人员和建筑物的安全。
结束语穿堤建筑物的施工需要严谨的规划和精细的执行,只有这样才能确保建筑物的质量和安全。
希望通过以上方案,能够为穿堤建筑物的施工提供一些参考和指导,确保建筑物的稳定和安全。
×××河堤防工程(××市)二期×标段穿堤建筑物工程专项施工方案××××水利工程有限公司×××××项目部本标段穿堤建筑物工程位于×××,包括45+716单孔涵洞,46+337单孔涵闸,47+550单孔涵闸,45+928双孔涵洞,45+050取水口。
涵闸施工主要工序:施工准备及测量放样定位、基坑开挖、基坑排水、钢筋混凝土结构、设备安装及调试、浆砌石工程、土方回填。
一、施工准备及测量放样定位1、开工前做好施工资料的准备工作。
2、建立各阶段施工跟踪记录档案,做好技术交底工作。
3、根据设计标高及控制点位置进行施工放样。
二、基坑开挖基坑开挖采用放坡开挖,沟槽开挖边坡1:5,施工时可根据现场土质情况对放坡稳定坡度调整。
机械开挖时为避免破坏基底土,应在基底标高以上预留一层20cm厚土层由人工挖掘修整至设计标高。
在基坑开挖过程,应以不妨碍开挖和运输为前提,挖出来的废土,放至不影响施工的地方。
三、基坑排水为保证施工场地便于施工,排水设备采用离心式水泵,水泵容量根据现场实际情况来确定,并留有一定的备用水泵,防止长期降水造成的基坑内大量积水,而影响正常施工。
四、钢筋混凝土工程1、砼工程:主要项目:C15素砼垫层、C35钢筋砼护底、C35钢筋砼箱涵、C30钢筋砼护底、C30钢筋砼箱涵等。
1.1、砼施工工艺流程基面清理→材料准备→预埋件安装→模板支护→模板加固→砼拌和→砼浇筑→养护→拆模→整修1.2、基础面和施工缝面处理(1)础面处理建筑物地基必须经验收合格达到设计要求后,方可进行混凝土浇筑仓面准备工作。
软基应尽量避免破坏或扰动设计高程以下的原状土壤;如有扰动,须进行专门处理。
基础面验收完后,方可进行垫层混凝土浇筑;当地基为湿陷性黄土或遇到返砂返水层时,按监理工程师指示采取专门处理措施,并经检验达到设计要求后,进行垫层混凝土浇筑。
(2)施工缝面的处理除设计要求的永久缝面以外,临时施工缝的混凝土表面,待混凝土浇筑完成12h或拆模时,人工凿毛直到露出粗砂或小石为止,在浇筑下一层混凝土前,将经过凿毛的施工缝面内的松动的石子、泥砂和污物清除掉,再用人工清理干净,形成利于结合的毛面,以确保新老混凝土面的良好结合。
浇筑下一仓混凝土前,先均匀铺设一层2cm厚的等强度一级配混凝土或富水泥砂浆。
每次铺设的面积应与浇筑强度相适应,以铺设后能及时被覆盖为限。
1.3、材料准备(1)水泥按各建筑物部位施工图纸的要求,配置混凝土所需的水泥品种,各种水泥均应符合指定的国家和行业的现行标准。
运至工地的每一批水泥,应有生产厂的出厂合格证和品质试验报告,先出厂的水泥先用。
堆放水泥时,应设防潮层,堆放高度不得超过15袋,并留出运输通道。
(2)水凡适合饮用的水均可使用,未经处理的工业废水不得使用。
拌和用水所含物质不影响混凝土和易性合混凝土强度的增长,以及引起钢筋合混凝土腐蚀。
(3)骨料①、细骨料质地坚硬,级配良好,人工砂的细度模数在2.4~2.8范围内,天然砂的细度模数在2.2~3.0范围内。
②、砂料质地坚硬、清洁、级配良好,使用山砂、特细砂经过试验论证;天然砂料按粒径分为两级,人工砂可不分级。
③、砂料中有活性骨料时,必须进行专门试验论证;④、严格按照设计要求的级配进石子。
(4)外加剂用于混凝土中的外加剂(包括减水剂、加气剂),其质量符合《水工混凝土外加剂应用技术规程》GB50119-2003的规定。
根据混凝土的性能要求,结合混凝土配合比的选择,通过试验确定外加剂的掺量,其试验成果报送监理。
不同品种外加剂分别储存,在运输与储存过程中不得相互混装,以避免交叉污染。
⑸止水材料止水设施的型式、尺寸、埋设位置和材料的品种规格应符合施工图纸的规定。
1.4 配合比各种不同类型结构物所使用的混凝土配合比必须通过试验选定,其试验方法按有关规定执行。
施工过程中,需要改变经监理人批准的混凝土配合比,必须重新得到监理人批准。
1.5 拌和在45+716单孔涵洞和47+550单孔涵闸处设置2台TS350式搅拌机,46+337单孔涵闸和45+928双孔涵洞处分别设置1台TS750式搅拌机,拌合前应严格按照配料单进行配料,以保证混凝土拌合物的质量,混凝土搅拌时间不少于1.5min,45+050取水口处使用商业混凝土。
1.6 运输45+716单孔涵洞、46+337单孔涵闸、45+928双孔涵洞、47+550单孔涵闸处采用起吊配合混凝土吊斗运输,45+050取水口处采用混凝土泵配合料斗及导管运输,混凝土自由下落高度均不大于2米,以保持混凝土的均匀性及和易性,避免发生漏浆、分离和严重泌水现象,并使塌落度损失较少。
尽量缩短运输时间和减少倒运次数,以避免混凝土温度有过多的回升(夏季)或损失(冬季)。
在不同的气温条件下,均应在允许的时间内将混凝土运到浇筑仓内,并保证已浇混凝土初凝前被新入仓的混凝土覆盖。
混凝土运输工具及浇筑仓面,必要时应设有遮盖和保温设施,已避免暴晒、雨淋、受冻而影响混凝土质量。
1.7 浇筑涵闸砼浇筑次序如下:砼垫层→钢筋工程→模板工程→砼工程(1)砼垫层垫层砼在浇筑前复测底面标高及基面净宽度,对不合格的基面经处理后保证达到设计要求,经监理工程师检验合格后,在四周用钢模或方木立与垫层同厚的边模板。
垫层浇筑采用吊条吊斗直接入仓卸料,人工布料,平板振捣器拉振、提浆,并使面层满足平整度、高程要求,同时不使局部石子集中,垫层完工后立即进行养护,禁止上人、放物。
(2)钢筋工程①、钢筋进场时,应有出厂质量合格证明书、检验报告单;钢筋表面不得有裂纹、结疤、折痕和锈蚀现象,对于不合格的材料不予进场。
②、钢筋进场后安排好堆放场地,做好防雨、排水措施,一旦生锈,禁止使用表面生有老锈的钢筋,钢筋表面生有水锈的在下料前先除锈,将钢筋表面的油渍、漆渍及浮皮、铁锈等清除干净,以免影响其与混凝土的粘结效果。
③、钢筋进行现场加工,加工配料时,要准确计算钢筋长度,如有弯钩或弯起钢筋,应加其长度,并扣除钢筋弯曲成型的延伸长度,拼配钢筋实际需要长度。
先试制合格后再成批加工。
钢筋成型后应详细检查尺寸和形状,并注意有无裂纹。
④、钢筋绑扎前,要将基础垫层清扫干净,按钢筋位置线布放基础钢筋。
钢筋绑扎时要全数绑扎,严格按照图纸及施工规范要求进行施工,绑扎牢固、位置准确。
底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚架以保证钢筋位置正确,钢筋撑脚架应垫在下层钢筋网上,下层钢筋网必须用垫块撑起。
(3)模板工程①、模板应具有足够的强度、刚度和稳定性,装拆方便,便于钢筋绑扎、安装和混凝土浇筑。
模板材料采用竹胶板,其质量应符合现行的国家标准和行业标准的规定。
②、模板安装一定要保证尺寸位置准确,安装牢固,接缝紧密,不漏浆,不跑模。
支架要支撑在坚实的地基或老混凝土上,要有足够的支撑面积。
模板的钢拉杆无弯曲,预埋在下层混凝土中的锚定件(螺栓、钢筋环等),在承受荷载时,必须有足够的锚固强度。
模板的面板应涂脱模剂,脱模剂污染或侵蚀钢筋和混凝土时应及时处理,模板上尽量不堆放超过设计荷载的材料及设备。
③、现浇结构的模板拆除时的混凝土强度,应符合设计要求。
底模在混凝土浇筑后7天拆除,顶模15天后拆除。
(4)砼工程浇筑前,清除模板内的积水,铁丝,铁钉等杂物,并以水湿润模板。
由于考虑模板的支撑系统的稳定,分层进行混凝土浇筑,每层厚度为30cm左右,浇入仓内的混凝土随浇随平仓。
砼浇筑必须连续进行,以避免施工冷缝的产生.浇筑工艺分两期浇筑,一期先浇筑底板及两侧底板顶面以上50cm侧墙,二期浇筑其余部分侧墙及顶板。
一二期混凝土质检接缝面应按照施工规范要求进行凿毛,在施工条件允许的情况下,尽量缩短一二期混凝土的龄期差,二期混凝土浇筑应在一期混凝土浇筑完成后28天之内进行。
浇筑砼过程中,派专人观察模板,支架、钢筋、预埋件及预留孔洞的情况,当发现有变形、移位时,应及时采取措施,进行处理。
闸门启闭机梁浇筑时应保证结构尺寸准确,尤其对吊杆空位置应保证精度。
1.8 振捣混凝土的振捣采用插入式振捣器振捣,振动器要垂直振捣,并做到快插慢拔以消除孔洞。
振捣时插点要分部均匀,间距在30cm左右,30cm 一层。
每点振捣时间宜为20-30s,应以混凝土不再下沉,不冒气泡,表面平坦呈现浮浆为准,避免欠振或过振。
1.9砼养护混凝土浇筑完毕后,应在初凝以后开始覆盖养护,终凝后开始浇水(12小时后)对混凝土应加以覆盖并保湿养护,浇水养护时间不得少于14天。
五、设备安装及调试设备包括主要闸门安装、启闭机安装及调试。
1、闸门安装施工方法1.1闸门安装顺序安装准备-门叶拼装焊-铰座吊装-闸门吊放到位-启闭试验-检查验收1.2闸门安装方法闸门现场拼装应严格按照焊接变形,从事现场安装焊缝的焊工,必须持有有效的合格证书,无损检测人员必须持有国家专业部门签发的资格证书,评定焊缝质量应由Ⅱ级或Ⅱ级以上的检测人员担任,每批焊接材料都必须具有产品质量证明书和使用说明书,并进行抽样检查,所有焊缝的外观检查、无损探伤都要按照《水利水电工程钢闸门制造安装及验收规程》(DL/T5018-94)的规定进行。
焊缝无损探伤的抽查率,除符合上述规范规定外,还必须按照监理指示,以有效消除焊接应力。
安装支铰座,将铰座吊起对准预埋螺栓,先留出四孔螺孔(上、下、左、右各一个)不要拧紧,检查铰底座与底盘之间间隙,调整好铰座的位置,最后再拧紧四孔螺栓,铰座安装后,严格检查两铰座的同轴度,相互调整达到规范要求。
门叶下半节吊入门槽,在支臂拼装前用拉链将下半节固定。
将支臂吊入门槽先连接铰轴,再通过连接螺栓与门叶连接,左右两支支臂都安装后,检查安装尺寸,等尺寸合格后再进行焊接。
下半节门叶与支臂安装焊接完毕后,用上方设置的两个临时吊点将上半节吊起,对准下半节落下,用背水面设置的临时吊点,调整前后方向,上吊点调整上下方向,上、下半节完全吻合后,先用分段时的临时螺栓固定,复查安装尺寸,等合格后再进行最后组装焊接,焊接尽量避免仰焊,为避免出现安全事故,应由具备相应资格的焊工施焊。
闸门安装完毕后,拆除安装用的临时螺栓,修整好焊缝,清除埋件表面和门叶上的所有杂物,在各转动部位按施工图纸要求灌注润滑脂。
待启闭机安装调试后,对闸门进行调整,在无水条件下做全行程启闭试验,检查支铰转动情况,做到启闭过程平稳无卡阻、水封胶皮五损伤。
调试过程中,必须对水封橡皮与不锈钢水封底板的接触面采用清水冲淋润滑以防损坏水封橡皮,在闸门全关位置,水封橡皮无损坏,漏光检查合格,止水严密,有条件时做动水启闭试验。
1.3闸门安装前,先检查底轨与边槽轨是否在同一个平面内,并用经纬仪或线坠检查边槽轨是否垂直。
