屋面防水工程施工过程(PPT118页)
- 格式:ppt
- 大小:10.95 MB
- 文档页数:118

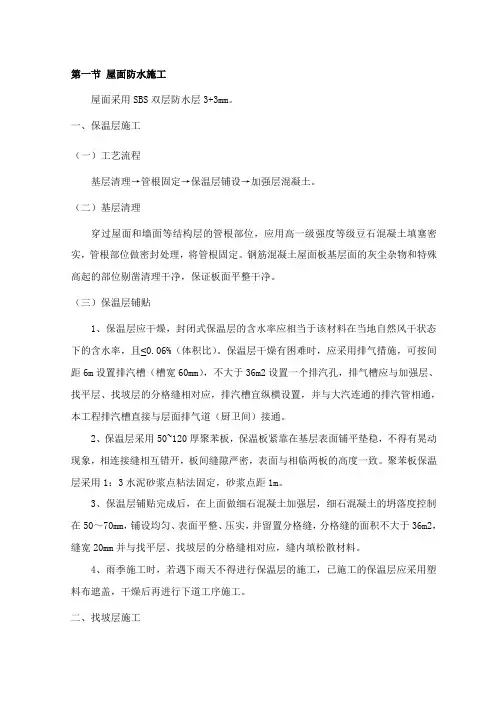

第一节屋面防水施工屋面采用SBS双层防水层3+3mm。
一、保温层施工(一)工艺流程基层清理→管根固定→保温层铺设→加强层混凝土。
(二)基层清理穿过屋面和墙面等结构层的管根部位,应用高一级强度等级豆石混凝土填塞密实,管根部位做密封处理,将管根固定。
钢筋混凝土屋面板基层面的灰尘杂物和特殊高起的部位剔凿清理干净,保证板面平整干净。
(三)保温层铺贴1、保温层应干燥,封闭式保温层的含水率应相当于该材料在当地自然风干状态下的含水率,且≤0.06%(体积比)。
保温层干燥有困难时,应采用排气措施,可按间距6m设置排汽槽(槽宽60mm),不大于36m2设置一个排汽孔,排气槽应与加强层、找平层、找坡层的分格缝相对应,排汽槽宜纵横设置,并与大汽连通的排汽管相通,本工程排汽槽直接与层面排气道(厨卫间)接通。
2、保温层采用50~120厚聚苯板,保温板紧靠在基层表面铺平垫稳,不得有晃动现象,相连接缝相互错开,板间缝隙严密,表面与相临两板的高度一致。
聚苯板保温层采用1:3水泥砂浆点粘法固定,砂浆点距1m。
3、保温层铺贴完成后,在上面做细石混凝土加强层,细石混凝土的坍落度控制在50~70mm,铺设均匀、表面平整、压实,并留置分格缝,分格缝的面积不大于36m2,缝宽20mm并与找平层、找坡层的分格缝相对应,缝内填松散材料。
4、雨季施工时,若遇下雨天不得进行保温层的施工,已施工的保温层应采用塑料布遮盖,干燥后再进行下道工序施工。
二、找坡层施工1、根据跨度和屋面分水线的位置采用拉线的方法,做样墩后,进行找坡。
2、找坡层施工前均应将下一层表面清理干净,凸出的灰渣等粘结杂物要铲平,不得影响各层的有效厚度。
3、应适当洒水湿润表面,以利于上下层间结合,但洒水不得过量,以免影响表面干燥,从而影响防水层施工。
4、贴点标高、冲筋:找坡层按坡度要求,拉线找坡(2%),一般按1~2m贴标高(贴灰饼)铺抹水泥粉煤灰页岩陶粒时,先按流水方向以间距1~2m冲筋,找坡层中设分隔缝,缝宽20mm,缝内嵌聚苯条,分格缝从女儿墙处开始留设,纵横缝间距不超过6m,并与其它分格缝相适应,缝内填松散材料。
屋面防水施工【1】SBS屋面防水工程1.操作工艺基层处理──保温层施工──找平层施工──留设施工缝──设置排气孔──铺贴卷材──复杂部位增强处理──浇水试验──隔离层施工──保护层施工──油膏嵌缝上再铺贴300mm宽SBS卷材──扫尾。
2.施工准备工作2.1人员培训:通过专业技术培训,组织工人学习施工规范,交流施工经验,严格技术交底,熟悉操作规程,建立一支素质较高的专业防水工程施工队伍,持证上岗。
2.2机具准备:采用热熔法铺贴SBS卷材需准备乙炔喷灯手持压辊,小型自动沙浆搅拌机等。
2.3材料准备:对进场的材料品种,规格,型号,外观,质量和性能指标应进行严格验收;卷材进场后分类堆放,防止变形或损坏,远离火源,避免暴晒和雨淋。
3.基层处理和保温层,找平层施工施工前应清理干净,除去表面松动的尘粒,不得有屋面积水,对阴阳角,管道根部等更应仔细清理。
找平层用20mm后的1:3水泥砂浆,找平层应粘结牢固,无松动,起壳,起砂等现象。
当采用水泥膨胀珍珠岩做屋面保温层时,应做排汽道。
排汽道应纵横贯通,并应与大气连通的排气孔相通。
排气孔的数量宜为36平方米屋面面积设置一个。
排汽出口应埋设排汽管,排汽管应设置在结构层上,,穿过保温层的管壁应设排气孔。
排气孔的构造见有关图集铺设屋面防水卷材的找平层宜设分割缝,缝宽宜为20mm,并嵌填密封材料。
分格缝纵横间距不已大于6m。
分格缝构造见有关图集。
4.铺贴卷材4.1铺贴卷材前对找平层以及进场防水卷材的质量进行验收。
清扫找平层,在找平层上排尺寸,弹出基准线。
4.2将成卷的卷材置于找平层下坡,对准基准线,用喷灯烘烤卷材底面,加热要均匀,当底面涂盖层熔化到有光泽发黑时,滚动卷材,使其底面与基层粘贴牢固。
4.3滚铺卷材时应防止出现皱折,走斜,依次顺序边对准基准线边铺贴,对平面与立面相连接的卷材应由下向上铺贴,使卷材紧贴阴角,不得有空缺或粘贴不牢现象。
4.4卷材的长边搭接不小于80mm,短边搭接不小于100mm,搭接部位的粘贴应在大面积铺贴后进行,两粘结面均须加热熔化,以保证搭接部位粘结牢固,封闭严密。

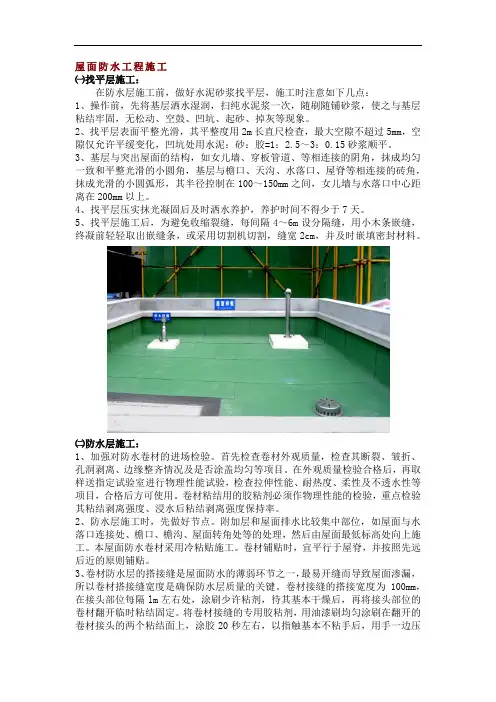

屋面防水工程施工㈠找平层施工:在防水层施工前,做好水泥砂浆找平层,施工时注意如下几点:1、操作前,先将基层洒水湿润,扫纯水泥浆一次,随刷随铺砂浆,使之与基层粘结牢固,无松动、空鼓、凹坑、起砂、掉灰等现象。
2、找平层表面平整光滑,其平整度用2m长直尺检查,最大空隙不超过5mm,空隙仅允许平缓变化,凹坑处用水泥:砂:胶=1:2.5~3:0.15砂浆顺平。
3、基层与突出屋面的结构,如女儿墙、穿板管道、等相连接的阴角,抹成均匀一致和平整光滑的小圆角,基层与檐口、天沟、水落口、屋脊等相连接的砖角,抹成光滑的小圆弧形,其半径控制在100~150mm之间,女儿墙与水落口中心距离在200mm以上。
4、找平层压实抹光凝固后及时洒水养护,养护时间不得少于7天。
5、找平层施工后,为避免收缩裂缝,每间隔4~6m设分隔缝,用小木条嵌缝,终凝前轻轻取出嵌缝条,或采用切割机切割,缝宽2cm,并及时嵌填密封材料。
㈡防水层施工:1、加强对防水卷材的进场检验。
首先检查卷材外观质量,检查其断裂、皱折、孔洞剥离、边缘整齐情况及是否涂盖均匀等项目。
在外观质量检验合格后,再取样送指定试验室进行物理性能试验,检查拉伸性能、耐热度、柔性及不透水性等项目,合格后方可使用。
卷材粘结用的胶粘剂必须作物理性能的检验,重点检验其粘结剥离强度、浸水后粘结剥离强度保持率。
2、防水层施工时,先做好节点。
附加层和屋面排水比较集中部位,如屋面与水落口连接处、檐口、檐沟、屋面转角处等的处理,然后由屋面最低标高处向上施工。
本屋面防水卷材采用冷粘贴施工。
卷材铺贴时,宜平行于屋脊,并按照先远后近的原则铺贴。
3、卷材防水层的搭接缝是屋面防水的薄弱环节之一,最易开缝而导致屋面渗漏,所以卷材搭接缝宽度是确保防水层质量的关键。
卷材接缝的搭接宽度为100mm,在接头部位每隔lm左右处,涂刷少许粘剂,待其基本干燥后,再将接头部位的卷材翻开临时粘结固定。
将卷材接缝的专用胶粘剂,用油漆刷均匀涂刷在翻开的卷材接头的两个粘结面上,涂胶20秒左右,以指触基本不粘手后,用手一边压合一边驱除空气,粘合后再用压辊滚压一遍。
