建筑电气工程施工质量验收规范Code of acceptance of construction quality of electrical installationin building1 总则1.0.1 为了加强建筑工程质量管理,统一建筑电气工程施工质量的验收,保证工程质量,制定本规范。
1.0.2 本规范适用于满足建筑物预期使用功能要求的电气安装工程施工质量验收,适用电压等级为10kV及以下。
1.0.3 本规范应与国家标准《建筑工程施工质量验收统一标准》GB50300-2001和相应的设计规范配套使用。
1.0.4 建筑电气工程施工中采用的工程技术文件、承包合同文件对施工质量验收的要求不得低于本规范的规定。
1.0.5 建筑电气工程施工质量验收除应执行本规范外,尚应符合国家现行有关标准、规范的规定。
2 术语2.0.1 布线系统 wiring system一根电缆(电线)、多根电缆(电线)或母线以及固定它们的部件的组合。
如果需要,布线系统还包括封装电缆(电线)或母线的部件。
2.0.2 电气设备 electrical equipment发电、变电、输电、配电或用电的任何物件,诸如电机、变压器、电器、测量仪表、保护装置、布线系统的设备、电气用具。
2.0.3 用电设备 current-using equipment将电能转换成其他形式能量(例如光能、热能、机械能)的设备。
2.0.4 电气装置 electrical installation为实现一个或几个具体目的且特性相配合的电气设备的组合。
2.0.5 建筑电气工程(装置) electrical installation in building为实现一个或几个具体目的且特性相配合的,由电气装置、布线系统和用电设备电气部分的组合。
这种组合能满足建筑物预期的使用功能和安全要求,也能满足使用建筑物的人的安全需要。
2.0.6 导管 conduit在电气安装中用来保护电线或电缆的圆型或非圆型的布线系统的一部分,导管有足够的密封性,使电线电缆只能从纵向引入,而不能从横向引入。
光缆线路施工要求光缆敷设方式通信光缆的敷设方式一般分为三种:管道、直埋和架空敷设方式。
一、光缆线路工程实施要求(一)基本要求1、一般要求(1)线路工程实施前应按设计图纸进行复测,重新丈量线路路由长度、人孔井位置。
复测中因外界环境变化而导致路由不通或存在危及线路安全隐患的地段,要及时反馈给建设单位和设计单位,并在下达设计变更通知单后再进行调整、实施。
(2)施工前应根据光缆盘长和路由情况进行合理配盘,应尽量按盘号顺序敷设,以减少光纤参数差别所产生的接头本征损耗;光缆单盘标准长度:管道光缆以2km做为配盘基数,架空光缆按3公里配盘,直埋光缆按3公里配盘;靠近局站侧的单盘长度不宜小于500米,严禁使用短段光缆。
(3)光缆敷设安装的最小曲率半径应符合下表的要求:光缆允许的最小弯曲半径指标表(4)敷设管道光缆要严格按照设计给定的管孔位置布放。
波纹管和钢管管孔内应穿放子管道,其子管道总外径不应超过原管孔内径的85%,子管道内径不宜小于光缆外径的15倍。
(5)光缆引上部分均采用Φ80mm钢管保护,钢管内穿放2根子管,子管规格为Φ28/32mm聚乙烯塑料管。
钢管下部延伸至人(手)孔内或地下,钢管上方管口以及子管管口应作堵塞处理。
(6)光缆线路在施工过程中要考虑光缆必要的预留长度,主要包括光缆接头处的预留长度、光缆弯曲增加长度、局站内预留长度等。
光缆的预留长度要严格按照下表要求实施,对特殊地段可结合工程现场实际情况确定。
光缆预留长度表2、光缆布放端别的确定XX局为A端,XX中继站为B端。
(二)架空光缆线路安装要求1、杆路建筑安装要求(1)电杆的规格及选用架空杆路全程采用油木电杆,电杆稍径φ14-20厘米。
杆路建筑标准杆高为8米,标准杆距为50米,超过65米按长杆档处理。
光缆距地面的高度达不到要求时,可采取增加电杆高度的方式,当电杆高度为12米以下时(不含12米)采用单接杆方式,当电杆高度为12米以上时采用品接杆方式。
架空配电线路接户线的架设一、引言架空配电线路是一种常见的供电方式,广泛应用于城市和农村地区。
在架设架空配电线路时,如何正确接入户线是非常重要的。
本文将介绍架空配电线路接户线的架设方法和注意事项。
二、材料准备在进行架设工作之前,我们需要准备以下材料:1.铁塔:用于支撑架空配电线路的主体结构。
2.绝缘子:用于隔离架空线路与铁塔之间的接触,保证安全。
3.输电线杆:用于支撑户线的结构。
4.悬吊线夹:用于固定和连接架空电缆。
5.户线绝缘子:用于隔离户线与输电线杆之间的接触。
6.包套管:用于保护接户线的绝缘层。
7.工具:如螺丝刀、扳手、电钻等。
三、架设步骤1. 确定架设方案在架设架空配电线路接户线之前,我们需要根据实际情况确定合适的架设方案。
这涉及到考虑供电负荷、线路长度、地形地貌等因素。
2. 定位验线在确定好架设方案之后,我们需要进行定位验线工作。
通过使用导线定位器和导线测试仪,找到合适的位置进行架设。
3. 安装铁塔和绝缘子第一步是安装铁塔。
将铁塔固定在地面上,并确保其垂直稳定。
然后,安装绝缘子在铁塔上,用于隔离架空线路与铁塔之间的接触。
4. 架设架空线路在完成铁塔和绝缘子的安装后,可以开始架设架空线路。
首先,将悬吊线夹固定在架空电缆上,然后将其连接到铁塔上。
顺着架设方案走向,依次架设架空线路。
5. 安装输电线杆和户线绝缘子在架设架空线路的过程中,我们还需要安装输电线杆。
将输电线杆固定好,然后安装户线绝缘子在输电线杆上,用于隔离户线与输电线杆之间的接触。
6. 接入户线在完成架设架空线路之后,就可以进行接入户线的工作了。
首先,将户线绝缘子连接到户线上,并确保其固定可靠。
然后,通过包套管将户线绝缘子和架空线路之间进行绝缘和保护。
7. 检查和测试完成接入户线之后,我们需要对整个架设过程进行检查和测试,确保线路连接正确、安全可靠。
四、安全注意事项在架设架空配电线路接户线的过程中,需要注意以下几点安全事项:1.严禁在天气恶劣、风力较大的情况下进行架设工作。
建筑电气工程施工质量验收标准2 术语2.0.1 布线系统wiring system一根电缆(电线)、多根电缆(电线)或母线以及固定它们的部件的组合。
如果需要,布线系统还包括封装电缆(电线)或母线的部件。
电气设备electrical equipment发电、变电、输电、配电或用电的任何物件,诸如电机、变压器、电器、测量仪表、保护装置、布线系统的设备、电气用具。
用电设备current-using equipment将电能转换成其他形式能量(例如光能、热能、机械能)的设备。
电气装置electrical installation为实现一个或几个具体目的且特性相配合的电气设备的组合。
建筑电气工程(装置) electrical installation in building为实现一个或几个具体目的且特性相配合的,由电气装置、布线系统和用电设备电气部分的组合。
这种组合能满足建筑物预期的使用功能和安全要求,也能满足使用建筑物的人的安全需要。
导管conduit在电气安装中用来保护电线或电缆的圆型或非圆型的布线系统的一部分,导管有足够的密封性,使电线电缆只能从纵向引入,而不能从横向引入。
金属导管metal conduit由金属材料制成的导管。
绝缘导管insulating conduit没有任何导电部分(不管是内部金属衬套或是外部金属网、金属涂层等均不存在),由绝缘材料制成的导管。
保护导体(PE) protective conductor(PE)为防止发生电击危险而与下列部件进行电气连接的一种导体:—裸露导电部件;—外部导电部件;—主接地端子;—接地电极(接地装置);—电源的接地点或人为的中性接点。
中性保护导体(PEN) PEN conductor一种同时具有中性导体和保护导体功能的接地导体。
可接近的accessible(用于配线方式)在不损坏建筑物结构或装修的情况下就能移出或暴露的,或者不是永久性地封装在建筑物的结构或装修中的。
10KV以下架空线路安装在城市中一般为高低压共杆,教P70图4.5由于杆顶结构不同,(直、终、转、耐),则横担也不同。
杆顶结构图4.20、4.21、4.22、4.23。
10KV以上图纸要给出杆顶结构和明细表。
识图P149。
架空输电线路划分示意图P68;导线及横担排列形式P68。
定额章说明(P323第二册)、地形系数。
列项P3291、杆基定位(基)单杆CB1106;双杆CB1107路灯编号(个)路灯杆号(个)CB1108;钉或粘路灯号牌(个)CB11092、杆坑土石方量(m³)(1)工程量(P69、图4-21)(2)V=(a+2c+kh).(b+2c+kh).h+1/3k²h³当杆坑需“马道”时,每个马道按0.2m³土石方量计算,杆坑回填土量,不扣除卡盘、底盘及埋入坑内杆段的体积量。
①无底盘、卡盘按V=0.8×0.8×h②施工宽度按底(拉)盘底宽每边增加0.1m③放坡系数定额P172表8一般土取0.25、坚土取0.33。
(3)定额套用(m³)CB11003、安装底盘、卡盘(块)CB1110 图4.7 4.8底盘(块)CB1110卡盘(块)CB1111拉盘(块)CB1112木杆根部防腐(根)CB11134、立电杆(根)(水泥杆)以杆高分档,以“根”计量,“”型电杆按两根单杆计量CB1114注:以后各项凡安装根数在5根以内都乘以(人+机)×1.3包括3~7项。
5、立撑杆(戗杆)(根)木撑杆CB1135砼撑杆(根)CB1138钢管焊接(个)CB1141路灯杆座安装(只)CB1142 图4.116、10KV以下横担安装横担排列是:线排列决定、绝缘子排列。
10KV以下主要有:水平排列、三角形排列、形横担。
三角形排列:直线杆,除了三角形排列就是直线排列。
三角形排列:10KV以下三相线。
(1)水平排列(组)图4.14、4.15①单横担安装(组)图4.12 4.13 CB1144②双横担安装(组)图4.12 4.13 CB1145抱箍尺寸与杆径有关图4.6(2)三角形排列①单横担安装(组)图4.15 4.22②双横担安装(组)双横担一般用于小转角,当角度很小杆顶用双横担。
标准化作业指导书
1
配网抢修标准化作业指导书配电运检督查组
前言
随着城市低压电网建设的不断完善, 用户对电的需求日益增长, 配电运捡督察组抢修班承担了大同市0.4kv电力服务的任务。
近年来, 随着用电需求的加大, 作为供电企业优质服务的形象代表, 担负着大同市0.4kv电网的维护管理、电力营销和客户服务等工作, 任务艰巨, 责任重大。
但由于各种原因, 抢修人员安全意识、工作技能等尚不能完全适应新形势的要求。
为适应发展的需要, 提高人员素质, 规范管理, 进一步加强和规范抢修人员现场作业行为, 降低安全风险, 提高工作质量, 保证作业人员安全, 配电运捡督察组低压抢修班依据电力行业内有关的技术标准和安全规定, 并结实际情况和多年维护经验, 组织编写了配网抢修标准化作业指导书
目录
前言 (1)
1.更换低压接户线作业标准 (3)
2 更换低压引线作业标准 (6)
3.更换进户线作业标准 (8)
4.更换配电变压器高压跌落保险丝作业标准 (10)
5 更换配电变压器低压保险作业标准 (12)
6.更换用户端剩余电流动作保护器作业标准 (14)
7.停电更换表箱内部接线作业标准 (15)
1
1.更换低压接户线作业标准
2
3。
【农网设计】低压进户线与安装(一)一、设计要求1.接户线:从低压电力线路到用户室外第一支持物的一段线路,或由一个用户接到另一个用户的一段线路。
2.进户线:自第一支持物至用户电能计量装置的一段导线。
如下图所示:3.1kV以下接户线的档距不宜大于25m,超过25m时宜设接户杆。
4.接户线应选用绝缘导线,1kV以下接户线的导线截面应根据允许载流量选择,且不应小于下列数值:铜芯绝缘导线为10mm2;铝芯绝缘导线为16mm2。
5.1kV以下接户线的零线和相线交叉处,应保持一定的距离或采取加强绝缘措施。
1kV以下接户线的最小线间距离(m)架设方式档距线间距离自电杆上引下25及以下25以上0.15 0.20沿墙敷设水平排列或垂直排列6及以下0.10 6以上0.156.接户线受电端的对地面垂直距离,不应小于下列数值:1kV以下为2.5m。
7.跨越街道的1kV以下接户线,至路面中心的垂直距离,不应小于下列数值:有汽车通过的街道为6m;汽车通过困难的街道、人行道为3.5m;胡同(里、弄、巷)为3m;沿墙敷设对地面垂直距离为2.5m。
8.1kV以下接户线与建筑物有关部分的距离,不应小于下列数值:与接户线下方窗户的垂直距离为0.3m;与接户线上方阳台或窗户的垂直距离为0.8m;与窗户或阳台的水平距离为0.75m;与墙壁、构架的距离为0.05m。
9.1kV以下接户线与弱电线路的交叉距离,不应小于下列数值:在弱电线路的上方为0.6m;在弱电线路的下方为0.3m。
如不能满足上述要求,应采取隔离措施。
10.1kV以下接户线不应从高压引下线间穿过,严禁跨越铁路。
11.不同金属、不同规格的接户线,不应在档距内连接。
跨越有汽车通过的街道的接户线,不应有接头。
12.接户线与线路导线若为铜铝连接,应有可靠的过渡措施。
13.各栋门之前的接户线若采用沿墙敷设时,应有保护措施。
二、接户线安装1.金属横担1.1金属横担的工艺规范(1)金属横担及第一支持物应经热浸锌。
架空线路的导线架设安装方案依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-20021、范围本工艺标准适用于10kV及以下架空配电线路的导线架设安装工程。
2、施工准备2.1材料要求:2.1.1所采用的器材、材料应符合国家现行技术标准的规定,并应有产品合格证。
2.1.2导线:2.1.2.1导线不应有松股、交叉、折叠、断裂及破损等缺陷,裸铝绞线不应有严重腐蚀现象。
2.1.2.2不应有严重腐蚀现象。
2.1.2.3绝缘导线表面应平整,光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘层应挤包紧密,且易剥离、绝缘线端部应有密封措施。
2.1.2.4导线最小截面应符合表2.1.2.4所示数值。
导线最小截面(mm2)表2.1.2.42.1.32.1.3.1瓷件与铁件组合无歪斜现象、且结合紧密、铁件镀锌良好。
2.1.3.2瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷。
2.1.3.3弹簧销、垫的弹力适宜。
2.1.3.4高压绝缘子的交流耐压试验结果必须符合施工规范的规定。
2.1.4绑线:裸导线的绑线应选用与导线同金属的单股线,直径不应小于2.0mm,绝缘导线应选用绝缘绑线。
2.1.5耐张线夹、并沟线夹、钳压管、铝带2.1.5.1表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷。
2.1.5.2线夹转动灵活,与导线接触面符合要求。
2.1.5.3碗头挂板、平行挂板、直角挂板、U型挂环、球头挂环、拉板、曲型垫等。
2.1.5.4表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷。
2.1.5.5应热镀锌,镀锌良好,镀锌层无录音落,锈蚀现象。
2.1.6螺栓:2.1.6.1螺栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀现象。
2.1.6.2螺杆与螺母的配合应良好,加大尺寸的内螺纹与有镀层的外螺纹配合,其公差应符合现行国家标准《普通螺纹直径1~300mm公差》的粗牙三级标准。
2.1.6.3螺栓宜有防松装置,防松装置弹力应适宜,厚度应符合规定。

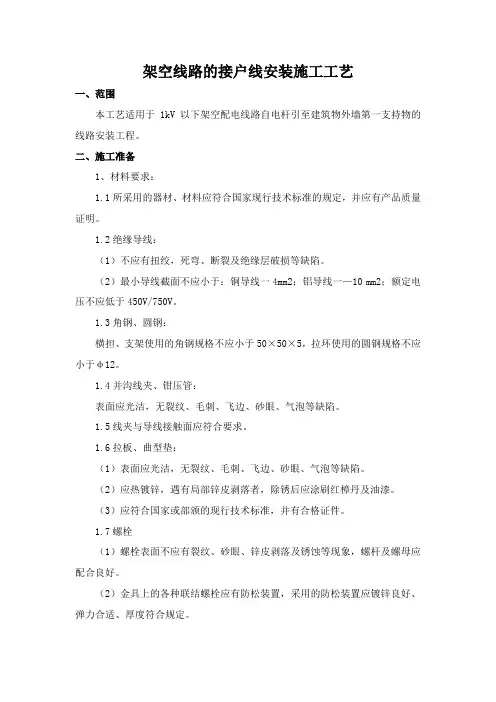

架空线路的接户线安装施工工艺一、范围本工艺适用于1kV以下架空配电线路自电杆引至建筑物外墙第一支持物的线路安装工程。
二、施工准备1、材料要求:1.1所采用的器材、材料应符合国家现行技术标准的规定,并应有产品质量证明。
1.2绝缘导线:(1)不应有扭绞,死弯、断裂及绝缘层破损等缺陷。
(2)最小导线截面不应小于:铜导线一4mm2;铝导线一—10 mm2;额定电压不应低于450V/750V。
1.3角钢、圆钢:横担、支架使用的角钢规格不应小于50×50×5,拉环使用的圆钢规格不应小于φ12。
1.4并沟线夹、钳压管:表面应光洁,无裂纹、毛刺、飞边、砂眼、气泡等缺陷。
1.5线夹与导线接触面应符合要求。
1.6拉板、曲型垫:(1)表面应光洁,无裂纹、毛刺、飞边、砂眼、气泡等缺陷。
(2)应热镀锌,遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。
(3)应符合国家或部颁的现行技术标准,并有合格证件。
1.7螺栓(1)螺栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆及螺母应配合良好。
(2)金具上的各种联结螺栓应有防松装置,采用的防松装置应镀锌良好、弹力合适、厚度符合规定。
1.8其它材料:防水弯头、绝缘绑线、橡胶布、黑胶布、水泥、砂子、防锈漆等。
2、主要机具:2.1台钻、台钳、油压线钳、电焊机、手锤、錾子、钢锯、活扳手。
2.2盒尺、方尺、钢板尺、灰桶、灰铲、水桶、脚扣、安全带、高凳等。
3、作业条件:3.1架空配电线路及建筑物的电源进户管线安装敷设已完成。
3.2建筑工程外施工架已拆除。
三、操作工艺1、工艺流程:横担、支架制作、安装→接户线架设→导线连接2、横担、支架制作、安装:2.1横担、支架制作:根据进线方式确定横担、支架的型式,计算角钢长度后,锯断。
划出煨角线及孔位线,钻孔后,按煨角线锯出豁口,夹在台钳上煨制成型。
然后,将豁口的对口缝焊牢。
采用埋注固定的横担、支架及螺栓、拉环的埋注端应做出燕尾。
最后,将横担、支架除锈后刷防锈漆一道、灰油漆两道(埋入砖墙部分只刷防锈漆)。
本标准是以2008 年10 月20 日湖州电力局发布的Q/HD3481021-2008 电能计量现场装接指导书基础,根据湖州电力局封印管理办法、2009 版国网营销系统业务管理等规定。
在技术内容上与之等效,编写规则上与之等同。
本标准仅适用于南浔供电分局;本标准由南浔供电分局起草;本标准主要起草人:楼小波、王俊杰、温晓康本标准由南浔供电分局客服分中心负责解释。
2电能计量现场装接作业指导书1 范围本标准规范了南浔供电分局电能表计量现场装接作业人员的工作程序,确保电能计量现场装接操作正确和规范。
适用于本分局电能表计量现场装接工作。
2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于标准;凡是不注日期的引用文件,其最新版本适用于标准。
中华人民共和国电力法国家电网公司电力安全工作规定(发电厂和变电所电气部分)DL/T448——2000 电能计量装置技术管理规程Q/HDJG 020320—2002《电能计量管理》Q/HD3481021-2008《电能计量现场装接指导书》《供电营业规则》《湖州电力局封印管理办法》《湖州电力局电能计量装置标准接线图》浙电营字[2007]6号《电能表带电作业指导书(试行)》《一日安全监察工作制度》3 职责和权限3.1 工作负责人职责工作负责人严格执行《电力安全工作规程》,负责装接工作的现场安全,正确地组织安排装接工作,工作前对工作班人员进行安全交底,认真做好“五提前” (提前勘察、提前分工、提前协同、提前开票、提前备料)安全保障工作,终结后进行安全小结并负责和其它班组的协调工作。
严格执行本指导书工作程序,正确完成装接任务,工作负责人督促工作班人员安全作业,确保计量装接的正确性,完成相关系统数据、信息的录入以及流程环节的流转。
3.2 工作班成员职责工作班成员严格遵守《电力安全工作规程》,认真做好有关安全措施,相互监督现场安全措施的实施。
架空线路技术规范(一)气象条件6.2.1 架空线路设计的计算气象条件,应根据当地气象资料和已有线路的运行经验确定,一般采用10年一遇的数值。
如当地气象资料与表6-1典型气象区接近时,可采用典型气象区所列数值。
典型气象区适用地区见附录6-1。
6.2.2 架空线路的最大设计风速,对高压线路应采用离地面10米高,10年一遇,10分钟平均最大值。
空旷平坦地区的最大设计风速,如无可靠资料,不宜小于25米/秒。
山区最大设计风速,如无可靠资料,一般采用附近平地风速的1.1倍,且不应小于25米/秒。
线路通过有屏蔽物(如建筑物、森林等)的地区,和两则屏蔽物平均高度大于电杆高度的2/3时,其最大设计风速宜较一般地区减小20%。
6.2.3 设计覆冰厚度应根据当地城镇已有配电线路、架空通信线路的运行经验确定。
如无资料,除第Ⅰ气象区外,一般采用5毫米。
典型区气象表6-16.2.4 电杆、导线的风荷载按下式计算:式中W--电杆或导线风荷载(公斤):C--风载体型系数,采用下列数值:环形截面钢筋混凝土杆0.6矩形截面钢筋混凝土杆1.1导线直径<17毫米1.2导线直径≥17毫米1.1导线覆冰,不论直径大小1.2F--电杆杆身侧面的投影面积或导线直径与水平档距的乘积(平方米);V--设计风速(米/秒)。
各种电杆均应按风向与线路方向相垂直的情况计算(转角杆按转角等分线方向)。
(二)导线选择和架设6.2.5 架空线路的导线一般采用铝绞线。
当高压线路,档距或交叉档距较长、杆位高差较大时,宜采用钢芯铝绞线。
在沿海地区,由于盐雾或化学浸蚀气体地区,宜采用防腐铝绞线或铜绞线。
6.2.6 导线的设计安全系数,不应小于表6-2所列数值。
导线的设计安全系数表6-2注:重要地区指大、中城市的主要街道及人口稠密的地方。
6.2.7 高压线路的导线截面,一般按经济电流密度选择,经济电流密度见表6-3所列数值。
裸导线经济电流密度(安/毫米2) 表6-36.2.8 低压线路的导线截面,一般按计算最大负荷和允许电压损失确定。
0.4kV架空线路架设及接户线安装评分标准裁判签字:选手编号:选手所用时间:分秒;选手最后得分:分选手编号代表队编号竞赛项目(个人)0.4kV架空线路架设及接户线安装施工需要说明的问题1.在竞赛场地进行(3个工位);2.现场安全措施布置完成,设选料区、配料区;3.#1杆拉线、横担已安装,接户线负荷侧横担已安装,架设低压四线,接户线接B、N两相,#3杆拉线已安装。
工器具紧线器、卡线器、木槌、断线钳、滑轮、大绳、脚扣(登高板)、安全带、传递绳、工具包、个人随身工具等。
评分标准序号项目名称质量要求分值评分细则扣分原因扣分1 工作准备1.1 工作准备工作前期准备工作规范71、工作服、安全帽、手套、绝缘鞋穿戴整齐,未穿戴扣1分/项;2、工作服扣子未扣0.5分/个;3、佩戴安全帽颜色与身份不符扣1分;4、鞋带未系扣1分。
1.2 开工会工作任务清楚、分工明确、告知危险点未召开开工会扣2分;无人员分工扣1分;无危险点告知扣1分。
1.3 工具、材料工具、安全用具检查材料选择齐全工具、安全用具未检查汇报每件扣0.5分;材料漏选、多选、选错每件扣0.5分。
2 工作过程2.1 地面组装横担、悬式绝缘子组装40横担地面组装错误一次扣1分;绝缘子不擦拭每件扣0.5分。
2.2 导线展放展放正确、速度均匀、导线无损伤线盘失控每次扣1分;导线未做检查扣1分;导线地面展放出现金钩每处扣1分。
2.3登杆前的安全检查符合安全工作规程规定未检查杆根、埋深及拉线每项扣1分;脚扣(登高板)、安全带、传递绳未做外观检查和人体冲击试验每项扣1分。
注:只需在第一次上杆时作检查、冲击试验上、下电杆登杆动作熟练、规范、流畅登杆过程不系安全带扣5分;上下电杆时出现打滑动作每次扣1分;登杆工具掉落、滑脱每次扣4 分;脚扣与脚扣互碰每次扣1分;用力侧的脚站在上方每次扣1分;脚扣与脚扣交叉每次扣1分。
安全带、保护绳、传递绳的正确使用规范、正确保护绳、传递绳应系绑在电杆或横担上,不得低挂高用,使用不符合要求每次扣1分。
架空线路的接户线安装施工作业指导书
1.依据标准及范围
《建筑工程施工质量验收统一标准》GB50300-2001
《建筑电气工程施工质量验收规范》GB50303-2002
本作业指导书指导书适用于1kV以下架空配电线路自电杆引至建筑物外墙第一支持物的线路安装工程。
2.施工准备
2.1材料要求:
2.1.1所采用的器材、材料应符合国家现行技术标准的规定,并应有产品质量证明。
2.1.2绝缘导线:
2.1.2.1不应有扭绞,死弯、断裂及绝缘层破损等缺陷。
2.1.2.2最小导线截面不应小于:铜导线—4mm2;铝导线—10mm2;额定电压不应低于450V/750V。
2.1.3角钢、圆钢:
横担、支架使用的角钢规格不应小于50×50×5,拉环使用的圆钢规格不应小于φ12。
2.1.4并沟线夹、钳压管:
1.表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡待缺陷。
2.1.5线夹与导线接触面应符合要求。
2.1.6拉板、曲型垫:
2.1.6.1表面应光洁,无裂纹、毛刺、飞边、砂眼、气泡等缺陷。
2.1.6.2应热镀锌,遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。
2.1.6.3应符合国家或部颁的现行技术标准,并有合格证件。
2.1.7螺栓
2.1.7.1螺栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆及螺母应配合良好。
2.1.7.2金具上的各种联结螺栓应有防松装置,采用的防松装置应镀锌良好、弹力合适、厚度符合规定。
2.1.8其它材料:防水弯头、绝缘绑线、橡胶布、黑胶布、水泥、砂子、防锈漆等。
2.2主要机具:
2.2.1台钻、台钳、油压线钳、电焊机、手锤、錾子、钢锯、活扳手。
2.2.2盒尺、方尺、钢板尺、杰桶、杰铲、水桶、脚扣、安全带、高凳等。
2.3作业条件:
2.3.1架空配电线路及建筑物的电源进户管线安装敷设已完成。
2.3.2建筑工程外施工架已拆除。
3.操作工艺
3.1工艺流程:
横担、支架制作、安装→接户线架设→导线连接
3.2横担、支架制作、安装:
3.2.1横担、支架制作:根据进线方式确定横担、支架的型工,计算角钢长度后,锯断。
划出煨角线及孔位线,钻孔后,按煨角线锯出豁口,夹在台钳上煨制成型。
然后,将豁口的对口缝焊牢。
采用埋注固定的横担、支架及螺栓、拉环的埋注端应做出燕尾。
最后,将横担、支架除锈后刷锈漆一道、灰油漆两道(埋入砖墙部分只刷防锈漆)。
3.2.2横担、支架安装:待横担、支架的油漆干燥后,进行埋注、固定。
当横担、支架固定处为砖墙时,以随墙体施工预埋为宜。
3.2.2.1接户线的进户端固定点对地距离不应低于2.7m,且应满足接户线在最大弛度情况下,对路面中心垂直距离不应小于下列规定:通车街道:6m;
通车困难的街道、胡同:3m。
3.2.2.2横担、支架的埋入深度应根据受力情况确定,但不应小于120mm;使用的螺栓不应小于M12;埋注用高强度水泥砂浆。
3.2.2.3接户线的杆上横担应安装在最下一层线路的下方。
3.3接户线的架设应符合下列规定:
3.3.1接户线架设后,在最大摆动时,不应有接触树木及其它建筑物现象。
3.3.2档距内不应有接头。
3.3.3不应从高压引线间穿过,不应跨越铁路。
3.3.4两个不同电源引入的接户线不宜同杆架设。
3.4接户线固定端采用绑扎固定时,其绑扎长度应符合表3.4所示数值。
绑扎长度表3.4
3.5接户线及其装置的防雷、接地应符合设计要求。
3.6导线连接:首先量好导线的长度,削出线芯,找对相序后,进行导线连接。
然后,将接头用橡胶布和黑胶布半幅重叠各包扎一层。
最后,整理好“倒人字”型接头,使之排列整齐。
3.6.1接户线与进入建筑物的导线在第一支持物端应采用“倒人字”型接头,一般连接方法如下:
3.6.1.1铝导线间可采用铝钳压管压接;
3.6.1.2铜导线间可采用缠绕后锡焊;
3.6.1.3铜、铝导线间可将铜导线涮锡后在铝线上缠绕。
3.6.2接户线与电杆上的主导线应使用并沟线夹进行连接;铜、铝导线间应使用铜、铝过渡线夹。
4.质量标准
4.1主控项目
4.1.1电杆坑、拉线坑的深度允许偏差,应不深于设计坑深1OOmm、不浅于设计坑深50mm。
4.1.2架空导线的弧垂值,允许偏差为设计弧垂值的±5%,水平排列的同档导线间弧垂值偏差为+-50mm。
4.1.3变压器中性点应与接地装置引出干线直接连接,接地装置的接地电阻值必须符合设计要求。
4.1.4杆上变压器和高压绝缘子、高压隔离开关、跌落式熔断器、避雷器等必须按本规范第3.1.8条的规定交接试验合格。
4.1.5杆上低压配电箱的电气装置和馈电线路交接试验应符合下列规定:
1每路配电开关及保护装置的规格、型号,应符合设计要求;
2相间和相对地间的绝缘电阻值应大于0.5MΩ;
3电气装置的交流工频耐压试验电压为1kV,当绝缘电阻值大于1OMΩ时,可采用2500V兆欧表摇测替代,试验持续时间1mm,无击穿闪络现象。
一般项目
4.2.1拉线的绝缘子及金具应齐全,位置正确,承力拉线应与线路中心线方向一致,转角拉线应与线路分角线方向一致。
拉线应收紧,收紧程度与杆
上导线数量规格及弧垂值相适配。
4.2.2电杆组立应正直,直线杆横向位移不应大于50mm,杆梢偏移不应大于梢径的1/2,转角杆紧线后不向内角倾斜,向外角倾斜不应大于1个梢径。
4.2.3直线杆单横担应装于受电侧,终端杆、转角杆的单横担应装于拉线侧。
横担的上下歪斜和左右扭斜,从横担端部测量不应大于20mm。
横担等镀锌制品应热浸镀锌。
4.2.4导线无断股、扭绞和死弯,与绝缘子固定可靠,金具规格应与导线规格适配。
4.2.5线路的跳线、过引线、接户线的线间和线对地间的安全距离,电压等级为6~1OkV的,应大于300mm~电压等级为1kV及以下的,应大于150mm。
用绝缘导线架设的线路,绝缘破口处应修补完整。
4.2.6杆上电气设备安装应符合下列规定:
1固定电气设备的支架、紧固件为热浸镀锌制品,紧固件及防松零件齐全;
2变压器油位正常、附件齐全、无渗油现象、外壳涂层完整;
3跌落式熔断器安装的相间距离不小于500mm;熔管试操动能自然打开旋下;
4杆上隔离开关分、合操动灵活,操动机构机械锁定可靠,分合时三相同期性好,分闸后,刀片与静触头间空气间隙距离不小于200mm~地面操作杆的接地(PE)可靠,且有标识:
5杆上避雷器排列整齐,相间距离不小于350mm,电源侧引线铜线截面积不小于16mm2、铝线截面积不小于25mm2,接地侧引线铜线截面积不小于25mm2,铝线截面积不小于35mm2。
与接地装置引出线连接可靠。
5.成品保护
5.1横担、支架埋注后应避免砸碰。
5.2接户线安装后,应注意不要从高层往下扔东西,以免砸坏导线及绝缘子。
5.3电气安装施工中,就注意避免损坏、污染建筑物。
6.应注意的质量问题
6.1横担、支架不平整,固定不牢固。
埋注横担、支架时,找平要认真,水泥砂浆应饱满。
6.2接户线固定点与进户电管的距离过大或过小,位置不对应。
进户电线管敷设位置应与横担、支架型工及埋注位置综合考虑。
7.质量记录
7.1绝缘导线、并沟线夹、钳压管、拉板、曲型垫等金具应有产品出厂合格证明。
7.2架空线路的接户线安装工程预检、自检记录。
7.3设计变更洽商记录,竣工图。
