B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20120923-1江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20120924-2江苏省建设厅监制旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20120929-3江苏省建设厅监制旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121010-4江苏省建设厅监制旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121013-6江苏省建设厅监制旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121023-7江苏省建设厅监制旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121024-8江苏省建设厅监制旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121027-9江苏省建设厅监制旁站监理记录表工程名称:城市照明科技大厦编号:B11-20121107-12江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121113-15江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121129-19江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121210-21江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121222-22江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121225-23江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130108-24江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130110-25江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130118-26江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130122-27江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130129-28江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130311-30江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130324-32江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130325-32江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130402-33江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130412-34江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130430-江苏省建设厅监制Welcome To Download !!!欢迎您的下载,资料仅供参考!。

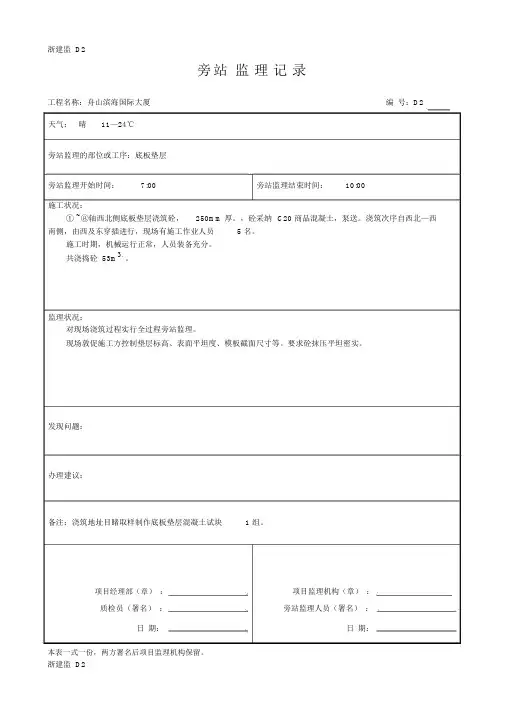

浙建监 D2旁站监理记录工程名称:舟山滨海国际大厦编号:D2天气:晴11—24℃旁站监理的部位或工序:底板垫层旁站监理开始时间:7:00旁站监理结束时间:10:00施工状况:① ~⑧轴西北侧底板垫层浇筑砼,250mm 厚。
,砼采纳C20 商品混凝土,泵送。
浇筑次序自西北—西南侧,由西及东穿插进行,现场有施工作业人员 5 名。
施工时期,机械运行正常,人员装备充分。
共浇捣砼 53m3。
监理状况:对现场浇筑过程实行全过程旁站监理。
现场敦促施工方控制垫层标高、表面平坦度、模板截面尺寸等。
要求砼抹压平坦密实。
发现问题:办理建议:备注:浇筑地址目睹取样制作底板垫层混凝土试块 1 组。
项目经理部(章):质检员(署名):项目监理机构(章):旁站监理人员(署名):日期:日期:工程名称:舟山滨海国际大厦编号:D2天气:晴17— 25℃旁站监理的部位或工序:底板垫层旁站监理开始时间:7:00旁站监理结束时间:11:30施工状况:① ~⑧轴西南侧底板垫层浇筑砼,250mm 厚。
,砼采纳C20 商品混凝土,泵送。
浇筑次序自西—西南侧,由西及东穿插进行,现场有施工作业人员 5 名。
施工时期,机械运行正常,人员装备充分。
3。
共浇捣砼 115m 。
监理状况:对现场浇筑过程实行全过程旁站监理。
现场敦促施工方控制垫层标高、表面平坦度、模板截面尺寸等。
要求砼抹压平坦密实。
发现问题:办理建议:备注:浇筑地址目睹取样制作底板垫层混凝土试块 1 组。
项目经理部(章):质检员(署名):项目监理机构(章):旁站监理人员(署名):日期:日期:本表一式一份,两方署名后项目监理机构保留。
工程名称:舟山滨海国际大厦编 号:D2天气: 晴17— 25℃旁站监理的部位或工序:底板垫层旁站监理开始时间: 11: 30旁站监理结束时间:17:30施工状况:承台底垫层, 250mm 厚。
,砼采纳 C20 商品混凝土,泵送。
浇筑次序自西—西南侧,由西及东穿插进 行,现场有施工作业人员5 名。
旁站监理记录表(示例)注: 本记录仅供参考。
监理日常巡视记录(旁站示例)2011年7月26日旁站记录人: ×××旁站监理情况: 7月26日检查施工准备就绪, 施工单位值班人员×××在现场指挥作业。
砼浇筑于17:00开始浇筑, 第一车到场为2m3水泥砂浆, 用于润滑泵管及柱根施工缝处理。
17:10时, 开始浇筑二十二层A-D/1-2轴剪力墙第一层砼(每400mm为一层, 墙高2900mm, 共分为八层), 检查砼随车资料齐全, 砼标号正确为C35, 在作业面现场抽查砼坍落度为180mm(要求为160-200mm), 在遇到门窗洞口处砼布料从A到D.D到A轴分别向1-2轴方向从西向东推进, 保证了门窗洞口不变形。
17:40时, 正在浇筑二十二层A-D/6-7轴剪力墙第一层砼, 施工单位值班人员×××在现场指挥作业, 监理员见证施工单位取样员×××留置一组抗压砼试块。
检查砼施工操作人员均穿胶鞋, 并带着绝缘手套, 操作规范。
18:10时, 二十二层A-D/6-7轴剪力墙第一层砼基本浇筑完毕, 正在准备浇筑A-D/1-2轴剪力墙第二层砼, 砼供应较及时, 检查该部位模板支设较牢固, 未发现胀模漏浆现象, 砼振捣密实, 快插慢拔, 工人操作熟练。
························································(略)21:40时, 正在浇筑二十二层A-D/1-2轴剪力墙第五层砼, 抽查该车砼坍落度, 量测值为140mm, 再次复测为145mm, 坍落度不合格, 要求退回, 该车车号为×××××, 要求施工单位值班人员×××立即与商砼站联系, 保证砼及时供应。
B11
旁站监理记录表
工程名称:**************** 编号:B11—20121013
日期及气候:2012年10月12日晴工程地点:*********
旁站监理的部位或工序:基础混凝土
旁站监理开始时间:2012年10月12日9:50 旁站监理结束时间:2012年10月13日21:50
施工情况:
采用苏州新天地商品混凝土,一台汽泵,一个地泵,地泵浇筑汽泵施工不到的区域,地泵从15-16轴*B-F轴连续式加强带由南向北施工,汽泵由西向东、再由南向北浇筑能够施工到的区域。
现场瓦工12人,木工3人护模,钢筋工3人护筋,管理人员2人在现场指挥施工。
监理情况:
检查商品混凝土配合比单,连续式加强带部位为C35 P6、其余部位为C30 P6,与设计要求符合;抽查砼的坍落度为150mm、130mm、140 mm、130 mm、140 mm、150mm、130mm、130mm、130mm、140mm。
砼连续浇筑,施工顺序正确,砼振捣密实。
按照要求见证施工单位留置砼试块:标养9组,抗渗试块5组。
发现问题:1、个别板钢筋在梁根部被工人踩下去导致保护层偏大。
2、H-J轴外围墙混凝土漏振。
3、局部有露筋现象。
4、砼浇筑时供料不及时。
处理意见:1、现场已经安排钢筋工进行整改符合要求。
2、已经安排瓦工进行振捣。
3、督促施工单位把露筋的箍筋绑扎牢固,使其位置正确后不露筋。
4、监督施工单位合理浇筑,避免出现“冷缝”。
备注:
承包单位:********************** 项目经理部:
质检员(签字):
2012 年10 月13日监理单位:************
项目监理机构:
旁站监理人员(签字):
2012年10月13日
江苏省建设厅监制。
