基坑降排水施工方案
- 格式:docx
- 大小:12.48 KB
- 文档页数:6

基坑降、排水施工方案一、工程概况(一)项目概况本工程名称为湖东社区综合服务配套,位于厦门市思明区,为一栋地下三层和 局部地上三~十五层的综合建筑体,均为框剪结构。
现场地黄海高程为 3.4~4.5m ,黄 海高程 3.3m 相当于本工程的±0.00m 。
基础形式为筏板基础。
各参建主体如下:建设单位:厦门市市政开发总公司 勘察单位:桂林水文工程地质勘察院 基坑支护设计单位:福建省建研勘察设计院 基坑监测单位:桂林水文工程地质勘察院 监理单位:厦门协诚工程建设监理有限公司 施工单位:厦门市政工程公司 (二)基坑概况该工程场地呈“L”形,场地东侧为(三)地层岩性①杂填土:广泛分布于场地表部,厚度 5.80~8.90m ,灰、灰褐色,底部偏灰黑色,稍湿~湿。
填料由粘性土、碎砖瓦片、碎石及条、块石等组成,含少量生活垃圾,硬杂质含量一般 35~60%,局部大于 70%,钻探揭露一般在场地的上部遇到填石,碎块石的 块径一般在 7~50cm 内。
填土时间超 10 年已基本完成自重固结,回填过程中未分层压 实,稍密~松散状,土质不均匀,在杂填土中做重型动力触探试验 17.5m ,杆长校正后 的锤击数厚度加权平均值 2.7 击,标准值 2.6 击,工程性能差。
①-1 素填土:分布于场地表层,大部分钻孔有分布,厚度 0.90~8.80m,层底高程0.95m~9.54m。
填料主要为粘性土,含少量碎块石,黄褐色,湿~饱和,以稍密~中密状态为主,大部分地段堆填时间大于十年,局部地段为新近回填土,基本已完成自重固结,未经专门压实,工程性能差。
该层做轻型动力触探试验 66 次,厚度加权平均值17.00 击,标准值16.38 击。
①-2 填石:灰白、灰黄等色,填石为中风化花岗岩,填石多呈块状,坚硬,块径 10~ 50cm 不等。
填砂①-2:主要在公务码头及曾厝垵雕塑场地有揭露,位于杂填土的底部,灰黄色,饱和,松散~稍密状,回填砂以中粗砂为主,颗粒级配一般,分选性一般,砂质较均匀。
基坑降排水施工方案一、基坑排水系统(1)基坑开挖前,在基坑坡顶不小于2.0m 范围内作表面硬化处理,硬化层宜作成反坡;坡顶约2m 处沿基坑四周地面设排水沟,排截地面水,防止其渗入基坑内;排水沟采用混凝土砌筑或采用MU7.5机制砖,M3.0水泥砂浆砌筑,沟内抹1:2水泥砂浆厚20mm ,沟底浇筑厚50mm 的C10素砼垫层,排水沟沟底排水坡度按0.3%坡度保证水流通畅。
(2)基坑开挖后,在坑内设排水明沟及集水井(建议由上部结构施工单位完成),明沟设于基坑四周坡脚处,且应设置在距地下室基础边线0.4m 以外,沟底低于挖土面以下不少于0.3m ,不大于0.5m ;排水明沟每隔30m~50m 设一集水井,集水井井底低于排水沟底以下约0.5m ;井内集水用水泵排至地面排水沟中;雨季施工必须加强排水设施,确保设备的正常运转,及时排水,做到雨后能立即复工。
在基坑施工过程中,各降水井由抽水泵抽排至沉淀池,经沉淀后排入排水沟。
排水沟排水时经过若干集水井、沉淀池后排入污水接驳点。
(3)根据勘察报告提供的水文地质参数值进行计算,降水井的设计参数详见设计图降水井结构大样图。
第五节、冠梁施工方案1、施工工艺流程2、桩顶浮浆和主筋处理在土方开挖到设计标高后,应及时清除桩顶的浮浆、松软层和主筋上的粘土,凿除多余的砼,保证桩顶伸入桩顶梁100mm ,并使底部座落在支护桩顶新鲜砼面上,桩的主筋锚入冠梁长度为35d 。
3、冠梁基础施工由于冠梁是支撑在刚开挖的土层上,为了减少沉降和结构变形,在刚挖开的桩顶浮浆和主筋处理 冠梁、支撑梁底浇筑垫层混凝土浇筑 侧模安装浇筑梁砼 拆模 养护 钢筋制作绑扎梁基槽底土方用铁锹平整拍实,控制好标高,用平板振动器振实。
4、钢筋制作绑扎1)、钢筋制作○1、本工程所用的各种规格的钢材均应有出厂合格证及检验报告,钢筋表面或每捆(盘)钢筋均应有标志,进场时应按批量及直径分批检验与堆放,检验内容包括对钢筋的标志外观的检查,并按现行国家有关标准规定抽取试样作力学试验,合格后方可使用。

基坑降水施工方案基坑降水施工是建筑工程中的一项关键性工作,其目的是通过排水或者降雨以保障工地内部的干燥,从而保证建筑施工的正常进行。
本文将从基坑降水施工的原理、方法、施工过程、注意事项等方面进行探讨,为相关从业人员提供参考和指导。
一、基坑降水施工的原理基坑降水过程中,水从土壤或者岩石中排出,其排水流量及排水速度决定于孔隙水压力、孔隙度、渗透系数等因素。
通常情况下,基坑降水的主要目的是通过水泵将基坑内的积水抽出,使施工场地保持干燥。
具体而言,基坑降水一般通过井眼降水法、水平井降水法、垂直井降水法、水平隔板降水法等来实现。
其中井眼降水法是最常用的降水方法。
二、基坑降水施工的方法基坑降水施工中,根据工程特点以及具体情况的不同,选择不同的降水方法,包括:1.横向水平井降水法:在基坑四周钻设系列水平井,以达到截流水的目的,经汇水管收集后,泵污水由排水井排出。
2.垂直井降水法:在基坑中心或四角位置挖设垂直井,并通过泵站联合井口降水,泵污水经初步处理后再回归井中。
3.井眼降水法:通过设置一个或者多个井口,以降低孔隙水压力,通过管道、泵站将水流送出来再处理,从而保证工程顺利进行。
4.水平隔板降水法:将基坑划分成水平隔室,按顺序往隔室中抽取水,最后到达外围井眼排出。
三、基坑降水施工的施工过程基坑降水施工首先需要有一个降水方案,在进行接下来的具体施工过程中,需要按照降水方案具体操作,包括:1.施工前细心检查基坑。
在开始降水施工之前一定要做好清理基坑并检查是否存在漏洞,如混凝土桩孔、桥梁桩孔、老基础等。
2.选择合适的降水方法。
根据工程特点选择合适的降水方法,调整降水井口数量和布局,使井口分散、均匀。
3.泵站及设备的选型。
选择合适的泵站和泵设备,保证降水设备的可靠性和稳定性。
4.定期排渣。
在工程降水过程中,需要隔一段时间对降水口进行清理和排渣,以保证通畅。
5.施工过程监测。
施工过程中需要不断监测基坑内的水位和水质,及时调整降水设备和方法。
工程基坑降排水工程专项施工方案编制:职务:职称:审核:职务:职称:批准:职务:职称:公司年月目录第一节、编制依据 (3)第二节、环境管理体系 (4)第三节、工程概况 (4)第四节、编制原则 (4)第五节、基场、基坑规模 (5)第六节、地下水特征 (8)第七节、基坑降水分析 (9)第八节、基坑四周排水系统设置 (10)第九节、基坑降水施工 (11)第十节、抽水方案设计 (13)第十一节、降水监测与管理 (17)第十二节、应急处理措施: (19)第十三节、基坑渗水、漏水的应急措施: (20)第十四节、施工安全教育培训措施 (21)第十五节、安全生产措施: (23)第十六节、文明施工保证措施 (24)第十七节、职业健康安全管理措施 (25)第十八节、雨期施工技术及安全措施 (27)第十九节、基坑监测技术方案: (34)第二十节、危险源识别与监控 (35)第二十一节、应急预案 (36)第一节、编制依据1.1、本工程有关的设计变更洽商等相关资料;1.2、施工承包合同;1.3、设计施工图;1.4、工程图纸会审纪要;1.5、建设工程管理文件资料;1.6、现行相关规范、标准;1.7、建设单位经批准的本工程方案设计文件,建设方的意向;1.8、监理单位及建设单位审批的该工程施工组织设计;1.9、《工程测量规范》GB50026-2007;1.10、《岩土工程勘察规范》(GB50021-2001) 2009 年版;1.11、《建筑地基基础施工质量验收规范》GB50202-2018;1.12、《市政排水管道工程及附属设施》(06MS201);1.13、《球墨铸铁复合树脂井盖、水箅及踏步》(15S501-3);1.14、《建筑工程设计文件编制深度规定》(2016版);1.15、《建筑地基基础工程施工质量验收标准》(GB50202-2018);1.16、《建筑工程地质勘探与取样技术规程》(JGJ/T87-2012);1.17、《土工试验方法标准》(GB/T50123-1999);1.18、《岩土工程勘察安全规范》(GB50585-2010);1.19、《建筑桩基技术规范》(JGJ94-2008);1.20、《工程岩体分级标准》(GB/T50218-2014);1.21、《施工现场临时用电安全技术规范》JGJ46-2005;1.22、《建筑施工安全检查标准》JGJ59-99;1.23、《室外排水设计规范》GB50014-2006 (2016 年版);1.24、《混凝土和钢筋混凝土排水管》(GBT11836-2009);1.25、《建筑排水塑料管道工程技术规程》(CJJ/T29-2010);第二节、环境管理体系2.1、ISO9000质量管理体系、ISO14000环境管理体系、OSHMS18000职业安全卫生管理体系标准;2.2、我单位质量、环境及职业安全卫生管理手册、程序文件及其支持性文件;第三节、工程概况3.1、工程名称:3.2、建设单位:3.3、设计单位:3.4、勘探单位:3.5、监理单位:3.6、施工单位:3.7、工程简介:本工程位于,占地面积: ㎡,建筑总面积为㎡,使用功能:,建筑层数为地下层、地上层,结构,其中地下建筑面积:㎡,地上建筑面积㎡。

基坑排水方法
基坑排水方法是指在基坑施工中,为了排除基坑内的积水或降低基坑内的水位,采取的一系列排水措施。
基坑排水的目的是保证基坑内土体的稳定性,防止土体液化和坍塌,确保施工安全。
常见的基坑排水方法包括:
1. 吸水管排水法:在基坑周围地面或基坑底部埋设吸水管,通过人工或机械的方式将基坑内积水引导至外部。
2. 抽水排水法:在基坑底部设置排水井或增设泵站,通过抽水机将基坑内的积水抽出。
3. 土工膜隔离法:在基坑周围地表或基坑底部铺设土工膜,防止地下水渗透入基坑。
4. 土壤改良法:通过土壤改良手段,提高基坑周围土壤的抗渗性能,减少地下水渗透。
5. 合理施工排水法:采取合理的施工工序和施工措施,及时排除基坑内的积水,确保施工现场干燥。
以上是一些常见的基坑排水方法,具体的排水方案应根据基坑地质环境、工程要求和实际施工情况来确定。
在施工过程中,需要对排水系统进行密切监测和维护,确保排水效果达到预期目标。
基坑降排水专项施工方案摘要:本工地地下水含量丰富,为及时、有效地控制和减少施工过程中可能发生的事故及财产损失,保证项目土方的正常开挖,主体结构稳定,需采取一定的降水措施。
促进施工安全生产有序发展。
根据国家现行有关法律法规、《危险性较大的分部分项工程安全管理规定》(住建部令第37号)、《住房城乡建设部办公厅关于实施<危险性较大的分部分项工程安全管理规定>有关问题的通知》(建办质〔2018〕31号)等相关发文的要求,特制定基坑降水专项施工方案。
关键词:工程建设;降水;明排;管井;监测引言:确保基坑内土方的正常开挖,基坑开挖及地下结构施工期间地下水位尽可能的降低至基坑开挖面以下50cm。
需采取一定的降水措施,尽量确保基坑外水位平稳下降,使降水引起的沉降和差异沉降最小,确保降水期间邻近建筑物及地下管线能够正常使用。
达到降水的前提下,使抽取的地下水总量最少,工程投资最经济。
下文对此进行具体阐述一.工程概况工程所在地,河南省某工地。
施工期间,测得施工范围内地下水稳定水位埋深 1.63~3.05m,地下水稳定水位标高约195.50m,地下水类型属孔隙潜水,含水层为第③层及第④层卵石,渗透系数K=100~120m/d。
地下水的补给来源主要为河水、大气降水、农灌水等,排泄途径主要是侧向径流和人工抽取地下水。
(1)地形地貌拟建场地位于中朝准地台的南缘,其基本构造格架为两隆夹一拗,即箕山隆起带、背孜隆起带夹汝州拗陷带。
拟建场地位于近东西向的三门峡-宜阳-汝州-襄城断裂的南侧,场地及附近不存在全新活动断裂。
拟建建筑场地原为农田,地势高差不大,较平整。
地貌单元为汝河河漫滩与汝河Ⅰ级阶地前缘交汇处。
(2)工程地质根据钻孔揭露、岩土时代成因及岩土物理力学性质,在勘探深度范围内,场地地层中上部属第四系全新世~下更新世冲洪积、湖冲积形成的粉质粘土、含卵石粉质粘土、圆砾、卵石及硬黏土;下部属古生界二叠系(P)的棕红色泥岩,自上而下共分6层,分层描述如下:① 耕土()黄褐色,以粘性土为主,含有草根、砂卵石等,表层分布。
基坑降排水施工方案方案一:1、根据现场实际情况,基坑土石方机械开挖完毕后,人工将表面浮土石渣清理干净,按20*20米划块。
设置20cm (宽)*20cm(深)排水沟(1%的坡度,最浅处20cm),40*40米设置一个800*800*800的积水井.2、先支设模板浇筑20*20米范围内混凝土垫层(每边留出10CM不浇筑),然后做主楼范围内此部位的防水(留出搭接面)及防水保护层,底板锚杆施工完毕后,具备底板钢筋施工条件后马上将积水井和排水沟用C20混凝土浇筑,做防水(与底板防水搭接)及防水保护层.3、裙房范围内防水随锚杆的施工同步进行。
4、浇筑混凝土垫层时排水沟与积水井应及时排水必须保证基底的的水面低与施工面10cm.5、在基坑西北角和电梯井积水坑内设置两个永久性积水井,其余积水井将积水排至基坑西北角永久性积水井内。
方案二:1、根据现场实际情况,基坑土石方机械开挖完毕后,人工将表面浮土石渣清理干净,在基坑底部的排水沟的基础上人工下挖20cm(宽)*20cm(深)排水沟(1%的坡度,最浅处20cm),在东西两侧各设一个800*800*800的积水井,或在西侧和A17、18轴后浇带处设置800*800*800的积水井。
2、先支设模板浇筑两个排水沟中间范围内混凝土垫层(每边留出10CM不浇筑),然后做主楼范围内此部位的防水(留出搭接面)及防水保护层,底板锚杆施工完毕后,具备底板钢筋施工条件后马上将积水井和排水沟用C20混凝土浇筑,做防水(与底板防水搭接)及防水保护层。
3、裙房范围内防水随锚杆的施工同步进行.4、浇筑混凝土垫层排水沟于积水井应及时排水必须保证基底的的水面低与施工面10cm。
5、在基坑西北角和电梯井积水坑内设置两个永久性积水井,其余积水井将积水排至基坑西北角永久性积水井内.以上两种方案施工时,电梯井积水坑内积水井为机制红砖砌筑500*500*600(深),在浇注底板混凝土前绑扎积水坑上层钢筋、将电梯井积水坑内积水井先补浇混凝土、做防水。

目录一、工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯二、场地工程地质与水文地质条件⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯三、降水设计计算⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯四、施工部署⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯五、施工工艺⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯六、施工计划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯七、各项保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯八、附图索引⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 23 8 9 11 11 14基坑降水方案(调整 )一、工程概况本工程施工场地位于银川市兴庆区满春康居三期西临规划路,北临北塔路。
B区,东临友爱中心路,南根据本工程的地质水文条件、基坑特征及本地施工经验等,结合本工程实际情况确定采用大口径水泥管井,整体连续抽水的方法,以疏干基坑地下水,降低水位,为基础施工创造条件。
二、场地工程地质与水文地质条件1、地层分布:拟建场地地层自上而下可分为填土、粉质黏土、粉土、粉细砂四层:除上部填土层外,其下土层为第四系堆积物,各层土质分层情况及厚度详见地质勘探报告。
2、水文地质概况:本工程地下水属孔隙潜水类型,实测稳定水位埋深 3.2~5.7米之间(以孔口原始地坪始计),平水期稳定水位标高1105.00米左右。
地下水位动态主要受气象水文因素影响,呈季节性变化。
地下水补给以周边沟渠侧向径流渗透补给为主,大气降水补给次之,其动态类型属黄河侧补蒸发径流型。
水位变化幅度为0.5~1.0米。
经现场钻井实测水位在1103.5~1105.00之间。
地下水控制方法与使用条件渗透系数方法名称集水明排土类降水深度(m)水文地质特征(m/d)7~20 5上层滞水或水量不大的潜水真空井点0.1~20.00.1~20.0 单级<6、合级>20降水杂填土、粉土、粘性土、砂土喷射井点管井<5含水丰富的潜水、承压水1.0~200 >5针对该场地地下水类型、场区水文地质条件,设计采用管井降水方案,达到疏干基坑目的,将地下水位降至槽底以下0.5~1.0m。

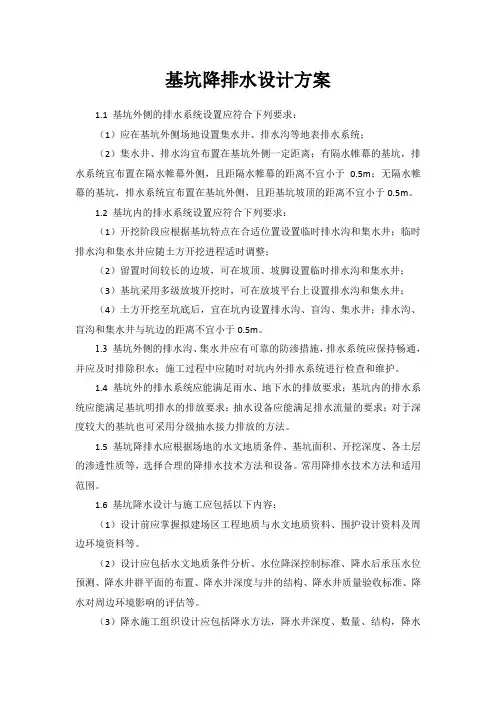

基坑降排水设计方案1.1 基坑外侧的排水系统设置应符合下列要求:(1)应在基坑外侧场地设置集水井、排水沟等地表排水系统;(2)集水井、排水沟宜布置在基坑外侧一定距离;有隔水帷幕的基坑,排水系统宜布置在隔水帷幕外侧,且距隔水帷幕的距离不宜小于0.5m;无隔水帷幕的基坑,排水系统宜布置在基坑外侧,且距基坑坡顶的距离不宜小于0.5m。
1.2基坑内的排水系统设置应符合下列要求:(1)开挖阶段应根据基坑特点在合适位置设置临时排水沟和集水井;临时排水沟和集水井应随土方开挖进程适时调整;(2)留置时间较长的边坡,可在坡顶、坡脚设置临时排水沟和集水井;(3)基坑采用多级放坡开挖时,可在放坡平台上设置排水沟和集水井;(4)土方开挖至坑底后,宜在坑内设置排水沟、盲沟、集水井;排水沟、盲沟和集水井与坑边的距离不宜小于0.5m。
1.3基坑外侧的排水沟、集水井应有可靠的防渗措施,排水系统应保持畅通,并应及时排除积水;施工过程中应随时对坑内外排水系统进行检查和维护。
1.4基坑外的排水系统应能满足雨水、地下水的排放要求;基坑内的排水系统应能满足基坑明排水的排放要求;抽水设备应能满足排水流量的要求;对于深度较大的基坑也可采用分级抽水接力排放的方法。
1.5基坑降排水应根据场地的水文地质条件、基坑面积、开挖深度、各土层的渗透性质等,选择合理的降排水技术方法和设备。
常用降排水技术方法和适用范围。
1.6 基坑降水设计与施工应包括以下内容:(1)设计前应掌握拟建场区工程地质与水文地质资料、围护设计资料及周边环境资料等。
(2)设计应包括水文地质条件分析、水位降深控制标准、降水后承压水位预测、降水井群平面的布置、降水井深度与井的结构、降水井质量验收标准、降水对周边环境影响的评估等。
(3)降水施工组织设计应包括降水方法,降水井深度、数量、结构,降水设备数量与型号,井群平面布置,降水井施工工艺与设备,达到降水井质量验收标准的措施,降水运行方案、工期安排、质量目标与安全技术措施,降水对环境影响的控制措施等。
施工降排水方案总体方案是:通过截水沟、集水井、排水沟相结合降低地下水位,及时排除基坑内渗水及暴雨期间地面降雨。
坡顶用C20混凝土硬化,坡面采用透明聚氯乙烯薄膜覆盖,防止雨水冲刷土体,造成塌踏、滑坡。
截水沟:本工程在坡顶外3m处设置截水沟,截水沟采用机械配合人工挖槽,M7.5浆砌石进行砌筑,沟底及墙身厚度30cm,沟身宽60cm,施工时采用坐浆法进行,必须保证砂浆密实。
集水井:本工程共设置2处集水井。
第一处北面坡顶,汇集前后截水沟及自然沟内的地表水;第二处位于办公区进出口边,汇集该处上方坡顶集水井的水,两处采用Φ200PVC管连接至就近的雨水沟排出。
集水井采用砖砌结构,并用丙纶进行防水处理,容量1m3。
排水沟:本工程在基坑内两侧坡脚设置排水明沟,明沟各参数同坡顶截水沟,通过排水沟结合集水井进行基坑排水,满足明排降水要求。
排水周期为自基坑施工起施工完毕,基底排水完成,在进行构筑物底板垫层浇筑前,用C25混凝土对排水沟及集水井进行回填。
在坡顶截水沟与基坑开口线之间进行地表硬化,若条件允许,基坑边以外一倍基坑深度范围内进行地表硬化。
四、雨季施工措施1、充分考虑施工期间区内外排水系统及雨季防洪措施。
改善排水系统,增强排水设施,保障雨后及时排除积水,排水施工主要在于拦截和排除地表水,保证土方开挖顺利进行。
土方开挖期间的排水系统主要由以下设施组成。
:(1)、坡顶修筑一条500×500的排水沟,每隔30米设一集水井,直径为1500MM,井底比沟底深1000MM,并配置水泵,不让地面水流入基坑内。
地表水经集水井后排入市政排水系统。
(2)、基坑内四周,在基坑底距坡角500MM处设500×500排水沟,每隔30米设一集水井,排水沟将水引至集水井,在用抽水泵,抽水至坑外排水沟。
2、边坡支护、土方开挖前,按要求共设13个位移观测点和10沉降观测点,其平面位详见平面图。
基坑水平位移监测,本工程拟采用视准线或小角度法用经纬仪测出各点的侧向水平位移。
建筑工程降排水施工方案一、施工准备阶段1. 现场勘察与设计在施工准备阶段,首先需要对工地进行现场勘察,并根据勘察结果进行详细的设计。
现场勘察主要包括对地势、土质、降水情况等进行调查,以确保施工计划的合理性和可行性。
在设计阶段,要根据勘察结果和工程需要,制定合理的施工方案,并进行相关计算和设计。
2. 资料准备与材料采购在施工准备阶段,需要准备施工所需的相关资料,并进行材料采购工作。
资料准备主要包括施工图纸、技术规范、施工方案等相关文件。
材料采购主要包括管材、连接件、防水材料等相关材料的采购工作。
3. 施工人员培训与安全教育在施工准备阶段,还需要对相关施工人员进行培训和安全教育,以确保施工期间的安全生产。
培训主要包括操作规程、安全技术规范等内容,安全教育主要包括安全意识培养、安全操作技能培训等内容。
二、施工过程1. 施工方案的执行在施工过程中,需要严格按照施工方案进行执行,包括设立施工现场安全标志、施工现场环境治理、设备和材料的摆放等工作。
同时,还需要对施工过程中可能遇到的问题进行及时处理,确保施工进度和质量。
2. 土方开挖与基坑支护对于降水排水工程的施工,首先需要进行土方开挖和基坑支护工作。
在土方开挖过程中,需要根据设计要求和地质条件进行合理的开挖,并及时对开挖土方进行处理。
同时,在基坑支护过程中,要确保优质的支护结构的搭建,以确保施工过程中的安全。
3. 排水管道的铺设和连接在基坑支护完成后,需要对排水管道进行铺设和连接。
在铺设过程中,要确保管道的平整和密实,同时要对管道的连接进行严格检查,以确保排水系统的畅通。
4. 防水处理和保护层施工在排水管道铺设完成后,需要对管道进行防水处理和保护层施工。
防水处理主要包括对排水管道进行防水材料的涂覆和封闭,保护层施工主要包括对管道进行覆盖保护材料,以提高管道的使用寿命和安全性。
5. 施工质量的检验和验收在施工过程中,需要对施工质量进行严格的检验和验收。
在排水管道铺设、防水处理、保护层施工等工作完成后,要进行相关的质量检验,并进行验收工作。
1.1基坑降、排水及回灌施工本工程采用冲击钻进水井钻机,此种钻孔方法的优点是:设备构造简单,适用范围广,操作方便,所成孔壁较坚实、稳定,坍孔少,不受施工场地限制,无噪声和振动影响等。
但存在掏泥渣较费工费时,不能连接作业,成孔速度较慢,泥渣污染环境等缺点。
1.1.1降水井、回灌井设计本基坑共布置20口降水井,3口备用井兼降水井,降水井设计深度为35m-38m,实管长度15m,滤管长度18m-21m,沉淀管2.0m,成孔直径为550mm,管径为273mm,单井出水量为80m3/h 。
管井开泵后30分钟取水测试,其含砂量应小于1/50000,长期运行抽出的地下水含砂量应满足小于1/10万的设计要求。
降水井成井2~3口井后进行试验性降水,以校核水文地质参数。
2、回灌井基坑东侧分布有多栋1-4F层既有建筑,天然地基,对变形敏感;基坑西南侧及西北侧深厚软土区紧邻市政道路。
为降低降水对其影响,在坑外设计回灌井。
回灌井平行于基坑或建筑物布置,共布置26口回灌井,间距约6~8m,井深24m-28m,施工时可根据现场情况在上述范围内调整,特殊情况及时与设计单位联系。
回灌井成孔直径为550mm,管径为273mm,实管长度7.0m-15.0m,滤管长度12.0m-16.0m,沉淀管1.0m,单井回灌量为10m3/h (240m3/d)。
3、降水维持期的施工要求(1)安装好排水系统,采用管道排水,将抽出的地下水排入有排泄能力的市政排水系统,防止倒流。
深井出水管与周边排水钢管焊接,出水管每隔20米设置支撑钢架一个,用于支撑出水管。
排水钢管沿基坑周边布置,钢管直径400mm,壁厚8mm。
(2)配备有安全装置的供配电系统,供电量不小于300KW,并配备双回路电源,以便在主电源临时停电时,在10min内能继续供电抽水。
其它设备用电不得干扰降水用电或串入降水供电线路内用电。
为保障水泵运转和正常使用,对电机设备要配有补偿保护装置,在现场配备功率不小于300KW的柴油发电机2台。
无锡市原河埒中学分部地块征地拆迁安置房项目 【基坑降排水施工方案】 目录 第一章 工程概况 ....................................................... 1 第二章 场地周边环境条件及地质条件 ..................................... 1 2。1、场地周边环境条件 ........................................ 1 2.2、场地工程地质条件 ......................................... 1 2。3、场地水文地质条件 ........................................ 2 第三章 编制依据 ....................................................... 2 第四章 明排降水设计方案 ............................................... 2 4.1、坡顶挡水墙及截水沟设置 ................................... 3 4。2、坡底排水沟及集水井设置 .................................. 3 4。3、地库及主楼范围集水坑设置 ................................ 3 第五章 降排水施工 .................................................... 3 5.1、施工准备 ................................................. 3 5。2、施工顺序及方法 .......................................... 4 5.3、施工注意事项 ............................................. 5 5.4、地下水位监测 ............................................. 5 第六章、安全、质量、文明施工保证措施 .................................. 6 6.1、施工安全保证措施 ......................................... 6 6.2、质量保证措施 ............................................. 6 6。3、文明施工保证措施 ........................................ 6 附件 .................................................................. 7无锡市原河埒中学分部地块征地拆迁安置房项目 【基坑降排水施工方案】
基坑开挖、支护与降排水施工方案一、开挖前准备工作在进行基坑开挖、支护与降排水施工前,首先需要进行详细的准备工作。
这包括确定开挖范围、制定安全施工方案、清理现场杂物、调查地质情况等。
1.1 确定开挖范围在确定基坑开挖范围时,需要考虑到周边环境、已有建筑物、地下管线等因素。
确保开挖范围的准确定位,避免对周边环境造成影响。
1.2 制定安全施工方案制定安全施工方案是保障施工人员和周边居民安全的重要步骤。
在施工中,需严格按照制定的方案执行,确保施工过程中的安全。
1.3 清理现场杂物在施工前,需要对现场进行彻底清理,清除杂物和障碍物,确保施工过程中不受干扰。
1.4 调查地质情况调查地质情况是为了了解开挖区域的地质特征,避免在施工过程中遇到地质灾害。
根据地质调查结果,制定相应的支护方案。
二、支护设计方案在基坑开挖过程中,支护设计方案至关重要。
良好的支护设计可以保障基坑周围的建筑物和管线安全,确保施工的顺利进行。
2.1 支护方法选择常用的支护方法包括土方支护、钻孔桩支护、梁柱支撑等。
根据开挖深度、地质条件等因素选择合适的支护方法。
2.2 支护结构设计支护结构设计需要考虑到土壤的力学特性、周边建筑物的承载能力等因素。
确保支护结构的稳定性和安全性。
2.3 监测与反馈在支护施工过程中,需要对支护结构进行定期监测,及时发现问题并采取相应的修复措施。
三、降排水施工方案基坑开挖和支护过程中,降排水施工是不可或缺的一环。
有效的降排水方案可以保障基坑周围环境的稳定性,避免水土流失等问题的发生。
3.1 排水设计根据基坑周围的地质条件和水文情况,设计合理的排水方案。
包括排水管道的布置、排水泵的选择等内容。
3.2 水土保持在排水施工中,需注意水土保持工作,防止因排水而导致的土壤侵蚀和坡面崩塌等问题。
3.3 水质监测在排水过程中,需要对排出的水质进行监测,确保排水达标,不对周边环境造成影响。
四、总结基坑开挖、支护与降排水施工是一个复杂的工程过程,需要多方面的工作协同配合。
基坑降水施工方案一、背景介绍基坑降水施工方案是指在基坑工程建设过程中,采用一定的技术手段,将土层中的水分送出,以确保基坑在施工前或施工中不会积水,保证施工质量和进度的施工方案。
本文主要就基坑降水施工方案进行介绍。
二、降水施工前的准备工作1、制定详细的施工方案和作业流程,确定降水作业所用的设备和工具。
2、组织人员进行必要的培训和安全演练,提高工作人员的技能和安全意识。
3、检查地下管道和电缆,以确保不会被降水施工所破坏。
4、根据地质勘探资料,确定地下水的水位和流向,制定合理的放水方案。
5、进行现场勘察,了解地下水情况,设置监测点并实时监控地下水水位和流量。
6、对降渗地层进行处理,如注浆加固、土工合成材料强化等。
三、降水施工方案1、循序渐进地施工基坑降水施工需要循序渐进地进行,即先从边缘部分着手,逐渐向中心部位延伸。
这样可以避免基坑内出现过多积水,减小降水难度。
2、采取合理的降水方式根据实际情况选择降水方式,包括排水井降水、水泵井降水、分段降水、泵送降水等方式。
在选择降水方式时,要考虑基坑内部情况,并确保设备的可靠性。
3、设置监测点并采取相应措施进行监测设置监测点并实时监控地下水水位和流量,采取相应措施进行监测,如及时记录和汇总监测数据,判断是否需要采取加强措施,提高监管效果。
4、土方开挖同时进行降水施工在进行土方开挖时,可以同时进行降水施工。
在开挖过程中,陆续对挖掘部分进行降水,降低基坑内水位,加快施工进度。
5、及时处理排水并对放水进行处理在进行降水施工时,及时处理排水并对放水进行处理,防止污染环境和破坏生态环境。
对于被污染的水体,应该采取相应措施进行处理和治理。
四、降水施工的安全措施1、设立安全警示标志,向过往车辆和行人进行安全提示。
2、设立安全隔离带,严禁未经许可的人员或车辆进入降水施工区域。
3、及时处理降水设备故障,避免设备损坏导致事故。
4、为工作人员配备防护用品,包括头盔、手套、安全鞋等,保障施工人员的生命安全。
基坑施工过程的降、排水处理方案
(1)场地排水
1)土方开挖时须结合永久排水系统设置做好现场场地的排水、截水、疏水、排洪等工作。
为了疏导施工用水、大气降水等地表水,防止场地被水浸泡,影响边坡稳定,开挖土方时,必须做好排水措施。
2)在现场设置临时排水沟,将地面水排走或排到低洼处,排水沟截面尺寸为300×300mm,每隔20~30m设一个集水井,集水井截面为800m m×800mm×1000mm(见下图)。
集水井井底应填以300mm厚碎石或卵石,水泵抽水龙头应包以滤网,防止泥砂进入水泵。
抽水应连续进行,直至基础施工完毕,回填土后才停止。
3)在现场施工道路两侧设排水沟,沟底坡度为3%,保持场地排水和道路畅通。
(2)基坑排水
1)为防止场地被水浸泡,开挖土方时,边坡的坡顶、坡底均设置截水沟、集水井。
排水系统的做法为:在基坑边坡顶周边设置300×300mm截水明沟,边坡底周边设置300×300mm排水明沟,每隔30m 设一个集水井。
排水沟、集水井均采用Mu7.5灰砂砖,M10水泥砂浆砌筑。
集水井井底应填以300mm厚碎石或卵石,水泵抽水龙头应包以滤网,防止泥砂进入水泵。
2)若在基础边坡底周边设置排水明沟后仍不能阻止基坑底涌水,可在地下室底板垫层底下挖坡度为3%的疏水盲沟(大样见下图),通过盲沟把水引至地下室外的集水井,等地下室底板砼强度达设计要求强度后,再把集水井用砼封闭压实。
3)在整个施工过程中,施工现场要配备足够的抽排水设备,在集水井处设置自吸式抽水机,随时将基坑内的积水抽排到基坑坡顶面的截水沟,所有污水排放均要经过沉淀池过滤后才排入市政管道。
基坑降排水施工方案一、基坑降排水布置原则1、基坑内基础外围采用开挖明排水沟,沟内用2-4cm石子满填,集水井采用灰砂砖砌筑,以进一步降低地下水位,以及消除雨水对基础施工影响。
2、明沟排水线路及集水井个数、位置的布置。
沿基坑边坡底根贯通设置排水沟,在基坑四周各设置一个集水井,集水井均由排水沟外壁向边坡方向砌筑。
二、降排水施工1、明排水沟的开挖。
排水沟按宽40cm,深50-60cm,沟外壁距边坡坡脚30cm,采取人工开挖方法。
排水沟上平为基底土平,底平取两集水井之间距离中为最高点,按1%坡向集水井,保证排水沟排水通畅。
2、集水井的开挖和砌筑。
集水井底低于排水沟底50cm,保证潜水泵能全部没入水中,集水井开挖位置偏向边坡,保证后期施工基础垫层、底板等不受影响。
基底土平以下部分集水井为倒棱台样式,上口内径宽80cm,下口内径宽50cm,采用灰砂砖干铺,利用排水沟及周边土层孔隙水渗到坑内,基底土平以上部分集水井为80cm高,内径为1m的方井,采用M5水泥砂浆砌MU7.5机制灰砂砖,此部分井作用为后期砖胎模砌好后,填土支撑胎模时,防止填土落入井中。
3、排水沟内石子的回填。
在排水沟挖完,经监理方确认后,立即采用2-4cm石子进行分层填充,防止沟壁坍塌,石子上平与水沟上平一齐,后期砌砖胎模回填土时,可铺一层1m宽土工布,防止土堵塞排水沟,也利于上部水渗入排水井内。
4、排水用潜水泵的确定。
由于集水井内水量有限,抽水采取间断式抽水,即水满则抽,无水则停的原则,这样便可选用出水量不大的水泵,选用出水量为4m3/h的水泵便可满足使用要求。
三、基坑明沟排水设施的启用原则1、无雨期间,集水井内集水水位超过排水沟水位,应立即启动潜水泵将井内积水抽出,一起并入降水干管内,直至井内水位低于排水沟沟底,方可停止抽水,防止水井内水位过高。
2、下雨期间,由于边坡上雨水汇集流入集水井内的水量较大,应不间断的进行抽水,保证井内水位始终低于排水沟水位,若排水不及时,可采用更换较大出水量的水泵。
目录一、编制依据和参考资料............................................................................................................-1- 二、工程概况............................................................................................................................. -1- 三、施工部署............................................................................................................................. -1- 四、施工方案............................................................................................................................. -2- 4.1 施工工艺流程...................................................................................................................... -2- 4.2 施工机具........................................................................................................................... -2- 4.3 材料................................................................................................................................... -3- 4.4 技术准备............................................................................................................................. -3- 4.5 井点安装.. (3)五、质量要求及保证措施............................................................................................................-5- 六、安全保证措施...................................................................................................................... -9- 七、文明施工........................................................................................................................... -10- 八、应急措施........................................................................................................................... -10- 九、井点降水计算书................................................................................................................. -11- 9.1 水文地质资料....................................................................................................................-11- 9.2 计算依据及参考资料 ......................................................... (12)9.3 计算过程...........................................................................................................................-12-xxx工程深基坑降排水专项施工方案一、编制依据和参考资料1、本工程总施工组织设计和水文地质报告;2、《建筑基坑支护技术规范》JGJ120-99;3、《建筑施工手册》(第四版);4、《基坑降水手册》姚天强编著。
基坑降排水施工方案
一、项目背景
基坑降排水是建筑施工过程中重要的一部分,它涉及到基坑周边地下水位的降低和排水,保证施工现场的干燥和稳定。
本文将就基坑降排水的施工方案进行详细介绍。
二、施工目标
基坑降排水的目标是有效降低基坑周围地下水位,保持基坑干燥;并对排水进行合理处理,保证环境安全。
三、施工步骤
1.方案设计:
–根据工程情况,确定合适的基坑降排水方案。
–设计降水井的数量和布置,确保基坑周边的地下水流能够顺利进入降水井。
–设计合适的泵站和排水管道系统,确保排水系统的稳定运行。
2.基坑围护结构施工:
–根据设计要求,进行基坑围护结构的施工,确保基坑的稳定和安全。
–施工过程中,应注意基坑围护结构与排水系统的协调和联系。
3.井道开挖和井筒施工:
–根据设计要求,开挖适当位置的降水井,并进行井筒的施工。
–在井筒内设置合适的井壁材料和过滤材料,以防止土层和杂质进入降水井。
4.排水设备安装:
–根据设计要求,安装泵站和排水管道系统。
–选择合适的水泵,确保排水能力满足要求。
–安装检测设备,监测排水系统的运行状况。
5.运行调试:
–在施工过程中,对排水系统进行调试和检测,确保其运行正常。
–对排水井的位置、深度等进行调整,以达到最佳的降水效果。
6.排水处理:
–对排水进行合理处理,确保排出的水质符合环保要求。
–可采用过滤、沉淀等方式对排水进行处理。
四、关键技术与措施
1.降水井的设置:
–根据地下水位的分布,合理设置降水井的位置和数量。
–降水井的井壁应采用防渗材料,以防止地下水渗入井筒。
2.排水泵站的选择:
–根据排水量和排水距离确定合适的水泵型号和安装位置。
–水泵应具备防水防爆等安全特性,以保证运行的安全稳定。
3.排水管道系统的设计:
–排水管道系统的设计应合理,以保证排水畅通。
–管道材料应耐腐蚀、耐压,具备一定的柔韧性,以适应地基沉降和变形。
4.排水系统监测设备的安装:
–安装合适的监测设备,对排水系统的运行进行实时监测和记录。
–及时发现问题,采取相应的措施进行处理。
五、安全防护措施
1.人员防护:
–施工人员应穿戴好相应的安全防护装备,如安全帽、防护眼镜和耳塞等。
–定期进行安全培训,提高员工的安全意识和应急处理能力。
2.设备维护和保养:
–定期对排水设备进行维护和保养,保证设备的运行正常。
–对泵站和管道进行巡检,及时发现并处理问题。
3.应急预案:
–制定完善的应急预案,包括应急疏散、事故处理等内容。
–定期组织演练,提高应急处理的能力和效率。
六、施工管理与质量控制
1.施工管理:
–建立科学合理的施工管理体系,确保施工按照计划进行。
–各施工单位之间进行良好的协作,确保施工顺利进行。
2.质量控制:
–对基坑围护结构、降水井、排水管道等进行质量检查和验收。
–对施工过程中的重点工序和关键部位进行监测和控制。
七、施工时间和进度安排
根据工程的具体情况,合理安排施工时间和进度,确保项目的按时完成。
八、经济效益分析
基坑降排水施工旨在提高基坑施工条件,保证施工的安全和质量,因此对项目的经济效益影响较大。
通过合理设计和施工,可以降低工程成本,提高经济效益。
九、施工总结
基坑降排水施工是基坑工程中重要的一环,对保证施工安全和质量至关重要。
通过合理的方案设计和施工措施,可以提高施工效率,降低风险,并最终实现工程的圆满竣工。
以上是基坑降排水施工方案的详细介绍,希望对您有所帮助。
