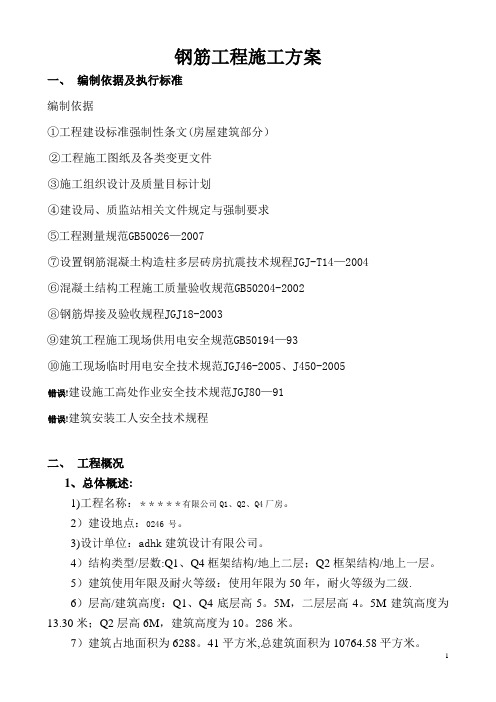

钢筋工程施工方案一、编制依据及执行标准编制依据①工程建设标准强制性条文(房屋建筑部分)②工程施工图纸及各类变更文件③施工组织设计及质量目标计划④建设局、质监站相关文件规定与强制要求⑤工程测量规范GB50026—2007⑦设置钢筋混凝土构造柱多层砖房抗震技术规程JGJ-T14—2004⑥混凝土结构工程施工质量验收规范GB50204-2002⑧钢筋焊接及验收规程JGJ18-2003⑨建筑工程施工现场供用电安全规范GB50194—93⑩施工现场临时用电安全技术规范JGJ46-2005、J450-2005错误!建设施工高处作业安全技术规范JGJ80—91错误!建筑安装工人安全技术规程二、工程概况1、总体概述:1)工程名称:*****有限公司Q1、Q2、Q4厂房。
2)建设地点:0246 号。
3)设计单位:adhk建筑设计有限公司。
4)结构类型/层数:Q1、Q4框架结构/地上二层;Q2框架结构/地上一层。
5)建筑使用年限及耐火等级:使用年限为50年,耐火等级为二级.6)层高/建筑高度:Q1、Q4底层高5。
5M,二层层高4。
5M建筑高度为13.30米;Q2层高6M,建筑高度为10。
286米。
7)建筑占地面积为6288。
41平方米,总建筑面积为10764.58平方米。
2、工程设计简述①基础:采用自然地基柱下独立基础,基础埋深-1。
500,基础底埋入粉质粘土层错误!要大于300,地基承载力fa不小于220KPa。
基础底采用100厚C15混凝土垫层,每边比基础宽出100;基础钢筋保护层50,独立基础混凝土强度C25,钢筋有HPB235、HRB400.②主体:采用框架结构体系,抗震等级六级,全现浇钢筋混凝土柱梁板,混凝土强度等级为框架柱底层C25、二层C25,其余各层柱及梁板等所有钢筋砼构件的混凝土强度等级均为C25,钢筋有HPB235、HRB400.3、基础钢筋概况1)框架柱插筋均应插至独立基础筋上面,且满足40d锚固长,(末端须做大于100的直钩);插筋与上部筋的焊接分两个面进行,每个焊接面钢筋面积<=50%,且钢筋须相隔错开焊接,相邻焊接接头相互错开35d且间距不小于500mm,插筋直径、根数、位置与底层柱配筋对应相同,基础内设箍筋2个,直径同底层柱.4、主体钢筋概况1)柱:梁柱节点核心区混凝土强度等级同下柱,该区箍筋间距为100.柱纵向钢筋接头一般在楼板面以上每隔一根错开;柱箍筋一般为符合箍。
400千伏输变电工程施工组织设计背景
该工程位于XX省,总规模为XX万千伏安。
主要包括建设一座变电站和一条输电线路,用于改善该地区的电力供应情况。
现现将对该工程的施工组织设计进行讨论。
施工目标
该工程的施工目标是:
- 完成工期计划
- 保证质量和安全
- 尽可能减少环境影响
- 合理控制成本
分工与管理
由于该工程规模较大,为了保证施工进度和质量,建议按照以下方式进行分工和管理:
- 设立项目管理团队,包括项目经理、施工经理、质量经理、安全经理等职位
- 制定详细的施工计划和进度安排,及时更新汇报
- 根据不同施工内容和进度,分别设立相应的施工队伍,确定负责人和工作任务
- 通过安全教育和培训,加强安全意识和风险防范,确保安全施工
环境保护
为了减少工程对环境的影响,建议按照以下措施加以限制和防止:
- 精准测算施工对自然环境的影响范围和程度
- 采用符合环保要求的施工工艺和设备
- 严格控制噪声、扬尘、废水废气等产生和排放
- 定期检查和评估环境保护措施的执行效果
结论
以上为该工程施工组织设计的建议,希望得到您的确认和支持。
1、编制依据 (4)2、工程概况 (4)2.1、建筑概况 (4)3、施工安排 (5)3.1、人员安排 (5)3.2、时间安排 (5)3.2.1、进场时间安排: (5)3.2.1、作业时间安排: (5)3.3、施工工艺总流程 (5)4、屋面雨水管、变形缝制作安装施工 (5)4.1、材料及要求: (5)4.1.1、所用材料的品种、规格应符合设计和标准祥图的要求: (5)4.2、主要机具: (6)4.3、作业条件 (6)4.4、工艺流程: (6)4.4.1、雨水斗制作、安装: (6)4.4.2、找线定安装位置: (6)4.4.3、雨水管制作安装: (6)4.4.4、变形缝钢盖板制作安装: (7)4.5、质量标准 (7)4.5.1、保证项目: (7)4.5.2、基本项目: (7)4.6、成品保护 (7)4.7、应注意的质量问题 (7)5、保温层 (8)5.1、本工程屋面保温层做法: (8)5.1.1、材料准备: (8)5.1.2、工具准备: (8)5.2、施工工艺流程: (8)5.2.1基层清理: (8)5.2.1管根固定: (8)5.2.1保温层铺设: (8)5.3质量控制: (8)5.4质量标准 (8)5.5、成品保护 (9)5.6、应注意的质量问题 (9)6、找坡层 (9)6.1、施工准备 (9)6.1.1、材料及主要机具 (9)6.1、作业条件: (10)6.2、操作工艺 (10)6.3、质量标准 (10)6.3.1、保证项目: (10)6.4、成品保护 (11)7、找平层 (11)7、1工具准备: (11)7.2、施工条件 (11)7.3、施工工艺 (11)7.4 、质量标准 (11)7.5、成品保护 (11)7.6、应注意的质量问题 (12)8、屋面防水层 (12)8.1、施工前的准备工作 (12)8.2、材料准备: (12)8.3、工具准备: (12)8.4、卷材铺贴的工艺流程 (12)8.5、质量标准 (13)8.6、成品保护 (13)8.7、应注意的质量问题 (13)9、细石混凝土面层 (13)9.1、材料准备: (13)9.1、主要机具: (13)9.3、工艺流程: (14)9.3.1隔离层施工: (14)9.3.2分格缝留置与钢筋网片施工 (14)9.3.3防水层施工 (14)9.3.4细石混凝土振捣 (14)9.3.5泛水处理 (15)9.4养护 (15)10、水泥砖铺装 (15)10.1、材料准备及要求: (15)10.2、工具准备: (15)10.3、工艺流程: (15)10.4、质量标准: (15)10.5、成品保护 (16)11、上任屋面栏杆 (16)11、材料准备 (16)11、工具准备 (16)12、安全操作及文明施工 (16)1、编制依据1.1施工合同、施工组织设计。
新疆维吾尔自治区奎屯至克拉玛依段高速公路工程第四合同段总体施工组织设计编制:审核:审批:山东省路桥集团有限公司奎屯至克拉玛依高速公路第四合同项目部二○○九年九月目录第一章编制说明 (2)第二章工程概况 (3)第三章施工组织机构 (6)第四章施工方案 (9)第五章互通式立交与分离式立交施工组织设计与进度安排 (106)第六章工程施工质量保障措施 (109)第七章工程安全保证措施 (122)第八章环境保护和水土保护措施 (135)第九章施工进度(工期)保障措施 (140)第十章廉政建设及其他事项 (142)第十一章总体施工进度计划安排 (145)第十二章结束语 (152)第十三章附件 (153)⑴总体布置图 (153)⑵主要材料供应需求计划表 (154)⑶资金流动计划 (155)⑷分项工程生产率和施工周期表 (156)⑸施工机械设备供需表 (157)⑹试验设备、仪器配备表 (157)⑺质检、测量仪器配备表 (160)⑻进场人员名单 (160)第一章编制说明一、本计划的编制依据为:(1)交通部颁布的2003年版《公路工程国内招标文件范本》(2)新疆维吾尔自治区奎屯至克拉玛依段高速公路工程施工招标《招标文件》专用本、投标文件。
(3)《公路工程技术标准》(JTJ B01—2003)(4)《公路土工试验规程》(JTGE 40—2007)(5)《公路工程沥青及沥青混合料试验规程》(JTJ 052—2000)(6)《公路工程水泥及水泥混凝土试验规程》(JTG E30—2005)(7)《公路工程无机结合料稳定材料试验规程》(JTJ 057—94)(8)《公路工程集料试验规程》(JTG E42—2005)(9)《公路桥涵施工技术规范》(JTJ 041—2000)(10)《公路路基施工技术规范》(JTJ F10—2006);(11)《公路沥青路面施工技术规范》(JTJ F40—2004);(12)《公路路面基层施工技术规范》(JTJ 034—2000);(13)《公路工程质量检验评定标准(土建工程)》(JTJ F80/1—2004)(14)《公路工程质量检验评定标准(机电工程)》(JTJ F80/2—2004)(15)《公路工程施工安全技术规范》(JTJ 076—95)(16)《公路土工合成材料应用技术规范》(JTJ/T019-98)(17)《新疆盐渍土地区公路路基路面设计与施工规范》(XJTJ 01-2001)二、本计划为总体粗线条的,每个分项工程开工前,都另行提交相应的详尽的施工方案。
目录一、施工方案与技术措施二、质量管理体系与措施三、安全管理体系与措施四、工程进度计划与措施五、资源配备计划六、施工防护措施一、施工方案与技术措施第一节、工程施工总体概述、施工程序及施工段划分1、工程简介1.1本工程基本情况本工程为采石河路与东环路出入口环境综合整治工程(四标段),建设地点位于采石河路与东环路出入口,工程主要内容包括栽植各种乔木、灌木、色带、草坪等。
2、施工条件及本工程特点2.1本工程项目业主为马鞍山市重点工程建设管理局。
施工现场三通一平已经具备,施工供水、供电条件具备。
本工程施工机具和材料可利用现有道路运输、装卸、交通便利,施工临时设施需我方自行安排、合理布置。
施工用水、电由业主现场指定提供源点,由我方进行单独接设解决。
2.2我投标单位对该工程质量承诺达到合格标准(竣工后进行一年绿化养护),投标施工工期为365日历天,计划开工日期为2012年5月30日、计划竣工日期为2013年5月30日(具体开工日期以业主合同约定或现场监理工程师的开工指令为准)。
2.3施工承包形式:施工总承包。
3、编制依据及内容3.1根据安徽省招标集团有限公司代理的《采石河路与东环路出入口环境综合整治工程施工招标文件》(项目编号:皖E0-14-2012- 0130)及答疑回复文件,及我单位对本工程施工现场的踏勘、了解。
3.2本工程设计图纸及工程量清单技术要求,及我投标单位对本工程所在施工现场及周边情况的踏勘、了解。
3.3国家建设工程法律、法规,现执行的《城市绿化工程施工与验收规范》(CJJ/T82-99)、《城市绿化和园林绿地用植物材料》(CJ/T34-91)及其它有关施工、验收规范及标准。
现执行的《建筑施工安全检查标准》(JGJ59-99)等安全标准、操作规程。
3.4投标单位承建类似工程的施工能力和经验、技术装备。
3.5编制指导思想3.5.1完全响应招标文件的全部条款,满足业主对施工组织,工程工期,工程质量,安全生产,文明施工等方面的具体要求。
目录第一局部、桥梁工程 (5)第一章、编制依据和原则 (5)一、编制范围 (5)二、编制依据 (5)三、编制原则 (6)第二章、工程概况及主要工程量 (7)一、地理位置 (7)二、气候及水文条件 (7)三、地质条件 (8)四、桥型桥式 (9)五、技术标准 (10)六、主要工程量 (10)第三章、施工场地布置及施工准备 (11)一、施工场地布置原则 (11)二、施工场地布置 (11)三、施工准备 (12)第四章、施工组织机构安排和主要劳动力安排 (16)一、施工组织机构概述 (16)二、主要职责范围 (16)三、主要劳动力安排 (17)第五章、总体施工方案及施工进度安排 (19)一、总体施工方案 (19)二、施工进度安排 (20)第六章、主要工程工程的施工方案及保障措施 (22)一、钻孔灌注桩 (22)〔一〕、陆地及滩地钻孔桩 (22)〔二〕、水中钻孔灌注桩施工 (30)二、承台施工 (30)〔一〕、采用套箱钢围堰施工承台 (31)〔二〕、明挖法施工承台 (32)三、墩台身、墩帽施工 (33)四、主桥连续箱梁施工 (38)〔一〕、墩顶0# 块现浇施工 (38)〔二〕、挂篮悬浇箱梁施工 (39)〔三〕、主桥边跨直线段施工 (39)〔四〕、合拢段施工 (40)〔五〕、桥梁附属工程施工 (42)第七章、重点〔关键〕和难点工程的施工方案、方法及措施 (44)一、主桥连续箱梁施工监控 (44)〔一〕、实施施工控制的必要性 (44)〔二〕、施工控制方法及流程 (44)〔三〕、施工控制的原则 (44)〔四〕、箱梁的施工测量措施 (44)二、箱梁施工裂缝控制措施 (45)一、防止质量通病的措施 (46)〔一〕、大体积承台混凝土施工 (46)〔二〕、预应力施工 (47)五、混凝土施工要求 (49)〔一〕、混凝土集料 (49)〔二〕、混凝土拌和物用水 (50)〔三〕、水泥 (50)〔四〕、混凝土配合比 (50)〔五〕、混凝土灌注前的准备工作 (51)〔六〕、混凝土拌制及运输 (51)〔七〕、混凝土灌注 (51)第八章、特殊环境下施工保障措施 (54)一、冬季施工技术措施 (54)二、雨季施工技术措施 (55)三、风季施工技术措施 (56)第九章、质量保证体系及措施 (57)一、质量方针及质量管理目标 (57)二、质量保证及预防措施 (57)三、人员、机械使用方案 (64)四、工期的重要保障措施 (65)第十章、平安文明施工保障措施 (67)一、平安措施 (67)二、文明施工保障措施 (70)第十一章、环境保证体系及保证措施 (73)一、设立环保机构 (73)二、建立环保管理体系、完善管理制度 (73)三、水土保持措施 (73)四、防止大气污染措施 (73)五、防废物污染措施 (74)六、防止水污染措施 (74)七、噪音控制措施 (74)第一章、编制依据和原则一、编制范围本施工组织设计编制范围为新建铁路迁曹线LC-02标段小青龙河特大桥工程,起讫里程为DyK4+153.49~DyK7+441.67,全长3288.02米。
1 工程综合说明1.1编制依据一、本工程采用的施工技术标准、规范和验评标准1.GB50300-2001 《建筑工程施工质量验收统一标准》2.GB50202-2002 《建筑地基基础工程施工质量验收规范》3.GB50203-2002 《砌体工程施工质量验收规范》4.GB50204-2002 《混凝土结构工程施工质量验收规范》5.GB50207-2002 《屋面工程质量验收规范》6.GB50208-2002 《地下防水工程施工质量验收规范》7.GB50210-2001 《建筑装饰工程质量验收规范》8.GB50303-2002 《建筑电气工程施工质量验收规范》二、依据施工图纸,踏勘工地时从现场调查、咨询所获得的有关资料。
三、本公司拥有的科技、工法成果、管理水平、技术装备以及本公司多年来施工所积累的经验。
1.2工程概况一、工程名称:合肥市铜陵路高架工程二、建设地点:合肥市铜陵路三、建设单位:合肥市重点工程建设管理局四、设计单位:深圳市市政设计研究院有限公司五、周边环境:施工现场周边房屋已拆迁,路面平整,无现状管线影响,可正常施工。
六、工程简介:本施工范围内设置3个水泵房,依次为滨河路、裕溪路及和平路水泵房,建设面积分别为247㎡、345㎡、360㎡,形状如同矩形,采用钢筋砼结构,其井壁厚度为0.6、0.8、0.9、1.0米不等,内隔墙为0.6米、0.8米。
泵池井壁采用排水法下沉,下沉深度约为约11-15米,分两次浇注,一次排水下沉。
根据设计图要求,在沉井周边打设一排Φ600高压旋喷咬合桩,有效桩长分别为12.05米、15.14米、13.4米。
泵房平面图如图1-01,1-02,1-03所示,沉井周边止水帷幕如图1-04所示。
图1-01 滨河路下穿泵房平面图图1-02 裕溪路下穿泵房平面图图1-03 和平路下穿泵房平面图图1-04 沉井周边高压旋喷桩平、剖面图1.3 工程地质概况根据设计院提供岩土工程勘察报告显示,下穿通道泵房范围内土层分布自上而下依次为:①1层压实填土(Q4ml):褐色、杂灰等色,稍密-密实状态,以粉煤灰混粉质粘土为主,含碎石、砾石,表层为混凝土、沥青路面;层厚2.00~5.30m。
目录第一章编制依照与原则0第二章综合说明02.1 工程质量目标02.2 工期管理目标02.3 安全文明目标12.4 公司简介 12.5 承建本工程的有益条件和优势22.6 降低工程造价的主要举措2第三章各分部分项工程的主要施工方法23.1 施工方案方法2施工整体方案 2施工段区分 23.2 管理举措 33.3 施工次序 33.4 土建施工方法及技术举措33.4.1 施工丈量 33.4.2 土方工程 43.4.3 水池施工 43.4.4 地上砖混建筑物的施工133.4.5 抗渗混凝土施工举措143.5 安装施工方法及技术举措153.5.1 设备安装施工方案153.5.2 电气安装施工工艺223.5.3 管道工程施工方案273.6 调试、试运行 34第四章拟投入的主要施工机械设备状况、主要施工机械进场计划37第五章拟投入劳动力安排计划385.1劳动力安排保证举措 385.2劳动力安排计划表 39第六章保证工程质量、工期的技术组织举措406.1 保证工程质量的技术举措 40组织管理、成立质量保证系统41施工质量保证举措 42施工质量问题防治 43施工记录、技术资料 43工程质量控制流程图 44过程分类及控制重点 44检验试验人员及设备器械的装备 46初步查收、联动试车、试运行46与监理方增强联系配合 476.2 保证工程工期的技术组织举措 47组织举措 47技术举措 48经济举措 48资本暂不到位的应急举措 48节假日、农忙季节保证连续施工举措 49劳动力、设备及资料供给计划49第七章与总包单位的连接配合方案 517.1与业主、监理单位在安装、调试、交接等方面的配合举措:517.2与设备供货单位在设备交接、保存、安装、调试等方面的配合举措:527.3与其余施工单位在工程交接、问题办理、施工质量方面的配合举措:52第八章控制工程造价的主要举措538.1 先期准备成本控制538.2 方案优化成本控制538.3人工花费成本控制 538.4资料花费成本控制 548.5机械花费成本控制 54第九章保证安全、文明施工的技术组织举措559.1保证安全施工的技术举措 559.2保证文明施工的技术组织举措 589.3保证文明施工与环境保护的技术举措61第十章施工总平面图5510.1 施工总平面图说明6210.2 暂时用地表 62施工总平面部署图63第十一章施工次序、总进度安排及总形象进度表示图63第十二章水电用量计划、暂时设备项目数目及平面部署012.1 施工用电 012.2 施工用水 0第十三章招标人对自己承建本工程的有益条件的说明1第十四章其余技术组织举措114.1 新技术、新资料、新工艺、新设备的应用114.1.1 计算机管理 214.1.2 机械化施工 214.1.3 商品混凝土应用214.2 季节性施工举措214.2.1 冬天施工举措314.2.2 雨季施工举措314.3 减少扰民及协调周边关系的举措414.3.1 组织管理 414.3.2 降低噪音,减少扰民414.3.3 踊跃协调周边关系414.4 地下管线及其余地上地下设备的保护加固举措5附表:拟投入资料试验仪器和质检设备表第一章编制依照与原则《XXX 总承包工程招标文件》;现场实地勘探资料;我公司状况及近似工程的施工经验。
-1- DK288+700涵洞实施性组织设计 1、编制说明 1.1、编制依据 (1)厦深客运专线标段施工合同。 (2)厦深州客XSGZQ-6客货共线潮汕至惠州南段指导性施工组织设计。 (3)中铁十七局集团厦深铁路客货共线XSGZQ-6标施工总体规划。 (4)DK288+700框架箱涵设计图。 (5)中铁十七局集团《新建铁路厦门至深圳铁路XSGZQ-6标段投标文件》、《客运专线铁路桥涵工程施工技术指南》、《客运专线铁路桥涵工程施工质量验收暂行标准》及铁道部与相关行业现行规范标准。 (6)现场调查报告。 (7)本单位施工能力及类似工程施工工法、科技成果。 (8)投入本涵洞工程的专业技术人员、机械设备等资源。
1.2、编制范围 DK288+700框架箱涵的基底处理、基础、涵身、防水层、出入口及附属工程等施工。 2、工程概况及主要工程数量 2.1、工程技术标准 铁路等级:Ⅰ级。 正线数目:双线。 最大坡度:6‰。
线间距:4.6米。 速度目标值: 200km/h,预留提速条件。 最小曲线半经:4500米。 闭塞类型:自动闭塞。 到发线有效长度:850米。 牵引种类:电力。 建筑限界:满足开行双层集装箱要求 2.2、自然特征 ⑴.地形地貌:丘坡及丘间谷地。丘坡自然坡度25-35度,相对高差约10-20m,坡上植被发育,主要为树木、杂草。丘间谷地地势平坦,呈带状,辟为水田。 -2-
⑵.地层岩性:丘坡表层Q4el+dl粉质粘土,褐黄色,硬塑,含少量碎石,厚0.5-2m。谷地表层为Q4dl+pl粉质粘土,褐灰色,软塑-硬塑,厚0.5-3m,表层种植土约0.4m。局部夹有淤泥质粘土分布,厚0-5m,灰黑色,下伏基岩J3dl流纹岩,全风化-强风化。
⑶.水文地质条件:场地地下水类型为孔隙水和基岩裂隙水;地表水有二氧化碳侵蚀,环境作用等级为H1;地下水有二氧化碳侵蚀,作用等级为H1。
2.3、工程概况 DK288+700框架箱涵,线路大里程与涵洞中心线正交。 框架箱涵基底处理换填砂夹碎石2.5m,涵身主体结构采用C35钢筋混凝土防水层为高聚物改性沥青防水卷材。出入口八字墙采用C35混凝土,出入口边坡、沟床锥体采用碎石垫层,出入口垂裙采用M10浆砌片石铺砌。 2.4、主要工程数量 涵洞主要工程数量表见表2-1-1 表2-1-1 DK288+700框架箱涵表 里程 孔径 涵长 用途 砼用量 钢筋量
1编制依据1.1施工合同。
1.2重庆建筑工程设计院设计的森望滟澜湖一期工程5#楼施工蓝图。
1.3有关现行施工及验收规范、操作规程、标准图集、质量验收规范及工程建设标准强制性条文(房屋建筑部分第八篇施工质量和安全)。
1.4有关工具性参考资料:工期定额、类似工程的建设资料、估算指标等。
1.5 市场和社会调查资料。
1.6 国家及重庆市的施工安全、文明施工以及环境保护等方面的有关规定及技术标准。
1.7 我公司的质量手册、程序文件等,以及我公司的自身生产经营能力。
2编制原则2.1坚持按基本建设程序和建筑施工科学技术管理、充分应用现代网络技术,组织好人员和机械;利用好时间和空间;控制好质量和工期、安全和文明施工,使本工程能优质、按时投入使用。
在施工的质量控制过程中,达到一性验收合格。
2.2在确保施工过程质量、安全、生产前提下,力争赶前,加快施工进度,尽量做到平面和立面均衡施工,综合平衡雨天和夜间施工。
根据合同文件要求,工程工期480天。
2.3坚持文明施工,严格控制施工噪声,加强环境保护,争创市级文明施工达标现场。
2.4合理地安排夏、冬、雨季、农忙季节的施工,提高施工的连续性和均衡性。
2.5搞好结构与建筑、土建与水电、各工种和施工班组之间的密切配合。
2.6忠于设计、精心施工、相互配合、统一指挥、工期履约、保证使用、日夜奋战、质量创优。
3工程概况3.1地理位置及环境情况本工程位于重庆市永川区凤凰湖工业园区内。
在本工程的所处地,主下水道已形成,施工期间的废水经过沉淀达标后可排入下水道内。
3.2规模及性质总建筑面积18700m²,建筑层数28F,建筑高度84.00m。
本工程建筑耐火等级:一级,屋面防水等级:二级,抗震等级为四级。
结构采用框架及剪力墙结构,结构设计使用年限为50年。
5#楼工程为住宅楼。
3.3建筑简介3.3.1 平面森望滟澜湖一期工程5楼直接由主楼组成,均为住宅楼。
3.3.2 立面本建筑的造型以功能为基础,在整个体型尺度上适当加以处理,使之立面简洁、明快、大方。
324省道阜宁段改扩建路基土方工程施工I标段施工组织设计二0一0年三月三日324省道阜宁段改扩建路基土方工程施工I标段施工组织设计第一章编制总说明(一)工程概况:324省道阜宁段改扩建路基土方工程施工Ⅰ标段(合同编号:BNX20100200201):古河砖瓦厂东侧至杨集河,桩号K3+100~K15+321,长12.221公里,土方约105.77万方;支线0+000~1+050,长1.05公里,土方4.19万方,合计109.96万方。
其中:路基正项土方90.42万方,沟塘空缺方8.68万方,中分带和填前预压方7.42万方,鱼塘四周格子2.44万方,便道填沟塘1.0万方。
本标段工程于33个日历天内完成全部工程。
我公司承诺:一旦工程中标,我公司将派遣高素质、有长期进行土方施工管理经验的技术及施工人员,确保本工程优质按期完工,坚决贯彻工程验收合格率100%工程合同履约率100%,重大质量事故为零的目标。
第二章施工组织总体部署1、项目经理部为加强对本标段工程的领导和管理,保证优质按期完成全部工程项目,成立现场施工项目经理部,由项目经理、总工程师、计量工程师、测量工程师、试验工程师以及财务、安全、统计等人员组成,并下设各工程队。
(详见组织机构框图)现场施工项目经理部拟设在主线左侧,占地l亩,分办公区和生活区,项目经理部对全线的施工任务进行安排、协调指挥。
2、设备及人员动员周期若我公司一旦中标,在接到中标通知书之日起立即组织人员、设备,开始运转工作,在半月之内,项目经理、项目总工、技术负责人、施工队长、主要负责人等人员到位。
设备及人员动员周期见下表:3、项目部、施工队及其它临时用地规划(具体布臵见附表施工总体平面布臵图)考虑到需足够机械设备和生产生活用房等用地,拟占地2亩,对项目部生产生活用地等进行硬化,硬化场地时设臵纵横向排水沟,保证场地的排水畅通。
4、施工准备工作(1)复查和了解现场复查和了解现场的地形、地质、文化、气象、水源、电源、料源或料场、交通运输、通信联络以及城镇建设规划、农田水利设施、环境保护等有关情况。
荒沟抽水蓄能电站工程施工组织设计报审表工程名称:荒沟抽水蓄能电站供电系统工程合同编号:MDJ-JH-DGCSG[2013]9 NO:Q4-02黑龙江荒沟抽水蓄能电站供电系统工程施工组织设计牡丹江电力实业集团有限公司黑龙江荒沟抽水蓄能电站供电系统工程施工项目部2014年04月10日批准:审核:编制:目录1、编制依据 (1)2、工程概况与工程实施条件分析 (2)2.1工程概述 (2)2.2工程设计特点、工程量 (2)2.3施工实施条件及自然环境分析 (4)3、项目施工管理组织结构 (6)3.1项目管理组织机构 (6)3.2项目管理职责 (7)3.3工程主要负责人简介项目经理简历表 (11)4、工期目标和施工进度计划 (13)4.1工期目标及分解 (13)4.2施工进度计划及编制说明 (13)4.3 进度计划图表 (15)4.4进度计划风险分析及控制措施 (15)5、质量管理体系 (18)5.1质量目标及分解 (18)5.2质量管理组织机构 (21)5.3质量管理主要职责 (22)5.4质量控制措施 (24)5.5质量薄弱环节及预防措施 (27)6、安全(职业健康)管理体系 (39)6.1安全(职业健康)目标及分解 (39)6.2安全管理组织机构 (42)6.3安全管理主要职责 (47)6.4安全措施 (50)6.5安全风险预测及控制 (60)7、环境保护与文明施工体系 (65)7.1施工引起的环保问题及保护措施 (65)7.2文明施工的目标、组织结构和实施方案 (67)8、工地管理和施工平面布置 (69)8.1施工平面布置图 (69)8.2工地使用权和出入权 (69)8.3工地管理方案与制度 (70)9、施工方法与资源需求计划 (73)9.1 劳动力需求计划及计划投入的施工队伍 (73)9.2施工方法及主要施工机具选择 (76)9.3施工机械、工器具需求计划 (81)9.4材料、消耗材料需求计划 (86)9.5材料、消耗材料需求计划 (87)10、施工管理与协调 (88)10.1准备工作进度计划 (88)10.2 物资管理及要求 (89)10.3 资金管理及要求 (89)10.4 作业队伍与管理人员管理及要求 (90)10.5 协调工作 (90)10.6 分包计划与分包管理 (92)10.7 计划、统计和信息管理 (92)10.8 资料管理 (95)11、施工科技创新 (95)11.1采用新设备 (95)11.2采用新工艺 (95)12、主要技术经济指标 (96)12.1 项目技术经济指标 (96)12.2 降低成本计划与措施 (96)附表一、拟投入本标段的主要施工设备表 (97)附表二、拟配备本标段的试验和检测仪器设备表 (102)附表三、劳动力计划表 (104)附表四.计划开、竣工日期和施工进度网络图 (105)附表五、施工总平面图 (107)附表六、临时用地表 (109)附表七、项目管理机构配备情况表 (109)附表八:拟分包项目情况表 (110)1、编制依据本《施工组织设计》编制的主要依据如下:1、工程招标文件2、设计文件与施工图3、工程建设管理纲要4、现场调查资料和答疑5、《建设工程项目管理规范》GB/T 50326—20066、《电力建设安全工作规程第2部分:架空电力线路》DL 5009.2—20047、《输变电工程安全文明施工标准》Q/GDW 250—20098、《电气装置安装工程35kV及以下架空电力线路施工及验收规范》(GBJ232-82)9、《输变电工程建设标准强制性条文实施管理规程》Q/GDW 248—200810、《输变电工程施工工艺示范手册》11、《输变电工程施工示范及典型缺陷图册》12、《十八项电网重大反事故措施》13、《国网公司交、直流线路工程施工现在资料整理手册》14、国家电网公司其他有关制度、规定15、本工程的路径图及有关的技术文件、技术规范、标准16、环境信息与经验17、本公司质量管理体系、职业健康安全管理体系及环境管理体系文件2、工程概况与工程实施条件分析2.1工程概述2.1.1相关单位:招标人:国网新源控股有限公司项目法人:黑龙江牡丹江抽水蓄能有限公司招标代理机构:国网新源建设有限公司2.1.2计划开竣工日期:2014年05月01日—2014年06月01日2.2工程设计特点、工程量本工程为荒沟抽水蓄能电站位于黑龙江省牡丹江市海林县三道河子镇,下水库利用已建成的莲花水电站水库,上水库为牡丹江支流三道河子右岸的山间洼地。
电站装有4台可逆式发电电动机组,单机容量为300MW,总装机容量为1200MW。
施工区内建设35kV荒沟变电所,安装1台6300kVA,35/10kV主变压器,电源取自莲花变电所35kV侧,通过10kV配电线路向各施工分区变供电。
荒沟变电所除满足建设期间施工用电需求外,还作为永久备用厂用电源。
1.2工程规模:新建35kV变电所建筑面积221.59m2,占地面积600m2。
新建35kV线路长度17.1km,由110kV莲花变电所至荒沟35kV荒沟变电所,架空线路导线采用 LGJ-150/25型钢芯铝绞线,地线采用单根架设,选用OPGW-12B1-42型光缆。
新建10kV配电线路3回,长度12.7km。
铁塔基础形式采用开挖台阶式钢筋混凝土浇制基础。
路径方案满足公路、电力线路等各类障碍物之间的安全距离要求及相关协议要求。
交通运输条件为公路运输。
本体工程特点表2-12.3施工实施条件及自然环境分析荒沟抽水蓄能电站位于黑龙江省牡丹江市海林市三道河子乡境内,牡丹江支流三道河子下游。
上水库为三道河子右岸山间洼地,下水库为已建成的莲花水电站水库,下水库进(出)水口距柴河镇115.0km,距牡丹江145.0km。
本工程对外交通较为方便,国家铁路牡丹江~佳木斯线途经柴河镇,鹤大高速公路(G11)也从柴河镇附近经过。
由柴河镇至荒沟电站站址为公路交通,中途经双桥村至下水库进(出)水口。
其中:柴河镇~双桥村100km,为柴河林业局自筹资金修建的林甲一级公路(等同国标3级),路宽6m,混凝土路面,可以利用;双桥村~下水库进(出)水口公路已扩建完毕,为国标4级道路,路宽6m,混凝土路面;另外双桥~板桥段公路需跨越秋皮沟河,河上建有老虎砬子桥,桥长109.85m,桥面宽7m,荷载等级为公路一级。
35kV荒沟变电所设置在板桥~下库进出水口公路旁,靠近莲花湖一侧比较平缓的地段上,本标段工程所需的交通条件良好,所需的器材、物资和设备等可采用公路、铁路等组合或单独运至工地。
交叉跨越3、项目施工管理组织结构3.1项目管理组织机构3.2项目管理职责职责与分工表3.3工程主要负责人简介项目经理简历表项目总工简历表4、工期目标和施工进度计划4.1工期目标及分解4.1.1我公司坚持以“工程进度服从质量”为原则,严格按照合同工期安排开工、竣工;施工过程中根据需要积极采取相应措施,适时调整施工进度,按时完成工程阶段性里程碑计划和验收工作。
4.1.2企业计划工期目标:2014年05月01日开工,2015年06月01日完成竣工验收及移交工作,具备投运条件。
4.1.3工期目标及责任分解见表4-1:工期目标及责任分解表4-14.2施工进度计划及编制说明4.2.1施工总体安排根据本标段的招标工程量,以及综合分析现场施工条件,我公司基础施工阶段拟投入2个基础队;组塔阶段拟投入2个组塔队,1个架线综合队,分为排障组、展放组、紧线附件组等进行搭接式流水作业,架线综合队由项目部负责统一协调指挥。
具体安排:(1)2014年05月01日项目部管理人员和施工队主要人员进入施工现场开始前期准备工作。
综合部人员进行项目部的布置、办公设施的采购和安装;外协部与地方政府联系召开协调会,取得征地、赔偿协议。
物资部人员进行材料站的设置,基础材料的选场、检验、采购、接收。
工程部施工技术方案的编制审批及安全、技术交底,在各分部工程施工机具转移前完成。
(2)2014年05月05日开始进行线路复测和基础工程技术准备工作,2014年05月08日开始线路复测,2014年05月12日开始土石方工程,2014年05月12日进行首基基础浇制。
(3)铁塔组立施工队于2014年08月01日进入施工现场进行施工准备,2014年08月01日开始铁塔组立试点,首基完成后全面开展铁塔组立施工。
(4)架线工序的准备工作的人员于2015年01月01日进入施工驻地,架线机械于2015年01月02日进入施工现场,01月05日开始展放导引、牵引绳,进行首件试点后正式放线。
(5)主要工序进度计划见表4-2。
主要工序进度表4-24.2.2编制说明确定各分部工程的工期时考虑以下各因数:(1)考虑了天气条件、电力线等因素的影响,留有一定的富裕量,当影响发生时可调整计划。
(2)根据送电线路施工工艺决定各工序之间的衔接关系。
(3)考虑了本工程工期、工程量,各关键分部工程之间将安排交叉作业。
(4)考虑了在国家法定假日放假情况。
(5)施工技术方案的编制审批及安全、技术交底,在各分部工程施工机具转移前完成。
(6)材料的分供运输在各分部工程开工前开始,施工机具在各分部工程开工前到达现场。
4.3 进度计划图表见附页施工进度横道图及施工进度网络图。
4.4进度计划风险分析及控制措施进度计划风险分析及控制措施续表4.4.1计划控制流程图计划控制流程图4.4.2保证进度计划措施组织精干的各专业管理人员组成项目经理部,并由项目经理部挑选技术等级高、责任心强、富有实践经验的施工人员,保证施工队伍的整体实力。
项目总工、工程部长、技术员组成三级技术保证体系,根据本工程的实际特点,科学合理地编制相应的施工作业指导书和预防措施。
建立施工信息网络,及时获取业主、监理、公司对工程的指令,及时掌握施工动态情况,做好施工调度和协调工作。
认真制定施工进度计划并留有充足的裕度,根据计划对工程进行指导和组织施工,并实行有效的跟踪控制。
加强施工队伍的文明建设,建立良好的外部施工环境,取得当地政府及群众的理解支持。
做好施工方案、措施的准备工作,特别受外界制约的因素,要做到及早动手、早联系,做好整体计划与局部计划的协调工作,体现局部服从整体,整体兼顾局部的原则。
特别加强组塔施工质量控制,不出现塔材弯曲、塔身倾斜、缺件,螺栓紧固一次合格,做到组立一基,合格一基,一次成优。
不出现返工,是对工期的最大保障。
在架线施工中,投入满足需要的张牵设备,保证在架线过程中的机械完好性。
做好详细的施工策划,提高工效,一次成优。
施工进度计划在实施过程中,处理好工程投资与进度、地方关系与进度、施工与设计、施工与物资设备供应和其他有关工作的关系。
加强关键路径的控制,满足关键工序的施工时间。
根据计划与实际情况,按期对计划进行分析,积极预测影响工程进度的因素并加以控制。
