污水厂实战篇之调试(上)
- 格式:docx
- 大小:16.27 KB
- 文档页数:3

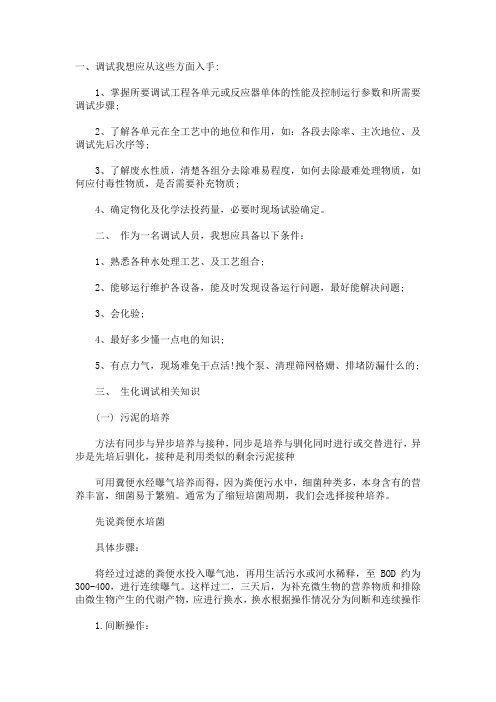

一、调试我想应从这些方面入手:1、掌握所要调试工程各单元或反应器单体的性能及控制运行参数和所需要调试步骤;2、了解各单元在全工艺中的地位和作用,如:各段去除率、主次地位、及调试先后次序等;3、了解废水性质,清楚各组分去除难易程度,如何去除最难处理物质,如何应付毒性物质,是否需要补充物质;4、确定物化及化学法投药量,必要时现场试验确定。
二、作为一名调试人员,我想应具备以下条件:1、熟悉各种水处理工艺、及工艺组合;2、能够运行维护各设备,能及时发现设备运行问题,最好能解决问题;3、会化验;4、最好多少懂一点电的知识;5、有点力气,现场难免干点活!拽个泵、清理筛网格姗、排堵防漏什么的;三、生化调试相关知识(一) 污泥的培养方法有同步与异步培养与接种,同步是培奍与驯化同时进行或交替进行,异步是先培后驯化,接种是利用类似的剩余污泥接种可用糞便水经曝气培养而得,因为粪便污水中,细菌种类多,本身含有的营养丰富,细菌易于繁殖。
通常为了缩短培菌周期,我们会选择接种培养。
先说粪便水培菌具体步骤:将经过过滤的粪便水投入曝气池,再用生活污水或河水稀释,至BOD约为300-400,进行连续曝气。
这样过二,三天后,为补充微生物的营养物质和排除由微生物产生的代谢产物,应进行换水,换水根据操作情况分为间断和连续操作1.间断操作:当第一次加料曝气并出现模糊的活性污泥绒絮后,就可停止曝气,使混合液静止沉淀,经1-1.5小时后排放上清液,把排放的上清液约占总体积的60-70%。
然后再加生活污水和粪便水,这时的粪便水可视曝气池内的污泥量来调整,这样一直下去,直至SV达到30%。
一般需2周,水温低时时间要延长。
在每次换水时,从停止曝气,沉淀到重新曝气的总时间要控制在2小时之内为宜成熟的污泥应具有良好的混凝,沉降性能,污泥内有大量的菌胶菌和终生纤毛类原生动物,如钟虫,等枝虫,盖纤虫等,并可使污水的生化需氧量去除率达90%左右2.连续操作:在第一次加料出现绒絮后,就不断地往曝气池投加生活污水或河水,添加粪便水的控制原则与间断投配相同。
污水处理调试总结一、引言污水处理是保护环境、维护生态平衡的重要环节。
为了确保污水处理设备的正常运行和高效处理效果,进行调试工作是必不可少的。
本文将对污水处理调试的过程、方法和结果进行总结,以期为今后的工作提供参考和借鉴。
二、调试过程1. 设备检查在开始调试之前,需要对污水处理设备进行全面的检查。
检查项目包括设备的完整性、连接是否坚固、电气设备的正常工作等。
同时,还需检查进、出水管道是否通畅,设备的液位、温度、压力等参数是否正常。
2. 调试方案制定根据设备的特点和调试目标,制定详细的调试方案。
方案包括调试的步骤、调试的参数范围、调试的时间安排等。
同时,还需制定相应的安全措施,确保调试过程的安全性。
3. 调试操作根据调试方案,逐步进行调试操作。
操作包括启动设备、调整设备的运行参数、监测设备的运行状态等。
在调试过程中,需要密切关注设备的运行情况,及时发现并解决问题。
4. 数据记录与分析在调试过程中,需要对关键参数进行记录。
记录的内容包括设备的运行时间、进、出水水质参数、设备的运行状态等。
通过对数据的分析,可以评估设备的运行效果,发现问题并进行改进。
三、调试方法1. 逐步调试法采用逐步调试法,即按照设备的运行流程,逐个调试各个部份。
先调试前期处理设备,确保进水水质符合要求,然后逐步调试中期、后期处理设备。
通过逐步调试,可以减少操作的复杂性,提高调试的效率。
2. 参数调整法根据设备的设计参数,逐步调整设备的运行参数。
通过调整进水流量、曝气强度、沉淀时间等参数,优化设备的处理效果。
同时,还需监测参数变化对设备性能的影响,找到最佳的运行参数。
3. 故障排除法在调试过程中,可能会浮现设备故障或者异常情况。
采用故障排除法,即根据设备的运行状态和故障现象,逐步排查故障原因,并采取相应的措施解决问题。
在排除故障后,需重新进行调试,确保设备的正常运行。
四、调试结果与总结经过一段时间的调试工作,污水处理设备已经达到了预期的效果。
污水处理厂调试方案及故障解决1.调试方案1.1前期准备工作在进行污水处理厂的调试之前,需要进行一些前期准备工作。
包括但不限于:检查设备和管道的安装情况,确认设备是否连接正确,检查电气设备的接线是否牢固可靠,检查控制系统和自动化设备是否正常运行。
1.2启动系统首先,需要按照处理工艺图和工艺流程进行系统的启动。
包括启动泵站和输送系统,启动调节阀和控制阀,启动反应槽和沉淀池等设备。
同时,需要确认水质传感器和流量计的准确性和可靠性。
1.3调试参数根据处理工艺的设计要求,进行参数的调试。
包括但不限于调整进水流量、调整进水污染物浓度、控制反应槽中的曝气和搅拌速度、调整沉淀池的污泥浓度等。
通过调试参数,可以确保处理过程中的各个环节正常运行和协调配合。
1.4联调测试在调试的过程中,需要对系统的各个部分进行联调测试。
包括但不限于检测排放水质的净化效果、检测各个设备和设施的运行状态、检测水位、压力、温度等参数是否正常、检测电气系统的工作状态等。
通过联调测试,可以及时发现问题,保证整个系统的正常运行。
2.故障解决2.1感应器故障2.2异常噪音在污水处理厂的运行过程中,如果出现异常噪音,可能是由于管道或设备松动或老化导致。
解决该问题可先进行设备和管道的检查和紧固,若仍有噪音产生,可能需要更换部分设备和管道。
2.3水质净化效果下降如果污水处理厂的水质净化效果下降,可能是由于反应槽内的氧气不足或污泥浓度过高导致。
解决该问题可先增加反应槽的曝气量和搅拌速度,减少污泥量或增加沉淀池的排泥频次。
若仍无法恢复正常,可能需要进一步检查设备和工艺的配合情况。
2.4设备损坏在运行过程中,如果设备损坏,可能会影响整个系统的正常运行。
解决该问题可先进行设备检查、维护和维修。
如果设备无法修复,可能需要考虑更换设备。
2.5输送系统堵塞总之,污水处理厂的调试方案及故障解决工作是确保其正常运行的关键。
通过合理的调试方案和及时的故障解决,可以保证污水处理厂的操作规范、水质净化效果和设备设施的使用寿命。
污水处理调试污水处理调试是污水处理设施建成后的一个必要环节。
调试的目的是保证处理设施的正常运行,达到排放稳定、水质达标的标准。
下面是一份污水处理调试的文档,详细介绍了调试的流程、注意事项以及调试结束标准等。
一、调试流程1. 准备工作调试前,需要对设施进行一次全面检查,保证设施的安全,如检查设施各部位是否安装完整,管道是否正常,梯子、栏杆是否完好等等。
2. 参数设定调试之前,需要先确定好处理设施的参数,如调节好曝气量、污泥浓度、氧化剂投加量等。
3. 运行设施根据参数设定开始运行设施,关注进水、出水口的情况,观察各分流箱、曝气池、沉淀池等单元的运行情况以及水量、气量、污泥浓度的变化情况,同时注意设备是否正常工作、流量变化情况等是否在正常范围之内。
4. 处理调整根据运行结果,对设施中出现的问题及时进行调整,如调节曝气量、污泥浓度以及不足的氧化剂等,直至设施达到正常运行状态。
5. 验收评估经过一段时间的运行之后,对其进行全面的验收和评估,如果能够达到排放标准要求,则完成调试,如果不符合要求,还需继续调整并重新运行,直到达到标准要求为止。
二、注意事项1. 调试设施时,需安排专业人员进行,确保操作正确。
2. 操作过程中,需严格遵循相应的安全操作规程,避免操作失误和工作安全事故的发生。
3. 注意设备和管道的清洁,避免外部杂质对系统的影响。
4. 对于特殊的处理设施及参数设定,需严格遵循设备使用手册的规定,并听取设备生产商的专业建议。
5. 在调试设施时,需把握好时间和节奏,尽力保证调试过程的顺利进行,同时保证系统稳定和水质达标的要求。
三、调试结束标准1. 有序排放满足环保要求,水质达到设定标准。
2. 每个处理单元中的污泥浓度能够达到最佳状态。
3. 系统在长时间运行下来,没有出现设备故障、管道堵塞、水量不足等问题。
4. 操作人员熟练掌握设备、了解参数,并能够快速发现和排除问题。
4. 加强设备维护工作,确保设备的长期稳定运行。
污水厂工程调试方案一、前言污水处理厂是城市生活污水处理的重要设施,其正常运行对于保障城市环境卫生具有重要意义。
在污水处理厂的建设完成后,需要进行设备调试和系统试运行,以确保设备性能满足设计要求,并为正式运行做好充分准备,保证出水水质符合相关标准。
本方案拟针对污水处理厂工程调试提出具体的方案,以期达到污水处理设备正常运行、系统稳定、出水水质稳定等目标。
二、调试任务1.设备调试:(1)进出水泵站设备调试;(2)格栅、除砂器、沉砂池、活性污泥系统等设备的调试;(3)除磷、除氮系统的调试;(4)消毒设备的调试;(5)其他设备的调试。
2.系统调试:(1)设备之间的联动调试;(2)系统自动控制系统的调试;(3)系统操作人员的培训。
3.出水水质检测:(1)出水水质的初步检测;(2)出水水质的稳定性检测。
4.试运行:(1)对整个系统进行试运行,观察设备运行情况;(2)对出水水质进行全面检测。
三、调试方案1.设备调试(1)进出水泵站设备调试进出水泵站是整个污水处理系统的水力动力源,其调试对于整个系统的运行至关重要。
在调试过程中,要对泵站泵的启闭动作进行检查,确保泵的运行灵活、无异常声音,并查看泵的压力和流量指示,以保证泵正常工作。
(2)格栅、除砂器、沉砂池、活性污泥系统等设备的调试对于这些设备,首先需对设备的启闭动作进行检查,确保设备能正常启闭。
然后进行设备的运行调试,观察设备是否运行顺畅,无异常声音。
同时观察设备处理污水的效果,根据设备的设计要求进行调整。
(3)除磷、除氮系统的调试这些系统是污水处理厂的重要设备,调试过程中需对各种化学试剂的投加量进行调整,确保污水中的磷、氮等有害物质能够有效去除。
同时观察设备的运行情况,并根据实际情况进行调整。
(4)消毒设备的调试消毒设备的调试主要是对消毒试剂的投加量进行调整,同时观察消毒设备的运行情况。
确保出水水质符合相关标准。
(5)其他设备的调试根据实际情况,对其他设备进行具体的调试工作。
城市污水处理厂调试方案一、调试前准备工作1.检查设备检查污水处理设备的安装情况,确保各设备的连接紧固、不漏水、不漏电,并配备相应的安全设备。
2.参考资料研究活性污泥法的工艺流程以及设备操作手册,了解设备原理、工艺特点和操作注意事项。
3.试剂和仪器准备所需的试剂、仪器和相关设备,例如:DO计、pH计、溶氧电极、COD测定仪等。
4.检查仪器设备检查仪器设备的运行状态,确认仪器设备工作正常,并校准所需的仪器。
5.安全交底对参与调试的人员进行安全教育和安全交底,提醒他们注意设备和操作的安全。
二、调试步骤1.污水投加将预处理后的污水投入到调试池内,按照设计要求调整进水量和进水浓度。
2.活性污泥投加在调试的初始阶段,投加适量的活性污泥,使之在池内充分混合,形成较浓的污泥群。
3.控制进水比例根据处理能力和水质要求,逐渐调整进水比例,使进水和出水的稳定和平衡。
4.设备操作按照工艺流程和设备操作手册要求,逐步启动和运行各设备,例如:风机、搅拌机、污泥回流泵等。
5.出水检测定期对出水进行监测和检测,观察水质指标是否符合排放标准和设计要求,如出现异常现象及时调整。
6.调整设备参数根据实际情况进行操作参数的调整,例如:控制污泥回流比例、曝气量、池内DO值等。
7.处理污泥处理过程中需要注意污泥的浓度和稳定性,及时采取适当的措施进行处理,例如加药、降低污泥浓度等。
8.实时监控建立实时监控系统,监测关键参数的变化情况,对异常情况及时预警和处理。
9.调整运行方式根据实际运行情况和水质变化,逐步调整运行方式和设备操作参数,以达到最佳的处理效果。
三、调试结束1.运行稳定性在调试结束后,观察系统的运行是否稳定,水质指标是否稳定在设计要求范围内。
2.检查设备对设备进行检查和维护,确保设备正常运行和安全,如有故障及时修理。
3.填写记录填写调试时的相关数据和参数,以备后续的运行和维护。
4.人员培训对参与调试的人员进行总结和培训,提高其对系统操作和维护的能力。
污水处理厂调试方案一、调试前准备工作1.确认项目目标:明确污水处理厂的设计要求和目标,了解处理厂的工艺流程和设备配置。
2.准备检测设备和材料:包括水质分析仪、气体检测仪、温度计、流量计等必备设备,以及试剂、标准物质等检测材料。
3.编制调试计划:根据实际情况,制定详细的调试计划,包括调试的每个阶段、目标、内容、方法和时限。
二、初步调试阶段1.检查设备:确认各设备安装是否正确,接线是否稳固,设备运行是否正常。
2.调试观察:观察污水处理的各个阶段,包括预处理、曝气、沉淀等,确定每个阶段的运行情况。
3.检测水质参数:使用水质分析仪器检测水源的各项指标,包括COD、BOD、氨氮、总磷、总氮等。
三、优化调试阶段1.调节曝气和沉淀:根据初步调试的情况,根据水质分析结果,调节曝气和沉淀的运行参数,包括曝气时间、曝气量、污泥回流比例等。
2.调整污泥浓度:根据初步调试的情况,调整污泥浓度,以提高处理效果。
3.检测处理效果:根据调整后的运行参数,再次检测水质指标,评估处理效果。
4.优化运行参数:根据检测结果和实际情况,进一步优化曝气和沉淀的运行参数,以提高处理效果。
四、稳定运行阶段1.监控运行参数:通过监测设备和仪器,实时监控处理厂的运行参数,包括水质指标、设备运行状态等。
2.定期维护保养:对设备进行定期维护保养,保持设备的正常运行状态。
3.定期检测水质指标:定期对污水的水质指标进行检测,评估处理效果。
4.处理异常情况:及时处理运行中的异常情况,保证处理厂的正常运行。
五、总结与改进1.总结调试经验:根据实际情况,总结调试过程中的经验和教训,形成调试经验。
2.改进措施:根据调试经验,提出改进措施,以提高污水处理厂的处理效果和运行稳定性。
3.优化调试方案:根据实际情况和改进措施,对调试方案进行优化,以便在以后的调试工作中能更加高效和有效地进行。
4.做好文件整理:对调试过程中的资料、记录进行整理,形成调试报告和档案,以备日后参考和查阅。
污水处理调试总结引言概述:污水处理是一项重要的环保工作,对于保护环境和人类健康具有重要意义。
在实际的污水处理过程中,调试是确保处理设备正常运行和处理效果达标的关键步骤。
本文将从五个方面总结污水处理调试的经验和注意事项。
一、设备安装调试1.1 确保设备安装位置合理:根据污水处理工艺要求,合理安排设备的布局和位置,以确保各个设备之间的连接和管道布置符合要求。
1.2 检查设备安装质量:检查设备的固定方式、密封性和管道连接是否牢固可靠,避免设备在运行过程中出现松动或漏水等问题。
1.3 确认设备电气连接正确:检查设备的电气连接是否符合设计要求,确保电气设备正常运行。
二、污水处理工艺调试2.1 调整进水流量和水质:根据实际情况,逐步调整进水流量和水质,确保进水符合处理工艺要求,避免过高或过低的进水流量对处理效果产生不利影响。
2.2 调试污泥处理系统:对于污泥处理系统,需要调试污泥浓度、污泥回流比例和污泥脱水效果等参数,以保证污泥处理效果良好。
2.3 调整处理设备运行参数:根据实际情况,逐步调整处理设备的运行参数,如曝气量、搅拌速度等,以提高处理效果和能耗效率。
三、水质监测与调整3.1 定期监测出水水质:对处理后的出水进行定期监测,检测项目包括悬浮物、COD、氨氮等指标,确保出水水质符合排放标准。
3.2 根据监测结果调整处理参数:根据监测结果,及时调整处理参数,如曝气量、投药量等,以保证出水水质稳定达标。
3.3 处理异常情况的应对措施:当出水水质超标或处理设备出现异常时,需要及时采取相应措施,如增加投药量、调整曝气时间等,以恢复处理效果。
四、设备维护保养4.1 定期清洗设备:定期清洗处理设备,包括曝气器、搅拌器、过滤器等,以去除附着在设备表面的污物,保证设备正常运行。
4.2 检查设备运行状态:定期检查设备的运行状态,如电机运转是否正常、设备是否有异常声音等,及时发现问题并进行维修。
4.3 更换易损件:根据设备维护计划,定期更换易损件,如橡胶密封圈、滤网等,以保证设备的长期稳定运行。
污水调试方案污水调试方案(通用10篇)为了确保工作或事情顺利进行,常常需要预先制定方案,方案是有很强可操作性的书面计划。
那么优秀的方案是什么样的呢?下面是小编收集整理的污水调试方案(通用10篇),希望能够帮助到大家。
污水调试方案1为进一步促进资源节约型、环境友好型社会和社会主义新农村建设,保护和改善区域生态环境,根据市政府《市环境保护三年行动计划》(政办函[20xx]147号)和《市人民政府办公厅<关于下达20xx 年农村环境综合整治目标任务的通知>》(发[20xx]76号)文件精神,结合我区实际,特制定本方案。
一、工作目标全面启动四镇农村污水治理工作,完成镇和镇集镇污水处理厂及配套管网工程建设;基本实现乡镇集中式饮用水水源地周边生活污水处理率100%;农村乡镇建成区(中心村)生活污水处理率不低于30%;开展生活污水处理的农村行政村比例不低于35%;分散农户开展生活污水处理比例达到60%。
二、治理方式用化粪池的方式治理无畜禽养殖的分散农户生活污水。
用沼气池的方式治理有畜禽养殖的分散农户生活污水。
用人工湿地的方式治理集镇生活污水。
三、工作思路(一)建设三格、四格式化粪池。
一般来说对无畜禽养殖的分散农户生活污水用三格、四格式化粪池进行治理,粪液用作农肥。
此项工作主要是通过改水改厕来实现,建造标准与农村改厕标准相一致,由区爱卫办解释。
(二)建设沼气池。
对有畜禽养殖的分散农户生活污水一并通过沼气池处理,沼液、沼渣用作农肥,建造标准与农村沼气池补助标准要求相一致,由区农林水利局解释。
(三)建设人工湿地。
对于人口相对集中地区,分散农户生活污水经化粪池、沼气池初步处理后,出水再经氧化塘或人工湿地深度处理,确保达标排放至水体。
四、实施步骤(一)制定方案。
7月底前四镇要制定农村污水处理专项工作的具体实施方案,明确指导思想、目标任务、运作模式和保障措施。
(二)宣传发动。
7月底前四镇要召开一次农村污水处理专项工作动员会,安排部署农村污水处理工作。
污水厂实战篇之调试(上)
每一座市政级别的污水处理厂,都是一个复杂的多流程,多设备,多设施的综合体,这种复杂往往让非专业的人无法介入和看清楚本质问题。
特别是国内现在的很多地区污水处理和施工技术力量薄弱,一个污水处理厂从设计到施工建设都存在着种种问题,这些问题在污水厂没有通水的时期,是不会反映出来的,但是在进水运行以后,这些问题都会暴露出来,还有可能会成为污水厂运行中存在的重大障碍。
而这些问题也会大大增加了调试工作的难度,使调试人员无法正常的开展应有的调试工作。
那么今天污水厂调试的第一篇,我们就来聊聊污水厂调试工作的所面临的困难。
一座污水厂,从最初的设想到最终的建成过程中,需要经历建设立项,环境评价,初步设计,施工图设计,土建施工,设备安装等的这么多的流程。
这么多的流程中,任何一个流程中出现的问题,最终都会呈现到最后的运行上来。
比如设计环节,一些设计院对污水厂所在地区的水质收集不到准确的数据,只能依靠几个检测数据来进行作为设计基础,这样会导致整个污水厂的设计基础就是有偏差的,到后期的运行中会导致很大的运行问题,甚至会造成出水水质无法达标的情况出现。
比如在土建施工环节,污水厂的土建施工难度远远高于普通的建筑楼宇的施工,每座污水厂厂外有污水管网,埋深大,穿越城区,施工难度很大,需要高技术的施工组织;
厂内有各种异型的构筑物,复杂和多流程的地下管线,各种埋深
不同的构筑物,这些都需要非常精心的组织和施工以及质量管控,但在实际中,往往由于各种不同的原因以及不可控因素,造成最后的土建施工质量参差不齐,这些不良的施工质量,最后会导致污水厂的运行不断的陷入到各种问题中去,使污水厂的投产运行异常艰难。
比如设备选型和设备质量的问题,一个污水厂的稳定运行,最终是来源于设备的稳定运行,因此污水厂的设备的把控往往是前期施工阶段,最重要的环节,但是由于污水厂设备的选型会受到各种干扰因素,造成劣币驱逐良币的结果,很多时候最终安装到污水厂的设备都是和用户预想的完全不同的情况,达不到设计要求,不能满足工艺运行条件,这些都成为了污水厂后期运行的障碍。
比如的例子还有很多,污水厂的建设是一个庞大的系统工程,这个系统中,涉及的部门众多,不同单位的人共同组织起来,参与一个项目的运作,由于沟通的问题,各单位的自身利益问题,工作流程的组织衔接问题等等,会让一个项目最终出现各种问题。
这些问题有大有小,有些可以在后期弥补消除,有些只能进行重新的改造。
由于污水厂工程的复杂程度,每一个污水厂都不可能十全十美的做好,因此会导致污水厂在投产的运行调试期间,问题重重,这些方面可以归结到客观的不确定性对调试人员带来工作压力。
除了污水厂施工带来的问题以外,调试人员还要面对一个重要的问题,就是甲方的态度。
每一座污水厂最终都是由不同地区的人进行管理的,这些人有着不同的工作背景和思维方法。
有些会对调试人员比较尊重,会提供比较良好的后勤服务,有些就会认为调试人员已经
有既得利益,就应该承受更辛苦的工作和解决更复杂或者根本无法完成的工作,忽略工程本身的质量和现实问题,一味的打压调试人员。
这些情况估计很多调试人员都在实际的工作中会遇到过,这个问题其实是对调试人员的全面能力的考察,很多时候现场技术问题对调试人员都不会是太难,但是有效的沟通是比较困难的一件事情。
很多时候,调试工期紧张,甲方对污水厂的整体调试理解程度不到位,经常提出自己的一些偏离实际情况的想法,调试人员需要花费大量时间和甲方进行沟通协调,反而会耽误整个调试进程,使工期拖延和目标打折。
这个问题其实可以归结到主观的能动性对调试带来的工作压力。
除去这两方面的难度以外,还有来自于其他方面的一些难度,调试人员往往不是本地的人员,对调试地区的生活情况不熟悉,而且污水厂建厂地区都是在一些远离城市的郊区,出行生活诸多不便,还有地方方言等等都会对调试工作造成各种各样的难度和困扰。
当然这些问题相对于前两个问题是很小的,但是也往往会让调试工作处于困难的境地。
对于这些困难的克服和心理准备也是调试人员需要具备的能力。
今天提到的都是每个污水厂在调试前将要面对的困难和问题,但是每个污水厂总是要进入运行阶段的,那么调试人员针对这些问题要具备哪些能力,要做哪些准备工作呢?我们在下一篇的公众号会针对调试人员的准备工作进行探讨,欢迎大家持续关注并参与讨论。
