竣工验收计划
- 格式:doc
- 大小:19.50 KB
- 文档页数:5

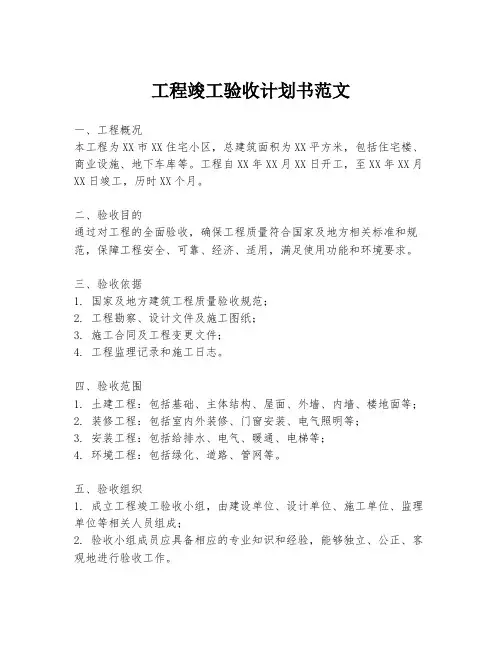

工程竣工验收计划书范文一、工程概况本工程为XX市XX住宅小区,总建筑面积为XX平方米,包括住宅楼、商业设施、地下车库等。
工程自XX年XX月XX日开工,至XX年XX月XX日竣工,历时XX个月。
二、验收目的通过对工程的全面验收,确保工程质量符合国家及地方相关标准和规范,保障工程安全、可靠、经济、适用,满足使用功能和环境要求。
三、验收依据1. 国家及地方建筑工程质量验收规范;2. 工程勘察、设计文件及施工图纸;3. 施工合同及工程变更文件;4. 工程监理记录和施工日志。
四、验收范围1. 土建工程:包括基础、主体结构、屋面、外墙、内墙、楼地面等;2. 装修工程:包括室内外装修、门窗安装、电气照明等;3. 安装工程:包括给排水、电气、暖通、电梯等;4. 环境工程:包括绿化、道路、管网等。
五、验收组织1. 成立工程竣工验收小组,由建设单位、设计单位、施工单位、监理单位等相关人员组成;2. 验收小组成员应具备相应的专业知识和经验,能够独立、公正、客观地进行验收工作。
六、验收程序1. 施工单位提交竣工报告和相关技术资料;2. 验收小组对工程进行现场检查,包括观感质量、实测实量、功能测试等;3. 对发现的问题,施工单位应按要求进行整改;4. 整改完成后,验收小组进行复检;5. 验收合格后,签署竣工验收报告。
七、验收标准1. 工程质量应达到设计要求和验收规范标准;2. 工程观感质量应符合美观、协调的要求;3. 工程使用功能应满足使用要求,无明显缺陷;4. 工程安全性能应符合国家安全标准。
八、验收时间安排1. 施工单位应在工程竣工后XX天内提交竣工报告;2. 验收小组应在收到竣工报告后XX天内完成现场检查;3. 整改和复检应在XX天内完成;4. 竣工验收报告应在XX年XX月XX日前签署。
九、验收资料1. 工程竣工报告;2. 施工图纸及变更记录;3. 施工日志和监理记录;4. 工程质量检测报告;5. 整改报告及复检记录。

工程竣工验收计划工程竣工验收打算一:工程竣工验收打算安排做好园林绿化工程竣工验收打算安排是园林绿化工程质量治理与操纵的关键。
对园林绿化工程施工项目验收就是为了确保合同、规范所规定的质量标准,通过一系列的检测手段和方法及监控措施,在进行园林绿化工程施工中得到落实,为了确保工程质量,重点要做好园林绿化工程竣工验收打算。
为确保如期完成验收任务,我公司编制了中牟县2010年林业生态村镇竣工验收打算安排,打算安排如下要求:9.1工程验收方式及程序:采纳图纸审核与实地勘验相结合的验收方式。
验收程序:⑴、园林绿化施工单位提交书面申请;⑵、园林绿化施工单位填写申请表、提交相关资料;⑶、都市治理局审查资料;⑷、都市治理局实地勘验、核实;⑸、都市治理局组织相关部门及专家召开验收会议;⑹、都市治理局出具专家评审意见和本局验收结论,验收合格加盖公章;⑺、验收不合格的提出整改意见,限期整改,整改后再次验收仍达不到标准的,按规定收缴绿化补偿费。
9.2工程验收标准:⑴、乔、灌木质量标准:①定点、放线准确;②载植的品种、株行距、株(丛)数、配置形成符合设计要求;③长势良好,成活率达到98%以上,并对未成活植物适时进行补植;④每种苗木的质量合格率须达到100%;⑤行道树及分车带所植树木应整齐一致,树冠圆满,树干挺直,相邻5株的高差〈10%。
⑵、地被植物质量标准(包括草坪、三叶草、草花等);①覆盖率达到98%以上;②无杂草、无斑秃、无病虫害;③长势良好,修剪整齐、清洁;⑶、景观质量标准:①乔木挺直、整齐一致、长势良好;②花灌木配置达到设计效果,长势良好;③草坪长势良好,修剪整齐。
9.3绿化工程竣工验收的范围中牟县2010年林业生态村镇绿化工程,要紧是中牟县官渡镇、白沙镇等十五个村镇。
9.4工程验收⑴、做好验收前的各项预备工作。
我公司全面完成苗木种植工程后,及时向甲方提出书面验收申请。
验收时刻只能提早,不得推后。
⑵、我公司将严格按照验收打算确定的时刻组织进行验收。

工程项目验收方案1. 验收目的本工程项目验收方案旨在确保工程项目的合格交付,确保工程质量符合相关标准和要求,有效控制工程成本和工期,保障工程项目的安全与可持续性发展。
2. 验收流程2.1 验收准备阶段在工程项目完成前的准备阶段,需进行以下准备工作:- 制定验收计划,明确验收时间、地点和参与人员;- 准备相关验收标准和要求,确保验收标准的准确性和有效性;- 对工程项目进行自查和整改,确保工程质量达到验收要求。
2.2 验收过程在验收过程中,需按以下步骤进行:1. 验收前会议:召开验收前会议,明确验收目的、流程和要求,澄清双方责任和义务。
2. 文件审查:对工程项目相关文件进行审查,包括设计文件、施工图纸、质量检测报告等,确保文件的完整性和准确性。
3. 实地检查:对工程项目进行实地检查,包括工程结构、材料质量、施工工艺等方面的检查,确保工程符合相关标准和要求。
4. 抽样检测:从工程项目中抽取样本进行检测,确保工程质量合格。
5. 复核整改:如发现问题或不合格项,要求工程方进行整改,确保问题得到解决。
6. 验收记录:对验收过程中的各项工作进行记录,包括检查结果、问题和整改情况等。
7. 验收会议:召开验收会议,对工程项目的验收情况进行总结和评估。
2.3 验收结果根据验收过程中的检查和评估结果,对工程项目的验收结果进行评定,分为以下几种情况:- 合格验收:符合相关标准和要求的工程项目,可进行验收,并正式交付使用。
- 有条件验收:部分工程项目需要在一定条件下才能正式交付使用,如补充文件、整改问题等。
- 不合格验收:工程项目严重不符合相关标准和要求,需进行整改并重新验收。
3. 验收责任在工程项目验收中,各方责任如下:- 工程方责任:确保工程项目符合相关标准和要求,按时按质完成工程项目。
- 监理方责任:严格把关工程品质,监督工程项目的质量控制和整改工作。
- 验收方责任:负责对工程项目进行全面、客观、公正的验收工作。
4. 验收后工作工程项目交付使用后,需进行以下后续工作:- 编制工程项目竣工报告,记录工程项目的完成情况和验收结果。
竣工备案验收工作计划范文一、工作目标根据国家有关规定,确保工程竣工质量符合规范要求,保障工程建设的安全可靠以及符合环保要求。
二、工作内容1. 竣工备案验收工作前期准备(1)明确工作目标和任务。
确定工程竣工验收的具体要求和标准,明确整个工作流程和相关责任部门,为后续工作的顺利进行做好准备。
(2)确定验收工作组成员。
组建竣工验收工作组,明确各成员的工作职责和任务分工,确保人员配备到位。
(3)准备相关文件和资料。
收集整理工程竣工验收所需的工程设计文件、施工记录、质量检验报告等相关资料,为验收工作提供参考。
2. 竣工验收方案制定(1)制定竣工验收方案。
根据工程项目的性质和规模,制定科学合理的竣工验收方案,明确验收标准和验收程序,确保验收工作的科学性和有效性。
(2)确定验收标准和评定方法。
根据国家有关标准和规范,确定工程竣工验收的评定标准和方法,包括验收项目、验收内容、验收标准等,并做好相关统计和评定工作。
3. 竣工验收前期准备工作(1)组织相关人员进行现场检查。
组织验收工作组成员到工程现场进行详细的实地检查,对工程竣工质量进行全面的评估,发现存在的不合格问题。
(2)整理相关资料和文件。
对验收需要的相关资料和文件进行整理和归档,确保验收工作的顺利进行,并及时准备验收报告。
4. 竣工验收工作实施(1)进行全面细致的验收工作。
根据验收方案的要求,对工程项目进行全面细致的验收,包括结构安全、环境保护、消防设施、设备运行等方面。
(2)做好验收记录和报告。
对验收过程中发现的问题进行记录,及时进行整理和报告,确保验收结果的真实性和客观性。
5. 竣工验收结果评定(1)对验收结果进行评定。
根据验收标准和评定方法,对工程竣工质量进行综合评定,确定验收合格或不合格的结果。
(2)提出整改意见。
对工程竣工不合格问题提出整改意见,要求相关部门或单位进行及时整改,确保工程竣工质量符合规范要求。
6. 竣工验收报告编制(1)编制竣工验收报告。

建筑工程质量验收计划一、引言建筑工程质量验收是指在建筑工程竣工后,对工程质量进行检查和鉴定,以确定工程是否符合相关规范和标准要求。
建筑工程质量验收计划是指对建筑工程质量验收过程进行规划和安排,确保验收工作的顺利进行。
本文将从建筑工程质量验收计划的编制、实施和验收结果评定等方面进行阐述。
二、建筑工程质量验收计划的编制1. 确定验收标准和要求:根据国家和行业相关标准,结合工程项目特点,明确建筑工程质量验收的标准和要求,确保验收工作的准确性和权威性。
2. 制定验收范围和内容:根据工程项目的性质和规模,确定建筑工程质量验收的范围和内容,包括建筑结构、装饰装修、给排水、电气设备等方面的验收内容。
3. 确定验收方法和程序:根据工程项目的特点,制定建筑工程质量验收的方法和程序,包括申报材料的准备、现场勘查和检测、验收意见的反馈等环节。
4. 制定验收时间节点:根据工程项目的进度和计划,确定建筑工程质量验收的时间节点,确保验收工作与工程进度相协调。
三、建筑工程质量验收计划的实施1. 提前准备工作:在建筑工程竣工前,对验收所需的材料和设备进行准备,包括验收申报表、验收规范、检测设备等。
2. 现场勘查和检测:验收小组按照验收计划,对建筑工程进行现场勘查和检测,对建筑结构、装饰装修、给排水、电气设备等进行全面的检查和测试。
3. 验收意见的反馈:验收小组根据现场勘查和检测结果,形成验收意见,对工程项目的合格部分予以验收,对存在问题的部分提出整改要求。
4. 整改和复验:根据验收意见,建设单位进行工程质量整改,确保问题得到及时解决。
完成整改后,进行复验,确保整改措施的有效性和工程质量的达标要求。
5. 编制验收报告:根据实施过程和结果,编制建筑工程质量验收报告,对工程质量进行评价和总结,明确验收结论。
四、建筑工程质量验收结果评定1. 合格验收:对经过现场勘查和检测,符合相关标准和要求的工程部分,予以合格验收,并在验收报告中明确说明。
工程竣工计划流程与方案一、竣工计划流程工程竣工计划是指在工程项目建设结束前,编制文档,详细描述竣工验收过程中需要完成的工作、验收标准和时限,并确保工程项目顺利结束的计划。
竣工计划的编制过程需遵循一定的流程,以确保计划的全面性和可行性。
以下是工程竣工计划的流程:1. 项目资料的准备在编制竣工计划之前,首先需要准备好相关项目资料,包括项目计划、施工图纸、合同文件、监理报告等。
这些资料将作为详实的依据,有助于编制出全面的竣工计划方案。
2. 相关人员的召开会议项目管理部门需要召开会议,邀请相关的项目经理、施工单位、监理单位等相关人员参加。
在会议上对项目的施工、验收过程进行回顾和总结,同时对竣工验收的流程和标准进行沟通和协商。
3. 制定竣工计划流程图在会议的基础上,参与人员需要共同制定出竣工验收的流程图,详细列明验收的步骤、时间节点和参与人员。
这个流程图将作为后续编制竣工计划的指导依据。
4. 完善竣工验收标准在流程图的基础上,参与人员还需要对竣工验收的标准进行详细的讨论和完善。
这些标准将涉及到各项工程质量的验收标准、安全要求的标准、相关文件资料的齐备等一系列的工作。
5. 竣工计划的编制在竣工验收的流程图和标准的基础上,竣工计划需要具体到每个验收步骤的时间、责任人,以及需要准备的文件资料。
这个阶段将需要项目管理部门的专业技术人员和各个相关单位的协作。
6. 计划的审核与确认竣工计划完成后,需要提交给相关方审阅,包括项目经理、监理单位、建设单位等。
经过审阅和确认后的竣工计划才算正式生效。
7. 实施与跟踪竣工计划正式生效后,项目管理部门需要管理和协调相关工作人员,按照竣工计划进行实施,同时需要对计划的实施情况进行跟踪和监督,确保计划的顺利实施。
8. 计划的总结与分析一旦工程竣工验收完成后,项目管理部门需要对竣工计划进行全面的总结与分析,评估计划的执行情况,为今后的工程项目积累经验和改进提供有益的参考。
二、竣工计划方案竣工计划方案是指在工程项目竣工阶段,为了保证工程的质量和安全,制定的一套详细且系统的工作方案。
竣工验收结算转固工作计划(必备35篇)1、完成产值和上交管理费情况。
全年新签合同金额XXX万元,完成经营产值XXX万元,上交局工会管理费XXX万元2、加强监理项目管理,严格履行监理合同情况。
全年监理工程项目XX个,工程合格率为100%,优良率达到90%以上,合同履行顺利准时。
3、独立承担社会责任,按国家政策依法纳税。
公司依法纳税,无涉及及公司声誉和利益的涉诉案件发生,运营正常。
4、完善管理体制和运行机制,做真、做实、做规范情况。
公司按照局“目标责任书”要求,积极稳妥、扎实有效的按《公司法》对公司内部管理制度进行了修订完善,建立了重大事项议事机制,健全了公司领导班子,明确了领导层的职责,形成各负其责、协调运转、有效制衡的法人治理结构。
还根据要求,委托中介机构对注册资本进行了核实,修订完善了公司章程,并到工商部门进行变更记载,使公司归属清晰,权责明确。
5、监理项目安全控制情况。
全年未发生一起涉及监理责任的安全质量事故。
工程质量监督机构的核查内容应包括:逐套检验小组成员是否按规定组成;逐套检验小组成员是否按规定填写逐套检验记录;逐套检验的内容是否存在明显缺漏、是否按规定整改;实物抽查的结果与逐套检验记录是否存在明显差异等。
1、检验组织机构检查逐套检验小组应当由下列人员组成:①建设单位项目负责人②施工单位项目经理、项目技术负责人③监理单位项目总监及各专业监理工程师④依照合同约定应当参加逐套检验的设计单位和物业管理公司应当委派专业的人士2、逐套检验内容检查逐套检验项目应包括下列工程:①建筑、结构工程②门窗安装工程③地面、墙面和顶棚面层④防水工程⑤空调、制冷系统安装工程⑥给水、排水系统安装工程⑦室内电气安装工程⑧燃气工程⑨其他可能产生质量缺陷或需要逐套检查的内容逐套检验具体项目必须符合规定及《逐套检验方案》的要求。
3、逐套检验方案的检查逐套检验方案应包括下列内容:确定具体检验项目、检验数量,并制定相应的《检验记录表》;确定实测实量项目的检查部位和数量,并绘制抽查点分布图;安排检查工具;安排逐套检验日程等;4、逐套检验记录检查逐套检验记录检查应包括以下内容:①签证的完整性及签证人员资质;②记录的完整性、真实性及实测数量是否符合要求;③检验结论的正确性及整改和复查情况。

项目竣工验收工作计划范文一、前言随着社会的不断发展和进步,各种项目建设工作也层出不穷。
在项目建设的过程中,竣工验收是一个至关重要的环节,它直接影响着项目的使用和运营。
因此,合理的竣工验收工作计划将为项目的顺利进行提供保障。
本文将对项目竣工验收工作计划进行详细的分析和规划。
二、竣工验收流程安排及时间节点1. 竣工验收流程(1)文件准备根据项目的实际情况,对竣工验收相关的文件进行整理和准备,确保文件的完整性和准确性。
(2)现场检查安排专业验收人员对项目的具体工程进行现场检查,对项目进行全面的、系统的检查,包括建筑结构、设备设施、环保等方面。
(3)技术评审邀请相关专家对项目进行技术评审,对项目的技术指标、工程质量等方面进行评估,确保项目的技术达标。
(4)安全评估对项目的安全管理工作进行评估,确保项目的安全生产。
(5)环保验收对项目的环保设施和环保工作进行验收,确保项目的环保合格。
(6)职能部门评估邀请相关职能部门进行评估,确保项目的各项功能和管理工作达标。
(7)验收报告根据以上的验收结果制作项目的验收报告,报告内容应详细、准确、全面。
(8)整改和复验根据验收报告的结果,对存在问题的地方进行整改,并进行复验。
(9)竣工验收完成以上的工作后进行竣工验收,确保项目的合格。
2. 时间节点根据以上的竣工验收流程,对各项验收工作的时间节点进行合理安排,确保各项工作的有序进行。
三、人员及材料安排1. 人员安排(1)竣工验收组织人员:组织专业的验收团队,包括建筑、设备、环保、安全、技术等方面的专业人员。
(2)技术评审专家:邀请相关领域的技术专家担任技术评审工作。
(3)环保验收专家:邀请环保领域的专家进行环保验收。
(4)职能部门相关人员:邀请相关职能部门的相关专业人员参与评估工作。
2. 材料安排(1)建立完备的文件材料系统,确保项目的相关文件和资料完整。
(2)根据项目的实际情况进行现场检查所需的设备和工具的准备。
四、风险及应对措施在进行竣工验收工作过程中,可能存在一些意外情况,我们需要对这些风险进行合理的控制和应对。

工程计划竣工验收管理目标办法近年来,随着建筑工程项目的不断增加,工程计划竣工验收管理成为了一个重要的环节。
合理的工程计划竣工验收管理能够保证工程项目的质量和进度,并提高工程项目的整体效益。
因此,制定一套科学合理的管理办法对于保证工程质量和推动工程进展至关重要。
一、引言工程计划竣工验收管理是指在工程项目完成过程中,对工程质量、工程进度、安全环境等方面进行评估和检查的过程。
目的是为了确保工程的顺利竣工,并达到规定的标准和要求。
本文将介绍工程计划竣工验收管理的目标办法,以及在实际项目中的应用。
二、目标办法1. 确定项目目标:在开始工程项目前,需明确项目的目标,包括工程质量目标、进度目标、安全目标等。
只有明确了项目目标,才能有针对性地进行管理和评估。
2. 制定详细计划:在项目开始后,需制定详细的工程计划,并将其和项目目标相对应。
这样可以确保工程进展按照计划进行,并且能够及时发现和解决问题。
3. 建立有效的沟通渠道:工程计划竣工验收过程中,需要各方之间的密切合作和沟通。
因此,建立一个良好的沟通机制非常重要,以便项目各方能够及时了解工程进展和存在的问题。
4. 进行全面检查和评估:在项目进行的每个阶段,都需要进行全面的检查和评估,包括工程质量、工程进度、安全环境等方面。
通过检查和评估,可以及时发现并解决工程问题,确保目标的实现。
5. 实施整改措施:如果在检查和评估中发现了问题,需要及时采取整改措施来解决。
只有确保问题得到及时解决,才能保证工程进度和质量的达标。
6. 审核验收资料:在工程竣工后,需要对工程验收资料进行审核。
这些资料包括工程图纸、工程质量记录、工程进度记录等。
通过审核,可以确保工程的真实性和完整性。
三、实际应用以上目标办法在实际项目中有着广泛的应用。
例如,在一项大型建筑工程项目中,项目管理团队制定了详细的工程计划,并与施工方进行沟通和协调。
在施工过程中,工程质量和安全环境得到了全面的检查和评估,并进行了必要的整改。
规划竣工验收程序标题:规划竣工验收程序引言概述:规划竣工验收程序是确保建设项目按照规划设计要求完成,达到安全、质量、环保等标准的重要程序。
通过严格的验收程序,可以保证建设项目的可持续发展和社会效益。
本文将重点介绍规划竣工验收程序的具体内容和步骤。
一、前期准备工作1.1 制定验收计划:确定验收的时间节点、验收范围、验收标准和验收程序。
1.2 资料准备:收集建设项目的规划设计文件、施工图纸、技术资料等相关资料。
1.3 人员组织:确定验收组成员,包括项目负责人、设计单位、监理单位、施工单位等相关人员。
二、验收前检查工作2.1 现场勘察:对建设项目的各个部位进行现场勘察,了解实际情况。
2.2 文件核查:对建设项目的规划设计文件、施工图纸等进行核查,确保符合相关标准。
2.3 设备检测:对建设项目的设备、材料等进行检测,确保符合验收标准。
三、验收过程3.1 安全验收:对建设项目的安全设施、消防设备等进行检查,确保符合安全标准。
3.2 质量验收:对建设项目的建筑结构、装修质量等进行检查,确保符合质量标准。
3.3 环保验收:对建设项目的环保设施、污水处理等进行检查,确保符合环保标准。
四、验收结果处理4.1 合格验收:如果建设项目符合相关标准,可以进行合格验收。
4.2 不合格处理:如果建设项目存在不符合标准的情况,需要进行整改,并重新进行验收。
4.3 验收报告:编制验收报告,详细记录建设项目的验收情况和结果。
五、验收后工作5.1 档案整理:整理建设项目的验收资料,归档保存。
5.2 审计核查:对建设项目的验收过程进行审计核查,确保程序的合规性。
5.3 效果评估:对建设项目的验收效果进行评估,为今后的建设项目提供参考。
结论:规划竣工验收程序是建设项目管理中不可或缺的重要环节,只有通过严格的验收程序,才能确保建设项目的质量和安全。
各个环节的细致准备和实施,都对最终的验收结果起到至关重要的作用。
希望本文的介绍能够帮助读者更好地理解规划竣工验收程序的内容和步骤。
2024年代建工程项目竣工验收方案范文2024年建设工程项目竣工验收方案一、前言为确保工程项目按照规划及质量要求完成,并履行责任主体进行验收,特制定本竣工验收方案。
二、目标和原则目标:通过竣工验收,检查工程项目是否按照设计要求及技术规范进行建设,确保工程质量和安全性可靠,达到预期效果。
原则:1. 科学性原则:以科学方法为基础,根据国家和行业相关规定及技术标准,确定验收内容和方法。
2. 全面性原则:针对全部项目进行验收,包括施工质量、安全性能、环境保护等方面。
3. 公开透明原则:加强沟通与协调,与相关部门和单位进行广泛沟通,确保验收过程公开透明。
4. 实事求是原则:根据实际情况进行判断,客观公正评估工程质量。
5. 加强整改原则:针对发现的问题及时提出整改要求,并进行追踪和督促。
三、验收标准根据国家建设工程质量验收标准和相关技术规范,制定以下验收标准:1. 工程质量标准:按照相关法律法规和技术标准规定,确保工程质量达标。
2. 安全性标准:包括结构安全、消防安全、安全通道等方面,确保建筑物安全可靠。
3. 环境保护标准:要求符合国家和当地环保要求,保护环境,并进行环境监测。
4. 功能性标准:根据设计要求和技术规范,确保项目的功能完善。
5. 设备设施标准:要求设备设施完善、运行正常,满足工程需要。
四、验收内容根据工程项目的特点和实际情况,确定以下验收内容:1. 工程质量验收:对工程项目的结构、材料、施工工艺等进行检查和核查,确保符合相关质量标准。
2. 安全验收:对建筑物的结构安全性能、消防安全、安全通道等进行检查和核查。
3. 环境保护验收:对工程项目的环境保护设施、噪音、震动等进行监测和评估。
4. 功能验收:对工程项目的功能是否满足设计要求进行检查和测试。
5. 设备设施验收:对工程项目的设备设施的安装、调试、运行情况进行检查和测试。
五、验收方法1. 文件审查:对工程项目的合同文件、设计文件、施工方案、质量检测报告等进行审查。
规划竣工验收程序标题:规划竣工验收程序引言概述:规划竣工验收程序是指在规划项目完成后,对项目进行全面的验收和评估,确保项目达到预期的目标和质量要求。
这一程序对于保障项目的质量和可持续性发展具有重要意义。
本文将详细介绍规划竣工验收程序的五个部分。
一、验收前准备工作1.1 制定验收计划:明确验收的时间、地点、内容和参与人员,确保验收过程有序进行。
1.2 准备验收资料:整理项目相关文件、资料和报告,以便验收人员进行查阅和评估。
1.3 确保验收人员到位:组织好验收人员,包括相关专家、监理单位和项目负责人,确保验收人员具备相关的专业知识和经验。
二、现场验收2.1 检查规划方案:对项目的规划方案进行全面审查,确保规划方案符合相关标准和要求。
2.2 检查施工质量:检查项目的施工质量,包括工程结构、建筑材料和环保设施等,确保施工符合规划要求。
2.3 检查安全措施:检查项目的安全措施和应急预案,确保项目在施工和使用过程中安全可靠。
三、验收结果评定3.1 综合评估项目成果:对项目的规划方案、施工质量和安全措施进行综合评估,确定项目的合格性。
3.2 提出改进建议:针对项目存在的问题和不足之处,提出改进建议和整改措施,确保项目的质量和可持续发展。
3.3 确定验收结果:根据评定结果和改进建议,确定项目的验收结果,包括合格、不合格或待整改等。
四、验收结论报告4.1 撰写验收结论报告:对项目的验收过程和结果进行总结,撰写验收结论报告,明确项目的质量和可持续性。
4.2 提交验收结论报告:将验收结论报告提交给相关部门和单位,确保验收结果得到认可和采纳。
4.3 落实改进建议:根据验收结论报告中的改进建议,及时落实整改措施,确保项目的质量和安全。
五、验收后跟踪监管5.1 进行跟踪监管:对项目的验收结果进行跟踪监管,确保项目的改进建议得到有效落实。
5.2 定期检查评估:定期对项目进行检查和评估,监督项目的运行和管理情况。
5.3 提升管理水平:根据验收后的跟踪监管情况,不断提升项目管理水平,确保项目的可持续性发展。
六.验收方式
1.竣工验收工程进入竣工阶段,应对以下环节认真的检查。
1)所有支撑均位置正确且紧固可靠。
2)所有螺栓尤其是高强螺栓按要求安装及紧固。
3)检查板面及天沟,保证无垃圾,特别是金属垃圾的存在。
4)检查自攻钉及拉铆钉有无遗漏。
5)检查所有洞口处防水是否可靠,特别是密封处有无缝隙。
6)对所有的门、窗、封檐板、风机、门窗的安装是否牢固,位
置是否正确,防水是否可靠。
7)对钢结构需要补漆的地方,尤其是防锈漆按要求补漆,对板
面漆膜划伤处,应用相同颜色的漆修补。
8)清理现场,特别是天沟处垃圾,保证落水口无阻碍。
2. 竣工验收
1)由市场部做好与甲方(顾客)及有关部门的协调,确定竣工验收的时间、地点、方式。
2)竣工验收前由工程部会同施工队做好施工安装工程的档案整理,
由工程部出具《竣工报告》、《工程综合评定表》及其它资料。
3)应由工程部做好《工程竣工验收记录》,对存在的不合格或问题
会同技术部等部门按THBG8.3-01-01《不合格品控制程序》进行返工返修。
4)竣工后,工程部应向质安部移交所有工程施工安装档案。
XX市XXX项目二期工程
竣工验收计划
XXX工程有限公司
2011年5 月20日
一、竣工验收时间
计划2013年12月20日前进行XX市XXX项目二期工程验收竣工
二、参与工程验收有关单位和专家
1、建设单位:
XX市XX局有关领导、XX市XXX工程有限公司管理人员
2、有关专家:
省水利厅水利专家、机电设备专家等
3、设计单位:
设计单位负责人,设计代表等
4、监理单位:
监理公司领导、总监、监理工程师等
5、施工单位:
XX省水利水电工程局有关领导、项目经理、技术负责人、专业技术人员
6、质量监督部门:
邀请主管该工程的质量监督部门领导进行监督
三、工程竣工总结和资料
1、建设单位、监理单位、施工单位都要写工程竣工总结,竣工验收会议结束时,将工程竣工总结交给建设单位。
2、建设单位在验收前要准备好前期工程档案资料。
3、施工单位在验收前要准备好工程档案资料和竣工图。
4、监理单位在验收前要准备好监理档案资料。
四、工程验收实施计划
(一)验收组织
建设单位组织设计、施工、监理等单位和其他有关专家组成验收组,(二)验收的依据
1、国家、省颁布的有关法律、法规及工程建设强制性标准;
2、施工图设计文件、图纸、工程合同(施工、监理合同)、设计变更及其他设计文件。
;
(三)、竣工验收程序
建设单位负责人主持:
建设、勘察、设计、施工、监理单位分别汇报工程履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况。
1、建设单位(项目)负责人报告:
(1)、简介工程概况:
(2)、选择的勘察、设计、施工、监理单位是否具备相应的资质证书、项目负责人及有关人员是否具备相应的执业注册资格;
(3)、基本建设程序执行情况;
a、工程项目是否登记报建,是否进行招标投标,是否办理监督登记手续,是否办理施工许可证;
b、施工图设计文件(包括施工过程中的勘察、设计变更)是否送相应
施工图审查机构审查批准;
c、是否完成施工合同和施工图设计文件所规定的工程内容;
d、是否明示或暗示施工单位违反工程建设强制性标准,降低工程质量;是否底于成本价发包工程;是否压缩合理工期;
e、是否发生过质量安全事故和出现过质量安全问题,是否有整改结果报告;
f、是否签证了《工程质量保修书》和《使用说明书》;
(4)、现存在问题及合理化建议。
2、勘察设计单位负责人报告:
a、是否按设计合同规定的期限内提供了完整的施工图设计文件,是否违反工程建设强制性标准,是否注明工程合理使用年限。
施工图设计文件审查意见提出的问题是否整改完毕,设计文件的质量、深度是否符合相关设计标准。
b、施工过程中是否发生过设计变更,设计变更是否经原施工图审查机构审查批准。
c、是否参加与建设工程质量事故分析;是否因设计造成的质量事故提出相应的技术处理方案,处理结果是否满足设计、结构安全和使用功能要求。
d、现存在问题和合理化建议。
4、施工单位负责人报告:
a、是否完成施工设计文件和施工合同规定的各项内容,工期是否按合同期限完成;
b、每道工序、隐蔽工程是否经验收合格,是否有记录;使用功能试验
是否符合要求,是否有试验记录。
所有记录是否签证齐全;
c、所有建筑材料、构配件、试块、试件、设备是否有质保证明文件,是否按规定进行复检,是否按见证取样送检规定进行了有见证取样送检,是否有检验文件。
d、单位工程是否符合施工图设计文件和施工合同要求,是否满足施工验收规范要求;单位工程质量等级是否满足工程施工质量验收规范;
e、是否违反工程建设强制性标准,是否发生过质量安全事故和出现过质量安全问题,或发生的质量安全事故和出现的质量安全问题是否整改完毕,是否有整改结果报告。
5、监理单位总监理工程师报告:
a、是否按监理合同完成了质量、进度、效益监控,工程质量是否达到合同规定,进度是否按合同工期完成,是否突破投资计划或节省投资多少;
b、是否按监理计划、监理实施细则对每道工序、每次进场建筑材料、构配件、试块、设备进行了旁站、巡视和平行检验等形式的全过程监理,是否有记录;
c、在施工单位自评合格,建设单位认可的基础上,是否对竣工工程质量进行了检查和评估,单位工程质量等级是否满足标准要求。
d、是否有完整的监理档案资料。
e、现存在问题和合理化建议。
(四)、组织验收组人员查阅竣工档案技术资料。
(五)、组织验收组人员查验实体质量。
(六)、验收组形成竣工验收报告:
是否取得规划、公安消防、环保部门出具的认可文件或准许使用文件;
施工质量是否符合施工图设计文件和工程合同要求;竣工档案资料是否齐全;单位工程质量等级是否满足标准要求。
并在竣工验收备案表上签署验收意见和签名。
当参加验收各方对工程质量验收意见不一致时,建设单位可携带各责任主体单位的书面意见向工程质量监督机构申请协调报告。
(七)、建设单位负责人宣读竣工验收报告:
1、工程概况;
2、基本建设程序是否符合要求;
3、对工程施工、监理方的评价;
4、施工单位是否提供经项目经理和施工单位技术负责人审核签字的工程竣工报告;
5、监理单位是否提供了经总监工程师审核签字的监理评估报告;
6、验收组人员是否签署了工程质量保修书。
五、工程竣工验收工作结束。
六、单位工程竣工验收合格后15日内、施工单位应将工程竣工验收报告和有关工程竣工档案资料送建设单位备案。
