工程竣工验收计划
- 格式:doc
- 大小:30.50 KB
- 文档页数:11
建筑工程验收季度工作计划一、引言建筑工程验收是确保建筑物达到预定标准,满足质量要求的重要环节。
随着建筑行业的快速发展,建筑工程验收工作也变得越来越复杂和重要。
为了确保建筑工程验收工作的顺利进行,提高验收效率,本文将介绍一份建筑工程验收季度工作计划。
二、目标1、确保验收工作按照预定计划进行,避免延误。
2、确保验收质量符合国家标准和业主要求。
3、提高验收工作效率,降低验收成本。
4、确保验收过程中人员安全,减少事故发生。
三、工作计划1、制定详细的验收计划在每个季度开始前,根据建筑工程的实际情况,制定详细的验收计划。
包括验收时间、验收内容、验收标准等。
同时,考虑到可能出现的问题和风险,制定相应的应对措施。
2、组建专业的验收团队组建专业的验收团队,包括专业工程师、技术人员、安全管理人员等。
对团队成员进行明确的职责划分,确保每个人了解自己的任务和责任。
3、严格执行验收标准按照国家和地方的相关规定,严格执行验收标准。
对每个环节进行认真检查,确保符合设计要求和质量标准。
对于不符合标准的问题,及时提出整改意见,并跟踪整改情况,确保问题得到解决。
4、加强沟通协作加强与业主、设计单位、施工单位等的沟通协作,确保验收工作顺利进行。
对于出现的问题和争议,及时沟通解决,减少不必要的纠纷和延误。
5、提高工作效率通过引入先进的验收技术和设备,提高验收工作效率。
同时,优化验收流程,减少不必要的环节和重复工作,降低验收成本。
6、加强人员培训和管理加强人员培训和管理,提高团队成员的专业素质和安全意识。
对于不称职的人员,及时进行调整和替换,确保团队的整体素质和效率。
四、总结本文介绍了一份建筑工程验收季度工作计划。
通过制定详细的验收计划、组建专业的验收团队、严格执行验收标准、加强沟通协作、提高工作效率、加强人员培训和管理等措施,旨在确保建筑工程验收工作的顺利进行,提高验收效率和质量。
在实施过程中,需要注意灵活应对变化和风险,及时调整工作计划,确保验收工作的顺利进行。
竣工验收工作计划书(共5页) -本页仅作为预览文档封面,使用时请删除本页-竣工验收工作计划书这是一篇由网络搜集整理的关于竣工验收工作计划书的文档,希望对你能有帮助。
地点:主持单位:黔东南州救助站验收组:组长、副组长秘书组人员:参加会议人员:1、建设单位:单位负责人、项目负责人、建设单位代表2、勘察单位:专业勘察人员3、设计单位:注册结构工程师、注册建筑师4、施工单位:公司质量部门负责人、公司安全部门负责人、项目技术负责人、项目经理、其他人员5、监理单位:总监理工程师、专业监理工程师、监理员6、有关部门或机构:施工图设计文件审查机构、劳保管理站、招标投标管理、环保、卫生、公安消防和防雷办等部门或机构监督机构:黔东南州建设工程质量监督站建设行政主管部门:黔东南州建设局一、竣工验收范围1、施工图设计文件、工程合同所规定的范围。
2、地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑给排水、建筑电气、六个分部。
二、竣工验收依据及执行标准1、国家、省、州颁布的有关法律、法规及工程建设强制性标准。
2、工程合同(勘察、设计、施工、监理合同)。
3、经施工图审查机构审查批准的施工图设计文件。
4、有关技术标准、规程和《建筑工程施工质量统一标准》GB50300—2001(以下简称《统一标准》)及9个相应施工质量验收规范(以下简称《验收规范》)。
5、城乡规划、公安消防、环保、卫生等有关部门出具的认可文件或准许使用文件。
三、竣工验收工作程序建设单位(项目)负责人主持竣工验收工作开始:(一)验收组长汇报竣工验收抽查情况。
(二)建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况。
1、建设单位(项目)负责人:(书面发言)(1)简介工程概况。
(2)选择的勘察、设计、施工、监理单位是否具备相应的资质证书,项目负责人和有关人员是否具备相应的执业注册资格。
(3)基本建设程序执行情况。
施工质量验收计划一、总则为了确保施工质量达到相关标准和要求,确保工程安全和稳定运行,特制定本施工质量验收计划。
本计划适用于工程竣工验收阶段,旨在对施工质量进行全面检查,及时发现和解决存在的问题,保证工程质量达标。
二、验收内容1. 施工图纸符合性验收2. 基础、土建结构的验收3. 机电设备、管道、线路等的验收4. 消防安全设施的验收5. 室内装修及装饰的验收6. 环境卫生验收7. 安全文明施工验收三、验收流程1. 验收前准备(1)施工单位应提供工程项目相关资料,包括设计图纸、施工合同、质量检测报告等。
(2)成立验收组,确定验收时间、地点、人员等信息。
(3)通知相关单位和人员参加施工质量验收。
2. 现场验收(1)验收组成员根据工程实际情况,按照验收内容逐项检查。
(2)对发现的问题,进行记录,并提出整改意见。
(3)与施工单位进行沟通,要求整改不符合要求的地方。
3. 验收结论(1)验收组根据验收情况,对工程质量做出验收结论。
(2)合格的部分,进行验收合格证书的颁发。
(3)不合格的部分,要求施工单位限期整改,并进行复验。
四、验收标准1. 施工图纸符合性验收标准(1)施工图纸齐全、清晰,与实际施工一致。
(2)施工图纸应符合国家相关规范和标准。
2. 基础、土建结构验收标准(1)基础平整、结实,无裂缝、渗水等现象。
(2)土建结构符合设计要求,无明显破损。
3. 机电设备、管道、线路验收标准(1)设备完好,运行正常,无异常声音、异味等。
(2)管道、线路敷设规范,无渗漏、漏电等安全隐患。
4. 消防安全设施验收标准(1)消防设施齐全,运行正常,消防通道畅通无阻碍。
(2)灭火器材配备齐全,维护及时。
5. 室内装修及装饰验收标准(1)装修材料符合环保标准,无异味,无甲醛等有害物质。
(2)装饰工艺精美,无破损、脱落等现象。
6. 环境卫生验收标准(1)施工现场环境整洁,无垃圾、杂物等。
(2)室内外环境符合卫生标准。
7. 安全文明施工验收标准(1)施工现场安全警示标识醒目,通道畅通,安全防护设施完善。
工程计划竣工验收管理目标办法近年来,随着建筑工程项目的不断增加,工程计划竣工验收管理成为了一个重要的环节。
合理的工程计划竣工验收管理能够保证工程项目的质量和进度,并提高工程项目的整体效益。
因此,制定一套科学合理的管理办法对于保证工程质量和推动工程进展至关重要。
一、引言工程计划竣工验收管理是指在工程项目完成过程中,对工程质量、工程进度、安全环境等方面进行评估和检查的过程。
目的是为了确保工程的顺利竣工,并达到规定的标准和要求。
本文将介绍工程计划竣工验收管理的目标办法,以及在实际项目中的应用。
二、目标办法1. 确定项目目标:在开始工程项目前,需明确项目的目标,包括工程质量目标、进度目标、安全目标等。
只有明确了项目目标,才能有针对性地进行管理和评估。
2. 制定详细计划:在项目开始后,需制定详细的工程计划,并将其和项目目标相对应。
这样可以确保工程进展按照计划进行,并且能够及时发现和解决问题。
3. 建立有效的沟通渠道:工程计划竣工验收过程中,需要各方之间的密切合作和沟通。
因此,建立一个良好的沟通机制非常重要,以便项目各方能够及时了解工程进展和存在的问题。
4. 进行全面检查和评估:在项目进行的每个阶段,都需要进行全面的检查和评估,包括工程质量、工程进度、安全环境等方面。
通过检查和评估,可以及时发现并解决工程问题,确保目标的实现。
5. 实施整改措施:如果在检查和评估中发现了问题,需要及时采取整改措施来解决。
只有确保问题得到及时解决,才能保证工程进度和质量的达标。
6. 审核验收资料:在工程竣工后,需要对工程验收资料进行审核。
这些资料包括工程图纸、工程质量记录、工程进度记录等。
通过审核,可以确保工程的真实性和完整性。
三、实际应用以上目标办法在实际项目中有着广泛的应用。
例如,在一项大型建筑工程项目中,项目管理团队制定了详细的工程计划,并与施工方进行沟通和协调。
在施工过程中,工程质量和安全环境得到了全面的检查和评估,并进行了必要的整改。
工程建设竣工验收方案怎么写第一部分总则1. 验收目的本方案旨在规定了工程建设竣工验收的程序和要求,以确保工程质量符合国家相关标准和规定,保障工程质量和安全,促进工程的顺利交付和使用。
2. 适用范围本方案适用于各类工程建设项目的竣工验收,包括但不限于建筑工程、市政基础设施工程、交通运输工程等各类工程建设项目。
3. 引用标准本方案参照《建设工程竣工验收规程》(GB50300)等相关标准和规定制定。
第二部分验收程序1. 前期准备a. 确定竣工验收的时间节点和验收范围;b. 组建竣工验收组,确定验收组成员和工作职责;c. 对工程建设项目进行预验收,发现并整改存在的问题。
2. 竣工验收a. 编制竣工验收计划,包括验收时间、检查范围、验收标准等内容;b. 确认验收对象和验收方案;c. 在验收前进行公示,接受社会各界的监督;d. 对工程项目的各项指标进行检查,包括工程质量、安全技术、环境保护等方面;e. 对工程建设项目进行实地查验,记录检查情况和存在的问题;f. 进行验收结论评定,确定验收结果。
3. 验收报告a. 编制竣工验收报告,包括验收项目、验收结果、存在问题及整改意见等内容;b. 报告应当由验收组全体成员签字确认,并委托专业机构进行鉴定。
4. 验收公示a. 完成验收报告后,进行公示;b. 在验收报告中说明验收结论,并公示有效期限。
5. 验收结果确认a. 提交验收结论,由工程建设单位对验收结果进行确认;b. 如有争议,由相关部门进行调解。
第三部分验收内容1. 工程质量验收a. 对工程项目的主体结构、装饰装修、给排水、电气设备等方面进行检查;b. 对工程质量进行抽查,确保符合国家相关标准和规定。
2. 安全技术验收a. 对工程项目的安全技术措施进行检查,包括消防设施、安全出口等;b. 对工程项目的施工安全记录进行审查。
3. 环境保护验收a. 对工程项目的环境保护设施进行检查,确保符合环保要求;b. 对工程项目的环境影响进行评估。
工程项目质量验收计划1. 项目概述本文件旨在制定工程项目质量验收计划,以确保项目在各个阶段均符合预定的质量标准。
该计划适用于所有工程项目,旨在通过有效的质量控制和验收流程,确保项目交付高质量的成果。
2. 质量验收标准本项目的质量验收标准将遵循国家和行业的相关规范和标准。
具体包括但不限于:- 设计文件的准确性和完整性- 施工过程中的工艺流程和操作规范- 工程材料和构件的质量- 工程实体的结构安全性和功能性- 环境友好性和节能性能3. 质量验收流程质量验收流程将分为以下几个阶段:3.1 设计阶段- 设计方案评审:对设计方案进行全面评审,确保符合规范和客户需求。
- 设计文件审核:审核设计文件的准确性和完整性,确保无遗漏和错误。
3.2 施工准备阶段- 施工方案评审:对施工方案进行评审,确保施工过程中的质量控制措施得当。
- 施工团队资质审核:审核施工团队的资质和经验,确保其具备相应的施工能力。
3.3 施工阶段- 现场监督:对施工现场进行定期监督,确保施工质量符合设计要求。
- 材料验收:对进场的材料进行验收,确保材料质量符合规范要求。
- 工序验收:对关键工序进行验收,确保工序质量符合设计要求。
3.4 竣工验收阶段- 竣工预验收:对工程进行预验收,确保工程质量符合预期。
- 竣工验收:组织专家进行竣工验收,对工程质量进行全面评估。
4. 质量验收组织4.1 验收团队- 项目总负责人:负责项目的整体质量控制和验收工作。
- 设计团队:负责设计阶段的质量控制和验收。
- 施工团队:负责施工阶段的质量控制和验收。
- 竣工验收团队:负责竣工阶段的质量控制和验收。
4.2 验收职责- 项目总负责人:负责制定质量验收标准,监督验收过程,对验收结果负责。
- 设计团队:负责设计阶段的质量控制和验收,确保设计文件的准确性和完整性。
- 施工团队:负责施工阶段的质量控制和验收,确保施工质量符合设计要求。
- 竣工验收团队:负责竣工阶段的质量控制和验收,确保工程质量符合预期。
黔东南州流浪未成年救助保护中心工程竣工验收工作计划书黔东南州救助站年月日黔东南州流浪未成年救助保护中心工程竣工验收工作计划书时间:年月日下午时地点:主持单位:黔东南州救助站验收组:组长、副组长秘书组人员:参加会议人员:1、建设单位:单位负责人、项目负责人、建设单位代表2、勘察单位:专业勘察人员3、设计单位:注册结构工程师、注册建筑师4、施工单位:公司质量部门负责人、公司安全部门负责人、项目技术负责人、项目经理、其他人员5、监理单位:总监理工程师、专业监理工程师、监理员6、有关部门或机构:施工图设计文件审查机构、劳保管理站、招标投标管理、环保、卫生、公安消防和防雷办等部门或机构监督机构:黔东南州建设工程质量监督站建设行政主管部门:黔东南州建设局一、竣工验收范围1、施工图设计文件、工程合同所规定的范围。
2、地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑给排水、建筑电气、六个分部。
二、竣工验收依据及执行标准1、国家、省、州颁布的有关法律、法规及工程建设强制性标准。
2、工程合同(勘察、设计、施工、监理合同)。
3、经施工图审查机构审查批准的施工图设计文件。
4、有关技术标准、规程和《建筑工程施工质量统一标准》GB50300—2001(以下简称《统一标准》)及9个相应施工质量验收规范(以下简称《验收规范》)。
5、城乡规划、公安消防、环保、卫生等有关部门出具的认可文件或准许使用文件。
三、竣工验收工作程序建设单位(项目)负责人主持竣工验收工作开始:(一)验收组长汇报竣工验收抽查情况。
(二)建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况。
1、建设单位(项目)负责人:(书面发言)(1)简介工程概况。
(2)选择的勘察、设计、施工、监理单位是否具备相应的资质证书,项目负责人和有关人员是否具备相应的执业注册资格。
(3)基本建设程序执行情况。
a、工程项目是否登记报建,工程是否招标投标,是否办理监督登记手续,是否办理施工许可证。
********改造工程竣工验收策划书*********2015年4 月15日竣工验收工作策划书时间:2015年月日地点:*******主持单位:(建设单位)会议参加单位及人员情况:1、建设单位:2、总承包单位:3、监理单位:4、分包单位:一、验收范围:1.脱硫塔处理锅炉烟气的脱硫全套装置及运行;2.对锅炉进行SNCR脱硝的全套装置及运行;3.对原烟囱进行防腐处理;4.对锅炉废水处理的全套装置及运行。
二、验收的依据1、国家、省颁布的有关法律、法规及工程建设强制性标准;2、施工图设计文件、工程合同(总承包合同);3、本工程总承包合同、施工设计图纸、设计变更及其他设计文件。
4、《电力建设施工质量验收及评价规程》第一篇土建工程篇(DL/T5210.1-2005)《电力建设施工质量验收及评价规程》第六篇水处理及制氢设备和系统篇(DL/T5210.6-2009)《火电厂烟气脱硫工程施工质量验收及评定规程》(DL/T5417-2009)《火电厂烟气脱硝工程施工验收技术规程》(DL/T5257-2010)《火电厂烟气脱硫工程调整试运及质量验收评定规程》(DL/T5403-2007)5、经建设单位批准的施工图设计文件;三、竣工验收工作程序建设单位(项目)负责人主持竣工验收工作开始:(一)建设单位、总承包单位、监理单位分别汇报工程履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况。
1、建设单位(项目)负责人:(书面发言)(1)、简介工程概况:(2)、选择的设计、施工、监理单位是否具备相应的资质证书、项目负责人及有关人员是否具备相应的执业资格;(3)、基本建设程序执行情况;a、工程项目是否进行招标投标;b、是否完成施工合同和施工图设计文件所规定的工程内容;c、是否明示或暗示总承包单位违反工程建设强制性标准,降低工程质量;是否底于成本价发包工程;是否压缩合理工期;d、是否发生过质量安全事故和出现过质量安全问题,是否有整改结果报告;e、委托监理的,监理单位代表是否递交工程质量评估报告;f、是否签订了《工程质量保修书》;(4)、现存在问题及合理化建议。
工程竣工验收计划总则做好园林绿化工程竣工验收计划安排是园林绿化工程质量管理与控制的关键。
对园林绿化工程施工项目验收就是为了确保合同、规范所规定的质量标准,通过一系列的检测手段和方法及监控措施,在进行园林绿化工程施工中得到落实,为了确保工程质量,重点要做好园林绿化工程竣工验收计划。
为确保如期完成验收任务,我公司编制了中牟县2010年林业生态村镇竣工验收计划安排,计划安排如下要求: 9.1工程验收方式及程序:采用图纸审核与实地勘验相结合的验收方式。
验收程序:⑴、园林绿化施工单位提交书面申请;⑵、园林绿化施工单位填写申请表、提交相关资料;⑶、城市管理局审查资料;⑷、城市管理局实地勘验、核实;⑸、城市管理局组织相关部门及专家召开验收会议;⑹、城市管理局出具专家评审意见和本局验收结论,验收合格加盖公章;⑺、验收不合格的提出整改意见,限期整改,整改后再次验收仍达不到标准的,按规定收缴绿化补偿费。
9.2工程验收标准:⑴、乔、灌木质量标准:①定点、放线准确;②载植的品种、株行距、株数、配置形成符合设计要求;③长势良好,成活率达到98%以上,并对未成活植物适时进行补植;④每种苗木的质量合格率须达到100%;⑤行道树及分车带所植树木应整齐一致,树冠圆满,树干挺直,相邻5株的高差〈10%。
⑵、地被植物质量标准;①覆盖率达到98%以上;②无杂草、无斑秃、无病虫害;③长势良好,修剪整齐、清洁;⑶、景观质量标准:①乔木挺直、整齐一致、长势良好;②花灌木配置达到设计效果,长势良好;③草坪长势良好,修剪整齐。
9.3绿化工程竣工验收的范围中牟县2010年林业生态村镇绿化工程,主要是中牟县官渡镇、白沙镇等十五个村镇。
9.4工程验收⑴、做好验收前的各项准备工作。
我公司全面完成苗木种植工程后,及时向甲方提出书面验收申请。
验收时间只能提前,不得推后。
⑵、我公司将严格按照验收计划确定的时间组织进行验收。
⑶、完善园林绿化工程竣工验收资料的整理。
项目竣工验收方案(以建设单位组织为例,供参考)一、工程概况工程名称:XXXXXX工程地点:XXXXXXXXXXXX。
建设单位:XXXXXXXXXXXXX。
施工单位:XXXXXXXXXXXX公司。
开工日期:200X年XX月XX日计划竣工日期:200X 年XX月XX日二、验收内容工程设计文件及合同要求的工程土建、装饰、水电安装等所有项目(根据具体项目可明确相应的建设内容及标准要求)。
三、拟定验收组组成计划(一)建设单位参加人员:1、项目负责人。
2、现场代表。
(二)监理单位参加人员:1、项目总监。
2、项目监理工程师。
3、各专业监理工程师。
4、监理员。
(三)设计单位参加人员:1、项目负责人。
2、建筑设计负责人。
3、结构设计负责人。
4、水电安装设计负责人。
(四)勘察单位参加人员:1、项目负责人。
2、勘察负责人。
(五)施工单位参加人员:1、企业技术(质量)负责人。
2、项目经理。
3、项目技术(质量)负责人。
4、各分包项目经理。
(六)质量监督单位:1、项目监督工程师。
2、项目监督员。
(七)应邀参加竣工验收的相关部门人员。
1、建设局规划部门。
2、公安消防部门。
3、档案管理部门。
4、其他相关职能部门。
四、竣工验收总体布署(此处应明确竣工验收主体,利于初验或预验和竣工验收的责任分解及工作流程衔接)1、项目按设计完成建设任务。
2、施工单位自检合格。
3、通过初验或预验收。
4、试运行正常,各项指标达到设计文件要求。
5、财务决算得到主管部门批复。
6、项目通过审计并出据了审计报告。
7、提交了申请竣工验收的报告。
8、组成验收组,确定验收组及各专业组人员(可将勘察、设计、施工、监理等单位纳入验收委员会,也有不同意见认为那些单位是被验收身份不宜纳入),确定项目具体验收日期并通知各单位、人员,组织竣工验收(召开竣工验收会议)验收合格,XX日内由XX单位办理竣工验收备案,建设单位办理产权手续。
五、竣工验收会议程序(一)实地查验工程质量。
项目竣工验收方案一、引言项目竣工验收是指在项目各项工程完成的基础上,根据法律法规和相关技术标准,对项目工程的质量、进度、安全等方面进行评估和验证的过程。
本文档旨在制定项目竣工验收方案,明确验收的目标和具体步骤,以确保项目的顺利交付和运行。
二、验收目标项目竣工验收的主要目标是:1. 确保项目工程的质量符合设计要求和技术标准;2. 确保项目的进度符合合同约定和计划安排;3. 确保项目工程的安全符合相关法律法规和安全标准。
三、验收程序项目竣工验收包括以下步骤:1. 准备阶段:a. 验收委员会的组建和确定。
验收委员会由项目经理、设计单位、监理单位、施工单位等相关人员组成,负责全面协调和指导验收工作。
b. 准备验收资料。
项目经理和相关单位负责准备验收所需的技术资料、工程图纸、合同文件等。
2. 实施阶段:a. 现场勘查。
验收委员会对项目现场进行勘查,包括工程进度、质量、安全措施等方面的评估。
b. 技术检查。
验收委员会对项目的关键技术指标、施工工艺、质量控制等进行检查和评估。
c. 文件审核。
验收委员会对项目的施工图纸、工程文件、设计变更等进行审核,确保其符合相关规定和标准。
d. 阶段性验收。
验收委员会对项目各个阶段的工程进行验收,确保工程质量和进度符合要求。
3. 结果评定阶段:a. 验收报告编制。
验收委员会根据实施阶段的检查和评估结果,编制详细的验收报告,包括工程质量、进度、安全等方面的情况。
b. 验收结论提出。
验收委员会根据验收报告,就项目的质量、进度、安全等方面提出验收结论,并对存在的问题和不足提出整改意见。
四、验收标准1. 质量验收标准:a. 工程质量符合设计要求和技术标准。
b. 工程结构稳定,不出现明显的病害和安全隐患。
c. 材料使用符合相关规定和标准。
2. 进度验收标准:a. 工程进度符合合同约定和计划安排。
b. 各项工程按照施工程序和时间节点完成。
3. 安全验收标准:a. 工程施工符合安全生产法律法规和安全规范。
竣工备案验收工作计划范文一、工作目标根据国家有关规定,确保工程竣工质量符合规范要求,保障工程建设的安全可靠以及符合环保要求。
二、工作内容1. 竣工备案验收工作前期准备(1)明确工作目标和任务。
确定工程竣工验收的具体要求和标准,明确整个工作流程和相关责任部门,为后续工作的顺利进行做好准备。
(2)确定验收工作组成员。
组建竣工验收工作组,明确各成员的工作职责和任务分工,确保人员配备到位。
(3)准备相关文件和资料。
收集整理工程竣工验收所需的工程设计文件、施工记录、质量检验报告等相关资料,为验收工作提供参考。
2. 竣工验收方案制定(1)制定竣工验收方案。
根据工程项目的性质和规模,制定科学合理的竣工验收方案,明确验收标准和验收程序,确保验收工作的科学性和有效性。
(2)确定验收标准和评定方法。
根据国家有关标准和规范,确定工程竣工验收的评定标准和方法,包括验收项目、验收内容、验收标准等,并做好相关统计和评定工作。
3. 竣工验收前期准备工作(1)组织相关人员进行现场检查。
组织验收工作组成员到工程现场进行详细的实地检查,对工程竣工质量进行全面的评估,发现存在的不合格问题。
(2)整理相关资料和文件。
对验收需要的相关资料和文件进行整理和归档,确保验收工作的顺利进行,并及时准备验收报告。
4. 竣工验收工作实施(1)进行全面细致的验收工作。
根据验收方案的要求,对工程项目进行全面细致的验收,包括结构安全、环境保护、消防设施、设备运行等方面。
(2)做好验收记录和报告。
对验收过程中发现的问题进行记录,及时进行整理和报告,确保验收结果的真实性和客观性。
5. 竣工验收结果评定(1)对验收结果进行评定。
根据验收标准和评定方法,对工程竣工质量进行综合评定,确定验收合格或不合格的结果。
(2)提出整改意见。
对工程竣工不合格问题提出整改意见,要求相关部门或单位进行及时整改,确保工程竣工质量符合规范要求。
6. 竣工验收报告编制(1)编制竣工验收报告。
环保工程项目竣工验收方案三篇范文精选一、范文一1. 引言本文档是为环保工程项目的竣工验收制定的方案,目的是确保项目按照环保要求完成并达到相关标准。
本方案涵盖了验收准备、验收流程、验收标准和验收报告等方面的内容,以确保项目的顺利验收。
2. 验收准备2.1 验收现场的准备在验收前,需要准备好相应的验收现场,包括验收会议室、验收文件及样本、验收装备等。
2.2 验收人员的准备确定项目的相关验收人员,并确保其具备相关背景和专业知识。
3. 验收流程3.1 开展初步验收在项目竣工后,进行初步验收,对项目的建设情况进行全面检查,确保项目符合规划和设计要求。
3.2 进行层次分析根据项目的复杂程度和工艺流程,确定适当的分析方法,对项目进行层次分析。
这样可以检查项目各个方面的质量,并找出可能出现的问题。
3.3 制定验证计划根据验证的需求和资源的可用性,制定验证计划,明确测试的目标、方法和步骤,以确保所得到的测试结果客观准确。
3.4 进行验证测试按照验证计划,进行相应的测试,对项目的运行状况进行评估。
4. 验收标准4.1 监测指标要求根据环保要求,确定相关的监测指标,包括大气、水质、噪声等方面的要求。
4.2 监测设备要求配置合适的监测设备,确保监测工作的准确性和有效性。
4.3 监测频率要求根据项目特点,确定合理的监测频率,确保监测工作的及时性。
5. 验收报告对项目的验收情况进行总结分析,并形成相应的验收报告。
报告中应包含项目的建设情况、验收结果、存在的问题及改进建议等内容。
二、范文二1. 引言本文档是为环保工程项目的竣工验收方案,旨在确保环保工程项目在竣工阶段达到环保要求和相关标准。
本方案包括验收准备、验收流程、验收标准和验收文件等方面的内容,以确保项目验收的完整性和成功性。
2. 验收准备2.1 确定验收组成员根据项目需求和验收标准,确定验收组成员,包括项目负责人、技术专家和环保监管机构代表等。
2.2 准备验收资料从项目开展至竣工阶段,搜集和整理项目的相关资料和记录,包括环评报告、设计文件、施工记录、监测数据等。
广东省食品药品检验所迁址工程智能化弱电系统工程施工专业承包开工验收方案广东旭能工程总承包2021年7月25日一、开工验收时间方案2021年8月10日前进展广东省食品药品检验所迁址工程智能化弱电系统工程施工专业承包验收开工二、参与工程验收有关单位和专家1、建立单位:广东省食品药品检验所有关指导和管理人员2、有关专家:智能化弱电系统专家等3、设计单位:设计单位负责人,设计代表等4、监理单位:监理公司指导、总监、监理工程师等5、施工单位:工程经理、技术负责人、专业技术人员三、工程开工总结和资料1、建立单位、监理单位、施工单位都要写工程开工总结,开工验收会议完毕时,将工程开工总结交给建立单位。
2、建立单位在验收前要准备好前期工程档案资料。
3、施工单位在验收前要准备好工程档案资料和开工图。
4、监理单位在验收前要准备好监理档案资料。
四、工程验收施行方案〔一〕验收组织建立单位组织设计、施工、监理等单位和其他有关专家组成验收组,〔二〕验收的根据1、国家、省公布的有关法律、法规及工程建立强迫性标准;2、施工图设计文件、图纸、工程合同〔施工、监理合同〕、设计变更及其他设计文件。
;〔三〕、开工验收程序建立单位负责人主持:建立、设计、施工、监理单位分别汇报工程履约情况和在工程建立各个环节执行法律、法规和工程建立强迫性标准的情况。
1、建立单位〔工程〕负责人报告:〔1〕、简介工程概况:〔2〕、选择的设计、施工、监理单位是否具备相应的资质证书、工程负责人及有关人员是否具备相应的执业注册资格;〔3〕、根本建立程序执行情况;a、工程工程是否登记报建,是否进展招标投标,是否办理监视登记手续,是否办理施工答应证;b、施工图设计文件〔包括施工过程中的勘察、设计变更〕是否送相应施工图审查机构审查批准;c、是否完成施工合同和施工图设计文件所规定的工程内容;d、是否明示或暗示施工单位违背工程建立强迫性标准,降低工程质量;是否底于本钱价发包工程;是否压缩合理工期e、是否发生过质量平安事故和出现过质量平安问题,是否有整改结果报告;f、是否签证了?工程质量保修书?和?使用说明书?;〔4〕、现存在问题及合理化建议。
工程竣工验收计划一:工程竣工验收计划安排
做好园林绿化工程竣工验收计划安排是园林绿化工程质量管理与控制的关键。
对园林绿化工程施工项目验收就是为了确保合同、规范所规定的质量标准,通过一系列的检测手段和方法及监控措施,在进行园林绿化工程施工中得到落实,为了确保工程质量,重点要做好园林绿化工程竣工验收计划。
为确保如期完成验收任务,我公司编制了中牟县 年林业生态村镇竣工验收计划安排,计划安排如下要求:
工程验收方式及程序:
采用图纸审核与实地勘验相结合的验收方式。
验收程序:
、园林绿化施工单位提交书面申请;
、园林绿化施工单位填写申请表、提交相关资料;
、城市管理局审查资料;
、城市管理局实地勘验、核实;
、城市管理局组织相关部门及专家召开验收会议;
、城市管理局出具专家评审意见和本局验收结论,验收合格加盖公章; 、验收不合格的提出整改意见,限期整改,整改后再次验收仍达不到标准的,按规定收缴绿化补偿费。
工程验收标准:
、乔、灌木质量标准:
定点、放线准确;
载植的品种、株行距、株(丛)数、配置形成符合设计要求; 长势良好,成活率达到 以上,并对未成活植物适时进行补植; 每种苗木的质量合格率须达到 ;
行道树及分车带所植树木应整齐一致,树冠圆满,树干挺直,相邻5株的高差〈 。
、地被植物质量标准(包括草坪、三叶草、草花等);
覆盖率达到 以上;
无杂草、无斑秃、无病虫害;
长势良好,修剪整齐、清洁;
、景观质量标准:
乔木挺直、整齐一致、长势良好;
花灌木配置达到设计效果,长势良好;
草坪长势良好,修剪整齐。
绿化工程竣工验收的范围
中牟县 年林业生态村镇绿化工程,主要是中牟县官渡镇、白沙镇等十五个村镇。
工程验收
、做好验收前的各项准备工作。
我公司全面完成苗木种植工程后,及时向甲方提出书面验收申请。
验收时间只能提前,不得推后。
、我公司将严格按照验收计划确定的时间组织进行验收。
、完善园林绿化工程竣工验收资料的整理。
完善园林绿化工程竣工验收资料的整理是园林绿化工程质量管理与控制不可缺少的部分。
、项目经理部必须重视完善园林绿化工程竣工资料的整理工作,确保工程圆满结束,质量合格。
、园林绿化人员从工程施工到工程竣工验收能够做到全过程跟踪,发现不合格材料、工序、产品做到及时整改,保证了园林绿化工程每个环节不出问题,从而保证了园林绿化工程施工质量。
工程竣工验收计划安排
为进一步规范和完善中牟县 年林业生态村镇绿化工程竣工验收计划安排工作。
将 年林业生态村镇绿化工程验收竣工验收计划如下:
、交工验收提出的工程质量缺陷等遗留问题已全部处理完毕,并经项目法人验收合格。
、竣工文件已完成 年林业生态村镇工程项目文件归档范围 的全部内容。
、质量监督机构对工程质量检测鉴定合格,并形成工程质量鉴定报告。
绿化工程竣工验收的程序与办法
建设单位向局绿化指导科提交竣工验收相关资料:
、竣工验收申请报告;
、经市园林局审批的绿化设计方案图,若方案有变更需同时出具经市园林局批准的变更方案;
、绿化工程施工合同;
、绿化工程放线表、绿化竣工图;
、法人证明书及绿化竣工验收委托书。
、由局绿化指导科组织局相关科室对该项绿化工程进行竣工验收,每次验收须有不少于 名成员参加。
主要采取实地测量和查阅资料等方式。
验收内容包括: 是否按已审批的方案施工建设,较大变更是否经过原审批单位批准; 绿地面积是否达到规定指标,施工过程中较原审批方案绿地面积有无减少; 植物配置、景观小品及配套设施是否达到设计要求; 施工质量及整体景观效果是否符合设计要求。
参加竣工验收工作各方的主要职责是:
、竣工验收委员会负责对工程实体质量及建设情况进行全面检查。
对工程质量进行评分,对各参建单位及建设项目进行综合评价,确定工程质量和建设项目等级,形成工程竣工验收鉴定书。
、项目经理负责提交项目执行报告及验收工作所需资料,协助竣工验收委员会开展工作。
、施工单位负责提交施工总结报告,提供各种资料,配合竣工验收检查工作。
、监理单位负责提交监理工作报告,提供工程监理资料,配合竣工验收检查工作。
、接管养护单位负责提交项目使用情况报告,配合竣工验收检查工作。
工程验收标准:
、乔、灌木质量标准:
按定点放线准确施工,挖坑地点准确等。
栽植的树种应符合招标文件上要求的树种。
栽植的株行距符合设计要求。
生长良好,没有病虫害。
成活率高,对于未成活的树种进行补植。
、植物造型及色块质量标准:
色块分明,线条清晰流畅;
长势良好,整形修剪符合设计要求,无杂草;
种植密度合理,覆盖度达到 ;
、草坪质量标准
生长良好,五病虫害。
草坪栽植距离合格,覆盖率至少达到 ﹪以上。
栽植后的养护计划
、栽植后自 年 月始,至 年 月底止养护一年。
、栽植后分期施肥、浇水、修剪等养护工作。
、栽植后按施工队进行养护工作,每个施工队派一个养护人员,进行专职养护工作。

工程竣工验收计划二: 市炉山循环区公安分局办公楼、宿舍楼工程竣工验收工作计划书( 字)时 间: 年 月 日 下午 时
地 点:工地办公室
主持单位:凯里市公安局(以下简称建设单位)
验收组人员
秘书组人员
参加会议人员:
、建设单位:项目负责人:
、勘察单位:项目负责人:
、设计单位:项目负责人 :
、施工单位:
、监理单位:总监理工程师:
有关部门或机构:施工图设计文件审查机构、劳保管理站、招标投标管理、环保、卫生、公安消防和防雷办等部门或机构
监督机构:凯里市质量安全监督站
建设行政主管部门:凯里市建设局
一、竣工验收范围
、施工图设计文件、设计变更、工程合同所规定的范围。
、地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑电气、建筑给排水六个分部工程。
二、竣工验收依据及执行标准
、国家、省、州颁布的有关法律、法规及工程建设强制性标准。
、工程合同(勘察、设计、施工、监理合同)。
、经施工图审查机构审查批准的施工图设计文件。
、有关技术标准、 规程和《 建筑工程施工质量统一标准》 (以下简称《统一标准》)及 个相应施工质量验收规范(以下简称《验收规范》)。
、城乡规划、公安消防、环保、卫生等有关部门出具的认可文件或准许使用文件。
三、竣工验收工作程序
建设单位(项目)负责人主持竣工验收工作开始:
(一) 验收组长汇报竣工验收抽查情况。
(二)建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程 建设各个环节执行法律、法规和工程建设强制性标准的情况。
、建设单位(项目)负责人:(书面发言)
( )简介工程概况。
( )选择的勘察、设计、施工、监理单位是否具备相应的资质证书,项目负责人和有关人员是否具备相应的执业注册资格。
( )基本建设程序执行情况。
、工程项目是否登记报建,工程是否招标投标,是否办理监督登记手续,是否办理施工许可证。
、施工图设计文件(包括施工过程中的勘察、设计修改)是否送相应的施工图审查机构审查批准。
、是否完成施工合同和施工图设计文件所规定的工程内容。
、是否明示或暗示勘察、设计、施工单位违反工程建设强制性标准,降低工程质量;是否低于成本价发包工程;是否压缩合理工期。
、是否发生过质量安全事故和出现过质量安全问题;是否有整改结果报告。

工程竣工验收计划三:建筑工程竣工验收计划( 字)
编制本工程竣工验收计划,重点控制消防、电梯安检验收、人防验收、室内环境验收。
在各分项验收完成的基础上,配合建设单位组织进行单位工程验收并协助建设单位备案。
各专业验收明细见下表。
序号、验收项目、验收条件、验收单位、时间、备注
消防工程验收
区或有检测资质单位对所有消防器材进行现场检测
消防检测单位
竣工前 日
检测报告
市消防局验收工程实体
市消防局
竣工前 日
年备案表
环保验收
环保桧测
环保局
竣工前 日
无
测绘院测量、规划验收
取得测绘成果、完成规划验收测绘院
规划局
竣工前 日
无
电梯验收
电梯安全使用验收
劳动局
安监局
安装完毕 天内
年备案表
档案资料验收
提请城建档案馆对工程档案进行预验收,并取得《建设工程竣工档案预验收意见》
深圳市档案馆
竣工前 日
监督站备案

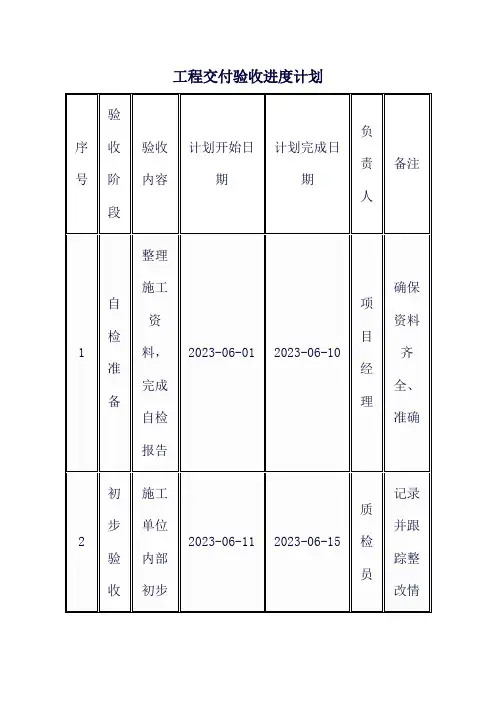

准备联合验收
建设单位在竣工验收 日前,向备案管理部门领取《工程竣工验收备案表》,并书面通知相关的质量监督部门由建设单位组织
年 月 日竣工
竣工报告
竣工备案
工业设备及管道绝热工程施工质量验收规范 附录表竣工验收合格后 日内,建设单位应向备案管理部门办理竣工验收备案总站
备案室
年 月 日竣工
年备案表
