工程量计算例题
- 格式:ppt
- 大小:3.31 MB
- 文档页数:12
平整场地清单工程量计算例题
平整场地清单工程量计算示例:
假设要对一个方形的场地进行平整处理,场地的尺寸为30米x 30米,工程要求按照标准平整处理,工程量计算如下:
1. 清理杂草和垃圾:
根据场地尺寸,清除杂草和垃圾所需的工程量为场地面积。
场地面积为30米 x 30米 = 900平方米。
2. 挖土平整:
根据标准平整处理的要求,挖土平整的深度为10厘米。
挖土平整的工程量计算为场地面积乘以挖土深度。
工程量为900平方米 x 0.1米 = 90立方米。
3. 填土平整:
填土平整的工程量等于挖土平整的工程量,即90立方米。
4. 碎石铺设:
根据标准平整处理的要求,碎石铺设的厚度为5厘米。
碎石铺设的工程量计算为场地面积乘以碎石铺设厚度。
工程量为900平方米 x 0.05米 = 45立方米。
5. 压实碎石:
压实碎石的工程量等于碎石铺设的工程量,即45立方米。
6. 筑边界墙:
根据场地尺寸,筑边界墙的长度为4条边长之和。
场地四条边长均为30米,筑边界墙的工程量为4条边长x 30米= 120米。
通过以上计算,可得出平整场地清单的工程量:
- 清理杂草和垃圾: 900平方米
- 挖土平整: 90立方米
- 填土平整: 90立方米
- 碎石铺设: 45立方米
- 压实碎石: 45立方米
- 筑边界墙: 120米。

【例】某工程采用预拌混凝土,已知C20混凝土独立基础85m3,独立基础模板接触面积179.1m2,用工料单价法计算工程造价(按三类工程取费,市区计取税金,预拌混凝土市场价330元/m3),其他可竞争措施项目仅计取“生产工具用具使用费”、“检验试验配合费”。
工程预算表取费程序表例题解析:1.其他可竞争措施项目中的其他11项费用按建设工程项目的实体项目和可竞争措施项目(11项费用除外)中人工费与机械费之和乘以相应系数计算。
2.企业管理费、规费、利润的计费基数是相同的,即按直接费中的人工费与机械费之和乘以相应费率,其中直接费包括直接工程费和措施费。
3.价款调整包括人、材、机的价差调整,价款调整不参与取企业管理费、规费和利润。
4.注意2012年新定额安全生产、文明施工费计算的变化。

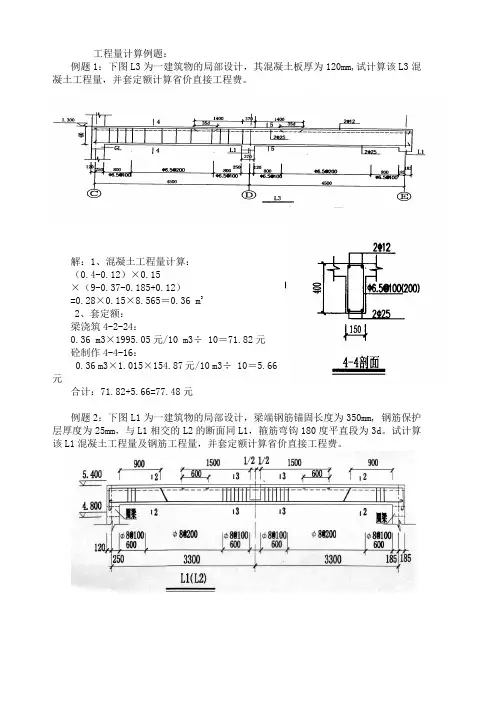

【例】如图,计算人工挖土方、钎探、回填土、余土外运、砖基础工程量。
(土质类别为二类,垫层C15砼,室外地坪-0.300)【例】如下图所示尺寸,求混凝土带型基础模板和混凝土的工程造价。
备注:按三类工程取费,企业管理费费率为17%,利润费率为10%,规费费率为25%,税金税率为3.48%,安全生产、文明施工费为4.25%。
解:(1)带型基础外侧模板 S1=[(4.5×2+0.5×2)×2+(4.8+0.5×2)×2]×0.3=9.48 m2(2) 带型基础内侧模板 S2=[(4.5-0.5×2)×2+(4.8-0.5×2)×2]×0.3×2=8.76 m2带型基础模板工程量 S= S1+ S2=18.24 m2(模板工程量3分)(3)带形基础混凝土外墙 V=1×0.3×(4.5+4.5+4.8)×2=8.28 m3 (混凝土工程量2分)内墙 V=1×0.3×(4.8-1)=1.14 m3 (混凝土工程量2分)合计:9.42 m3预算表取费:1. 直接费 3329.7元2.其中人+机 1021.36元3.企业管理费 1021.36×17%=173.63元4.规费 1021.36×25%=255.34元5.利润 1021.36×10%=102.14元6安全生产、文明施工费 3860.81×4.25%=164.08元7.税金 4024.89×3.48%=140.07元【例】如图所示内外墙毛石基础、砖基础平面图和剖面图,毛石基础每级高度为350mm,试计算砌体基础工程量。
1.某工程基础平面图及剖面图如图所示,土壤为三类土,按施工组织设计要求,基槽和房心回填土在槽边堆放,余土外运,运距5km,编制平整场地、挖基础土方工程量清单。
基础平面图及基础详图【解】(1)平整场地工程量S=(9+0.12X2)X (5+0.12X2)=9.24 X 5.24=48.42(m2)(2)挖基础土方工程量基槽长度:L 外=(9+5)X2=28.0m L 内=(5-0.6X2)X2=7.6m垫层宽度:B=1.20m挖土深度:h=1.90-0.30=1.60(m)清单工程量:V=(28+7.6)X 1.2X 1.6=68.35(m3)⑶编制“分部分项工程量清单”如表所示。
分部分项工程量清单工程名称:XXX工程2.例题1中,基础为C20钢筋混凝土条形基础,C10混凝土垫层,编制条形基础混凝土工程量清单。
【解】外墙基础长:L外=(9+5) X2=28(m) 内墙基础长:L内=(5-0.5X2)X 2=8.0(m) 1—1 剖面面积:S i=1X0.1=0.1(m2)S2=[1 + 0.24+ (0.05 + 0.0625X2) X2]X0.1 + 2 = 0.08(m2)内外墙基础混凝土: Vi=(S1+ S2) X (L 外+L 内)=(0.1 + 0.08) X (28+8)=6.48m3 内外墙交接处混凝土: L D=0.5-0.12-0.0625X2-0.05 = 0.205(m)b=0.24+0.0625 X4+0.05X 2=0.59(m)V D=4L D XH D X (2b + B) / 6=4X0.205X0.1X (2X0.59 + 1)=0.179®)条形基础混凝土工程量清单:V=V1+V:6.48 + 0.179 = 6.66(m3)编制“分部分项工程量清单”如下表所示。

分部分项工程量清单3.在图中±0.00以下采用MU1O普通粘土砖,M5.0水泥砂浆砌筑,土0.00以上采用MU10多孔砖,M5水泥石灰砂浆砌筑,-0.06m处设墙基防潮层为1:2.5水泥砂浆,编制砖基础的工程量清单计价。
1.计算下图所示现浇C20钢筋混凝土带形基础的工程量2.如图16所示内外墙毛石基础、砖基础平面图和剖面图,毛石基础每级高度为350mm,试计算砌体基础工程量。
3.如下图所示,计算多层建筑物的建筑面积。
4.见图,按图计算梁式带基工程量,套用定额。
5.某项目肋梁楼板施工图,板中未注明的构造筋为¢8@200;构造筋搭接长度300;板厚120㎜;求有梁板的钢筋用量。
6.如图,柱子截面为600*650;抗震等级:二级;混凝土强度等级:C30;锚固长度:一级27d 二级 34/38d;搭接长度:一级38d 二级 48/54d;保护层:基础梁 40mm,框架梁柱 25mm,板厚15mm;直径>22mm时为直螺纹连接,直径≤22mm时为搭接。
直径>12mm时,10米长一个接头;直径≤12mm时,12米长一个接头。
7.计算厂区道路中挖路槽、灰土垫层、混凝土路面及路面缩缝工程量,并套用定额。
已知:(1)设定厂区与路面标高分别是:厂区标高-0.450m,路面为-0.550m。
(2)道路宽6m,长100m(直道),工程做法:3:7灰土垫层200厚; C25混凝土220厚;沿路面纵向每5m设缩缝一道,缝高H=60mm,沥青木板解: 1.工程量计算人工挖路槽工程量为: 100×6.5×(0.2+0.22+0.1)=338 m3灰土垫层工程量为: 100×6.5=650 m2混凝土路面工程量为:100×6=600 m2路面沥青木板缩缝工程量为:19×6×0.06=6.84 m22.定额应用A10-1 人工挖路槽A10-18 3:7灰土垫层(厚20cm)A10-73 混凝土路面(厚20cm)A10-74 混凝土路面厚度增2cm(R,C,J*2)A10-84 沥青木板缩缝8.某高层框架结构发生的特、大型机械有履带式挖掘机3台(1m3以外)、塔式起重机1台(60KNm)、施工电梯1步(75m),试计算特、大型机械进出场及安拆费。

圆形花基的整体工程量例题
假设要计算一个圆形花坛的整体工程量,可以按照以下步骤进行:
1. 确定花坛的尺寸:测量花坛的直径或半径。
2. 计算花坛的面积:利用圆的面积公式,面积=π * 半径^2。
3. 基础工程量:测量和计算花坛基础的深度和长度(周长)。
根据花坛的尺寸,计算基础工程量。
4. 填土工程量:估计填土的深度,根据花坛的尺寸和所需花坛高度计算填土工程量。
5. 花坛边框工程量:估算所需边框的长度,根据花坛的周长计算边框的工程量。
6. 遮荫结构工程量:如果需要在花坛上搭建遮荫结构,根据结构的尺寸和设计计算相关工程量。
7. 灌溉系统工程量:如果需要在花坛上安装灌溉系统,根据花坛的尺寸和设计计算相关工程量。
8. 其他工程量:根据实际需求和设计,在花坛上进行其他工程量的计算,如铺设路面、安装照明等。
以上是一个大致的工程量计算过程,具体的计算方法和数据需要根据实际情况进行调整。
工程量计算案例范文案例:地一座高层住宅小区的建设工程量计算一、项目背景二、工程量计算1.横向建筑工程量计算(1)高层住宅楼-结构工程量:主体结构总建筑面积×建筑面积综合系数×各项构件用量,其中建筑面积综合系数为1.2-安装工程量:根据建筑面积计算,包括电气安装、给排水等。
-装饰工程量:根据建筑面积计算,包括室内装修、外立面装饰等。
(2)商业综合体-结构工程量:主体结构总建筑面积×建筑面积综合系数×各项构件用量。
-安装工程量:根据建筑面积计算,包括空调、给排水等。
-装饰工程量:根据建筑面积计算,包括室内装修、外立面装饰等。
2.纵向建筑工程量计算考虑到该住宅小区将建设地下停车场,地上设有多层停车设施,还有电梯等垂直交通设备。
工程量计算包括:-结构工程量:地下停车场结构、多层停车设施结构等。
-安装工程量:电梯、空调、电气等。
-装饰工程量:室内装修、外立面装饰等。
3.基础设施工程量计算该住宅小区的基础设施包括供水、排水、供电、燃气等。
工程量计算包括:-水工程量:供水管道、供水设备、水泵等。
-排水工程量:排水管道、排水设备等。
-电工程量:电缆、电器设备等。
-燃气工程量:燃气管道、燃气设备等。
4.其他工程量计算为了满足住宅小区的运营需求,还需要考虑相关的其他工程量计算,包括绿化工程、道路工程、景观工程等。
三、总结该住宅小区的工程量计算涵盖了横向建筑、纵向建筑、基础设施以及其他工程的计算,这些数据将为项目实施提供参考,并为合理安排资源和制定预算提供支持。
工程量计算作为工程项目管理的一项重要任务,必须准确、细致地进行,以确保工程项目的顺利进行。
⼯程量清单计价编制实例(⼟建全套实例)⼀、⼟⽯⽅⼯程清单编制例题例1:某⼯程外墙外边线尺⼨为36.24m ×12.24m ,底层设有围护栏板的室外平台共4只,围护外围尺⼨为3.84m ×1.68m ;设计室外地坪⼟⽅标⾼为-0.15m ,现场⾃然地坪平均标⾼为-0.05m ,现场⼟⽅多余,需运⾄场外5km 处松散弃置,按规范编制该⼯程平整场地清单项⽬。
解:该⼯程按⾃然标⾼计算,多余⼟⽅平均厚度0.10m ,按题意需考虑外运。
⼯程量计算:平整场地:S =36.24×12.24+3.84×1.68×4=469.38m2例2:如图,某房屋⼯程基础平⾯及断⾯如图,已知:基底⼟质均衡,为⼆类⼟,地下常⽔位标⾼为-1.1m ,⼟⽅含⽔率30%;室外地坪设计标⾼-0.15m ,交付施⼯的地坪标⾼-0.3m ,基坑回填后余⼟弃运5km 。
试计算该基础⼟⽅开挖⼯程量,编制⼯程量清单。
解:本⼯程基础槽坑开挖按基础类型有1-1、2-2和J -1三种,应分别列项。
⼯程量计算:挖⼟深度=1.6-0.3=1.30 m1、断⾯1-1:L =(10+9)×2-1.1×6+0.38=31.78m (0.38为垛折加长度) V =31.78×1.4×1.3=57.84m 3 其中:湿⼟ V =31.78×1.4×0.5=22.25m 32、断⾯2-2:L =9-0.7×2+0.38=7.98m V =7.98×1.6×1.3=16.60m 3图4-1其中:湿⼟V=7.98×1.6×0.5=6.38m33、J-1:V=2.2×2.2×1.3×3=18.88m3其中:湿⼟V=2.2×2.2×0.5×3=7.26m3根据⼯程量清单格式,编制该基础⼟⽅开挖⼯程量清单如下表:例3:某⼯程室外排⽔管道WSI,⼯程量80m(含窨井),采⽤外径450mm⽔泥涵管直铺。
造价工程工程量计算实例假设有一座新建的办公楼,需要进行造价工程工程量计算。
下面是该项目的一个实例,以展示如何进行工程量计算。
1.地基基础工程量-打桩工程:根据设计要求,需要打30根钢筋混凝土桩。
每根桩的长度为15米,直径为1米。
根据单位长度占地面积为5平方米,可以得出总桩工程量为30*15*5=2250平方米。
-地下室开挖:根据设计要求,地下室的面积为1000平方米,深度为3米。
根据单位面积开挖量为1.5立方米/平方米,可以得出总开挖工程量为1000*3*1.5=4500立方米。
2.建筑工程量-门窗工程:根据设计要求,该办公楼的门窗数量为50个。
根据单位数量门窗用量为1个/平方米,可以得出总门窗工程量为50个。
3.安装工程量-电气安装工程:根据设计要求,该办公楼的电气安装包括照明、插座、空调等设备。
根据设计要求,照明设备数量为100个,插座数量为50个,空调设备数量为10个。
根据单位数量安装工程量为100个+50个+10个=160个。
-水暖安装工程:根据设计要求,该办公楼的水暖安装包括供水和排水管道。
根据设计要求,供水管道的长度为500米,排水管道的长度为800米。
根据单位长度安装工程量为500+800=1300米。
4.其他工程量-油漆工程:根据设计要求,需要进行室内外油漆。
根据设计要求,室内面积为2000平方米,室外面积为1500平方米。
根据单位面积油漆用量为0.2千克/平方米,可以得出总油漆工程量为2000*0.2+1500*0.2=700千克。
以上是该办公楼项目的一部分工程量计算实例。
工程量计算是建筑工程中非常重要的一环,它可以帮助项目管理人员合理安排工程时间、控制成本,并为项目的进展提供基础数据支持。
