乐清绿城玫瑰园项目二期桩基工程招标询标记录一、时间:2013年08月6日下午13:30二、地点:乐清市千帆东路188号三、招标单位:乐清绿城置业发展有限公司参加人员:四、投标单位:浙江益坚基础工程有限公司参加人员:询标内容:1.贵方是否全部理解并接受招标文件及相关文件的所有内容?对投标文件有无补充说明?答:理解并接受所有内容。
无补充说明。
2.在现场管理过程中,贵方不能随意调换主要管理人员,如需调换,需提前一个月与招标人书面协商,经同意后可允许更换,否则视情节程度按照每人5000元进行处罚,是否同意?答:同意。
3.因本项目施工许可证未办理,我方又要求进行许多夜间施工,若贵方中标是否同意自行处理环卫、城管、交警等政府职能部门的检查及处罚,我方予以协调配合,并不增加任何费用,是否同意?答:同意。
4.若总包单位要求贵方配合施工塔吊桩基等工作,是否同意按与我方结算的口径与总包结算?答:同意。
5.若贵方完成桩基施工并退场后,我方有新增桩基施工,贵方是否同意重新进场施工,费用是否同意按结算价格结算?答:同意。
6.贵方是否已清楚并完全了解招标文件中第三章合同主要条款的内容,我方将严格按照此条款与贵方签订施工协议,是否同意?答:同意。
7.如贵方在施工过程中出现不符合设计和施工规范要求或绿城管理要求的行为,经监理单位或招标人管理人员指出后仍不改正的,有权及时采取必要的经济处罚,罚金在处罚通知单收到3日内必须缴纳,如未及时缴纳,则在工程款中扣除,是否同意?答:同意。
8.施工用电、自来水已接至地块现场,配电、自来水接口至施工场地内的临时管线及由此产生的相关费用已包含在措施费用中不做调整,是否同意?答:同意。
9.贵方应积极配合我方工程成本管理工作,对于联系单签证按我方有关程序和格式填报,如涉及费用变更,将及时会同我方工程管理人员和成本管理人员予以勘察核实,如因通知不及时导致变更事实不真或不复存在,我方将按有利于我方的条件签证,是否同意?答:同意。
项目桩基工程检测询价函:按照“公开、公平、公正、诚实信用”的原则,对项目桩基工程检测进行询价。
请按询价函规定的内容参加报价。

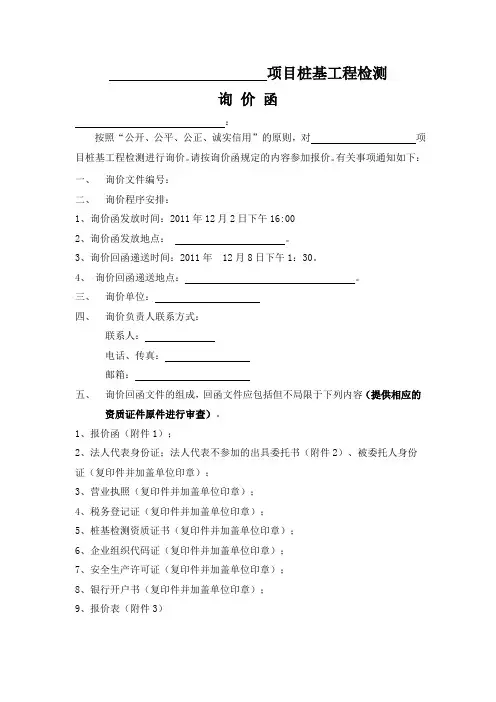

有关事项通知如下:一、询价文件编号:二、询价程序安排:1、询价函发放时间:2011年12月2日下午16:002、询价函发放地点:。
3、询价回函递送时间:2011年12月8日下午1:30。
4、询价回函递送地点:。
三、询价单位:四、询价负责人联系方式:联系人:电话、传真:邮箱:五、询价回函文件的组成,回函文件应包括但不局限于下列内容(提供相应的资质证件原件进行审查)。
1、报价函(附件1);2、法人代表身份证;法人代表不参加的出具委托书(附件2)、被委托人身份证(复印件并加盖单位印章);3、营业执照(复印件并加盖单位印章);4、税务登记证(复印件并加盖单位印章);5、桩基检测资质证书(复印件并加盖单位印章);6、企业组织代码证(复印件并加盖单位印章);7、安全生产许可证(复印件并加盖单位印章);8、银行开户书(复印件并加盖单位印章);9、报价表(附件3)注:询价回函装订及密封要求,(所有询价回函文件需一式三份:正本一份,副本二份,装订成册,密封送达)。
a、询价回函文件正本与副本均应装订完整,散页无效。
b、询价回函文件按照正本、副本分别使用统一规格的密封袋(盒)有效密封封装,密封袋(盒)上标明:桩基工程检测询价回函文件、回函方名称、询价回函日期字样,并在信封或档案袋(盒)的密封口处加盖投标方单位鲜章。
六、本次桩基检测报价范围:1、静载试验法检测;2、高应变法检测;3、低应变法检测;4、超声波法检测;5、抗拔试验检测;6、钻芯法检测。
七、附件二O一一年十二月二日附件1、报价函格式报价函(询价人):1、根据已收到项目的询价函(编号:),我单位经考察现场和研究上述工程询价函和其他有关文件后,愿意以静载试验法检测元/吨、高应变法检测元/根、低应变法检测元/根、超声波法检测元/米、抗拔试验检测元/根、钻芯法检测元/米的全费用综合单价报价。

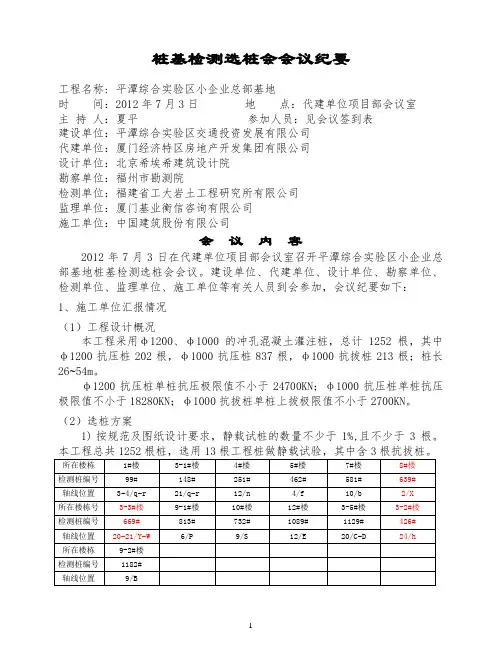

桩基检测选桩会会议纪要工程名称: 平潭综合实验区小企业总部基地时间:2012年7月3日地点:代建单位项目部会议室主持人:夏平参加人员:见会议签到表建设单位:平潭综合实验区交通投资发展有限公司代建单位:厦门经济特区房地产开发集团有限公司设计单位:北京希埃希建筑设计院勘察单位:福州市勘测院检测单位:福建省工大岩土工程研究所有限公司监理单位:厦门基业衡信咨询有限公司施工单位:中国建筑股份有限公司会议内容2012年7月3日在代建单位项目部会议室召开平潭综合实验区小企业总部基地桩基检测选桩会会议。
建设单位、代建单位、设计单位、勘察单位、检测单位、监理单位、施工单位等有关人员到会参加,会议纪要如下:1、施工单位汇报情况(1)工程设计概况本工程采用φ1200、φ1000的冲孔混凝土灌注桩,总计1252根,其中φ1200抗压桩202根,φ1000抗压桩837根,φ1000抗拔桩213根;桩长26~54m。
φ1200抗压桩单桩抗压极限值不小于24700KN;φ1000抗压桩单桩抗压极限值不小于18280KN;φ1000抗拔桩单桩上拔极限值不小于2700KN。
(2)选桩方案1)按规范及图纸设计要求,静载试桩的数量不少于1%,且不少于3根。
2) 按图纸设计要求,低应变测试桩的根数不少于40%,且不少于20根,柱下三桩或三桩以下的承台,每个承台的抽检数量不少于1根。
对于本工程桩基检测,单桩承台全部检测,两桩承台检测编号为奇数的桩,对于筏板部分的群桩,检测编号为奇数的桩。
3)本工程φ1200抗压桩单桩抗压极限值为24700KN,因本工程地处吹沙填海地段,淤泥层平均厚度达到14.03m,地质条件差无法满足φ1200静载要求。
根据《建筑桩基检测规范》JGJ106-2003中,当受设备或现场条件限制无法检测单桩竖向承载力时,可采用钻芯法测定桩底沉渣厚度并钻取桩端持力层岩土芯样检验桩持力层。
”,拟选取202根φ1200工程桩中10%的数量即21根做抽芯检测替代静载检测。
**有限公司**项目桩基工程专题会议纪要工程名称:**项目编号: 001会议时间:*年*月*日8:30会议地点:现场临建办公室会议主题:关于做好现场质量、进度、安全文明施工各项工作,以确保桩基工程年前目标能按时完成主持人:***参加单位及参加人员:**有限公司:*****有限公司:*****有限公司:***会议内容:依据招标文件《地基处理技术协议书》及业主单位工期总体要求,为实现本项目年前任务目标、下一步工作部署,监理部组织在临建办公室召开桩基工程专题会,会议就质量、进度、安全文明施工等事项做了讨论分析,并提出相关建议及具体要求,会议围绕三个主题,主要内容如下:一、进度方面:1、月底*年*月*日试桩、主厂房桩基必须全部完成,要求桩基单位采取加快施工进度的有效措施,务必保证本月底全部完成,否则,影响年后总包单位进场施工,造成的损失全部由桩基施工承包单位负责。
二、质量方面:1、编制的施工组织设计不符合现场实际需求,要求上报桩基工程施工方案,方案要切实可行,反映各项控制参数,能真正起到指导作用。
2、桩端必须到达持力层第6层强风化岩层,桩顶标高需按设计要求控制好。
3、桩基单位需及时进行桩位复核,做好施工记录。
4、施工工艺严格执行相关规范要求,有效桩顶至其下2.5m范围反插次数不应小于3次。
三、安全文明施工方面:1)现场危险源识别与分析,根据实际情况设置安全警示标语、标识牌;2)一级箱箱体下地面需作硬化或其他安全措施,接地要符合规范要求;3)二级箱箱体、临建集装箱亦需做好接地措施;4)夜间施工需保证照明充足,临时照明灯具亦要符合安全用电规定。
上述各项事宜,要求桩基单位严格按此落实和执行。
对于逾期不落实或者落实不到位的,将根据相关合同要求及管理制度进行考核处理。
以下空白**有限公司*****项目监理部抄报:*****有限公司 ***有限公司抄发:签发:整理:出版份数:3份。

第1篇尊敬的[甲方单位名称]:您好!首先,我单位对贵方就[项目名称]基坑工程临时施工事宜的咨询表示诚挚的感谢。
经我单位技术人员认真研究及相关规范标准分析,现就贵方提出的问题及要求予以复函如下:一、关于基坑工程临时施工的性质根据《建筑工程施工质量验收统一标准》(GB 50300-2013)等相关规定,基坑工程属于临时性工程,其施工期间的安全、质量、环境保护等责任应由施工单位承担。
鉴于[项目名称]基坑工程的特点,我单位认为,该基坑工程临时施工属于临时性工程范畴。
二、关于基坑深度与支护形式根据《建筑基坑支护技术规范》(JGJ 120-2012)的规定,基坑深度超过5m为深基坑,需采取相应的支护措施。
经现场勘查及地质勘察报告分析,[项目名称]基坑深度为[具体深度],属于深基坑。
针对此情况,我单位建议采用以下支护形式:1. 土钉墙支护:土钉墙具有施工便捷、造价低廉、适用范围广等优点,适用于本工程。
2. 深层搅拌桩支护:在土钉墙的基础上,结合深层搅拌桩,以提高整体支护效果。
3. 内支撑系统:为提高基坑稳定性,我单位建议设置内支撑系统,确保施工安全。
三、关于施工方案及措施1. 施工方案:我单位将根据相关规范和现场实际情况,制定详细的施工方案,确保施工过程安全、高效。
2. 施工措施:我单位将严格执行以下施工措施:(1)加强现场安全管理,确保施工人员安全作业。
(2)做好环境保护工作,降低施工对周边环境的影响。
(3)严格控制施工质量,确保工程安全、可靠。
四、关于施工进度及验收1. 施工进度:我单位将按照合同约定的时间节点,合理安排施工进度,确保工程按期完工。
2. 验收:工程完工后,我单位将按照相关规范和标准进行自检,合格后报请贵方验收。
五、关于配合及沟通在施工过程中,我单位将积极配合贵方的工作,及时沟通、解决问题,确保工程顺利进行。
综上所述,我单位将严格按照相关规范和标准,认真负责地完成[项目名称]基坑工程临时施工任务。
星悦名苑商住楼项目
桩基检测选桩会议纪要
时间:2022年4月6日10时
地点:城投置业公司三楼会议室
参加人员:详见签到表
2022年4月6日在建设单位三楼会议室召开星悦名苑商住楼项目--商业办公楼桩基检测选桩会议。
建设单位、设计单位、勘察单位:监理单位、检测单位、施工单位等有关人员到会参加,并依据广东省标准《建筑地基基础检测规范》DBJ15-60-2008、国家待业标准《建筑基桩检测技术规范》JGJ106-2014及肇庆市质监站要求进行检测研讨。

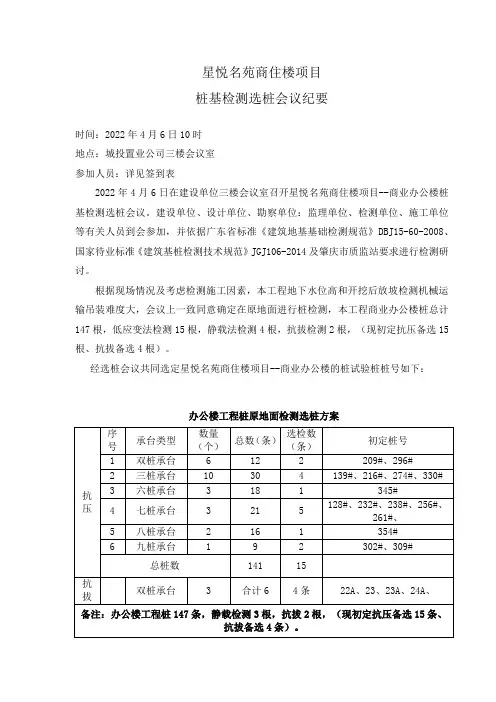

根据现场情况及考虑检测施工因素,本工程地下水位高和开挖后放坡检测机械运输吊装难度大,会议上一致同意确定在原地面进行桩检测,本工程商业办公楼桩总计147根,低应变法检测15根,静载法检测4根,抗拔检测2根,(现初定抗压备选15根、抗拔备选4根)。
经选桩会议共同选定星悦名苑商住楼项目--商业办公楼的桩试验桩桩号如下:
办公楼工程桩原地面检测选桩方案
参加本工程工程桩选桩的人员具备相应的资格,选桩的组织形式,基本程序、执行选桩标准及选桩结果符合要求,无违反建设工程质量管理规定的行为,选桩各方均明确表示同意。
参加单位会签表:
建设单位:(章)设计单位:(章)
代表人:代表人:
勘察单位:(章)监理单位:(章)
代表人:代表人:
施工单位:(章)
代表人:
2022年4月6日。
第1篇尊敬的甲方、监理单位、设计单位:我单位收到贵单位于20xx年x月x日签发的《建设工程施工安全隐患整改通知书》(编号:20xx0331号),针对通知中提出的安全隐患问题,我单位高度重视,立即组织整改,现将整改情况汇报如下:一、整改情况简述1. 对于倾斜的脚手架,已纠正并采用钢管与柱子抱牢,做到层层拉结,隔跨钢管抱柱,确保脚手架稳定性。
2. 对于悬挑架端部U型环预埋不到位的问题,已采用16mm元钢煨成环与之焊接,并保证焊接长度。
待上层结构砼强度达到后再采用钢丝绳逐根拉结,确保悬挑架安全。
3. 临边洞口的防护已按照规范要求进行整改,模板拆除后防护立即到位,防患于未然。
4. 基坑内已安置一台潜水泵,专职抽基坑内的积水,确保基坑安全。
5. 悬挑脚手架的内档防护已安排工人分段进行整改,确保脚手架安全。
6. 安全施工通道的防护棚已进行加固,近期待落地脚手架拆除、基坑回填土后再搭设正式的安全通道防护棚。
二、整改措施及效果1. 对施工现场进行安全隐患排查,发现安全隐患立即整改,确保施工安全。
2. 加强施工现场安全管理,严格执行各项安全规章制度,提高施工人员安全意识。
3. 加强对施工人员的培训,提高施工人员的安全技能和应急处置能力。
4. 加强施工现场安全检查,及时发现并消除安全隐患。
5. 加强与甲方、监理单位、设计单位的沟通,确保施工顺利进行。
三、下一步工作计划1. 持续加强施工现场安全管理,确保施工安全。
2. 定期对施工现场进行安全隐患排查,及时发现并消除安全隐患。
3. 加强施工人员的安全教育培训,提高施工人员的安全意识。
4. 积极配合甲方、监理单位、设计单位的监督检查,确保施工质量。
特此回复,敬请甲方、监理单位、设计单位予以监督指导。
项目经理:(签字)施工单位:(公章)年月日总监理工程师:(签字)监理单位:(公章)年月日建设单位负责人:(签字)建设单位:(公章)年月日附:有关资料份(张)。
第2篇项目名称:XX市XX区XX住宅小区建设项目监督备案号:XX2022-001编号:XX2022-0001建筑工程安全监督站(安监机构):XX市建筑工程安全监督站接贵站于2022年3月15日签发的《建设工程施工安全隐患整改通知书》(编号:XX2022031501),我单位高度重视,立即组织相关人员进行整改。

第1篇一、招标文件概述根据《中华人民共和国招标投标法》及相关法律法规,我单位于[招标公告发布日期]发布了[招标项目名称]招标公告,现就招标文件中部分问题进行澄清回复,请各潜在投标人注意以下事项:二、招标文件澄清事项1. 招标文件编号:[招标文件编号]2. 招标文件名称:[招标文件名称]3. 招标文件澄清日期:[澄清日期]4. 澄清内容:(一)关于招标文件第一章“投标人须知”的澄清1. 1.1 关于投标人资格要求:招标文件中第1.1.1条规定,投标人需具备[相关资质证书编号]资质。
现澄清,投标人需具备以下资质:(1)投标人须为中华人民共和国境内注册的法人或其他组织;(2)投标人须具备有效的[相关资质证书编号]资质;(3)投标人须具备良好的财务状况,近三年内无重大违法违规行为。
1. 1.2 关于招标文件第1.1.2条规定:招标文件中第1.1.2条规定,投标人须在[招标公告发布日期]前完成业绩承诺书的签署。
现澄清,投标人须在[招标公告发布日期]前完成业绩承诺书的签署,并提交至招标代理机构。
(二)关于招标文件第二章“招标内容”的澄清2. 2.1 关于招标文件第2.2.1条规定:招标文件中第2.2.1条规定,招标项目总投资为[总投资金额]万元。
现澄清,招标项目总投资为[总投资金额]万元,包括但不限于设备购置、安装、调试、验收等费用。
2. 2.2 关于招标文件第2.2.2条规定:招标文件中第2.2.2条规定,招标文件中的技术规格参数为参考值,投标人可根据实际情况进行调整。
现澄清,招标文件中的技术规格参数为参考值,投标人可根据实际情况进行调整,但需确保满足招标文件要求。
(三)关于招标文件第三章“投标文件编制”的澄清3. 3.1 关于招标文件第3.3.1条规定:招标文件中第3.3.1条规定,投标文件应包括但不限于以下内容:[具体内容]。
现澄清,投标文件应包括但不限于以下内容:(1)投标函;(2)法定代表人身份证明或授权委托书;(3)企业营业执照副本;(4)[相关资质证书编号]资质证书副本;(5)近三年内完成的类似项目业绩证明材料;(6)法定代表人身份证明或授权委托书;(7)其他招标文件要求提供的材料。

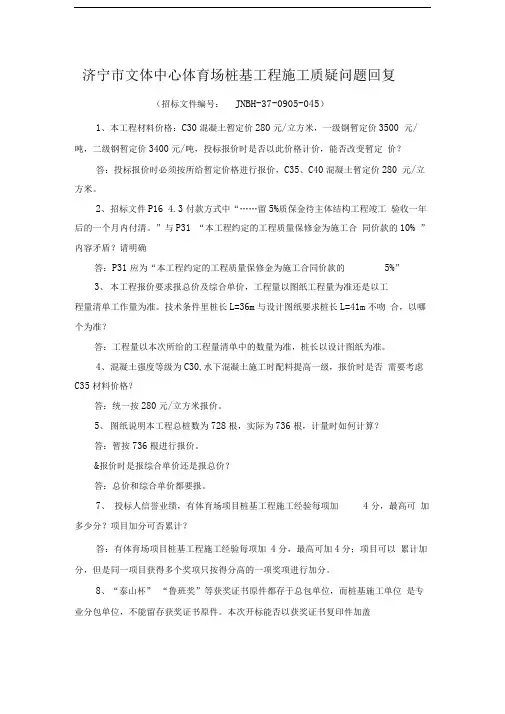

济宁市文体中心体育场桩基工程施工质疑问题回复(招标文件编号:JNBH-37-0905-045)1、本工程材料价格:C30混凝土暂定价280元/立方米,一级钢暂定价3500 元/吨,二级钢暂定价3400元/吨,投标报价时是否以此价格计价,能否改变暂定价?答:投标报价时必须按所给暂定价格进行报价,C35、C40混凝土暂定价280 元/立方米。
2、招标文件P16 4.3付款方式中“……留5%质保金待主体结构工程竣工验收一年后的一个月内付清。
”与P31 “本工程约定的工程质量保修金为施工合同价款的10% ”内容矛盾?请明确答:P31应为“本工程约定的工程质量保修金为施工合同价款的5%”3、本工程报价要求报总价及综合单价,工程量以图纸工程量为准还是以工程量清单工作量为准。
技术条件里桩长L=36m与设计图纸要求桩长L=41m不吻合,以哪个为准?答:工程量以本次所给的工程量清单中的数量为准,桩长以设计图纸为准。
4、混凝土强度等级为C30,水下混凝土施工时配料提高一级,报价时是否需要考虑C35材料价格?答:统一按280元/立方米报价。
5、图纸说明本工程总桩数为728根,实际为736根,计量时如何计算?答:暂按736根进行报价。
&报价时是报综合单价还是报总价?答:总价和综合单价都要报。
7、投标人信誉业绩,有体育场项目桩基工程施工经验每项加4分,最高可加多少分?项目加分可否累计?答:有体育场项目桩基工程施工经验每项加4分,最高可加4分;项目可以累计加分,但是同一项目获得多个奖项只按得分高的一项奖项进行加分。
8、“泰山杯” “鲁班奖”等获奖证书原件都存于总包单位,而桩基施工单位是专业分包单位,不能留存获奖证书原件。
本次开标能否以获奖证书复印件加盖总包单位红章,并出具本工程桩基分包合同来证明该桩基工程(该工程含桩基)获得“泰山杯”及“鲁班奖”?答:不可以,无获奖证书原件,可以提供获奖文件原件,并提供有效证明本工程含有桩基。

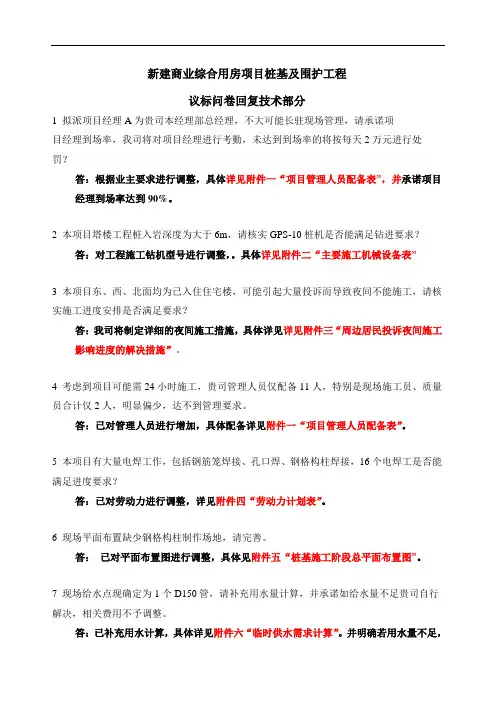

新建商业综合用房项目桩基及围护工程议标问卷回复技术部分1 拟派项目经理A为贵司本经理部总经理,不大可能长驻现场管理,请承诺项目经理到场率,我司将对项目经理进行考勤,未达到到场率的将按每天2万元进行处罚?答:根据业主要求进行调整,具体详见附件一“项目管理人员配备表”,并承诺项目经理到场率达到90%。
2 本项目塔楼工程桩入岩深度为大于6m,请核实GPS-10桩机是否能满足钻进要求?答:对工程施工钻机型号进行调整,。
具体详见附件二“主要施工机械设备表”3 本项目东、西、北面均为已入住住宅楼,可能引起大量投诉而导致夜间不能施工,请核实施工进度安排是否满足要求?答:我司将制定详细的夜间施工措施,具体详见详见附件三“周边居民投诉夜间施工影响进度的解决措施”。
4 考虑到项目可能需24小时施工,贵司管理人员仅配备11人,特别是现场施工员、质量员合计仅2人,明显偏少,达不到管理要求。
答:已对管理人员进行增加,具体配备详见附件一“项目管理人员配备表”。
5 本项目有大量电焊工作,包括钢筋笼焊接、孔口焊、钢格构柱焊接,16个电焊工是否能满足进度要求?答:已对劳动力进行调整,详见附件四“劳动力计划表”。
6 现场平面布置缺少钢格构柱制作场地,请完善。
答:已对平面布置图进行调整,具体见附件五“桩基施工阶段总平面布置图”。
7 现场给水点现确定为1个D150管,请补充用水量计算,并承诺如给水量不足贵司自行解决,相关费用不予调整。
答:已补充用水计算,具体详见附件六“临时供水需求计算”。
并明确若用水量不足,我司自行解决,相关费用不调整。
8 贵司人员配备未设置专业电工,请补充。
答:已补充机电工长1名,电工6人,详见附件一“项目管理人员配备表”及附件四“劳动力计划表”。
9 应考虑桩基施工需保证连续性,请考虑是否配备备用发电机,机械表中未见?答:现场配备一台500KW发电机作为应急备用电源。
详见附件二“主要施工机械设备表”10 对业主提供的测量控制点贵司应负责复核与维护,业主仅负责移交测量控制点,不承担因测量控制点不准确导致的一切后果,请补充相关措施。
篇一:《建设集团回复函》回函XXXXXXXXX有限公司(保利心语项目部)我公司于2014年9月18日15:30已收到贵方编号031工程联系函,现就9月17日18:00时保利心语11#楼电缆装置坠地一事的问题函复如下17日气候恶劣,刮风下雨,且风力达20米/秒(依天气预报),按施工电梯《安全操作规程》第二条(施工电梯内有铭牌贴示),此时施工电梯应停止使用,吊笼应停在最底层。
而贵公司操作人员无视《安全操作规程》,违规操作使用电梯。
坠落物剖析当风速达到20米/秒时,电缆线的左右摆力足以使电缆从护线圈中逃脱。
当时施工电梯依然运行,电缆线不按正常运转方式运行,造成电缆线与护线圈绞在一起而不能正常运行,以至拉断护线圈,坠落地面,同时电缆线拉破皮造成短路电路跳闸,电梯停止运行。
综上并非我公司电梯存在安全隐患。
贵司对我公司的罚款不合理,且因贵公司操作人员违规操作导致我公司的电梯电缆损坏,我公司将保留追究贵公司的赔偿责任。
特此函复!厂办负责人XXXXXXXXX机械有限公司2014年9月19日篇二:《建设单位工程通知单回复函》建设单位工程通知单回复函-------大堂装修存在问题需甲方即刻解决的事项{建设征询回复函}.内蒙古中银房地产集团股份有限公司一、在合同五.1条款里,本合同采用总价控制方式,装修(含电气),总控价在240万元以内,空调、地暖、消防、防火卷帘安装工程总控价在50万以内。
也就是说这俩大项不得超过总价290万元,而现场是实际发生额已经达到290万元左右。
大堂装修总价会达到340万元,超过合同总价控制价40%。
设备安装(包括主灯)实际发生额应为60万元左右,超合同价总控价的12%左右。
除此以外还增加了售楼装修、样板房的设计和施工,中银29层卫生间改造、LED屏及其他签证约为30元左右。
遵照《中华人民共和国合同法》,我司要求贵公司变更合同或追加补充合同。
二、关于延误工期合同竣工日期2014年11月5日。
桩基验收会议纪要范文1、施工单位:本工程于20**年12月12日桩根底开始施工至20**年1月20日完成单位工程旋挖灌注桩的施工,总共28根。
每根桩均按规定制作好校试压块,经送检结果全部合格。
质量检测机构对本工程桩基开展了低应变法、钻孔取芯法,自平衡法,检测结果满足设计要求。
本工程质量控制资料齐全,观感质量自评为好,工程桩基子分部工程自评合格。
2、监理单位:桩基工程施工按施工规范开展,10#、18#桩位略有偏差,已与设计单位落实设计变更措施。
其他桩位偏差均控制在规范范围之内。
桩基质量检测已委托―省建筑科学研究设计院对桩基开展了低应变法、钻孔取芯法,自平衡法,检测结果满足设计要求。
施工质量控制资料基本齐全。
该桩基子分部工程施工质量符合设计和相关规范要求,到达了施工合同约定的工程质量等级,验收合格,同意开展桩基验收。
3、勘察单位桩基施工过程中,施工单位按照我单位提供的勘察资料,结合设计图纸开展成孔施工,成孔入岩满足设计要求,同意验收。
4、设计单位10#、18#桩位略有偏差已协商作设计变更,其他资料完善,手续齐全,根据检测单位提供的检测报告,本工程桩基成孔质量良好,到达设计要求,同意验收。
5、建设单位旋挖灌注桩施工中,施工单位严格按照施工图纸及有关规范施工,在监理的见证旁站下对桩基开展了低应变法、钻孔取芯法,自平衡法,检测结果满足设计要求。
同意验收。
6、监视单位:五方责任主体单位均派人员参加##旅发集团三江旅游接待中心桩基工程桩基子分部验收会议,形成一致验收意见,验收程序合法有效,同意桩基验收,允许该工程进入下一道工序。
(1)严格按图施工,严格按照质量验收程序开展,每一道施工工序之后,必须经监理验收通过后方可以开展下一道工序。
(2)加强现场施工人员的三级安全技术教育,组织工人开展安全技术交底。
(3)做好春节前值班安排,做好应急预案。
(4)尽快落实完善塔吊备案事宜。
(5)部分桩基存在积水现场,须抽干防止桩基泡水。
桩基分部验收会议纪要桩基分部验收会议纪要本工程于2012年7月9日在项目部会议室进行桩基子分部验收,参加人员由质监站监督组易工、赖工;建设单位现场代表薛国伟、周全;设计单位谢观石;勘察单位张衍;监理单位项目总监罗诒喜、现场监理刘景华、刘涛;施工单位项目经理廖露平、现场负责人陈晓东、戈木华、廖新华组成。
一、会议开始1、上午10点,会议由项目总监罗诒喜主持。
2、首先由项目总监主持今天的会议内容,本次会议内容主要是3#、4#、7#、8#楼4个单位工程桩基子分部验收,总监对上述4栋楼的施工情况做了一个简单的介绍。
各单位参加验收人员于10:20由项目总监带领前往工地现场察看验收。
二、各单位验收情况总结各单位参会人员于2012年7月9日11:00返回,对现场验收情况分别做总结。
1、施工单位:本工程为赣州市章贡区公共租赁住房工程水西标段,框剪结构,自2011年12月15日开工,至2012年5月7日完成该四个单位工程桩基子分部工程。
基础为人工挖孔混凝土灌注桩。
基桩总根数为315根,其中3#楼48根、4#楼74根、7#楼97根、8#楼96根桩护壁采用C30混凝土,人工挖孔桩桩芯混凝土为C30,钢筋笼采用Ⅰ、Ⅱ级钢。
质量检测机构对本工程桩基进行了单桩竖向抗压静载试验、低应变法、钻孔取芯法,检测结果满足设计要求。
本工程的原材料进场都进行严格把关,首先必须有原材料出厂合格证书,杜绝不合格的材料在工程中使用,所有进场的材料每批量按规范规定实行有监理见证抽样送检,检验合格后方能投入使用。
钢筋原材料经现场见证抽检取样检验。
经检验、报告结论符合设计及规范要求。
本工程质量控制资料齐全,观感质量自评为好,工程桩基子分部工程自评合格。
2、勘察单位本工程的持力层为中风化泥质粉砂岩、均匀、密实、与地勘报告吻合,符合要求,同意验收。
3、设计单位施工单位基本按图施工,在孔桩开挖至持力层时,有组织持力层验收,能满足设计要求,同意验收。
4、监理单位受业主委托对赣州市章贡区公共租赁住房工程水西标段实施监理。
盛福庄项目一期A、D地块CFG
复合地基工程询标纪要
一、时 间:2011年2月25日16:00
二、地 点:东城置业盛福庄项目会议室
三、招标单位:山东东城置业有限公司
四、投标单位:中建三局建设工程股份有限公司
五、询标内容:
1、贵公司对招标文件以外的内容及相关费用有无其他补充说明?
答:①招标文件中未明确桩顶及桩间土清运距离,我方报价按3km以
内运距报价。
②招标文件中方案优化设计费未明确方案图是否加盖设计院出
图专用章?我方报价中未考虑盖章费用。
2、贵司深化后的施工方案实施前,须经我司与结构设计院共同审核,
若有修改需按我司及结构设计院修改实施,是否同意?。
答:同意
3、请根据A地块18层、24层不同层数楼座承载力要求,分别进行
验算,分别提供深化方案?。
答:贵方提供相关地质报告及建筑物对地基承载力的要求后,我方可
进行相关验算,并提供优化方案。
4、根据地质勘察报告结果,A地块的1、2、3号楼下部拟采用Φ600mm
CFG(冲击钻成孔),打穿碎石层。请贵司补报Φ600mm CFG冲击钻成
孔(包括土层、碎石层、强风化岩层,障碍物清理、多余土方清运等)
的综合单价。因方案调整招标文件中分项工程量将发生相应变化,请
根据后附清单将调整后的综合单价并提供综合单价分析表。
答:见“综合单价报价分析表”及“工程投标报价汇总表”。
5、我司根据设计进度总体考虑,拟在CFG复合地基工程中增加桩间
土清运、褥垫层分项。请贵公司补报桩间土清运及褥垫层综合单价,
清单详见附表。
答:见“工程投标报价汇总表”。
6、贵公司投标文件中无综合单价分析表,请补报
答:已补报。
7、贵司所报分项综合单价,部分与市场价格偏差较大,是否调整?
答:调整后报价见“工程投标报价汇总表”。
8、根据设计调整:一标段增加电梯基坑22座,二标段增加电梯基坑
27座,报价是否调整?
答:不调整。
