打桩工程会议纪要
- 格式:doc
- 大小:61.00 KB
- 文档页数:5
桩基工程第一批次PHC锤击预应力管桩检测选桩会议纪要时间:2023年8月18日地点:福清市建设工程质量监督站会议室参加单位:监督单位:建设单位:设计单位:监理单位:勘察单位:施工单位:相关单位参加人员详见会议签到表会议主持人:会议内容:区域PHC-500(125)-AB-C80预应力管桩工程,已按设计要求施工完成。
具体桩数如下:区域管桩PHC-500(125)-AB-C80型桩桩数为92根;区域管桩PHC-500(125)-AB-C80型桩桩数为138根;区域管桩PHC-500(125)-AB-C80型桩桩数为134根;为确保本工程的施工质量,特邀请各单位及相关部门确定本批次桩基工程预应力管桩的检测方法,并选定检测桩的桩号,具体内容纪要如下:施工单位汇报了预应力管桩工程的施工情况,监理单位对施工过程中的监理工作进行汇报,地勘单位对桩基持力层情况进行说明,设计单位明确域的桩单桩竖向承载力特征值为KN,单桩竖向承载力极限值为KN,单桩竖向抗压静载加载值为KN。
1、根据《建筑基桩检测技术规范》(JGJ106-2014)及设计要求,单桩竖向静载荷试验:不少于总桩数的1%,且不少于3根;当总桩数少于50根时不应少于2根。
2、根据《闽建建[2017]1号》文第一大点的第二小点:应在桩基施工结束后随机选择不少于3根(且每种同一条件的基桩不得少于1根)预先选定桩以外的基桩,采用高应变法检测其承载力。
3、由于预选桩的管桩预留至原地面做静载,为保证静载效果所以增加承载力抵摩擦力,设计提出增加200KN做极限承载力。
会议选定需进行试验的具体桩号为:参加单位签章:建设单位:设计单位:监理单位:勘察单位:施工单位:202 年08月18日。
关于桩基工程施工前准备事宜会议纪要会 议 时 间 ∶ 2023年11月17日会 议 地 点 ∶ 项目部党建室主 持 人 ∶会 议 内 容 ∶2023年11月17日,中基建处召开了2023年桩基工程施工前准备事宜会议,参加会议的有监理单位、施工单位、桩基分包专业队伍。
会上,基建处对下一步的桩基施工工作进行了详细部署,提出了重要指示和相关要求。
主要内容纪要如下:总包单位首先指出:1.前期开工前的准备工作包括落实施工工艺及技术交底、规范主体责任、及时解决施工中出现的质量安全问题等。
2.目前影响施工进度的因素是施工图纸和场地东南角未拆除的实验室。
3.冬季施工需要的物资已经准备充分。
建设单位基建处强调:1.施工图和设计技术交底是施工中的重要环节,其中总包与分包单位桩基施工安全质量技术交底需要做好,设计技术交底和桩基施工技术交底需要分开进行。
2.启动前准备工作包括完善冬期施工申报手续、总包联合体设计人员必须入驻施工现场做技术指导、施工方案制定完善、技术人员配备齐全、开工令内容完善等。
3.混凝土搅拌站运送是桩基施工中的重要环节,必须保证混凝土现场入模温度,入模温度低于5度会对混凝土的施工质量产生影响,明确要求入模温度不得低于5度。
留存混凝土离开搅拌站和到现场入模的温度记录。
监理单位及时跟踪监督运输、浇筑后的保温措施,混凝土的温度测量、施工记录要准确。
4.对于工作要求,需要加强施工管理流程、细化施工措施办法、强化责任落实且必须本人签字,不要模仿签名,确保程序不出问题。
5.在混凝土养护方面,需要保证混凝土不受冻,并采取相应的保温措施,同时需要注意现场施工机械和人员的安全。
在钢筋笼日常加工方面,需要在温度起来之后再进行加工,以保证焊接质量。
同时,对于钢筋工制作的技术规范和除锈问题也需要严格要求,以确保施工质量。
再次强调了要按照规范要求对作业班组进行培训,不能放纵违规操作。
6.在质量保证措施方面,需要关注施工方案的可行性和合理性且有现场指导作用,并要求尽快提交冬季施工方案。
钻孔灌注桩试桩会议纪要会议时间:2022年XX月XX日会议地点:XX楼XX会议室与会人员:XXX公司A部门、XXX公司B部门、XXX公司C 部门、XXX公司D部门会议记录:1. 会议开始会议在XX时准时开始,主持人向与会人员介绍了本次会议的目的和议程,并请与会人员逐一做自我介绍。
2. 试桩目的和要求主持人详细介绍了本次试桩的目的和要求,强调试桩是为了验证钻孔灌注桩在该项目中的适用性和可行性,确保后续施工的质量和安全。
3. 试桩方案讨论与会人员就试桩方案进行了深入讨论,主要内容包括:- 钻孔规格:确定了试桩的孔径、深度和间距,以满足设计要求。
- 灌注材料:讨论了适用的灌注材料及其配比,并对施工过程中的质量控制提出了建议。
- 施工工艺:就试桩的施工工艺、时间节点和质量验收标准进行了深入讨论,并确保按照合理的施工流程进行。
4. 施工安全和质量控制与会人员共同关注施工安全和质量控制问题,就以下内容进行了深入讨论:- 施工现场安全措施:讨论了施工现场的安全要求,包括防护设施、施工人员的安全培训和施工周期中的安全检查措施。
- 质量控制计划:明确了施工期间的质量控制措施,并提出了相应的质量验收标准和随机抽查机制。
5. 沟通协调和后续工作安排与会人员就沟通协调和后续工作安排进行了讨论,主要内容包括:- 沟通渠道:明确了各单位之间的沟通渠道,以确保信息畅通和问题及时解决。
- 意见反馈和调整:约定了试桩过程中的意见反馈机制,并根据实际情况灵活调整试桩方案。
- 后续工作安排:确定了试桩的具体施工时间和各单位的责任分工,并约定了下次会议的时间和议题。
6. 会议总结会议总结了本次会议的主要内容和讨论结果,并强调了试桩过程中的安全和质量控制的重要性。
7. 会议结束会议在XX时圆满结束,主持人对与会人员的积极参与和建议表示感谢,会议纪要将向与会人员发放,并要求大家及时提出补充意见。
会议纪要由主持人整理,于会议结束后的三个工作日内发送给与会人员,并妥善保存。
桩基工程会议纪要篇一:桩基工程验收会议纪要海山·应置城3.2期30#楼桩基工程竣工验收会议纪要海山·应置城3.2期30#楼桩基工程竣工验收会议纪要时间:20XX年8月9日地点:天业集团现场会议室参加单位及人员:应城海山房地产开发有限公司:徐金龙武汉和创建筑工程设计有限公司:马俊湖北核工业岩土勘察设计院:张淡民孝感市天厦工程建设监理有限公司:胡运清天业建设集团有限公司:向峰武汉鹏程基础工程有限公司:苏志文应城市建筑工程质量监督监测站:陈驰施工单位:海山·应置城3.2期32#楼桩基工程采用Φ800钻孔灌注桩,工程桩161根,桩端为后压降工艺,每根压降水泥用量不小于2.0t。
主楼单桩竖向承载力特征值为4200Kn,有效桩长≥31m,进入持力层⑥强风化泥岩,桩端进入持力层≥18m,桩身混凝土强度为c40。
本工程于20XX 年4月14日开工,至20XX年5月30日完成161根全部工程桩施工,在施工过程中严格按照设计、规范要求精心组织施工,钢筋、水泥等原材料进场后在监理的见证下取样送检,合格后才使用。
桩基工程完工后,建设单位委托武汉九方建设工程质量检测有限公司对2根试桩(84、132)进行了单桩竖向抗压静载实验,单桩竖向极限承载力均达到规范及设计要求(详见单桩竖向抗压静载实验检测报告);基坑开挖后对全部工程桩进行了低应变检测,共检测161根桩,结果为Ⅰ类桩根,占所检测桩数的,Ⅱ类桩根,占所检测桩数的,无Ⅲ、Ⅳ类桩;共抽检了16根桩(3#、14#、15#、22#、30#、36#、53#、69#、84#、89#、94#、114#、119#、132#、139#、145#)做超声波透射法检测,其结果均为类桩;公抽取三根桩做钻芯检测,桩号为32#、41#、49#,其结果为。
20XX年8月6日我公司会同监理单位和土建单位对30#楼轴线进行了检查,对桩位偏移进行了测量,其结果均小于100mm,符合规范要求,详见桩位竣工图及桩位偏移检查记录。
**有限公司**项目桩基工程专题会议纪要工程名称:**项目编号: 001会议时间:*年*月*日8:30会议地点:现场临建办公室会议主题:关于做好现场质量、进度、安全文明施工各项工作,以确保桩基工程年前目标能按时完成主持人:***参加单位及参加人员:**有限公司:*****有限公司:*****有限公司:***会议内容:依据招标文件《地基处理技术协议书》及业主单位工期总体要求,为实现本项目年前任务目标、下一步工作部署,监理部组织在临建办公室召开桩基工程专题会,会议就质量、进度、安全文明施工等事项做了讨论分析,并提出相关建议及具体要求,会议围绕三个主题,主要内容如下:一、进度方面:1、月底*年*月*日试桩、主厂房桩基必须全部完成,要求桩基单位采取加快施工进度的有效措施,务必保证本月底全部完成,否则,影响年后总包单位进场施工,造成的损失全部由桩基施工承包单位负责。
二、质量方面:1、编制的施工组织设计不符合现场实际需求,要求上报桩基工程施工方案,方案要切实可行,反映各项控制参数,能真正起到指导作用。
2、桩端必须到达持力层第6层强风化岩层,桩顶标高需按设计要求控制好。
3、桩基单位需及时进行桩位复核,做好施工记录。
4、施工工艺严格执行相关规范要求,有效桩顶至其下2.5m范围反插次数不应小于3次。
三、安全文明施工方面:1)现场危险源识别与分析,根据实际情况设置安全警示标语、标识牌;2)一级箱箱体下地面需作硬化或其他安全措施,接地要符合规范要求;3)二级箱箱体、临建集装箱亦需做好接地措施;4)夜间施工需保证照明充足,临时照明灯具亦要符合安全用电规定。
上述各项事宜,要求桩基单位严格按此落实和执行。
对于逾期不落实或者落实不到位的,将根据相关合同要求及管理制度进行考核处理。
以下空白**有限公司*****项目监理部抄报:*****有限公司 ***有限公司抄发:签发:整理:出版份数:3份。

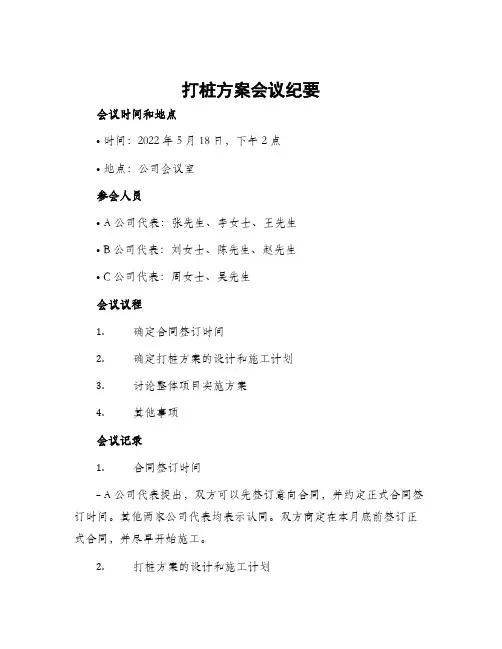

打桩方案会议纪要会议时间和地点•时间:2022年5月18日,下午2点•地点:公司会议室参会人员•A公司代表:张先生、李女士、王先生•B公司代表:刘女士、陈先生、赵先生•C公司代表:周女士、吴先生会议议程1.确定合同签订时间2.确定打桩方案的设计和施工计划3.讨论整体项目实施方案4.其他事项会议记录1.合同签订时间–A公司代表提出,双方可以先签订意向合同,并约定正式合同签订时间。
其他两家公司代表均表示认同。
双方商定在本月底前签订正式合同,并尽早开始施工。
2.打桩方案的设计和施工计划–A公司代表先介绍了自己公司的打桩方案,得到了其他两家公司的认可,并达成共识,将采用A公司的打桩方案进行施工。
–李女士针对A公司的施工方案提出了自己的建议,并就材料的选择、工期的安排等方面进行了对接。
最终确定了李女士提出的方案,并制定了详细的施工计划。
3.整体项目实施方案–周女士和吴先生分别介绍了自己公司在项目实施方面的经验,并提出了自己的建议,得到了其他两家公司的认可。
–刘女士、陈先生和赵先生结合自己公司的实际情况,提出了针对性的建议,并与其他代表进行了充分的交流。
4.其他事项–张先生提出,三家公司应该加强合作,积极沟通,共同推进项目进展。
其他代表均表示认同。
–王先生建议,三家公司的技术团队可以在项目期间进行知识交流和技术分享,提高整体技术水平。
其他代表均表示认同。
会议总结通过本次会议,各家公司就打桩方案的确定、施工计划的制定、整体项目实施方案的确定等达成了共识,为项目的顺利开展奠定了基础。
三家公司将加强合作,积极沟通,共同推进项目进展,力求取得良好的效果。
人工挖孔桩会议纪要会议主题:人工挖孔桩施工相关问题讨论会议时间:具体时间会议地点:具体地点参会人员:1、建设单位:_____、_____2、施工单位:_____、_____、_____3、监理单位:_____、_____会议内容:一、施工单位汇报人工挖孔桩施工进展情况施工单位负责人首先对人工挖孔桩的施工进展进行了汇报。
目前,已完成挖孔桩X根,正在施工的有X根。
在施工过程中,严格按照施工方案和相关规范进行操作,采取了必要的安全防护措施,如护壁施工、通风设备安装等。
但也遇到了一些问题,如部分桩孔地质情况复杂,地下水丰富,导致施工进度受到一定影响。
二、地质勘察单位介绍地质情况地质勘察单位代表对人工挖孔桩施工区域的地质情况进行了详细介绍。
强调了该区域地层的复杂性和不均匀性,提醒施工单位在施工过程中要密切关注地质变化,遇到异常情况及时采取相应措施。
同时,对施工单位提出的地质疑问进行了现场解答。
三、施工单位提出的问题及解决方案讨论1、地下水问题施工单位提出,部分桩孔地下水丰富,给施工带来较大困难。
建议增加降水设备,加快排水速度。
建设单位意见:同意增加降水设备,但要确保降水效果,避免对周边建筑物造成不利影响。
监理单位意见:在增加降水设备的同时,要加强对周边环境的监测,做好应急预案。
2、桩孔护壁质量问题施工单位反映,个别桩孔护壁存在局部裂缝和脱落现象。
分析原因可能是混凝土配合比不当或振捣不密实。
解决方案:对存在问题的护壁进行返工处理,重新浇筑混凝土。
加强混凝土原材料的质量控制,严格按照配合比施工,确保振捣密实。
3、钢筋笼制作与安装问题施工单位提出,钢筋笼制作过程中,钢筋焊接质量有待提高,部分钢筋笼安装位置不准确。
措施:加强对钢筋焊接工人的技术培训,提高焊接质量。
在钢筋笼安装时,采用定位钢筋和水准仪等工具,确保安装位置准确无误。
四、安全文明施工问题1、施工单位要加强对施工人员的安全教育培训,提高安全意识,确保施工过程中的人身安全。
工程桩(旋挖桩)试桩会议纪要1. 范本 - 工程桩(旋挖桩)试桩会议纪要会议时间:2022年5月15日会议地点:XX工程项目办公室参会人员:- 项目经理:张先生- 施工队代表:李先生- 设计师:王女士- 监理工程师:赵先生1. 会议目的本次会议旨在就工程桩(旋挖桩)试桩进行讨论,明确试桩计划和技术要求。
2. 试桩地点和数量- 试桩地点:项目施工现场西区- 试桩数量:共计10根旋挖桩3. 试桩计划- 试桩日期:2022年5月20日至25日- 试桩队伍:由施工队自行安排试桩队伍,需提供试桩队伍人员名单和相关证明文件。
4. 技术要求- 试桩深度:每根试桩深度需达到设计要求,不得低于15米。
- 试桩质量:试桩后需要进行静载试验,试桩质量符合设计要求后方可通过验收。
- 试桩报告:试桩后需提交试桩报告,报告内容包括试桩深度、试桩质量、静载试验结果等。
5. 计划进度- 施工队需在试桩开始前2天提供试桩队伍名单和证明文件。
- 试桩结束后的3天内提交试桩报告。
- 监理工程师将于试桩结束后2天内开始验收。
6. 附件- 试桩队伍名单及证明文件- 试桩报告模板7. 法律名词及注释- 桩基础:桩基础是指将桩体与承载土壤或岩石相连接的基础形式,常用于桥梁、建筑等工程中。
- 旋挖桩:旋挖桩是一种常用的桩基础施工方式,通过旋挖机进行挖掘,然后灌注混凝土形成桩体。
- 静载试验:静载试验是评估桩基础承载力和变形性能的一种方法,通过加载桩身,测量桩身与土壤或岩石之间的力学响应来判断桩的质量。
2. 范本 - 工程桩(旋挖桩)试桩会议纪要会议时间:2022年5月15日会议地点:XX工程项目办公室参会人员:- 项目经理:张先生- 施工队代表:李先生- 设计师:王女士- 监理工程师:赵先生1. 会议目的本次会议旨在就工程桩(旋挖桩)试桩进行讨论,明确试桩计划和技术要求。
2. 试桩地点和数量- 试桩地点:项目施工现场西区- 试桩数量:共计15根旋挖桩3. 试桩计划- 试桩日期:2022年6月1日至5日- 试桩队伍:由施工队自行安排试桩队伍,并提前2天向监理工程师报备试桩队伍人员名单和相关证明文件。
工程试验桩选桩会议纪要会议时间:XXXX年XX月XX日会议地点:XXXXX会议主题:工程试验桩选桩会议成员:1. XXXX(主持人)2. XXXX(工程师)3. XXXX(设计师)4. XXXX(施工单位代表)5. XXXX(监理单位代表)会议内容:一、会议目的和背景本次会议旨在对工程试验桩的选桩进行讨论,确保选桩过程符合工程需求,并达到设计要求。
二、选桩原则和要求1. 考虑地质条件:根据勘察报告,确定试验桩所在地的土质、地层等地质条件,选择适宜的桩基类型。
2. 考虑承载力:根据工程荷载和地质条件,确保试验桩具有足够的承载力。
3. 考虑施工条件:考虑试验桩施工的可行性和经济性,避免施工困难和成本过高。
三、选桩方法和步骤1. 桩基类型选择:根据地质条件和设计要求,讨论并确定合适的桩基类型,如钻孔灌注桩、钢筋混凝土桩等。
2. 桩径和桩长确定:根据工程荷载和地质条件,结合桩基类型,确定试验桩的桩径和桩长,以满足承载力要求。
3. 桩位确定:根据设计要求和施工条件,确定试验桩的位置和布置方式,确保施工顺利进行。
4. 桩身材料选择:根据地质条件和设计要求,选择合适的桩身材料,如钢筋、混凝土等。
5. 桩基施工方法:根据桩基类型和施工条件,确定试验桩的施工方法,如钻孔灌注、振动沉桩等。
6. 检测和监控:根据设计要求,对试验桩的施工过程进行检测和监控,确保施工质量和桩基性能。
四、下一步工作安排1. 工程师负责根据会议讨论结果,编制桩基设计方案。
2. 设计师负责根据桩基设计方案,进行桩基施工图设计。
3. 施工单位负责根据桩基施工图,组织施工并确保施工质量。
4. 监理单位负责对桩基施工过程进行监督和检查,确保施工符合设计要求。
五、会议总结本次会议讨论了工程试验桩选桩的原则、方法和步骤,并安排了下一步的工作。
各方将按照分工,积极推进工作,确保选桩过程顺利进行并达到设计要求。
会议记录人:XXXX会议记录日期:XXXX年XX月XX日(以上内容为会议纪要,仅供参考)。
工程试验桩选桩会议纪要
1. 会议基本信息,包括会议名称、召开时间、地点、主持人、参会人员等基本信息。
2. 会议目的,阐明此次会议的目的和意义,说明为什么需要进行试验桩选桩会议。
3. 会议内容,详细记录会议讨论的内容,包括但不限于选桩的标准、选桩的原则、选桩的方法、选桩的技术要求等。
4. 会议讨论结果,对于每个议题或问题,记录会议讨论的结果和结论,包括达成的共识、决定的事项等。
5. 下一步工作安排,明确会议后的工作安排,包括责任人、时间节点、具体任务等。
6. 其他事项,记录会议中提出的其他需要注意的事项或建议。
7. 会议总结,对整个会议进行总结,强调会议的重要性和必要性,提出对未来工作的展望和期望。
以上是一份工程试验桩选桩会议纪要可能包括的内容,希望能够对你有所帮助。
中共思明区委党校新建教学楼配套场所及调整建设规模工程桩试桩会议纪要会议地点:施工项目部会议室会议时间:2012-11-16会议参加单位:监督单位:思明区建设工程质量安全监督站代建单位:全和房地产开发有限公司监理单位:福州诺成工程项目管理有限公司设计单位:杭州中宇建筑设计有限公司地勘单位:厦门辉固工程技术有限公司施工单位:福建东昇建设工程有限公司会议参加人员: 详见会议签到表会议内容:一、施工单位介绍试打桩准备情况:1、本工程采用旋挖灌注桩桩径ø800,ø1200,1500,ø1700,ø2100,ø2400六种,桩顶进入承台100mm。
由于工程地质土层变化复杂,桩长变化较大:设计平均桩长约为26米,有效桩长不小于17米,最大桩长约为30米,混凝土采用C35P8;2、施工设备ZR280C旋挖钻机安装、调试完成,泥浆池盛满泥浆准备完成,桩位放样符合完成,试打桩其他准备工作全部完成,可以进行试打桩。
二、试打情况:1、钻到7米左右处出现塌孔现象,采用制作泥浆灌注孔内形成护壁方可成孔,直到钻进持力层≥1.5D(D为桩径);2、经业主、设计、地勘、监理及施工单位根据地质勘察资料及设计图纸的要求,选定81#、82#工程桩进行试打,桩径均为1200mm;3、81#钻孔时间2012.11.14 15:20 -11.14 19:00,桩施工地面标高为黄海高程12.39米,设计桩顶标高-6.5米,设计桩长26米,施工孔深38.3米,施工桩长32米,进入持力层砂土状强风化花岗岩2.0米;4、82#钻孔时间2012.11.16 15:50- -11.16 19:10,桩施工地面标高为黄海高程12.39米,设计桩顶标高-6.5米,设计桩长26米,施工孔深35.5米,施工桩长29.2米,进入持力层砂土状强风化花岗岩2.35米;三、确定打桩标准:1、钻孔桩桩端全断面进入砂土状强风化花岗岩持力层≥1.5D(D 为桩径)且不小于1.8米;2、桩基桩长不小于17米;3、施工过程中桩长应参照地质勘探报告;4、施工过程中遇到异常情况通知有关部门进行协商处理。
会议时间:____年__月__日 __时__分至__时__分会议地点:____主持人:____参会人员:____记录人:____一、会议背景为确保本次打桩工程的安全、顺利进行,根据《建筑工程安全生产管理条例》及有关安全生产规定,特召开本次打桩安全技术交底会议。
二、会议内容1. 工程概况及安全要求(1)工程概况:简要介绍工程名称、地点、规模、工期等基本信息。
(2)安全要求:强调打桩工程安全的重要性,要求全体施工人员严格遵守安全生产规章制度,确保施工安全。
2. 安全技术措施(1)现场安全防护措施:包括现场围挡、警示标志、安全通道、安全梯等。
(2)施工机械安全操作规程:对打桩机械的检查、维护、操作等方面进行详细说明。
(3)人员安全防护措施:要求施工人员佩戴安全帽、安全带、防尘口罩等防护用品,禁止酒后作业。
(4)施工过程中的安全注意事项:如遇突发情况,应立即停止施工,采取紧急措施。
3. 安全教育培训(1)组织施工人员参加安全生产教育培训,提高安全意识。
(2)对施工人员进行安全技术交底,使每位施工人员熟悉施工过程中的安全操作规程。
4. 事故应急预案(1)制定打桩工程事故应急预案,明确事故报告、救援、处理程序。
(2)定期进行应急演练,提高应急处置能力。
5. 责任追究(1)明确各级人员安全生产责任,确保安全生产责任制落实到位。
(2)对违反安全生产规定的行为,严肃追究责任。
三、会议总结主持人对本次会议内容进行总结,强调以下几点:1. 各级人员要高度重视打桩工程安全,严格按照安全技术措施执行。
2. 加强施工现场安全管理,确保施工安全。
3. 各部门要密切配合,共同做好打桩工程安全生产工作。
四、会议纪要本次打桩安全技术交底会议纪要如下:1. 各级人员要严格遵守安全生产规章制度,确保施工安全。
2. 施工现场要配备必要的安全防护设施,加强安全教育培训。
3. 制定事故应急预案,提高应急处置能力。
4. 严肃追究违反安全生产规定的行为。
钻孔灌注桩试桩会议纪要钻孔灌注桩试桩会议纪要监理单位会上发言:1、本次会议主题就桥台第一个桩也就是2-1号桩的打孔完成情况展开。
2、2-1号桩自5月18日开始,截止到6月17日完成一共用了30工日,其深度已经达到设计要求。
3、整体来说进度并不理想,主要原因是由于抛石层的难题,根据现场打桩记录,最慢的时候平均1天连10公分都达不到,就此难题项目部也采取了不少措施和改良施工工艺来提高打桩效率,比如加班加点,改良打桩设备,引进新的打桩设备,并且将新设备在3个台架上同时施工,均采用不同工艺进行,择其中效率最高的用之。
这些努力起到一些积极作用,6月9日本桩到达风化层,经过监理和施工单位一起测量深度为-12.2,现场也做了取样,其后相对就要进度就要快一些了,每天打入40或者50公分不等,其他方面也存在一些问题,例如卡锤,机械故障,下雨等,努力克服这些,在打桩的效率上还是有一些提高的空间的。
下一步工作是将4个台架全部上设备,以后可能会5个桩机设备一起施工。
勘测单位的发言:风化岩层没问题,岩石硬度满足施工要求,深度已经达到进入风化岩3米,但是桩的垂直程度要保证,试桩标准与试桩记录要出台。
设计单位的发言:现场的实际情况和设计图纸基本吻合,已经达到了设计要求。
承包人会上的发言:孔深入岩层3米已经达到,大家都可以见证,下步就是要清孔然后灌注混凝土,总结经验以便提高以后的工作效率,如果电的问题解决了可以增加至5个台架5个打桩设备同时进行施工,如果电的问题没有很好解决,可以投入发电机来发电,但是需要业主单位做一些补贴来满足费用需要。
业主单位会上发言:1、为了赶上进度5台机械设备一起施工是有必要的,电的问题业主会派人协调解决,变压器可能就租用现场附近那个现成的,如果投入发电机所需要补贴的费用可由书面文件形式来各方确认,另外码头新增加部分至150处暂时只砌筑接公路挡墙和墙体前方的场地平整,今天的会议要出纪要和验孔记录。
工程桩首桩施工会议纪要范文会议主题:工程桩首桩施工相关事宜讨论与部署。
会议时间:[具体日期和时间]会议地点:[详细地点]参会人员:建设单位:[建设单位负责人姓名]监理单位:[监理单位总监理工程师姓名][监理工程师姓名]施工单位:[施工单位项目经理姓名][技术负责人姓名][施工班组长姓名]一、会议开场。
建设单位负责人[建设单位负责人姓名]:“各位同仁啊,今天咱们这个会可是个大事儿,工程桩首桩施工就要开始了,这就好比是一场大戏的开场锣鼓,敲好了,后面就顺顺利利的;敲不好,那可就麻烦喽。
所以今天咱们得好好唠唠,把方方面面的事儿都安排妥当。
”二、施工单位汇报首桩施工准备情况。
# (一)人员准备。
施工单位项目经理[施工单位项目经理姓名]:“咱们施工队伍的兄弟们都已经摩拳擦掌了。
像那些熟练的打桩工人,都是经验丰富的老把式,就像武林高手一样,在这打桩的江湖里闯荡多年啦。
从桩机操作手到辅助工人,人员配备那是相当齐全,总共[X]个人,个个都清楚自己的活儿该咋干。
”# (二)机械设备。
技术负责人[技术负责人姓名]:“在设备这块儿,咱们可不含糊。
那台打桩机就像一头钢铁巨兽,前几天刚刚进行了全面的检修和调试,就像给运动员做了个全身检查一样,现在状态好得很,保证在打桩的时候不会掉链子。
配套的其他小设备,像电焊机、起重机啥的,也都检查过了,没问题。
哦,对了,设备的配件我们也准备了不少,就像给车备足了备胎一样,万一哪个零件闹脾气了,立马就能换上。
”# (三)材料供应。
施工班组长[施工班组长姓名]:“材料方面,工程桩的桩材早就进场了,质量那是杠杠的。
我们检查得可仔细了,就像挑西瓜一样,每个桩材都敲敲打打,看看有没有啥毛病。
而且,后续的桩材供应也都和供应商协调好了,他们就像我们的后勤部队,随时能给我们补充‘弹药’,保证不会出现没桩可打的情况。
”# (四)施工方案。
技术负责人[技术负责人姓名]:“施工方案呢,我们是按照规范和设计要求精心制定的。
预应力混凝土管桩安全会议记录范文会议主题:预应力混凝土管桩施工安全会议。
会议时间:[具体日期和时间]会议地点:[详细地点]参会人员:项目经理:[姓名1]技术负责人:[姓名2]安全负责人:[姓名3]各施工班组组长:[姓名4]、[姓名5]等。
一、会议开场。
项目经理[姓名1]:“哥几个,姐几个啊,今天咱们聚一块儿,就唠唠咱预应力混凝土管桩这事儿,这可是重中之重啊,安全上可不能有半点儿马虎。
大家都知道,咱们这工程就像盖大楼,管桩就是那根基,根基要是不稳,这楼指定得塌啊,所以安全就是咱的命根子。
”二、近期安全工作回顾。
安全负责人[姓名3]:“那我先说说最近的情况。
总的来说呢,大部分兄弟还是很注意安全的,但是也有些小问题得拿出来讲讲。
就说上周吧,我在现场看到有几个兄弟在管桩吊运的时候,那挂钩没挂稳当就想往上起吊,这多悬呐!万一在半空掉下来,那可不是闹着玩儿的,管桩这么个大家伙,砸到地上都能砸个大坑,要是砸到人,那可就出大事儿了。
还有啊,在管桩堆放的地方,有些堆得歪歪斜斜的,就像喝醉了酒似的,要是倒下来,那也不得了。
”三、管桩施工安全风险分析。
技术负责人[姓名2]:“我再补充几句。
这预应力混凝土管桩施工呢,它本身就有不少安全风险点。
首先就是打桩的时候,这个桩机的操作那可得小心。
如果操作手技术不熟练或者精神不集中,很容易让桩机发生偏移,这一偏移,管桩可能就打歪了不说,还可能造成桩机倾倒。
这桩机可不是小玩具,那可是个铁家伙,倒下来就跟恐龙倒地似的,能把周围的东西都压坏喽。
另外呢,在管桩的连接过程中,要是接口处理不好,这管桩的整体性就差了,在后续使用中也容易出问题,就像咱们穿衣服,要是纽扣没扣好,走着走着衣服就掉了,那多尴尬呀,这管桩要是出问题,那可是要命的事儿。
”四、安全防范措施讨论。
# (一)吊运安全措施。
施工班组组长[姓名4]:“我觉得吊运那块儿,咱们得加强对挂钩工的培训,让他们每次挂钩的时候都得检查个两三遍,确保挂得死死的。
