某大学图书馆施工组织设计
- 格式:doc
- 大小:1.73 MB
- 文档页数:32
某校图书馆施工组织设计
根据实际情况,某校图书馆施工组织设计可以遵循以下步骤:
1.编制工程施工组织设计方案,明确施工组织结构、人员分工、施工进度计划、安全保障措施等内容。
2.制定工程施工安全技术措施、应急预案等文件,明确施工中
的安全措施,预防、应对施工过程中出现的各种安全事故。
3.按照工程施工计划,采购材料、设备等必要物资,组织相关
人员进行调配,确保施工过程中物资供应的流畅性和效率。
4.明确施工进度计划和质量验收标准,加强现场管理和监督,
确保施工质量符合要求,并保证按时按质完成工程。
5.落实施工现场安全管理和环保工作,做好资源节约和环境保
护工作,严格遵守相关法律法规,减少对环境的不良影响。
6.组织好施工现场的应急救援工作,随时做好突发事件的处置
工作,确保人民群众财产安全得到最大程度的保障。
7.定期召开施工安全会议、环保会议等,全面研究各种工作问题,及时解决现场反映的问题。
8.最后,要对施工过程进行及时总结,不断汲取经验教训,加
强施工质量、环保和安全管理,提高组织和协调工作的能力。
南通建工集团股份有限公司南京医科大学康达学院迁建项目行政人文楼、图书馆工程施工组织设计编制:审核:批准:南通建工集团股份有限公司2012年3月28日目录第一章前言••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• ••••••••••••••••••••• •••••3 第二章指导思想及实施目标•••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• ••••••••••••••••••••••4 第三章编制说明••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••5 第四章工程概况••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• ••••••••••••••••••••••••••••••••••••••••••••8 第五章施工组织总体设想、方案针对性及施工段划分•••••••••••••••••••••••••••••••••••••••••••••15 第六章施工现场平面布置和临时设施、安全防护措施•••••••••••••••••••••••••••••••••••••••••••••20 第七章施工进度计划和各阶段进度的保证措施••••••••••••••••••••••••••••••••••••••••••••••••••••••27 第八章各分部分项工程施工方案••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••32 第九章质量保证措施•••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• •••••••••••••••••••••••••••••76 第十章施工优化组织、技术措施、与其他专业协调配合的组织措施••••••••••••••••••••••93 第十一章安全生产保证措施••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••99 第十二章文明施工与环境保证措施•••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••116 第十三章消防保卫措施••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••118 第十四章项目管理班子的人员配置、素质及管理经验••••••••••••••••••••••••••••••••••••••••••126 第十五章劳动力、机械设备及材料投入计划•••••••••••••••••••••••••••••••••••••••••••••••••••••••••128 第十六章关键施工技术、工艺及工程项目实施的重点、难点和解决方法•••••••••••132 第十七章冬、雨季节性施工保证措施••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••184 第十八章成品保护措施•••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••192 第十九章工会组织及运行措施••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••199 第二十章新技术、新产品、新工艺、新材料应用••••••••••••••••••••••••••••••••••••••••••••••••202 第二十一章保修服务••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••203 第二十二章针对图纸设计合理化建议••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••204第一章前言南京医科大学康达学院迁建项目行政人文楼、图书馆工程由江苏润科投资发展有限公司投资兴建,本施工组织设计体现了我公司对本工程施工的总体构思和部署。
施工组织设计(华北电力大学图书馆施工组织设计)目录1工程概况2施工总体部署3施工准备工作4施工现场平面布置图5主要项目施工方法5.1施工测量5.2基础工程5.2.1土方开挖5.2.2桩基础施工5.2.3条形承台拉梁及地下室底板施工5.2.4地下室结构施工5.2.5地下室外防水施工5.2.6回填工程5.3主体工程5.3.1混凝土工程5.3.2钢筋工程5.3.3模板工程5.3.4砌体工程5.3.5脚手架工程5.4装修工程5.4.1内装修5.4.2外装修5.4.3门窗工程275.4.4屋面工程5.5建筑电气工程5.6水暖工程6资源需用量计划7施工进度计划8质量保证体系及质量保证措施9工期保证措施10施工现场安全管理措施11文明施工、降低成本和成品保护措施12冬期、雨期施工措施编制依据1工程概况1.1工程特点1.1.1工程建设本工程建设单位:华北电力大学。
工程性质:新建。
名称:华北电力大学图书馆。
用途:图书管理、阅览、借阅、多媒体教学,召开国际会议、健身娱乐、展览、舞台演出、教学办公等。
工程造价:4600万。
开竣工日期:2000年10月1日~2002年5月30日。
设计单位:清华大学建筑设计研究院。
施工单位:河北建设集团有限公司第二分公司。
施工图样情况:出齐,已会审。
施工合同:已签定。
建筑面积:23998m2。
1.1.2建筑设计本工程平面组合为A、B两个区;A区主体六层,地下一层,局部八层,层高5m,总高39m,总宽64.248m,总长109.45m,平面形状大体为矩形,东侧有突出的楼梯间和卫生间,西侧沿北边突出三角造型。
室内外装修的构造及做法:外装修采用面砖和部分石材,石材采用干挂法,支承在楼板、梁、柱等承重构件上,外墙有玻璃幕墙和铝板遮阳板。
门厅、国际会议厅、贵宾室地面和踢脚线镶花岗石,其余地面为水泥砂浆和水磨石地面,卫生间地面和墙面为彩釉面砖,其余房间墙面喷涂料,矿棉板吊顶;4号楼梯口台阶为剁斧面台阶,其余首层出口台阶为花岗石台阶;屋面为水泥聚苯板保温地缸砖面层;散水为细石混凝土散水。
南通建工集团股份有限公司南京医科大学康达学院迁建项目行政人文楼、图书馆工程施工组织设计编制:审核:批准:南通建工集团股份有限公司2012年3月28日目录第一章前言••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• ••••••••••••••••••••• •••••3 第二章指导思想及实施目标•••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• ••••••••••••••••••••••4 第三章编制说明••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••5 第四章工程概况••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• ••••••••••••••••••••••••••••••••••••••••••••8 第五章施工组织总体设想、方案针对性及施工段划分•••••••••••••••••••••••••••••••••••••••••••••15 第六章施工现场平面布置和临时设施、安全防护措施•••••••••••••••••••••••••••••••••••••••••••••20 第七章施工进度计划和各阶段进度的保证措施••••••••••••••••••••••••••••••••••••••••••••••••••••••27 第八章各分部分项工程施工方案••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••32 第九章质量保证措施•••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• •••••••••••••••••••••••••••••76 第十章施工优化组织、技术措施、与其他专业协调配合的组织措施••••••••••••••••••••••93 第十一章安全生产保证措施••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••99 第十二章文明施工与环境保证措施•••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••116 第十三章消防保卫措施••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••118 第十四章项目管理班子的人员配置、素质及管理经验••••••••••••••••••••••••••••••••••••••••••126 第十五章劳动力、机械设备及材料投入计划•••••••••••••••••••••••••••••••••••••••••••••••••••••••••128 第十六章关键施工技术、工艺及工程项目实施的重点、难点和解决方法•••••••••••132 第十七章冬、雨季节性施工保证措施••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••184 第十八章成品保护措施•••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••192 第十九章工会组织及运行措施••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••199 第二十章新技术、新产品、新工艺、新材料应用••••••••••••••••••••••••••••••••••••••••••••••••202 第二十一章保修服务••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••203 第二十二章针对图纸设计合理化建议••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••204第一章前言南京医科大学康达学院迁建项目行政人文楼、图书馆工程由江苏润科投资发展有限公司投资兴建,本施工组织设计体现了我公司对本工程施工的总体构思和部署。

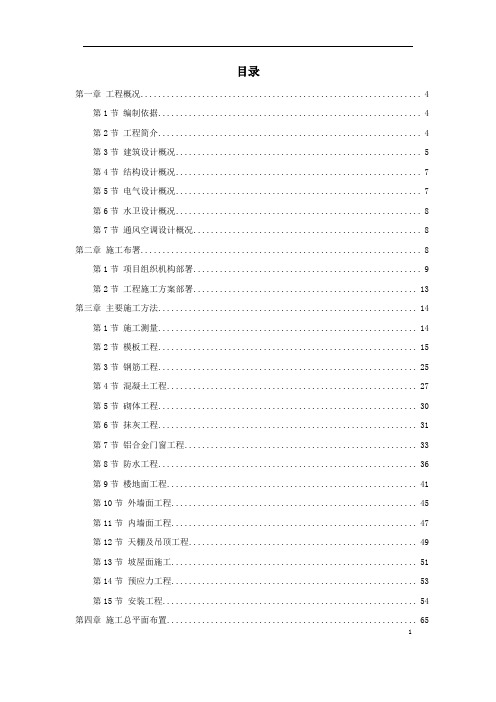

目录第一章工程概况 (4)第1节编制依据 (4)第2节工程简介 (4)第3节建筑设计概况 (5)第4节结构设计概况 (7)第5节电气设计概况 (7)第6节水卫设计概况 (8)第7节通风空调设计概况 (8)第二章施工布署 (8)第1节项目组织机构部署 (9)第2节工程施工方案部署 (13)第三章主要施工方法 (14)第1节施工测量 (14)第2节模板工程 (15)第3节钢筋工程 (25)第4节混凝土工程 (27)第5节砌体工程 (30)第6节抹灰工程 (31)第7节铝合金门窗工程 (33)第8节防水工程 (36)第9节楼地面工程 (41)第10节外墙面工程 (45)第11节内墙面工程 (47)第12节天棚及吊顶工程 (49)第13节坡屋面施工 (51)第14节预应力工程 (53)第15节安装工程 (54)第四章施工总平面布置 (65)1第2节主体结构施工阶段的临时设施布置 (65)第3节装饰装修施工阶段的临时设施布置 (66)第五章施工进度计划及确保工期的技术 (66)第1节施工进度计划 (66)第2节加快施工进度计划及确保工期的技术组织措施 (67)第3节技术措施 (68)第4节雨季施工措施 (69)第5节冬季施工措施 (70)第六章工程质量保证措施 (70)第1节项目质量目标 (70)第2节施工质量保证体系 (70)第3节单位工程分部工程、分项工程划分 (73)第4节建立企业标准 (76)第5节强化验收 (77)第6节隐蔽工程验收制度 (80)第7节见证取样检测 (81)第8节成品保护 (81)第9节工程质量奖罚 (82)第10节竣工图的编制、审核、移交 (82)第11节工程技术资料管理 (82)第12节回访维修 (83)第13节装饰样板施工的若干规定 (83)第七章施工安全保证措施 (83)第1节安全管理目标 (83)第2节安全保证体系 (83)第3节安全管理制度 (84)第4节安全保证措施 (85)第八章文明施工保证措施 (92)2第2节现场管理措施 (93)第3节环境保护管理措施 (94)第九章劳动力安排计划 (97)第1节劳务队伍选择 (97)第2节劳动力管理 (97)第3节劳动力安排计划 (97)第十章主要机械与物资供应计划 (97)第1节主要施工机械布置 (97)第2节主要物资供应计划 (98)3工程概况第一节编制依据1. 国信招标有限责任公司提供的《福建**高等专科学校图书馆系馆工程》施工招标文件(工程招标编号:GXTC0421055);2. 福建省建筑设计研究院设计的工程施工图纸;3. 《工程测量规范》GB50026-93;4. 《建筑地基基础工程施工质量验收规范》GB50202-2002;5. 《砌体工程施工及验收规范》GBJ203-2002;6. 《混凝土结构工程施工质量验收规范》GB50204-2002;7. 《屋面工程质量施工质量验收规范》GB50207-2002;8. 《地下防水工程质量验收规范》GB50208-2002;9. 《建筑地面工程施工及验收规范》GB50209-2002;10.《建筑装饰装修工程施工质量验收规范》GB50210-2001;11.《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;12.《通风与空调工程施工质量验收规范》GB50243-2002;13.《建筑电气工程施工质量验收规范》GB50303-2002;14.《现场设备安装、工业管道、焊接工程施工及验收规范》GBJ5023-98;15.《电气装置安装工程电气照明装置施工及验收规范》GB50259-96;16.《电气装置安装工程母线装置施工及验收规范》GBJ149-90;17.《电气装置安装工程电缆线路施工及验收规范》GBJ169-92;18.《电气装置安装工程接地装置施工及验收规范》GBJ170-92;19. 《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92;20. 《电气装置安装工程低压电器施工及验收规范》GB50254-96 ;21. 《电气装置安装工程1kv 及以下配线施工及验收规范》GB50258-96;22.《建筑工程施工质量验收统一标准》GB50300-2001;23.《建筑施工高处作业安全技术规范》JGJ80-91;24.《建筑机械使用安全技术规程》JGJ33-86;25.《施工现场临时用电安全技术规范》JGJ46-88;26.工程所在地建委关于建筑施工现场安全管理的文件及规定。
目录1 工程概况及现场施工平面布置图 (3)2 施工部署 (3)2.1 施工工序安排 (3)2.2 施工人员安排 (3)2.3 物资、机具准备 (4)2.4 工程质量目标 (4)2.5 工期目标 (4)2.6 安全、文明施工目标 (4)2.7 主要施工方法和新技术用 (4)3 施工进度计划 (5)3.1 工程主要节点进度安排 (5)3.2 工程进度计划图表 (5)3.3 保证工期计划的技术组织措施 (5)4 施工平面布置 (8)4.1 布置原则 (8)4.2 施工总平面布置 (8)4.3 施工设施布置 (8)4.4 临时用地表 (9)4.5施工水电用量计划表 (10)5 主要施工机械、设备、劳动力配置计划 (10)5.1 主要施工机械、设备配置计划表 (10)5.2 劳动力配置计划表 (12)6 保证质量、安全、文明施工措施 (13)6.1 质量保证措施 (13)6.2 安全保证措施 (27)6.3 文明施工管理措施 (36)7 主要分项工程施工方案 (40)7.1 钢筋工程 (40)7.2 模板工程 (43)7.3 混凝土工程 (45)7.4 桩基础工程 (47)7.5 围护墙体工程 (51)7.6 防水工程 (52)7.7 无黏结预应力混凝土工程 (54)7.8 玻璃幕墙工程 (56)7.9 装饰工程 (58)7.10 网架工程 (66)7.11 管道安装工程 (68)7.12 设备安装工程 (75)7.13 预留预埋工程 (79)7.14 电气工程 (81)施工组织设计编制依据《某大学图书馆工程》招标文件《某大学图书馆工程招标答疑》现场场地情况;××省建筑工程预算定额、××省安装工程单位估价表、全国统一劳动定额;工程建设标准强制性条文。
我公司管理、资金、劳力、机械设备情况及施工类似工程的经验。
设计原则确保工期:从优化施工方案入手,利用先进的施工设备,精干的施工队伍,精心组织、科学施工,确保按时完工。
施工组织设计(华北电力大学图书馆施工组织设计)目录1工程概况2施工总体部署3施工准备工作4施工现场平面布置图5主要项目施工方法5.1施工测量5.2基础工程5.2.1土方开挖5.2.2桩基础施工5.2.3条形承台拉梁及地下室底板施工5.2.4地下室结构施工5.2.5地下室外防水施工5.2.6回填工程5.3主体工程5.3.1混凝土工程5.3.2钢筋工程5.3.3模板工程5.3.4砌体工程5.3.5脚手架工程5.4装修工程5.4.1内装修5.4.2外装修5.4.3门窗工程275.4.4屋面工程5.5建筑电气工程5.6水暖工程6资源需用量计划7施工进度计划8质量保证体系及质量保证措施9工期保证措施10施工现场安全管理措施11文明施工、降低成本和成品保护措施12冬期、雨期施工措施编制依据1工程概况1.1工程特点1.1.1工程建设本工程建设单位:华北电力大学。
工程性质:新建。
名称:华北电力大学图书馆。
用途:图书管理、阅览、借阅、多媒体教学,召开国际会议、健身娱乐、展览、舞台演出、教学办公等。
工程造价:4600万。
开竣工日期:2000年10月1日~2002年5月30日。
设计单位:清华大学建筑设计研究院。
施工单位:河北建设集团有限公司第二分公司。
施工图样情况:出齐,已会审。
施工合同:已签定。
建筑面积:23998m 2。
1.1.2建筑设计本工程平面组合为A、B两个区;A区主体六层,地下一层,局部八层,层高5m,总高39m,总宽64.248m,总长109.45m,平面形状大体为矩形,东侧有突出的楼梯间和卫生间,西侧沿北边突出三角造型。
室内外装修的构造及做法:外装修采用面砖和部分石材,石材采用干挂法,支承在楼板、梁、柱等承重构件上,外墙有玻璃幕墙和铝板遮阳板。
门厅、国际会议厅、贵宾室地面和踢脚线镶花岗石,其余地面为水泥砂浆和水磨石地面,卫生间地面和墙面为彩釉面砖,其余房间墙面喷涂料,矿棉板吊顶;4号楼梯口台阶为剁斧面台阶,其余首层出口台阶为花岗石台阶;屋面为水泥聚苯板保温地缸砖面层;散水为细石混凝土散水。
××大学图书馆施工组织设计第2章工程概况 (3)第3章施工总体安排 (3)第4章施工预备工作 (4)第5章施工现场平面安排图详见附录 (7)第6章重要项目施工办法 (7)第7章资本需用量筹划 (18)第8章施工进度筹划收集图 (21)第9章质量包管体系及质量包管办法 (22)第10章冬期、雨期施工办法 (28)第11章工期包管办法 (28)第12章施工现场安然治理办法 (29)第13章现场文明施工、降低成本和成品保护办法 (32)第1章 编制根据本施工组织设计根据下列各项编制:1. 合同文件(《××大年夜学新建藏书楼施工合同》)2. 设计文件××大年夜学新建藏书楼初步设计图样;××大年夜学新建藏书楼扩大年夜初步设计图样;××大年夜学新建藏书楼施工图样。
3. 查询拜访材料《××大年夜学新建藏书楼地质勘察申报》4. 技巧标准规范(1)土建部分应用的规范、标准《土方与爆破工程施工及验收规范》(GBJ201—1983)《建筑桩基技巧规范》(JGJ94—1994)《地下防水工程施工及验收规范》(GBJ208—1983)《基坑支护技巧规程》(JGJ120—27)《地基与基本工程施工及验收规范》(GBJ202—1983)《建筑变形测量规程》(JGJ/T8—1997)《混凝土构造工程施工及验收规范》(GB50204—1992)《建筑装潢工程施工及验收规范》(JGJ73—1991)《建筑地面工程施工及验收规范》(GB50209—1995)《屋面工程技巧规范》(GB50207—1994)《建筑安装工程质量考验评定标准》(GBJ300—1988)《建筑工程质量考验评定标准》(GBJ301—1988)《工程测量规范》(GB50026—1993)(2)采暖部分《建筑采暖与卫生工程施工及验收规范》 (GBJ242—1982) 《建筑采暖卫生与煤气安装工程质量考验评定标准》(GB50026—1993)(3)电气部分《建筑电气安装工程质量考验评定标准》(GBJ302—1988)《建筑工程施工现场供用电安然规范》(GB50194—1993) 《施工现场临时用电安然技巧规范》(JGJ46—1988)5. 参考材料保定市藏书楼项目施工经验;有关现行预算定额施工定额;《××大年夜学南苑4 号室庐楼施工组织设计》实例。
某图书馆施工组织设计1. 引言本文档提供了某图书馆施工组织设计的详细说明,包括施工活动的方案、组织结构、资源分配和风险管理等方面的内容。
该设计旨在确保施工过程的顺利进行,实现按时交付高质量的图书馆建设工程。
2. 施工方案2.1 总体方案施工总体方案包括工程起止时间、工期分解、关键节点和里程碑等内容。
在工程实施过程中,我们将遵循施工方案的安排,确保各项任务按时完成。
2.2 分项方案分项方案详细说明了各个施工阶段的具体任务和工作流程。
这些分项方案将帮助我们合理安排时间和资源,更好地组织施工活动。
3. 组织结构3.1 工程组织结构工程组织结构确定了各个团队成员之间的协作和沟通方式。
在本图书馆建设工程中,我们设立了工程经理、施工工程师、质量管理人员、平安监督人员等职位,确保施工活动的高效推进。
3.2 工作分配与责任工作分配与责任明确了每个团队成员的任务和职责。
每个人都有明确的工作范围和目标,以保证整个施工队伍高效协作。
4. 资源分配资源分配包括人力资源、物资资源和设备资源的合理安排和使用。
我们将根据施工方案和需要,合理安排施工人员、采购材料和租用设备,以确保施工过程的顺利进行。
5. 风险管理5.1 风险识别与评估通过风险识别和评估,我们将确定可能存在的施工风险,并进行合理的风险管理措施。
我们将针对每个风险制定应对方案,以最大程度地减少风险对施工进度和质量的影响。
5.2 平安措施在施工过程中,我们将严格执行平安标准,并采取必要的平安措施,确保施工人员的平安和健康。
6. 质量控制6.1 质量目标质量目标明确了图书馆建设工程的质量要求和标准。
我们将制定相应的质量控制方案,并采取必要的措施确保工程的质量。
6.2 质量控制措施质量控制措施包括质量检查、测试和验收等流程。
我们将在每个施工阶段进行质量检查,并及时解决质量问题,确保建筑质量符合规定标准。
7. 施工沟通与协调7.1 内部沟通与协调在施工过程中,我们将建立良好的内部沟通机制,确保各个团队成员之间的顺畅沟通和协调。
南通建工集团股份有限公司南京医科大学康达学院迁建项目行政人文楼、图书馆工程施工组织设计编制:审核:批准:南通建工集团股份有限公司2012年3月28日目录第一章前言••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• ••••••••••••••••••••• •••••3 第二章指导思想及实施目标•••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• ••••••••••••••••••••••4 第三章编制说明••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••5 第四章工程概况••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• ••••••••••••••••••••••••••••••••••••••••••••8 第五章施工组织总体设想、方案针对性及施工段划分•••••••••••••••••••••••••••••••••••••••••••••15 第六章施工现场平面布置和临时设施、安全防护措施•••••••••••••••••••••••••••••••••••••••••••••20 第七章施工进度计划和各阶段进度的保证措施••••••••••••••••••••••••••••••••••••••••••••••••••••••27 第八章各分部分项工程施工方案••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••32 第九章质量保证措施•••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• •••••••••••••••••••••••••••••76 第十章施工优化组织、技术措施、与其他专业协调配合的组织措施••••••••••••••••••••••93 第十一章安全生产保证措施••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••99 第十二章文明施工与环境保证措施•••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••116 第十三章消防保卫措施••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••118 第十四章项目管理班子的人员配置、素质及管理经验••••••••••••••••••••••••••••••••••••••••••126 第十五章劳动力、机械设备及材料投入计划•••••••••••••••••••••••••••••••••••••••••••••••••••••••••128 第十六章关键施工技术、工艺及工程项目实施的重点、难点和解决方法•••••••••••132 第十七章冬、雨季节性施工保证措施••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••184 第十八章成品保护措施•••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••192 第十九章工会组织及运行措施••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••199 第二十章新技术、新产品、新工艺、新材料应用••••••••••••••••••••••••••••••••••••••••••••••••202 第二十一章保修服务••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••203 第二十二章针对图纸设计合理化建议••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••204第一章前言南京医科大学康达学院迁建项目行政人文楼、图书馆工程由江苏润科投资发展有限公司投资兴建,本施工组织设计体现了我公司对本工程施工的总体构思和部署。
第1章编制依据 (1)第2章工程概况 (3)第3章施工总体部署 (3)第4章施工准备工作 (4)第5章施工现场平面布置图详见附录 (7)第6章主要项目施工方法 (7)第7章资源需用量计划 (18)第8章施工进度计划网络图 (21)第9章质量保证体系及质量保证措施 (22)第10章冬期、雨期施工措施 (28)第11章工期保证措施 (28)第12章施工现场安全管理措施 (29)第13章现场文明施工、降低成本和成品保护措施 (32)第1章 编制依据本施工组织设计依据下列各项编制:1. 合同文件(《××大学新建图书馆施工合同》)2. 设计文件××大学新建图书馆初步设计图样;××大学新建图书馆扩大初步设计图样;××大学新建图书馆施工图样。
3. 调查资料《××大学新建图书馆地质勘察报告》4. 技术标准规范(1)土建部分使用的规范、标准《土方与爆破工程施工及验收规范》(GBJ201—1983)《建筑桩基技术规范》(JGJ94—1994)《地下防水工程施工及验收规范》(GBJ208—1983)《基坑支护技术规程》(JGJ120—27)《地基与基础工程施工及验收规范》(GBJ202—1983)《建筑变形测量规程》(JGJ/T8—1997)《混凝土结构工程施工及验收规范》(GB50204—1992)《建筑装饰工程施工及验收规范》(JGJ73—1991)《建筑地面工程施工及验收规范》(GB50209—1995)《屋面工程技术规范》(GB50207—1994)《建筑安装工程质量检验评定标准》(GBJ300—1988)《建筑工程质量检验评定标准》(GBJ301—1988)《工程测量规范》(GB50026—1993)(2)采暖部分《建筑采暖与卫生工程施工及验收规范》 (GBJ242—1982) 《建筑采暖卫生与煤气安装工程质量检验评定标准》(GB50026—1993)(3)电气部分《建筑电气安装工程质量检验评定标准》(GBJ302—1988)《建筑工程施工现场供用电安全规范》(GB50194—1993) 《施工现场临时用电安全技术规范》(JGJ46—1988)5. 参考资料保定市图书馆项目施工经验;有关现行预算定额施工定额;《××大学南苑4 号住宅楼施工组织设计》实例。
6. 其他《建筑法》等有关现行建筑法规。
第2章 工程概况1.1 工程特点1.1.1 工程建设本工程建设单位:××大学。
工程性质:新建。
名称:××大学图书馆。
用途:图书管理、阅览、借阅、多媒体教学,召开国际会议、健身娱乐、展览、舞台演出、教学办公等。
工程造价××建筑设计研究院。
施工单位:××集团有限公司。
施工图样情况:出齐,已会审。
施工合同:已签定。
建筑面积:23998m 2。
1.1.2 建筑设计本工程平面组合为A、B 两个区;A 区主体六层,地下一层,局部八层,层高5m,总高39m,总宽64.248m,总长109.45m,平面形状大体为矩形,东侧有突出的楼梯间和卫生间,西侧沿北边突出三角造型。
室内外装修的构造及做法:外装修采用面砖和部分石材,石材采用干挂法,支承在楼板、梁、柱等承重构件上,外墙有玻璃幕墙和铝板遮阳板。
门厅、国际会议厅、贵宾室地面和踢脚线镶花岗石,其余地面为水泥砂浆和水磨石地面,卫生间地面和墙面为彩釉面砖,其余房间墙面喷涂料,矿棉板吊顶;4 号楼梯口台阶为剁斧面台阶,其余首层出口台阶为花岗石台阶;屋面为水泥聚苯板保温地缸砖面层;散水为细石混凝土散水。
1.1.3 结构设计基础为大直径扩底灌注墩基础,根数为107 根;长度约5.37m,桩的平面形式为圆形,设计要求扩底墩底必须座在地基土的砂层表面下1m。
桩顶为钢筋混凝土拉梁,断面尺寸300mm×650mm ,梁底标高-6.85m,扩底墩及连系梁混凝土强度等级为C20。
拉梁上部为地下室墙体及柱,地下室外墙厚350mm,内墙厚300mm,柱截面主要尺寸700 mm×700mm ,顶板为180mm 厚,梁截面主要尺寸350mm×650mm,现浇钢筋混凝土顶板C25、梁、柱、墙体混凝土强度等级C30。
地下室层高6m,地下室外墙采用二道防水,在钢筋混凝土自防水外再做防水层一道。
主体为框剪结构,柱截面700mm×700mm,梁截面350mm×650mm 、板厚180mm 混凝土强度等级C30。
A 区内设电梯二部,现浇钢筋混凝土楼梯五座,内墙体用陶粒混凝土空心砖砌筑。
1.1.4 施工特点本工程的施工特点是立面造型独特、复杂、高低错落;B 段大礼堂的舞台、观众席台、礼堂外的通道等标高多变、结构复杂,既有斜面曲板,又有圆弧梁、悬挑梁、折梁等;建筑物功能齐全,综合性强,施工协调难度大。
1.2 地点特征本工程位于××市××路××大学校园内,操场西侧,综合楼东侧,成教学院教学楼北侧,为原有学校礼堂旧址。
地形较平坦,地质情况一般。
基础深度范围内无地下水,冬期施工时间每年的11 月15 日~3 月15 日,雨期施工时间每年的6 月15 日~9 月15 日。
1.3 施工条件现场已实现三通一平,当地交通运输条件良好,能保证资源的供应,施工机械,劳动力已基本落实。
项目管理实行内部承包,现场临时设施,供水、供电问题已解决。
第3章 施工总体部署2.1 工程内容:根据合同要求进行。
2.2 工期目标:2000 年9 月25 日开工,2002 年5 月30 日竣工交付使用。
2.3 质量目标:国家优质工程(鲁班奖)2.4 施工起点和流向土方工程的施工起点和流向见《××大学图书馆土方工程施工方案》。
主体工程竖向自下而上施工,平面上从东边开始,向西施工。
室外装修工程采用的由上而下的流向。
室内粗装修采用自下而上的施工流向,细装修由上向下逐层完成。
2.5 施工段的划分桩基施工不划分施工段,主体A 段以A5 轴、B 段以BG 轴为界每层平面上划分为两个施工段。
2.6 阶段性进度控制目标根据合同要求,工期612 天,随施工进度划分为三个阶段:2.6.1 基础阶段A 段2000 年11 月21 前,完成±0.000 以下结构施工;B 段2000 年11 月3 日定位放线,2001 年3 月1 日前完成基础分部施工。
2.6.2 主体阶段A 段从 2001 年11 月22 日到6 月11 日主体结顶;B 段从2001 年3 月2 日到2001 年7 月15 日主体结顶。
2.6.3 装饰装修阶段包括地面板磨,墙面抹灰,外墙镶贴,屋面保温防水等,至2002 年5 月30 日竣工验收。
2.7 施工方案及主要施工机具2.7.1 土方工程见《××大学图书馆土方工程施工方案》。
2.7.2 模板工程剪力墙模板和框架柱模板用70 系列钢框竹胶模板和±0.000 以下剪力墙用带止水片的穿墙螺栓。
±0.000 以上用普通穿墙螺栓及“3” 形扣件和钢架管加固模板,柱箍用定型钢定做,框架梁采用55 系列钢模板,楼板模板采用大块覆塑竹胶合板模板,搭设满堂红脚手架,使用碗扣式早拆支撑体系,主楞采用部分槽钢和100mm×100mm 方木,次楞用50mm×100mm 方木;梁板柱接头采用定做的接头模板。
2.7.3 钢筋工程直径18mm 以上的钢筋连接采用直螺纹连接,其他接头采用对焊或搭接绑扎。
2.7.4 混凝土工程现场设混凝土集中搅拌站,有两台500L 强制式搅拌机,一台混凝土泵,一辆装载机,混凝土中掺加高强高效减水剂,另设一台350L 自落式搅拌机,用于零星搅拌,主体结构混凝土采用泵送。
2.7.5 垂直运输主要使用一台FO/23B 塔吊,垂直运输钢筋、模板及支撑架,在A区北侧中部设一座竖井架,解决零星和小件垂直运输。
2.7.6 装修装饰工程主体结顶后,水磨石施工尽早插入,自下而上,抹灰打底工作,应先于水磨石施工,当水磨石与抹灰发生矛盾时,可先插入抹灰,后做水磨石地面。
玻璃幕墙施工配合外墙装修主线同步进行;水电等安装与土建密切配合。
第4章 施工准备工作3.1 项目机构组建和组成人员3.1.1 项目机构组建本工程按项目法施工模式组建项目经理部,对生产诸要素进行高效,有计划的组织、协调和管理,配备充足的机具、设备,以科学的手段,先进的技术方法实现工程项目的工期、质量、安全生产、成本等各项目标。
项目经理部的组织机构见图3-1。
图3-1 项目经理部的组织机构图3.1.2 项目部主要组成人员项目经理:项目技术负责人:项目工长:项目技术员:材料负责人:材料员:质安负责人:核算:预算员:文档员:试验员:安全员:3.2 技术准备项目配备了必要的规范、规程、标准、图案。
对采用的新工艺、新技术等材料进行了考察,掌握了使用要领。
配合建设单位、设计单位搞好图样会审工作;施工前对施工人员进行详细交底,使施工人员掌握施工方法,施工工艺要求。
根据设计文件及其他有关文件资料,结合工程特点,选择施工方案,编制施工组织设计并报审批。
工程施工以前组织进行质量策划,并根据工程质量目标做好质量预控计划,制订质量预控措施和质量保证措施。
3.3 施工现场准备1. 项目部已提前进场,对场内树木、电杆、垃圾等与建设单位协商解决,提早达到“三通一平”条件。
2. 施工现场平面布置工程开工前安排布置现场临时设施,进行施工平面布置:修建临时道路,临时排水沟,敷设临时上水管,临时电源,修建临时办公室、仓库、水泥库、砂石料堆场、工具库、电锯棚、钢筋加工场及围墙等临时设施,所有临时设施的建设必须符合安全生产文明施工有关标准。
(1)主要提升机具位置的确定垂直运输机械是确保施工进度和降本的关键,在A、B 区段中间部位设置一台FO/23B 塔吊,可同时用于两个区段施工。
另在A段东侧、B 段的东、西两侧各设一竖井架。
(2)施工道路主要利用原有马路,新修的道路要夯实,上铺5cm 石渣,现场雨水顺原有马路排泄,以保证雨期施工正常进。
(3)主要临建布置,由于施工场地狭小,办公区和施工区分开布置。
在建筑物的西北侧设置办公区。
3.4 现场机具设备、三大工具和原材料及劳动力准备在A 段的西侧设置三大工具堆放场地;在A、B 区段中间部位设置一座搅拌站,用于混凝土和砂浆的现场搅拌;在搅拌站的西侧是砂、石料堆放场地;水泥库设在办公区北侧。
根据工程进度要求,积极与机械租赁公司、材料供应商、施工班组联系协商,以便及时进场。
3.5 用水量计算水源由院内上水管网提供。
