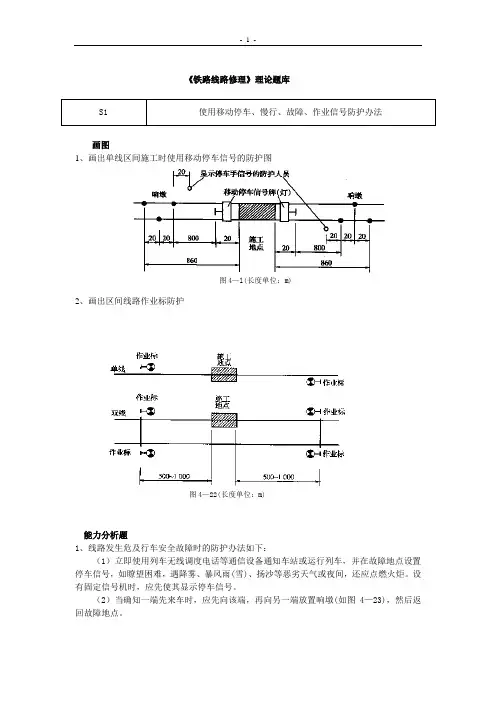

《铁路线路修理》理论题库画图1、画出单线区间施工时使用移动停车信号的防护图图4—l(长度单位:m)2、画出区间线路作业标防护图4—22(长度单位:m)能力分析题1、线路发生危及行车安全故障时的防护办法如下:(1)立即使用列车无线调度电话等通信设备通知车站或运行列车,并在故障地点设置停车信号,如瞭望困难,遇降雾、暴风雨(雪)、扬沙等恶劣天气或夜间,还应点燃火炬。

设有固定信号机时,应先使其显示停车信号。

(2)当确知一端先来车时,应先向该端,再向另一端放置响墩(如图4—23),然后返回故障地点。

图4—23(长度单位:m)(3)如不知来车方向,应在故障地点注意倾听和瞭望,发现来车,应急速奔向列车,用手信号旗(灯)或徒手显示停车信号,并将响墩放置在能赶到的地点,使列车在故障地点前停车。

如瞭望困难,遇降雾、暴风雨(雪)、扬沙等恶劣天气或夜间,发现来车后,奔向列车前,应在故障地点点燃第二支火炬。

(4)站内线路、道岔发生故障时,应立即通知车站值班员采取措施,防止机车、车辆通往该故障地点。

同时按图4—5~4—13规定设置停车信号防护。

简答1、视觉信号的基本颜色:红色——停车。

黄色——注意或减低速度。

绿色——按规定速度运行。

2、防护中使用的信号标志有:(1)作业标:设在施工线路及其邻线距施工地点两端500~1000m处(见图4—28)。

司机见此标志须提高警惕,长声鸣笛。

(2)减速地点标:设在需要减速地点的两端各20m处。

正面表示列车应按规定限速通过地段的始点,背面表示列车应按规定限速通过地段的终点3、驻站联络员与现场防护员电话联系过程中来车“预报”、“确报”是如何规定的?答:预报:车站对施工区间办理闭塞时,驻站联络员应立即向现场防护员发出预报;如系通过列车,则应提前一个车站(即邻站向本站发车时)发出预报。

确报:车站向施工区间发车时,驻站联络员应立即向现场防护员发出确报。

4、利用列车间隔进行工务设备检修作业,如何在车站登记?答:对不影响行车使用的工务设备检修作业,由驻站联络员在车站《工务设备检修登记簿》登记,并经车站值班员同意签字后方准实施。

5、进行何种作业时,需设置驻站联络员及现场防护员?答:凡在施工封锁、维修天窗及列车间隔时间内进行的施工、作业和线桥设备检测,均设置驻站联络员及现场防护员。

6、线路上哪些地点禁止设置响墩?答:钢轨接头、道岔、道口、无碴桥上或隧道内禁止设置响墩,如响墩放置位置恰在其上时,应将响墩放置位置向外方延伸。

7、沿线工务人员发现线路设备故障危及行车安全时,怎么办?答:沿线工务人员发现线路设备故障危及行车安全时,除立即连续发出警报信号和以停车手信号防护外,应采取紧急措施设法修复,并迅速通知就近车站和工务工区,如不能立即修复时,应封锁区间或限速运行。

填空1、线路听觉信号有号角、口笛、(响墩)发出的音响和机车、轨道车的鸣笛声。

填空1、综合维修天窗时间:具体由路局确定,一般不少于(60)min。

2、线路工长对管内正、到发线的线路和道岔,每月应检查(两)次;对其他站、专线的线路和道岔,每月应检查(一)次。

3、“四有四合一”,其具体含义是:在线路设备养护维修过程中,要有(检查)、有分析、(有消除日期)、有消除负责人。

简答1、对线路重点检查时,哪些地段必须全部检查?(1)薄弱处所:小半径曲线、绝缘接头、异型接头、长大坡道、无缝线路缓冲区、焊缝;(2)关键部位:道岔、道口、桥上线路、隧道内线路;(3)病害地段:伤损设备、翻浆冒泥、水害、基床下沉地段等;(4)作业地段:施工作业处所及最近一次养护作业地段。

2、线路三角坑的分析方法?(1)三角坑与水平同时超限时,按三角坑分析。

(2)相邻点和隔点同时构成三角坑时,只分析相邻点。

(3)18m范围内构成两处三角坑,只分析一处(数据不重复使用),但在整修中一并消除。

3、现场划撬符号:各铁路局可能各有规定,如下方法可作为参考。

(1)高低、水平划撬:><(2)改道划撬:↑↓(3)接头错牙划撬:一水平方向划在接头夹板上部(4)拨道划撬:→顺轨枕纵向划(5)失效轨枕标记:│划在轨枕的中部(6)方正轨枕标记:方↑或↓划在要方轨枕的一端(7)其他现场划撬符号可由工区增加设定。

4、调查工作量时,应综合考虑下列因素的互相影响:(1)水平、三角坑、空吊板和高低不良的相互影响。

(2)既有轨下竹垫片对作业方式、工作量的影响。

(3)轨距变化率、超高顺坡率对工作量的影响。

(4)轨距、轨向、轨距递增(减)不良的相互影响。

(5)道岔支距、轨向、导曲线和直股的相互影响。

能力分析1、现以胶原工区为例,班组现员15人,2013年9月22日,2名职工休病假,1名职工到段开会,现场防护员1人,驻站联络员1人,巡道员1人。

作业组当日工作为1组进行起道作业,要求完成日作业计划表1-1。

表1-1 日作业计划与完成表2、划出轨距和水平超限处所:容许偏差管理值160km/h≥ V max>120km/h正线经常保养线路检查记录簿注:设备检查时,下列设备应在相应的轨号处用符号标明:①道口“D”②绝缘接头“I”③异形接头“Y”④保安器“P”⑤曲线:直缓“ZH”、缓圆“HY”、圆缓“YH”、缓直“HZ”、直圆“ZY”、圆直“YZ”、桥头尾“QTQW”。

⑥渡线按设备图编号填写⑦直线与曲线连接处基准数改变时“B”。

3、分析超限处所:容许偏差管理值160km/h≥ V max>120km/h正线经常保养道岔检查记录薄站名:道岔编号:道岔类型:注:普通单开9#、12#道岔填该表,打“×”处不检,共计17处21尺。

1、道岔的十大病害是什么?答:(1)两尖轨相互脱离。

(2)在转辙杆连接处,尖轨与基本轨不密贴。

(3)尖轨被轧伤,或轮缘有爬上尖轨的危险。

(4)尖轨头部宽50mm及以上断面处,尖轨较基本轨低至2mm及以上。

(5)尖轨损坏。

(6)基本轨垂直磨耗,在正线上超过6mm,在其他线上超过10mm。

(7)基本轨损坏。

(8)查照间隔(辙叉心作用面至护轨头部外侧的距离)不得小于1391mm,护背距离(辙叉翼作用面至护轨头部外侧的距离)不得大于1348mm,测量位置按设计图纸规定。

(9)在辙叉心宽40mm的断面处,辙叉心垂直磨耗,在正线上超过6mm,在其他线上超过10mm。

(10)辙叉(辙叉心、辙叉翼)损坏。

2、检查道岔几何尺寸程序是什么?答:(1)选用工具;(2)检查轨距水平;(3)检查支距;(4)检查轮缘槽;(5)检查动程;(6)检查高低、方向超限处所;(7)检查尖轨尖端是否密贴。

3、改正道岔轨距时,应掌握哪几项作业程序?(1)做好直外股钢轨方向。

(2)按1435mm钉好辙叉轨距。

(3)按1435mm钉好直股内侧和辙叉外股轨距。

(4)按照支距点所列尺寸,钉好导曲线上股钢轨。

(5)按导曲线轨距尺寸,钉好导曲线下股钢轨。

4、试述提高直向过岔速度的途径。

(1)采用可动心轨道岔,消灭有害空间,保证行车安全平稳。

(2)采用整铸高锰辙叉,对翼轨堆焊加高。

(3)对尖轨、基本轨、心轨及翼轨淬火,以增强耐磨性。

(4)严格控制直向轨距变化,减小尖轨尖端和跟端轨距加宽值。

(5)采用特种断面尖轨。

(6)适当加长翼轨和护轨的缓冲段及减小其冲击角。

(7)减小有害空间段冲击角,相应增加翼轨耐磨性。

(8)加强道岔养护维修。

5、无缝线路的单元轨节实际锁定轨温如何确定?答:技术人员根据观测结果逐段计算每一对观测桩间的实际锁定轨温。

在夏季实际锁定轨温采用单元轨节内桩间最低锁定轨温、在冬季实际锁定轨温采用单元轨节内桩间最高锁定轨温。

6、长轨条锁定施工过程中的轨温范围是如何规定的?答:通常为设计锁定轨温±5℃,困难条件下也可严格控制施工锁定轨温的变化范围,取为±3℃。

7、气温回升季节,发生胀轨跑道的一般规律?气温逐渐升高的季节,日间轨温接近于锁定轨温,在日常进行无缝线路养护维修作业时,由于日夜温差大,钢轨内部会产生较大温度压力,影响线路稳定,甚至发生胀轨跑道。

8、发生胀轨跑道后,可采取什么办法降低钢轨温度?答:浇水或喷洒液态二氧化碳等。

无缝线路养护维修作业中,发现哪些情况必须采取措防止胀轨跑道?答:当发现轨向、高低不良,起道、拨道省力,枕端道碴离缝,必须停止作业,及时采取防胀措施。

9、无缝线路作业应严格遵守的“一准、二清、三测、四不超、五不走”的内容是什么?答:“一准”,准确掌握实际锁定轨温。

“两清”,维修作业半日一清,临时补修作业一撬一清。

“三测”,作业前、作业中、作业后测量轨温制度。

“四不超”,作业不超温,扒碴不超长,起道不超高,拨道不超量。

“五不走”,扒开道床未回填不走,作业后道床未夯拍不走,未组织回检不走,线路质量未达到作业标准不走,发现异常情况未处理好不走。

10、曲线“鹅头”产生的原因?答:曲线“鹅头”产生的原因是曲线附近直线方向不正,拨道作业的拨道量计划不当,目测拨道误差大等。

在小半径曲线上,列车进入曲线头尾的冲击力较大、道床横向阻力不足也能产生“鹅头”。

填空1、线路起道作业起道找平先起标准股,然后再用轨距尺找平另一股。

轨距尺要尽可能靠近压机;找平(曲线)外股时,按超高度垫上调高垫板。

2、曲线病害:曲线反弯与“鹅头”;(钢轨接头支嘴);接头道砟坍砟;曲线钢轨磨耗3、应力放散时放散应合理设置撞轨点,直线地段一般不超过(400)m,曲线地段不超过300m,避免撞轨造成的应力不均匀。

4、起道顺坡长度,作业时不应小于起道高度的(200)倍,收工时不应小于起道高度的400倍。

5、线路拨道作业电气化区段一次拨道作业后线路中心位移不得超过±30mm;一侧拨道年度累计不得大于(120)mm,并不得侵入限界。

6、线路拨道作业拨道指挥者距离拨道人员在拨直线甩弯时约(100)m左右,拨道较小时约50m左右,双脚跨在基准股上进行指挥(曲线沿外股指挥)。

远处轨向较大时,看轨面光带,近处轨向较小时看钢轨里口,向不动点目测穿直。

7、混凝土轨枕线路改道作业改道时,混凝土枕地段应调整不同号码扣板、轨距挡板、挡板座,并可用厚度不超过(2)mm的垫片调整尺寸。

8、轨条内无应力集中,一端缓冲区应为标准轨,且轨缝均匀合适,两端长轨错差不大于(40)mm。

9、宽枕线路作业起道作业枕下垫砟起道作业的一次垫砟厚度不得超过(20)mm,否则,应分次进行。

10、接触网导线距离钢轨顶面的高度不得超过(6500)mm;11、电气化铁路起道作业线路单股起道时,会引起受电弓与导线的接触点偏移,故单股起道高度也受到限制,按规定单股起道高度不得超过(30)mm。

12、电气化铁路更换钢轨或夹板作业禁止在(同一地点)将两股钢轨同时拆下,如必须同时拆下时,应先请求电力部门配合施工,封锁线路,停电作业。

13、桥上线路养护维修要经常保持轨缝位置正确,桥梁长度小于20m的明桥面或梁端2m以内及横梁顶上不允许设轨缝,否则应将其(冻结或焊接)。
