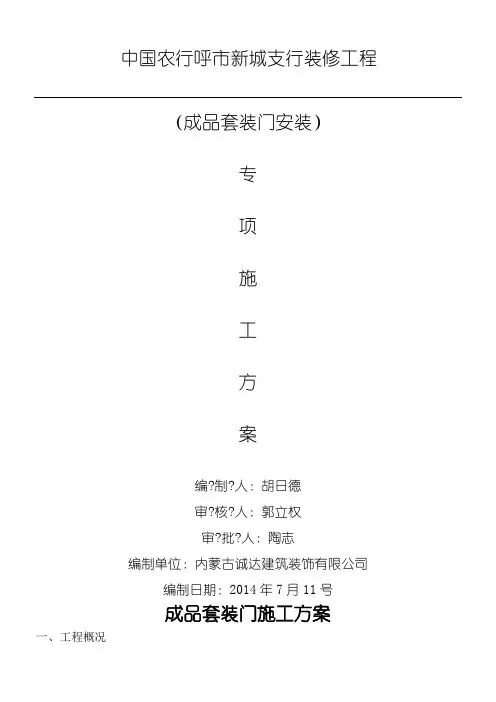

中国农行呼市新城支行装修工程(成品套装门安装)专项施工方案编?制?人:胡日德审?核?人:郭立权审?批?人:陶志编制单位:内蒙古诚达建筑装饰有限公司编制日期:2014年7月11号成品套装门施工方案一、工程概况本工程为中国农业银行呼市新城支行办公楼内装饰工程,层数为四层,总建筑面积约1377.74平米。
1)成品套装门安装施工方案1、工艺流程图1)门窗扇安装前,应检查门窗框上、中、下三部分的宽度是否一致,如果偏差2mm 以上要进行修整。
要明确开启方向,而后量出门窗框口的净尺寸,考虑风缝的大小,再确定扇的高度和宽度,即进行修刨。
2)修刨时,在门窗扇的高度方向先刨平下冒头,以此为准再修刨上冒头; 在宽度方向上应将门窗扇立于门窗框中,检查与门窗框配合的松紧度,根据留缝要求进行修刨。
由于木材的干缩湿胀,而且门窗扇、框均需要油漆饰及打底厚度,所以安装时要留缝,包括上述的封缝。
门扇与地面缝(装饰面5mm )、门扇与门骑缝(油漆前2mm )。
3)门窗扇安装,采用初安 调整临时固定安装固定的流程进行。
修刨好的门窗扇,用木楔临时立于门窗框中,安排好缝隙后面的合页位置。
合页位置距上、下边的距离宜为门窗扇高度的1/10,此位置利于合页受力,又可避开榫头。
然后再把扇取下,用扁铲剔出合页槽。
合页槽应外边浅,里边深,其深度应把合页合上以后能够与框、扇平正为准。
剔槽后放入合页,上下合页各拧1颗螺丝钉将扇挂上,检查缝隙是否符合要求,扇与框是否齐平,扇能否关好。
在检查合格后,再将螺丝钉全部上齐。
对于双记扇门窗的安装,还需注意其错口序,按其开启方向看,右手门是盖口,左手门是等门。
4)比准锁头、锁线位置后,先安装锁母,再安装锁头,并进行各种用途的调试。
5)进行门扇、门窗安装的综合检查,确认合格后即可进行下道工序施工。
3、验收标准见下表:木门窗安装的允许偏差和检验方法。
成品套装门施工方案1. 引言本文档旨在提供一份详细的成品套装门施工方案。
成品套装门是一种预制的门类产品,可以适用于住宅、公寓、商业建筑等各类场所。
在施工过程中,按照本方案的指导,可以高效完成成品套装门的安装工作。
2. 准备工作在开始施工之前,需要准备以下工具和材料:•螺丝刀•锤子•电钻•尺子•建筑胶•螺丝•手动帆布滚刷3. 施工步骤3.1 清洁工作在进行施工之前,首先需要清理施工现场,确保地面整洁,并移除可能妨碍施工的障碍物。
3.2 安装门套3.2.1 测量尺寸首先,使用尺子测量门洞的准确尺寸,包括宽度和高度。
确认尺寸后,选择合适的门套进行安装。
3.2.2 加工门套根据测量得到的门洞尺寸,将门套进行适当的加工。
根据需要,可以使用电钻和锤子进行切割和修整。
3.2.3 固定门套将门套的两侧分别固定在门洞的两侧墙体上。
使用螺丝将门套稳固地固定在墙体上,确保门套垂直且水平。
3.3 安装门扇3.3.1 检查门扇尺寸在安装门扇之前,需要检查门扇的尺寸,确保与门套相匹配。
如有需要,可以对门扇进行调整。
3.3.2 定位门扇将门扇放置在门套中,并进行调整,确保门扇与门套垂直并且水平。
3.3.3 安装门扇使用螺丝将门扇固定在门套上。
根据需要,在门扇与门套连接处添加建筑胶进行加固。
3.4 调整门扇3.4.1 检查门扇开闭状况安装完成后,仔细检查门扇的开闭状况。
在需要的情况下,可以进行适当的调整,以确保门扇的顺畅开闭。
3.4.2 定位门锁孔根据实际需要,确定门锁的位置,并使用电钻在门扇上开孔。
3.4.3 安装门锁将门锁安装在门锁孔处,并进行调整,确保门锁的正常工作。
4. 结束工作完成所有安装工作后,进行最后的清理工作,清理施工现场并将工具妥善收拾。
确认门扇和门锁的正常工作后,成品套装门施工工作完成。
5. 总结本文档提供了一份成品套装门的施工方案,从准备工作到安装门套和门扇,再到调整和安装门锁,都做了详细的步骤说明。
按照本方案进行施工,可以确保高效、规范地完成成品套装门的安装工作。
成品套装门施工方案一、方案概述成品套装门是一种现代化的门窗装饰产品,其施工需要经过一系列的步骤和措施。
本方案旨在提供一套完整的成品套装门施工流程,并对施工中可能遇到的问题进行解决方案的提供,确保施工质量和效率。
二、施工准备1. 施工工具准备:梯子、扳手、螺丝刀、电钻等基本工具,确保施工过程中能够顺利进行。
2. 施工材料准备:成品套装门、螺丝、胶水、填缝剂等各种施工所需的材料。
3. 现场清理:清理施工现场,确保施工环境整洁,无障碍物干扰。
三、施工步骤1. 尺寸测量:按照实际门洞的尺寸进行测量,确定成品套装门的准确尺寸,保证门的安装效果和使用效果。
2. 安装门套:根据门套的材质和安装方式,使用胶水或螺丝固定门套,确保门套牢固可靠。
3. 安装门扇:将门扇放置在门套上,调整门扇与门套的间隙,保证门扇开合自如,不卡滞。
4. 安装五金配件:根据门扇的类型,安装门锁、合页等五金配件,确保门的安全性和稳定性。
5. 调整和验收:对已安装的门进行调整,检查门扇的开合是否灵活,五金配件是否牢固,确保所有细节无瑕疵。
6. 进一步处理:根据实际需要,可以进行门框涂漆、填缝等工作,提升门的美观度和防潮性能。
7. 施工清理:完成施工后,及时清理施工现场,妥善处理施工垃圾和材料残留。
四、施工注意事项1. 安全第一:施工过程中要注意自身安全,佩戴好防护用品,确保没有高空坠物、触电等危险。
2. 材料选择:选择优质的成品套装门和相关施工材料,确保施工质量。
3. 尺寸准备:尺寸测量要准确无误,避免因尺寸偏差导致施工问题。
4. 安装顺序:按照施工步骤的顺序进行,确保施工的连贯性和一致性。
5. 调整细节:在安装和调整过程中,要细致入微地处理门扇、五金配件等细节,确保无故障运行。
6. 环境保护:施工完成后,要及时清理施工现场,保护周围环境的整洁和安全。
五、问题解决方案1. 门尺寸不符:如果门尺寸与实际门洞不符,可以根据实际情况进行扩大或缩小门洞,或者进行定制门的生产。
成品套装门施工方案1.引言成品套装门是现代建筑中常用的一种门窗产品,其安装快捷、外观美观、功能齐全,深受广大消费者青睐。
本文档旨在为施工人员提供一份详细的成品套装门施工方案,以确保施工过程顺利进行,并最终获得高质量的成品套装门安装效果。
2.施工准备在开始施工之前,需要做好以下准备工作: - 确定成品套装门的规格和款式,与客户进行充分沟通。
- 仔细检查施工现场,确保墙面平整、清洁,并清除障碍物。
- 准备好所需的施工工具和材料,包括扳手、螺丝刀、锯子、胶水等。
3.施工步骤3.1 测量和标记在施工前,需要对安装位置进行精确测量和标记,以确保成品套装门安装位置正确。
1. 使用水平仪和测量工具,在墙面上标记出门框的位置和尺寸。
2. 在门框位置的四个角落处打钉,作为标记点。
3.2 安装门扇1.将门扇放置在已标记的门框位置上,并使用水平仪检查其水平度和垂直度。
2.使用螺丝刀固定门扇与门框的连接处,确保紧密连接。
3.3 安装门框1.将门框放置在门扇旁边,对齐标记点。
2.使用螺丝刀将门框安装到墙面上,确保稳固。
3.检查门框是否垂直和水平,并适当调整。
3.4 安装门锁和铰链1.根据门扇和门框的型号,选择合适的门锁和铰链。
2.使用螺丝刀将门锁和铰链安装到门扇和门框上。
3.确保门锁和铰链安装牢固,并进行功能测试。
3.5 填缝和涂装1.使用填缝剂填充门框与墙面之间的缝隙,确保密封性能良好。
2.等待填缝剂完全干燥后,进行涂装处理。
3.使用合适的涂料对门框进行涂装,提升外观质量和防腐性能。
3.6 清理和验收1.清理施工现场,清除杂物和垃圾。
2.检查门扇的开合是否顺畅,门锁和铰链是否正常运作。
3.与客户一同进行验收,提供必要的维修和保养指南。
4.安全注意事项在进行成品套装门施工过程中,需特别注意以下安全事项: - 使用工具时,应遵循正确的使用方法,避免刀口向人体方向。
- 施工现场应保持整洁,避免跌倒和滑倒的危险。
- 操作时,需戴好合适的手套和护目镜,防止意外伤害。
套装门的详细安装方法
套装门的安装步骤如下:
1. 清理安装区域:首先,确保安装区域干净整洁。
如果有旧门,需要将其拆除。
然后清理地面和墙壁,确保没有杂物和灰尘。
2. 确定安装位置:根据套装门的尺寸和安装要求,在墙上标出门框的位置和高度。
使用水平仪来确保门框的水平。
3. 安装门框:根据门框的尺寸,在墙上钉上门框的上部和两侧。
确保门框安装牢固,没有松动。
4. 安装门扇:将门扇轻轻放入门框中,并确保门扇与门框相匹配。
然后使用螺丝钉或者安装夹固定门扇和门框之间的连接处。
5. 安装门锁:根据门锁的安装指南,在门扇上安装门锁。
确保门锁位置正确,能够顺利插入和拔出钥匙。
6. 调整门扇:在门框安装完成后,需对门扇进行调整以确保其平整。
使用调整螺丝或垫片来调整门扇与门框之间的间隙和对齐度。
7. 安装门把手:最后,根据个人喜好和门的设计,安装门把手。
门把手应该安装在适合操作的位置,并确保紧固牢固。
8. 检查安装结果:安装完成后,检查门的开启和关闭是否顺畅,门扇是否与门框完全贴合。
如果发现有问题,及时进行调整和修正。
以上是套装门的详细安装方法。
请根据具体的产品和安装指南进行操作,并确保遵循安全操作规范。

工程大门施工方案编制一、施工前准备在进行工程大门施工之前,需要做好充分的准备工作。
首先要做好施工项目的规划,确定施工的范围、时间和费用。
其次要进行必要的勘察工作,了解工程大门的具体情况,包括地形、土壤、周边环境等。
同时还要进行材料的采购、人员的组织、设备的准备等工作。
只有做好了这些准备工作,才能保证施工的顺利进行。
二、材料准备在进行工程大门施工之前,需要准备好各种必要的材料。
这些材料包括金属材料,如铁、铝、不锈钢等,以及其他辅助材料,如钢丝、水泥、砖块等。
在选择材料时,要根据具体情况来确定,确保材料的质量和使用效果。
三、人员组织在进行工程大门施工之前,需要组织好施工人员。
这些人员包括技术人员、工人、监理人员等。
技术人员负责设计和施工方案的制定,工人负责具体的施工作业,监理人员负责对施工过程进行监督和检查。
只有合理组织人员,才能保证施工的质量和安全。
四、设备准备在进行工程大门施工之前,需要准备好必要的施工设备。
这些设备包括钻机、起重机、焊接机等。
在使用这些设备时,要严格按照操作规程进行,确保安全使用。
五、施工过程在进行工程大门施工时,首先要进行基坑的挖掘和支护工作。
挖掘时要按照设计要求进行,确保基坑的稳定性。
同时要对基坑进行支护,防止土体坍塌。
然后要进行基础的浇筑工作,确保基础的坚固和稳定。
接下来是大门的制作和安装工作。
制作时要按照设计要求进行,确保质量。
安装时要按照施工方案进行,确保安全。
最后要进行验收和整理工作,确保施工的质量和效果。
六、施工安全在进行工程大门施工时,要注意施工安全。
要做好安全防护措施,确保施工人员的安全。
同时要加强施工现场的现场管理,严格执行施工规程,确保施工的安全和质量。
七、施工质量在进行工程大门施工时,要注意施工质量。
要严格按照设计要求进行施工,确保质量。
同时要对施工过程进行检验和监督,确保施工的质量和效果。
综上所述,工程大门施工是一项复杂的工作,需要做好充分的准备工作,包括材料准备、人员组织、设备准备等。
成品套装门施工方案Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】中国农行呼市新城支行装修工程(成品套装门安装)专项施工方案编制人:胡日德审核人:郭立权审批人:陶志编制单位:内蒙古诚达建筑装饰有限公司编制日期:2014年7月11号成品套装门施工方案一、工程概况本工程为中国农业银行呼市新城支行办公楼内装饰工程,层数为四层,总建筑面积约1377.74平米。
1)成品套装门安装施工方案1、工艺流程图1)门窗扇安装前,应检查门窗框上、中、下三部分的宽度是否一致,如果偏差2mm以上要进行修整。
要明确开启方向,而后量出门窗框口的净尺寸,考虑风缝的大小,再确定扇的高度和宽度,即进行修刨。
2)修刨时,在门窗扇的高度方向先刨平下冒头,以此为准再修刨上冒头;在宽度方向上应将门窗扇立于门窗框中,检查与门窗框配合的松紧度,根据留缝要求进行修刨。
由于木材的干缩湿胀,而且门窗扇、框均需要油漆饰及打底厚度,所以安装时要留缝,包括上述的封缝。
门扇与地面缝(装饰面5mm)、门扇与门骑缝(油漆前2mm)。
3)门窗扇安装,采用初安调整临时固定安装固定的流程进行。
修刨好的门窗扇,用木楔临时立于门窗框中,安排好缝隙后面的合页位置。
合页位置距上、下边的距离宜为门窗扇高度的1/10,此位置利于合页受力,又可避开榫头。
然后再把扇取下,用扁铲剔出合页槽。
合页槽应外边浅,里边深,其深度应把合页合上以后能够与框、扇平正为准。
剔槽后放入合页,上下合页各拧1颗螺丝钉将扇挂上,检查缝隙是否符合要求,扇与框是否齐平,扇能否关好。
在检查合格后,再将螺丝钉全部上齐。
对于双记扇门窗的安装,还需注意其错口序,按其开启方向看,右手门是盖口,左手门是等门。
4)比准锁头、锁线位置后,先安装锁母,再安装锁头,并进行各种用途的调试。
5)进行门扇、门窗安装的综合检查,确认合格后即可进行下道工序施工。
3、验收标准见下表:木门窗安装的允许偏差和检验方法。
1.1.1成品木门安装施工方案本工程室内木门全部采用整体装配式施工方法,工厂化生产,现场组装。
1、制作流程现场勘察→结构尺寸分析汇总→集成化设计→工厂生产制作→木材指接→精加工成型→饰面→喷漆→模拟组装2、安装流程现场质检→门套组装→复核洞口→临时固定→门套配件定位→调整→胶结固定(发泡胶)→门套脸线安装→密封条安装→安装门扇→锁具、门吸等五金安装→验收3、制作安装工艺(1)现场勘测:根据现场实际测量,确定门洞以及墙面、天花、地面的原始尺寸,并记录土建形成的各界面之间的结构。
(2)结构尺寸分析汇总:将现场测得的大量原始数据进行分析归类,分析各原始尺寸离散化趋势,将各种离散化标准尺寸转化为工厂批量生产的标准化尺寸。
(3)集成化设计:根据统计分析得出的数据和现场实际结构,绘制出制品的立面图及结构图,并选配出各种与之相适应的刀具、设备工艺及材料,并制定出产品生产工艺流程。
(4)工厂生产制作:严格控制木材含水率,用干燥窖对木材进行干燥,待木材含水率控制在8-12%范围内,方可使用。
(5)木材指接:将原材料经过进口设备锯切,刨平加工成型材,开齿指接,做成工程所需的各种成型基材。
(6)精加工成型:用进口加工设备,将实木或板材加工成木制品所需的各种工片。
(7)饰面:饰面材料采用名贵的进口木皮和实木单板,通过复杂的设备流程,经高温高压将木皮或实木单板牢固压合在木材基层上。
(8)喷漆:喷涂原料采用喷涂高档家具用的聚脂漆和硝基漆,材料表面喷涂质量高,漆膜表面光滑、不起鼓。
(9)模拟组装:根据工厂下单确定的规格、尺寸,把加工后的零部件在工厂进行模拟组装,并做标记分类包装。
(10)将成品木制品分类包装完毕后运往现场。
(11)现场质检:产品运到现场放置于安装位置时,由安装队负责人、厂家及监理共同对门的状况进行检验,确认无误后方可进行安装。
产品应根据工作顺序分类整齐,摆放到位。
(12)门套组装:按照门扇及洞口尺寸在铺有保护垫或光滑洁净的地面进行门套组装;组装连接处应严密平整,无黑缝。
成品套装门施工方案
一、工艺流程图
1、门扇安装前,应检查门框上、中、下三部分的宽度是否一致,如果偏差2mm 以上要进行修整。
要明确开启方向,而后量出门框口的净尺寸,考虑风缝的大小,再确定扇的高度和宽度,即进行修刨。
2、修刨时,在门扇的高度方向先刨平下冒头,以此为准再修刨上冒头;
在宽度方向上应将门扇立于门框中,检查与门框配合的松紧度,根据留缝要求进行修刨。
由于木材的干缩湿胀,而且门扇、框均需要油漆饰及打底厚度,所以安装时要留缝,包括上述的封缝。
门与地面缝(装饰面5mm )、门扇与门骑缝(油漆前2mm )。
3、门扇安装,采用初安调整临时固定安装固定的流程进行。
修刨好的门扇,用木楔临时立于门框中,安排好缝隙后面的合页位置。
合页位置距上、下边的距离宜为门窗扇高度的1/10,此位置利于合页受力,又可避开榫头。
然后再把扇取下,用扁铲剔出合页槽。
合页槽应外边浅,里边深,其深度应把合页合上以后能够与框、扇平正为准。
剔槽后放入合页,上下合页各拧1颗螺丝钉将扇挂上,检查缝隙是否符合要求,扇与框是否齐平,扇能否关好。
在检查合格后,再将螺丝钉全部上齐。
对于双记扇门窗的安装,还需注意其错口序,按其开启方向看,右手门是盖口,左手门是等门。
4、比准锁头、锁线位置后,先安装锁母,再安装锁头,并进行各种用途的调试。
5、进行门扇安装的综合检查,确认合格后即可进行下道工序施工。
三、验收标准见下表:。

门窗工程施工方案1免漆木塑门安装1.检查免漆套装门的门框、门套线、挡门条、密封条,零部件是否齐全。
2.校对洞口安装前应查看免漆木塑门的洞口尺寸是否符合安装要求,不符合要求应予以必要的处理。
3.组装门框免漆木塑门门框组装时,竖框与横框搭接处必须涂胶,然后用自攻丝予以固定。
4.定位门框免漆套装门的门框应按室内标高线就位,可先用木楔从门框周围夹紧门框,再用工装和木楔从门框内口撑紧门框,通过夹门框内外木楔,调整门框竖直度、水平度及门框内径尺寸,使其达到设计要求(门框与门扇间隙2.5-3mm/边,门扇与地面5-8mm)。
5.门框注胶在门框与墙体间填充发泡胶前首先要清理干净墙体,用喷壶湿润墙面,填充发泡胶,注意发泡胶填充要适量,多余发泡胶用刀片切平。
6.安装门套线待4-6小时发泡胶固化后,卸下工装和木楔,在门框嵌槽内涂胶,然后将门套线嵌入门框,轻轻敲紧压实使门套线与墙体紧密贴合。
7.安装门扇在安装时还要注意免漆木塑门开启的方向,安装五金,门扇与门框间隙达到设计要求,保证门扇开关灵活。
2金属门、窗安装塑钢门窗由框和扇组成。
一般在框和扇上都镶嵌有5—8mm的玻璃。
塑钢门窗的构造和施工特点是:重量轻、强度高、保温、隔音、防尘、防虫蛀,经久耐用,而且表面色泽美观,装饰效果优良。
1、材料要求1)塑钢门窗的规格、型号应符合设计要求,五金配件配套齐全,并具有出厂合格证。
2)防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接铁脚、连接板等应符合设计要求和有关标准的规定。
3)进场前应先对塑钢窗进行行验收检查,不合格者不准进场。
运到现场的塑钢门窗应分型规格堆放整齐,并存放于仓库内。
搬运时轻拿轻放,严禁扔摔。
2、主要机具设备1)机械设备电锤、射钉枪、电焊机、经纬仪。
2)主要工具螺丝刀、手锤、板后、钳子、水平尺、线坠。
3、作业条件1)主体结构经有关质量部门验收合格。
工种之间已办好交接手续。
2)检查门窗洞口尺寸及标高是否符合设计要求。
成品套装木门工程施工方案一、项目概况1.1 项目名称:成品套装木门工程1.2 项目地点:XX市XX区XX街道1.3 项目范围:本项目包括门套安装、门扇安装、五金配件安装等工作。
二、施工单位2.1 施工单位:XX建筑装饰有限公司2.2 施工负责人:XXX2.3 联系电话:XXXXXXXXX三、工程前期准备3.1 施工前的准备工作(1)确定工程详细图纸和施工图纸。
(2)准备专用工具及施工设备。
(3)购买所需的原材料和五金配件。
(4)确定施工方案和工期计划。
3.2 检查原材料和五金配件(1)检查原材料的质量和规格是否符合要求。
(2)检查五金配件的完整性和安装所需数量是否充足。
(3)准备好所有的施工工具和设备。
四、施工流程4.1 门套安装(1)测量门洞尺寸,根据实际情况在门洞内部安装门套。
(2)安装门套时要根据门洞的水平和垂直度进行调整,确保门套的平整和垂直。
(3)使用木螺丝将门套固定在墙体上,确保门套的牢固。
(4)安装门套时,在门套的接缝处进行美观处理,使整体效果更加美观。
4.2 门扇安装(1)将门扇放置在门套上,调整门扇和门套之间的间隙,确保门扇的开合自如。
(2)使用合适的螺丝将门扇固定在门套上,确保门扇的牢固和稳定。
(3)在门扇的表面进行必要的打磨和涂料处理,使门扇的表面光滑和美观。
4.3 五金配件安装(1)安装门锁:根据实际需要,在门扇上安装门锁,确保门锁的安装牢固和正常使用。
(2)安装门把手:根据门扇的设计和实际需要,在门扇上安装通用型门把手,确保门把手的安装美观和舒适。
(3)其他五金配件的安装:根据实际需要,安装门吸、门夹等其他五金配件,确保所有五金配件的安装牢固和正常使用。
4.4 验收(1)对成品套装木门的整体效果进行验收。
(2)检查门套、门扇和五金配件的安装质量和美观效果。
(3)对整个工程进行验收并填写验收报告。
(4)如出现问题,及时进行整改,直至达到验收标准。
五、施工安全与质量控制5.1 安全控制(1)施工单位必须遵守相关安全法规,保证施工现场的安全。
办公楼室内装饰装修工程施工方案两篇篇一:办公楼室内装饰装修工程施工方案工程概况1.工程名称:2.办公楼室内装饰装修工程设计图纸。
3.工程地点:4.3.工程规模:工程总建筑面积2499平方米(地上六层)、室内设计面积1767.2平方米,建筑高度24M。
4.工程招标内容及范围:本次招标范围为四川里伍铜业股份有限公司办公楼室内装饰装修工程,建筑物为1幢室内装饰工程的顶棚、地面、墙面、门窗、电气及灯具等施工图纸范围内的所有内容。
具体内容如下:(1)顶棚工程: 轻钢龙骨纸面石膏板、矿棉板面层,白色乳胶漆饰面。
大面积采用600mm×600mm 矿棉板吊顶。
(2)地面工程:公共空间和过道采用采用800×800高级亮光白色玻化砖及皇室啡石材。
门卫室300×300白色玻化砖,开敞办公室800×800白色玻化砖。
卫生间采用300*300白色玻化砖及600*600深色玻化砖。
(3)墙面工程:大厅大部分采用干挂米黄洞石,80mm皇室啡石材踢脚线,卫生间采用金檀木清漆饰面及白色墙砖。
办公和其余空间墙面采用金檀木清漆饰面及白色乳胶漆。
(4)门窗工程:成品套装门,现场造型夹板门制作安装,12mm钢化玻璃(5)电气工程:室内照明线路铺设及开关灯具插座等的安装。
(6)浴卫工程:PP-R 管、PVC 排水管及部分卫生洁具安装,特别注意卫生间防水的处理。
5.监理单位: (待定)6.工程施工环境:该工程位于市区,附近居民较多,施工阶段对噪音方面要紧抓,在不扰民的情况下完成本工程,树立公司一贯的良好形象。
7.工程特点:该工程室内装饰设计新颖,采用了多种新型环保的装饰材料,设计简洁现代、美观大方,又不失传统特色。
部分材料新颖独特,色彩紧扣政府部分形象,富有人性的空间。
重点在于大厅、大厅栏杆、办公室、大小会议室、多功能厅、和卫生间防水以及专业线路的铺设。
8.工期要求:按招标文件要求,在105日历天内完成施工任务。

套装门的详细安装方法
套装门是家居装修中常见的一种门类,它不仅美观大方,而且安装简便。
下面,我们将为大家介绍套装门的详细安装方法。
首先,准备工作。
在安装套装门之前,需要准备好相关的工具和材料,如螺丝刀、螺丝、扳手、胶水、尺子等,确保安装过程中能够顺利进行。
接下来,测量门洞尺寸。
在安装套装门之前,需要准确测量门洞的尺寸,确保套装门能够完美地安装在门洞上,避免安装后出现不合适的情况。
然后,安装门套。
首先将门套放置在门洞中,用尺子和水平仪来确认门套的位置和水平度,然后使用螺丝刀和螺丝将门套固定在门洞上。
接着,安装门扇。
将门扇放置在门套上,用螺丝刀和螺丝将门扇固定在门套上,确保门扇安装稳固。
接下来,安装门锁。
根据门锁的安装位置,使用工具将门锁固
定在门扇上,然后进行开合测试,确保门锁安装正确并且灵活。
最后,进行整体调试。
安装完成后,需要对套装门进行整体调试,检查门扇的开合是否灵活,门锁是否安装正确,门套是否牢固等,确保安装效果符合要求。
通过以上的详细安装方法,相信大家对套装门的安装已经有了更清晰的认识。
在安装套装门时,一定要仔细操作,确保安装效果美观、牢固。
希望以上内容能够帮助到大家,祝大家安装顺利!。
套装门施工方案引言套装门是一种常见的门类,其施工方案对于保证门的质量和使用效果至关重要。
本文将介绍套装门的施工方案,包括施工准备、施工步骤和注意事项,以帮助读者正确进行套装门的安装。
施工准备在进行套装门的施工之前,需要进行一些准备工作,以确保施工的顺利进行。
1.测量和准备尺寸:首先需要测量门洞的尺寸,确保套装门与之匹配。
同时,根据尺寸确定所需门套和门框的尺寸,以便提前准备所需材料。
2.购买材料和工具:根据测量结果,购买适当尺寸的套装门、门套和门框。
除此之外,还需要准备安装所需的工具,如电钻、榫头机、锯等,以及一些常用的装修工具。
3.检查施工环境:在施工之前,需要检查门洞周围的环境是否适宜施工。
确保门洞的周围没有障碍物,并清理门洞及周围的地面,以方便施工。
4.阅读说明书:在施工之前,务必仔细阅读套装门的说明书,了解门的安装要点和注意事项。
根据说明书的要求,准备相关的安装配件和固定材料。
施工步骤根据套装门的特点和实际施工情况,以下是一般的套装门施工步骤:1.安装门套:首先需要安装门套,门套是套装门的固定依据。
根据门套的尺寸和形状,使用榫头机将门套固定在门洞上。
根据需要,可以使用木工胶水加强门套的固定效果。
2.安装门框:在门套固定好后,需要安装门框。
门框作为套装门的支撑架构,需要使用螺丝和钉子将其固定在门套上。
在安装门框之前,需要使用电钻在门框上预先打孔,以方便螺丝的固定。
根据需要,可以使用水平仪和量具来保证门框的水平和垂直度。
3.安装门扇:门扇是套装门的主体部分,需要将其安装在门框上。
根据门扇的尺寸和形状,使用螺丝将门扇固定在门框上。
在固定门扇之前,可以使用木工胶水加强门扇与门框的连接。
4.调整和测试:在安装完成后,需要逐一检查门扇的开启、关闭和锁闭情况。
如有需要,可以使用调节螺丝来调整门的开关力度和位置。
同时,还需要测试门扇是否与门框的密封性良好,以确保门的使用效果。
5.清理和保养:最后,需要清理施工现场的杂物和尘土,并对新安装的套装门进行保养。
入户木质门带套施工方案1. 前言入户门作为住宅的重要组成部分之一,不仅要注重美观和实用性,还要考虑到其安全性和耐用性。
本文档将介绍一种常见的入户木质门带套施工方案,以供参考和实施。
2. 施工准备在进行入户木质门带套施工之前,需要做以下准备工作:•确定门的尺寸和型号•准备好所需的施工材料和工具,包括但不限于木材、墙砖、砂浆、电动工具、钉子、螺丝等•清理施工现场,确保地面和墙面干净整洁•确定好施工的时间和施工队伍3. 施工步骤3.1 安装门框1.根据门的尺寸和型号,确定合适的门框尺寸,并将门框按照要求进行加工和拼装。
2.使用水平仪和测量工具,将门框的位置确定在墙体上,并用铅笔标记出来。
3.使用电钻和螺丝将门框固定在墙体上,确保门框的水平和垂直度。
3.2 安装门扇1.将预先加工好的木质门扇放置在门框内,并调整好位置和间隙。
2.使用螺丝和螺丝刀,将门扇固定在门框上,确保门扇的稳固性和平衡性。
3.检查门扇的开启和关闭是否流畅,如果有问题,及时调整和修正。
3.3 安装门套1.根据门框的尺寸和风格,选择合适的门套材料,并进行加工和处理。
2.将预先加工好的门套放置在门框周围,并调整好位置和间隙。
3.使用螺丝和螺丝刀,将门套固定在门框和墙体上,确保门套的平整和牢固。
4.使用木工胶水或胶带,将门套与门框和墙体之间的缝隙密封起来,以增加密封性和美观性。
3.4 防水和装饰处理1.使用适当的防水材料,对门框和门套进行防水处理,以增加其使用寿命。
2.根据需要,选择合适的装饰材料和方法,对门框和门套进行装饰处理,增加其美观性。
4. 安全注意事项在进行入户木质门带套施工的过程中,需要注意以下安全事项:•佩戴好个人防护装备,包括手套、口罩和护目镜等,避免受伤和吸入有害物质。
•使用电动工具时要注意安全操作,避免发生意外事故。
•将工具和材料放置整齐,避免造成绊倒和其他意外伤害。
•定期检查施工现场,保持整洁和有序,避免发生滑倒和其他意外事故。
中国农行呼市新城支行装修工程(成品套装门安装)专项施工方案编?制?人:胡日德审?核?人:郭立权审?批?人:陶志编制单位:内蒙古诚达建筑装饰有限公司编制日期:2014年7月11号成品套装门施工方案一、工程概况本工程为中国农业银行呼市新城支行办公楼内装饰工程,层数为四层,总建筑面积约平米。
1)成品套装门安装施工方案1、工艺流程图2、主要操作要点:1)门窗扇安装前,应检查门窗框上、中、下三部分的宽度是否一致,如果偏差2mm以上要进行修整。
要明确开启方向,而后量出门窗框口的净尺寸,考虑风缝的大小,再确定扇的高度和宽度,即进行修刨。
2)修刨时,在门窗扇的高度方向先刨平下冒头,以此为准再修刨上冒头;在宽度方向上应将门窗扇立于门窗框中,检查与门窗框配合的松紧度,根据留缝要求进行修刨。
由于木材的干缩湿胀,而且门窗扇、框均需要油漆饰及打底厚度,所以安装时要留缝,包括上述的封缝。
门扇与地面缝(装饰面5mm)、门扇与门骑缝(油漆前2mm)。
3)门窗扇安装,采用初安调整临时固定安装固定的流程进行。
修刨好的门窗扇,用木楔临时立于门窗框中,安排好缝隙后面的合页位置。
合页位置距上、下边的距离宜为门窗扇高度的1/10,此位置利于合页受力,又可避开榫头。
然后再把扇取下,用扁铲剔出合页槽。
合页槽应外边浅,里边深,其深度应把合页合上以后能够与框、扇平正为准。
剔槽后放入合页,上下合页各拧1颗螺丝钉将扇挂上,检查缝隙是否符合要求,扇与框是否齐平,扇能否关好。
在检查合格后,再将螺丝钉全部上齐。
对于双记扇门窗的安装,还需注意其错口序,按其开启方向看,右手门是盖口,左手门是等门。
4)比准锁头、锁线位置后,先安装锁母,再安装锁头,并进行各种用途的调试。
5)进行门扇、门窗安装的综合检查,确认合格后即可进行下道工序施工。
3、验收标准见下表:木门窗安装的允许偏差和检验方法。
一、编制依据1. 国家及地方相关建筑安装工程施工规范、标准;2. 建筑设计图纸及相关技术文件;3. 套装门产品说明书及质量标准;4. 施工现场实际情况。
二、工程概况1. 工程名称:XX项目套装门安装工程;2. 工程地点:XX地区;3. 工程规模:XX平方米;4. 施工单位:XX有限公司;5. 设计单位:XX设计院。
三、施工准备1. 人员准备:组织施工队伍,明确施工人员职责;2. 材料准备:准备套装门、门框、合页、门锁、把手等材料;3. 工具准备:准备好电钻、螺丝刀、水平尺、钢卷尺等施工工具;4. 施工场地准备:清理施工现场,确保施工环境整洁、安全。
四、施工工艺1. 施工流程:施工准备→门框安装→门扇安装→门锁安装→门把手安装→成品保护;2. 施工要点:(1)门框安装:a. 检查门框尺寸,确保与设计尺寸相符;b. 按照设计要求,在墙体上预埋膨胀螺栓;c. 将门框固定在预埋螺栓上,调整水平、垂直度;d. 检查门框与墙体之间的缝隙,进行填充密封。
(2)门扇安装:a. 检查门扇尺寸,确保与门框尺寸相符;b. 将门扇插入门框,调整水平、垂直度;c. 安装合页,确保门扇开启灵活;d. 检查门扇开启幅度,确保符合要求。
(3)门锁安装:a. 根据门锁类型,选择合适的安装位置;b. 使用电钻在门扇上钻孔,安装门锁;c. 检查门锁安装牢固度,确保使用安全。
(4)门把手安装:a. 根据门把手类型,选择合适的安装位置;b. 使用电钻在门扇上钻孔,安装门把手;c. 检查门把手安装牢固度,确保使用安全。
(5)成品保护:a. 施工过程中,注意保护门框、门扇等成品;b. 完成安装后,对施工现场进行清理,确保整洁。
五、施工质量控制1. 严格按照施工规范、标准进行施工;2. 加强施工过程中的质量检查,确保施工质量;3. 对不合格的施工进行整改,确保达到设计要求。
六、安全文明施工1. 严格执行施工现场安全管理制度;2. 加强施工人员安全教育,提高安全意识;3. 保持施工现场整洁,确保文明施工。
套装门的详细安装方法安装套装门是一项需要细心和耐心的工作,正确的安装不仅可以保证门的使用效果,还可以延长门的使用寿命。
下面将详细介绍套装门的安装方法,希望对大家有所帮助。
1. 准备工作。
在安装套装门之前,首先要做好准备工作。
检查所购买的套装门是否齐全,包括门框、门扇、五金配件等。
同时,还需要准备好安装工具,如螺丝刀、螺丝批、尺子、电动钻等。
在开始安装之前,一定要仔细阅读安装说明书,了解安装步骤和注意事项。
2. 安装门框。
首先,需要将门框放置在门洞中,用水平尺来检查门框是否水平。
如果不水平,可以在门框下方垫上木块来调整。
确认门框水平后,可以使用膨胀螺丝将门框固定在墙体上。
在固定门框时,需要注意门框的垂直度,使用垂直尺来检查门框是否垂直。
3. 安装门扇。
接下来,将门扇放置在门框中,用螺丝刀将门扇与门框连接起来。
在连接时,要注意门扇与门框的间隙是否均匀,可以使用尺子来进行测量。
另外,还需要安装门扇的五金配件,如门锁、门把手等。
在安装五金配件时,要注意位置的准确性,以确保门的正常使用。
4. 调整门扇。
安装完门扇后,需要进行调整,确保门扇的开合顺畅。
可以使用调节螺丝来调整门扇的水平度和垂直度,以及门扇与地面的间隙。
调整完成后,再次检查门扇的开合情况,确保没有卡滞和异响。
5. 完善细节。
最后,对安装完成的套装门进行细节处理。
检查门框和门扇的连接处是否牢固,是否有松动现象。
同时,还需要清理门扇表面的保护膜,确保门面干净整洁。
最后,可以进行开合测试,确认门的使用效果。
通过以上步骤的详细介绍,相信大家已经对套装门的安装方法有了更清晰的认识。
在安装套装门时,一定要耐心细致,严格按照安装说明书的要求进行操作,确保安装的质量和效果。
希望本文对大家有所帮助,祝大家安装顺利!。
成品套装门施工方案(总2页) -CAL-FENGHAI.-(YICAI)-Company One1
-CAL-本页仅作为文档封面,使用请直接删除
成品套装门施工方案
一、工艺流程图
1、门扇安装前,应检查门框上、中、下三部分的宽度是否一致,如果偏差2mm 以上要进行修整。
要明确开启方向,而后量出门框口的净尺寸,考虑风缝的大小,再确定扇的高度和宽度,即进行修刨。
2、修刨时,在门扇的高度方向先刨平下冒头,以此为准再修刨上冒头; 在宽度方向上应将门扇立于门框中,检查与门框配合的松紧度,根据留缝要求进行修刨。
由于木材的干缩湿胀,而且门扇、框均需要油漆饰及打底厚度,所以安装时要留缝,包括上述的封缝。
门与地面缝(装饰面5mm )、门扇与门骑缝(油漆前2mm )。
3、门扇安装,采用初安 调整 临时固定 安装固定的流程进行。
修刨好的门扇,用木楔临时立于门框中,安排好缝隙后面的合页位置。
合页位置距上、下边的距离宜为门窗扇高度的1/10,此位置利于合页受力,又可避开榫头。
然后再把扇取下,用扁铲剔出合页槽。
合页槽应外边浅,里边深,其深度应把合页合上以后能够与框、扇平正为准。
剔槽后放入合页,上下合页各拧1颗螺丝钉将扇挂上,检查缝隙是否符合要求,扇与框是否齐平,扇能否关好。
在检查合格后,再将螺丝钉全部上齐。
对于双记扇门窗的安装,还需注意其错口序,按其开启方向看,右手门是盖口,左手门是等门。
4、比准锁头、锁线位置后,先安装锁母,再安装锁头,并进行各种用途的调试。
5、进行门扇安装的综合检查,确认合格后即可进行下道工序施工。
三、验收标准见下表:。
