电动吊篮安装验收表
- 格式:docx
- 大小:7.09 KB
- 文档页数:2

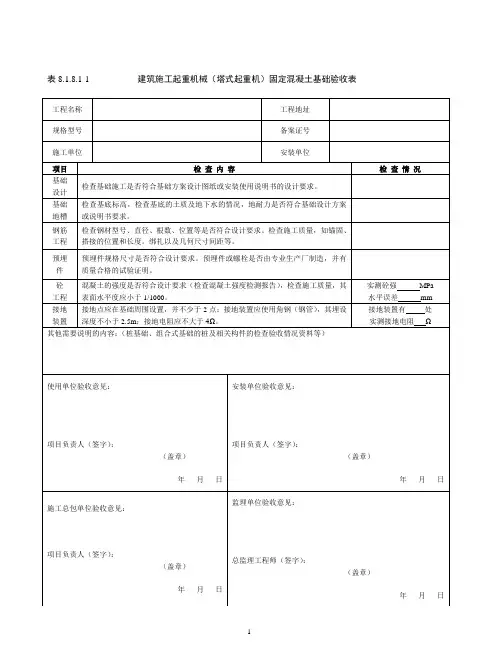

表8.1.8.1-1 建筑施工起重机械(塔式起重机)固定混凝土基础验收表表8.1.8.1-2 建筑施工起重机械(塔式起重机)预制拼装基础验收表表8.1.8.1-3 建筑施工起重机械(塔式起重机)轨道基础验收表表8.1.8.1-4 建筑施工起重机械(塔式起重机)安装前检查表表8.1.8.1-5 建筑施工起重机械(塔式起重机)安装自检表(续表一)(续表二)(续表三)注:1. 表中序号打“*”为保证项目,其他为一般项目;2. 表中打“—”的表示该处不必填写,而只需在相应“备注”中说明即可;3. 对于不符合要求的项目应在备注栏具体说明,对于要求量化的参数应按规定量化在备注栏内;4. 表中d表示钢丝绳公称直径;5. 钢丝绳磨损量=[(公称直径-实测直径)/公称直径]×100%;6. 首次安装及每次附着顶升后,安装单位均应按此表对塔式起重机进行自检。
表8.1.8.1-7 建筑施工起重机械(塔式起重机)安装验收记录表注:首次安装及每次附着顶升后,施工总承包单位应组织有关单位按此表对塔式起重机进行验收。
8.1.8.2 施工升降机安装验收相关资料表8.1.8.2-1 建筑施工起重机械(施工升降机)基础验收表表8.1.8.2-2 建筑施工起重机械(施工升降机)安装前检查表表8.1.8.2-3 建筑施工起重机械(施工升降机)安装自检表(续表一)(续表二)注:首次安装及每次附着加节后,安装单位均应按此表对施工升降机进行自检。
表8.1.8.2-5 建筑施工起重机械(施工升降机)安装验收记录表(续表)注:1.对不符合要求的项目在备注栏具体说明,对要求量化的参数应填写实测值。
2.每次附着加节后,施工总承包单位应组织有关单位按此表对施工升降机进行验收。
8.1.8.3 物料提升机安装验收相关资料表8.1.8.3-2 建筑施工起重机械(物料提升机)安装自检表(续表一)表8.1.8.3-4 建筑施工起重机械(物料提升机)安装验收记录表(续表)注:1.每次加节后,施工总承包单位应组织有关单位按此表对物料提升机进行验收。
一、吊蓝验收表(一)施工方案(1)吊蓝应编制设计计算书及施工方案并经上级批准。
(2)施工方案必须根据工程特点,制定选用的挑梁,对挑梁与建筑结构固定和抗倾覆,要有明确的措施要求。
(3)当使用厂家生产的产品时,应有产品合格证及安装、维修、使用说明书等相关资料。
(4)吊篮平台的宽度0.8-1m,长度不宜超过6m,小于3m长度设2个吊点,大于3m设3个吊点。
(二)制作组装(1)挑梁锚固应不小于14号工字钢或承载能力大于14号工字钢的钢材,预埋件应是大于16mm的圆钢,距支点大于3m,悬挑梁挑出长度应使吊篮钢丝绳垂直地面,并在挑梁两端分别用纵向水平杆将挑梁连接成整体。
挑梁必须与建筑结构连接牢靠;当采用压重时,应确定配重的质量,并有固定措施,防止配重产生位移。
挑梁应外高里低,外侧与内侧的力矩比1:3为宜。
(2)吊蓝组装应依据设计进行。
吊监平台可采用焊接或螺栓连接,不允许使用钢管扣件连接方法组装。
吊监平台组装后,应经2倍的均布额定荷载试压(不少于4h)确认,并标明允许载重量。
(3)电动(手板)葫芦应有出厂合格证。
手动吊篮必须使用建筑吊篮专用手扳葫芦,其松卸系统必须有二次闭锁装置。
(HHS型手扳葫芦)(4)吊篮应在使用前进行荷载试验。
(三)安全装置(1)升降葫芦应设保险卡。
保险卡是在弹簧的作用下能锁定松卸手柄,其夹紧系统始终处于夹紧状态,不致因受到各种原因的外力误动作松卸手柄,防止吊篮平台在正常工作情况下发生自动下滑事故。
(2)吊篮必须装有安全锁,并在各吊篮平台悬挂处增设一根与提升钢丝绳相同型号的保险绳;(保险钢丝绳直径大于12.5mm),每根保险绳上安装建筑吊篮专用安全锁,吊篮在下滑速度大于25m/min时动作,在下滑距离100mm以内停止。
(4)当使用电动提升机时,应在吊篮平台上下两个方向装设行程限位器,对其上下运行位置、距离进行限定;配备两套独立的制动器,每套均可使带有额定荷载125%的吊篮平台停住。
(5)严禁使用有接头的钢丝绳,一组接头绳卡不少于4个,绳头应做安全弯。
吊篮验收资料目录
1、吊篮方案审批
2、吊篮备案资料
3、厂家资料(说明书、检查报告)
4、吊篮上架操作人员花名册(附身份证复印件)
5、吊篮上架操作人员身体状况(二甲医院的体检表)
6、吊篮上架操作人员安全教育记录
7、吊篮上架操作人员安全交底
8、高处作业吊篮安装拆卸工证件
9、电动吊篮专业电工证件
10、吊篮安全锁、限位器检测报告
11、吊篮限载标识
12、项目自检记录
13、公司检查验收记录
14、吊篮日常检查记录
高处作业吊篮检查验收记录表
附:1、本表由安装单位填写,对需要量化的参数要按规定填入相应括号内。
2、每20套电动吊篮为一组
吊篮日常检查表
设备编号:检查人员:日期:年月日。
电动吊篮移机安装验收记录表项目名称:电动吊篮移机安装验收日期:20XX年XX月XX日一、项目概述本次安装工程是为了将电动吊篮移机至新的位置,以满足施工需要。
本文档为验收记录表,记录安装过程中的关键环节以及验收结果。
二、施工方案1. 施工前的准备工作a. 对施工现场进行勘测,确认移机位置和条件。
b. 制定详细的施工方案,包括拆卸、移机和安装等环节。
2. 拆卸a. 拆卸吊篮设备,确保拆卸过程中无损坏。
b. 将吊篮设备进行分类、清点和标识,以便后续的移机和安装工作。
3. 移机a. 使用专业的起重设备,将吊篮设备移至新的位置。
b. 在移机过程中,确保设备平稳、安全地运输,避免发生意外。
4. 安装a. 根据现场实际情况,进行吊篮设备的重新安装。
b. 严格按照设备安装说明书和相关规范要求进行操作,确保设备安装正确、牢固。
三、验收结果经过施工方案的实施,本次电动吊篮移机安装工程获得了以下结果:1. 拆卸环节a. 拆卸过程中,吊篮设备无任何损坏,拆卸操作符合安全要求。
b. 拆卸后的设备分类、清点和标识工作完成,方便后续移机和安装工作。
2. 移机环节a. 移机过程中,吊篮设备平稳、安全地运输至新的位置。
b. 移机操作符合起重设备操作规范,未发生任何意外事件。
3. 安装环节a. 安装过程中,吊篮设备按照设备安装说明书和相关规范要求进行操作。
b. 安装完成后,吊篮设备牢固、稳定,符合安全要求。
四、问题与建议在本次电动吊篮移机安装工程中,未发现任何问题和不合格项。
根据验收结果,现场施工团队的工作质量和操作水平得到了肯定。
五、总结本次电动吊篮移机安装工程顺利完成,各环节的施工方案得到了有效实施,验收结果符合要求。
感谢施工团队的辛勤努力和专业水平,使项目顺利进行。
六、签字项目经理(签名):______________。
吊篮验收记录表填写示范吊篮验收记录表是用来记录吊篮的检查和验收情况的重要文件,填写时需要详细、准确地记录各项检查内容。
以下是一般吊篮验收记录表的填写示范,以供参考:吊篮验收记录表。
日期,_______________________。
吊篮型号,_______________________。
生产厂家,_______________________。
检查人,_______________________。
序号检查项目检查内容检查结果备注。
1 吊篮外观检查吊篮表面是否有明显损坏、变形或腐蚀□合格□不合格 _________________________。
2 吊篮结构检查吊篮结构是否完好,吊篮连接件是否牢固□合格□不合格 _________________________。
3 吊篮安全装置检查吊篮安全门、安全锁等安全装置是否齐全可靠□合格□不合格 _________________________。
4 吊篮钢丝绳检查吊篮钢丝绳是否有断裂、变形或磨损□合格□不合格 _________________________。
5 吊篮悬挂检查吊篮悬挂系统是否完好,吊篮悬挂点是否牢固□合格□不合格 _________________________。
6 吊篮操作检查吊篮操作系统是否灵活可靠□合格□不合格 _________________________。
7 吊篮标识检查吊篮标识是否清晰完整□合格□不合格 _________________________。
检查人签名,_______________________ 复核人签名,_______________________。
填写说明:1. 日期栏填写检查日期。
2. 吊篮型号和生产厂家栏填写相应信息。
3. 检查项目栏列出吊篮的各项检查内容,如外观、结构、安全装置、钢丝绳、悬挂系统、操作系统、标识等。
4. 检查内容栏填写具体的检查情况,包括发现的问题或异常情况。
5. 检查结果栏勾选“合格”或“不合格”,如有不合格情况,需在备注栏说明具体情况。
电动吊篮自检表一、电动吊篮外观检查:1. 检查吊篮表面是否有明显损坏、变形或者裂缝。
2. 检查吊篮边沿和吊篮门是否完好无损。
3. 检查吊篮悬挂装置和连接件是否紧固可靠。
4. 检查吊篮防护网是否齐全、无松动,网孔大小是否符合安全要求。
二、电动吊篮电器系统检查:1. 检查电动吊篮电源线是否完好无损,插头是否松动。
2. 检查电动机及电动机控制部分是否正常运转,观察是否有明显异常声音或异味。
3. 检查电动吊篮电气系统是否存在漏电隐患,確保电气设备安全可靠。
三、电动吊篮安全装置检查:1. 检查紧急停止开关是否正常工作,能够迅速切断电源。
2. 检查重载保护装置是否灵敏可靠,确保在超过额定载荷时及时发出警报并停止运行。
3. 检查限位器是否正常工作,能够在上升或下降到达限位时自动停止。
四、电动吊篮钢丝绳及传动系统检查:1. 检查吊篮钢丝绳是否完好无损,有无断裂、磨损或变形等现象。
2. 检查钢丝绳接绳处是否牢固,卷筒、滑轮轴承是否灵活运转。
3. 检查传动齿轮、皮带及链条等部件是否有磨损、断裂或变形。
五、电动吊篮制动系统检查:1. 检查制动器是否灵敏可靠,能够迅速制动并停止吊篮运行。
2. 检查制动器摩擦片是否磨损、脱落或损坏,制动效果是否正常。
六、电动吊篮操作设备检查:1. 检查吊篮操纵杆、按钮、指示灯等操作设备的功能是否正常。
2. 检查控制台、仪表盘等部件是否完好,指示灯、数码显示器等是否正常工作。
七、电动吊篮整体功能检查:1. 检查升降平稳性,观察是否有明显晃动或不平稳现象。
2. 检查吊篮下降速度是否符合要求,并能够平稳停在指定位置。
3. 检查吊篮紧急停电后的自救功能是否正常,能否安全降落到下方平台。
综上所述,电动吊篮自检表对其外观、电器系统、安全装置、钢丝绳及传动系统、制动系统、操作设备以及整体功能进行了全面检查,确保电动吊篮的安全可靠运行。
各项检查内容的合格与否直接影响到电动吊篮的使用安全,必须定期进行自检维护,并按照相关规定做好记录。
吊篮安装验收书工程名称工程地址施工单位安装单位(总包单位)施用单位吊篮型号生产厂家/编号提升高度( m)安全锁型号起重钢丝绳安全钢丝绳型号 /规格型号 /规格安装时间年月日检测时间年月日名序验收内容要求检查结备称号情况果注1企业资质证书2企业安全生产许可证资 3 设备拆装资格证4拆装施工方案5设备合格证、使用说明书料6设备租赁安装合同总包与分包(使用)单位7 合同8 20min 运行状况无异常发热及声响,无漏油、渗油提9 额载制动距离≤ 100mm10 提升速度8m/min-12m/min升11 静载( 150%)滑移< 2mm机电磁制动器间隙正常,与安装架连12 电动机接牢固13 断丝及断股无断丝、无断股无明显变形(松股、折弯、起股)钢14 磨损情况及锈蚀,无明显损伤(压痕、烧蚀、丝堆积),无明显磨损,直径减少≤绳7%15 与悬挂机构连接连接牢固,绳卡无松动16 外观无油污及其它污物悬17 强度及刚度无裂纹、无变形、无损毁吊 18 悬吊平台底部平台四周不小于150mm 档板平19 结构件结构件无变形,底板、档板、护栏台无破损,焊缝无裂纹,脱焊。
20 架体连接栏杆、安装架、底架连接牢固。
21 锁绳角度悬吊平台纵向倾斜角度不应大于8 度安22 锁绳测试 3— 5 次,可靠率 100% 全锁绳可靠率锁23 摆臂动作灵活,无卡滞现象24 离心式安全锁手动锁绳有效,快速抽绳动作悬25 强度及刚度无裂纹、无变形、无损毁挂26 配重数量齐全、固定。
机27 连接件各连接件牢固可靠,滚轮销紧。
构28 距离及定位悬挂机构的距离准确,定位可靠。
电29 漏电、接零保护安装正确、工作正常。
器30 电器箱内各处坚固件无松动及31 限位开关、交流接触器、安装正确、工作正常控转换开关制电线、电缆无破损、插头、插座完32 外观系好。
统33 制动开关按钮安装正确、工作正常。
存在问题及处理意见整改负责人:年月日验收结论安使装用单单位位意负责人:年月日意负责人:年月日见见监总承理包单单位位负责人:年月日意负责人:年月日意见见说明: 1、本使用验收书一式三份,使用单位、监理单位、安全监督部门各一份。
注:1. 表中序号打“*”为保证项目,其他为一般项目;
2.表中打“—”的表示该处不必填写,而只需在相应“备注”中说明即可;
3.对于不符合要求的项目应在备注栏具体说明,对于要求量化的参数应按规定量化在备注栏内;
4.表中d表示钢丝绳公称直径;
5.钢丝绳磨损量=[(公称直径一实测直径)/公称直径]X100%;
6.首次安装及每次附着顶升后,安装单位均应按此表对塔式起重机进行自检。
8.1.8.2施工升降机安装验收相关资料
表8.1.8.2-1 建筑施工起重机械(施工升降机)基础验收表
表8.1.8.2-3 建筑施工起重机械(施工升降机)安装自检表
(续表一)
注:1.对不符合要求的项目在备注栏具体说明,对要求量化的参数应填写实测值。
2.每次附着加节后,施工总承包单位应组织有关单位按此表对施工升降机进行验收。
8.1.8.3物料提升机安装验收相关资料
表8.1.8.3-1 建筑施工起重机械(物料提升机)基础验收表
注:1.每次加节后,施工总承包单位应组织有关单位按此表对物料提升机进行验收。
表8.2.7.1-1 附着式升降脚手架首次安装后自检表
高处作业吊篮安装自检表
表8.2.7.2-1
(续表)
检查人(签字):
施工总包单位机械管理员(签字)使用单位(盖章)
年月日。
