最新住宅楼地上梁板柱墙的钢筋绑扎技术交底.doc
- 格式:doc
- 大小:801.00 KB
- 文档页数:17

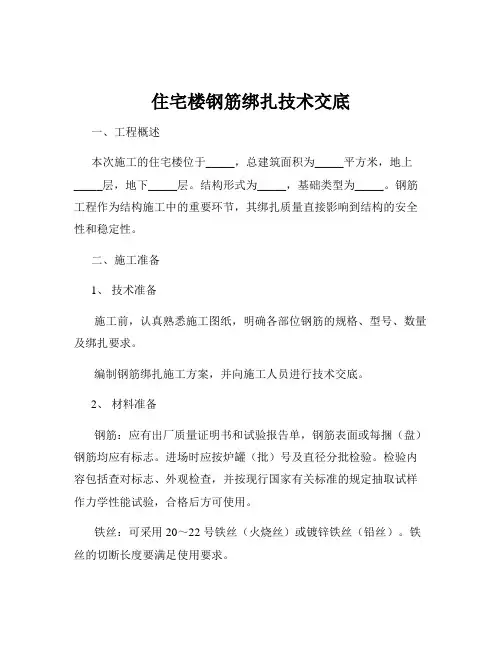

住宅楼钢筋绑扎技术交底一、工程概述本次施工的住宅楼位于_____,总建筑面积为_____平方米,地上_____层,地下_____层。
结构形式为_____,基础类型为_____。
钢筋工程作为结构施工中的重要环节,其绑扎质量直接影响到结构的安全性和稳定性。
二、施工准备1、技术准备施工前,认真熟悉施工图纸,明确各部位钢筋的规格、型号、数量及绑扎要求。
编制钢筋绑扎施工方案,并向施工人员进行技术交底。
2、材料准备钢筋:应有出厂质量证明书和试验报告单,钢筋表面或每捆(盘)钢筋均应有标志。
进场时应按炉罐(批)号及直径分批检验。
检验内容包括查对标志、外观检查,并按现行国家有关标准的规定抽取试样作力学性能试验,合格后方可使用。
铁丝:可采用 20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝的切断长度要满足使用要求。
3、工具准备常用的工具包括钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
4、作业条件钢筋进场后应检查是否有出厂证明、复试报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。
熟悉图纸,按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。
绑扎前先整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净。
根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理干净。
三、钢筋绑扎工艺流程1、柱钢筋绑扎套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于 3 个,绑扣要向柱中心。
如果柱子主筋采用光圆钢筋搭接时,角部弯钩应与模板成 45°,中间钢筋的弯钩应与模板成 90°。
搭接绑扎竖向受力筋:柱子主筋立起之后,绑扎接头的搭接长度应符合设计要求。

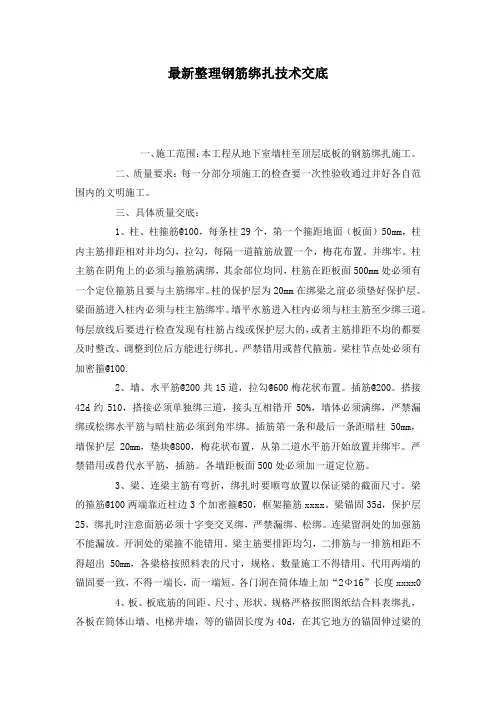

最新整理钢筋绑扎技术交底一、施工范围:本工程从地下室墙柱至顶层底板的钢筋绑扎施工。
二、质量要求:每一分部分项施工的检查要一次性验收通过并好各自范围内的文明施工。
三、具体质量交底:1、柱、柱箍筋@100,每条柱29个,第一个箍距地面(板面)50mm,柱内主筋排距相对并均匀,拉勾,每隔一道箍筋放置一个,梅花布置。
并绑牢。
柱主筋在阴角上的必须与箍筋满绑,其余部位均同,柱筋在距板面500mm处必须有一个定位箍筋且要与主筋绑牢。
柱的保护层为20mm在绑梁之前必须垫好保护层。
梁面筋进入柱内必须与柱主筋绑牢。
墙平水筋进入柱内必须与柱主筋至少绑三道。
每层放线后要进行检查发现有柱筋占线或保护层大的,或者主筋排距不均的都要及时整改、调整到位后方能进行绑扎。
严禁错用或替代箍筋。
梁柱节点处必须有加密箍@100.2、墙、水平筋@200共15道,拉勾@600梅花状布置。
插筋@200。
搭接42d约510,搭接必须单独绑三道,接头互相错开50%,墙体必须满绑,严禁漏绑或松绑水平筋与暗柱筋必须到角牢绑。
插筋第一条和最后一条距暗柱50mm,墙保护层20mm,垫块@800,梅花状布置,从第二道水平筋开始放置并绑牢。
严禁错用或替代水平筋,插筋。
各墙距板面500处必须加一道定位筋。
3、梁、连梁主筋有弯折,绑扎时要顺弯放置以保证梁的截面尺寸。
梁的箍筋@100两端靠近柱边3个加密箍@50,框架箍筋xxxx。
梁锚固35d,保护层25,绑扎时注意面筋必须十字变交叉绑,严禁漏绑、松绑。
连梁留洞处的加强筋不能漏放。
开洞处的梁箍不能错用。
梁主筋要排距均匀,二排筋与一排筋相距不得超出50mm,各梁格按照料表的尺寸,规格、数量施工不得错用、代用两端的锚固要一致,不得一端长,而一端短。
各门洞在筒体墙上加“2Ф16”长度xxxx04、板、板底筋的间距、尺寸、形状、规格严格按照图纸结合料表绑扎,各板在筒体山墙、电梯井墙,等的锚固长度为40d,在其它地方的锚固伸过梁的中心线,各洞口的加强筋,板底的加强筋,卫生间的暗梁,厨房的暗梁等均按料表尺寸,结合图纸放置,严禁错用,乱用或代用。
技术交底技术交底技术交底技术交底一条猎狗将兔子赶出了窝,一直追赶他,追了很久仍没有捉到。
牧羊看到此种情景,讥笑猎狗说‘你们两个之间小的反而跑得快得多。
‘猎狗回答说:‘你不知道我们两个的跑是完全不同的!我仅仅为了一顿饭而跑,他却是为了性命而跑呀!目标二这话被猎人听到了,猎人想:猎狗说的对啊,那我要想得到更多的猎物,得想个好法子.于是,猎人又买来几条猎狗,凡是能够在打猎中捉到兔子的,就可以得到几根骨头,捉不到的就没有饭吃.这一招果然有用,猎狗们纷纷去努力追兔子,因为谁都不愿意看着别人有骨头吃,自已没的吃.就这样过了一段时间,问题又出现了.大兔子非常难捉到,小兔子好捉.但捉到大兔子得到的奖赏和捉到小兔子得到的骨头差不多,猎狗们善于观察发现了这个窍门,专门去捉小兔子.慢慢的,大家都发现了这个窍门.猎人对猎狗说:最近你们捉的兔子越来越小了,为什么?猎狗们说:反正没有什么大的区别,为什么费那么大的劲去捉那些大的呢?动力三猎人经过思考后,决定不将分得骨头的数量与是否捉到兔子挂钩,而是采用每过一段时间,就统计一次猎狗捉到兔子的总重量.按照重量来评价猎狗,决定一段时间内的待遇.于是猎狗们捉到兔子的数量和重量都增加了.猎人很开心.但是过了一段时间,猎人发现,猎狗们捉兔子的数量又少了,而且越有经验的猎狗,捉兔子的数量下降的就越利害.于是猎人又去问猎狗.猎狗说‘我们把最好的时间都奉献给了您,主人,但是我们随着时间的推移会老,当我们捉不到兔子的时候,您还会给我们骨头吃吗?‘四猎人做了论功行赏的决定.分析与汇总了所有猎狗捉到兔子的数量与重量,规定如果捉到的兔子超过了一定的数量后,即使捉不到兔子,每顿饭也可以得到一定数量的骨头.猎狗们都很高兴,大家都努力去达到猎人规定的数量.一段时间过后,终于有一些猎狗达到了猎人规定的数量.这时,其中有一只猎狗说:我们这么努力,只得到几根骨头,而我们捉的猎物远远超过了这几根骨头.我们为什么不能给自己捉兔子呢?‘于是,有些猎狗离开了猎人,自己捉兔子去了骨头与肉兼而有之……五猎人意识到猎狗正在流失,并且那些流失的猎狗像野狗一般和自己的猎狗抢兔子。
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制。
技术交底记录
交底内容:
1.作业条件
1.1机具准备:钢筋钩子、撬棍、板子、钢丝刷、色笔、盒尺,铡刀等。
1.2材料准备:
1.2.1钢筋:Ⅲ级钢筋:28、25、22、20、18、16、14;
Ⅱ级钢筋:φ28、φ25、φ20、φ16、φ14;
Ⅰ级钢筋:φ12、φ10、φ8
1.2.2钢筋表面无裂纹、老锈及油污,钢筋成型加工已完成。
1.2.3绑丝:22号火烧丝,铁锈清理干净。
1.3技术准备:工人的技术培训已经做完;墙体控制线及墙外边线已经弹好,并经验收
合格;施工缝处理符合要求,并经预检合格。
1.4作业条件:
1.4.1加工完的成品钢筋分类分规格码放整齐,做好标识,底部加垫木。
1.4.2钢筋绑扎前,检查有无锈蚀,有锈蚀时清理干净后运至绑扎部位。
1.4.3核对料单检查成品筋的规格、数量。
1.4.4墙预留筋的浮浆已处理干净,墙、柱砼已剔凿至露出石子。
1.4.5已经弹好墙边线、控制线,并验收合格。
2.施工工艺:
墙体钢筋绑扎工艺流程:
调整墙体、柱预留筋―――绑柱子主筋、与箍筋―――立墙立筋―――绑水平筋及连梁―――挂拉钩、垫块―――验筋
2. 1根据由测量人员根据施工图纸放出的墙体控制线,调整墙体、柱子预留筋,有偏移的
部位采用1:6打弯的方法调整到位。
技术交底记录
技术交底记录。

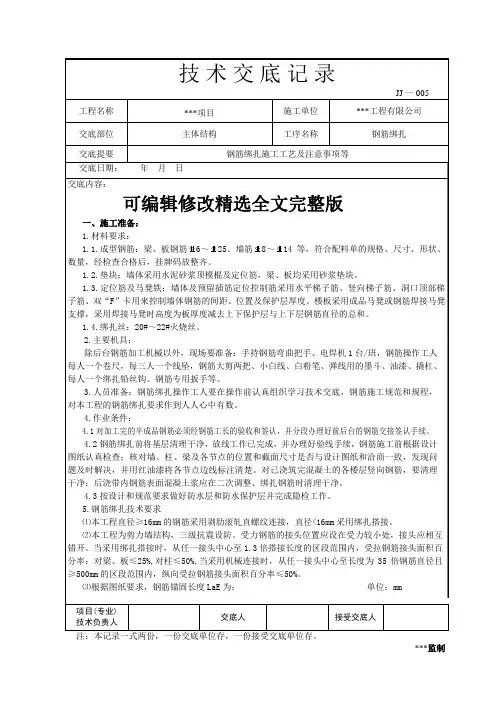

JJ一005工程名称***项目施工单位***工程有限公司交底部位主体结构工序名称钢筋绑扎交底提要钢筋绑扎施工工艺及注意事项等交底日期:年月日交底内容:项目(专业) 技术负责人交底人接受交底人剪力墙竖向钢筋连接构造1.4.定位筋的使用⑴洞口顶部梯子筋:墙体顶部钢筋定距及洞口钢筋定距支撑采用材料为HRB400级直径比被约束钢筋大一级别且不小于12的钢筋制成,放置在墙体顶部。
洞口顶部梯子筋⑵墙体水平梯子筋:水平梯子筋采用材料为HRB400级直径比被约束钢筋大一级别且不小于12mm 的钢筋制成,沿墙高方向通长设置三道。
墙体水平梯子筋⑶竖向梯子筋墙体竖向梯子筋采用材料为HRB400级直径比被约束钢筋大一级别且不小于12mm的钢筋制成,沿墙体竖向放置,间距不大于2m。
JJ一005工程名称***项目施工单位***工程有限公司交底部位主体结构工序名称钢筋绑扎交底提要钢筋绑扎施工工艺及注意事项等交底日期:年月日交底内容:项目(专业) 技术负责人交底人接受交底人墙体竖向梯子筋⑷墙体钢筋双”F”卡墙体钢筋双”F”卡采用材料为HRB400级直径比被约束钢筋大一级别且不小于14mm的钢筋制成,放置在墙体水平钢筋上,间距不大于1200mm呈“梅花形”布置。
双”F”卡2.顶板、梁、楼梯钢筋绑扎2.1.顶板钢筋绑扎⑴现浇钢筋混凝土楼板的板下铁钢筋不得在跨中搭接,其在边跨支座的锚固长度为5d且应伸至墙(梁)中心线。
板上铁钢筋不得在支座搭接,在边支座的锚固长度为0.4La+15d平直段伸入到梁(墙)外边(且大于La),当直锚长度大于la时,可不弯折。
详见下图:⑵清理模板后,用墨斗在模板上弹好主筋和分布筋间距线,要求满弹,绑扎时由楼板一侧开始,从距墙(梁)边50mm处开始依次摆放并绑扎。
双向板的底部钢筋,除注明外短跨钢筋置于下排、长JJ一005工程名称***项目施工单位***工程有限公司交底部位主体结构工序名称钢筋绑扎交底提要钢筋绑扎施工工艺及注意事项等交底日期:年月日交底内容:项目(专业) 技术负责人交底人接受交底人梁边与柱边平齐时梁筋详图梁(底标高相同)相交处纵筋做法(5)梁纵向钢筋出现双层时,两排钢筋之间垫以直径25mm的钢筋,长度以梁宽减去端头保护层为宜,间距不大于1.5m,并能保证两层钢筋的间距,并绑扎牢固。
②箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
⑤沿复合箍周边,箍筋局部重叠不宜多于两层。
以复合箍筋最外围的封闭箍筋为基准,接受交底人、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
交底人、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
、竖向、水平梯子筋:由于本工程墙体高度较高,梯子筋采用的钢筋比墙体钢筋高一200mm处放置一道,2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
即:12,10102、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
12、墙体钢筋搭接要求,见下图13、钢筋修整,模板合模之后,对伸出的墙体钢筋进行修整,并固定。
14、墙柱浇筑混凝土时派专人看管钢筋,浇筑完后,立即对伸出的钢筋进行整理。
审核人交底人、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
墙柱钢筋绑扎技术交底在建筑施工中,墙柱钢筋绑扎是一项至关重要的工作,它直接关系到建筑物的结构安全和稳定性。
为了确保墙柱钢筋绑扎的质量和施工安全,现将墙柱钢筋绑扎的技术要点和注意事项向大家进行交底。
一、施工准备1、材料准备钢筋:应按照设计要求选用合适规格、型号和强度等级的钢筋,并具备质量证明书和检验报告。
扎丝:一般采用 20~22 号镀锌铁丝。
保护层垫块:采用与混凝土强度等级相同的砂浆垫块或塑料垫块。
2、工具准备钢筋钩子、撬棍、扳手、绑扎架、钢丝刷子、粉笔、尺子等。
3、作业条件墙柱钢筋的位置线已弹好,并经过验收。
墙柱的混凝土接槎处已清理干净,并凿毛处理。
施工缝处的松散混凝土已剔除,露出坚硬石子。
二、施工工艺流程1、墙钢筋绑扎工艺流程修整预留钢筋→ 绑扎竖向钢筋→ 画水平钢筋间距线→ 绑扎水平钢筋→ 绑扎拉钩→ 调整钢筋2、柱钢筋绑扎工艺流程弹柱皮位置线、模板外控制线→ 清理柱筋污渍、柱根浮浆→ 修整底层伸出的柱预留钢筋→ 将柱子箍筋叠放在预留钢筋上→ 连接柱子竖向钢筋→ 在柱顶绑定距框→ 画箍筋间距线→ 绑扎箍筋三、施工要点1、墙钢筋绑扎修整预留钢筋:根据墙柱位置线,调整预留钢筋的位置、垂直度和保护层厚度,如有偏差应及时校正。
绑扎竖向钢筋:竖向钢筋的接头应相互错开,同一截面内钢筋接头面积百分率不应大于 50%。
相邻接头间距不应小于 500mm 且不小于35d(d 为纵向受力钢筋的较大直径)。
画水平钢筋间距线:在竖向钢筋上,按照设计要求的间距画出水平钢筋的位置线。
绑扎水平钢筋:水平钢筋应绑扎在竖向钢筋的外侧,且应满扎,不得跳扎。
钢筋的弯钩应朝向混凝土内部。
绑扎拉钩:拉钩应按照设计要求的间距和规格进行绑扎,拉钩应拉住水平钢筋和竖向钢筋的交叉点。
调整钢筋:钢筋绑扎完成后,应检查钢筋的位置、间距、保护层厚度等是否符合设计要求,如有偏差应及时调整。
2、柱钢筋绑扎弹柱皮位置线、模板外控制线:根据设计图纸,在柱子的主筋上弹出柱子的外皮位置线和模板外控制线,以便于控制柱子的截面尺寸和位置。
工程名称铭智广场日期2015年 6月 20日交底部位框架柱、梁、板、墙钢筋安装页数共 16 页,第页交底内容:一、施工准备:1.1 材料准备:三级钢筋( HRB400、HRB400E): 8、 10、12、 14、16、 18、20、 22、25、 28。
所用钢筋要求有产品合格证及性能检测报告。
焊条: E43、 E50 型焊条;垫块、20~ 22#火烧丝、塑料卡、套筒。
按施工平面图中指定的位置,将加工好的钢筋分规格、使用部位、编号、分别加垫木堆放,应有标示牌,尤其要将直径相同的二、三级钢区分开,不能混用。
1.2 主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
二、施工作业条件:2.1 钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎施工作业面。
2.2 熟悉图纸,要求检查已加工好的钢筋规格、形状、数量是否正确。
2.3 钢筋绑扎人员必须熟悉结构施工图和配筋图,明确各部位做法。
绑扎钢筋的火烧丝应按所绑扎的钢筋直径来切割火烧丝,并理顺整齐;要求当钢筋绑扎完后钢筋骨架的火烧丝不得余留超过30mm 。
2.4 清扫与弹线:混凝土缝已剔凿验收合格;清扫绑扎的地点,弹出构件中线、边线及模板控制线,在楼层上弹出洞口线,并在模板上弹出板的每根钢筋的位置线。
2.5 支撑体系及模板验收合格。
三、施工工艺:3.1 框架柱子钢筋绑扎3.1.1 工艺流程:清理校正柱子钢筋并套柱子箍筋→柱子直螺纹接头连接→画线绑扎箍筋→垫设混凝土保护层垫块→自检与报验验收3.1.2 清理校正钢筋(套柱子钢筋):柱子钢筋外表面的水泥浆,污染物等在钢筋绑扎前清除干净。
检查预留钢筋的接头位置及错开距离、保护层厚度等,如发现钢筋位移偏差大于2cm 时,请示技术主管人员出示处理方案,对个别有位移的可按1:6 的弯度调整到位 ( 即竖向钢筋每60mm高,水平方工程名称铭智广场日期2015年 6月 20日交底部位框架柱、梁、板、墙钢筋安装页数共 16 页,第页向调整 l0mm)。
住宅楼地上梁板柱墙的钢筋绑扎技术交
底.d o c
交底内容:
一、施工准备:
1.1材料准备:
一级盘条(HPB235):6、8、
三级钢筋(HRB400):8、10、12、14、16、18、20、22、25、焊条:E43、E50型焊条;砂浆垫块、塑料垫块、20#火烧丝、套筒。
按施工平面图中指定的位置,将加工好的钢筋分规格、使用部位、编号、分别加垫木堆放,应有标示牌。
1.2 主要机具:
钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
二、施工作业条件:
2.1 钢筋绑扎前,要求检查有无锈蚀,除锈之后再运至绑扎施工作业面。
2.2 熟悉图纸,检查已加工好的钢筋规格、形状、数量是否正确。
2.3 钢筋绑扎人员必须熟悉结构施工图和配筋图,明确各部位做法。
绑扎钢筋的火烧丝应按所绑扎的钢筋直径来切割火烧丝,并理顺整齐;要求当钢筋绑扎完后钢筋骨架的火烧丝不得余留超过30mm。
2.4清扫与弹线:清扫绑扎的地点,弹出构件中线、边线(或控制线),在楼层上弹出洞
口线,并在模板上弹出板的每根钢筋的位置线。
2.5 支撑体系及模板验收合格。
2.6 地下室柱子、梁、板、墙体等钢筋绑扎分十个流水段进行。
2.7本工程钢筋保护层厚度必须符合规定:(除符合下表规定外还不应小于主筋直径)
墙板梁柱基础梁板下皮地下室外墙(柱)外侧其它地下室顶板(梁)上皮其它
25 30 40(有垫层)
40 15 25(35)15
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
工程名称
11#、12#楼
交底日期2012.3.25
施工单位鹏达建设集团有限公司分项工程名称
钢筋工程
交底提要
地上梁板柱墙的钢筋绑扎
交底内容:
5、板上开洞除图中已注明底,均按下述原则处理:
1)、边长或直径≤300时钢筋绕过洞口不得截断。
2)、边长或直径>300但不超过1000时,钢筋遇洞可以截断,并按下图附加钢筋(短跨方向底钢筋位于板底下排,长跨方向的箍筋位于板底上排:
3)、当洞口切断板上铁时,板面尚应每边加筋不小于被切断板上铁面积的一半且
不小于2 12,长度同原上铁,洞口未切断板上铁时,应不加。
6、当现浇板上砌隔墙时,除注明者外,应在板底对应隔墙的位置附加钢筋:
1)、当板跨L≤1500mm时,附加214下铁。
2)、当板跨L≤2500mm时,附加314下铁。
3)、当板跨L>2500mm时,附加316下铁。
(附加钢筋两端均应伸入梁或承重墙内250mm)
技术交底记录
表C2-1 编号
024
楼
2012.3.25
施工单位鹏达建设集团有限公司分项工程名称
钢筋工程
交底提要
地上梁板柱墙的钢筋绑扎
交底内容:
六、成品保护
1、成型钢筋应按指定地点堆放,用垫木垫放整齐,防止钢筋变形、锈蚀、油污。
2、顶板上下层钢筋绑扎时,支撑马凳绑牢固,防止操作时蹬踩变形。
3、严禁随意割断钢筋。
七、应注意的质量问题
1、搭接长度不够:绑扎时应对每个接头进行尺量,检查塔接长度是否符合设计和规范要求。
2、钢筋接头较多时,翻样配料加工时应根据图纸预先画施工简图,注明各号钢筋搭配顺序,并避开受力钢筋的最大弯矩处。
3、绑扎接头与对焊接头未错开:经对焊加工的钢筋,在现场进行绑扎时对焊接头要错开搭接位置。
因此加工下料时,凡距钢筋端头搭接长度范围以内不得有对焊接头。
4、其它未尽事项严格按有关规范执行。
审核人交底人接受交底人。
