机电管线布置的重要性机电专业中,管线布置包括:给排水管道、消防喷淋管、消防气体管、空调送排风管、空调冷冻水管、冷却水管、电缆桥架、线槽、工艺管线等的平面布置及竖向布置;机电管线布置在设计图纸中都是分专业、分系统进行管线绘制,专业间各自为政、条块分割,加上管线复杂、交叉繁多,缺乏统一规划,缺乏空间合理分配,当在现场施工中必定会造成管线布置方面的冲突,导致安装高度过低,为日后维修带来相当大困难和存在着安全隐患。
施工单位具有现场第一手资料,根据现场情况,结合自身解决施工技术方面经验,投入足够专业技术的技术人员,通过施工前绘制机电管线综合布置图及相关的控制工作,才能有效地控制好设备、管道、电缆桥架等在空间的排列走向各专业管线,保证施工的可行性、美观性及生产使用中的实用性。
机电管线深化设计的必要性1 合理布置各专业管线,最大限度的增加建筑使用空间,减少由于管线冲突造成的二次施工。
2 综合协调机房及各楼层平面区域或吊顶内各专业的路径,确保在有效的空间内合理布置各专业的管线,以保证吊顶的高度,同时保证机电各专业的有序施工。
3 综合排布机房及各楼层平面区域内机电各专业管线,协调机电与土建、精装修专业的施工冲突。
4 确定管线和预留洞的精确定位,减少对结构施工的影响5 弥补原设计不足,减少因此造成的各种损失。
6 核对各种设备的性能参数,提出完善的设备清单,通过供货商或厂家核定各种设备的订货技术要求,尽快将数据传达给设计以检查设备基础、支架是否符合要,协助结构设计绘制大型设备基础图。
7 合理布置各专业机房的设备位置,保证设备的运行维修、安装等工作有足够的平面空间和垂直空间。
8 综合协调竖向管井的管线布置,使管线的安装工作顺利地完成,并能保证有足够多的空间完成各种管线的检修和更换工作。
1.总体原则:风管布置在上方,桥架和水管在同一高度时候,水平分开布置,在同一垂直方向时,桥架在上,水管在下进行布置。
综合协调,利用可用的空间。
鲁班奖系列  机电安装工程施工图对比专业知识学不停,化工707每天都有精彩内容奉上!没有关注化工707的朋友请按上方提示关注,和小编每天学点化工专业知识!如果你喜欢我们的内容请分享朋友圈,让更多的朋友加入到化工707的每日学习中来!!【提示】应广大7友们的强烈建议,小7之前发布的技术类文章已经整理完毕,并将PDF版本上传至化工707论坛,请有需要的7友们去往论坛下载!鲁班奖安装工程图片范例美的不忍直视!规范的做法不规范的做法防排烟管道、风口及阀门必须采用不燃材料制作,不宜采用土建风道,当采用金属风道时,其钢板厚度按GB50243高压系统选用.风机设在屋面时,应有防护措施。
加压送风防火阀的动作温度为70度,补风防火阀的可为280度.防烟和补风系统的室外进风口宜布置在排烟口的下方且高度不小于3m,当水平布置时,水平距离不小于10米。
风管改变方向、变径或汇、分支路时,不宜采用箱式管件代替,当必须使用分配气流的静压箱时,其断面风速不得大于1.5m/s;各风管管件之间的间距宜有5—10倍管径的直管段;可伸缩性金属或非金属软管的长度不宜超过2m,安装时不应有死角或塌陷,柔性风管与设备的连接长度宜为150-300mm;风管接口距离墙面或楼面宜大于150mm.专业接头风道拐弯处及长度超过20米要加防晃支架。
地下室排烟风机要加减震支架。
防火分区隔墙两侧防火阀距墙表面不大于200mm,穿越墙体风管段应由2~3mm钢板制作。
防火阀直径大于630mm 时应设固定独立支、吊架,且不得阻碍手柄的操作.风道穿楼板及标识(五)、设备间(配电室、泵房及无负压设备)1、配电室首先注意里面的桥架安装横平竖直,附件按标准设置。
配电柜布置成排成列,配电柜相互间或与基础型钢间要用镀锌螺栓连接,且防松零件齐全。
高低压柜立面、背面平整,水平度、垂直度好,操作通道宽敞。
正面要有盘面编号,背面也应注明编号。
内部接线整齐,表识正确。

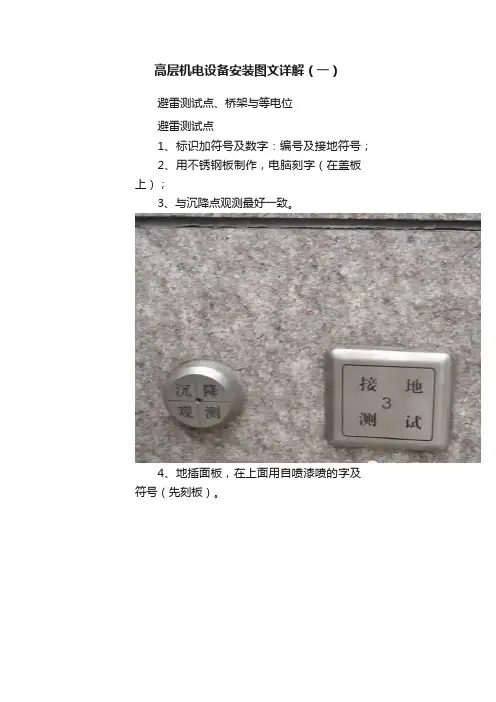

高层机电设备安装图文详解(一)避雷测试点、桥架与等电位避雷测试点1、标识加符号及数字:编号及接地符号;2、用不锈钢板制作,电脑刻字(在盖板上);3、与沉降点观测最好一致。
4、地插面板,在上面用自喷漆喷的字及符号(先刻板)。
精品工程此种做法不可取。
接地测试盒安装内部要加设弹簧垫、平垫螺帽。
桥架桥架跨接线连接要注意:用抓垫、平垫或把喷塑桥架的漆刮掉再用平垫、弹簧垫压紧。
镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓(强标)。
至于支架的接地,就是把支架与桥架连接处固定刮漆就可以(或是抓垫)。
接地线最小截面不小于4平方米。
金属电缆桥架及其支架全长应不少于2处与接地(PE)或接零(PEN)干线相连接;跨接线压线处细部做法:注意垫片及顺序及螺栓外露的长度及接地标识、螺栓的位置;不能用连接螺栓固定跨接线。
螺栓的个数;压接位置。
破漆压接不够规范,没弹簧垫及平垫。
错误的压接,顺序不对。
重要房间桥架的接地。
桥架母线防火泥封堵。
电井内桥架接地及表识。
桥架的安装:横平竖直,弯头处要平缓。
当桥架分层时,最好用组合架。
桥架内部要加设防火封堵或加设防火包钢制30米,铝合金及塑料的15米要加伸缩节。
过建筑物变形缝处(伸缩缝、沉降缝)加补偿装置。
桥架的支架间距一般要求水平的为1.5-3米,垂直的为2米一个。
螺母位于桥架的外侧。
当支架与铝合金桥架连接时,注意防电化措施。
注意转弯处支架的设置:配电室大型桥架要采用可调式组合支架大型工程桥架弯曲度要一致。
三通变径使用合理。
桥架与水管交叉处桥架在上,实在没法布置的在桥架上方要做一挡水罩。
桥架提早做在上。
漂亮的桥架支墩。
强调点:梯式节镀锌金属桥架本体除了连接板用不少于2个防松垫圈来跨接外,桥架也应不少于2处与接地干线相连接,同时需单设接地干线与所有支架可靠相连接来达到可靠接地。
南方地区一般做接地扁铁跟桥架一起。
等电位测试接地装置的接地电阻值必须符合设计要求。
