会《算量就是这么简单》
- 格式:pdf
- 大小:6.00 MB
- 文档页数:46

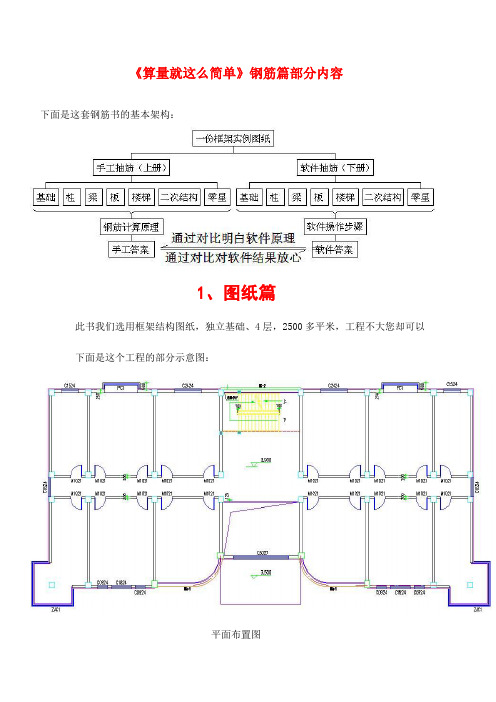

《算量就这么简单》钢筋篇部分内容下面是这套钢筋书的基本架构:1、图纸篇此书我们选用框架结构图纸,独立基础、4层,2500多平米,工程不大您却可以下面是这个工程的部分示意图:平面布置图梁平法图板配筋图由于网页宽度限制,此处图纸看不清,完整清晰图纸可到巧算量网站()"学习园地"栏目2、基础篇(上册)此工程基础为独立基础,我们用图解的方式解读独立基础的原理和实例。
(一)、独立基础宽度<2500情况1.独立基础平、剖图2.独立基础宽度<2500情况钢筋计算图分(二)、独立基础宽度≥2500情况1.独立基础平、剖图2.独立基础宽度≥2500情况钢筋计算图1.JC-2’基础平、剖图2.JC-2’钢筋计算图(底筋)3.JC-2’钢筋计算图(顶筋)更多基础原理和实例详见“《算量就这么简单》钢筋篇”这套书3、框架柱篇(上册)框架柱原理部分(一)、框架柱基础层纵筋计算原理(焊接情况)(二)、框架柱底层纵筋计算原理(焊接情况)(三)、框架柱中间层纵筋计算原理(焊接情况)(四)、框架柱顶层纵筋计算原理(焊接情况)由于篇幅较长,框架柱纵筋的绑扎情况、箍筋的长度推导过程、箍筋的根数等无法在此展开讲解,完整版框架柱原理详见“《算量就这么简单》钢筋篇”这套书框架柱实例部分由于篇幅所限,这里只介绍KZ-2的纵筋计算过程。
(一)、KZ-2基础层纵筋计算(二)、KZ-2首层纵筋计算(三)、KZ-2四层纵筋计算(外侧纵筋)(四)、KZ-2四层纵筋计算(内侧纵筋)(五)、KZ2手工软件对比表(操作过程见软件篇)更多框架柱实例详见“《算量就这么简单》钢筋篇”这套书4、现浇板篇(上册)现浇板原理部分(一)、板底部钢筋长度计算原理更多情况见书……(二)、板底部钢筋根数计算原理更多情况见书……(三)、板顶部负筋长度计算原理更多情况见书……(四)、板顶部负筋根数计算原理更多情况见书……(五)、温度筋长度计算原理(六)、温度筋根数计算原理(七)、马凳的计算原理1、马凳类型2、板负筋Ⅱ型马凳个数计算图更多更清晰板原理内容详见“《算量就这么简单》钢筋篇”这套书现浇板实例部分由于篇幅所限,这里只介绍部分板的实例。
如何快速而准确的计算工程量,应该是每一个造价人的奋斗目标,然而如何练就这身硬功夫,对基本功的重视很关键。
这里的基本功包括:提高看图技能;熟悉常用标准图做法;熟悉工程量计算规则三个方面。
具体说就是,一、提高看图技能工程量计算前先从头到尾浏览整套图纸, 大概了解设计意图后,再选择重点详细看图。
在看图过程中要着重弄清以下几个问题:(一)建筑图部分1、了解建筑物的层数和高度(包括层高和总高)、室内外高差、结构形式、纵向总长及跨度等。
2、了解工程的用料及作法,包括楼地面、屋面、门窗、墙柱面装饰的用料及法。
3、了解建筑物的墙厚、楼地面面层、门窗、天棚、内墙饰面等在不同的楼层上有无变化(包括材料做法、尺寸、数量等变化),以便采用不同的计算方法。
(二)结构图部分1、了解基础形式、深度、土壤类别、开挖方式(按施工方案确定)以及基础、墙体的材料及做法。
2、了解结构设计说明中涉及工程量计算的相关内容,包括砌筑砂浆类别、强度等级,现浇和预制构件的混凝土强度等级、钢筋的锚固和搭接规定等,以便全面领会图纸的设计意图,避免重算或漏算。
3、了解构件的平面布置及节点图的索引位置,以免在计算时乱翻图纸查找,浪费时间。
4、砖混结构要弄清圈梁有几种截面高度,具体分布在墙体的那些部位,圈梁在阳台及门窗洞口处截面有何变化,内外墙圈梁宽度是否一致,以便在计算圈梁体积时,按不同宽度进行分段计算。
5、带有挑檐、阳台、雨篷的建筑物,要弄清悬挑构件与相交的连梁或圈梁的连结关系,以便在计算时做到心中有数。
目前施工图预算和工程量清单的编制主要是围绕工程招投标进行的,工程发标后按照惯例,建设单位一般在三天以内要组织有关方面对图纸进行答凝,因此,预算(或清单)编制人员在此阶段应抓紧时间看图,对图纸中存在的问题作好记录整理。
在看图过程中不要急于计算,避免盲目计算后又有所变化造成来回调整。
但是对“门窗表”、“构件索引表”、“钢筋明细表”中的构件以及钢筋的规格型号、数量、尺寸,要进行复核,待图纸答凝后,根据“图纸答凝纪要”对图纸进行全面修正,然后再进行计算。
按照平法图集11 G101-2 的说法,把楼梯分为 AT ~HT 等多种情况,常见的楼梯有 AT 、BT 、CT 、DT 四种情况,我们这份图纸涉及AT 和 DT 两种情况, 虽然 AT 和BT 在《算量就这么简单》框架系列已经讲过,但是11 G101-2 有所变化,下面分别讲解这两种楼梯的计算原理。
一、认识AT 型楼梯( 一) AT 型楼梯示意图AT 型楼梯就是楼梯板直接搭在高低端梯梁上, 示意图如图2. 15. 1 所示,图2. 15. 1 AT 型楼梯构造示意图( 二) AT 型楼梯配筋构造AT 型楼梯配筋构造如图2. 15. 2 所示。
图2. 15. 2 AT 型楼梯板配筋构造注: 1. 当采用 HPB300 光面钢筋时, 除梯板上部纵筋的跨内端头做90°直角弯钩外,所有末端应做180°的弯钩;2.图中上部纵筋锚固长度0. 35Lab用于设计按铰接的情况,括号内数据0.6L ab 用于设计考虑充分发挥钢筋抗拉强度的情况, 具体工程中设计应指明采用何种情况;3.上部纵筋有条件时可直接伸入平台板内锚固, 从支座内边算起总锚固长度不小于La , 如图中虚线所示;4.上部纵筋需伸至支座对边再向下弯折二、AT 型楼梯钢筋计算我们按照图 2. 15. 2 的钢筋编号,一一讲解 AT 型楼梯钢筋的算法。
( 一) AT 型楼梯①号纵筋计算①号钢筋属于斜段部分下部纵筋,包括受力筋和分布筋,我们要分别计算他们的长度和根数。
1. ①号下部纵筋长度根数计算( 1) 长度计算①号下部纵筋长度计算如图2. 15. 3 所示。
图2. 15. 3梯板底部①号下部纵筋长度计算图( 2) 根数计算我们按照底部受力筋起步为50 mm 来计算①号受力筋根数计算,如图2. 15.4 所示。
图2. 15. 4 梯板底部①号下部纵筋根数计算图2.①号下部纵筋的分布筋长度根数计算( 1) 长度计算①号下部纵筋的分布筋长度计算如图2. 15. 5 所示。

施工现场钢筋施工实践后的心得体会! - 工程事故分析施工现场钢筋施工实践后的心得体会!1。
独立基础底部钢筋网,哪个方向的钢筋在下层?那个方向的钢筋在上层?1。
梁的集中标注中,KL5(3)300*500中的(3)是什么意思?¢10@100/200(4)中的(4)是什么意思?2Φ25+(2¢14);2Φ25中,前一个2Φ25是什么意思?后一个2Φ25是什么意思?中间的(2¢14)是什么意思?答:KL5(3)300*500的(3)表示三跨,¢10@100/200(4)中的(4)表示四肢箍,2Φ25+(2¢14);2Φ25中,前一个2Φ25表示梁的上部贯通筋为两根二级25的钢筋:后一个2Φ25表示梁的下部贯通筋为两根二级25的钢筋:中间的(2¢14)表示跨中无负筋去布置两根一级14的架立筋。
2。
原位标注中5Φ25 2(-2)/3是什么意思?答:表示梁的下部有5根二级25的钢筋,分两排布置,其中上排为2根,下排为3根,上排2根不伸入支座。
3。
梁纵筋在梁端部什么情况下采用直锚?什么情况下采用弯锚?答:当:支座宽度—保护层≥锚固长度LaE(La)时,采用直锚构造;当:0.4LaE(La)≤支座宽—保护层<锚固长度LaE(La)时,采用弯锚构造4. 梁的纵筋上部搭接在什么位置?下部通长筋如果大于钢筋的定值长度怎么办?答:上部通长筋搭接位置应在净跨的1/3范围内,并且要满足一个搭接长度,下部通长筋如果定值长度不够,一般采用锚固方式,不搭接,长度计算同下部非通长筋。
5。
一根梁在端部遇到一个很宽的柱子时,纵筋是一直伸到柱子对边还是满足锚固长度就可以了?答:是锚固长度和过柱子中心线+5d比较取大值。
6. 梁与柱子相交处,是柱子箍筋通过去还是梁箍筋通过去?答:梁与柱子相交处,因是柱子是梁的支座,柱为主,梁为次,柱子的箍筋贯通,梁的箍筋到柱侧。
7. 一根梁的中间支座两边负筋根数不同时,多余一边的负筋怎样处理?答:一根梁的中间支座两边负筋根数不同时,根数多的一侧负筋,有两种处理方式,或伸至支座对边弯折15d,或采用直锚的方式,伸入支座的长度满足一个锚固长度就可以(此锚固长度可以超过支座宽度).8。
柱钢筋算量公式在建筑工程中,柱钢筋的算量可是个相当重要的环节。
这就好比我们去菜市场买菜,得清楚自己要买多少,花多少钱,要不然可就亏啦!柱钢筋算量也一样,算多了浪费材料,算少了那工程质量可就没法保证。
咱先来说说柱纵筋的算量公式。
柱纵筋长度 = 柱净高 Hn + 柱顶部纵筋锚固长度。
这锚固长度呢,又分不同的情况。
比如说,当柱纵筋锚入梁内时,锚固长度就要从梁底开始计算。
给您讲讲我之前参与的一个项目吧。
那是一个住宅小区的建设,其中有一栋楼的柱钢筋算量可把我们给难住了。
当时,我们拿着图纸,对照着规范,一点点地计算。
特别是那些边柱、角柱,锚固长度的计算特别复杂。
我们几个人围在一块儿,争论得面红耳赤。
有人说应该这么算,有人说应该那么算。
最后,经过反复的核对和讨论,才终于把这个问题给解决了。
再来说说柱箍筋的算量。
柱箍筋长度 = (柱截面周长 - 8×保护层厚度 + 2×11.9d)×箍筋支数。
d 是箍筋的直径。
这里面的 11.9d 是个弯钩增加值,可别小看了这个数值,算错一点都不行。
在实际操作中,我们还得考虑柱子的类型,是矩形柱、圆形柱还是异形柱。
每种柱子的钢筋布置和算量方法都有所不同。
比如说圆形柱,那计算起来就比矩形柱稍微麻烦一点,得用到一些三角函数的知识。
而且啊,施工现场的情况也会影响柱钢筋的算量。
有时候,钢筋的实际长度可能会因为运输或者加工的原因,和我们计算的有偏差。
这时候,就得根据实际情况进行调整。
总之,柱钢筋算量可不是个简单的活儿,需要我们细心、耐心,还得对规范和图纸吃得透透的。
只有这样,才能保证算量的准确性,让工程顺利进行。
希望大家在做柱钢筋算量的时候,都能算得明明白白,不出差错!。
造价工程师经验分享:建筑工程识图算量技能“造价工程师经验分享:建筑工程识图算量技能”一文由造价工程师考试栏目整理,希望可以帮到广大考生,如果您还想了解更多相关详情,请继续关注我们网站的更新!造价工程师经验分享:建筑工程识图算量技能工程量计算是成本预算、进度规划等的重要参考依据,可以说工程量要是计算不准,对于工程的影响十分巨大。
面对施工图纸,如何从中读出工程量的相关重点呢?下面为您准备了相关详细资料,一起来看吧。
掌握整体框架1、建筑施工图通过建筑施工图了解建筑内部布置,外部构造、装饰施工要求,详细了解平、立、剖及各构造部位详图,注意楼梯工程量不要漏算,以及通过门窗表、装修表等计算细部工程量。
2、结构施工图通过结构施工图了解承重结构的布置、类型、尺寸;基础布置、埋置深度以及屋面、窗台等构件的结构详图,了解具体构造做法。
3、设备施工图通过设备施工图了解水暖电管线布置、走向、标高,以及是否与主体结构交叉,是否需要预留预埋;了解安装详图,审核有无附加工程量。
理4、解看图顺序(1)按建施→结施→设施的顺序看图。
(2)按图表→文字→图样的顺序看图。
(3)建施按平→立→剖→详图;结施按→基础→结构布置平面→构件详图;设施按平面→系统→安装详图。
(4)按地下→地上;室内→室外;主体→屋面的顺序计算。
5、识图预算技巧(1)每次只看一张图进行计算,先计算独立工程部分的工程量,后计算整体部分的工程量,注意考虑其相互扣减的数量;(2)明确每部分计算内容后按定额分项和计算规则套用,边看图边计算,完成后进行扣减关系汇总复合,验算漏算、复算、错算。
6、制订计算顺序(1)识图顺序计算识图计算工程量时,可按顺时针方向计算,可按先横后竖、先上后下、先左后右顺序计算,可按构配件编号顺序计算,还可按轴线编号顺序计算,应根据工程具体情况灵活选择,但须注意,每张图纸应只采用一种方法,以免重复或遗漏。
(2)辅助定额计算对于部分较复杂的图纸,也可采取按定额编排顺序进行计算,对照图纸分类依次套用,也可有效地避免工程量漏算或复算。
工程造价大学生实习日志【8篇】本文为您整理的工程造价大学生实习日志【8篇】,希望可以帮助到您,欢迎分享!【篇一】工程造价大学生实习日志今天来到公司都迟到了,公交车错过了几趟,好在也没迟到好久,通过今天上班的所见所闻自己对造价这一方面也有了自己的一些见解。
从事建筑工程预算很重要的一点是要真正学会看懂图纸。
通过这段实习期间的练习,我总结了几点关于看图纸的经验:首先,看图纸时应该总体阅览一下总说明及其有关于此套图纸的补充和联系单等,其实较完整的翻阅一下整套图纸是很重要的,这样心里会对它有一个整体的了解,知道自己所算的是什么样的建筑,万万不可拿到一份图纸没仔细看说明就开始埋头苦干,那样可能会造成事倍功半的效果。
其次,算工程量时要从基础一步一步的算起,扣除该扣的,比如后浇带每层都应扣除,加该加的,如上翻梁之类的。
不可以像以前一样挑自己喜欢的先算了,要一点点的算,这样漏掉的会少点,省得到后来再去翻算,这样会更麻烦,同时也比较容易出错。
第三,每层都有不同的东西,要细细研究,不要急,不要自己嫌麻烦,因为工程量小而忽略不计。
宁可先算了,以后不计入价了再删。
这些是计算工程量时该注意的一些细节。
要想掌握好预算这一行的技能,还是比较难的,不过我相信在师傅的帮助指点下,自己加倍努力,我会一步步前进的。
事实证明,生产实习工作中只有通过不断的努力、不断的尝试、不断的积累,才能发现自身的不足,在弥补不足的同时,便实实在在的提高了自己。
所以,不管怎样,努力去做,告诫自己:只要用心,就能做得更好!【篇二】工程造价大学生实习日志今天,吴老师要出差,临走前把她新领的任务交给我,叫我先试着做做,初算一下,把资料准备好、整理好。
我凭着对待新事物的兴奋和尝试的冲动,接受了任务,刚开始做着还比较顺利,每天都要算很久,后来发现事情越做越多,找了下原因,发现原来是自己没有安排好计划,几个项目掺在一起便没了头绪,这样不仅事情没法完成,还给自己平添了许多无谓的负担,得不偿失。
