工程量清单计价的概述工程量清单计价是工程建设中用于确定工程项目各项工程量的数量和价格,确定工程项目成本的一种方法。
它是工程项目管理中的重要环节,通过对各项工程量的清单编制与计价,可以为工程项目的招投标、预算编制、施工组织设计和合同签订等提供科学依据,确保工程项目的合理成本控制和质量保证。
1.工程量清单的编制:工程量清单是根据工程设计图纸和施工方案进行编制的详细列表,包括各项工程量的名称、单位、数量和单位价格等内容。
清单编制的目的是确保所有需要施工的工程项目都被列入清单,并且清单内容准确、完整,以满足工程项目的各项要求。
2.工程量的计算:在工程量清单编制的基础上,需要对工程项目的各项工程量进行计算。
计算方法可以根据工程项目的特点和实际情况而定,常见的计算方法包括直接计量法、面积法、体积法、重量法等。
通过对工程量的计算,可以准确确定工程项目的总工程量和各项工程量的数量。
3.单位价格的确定:根据工程量清单和工程项目的实际情况,需要确定每个工程量单位的价格。
价格的确定需要综合考虑各种因素,如劳动力成本、材料成本、设备成本、工期等因素。
常见的单位价格确定方法包括投标报价、市场调查、历史数据分析等。
确定合理的单位价格对工程项目的成本控制至关重要。
4.工程量清单计价的应用:工程量清单计价的主要应用包括工程项目的招投标、预算编制、施工组织设计和合同签订等。
在工程项目的招投标过程中,工程量清单和计价是招标单位进行评标和比较各家投标单位报价的重要依据。
预算编制阶段,工程量清单和计价是编制工程项目总预算的主要内容。
在施工组织设计中,工程量清单和计价是确定施工方案和实施工艺的依据。
在合同签订过程中,工程量清单和计价是确定双方责任和权益的重要依据。
5.工程量清单计价的管理和控制:工程量清单计价需要进行有效的管理和控制。
在工程项目实施过程中,随着施工进度的推进和实际情况的变化,工程量和价格可能发生变动。
为了确保工程项目成本的控制和质量的保证,需要建立监控和管理机制,及时调整和更新工程量清单和价格。
工程量清单计价方法概述工程量清单计价方法是指在建设工程项目中,根据工程量清单和工程造价指标,通过对各项工程量进行计算和价格评估,确定工程项目的造价及工程项目每个构件的价格,从而为项目的预算编制、成本控制和结算核算提供依据。
1.工程量的划分在进行工程量清单计价之前,首先需要对工程项目进行划分。
根据工程项目的特点和要求,将其分为不同的工程部位或工程单元,便于对工程量进行分类和计算。
2.工程量的计量对于每一项工程量,需要进行精确的计量。
常见的计量方法包括实测法和理论计算法。
实测法是指在实际施工过程中,通过现场测量和观察,采集数据并进行计算;理论计算法是根据工程项目的设计参数和规范要求,通过理论计算得出工程量。
3.工程量的计算在进行工程量计算时,需要根据工程量清单中的项目名称、数量、单位、单价等相关信息,通过相应的计算公式和方法,计算出每一项工程量的总量和总价。
计算方法可以根据不同的工程类型和工程项目的特点,采用不同的计算标准和方式。
4.工程量的价格评估在计算完成后,需要对工程量进行价格评估,确定每一项工程量的单价和总价。
价格评估可以通过市场调研、询价或参考类似工程项目的报价等方法进行。
同时,还需要考虑到施工条件、工程难度、材料价格以及劳动力成本等因素进行综合评估。
5.价格核算和结算通过工程量清单计价,可以得出工程项目的总造价和各项工程构件的价格。
在项目的实际施工和结算过程中,可以根据实际完成的工程量和工程质量,对工程项目进行价格核算和结算,确定实际的项目造价,并与预算进行对比和调整。
总的来说,工程量清单计价方法是一种对工程项目进行造价估算和控制的重要手段。
通过对工程量进行计算和价格评估,可以提高工程项目的管理水平、优化成本支出、实现项目的预算目标。
在实际操作中,还需要结合项目的具体情况和相关规范要求,灵活运用各种计价方法和技术手段,确保工程量清单计价的准确性和可靠性。
工程量清单计价概述一、施工图预算与工程量清单计价施工图预算:是施工图设计预算的简称,是指在施工图设计阶段,根据施工图纸、预算定额、施工组织设计、生产要素预算价格等资料计算和确定工程建设费用的文件。
施工图预算是签订工程承包合同的依据;也是实行工程招标时建设单位确定“标底”、投标单位确定“报价”的主要参考依据;也是工程结算的依据。
工程量清单计价:招投标实行工程量清单计价,是指招标人公开提供工程量清单,投标人自主报价或招标人编制标底及双方签定合同价款、工程结算等活动。
《工程量清单计价规范(规则)》明确规定,依照工程量清单和综合单价法对建设工程进行计价的活动,称为工程量清单计价。
按不同用途分为施工图预算、招标标底和投标报价以及工程结算。
(《计价规则》1.0.7中第二条)因此,就要正确的理解施工图预算的概念和工程量清单计价的含义:1、施工图预算与工程量清单计价是两个不同的概念范畴,不能混为一体。
工程量清单计价是一种计价方法,施工图预算是工程造价文件。
2、施工图预算在概念上不能等同于建筑安装工程预算。
因为,从工程项目费用组成看,施工图预算包括了单位工程预算、单项工程预算和建设项目总预算。
从工程费用组成上看,除建安工程费用外,还有设备购置费和工程建设其它费用。
由于其它费用便于确定,一般只研究建安工程预算的编制。
3、从建筑安装工程施工图预算的编制方法体系上,可分为预算定额计价模式和工程量清单计价模式。
(《计价规范(规则)》1.0.2条规定了工程量清单计价活动的适用范围)4、现阶段编制建筑安装工程施工图预算,其费用项目组成应符合建标【2003】206号文件的规定。
5、编制施工图预算所依据的《消耗量定额》及《价目表》属预算定额性质,因此确定的建筑安装工程造价为社会平均水平。
6、施工图预算与标底价格、投标价格从概念上不能混淆,编制单位也不同综上所述,工程量清单计价是一种计价方法,是一种全新的计价模式,为了合理确定工程造价,《计价规范(规则)》从工程量清单的编制、计价至工程量调整等各个主要环节都作了详细的规定,在工程量清单计价活动中应严格遵守。
工程量清单计价一、工程量清单计价规范概述工程量清单计价,是一种主要由市场定价的计价模式。
《计价规范》规定,使用国有资金投资的建设工程发承包,必须采用工程量清单计价。
安全文明施工费、规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
二、工程量清单的作用工程量清单是工程量清单计价的基础,贯穿于建设工程的招投标阶段和施工阶段,是编制招标控制价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据。
工程量清单的主要作用如下:1.工程量清单为投标人的投标竞争提供了一个平等和共同的基础2.工程量清单是建设工程计价的依据3.工程量清单是工程付款和结算的依据4.工程量清单是调整工程价款、处理工程索赔的依据三、工程量清单计价的方法(一)工程造价的计算采用工程量清单计价,建筑安装工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单计价主要有三种形式:①工料单价法;②综合单价法;③全费用综合单价法。
工料单价=人工费+材料费+施工机具使用费(2Z102015-1)综合单价=人工费+材料费+施工机具使用费+管理费+利润(2Z102015-2)全费用综合单价=人工费+材料费+施工机具使用费+管理费+利润+规费+税金(2Z102015-3)《计价规范》规定,分部分项工程量清单应采用综合单价计价。
分部分项工程费=∑分部分项工程量×分部分项工程综合单价(2Z102015-4)措施项目费=∑措施项目工程量×措施项目综合单价+∑单项措施费(2Z102015-5)其他项目费=暂列金额+暂估价+计日工+总承包服务费+其他(2Z102015-6)单位工程报价=分部分项工程费+措施项目费+其他项目费+规费+税金(2Z102015-7)单项工程报价=∑单位工程报价(2Z102015-8)总造价=∑单项工程报价(2Z102015-9)【历年真题】1、根据《建筑安装工程费用项目组成》(建标[2013]44号),因病而按计时工资标准的一定比例支付的工资属于()。

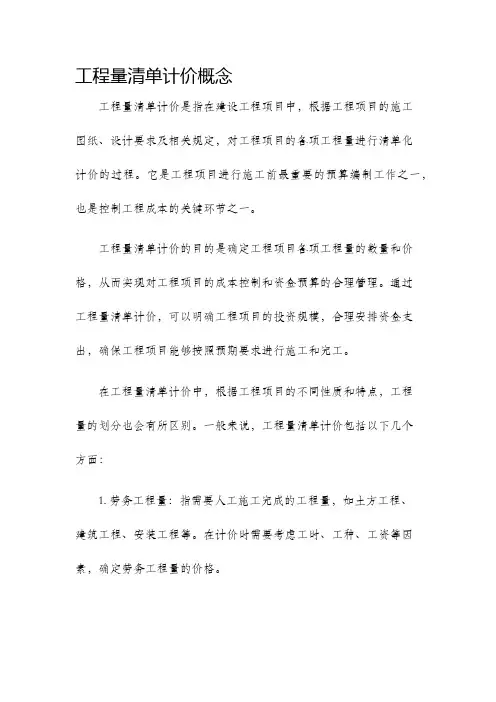

工程量清单计价概念工程量清单计价是指在建设工程项目中,根据工程项目的施工图纸、设计要求及相关规定,对工程项目的各项工程量进行清单化计价的过程。
它是工程项目进行施工前最重要的预算编制工作之一,也是控制工程成本的关键环节之一。
工程量清单计价的目的是确定工程项目各项工程量的数量和价格,从而实现对工程项目的成本控制和资金预算的合理管理。
通过工程量清单计价,可以明确工程项目的投资规模,合理安排资金支出,确保工程项目能够按照预期要求进行施工和完工。
在工程量清单计价中,根据工程项目的不同性质和特点,工程量的划分也会有所区别。
一般来说,工程量清单计价包括以下几个方面:1. 劳务工程量:指需要人工施工完成的工程量,如土方工程、建筑工程、安装工程等。
在计价时需要考虑工时、工种、工资等因素,确定劳务工程量的价格。
2. 材料工程量:指需要使用不同种类和数量的材料来完成的工程量,如钢筋混凝土工程、砖瓦工程、油漆工程等。
在计价时需要考虑材料的种类、规格、数量以及市场价格等因素,确定材料工程量的价格。
3. 设备工程量:指需要使用各种设备和机械来完成的工程量,如起重设备、混凝土搅拌设备、电焊设备等。
在计价时需要考虑设备的种类、规格、使用时间以及租赁费用等因素,确定设备工程量的价格。
4. 辅助工程量:指用于辅助工程项目施工的工程量,如脚手架、安全网、施工道路等。
在计价时需要考虑辅助工程量的使用方法、规模以及租赁费用等因素,确定辅助工程量的价格。
在进行工程量清单计价时,需要遵循一些基本的原则和方法。
首先,需要根据工程项目的实际情况对各项工程量进行准确的测量和计算。
其次,需要根据市场行情和相关规定确定工程量的价格,确保计价的公正和合理。
另外,在计价过程中需要考虑工程项目的特殊要求和施工条件,确保计价的准确性和可行性。
工程量清单计价能够为工程项目的预算编制提供重要的依据,为合理安排资金支出和控制工程成本提供支持。
通过工程量清单计价,可以实现工程项目的经济效益最大化和成本控制的有效管理。
2023-11-13CATALOGUE目录•建筑工程工程量清单计价概述•工程量清单计价的核心概念•工程量清单计价流程•工程量清单计价规范与标准•工程量清单计价风险管理与争议解决•工程量清单计价案例分析01建筑工程工程量清单计价概述定义与特点•定义:建筑工程工程量清单计价是一种基于工程量清单的工程造价计价方式,它将建筑工程的各个分部分项工程按照统一的编码、项目名称、计量单位和工程量计算规则进行编制,为投标报价和工程结算提供依据。
定义与特点特点统一性:采用统一的工程量计算规则和计量单位,有利于不同投标方之间的公平竞争。
竞争性:投标方可以根据工程量清单自主报价,充分体现市场竞争机制。
实用性:能够真实反映工程的实际成本,提高工程造价的合理性和透明度。
工程量清单计价的重要性有利于合理确定工程造价通过统一的工程量清单计价,避免了各投标方之间的不平衡报价,从而合理确定工程造价。
有利于提高招投标透明度工程量清单计价要求投标方根据清单自主报价,避免了暗箱操作和腐败现象的发生,提高了招投标过程的透明度。
有利于促进企业提高管理水平和竞争力工程量清单计价要求企业根据自身实力和市场行情自主报价,促使企业加强成本核算和管理,提高管理水平和竞争力。
010203建筑工程工程量清单计价在我国已经实施多年,并逐渐成为建筑工程造价管理的重要手段。
各省市也纷纷出台了相应的工程量清单计价规范和实施细则,进一步推动了其应用和发展。
发展随着建筑行业的不断发展和市场经济体制的完善,建筑工程工程量清单计价将会得到更广泛的应用和推广。
同时,该计价方式也将不断改进和完善,以适应市场需求和行业发展的需要。
实施工程量清单计价的实施与发展VS02工程量清单计价的核心概念工程量清单工程量清单是建筑工程中用于描述各项任务和工程量的详细清单,涵盖了建筑工程的各个部分,如土方工程、基础工程、结构工程、装饰工程等。
工程量清单是招标文件的重要组成部分,为投标方提供了明确的工程量和相关描述,方便投标方进行报价和竞标。
工程量清单计价概述一、施工图预算与工程量清单计价施工图预算:是施工图设计预算的简称,是指在施工图设计阶段,根据施工图纸、预算定额、施工组织设计、生产要素预算价格等资料计算和确定工程建设费用的文件。
施工图预算是签订工程承包合同的依据;也是实行工程招标时建设单位确定“标底”、投标单位确定“报价”的主要参考依据;也是工程结算的依据。
工程量清单计价:招投标实行工程量清单计价,是指招标人公开提供工程量清单,投标人自主报价或招标人编制标底及双方签定合同价款、工程结算等活动。
《工程量清单计价规范(规则)》明确规定,依照工程量清单和综合单价法,由市场竞争形成工程造价的计价模式与方法,称为工程量清单计价。
按不同用途分为施工图预算、招标标底和投标报价以及工程结算等。
(《计价规则》第四节)因此,就要正确的理解施工图预算的概念和工程量清单计价的含义:1、施工图预算与工程量清单计价是两个不同的概念范畴,不能混为一体。
工程量清单计价是一种计价方法,施工图预算是工程造价文件。
2、施工图预算在概念上不能等同于建筑安装工程预算。
因为,从工程项目组成看,施工图预算包括了单位工程预算、单项工程预算和建设项目总预算。
从工程费用组成上看,除建安工程费用外,还有设备购置费和工程建设其它费用。
由于其它费用便于确定,一般只研究建安工程预算的编制。
3、从建筑安装工程施工图预算的编制方法体系上,可分为预算定额计价模式和工程量清单计价模式。
(《计价规范(规则)》1.0.2~1.0.4条规定了工程量清单计价活动的适用范围)4、现阶段编制建筑安装工程施工图预算,其费用项目组成应符合建标【2003】206号文件的规定5、编制施工图预算所依据的《消耗量定额》及《价目表》属预算定额性质,因此确定的建筑安装工程造价为社会平均水平(标底或招标最高限价)。
6、施工图预算与标底价格、投标价格从概念上不能混淆,编制单位也不同综上所述,工程量清单计价是一种计价方法,是一种全新的计价模式,为了合理确定各个阶段的工程造价,《计价规范(规则)》从工程量清单的编制、计价至工程量调整、竣工结算等各个主要环节都作了详细的规定(《计价规则》第四节),在工程量清单计价活动中各方都应严格遵守。
二、工程量清单计价方法(一)工程量清单计价的内容工程量清单计价就其计价的用途而言,包括施工图预算、招标标底(招标最高限价)和投标报价、竣工结算等全过程计价。
标底和报价编制的依据(社会平均价格和工程个别价格)和程序有所区别。
工程量清单计价就其计价的内容而言,是指按照招标文件规定,主要是确定完成工程量清单所列项目的全部费用,包括分部分项工程费用、措施项目费用、其它项目费用和规费、税金(即工程造价计价)工程量清单计价就其项目单价的费用组成而言,按《计价规范》规定,工程量清单应采用综合单价计价。
(二)工程单价的计价方法有三种:工料单价法综合单价法完全单价法工料单价只包括人工费、材料费和机械费,管理费、利润和税金需另行计算,即:工料单价=人工费+材料费+机械费综合单价是指完成工程量清单中一个规定计量单位项目所需的人工费、材料费、机械费、管理费和利润,并考虑一定范围内的风险因素。
综合单价反映了承包人的收入,但它仍属于不完全单价,其剩余费用(规费和税金等)需另行计算。
即:综合单价=人工费+材料费+机械费+管理费+利润+风险完全单价也称全费用单价,其费用组成是在综合单价的基础上,再计入规费和税金完全单价=人工费+材料费+机械费+管理费+利润+风险+规费+税金(三)综合单价的含义我国的工程量清单采用综合单价计价,要充分理解“综合单价”的含义:①完成每个分项工程所含全部工作内容的费用②完成每项工作内容所需的全部费用(规费、税金除外)③考虑一定范围内的风险因素而增加的费用(风险的含义不要只理解为材料价格的变化,应是广义的,包括了组成综合单价的全部内容。
既可综合考虑,也可分项考虑,考虑的范围和幅度应以招标文件的规定为准计算有限度的风险,风险计入要素的费用中)因此,工程量清单计价包括单位工程造价计价和综合单价计价。
难点是分部分项工程综合单价计价◎综合单价不但适用于分部分项工程量清单,也适用于措施项目清单、其它项目清单。
◎清单计价人在编制预算、标底(招标最高限价)和投标报价时,应分别按相应的编制原则、编制规定执行:即计价模式相同,但综合单价的形成又有所区别:◎编制预算、标底(招标最高限价)时:人工费、材料费、机械费、管理费、利润应按《消耗量定额》、《计价费率》及相关计价依据确定。
材料价格应按造价管理机构发布的信息价,造价信息没有发布的参照市场价(不再存在差价的概念)◎编制报价时:人工费、材料费、机械费均为市场价,管理费、利润由投标人自主确定。
招标文件中要求投标人自主报价的材料、设备单价可按当期市场价格水平适当浮动,但不得过低(高)于市场价格水平。
◎编制结算时:招投标所形成的竞争成果(中标综合单价、中标系数或费率)不能推翻,即综合单价、费率不变。
施工中可能发生的人工、材料和暂估材料单价的变化另行计算(按差价处理)。
(在《主要材料、设备差价表》P47上计算,然后计入造价计算程序中P8)三、工程量清单计价应注意事项(一)分部分项工程量清单计价分部分项工程量清单为不可调整的闭口清单,计价时,投标人对招标人提供的工程量清单内的工程数量、工程内容除招标人另有通知、答疑纪要要求修改外,清单计价人不允许作任何更改和变动。
投标人如果认为清单内容有不妥或遗漏,只能通过质疑的方式由清单编制人作统一的修改更正,并把修正后的工程量清单发往所有的投标人。
投标人对招标文件提出的分部分项工程量清单必须逐一计价,未计价的,均视为此项费用已包含在工程量清单的其他单价和合价中。
分部分项工程量清单综合单价组价时,对于甲供材料和甲方暂估单价的材料、设备应按业主给定的单价计入分部分项清单项目的综合单价内:※招标人所供材料和甲方暂估单价材料、设备应列入专用表中(《明细表》P30 31),其数量和价格的来源应该有依据(单价可根据造价管理机构发布的造价信息或参照市场价格确定,并应反映当期市场价格实际水平)。
※《明细表》中的单价是计算清单项目综合单价的依据,是计算总包服务费中发包人供应材料、设备保管费的依据,也是结算时计算暂估单价材料差价的依据。
(二)措施项目清单计价措施项目清单中所列的措施项目清单大多数以“项”列出,所以计价时,首先应详细分析其所包含的工作内容,然后根据所含内容,按照相关规定计算确定其综合单价。
计价规则中的相关内容、相关费率,招标人编制标底时按相应规定费率计取,投标人编制报价时,仅供参考(不可竞争费用除外)措施项目清单为可调整清单,投标人对招标文件中所列项目,可根据企业自身特点作适当的变更增减。
如果中标所报价款归投标人所有。
措施项目清单计价一经报出,即被认为是包括了所有应该发生的措施项目的全部费用。
如果报出的清单中没有列项,且施工中又必须发生的项目,业主有权认为,其综合在分部分项工程量清单的单价中。
将来措施项目发生时,投标人不得以任何借口提出索赔与调整。
(三)其他项目清单计价其它项目清单由招标人部分、投标人部分两部分组成招标人填写的内容(暂列金额、暂估价、计日工)随招标文件发至投标人或标底编制人,其项目、数量、金额等不得随意改动。
暂列金额、专业工程暂估价和材料暂估价、计日工均为暂估金额、预测数量,虽在投标报价时计入投标人的报价中,但不应视为投标人所有。
竣工结算时,应按承包人实际完成的工作内容,按实结算,剩余部分仍归招标人所有。
投标人填写部分(如计日工),招标人提供的项目、数量,投标人不得随意更改,且必须报价。
如不报价,招标人有权认为投标人就未报价内容无偿为自己服务。
总承包服务费,虽在清单项目中列出,但是计价人应根据拟建工程项目的预计分包情况来决定是否计价,若计价,标底(招标最高限价)按分包部分造价的2~4%计取分包工程管理服务费;甲供材料、设备按其价值的0.8~1.2%计取保管费。
投标报价高低均由投标人自主确定,如果中标,其所报总承包服务费完全归投标人所有。
简言之:※招标人提供的分部分项工程量清单(除书面通知外)不得更改。
※措施项目清单和其他项目清单,投标人可补充,一旦中标归投标人所有。
※计算工程造价时,规费、安全文明施工措施费和税金不得作任何修改。
※工程造价表中所计算出的总造价即为投标报价,不得再变更,如要优惠在综合单价中考虑,即:※投标总价应当与分部分项工程费、措施项目费、其他项目费和规费、税金的合计金额一致。
※投标综合单价应与综合单价分析表相一致,进入综合单价的材料单价应与“主要材料数量及价格表”中的单价一致。
※根据招投标法规定,招标工程设有标底的,评标时应参考标底。
标底的参考作用主要时只控制工程投标报价的上限,否则视为脱标。
※投标报价不得低于企业成本。
企业成本难以界定,一般通过招标文件或评标办法中规定。
工程量清单计价的依据和程序一、工程量清单计价的依据1、招标最高限价应根据下列依据编制:《规则》P101)本规则; 2)建设工程设计文件及相关资料;3)招标文件、工程量清单及其补充通知、答疑纪要;4)与建设项目相关的标准、规范等技术资料;5)《陕西省建设工程消耗量定额》、《陕西省建设工程工程量清单计价费率》及其他相关计价依据和办法;6)省、市工程造价管理机构发布的工程造价信息;工程造价信息没有发布的参照市场价;7)常规的施工方案; 8)其他相关资料;2、投标报价应根据下列依据编制:《规则》P111)本规则; 2)建设工程设计文件及相关资料;3)招标文件、工程量清单及其补充通知、答疑纪要;4)与建设项目相关的标准、规范等技术资料;5)企业定额或参考《陕西省建设工程消耗量定额》、《陕西省建设工程工程量清单计价费率》及其他相关计价依据和办法;6)市场价格信息或参考省、市工程造价管理机构发布的工程造价信息;7)施工现场情况、工程特点及拟定的投标施工组织设计或施工方案;8)其他相关资料。
◆确编制最高限价和投标报价的依据不同:共性:《工程量清单计价规则》、建设工程的设计文件、建设工程的工程量清单、招标文件中的有关要求个性:常规的施工方案和施工组织设计、施工方案、施工措施;《消耗量定额》和企业定额;《计价费率》和参考《计价费率》;相关价格信息和市场价格3、工程竣工结算的依据:《规则》P151 计价规则;2 施工合同;3 投标文件;4 招标文件;5 工程竣工图纸及资料;6 双方确认的工程量;7 双方确认追加(减)的工程价款;8 双方确认的索赔、现场签证事项及价款;9 其他依据。
二、工程量清单计价的主要依据1、招标文件与工程量清单招标文件是投标人参与投标活动、进行投标报价的行动指南。
招标文件一般包括前附表、投标人须知、合同通用条款、合同专用条款、技术规范、图纸、评标和定标办法、工程量清单以及必要的附表,如各种担保或保函的格式等。
