满堂支架的施工工艺
- 格式:ppt
- 大小:1.04 MB
- 文档页数:34

第1篇一、工程概况本项目位于我国某城市,建筑高度为60米,地下1层,地上24层,总建筑面积为8万平方米。
根据设计要求,本工程采用钢筋混凝土框架-剪力墙结构体系。
由于建筑高度较高,且部分楼层存在大开洞,因此在进行主体结构施工时,需采用满堂支架施工技术。
二、施工方案概述为确保施工安全和质量,本工程满堂支架施工方案如下:1. 施工准备2. 支架设计3. 支架搭设4. 支架验收5. 支架拆除6. 施工质量控制7. 安全措施三、施工准备1. 技术准备(1)熟悉设计图纸,了解满堂支架施工的相关要求;(2)组织施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求;(3)编制满堂支架施工方案,明确施工步骤、质量标准、安全措施等。
2. 材料准备(1)根据设计要求,选择符合标准的满堂支架材料,如钢管、扣件、钢板等;(2)检查材料的尺寸、规格、质量,确保符合要求;(3)提前储备足够的材料,避免施工过程中出现材料短缺。
3. 人员准备(1)组织施工队伍,明确各岗位人员的职责;(2)对施工人员进行安全教育培训,提高安全意识;(3)安排专业人员负责满堂支架的搭设、验收和拆除工作。
四、支架设计1. 支架形式根据建筑结构和施工要求,本工程采用满堂式钢管扣件支架。
2. 支架设计荷载根据设计图纸和施工要求,满堂支架的设计荷载为:楼面荷载为2.0kN/m²,墙、柱荷载为3.0kN/m²。
3. 支架立杆间距立杆间距根据设计荷载和施工要求确定,一般不大于1.5m。
4. 支架纵、横向间距纵、横向间距根据立杆间距和施工要求确定,一般不大于1.5m。
5. 支架立杆基础立杆基础采用C15混凝土垫块,厚度不小于150mm。
6. 支架连接支架连接采用扣件连接,确保连接牢固可靠。
五、支架搭设1. 施工流程(1)放线定位:根据设计图纸和施工要求,放线定位支架位置;(2)搭设立杆:按设计要求,搭设支架立杆,确保立杆垂直、间距符合要求;(3)搭设横杆:在立杆上搭设横杆,确保横杆水平、间距符合要求;(4)搭设斜杆:在立杆和横杆之间搭设斜杆,确保斜杆与立杆、横杆连接牢固;(5)搭设剪刀撑:在支架四周搭设剪刀撑,确保支架稳定性;(6)搭设防护设施:在支架周围搭设防护设施,如安全网、护栏等。

满堂式钢管支架施工方案(定)
一、施工前准备工作
在进行满堂式钢管支架施工之前,需要做好以下准备工作:
1. 物料准备
确保所需钢管数量充足,支架等辅助工具齐全,以保障施工的正常进行。
2. 设计方案确认
核对施工方案设计图纸,确认支架的位置和高度,以及各个连接部位的细节。
3. 施工区域清理
清除施工区域内的杂物和障碍物,确保施工作业的顺利进行。
二、施工步骤
1. 钢管切割和连接
根据设计方案要求,将钢管按照需要的长度进行切割,并通过连接件将钢管连接成支架的基本结构。
2. 支架固定
将支架按照设计方案要求的位置和高度,通过螺栓或焊接等方式固定在地面或墙壁上。
3. 支架调整
根据实际情况,对支架进行调整,确保支架水平、垂直,符合设计要求。
4. 支架固定
对支架进行最终的固定工作,确保支架结构稳固可靠。
三、施工注意事项
1. 安全第一
在施工过程中,要严格遵守安全操作规程,佩戴好安全防护用具,确保施工人员的安全。
2. 精细施工
施工过程中要注重细节,确保支架连接牢固、稳定,避免施工过程中出现不合
格现象。
3. 现场管理
施工现场要保持整洁有序,避免杂物堆放、过度拥挤等情况影响施工进度和质量。
四、施工验收
完成支架施工后,应进行验收工作,确保支架符合设计要求,能够稳固支撑相
关设施。
以上就是关于满堂式钢管支架施工方案的详细内容,希望对施工人员有所帮助。

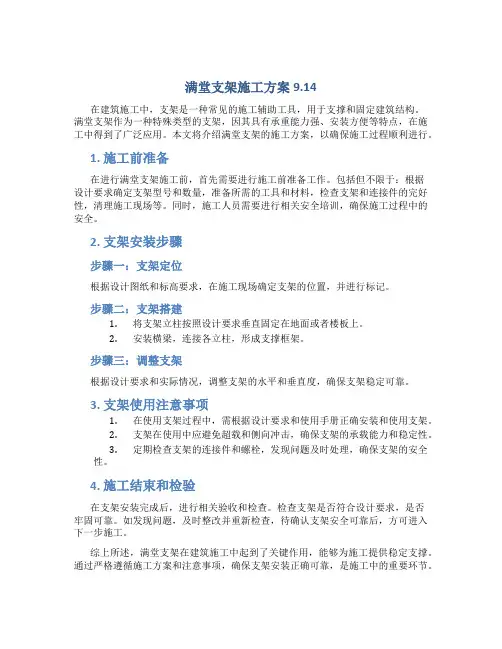

满堂支架施工方案9.14在建筑施工中,支架是一种常见的施工辅助工具,用于支撑和固定建筑结构。
满堂支架作为一种特殊类型的支架,因其具有承重能力强、安装方便等特点,在施工中得到了广泛应用。
本文将介绍满堂支架的施工方案,以确保施工过程顺利进行。
1. 施工前准备在进行满堂支架施工前,首先需要进行施工前准备工作。
包括但不限于:根据设计要求确定支架型号和数量,准备所需的工具和材料,检查支架和连接件的完好性,清理施工现场等。
同时,施工人员需要进行相关安全培训,确保施工过程中的安全。
2. 支架安装步骤步骤一:支架定位根据设计图纸和标高要求,在施工现场确定支架的位置,并进行标记。
步骤二:支架搭建1.将支架立柱按照设计要求垂直固定在地面或者楼板上。
2.安装横梁,连接各立柱,形成支撑框架。
步骤三:调整支架根据设计要求和实际情况,调整支架的水平和垂直度,确保支架稳定可靠。
3. 支架使用注意事项1.在使用支架过程中,需根据设计要求和使用手册正确安装和使用支架。
2.支架在使用中应避免超载和侧向冲击,确保支架的承载能力和稳定性。
3.定期检查支架的连接件和螺栓,发现问题及时处理,确保支架的安全性。
4. 施工结束和检验在支架安装完成后,进行相关验收和检查。
检查支架是否符合设计要求,是否牢固可靠。
如发现问题,及时整改并重新检查,待确认支架安全可靠后,方可进入下一步施工。
综上所述,满堂支架在建筑施工中起到了关键作用,能够为施工提供稳定支撑。
通过严格遵循施工方案和注意事项,确保支架安装正确可靠,是施工中的重要环节。
希望施工人员在使用满堂支架时能够严格按照要求进行操作,确保施工安全顺利进行。

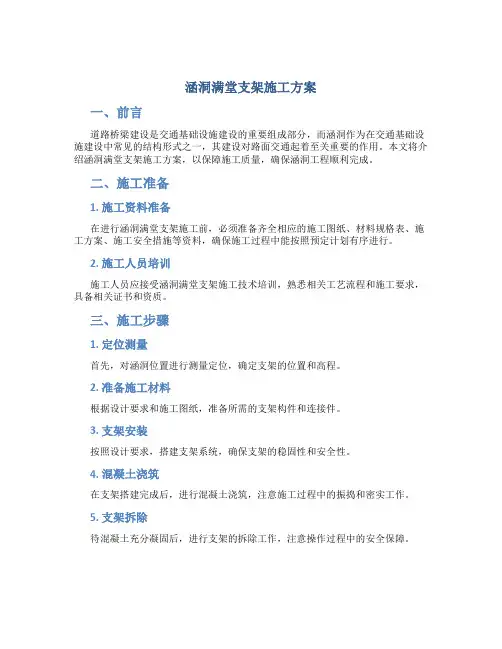

涵洞满堂支架施工方案
一、前言
道路桥梁建设是交通基础设施建设的重要组成部分,而涵洞作为在交通基础设施建设中常见的结构形式之一,其建设对路面交通起着至关重要的作用。
本文将介绍涵洞满堂支架施工方案,以保障施工质量,确保涵洞工程顺利完成。
二、施工准备
1. 施工资料准备
在进行涵洞满堂支架施工前,必须准备齐全相应的施工图纸、材料规格表、施工方案、施工安全措施等资料,确保施工过程中能按照预定计划有序进行。
2. 施工人员培训
施工人员应接受涵洞满堂支架施工技术培训,熟悉相关工艺流程和施工要求,具备相关证书和资质。
三、施工步骤
1. 定位测量
首先,对涵洞位置进行测量定位,确定支架的位置和高程。
2. 准备施工材料
根据设计要求和施工图纸,准备所需的支架构件和连接件。
3. 支架安装
按照设计要求,搭建支架系统,确保支架的稳固性和安全性。
4. 混凝土浇筑
在支架搭建完成后,进行混凝土浇筑,注意施工过程中的振捣和密实工作。
5. 支架拆除
待混凝土充分凝固后,进行支架的拆除工作,注意操作过程中的安全保障。
四、质量验收
完成涵洞满堂支架施工后,对涵洞结构进行质量验收,确保施工质量符合设计要求,达到预期效果。
五、安全防护
在整个施工过程中,必须加强安全防护,严格遵守施工安全规定,保障施工人员和周围环境的安全。
六、总结
涵洞满堂支架施工是一个复杂而重要的工序,需要施工人员具备丰富的经验和技能。
通过本文的介绍,希望能够加深对涵洞满堂支架施工工艺流程的理解,提高涵洞施工质量,确保工程顺利实施。

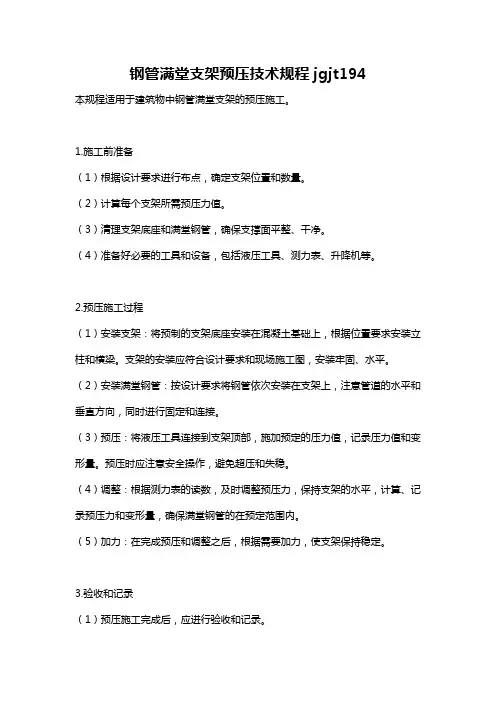

钢管满堂支架预压技术规程jgjt194
本规程适用于建筑物中钢管满堂支架的预压施工。
1.施工前准备
(1)根据设计要求进行布点,确定支架位置和数量。
(2)计算每个支架所需预压力值。
(3)清理支架底座和满堂钢管,确保支撑面平整、干净。
(4)准备好必要的工具和设备,包括液压工具、测力表、升降机等。
2.预压施工过程
(1)安装支架:将预制的支架底座安装在混凝土基础上,根据位置要求安装立柱和横梁。
支架的安装应符合设计要求和现场施工图,安装牢固、水平。
(2)安装满堂钢管:按设计要求将钢管依次安装在支架上,注意管道的水平和垂直方向,同时进行固定和连接。
(3)预压:将液压工具连接到支架顶部,施加预定的压力值,记录压力值和变形量。
预压时应注意安全操作,避免超压和失稳。
(4)调整:根据测力表的读数,及时调整预压力,保持支架的水平,计算、记录预压力和变形量,确保满堂钢管的在预定范围内。
(5)加力:在完成预压和调整之后,根据需要加力,使支架保持稳定。
3.验收和记录
(1)预压施工完成后,应进行验收和记录。
(2)验收应包括测量每个支架的变形量和预压力,并记录在支架预压施工记录表中。
(3)超过设计要求的变形量和预压力,应及时进行处理,修正原有的计划和方案,并重新进行预压和调整。
(4)记录应包括支架编号、预压工艺过程、预压结果以及加固措施等内容,以备日后检查和维护。
本规程的实施能够保证钢管满堂支架的预压施工质量和安全性,同时提高施工效率,降低成本。
在实际施工中,应加强现场管理和监控,确保施工质量和安全。

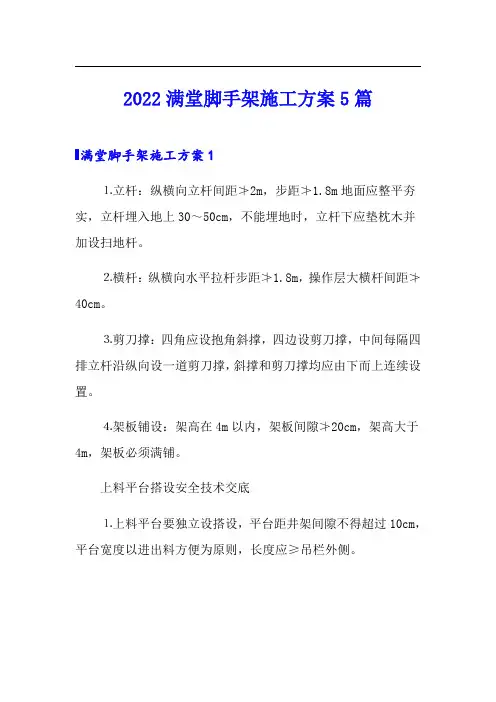

2022满堂脚手架施工方案5篇满堂脚手架施工方案1⒈立杆:纵横向立杆间距≯2m,步距≯1.8m地面应整平夯实,立杆埋入地上30~50cm,不能埋地时,立杆下应垫枕木并加设扫地杆。
⒉横杆:纵横向水平拉杆步距≯1.8m,操作层大横杆间距≯40cm。
⒊剪刀撑:四角应设抱角斜撑,四边设剪刀撑,中间每隔四排立杆沿纵向设一道剪刀撑,斜撑和剪刀撑均应由下而上连续设置。
⒋架板铺设:架高在4m以内,架板间隙≯20cm,架高大于4m,架板必须满铺。
上料平台搭设安全技术交底⒈上料平台要独立设搭设,平台距井架间隙不得超过10cm,平台宽度以进出料方便为原则,长度应≥吊栏外侧。
⒉搭设材料:一般用杉木或钢管搭设、当承重量不大时(在300kg以内)和高度不高时也可用毛竹搭设(应使用新竹经挑选),搭设方法基本和脚手架相同。
⒊用途构造:主要做为井字架吊篮进出料通道使用,一般不堆放材料。
主要杆件有:立杆、横杆、水平拉杆、剪刀撑、栏杆等。
⒋搭设:⑴立杆间距在1~1.5m以内,步距1.5m~1.8m视建筑物层高而定,平台以每层楼面平。
⑵每隔1~1.5m高设一道纵横向水平拉杆,在操作层通道处可设在1.8m高处。
⑶横杆:当平台铺设竹架板时,大横杆间距在40cm以内,当使用钢、木脚手板时,大横杆间距不大于60cm。
⑷剪刀撑:外立杆四周应自下而上连续设置,在进、出料口处可断开留出通道。
⑸栏杆:平台四周按规定设置1~1.2m高的防护栏杆。
正面设可开启的安全门。
⑹缆风:当平台高度超过10m时,四面要设缆风绳,或与建筑物固定牢固,并不得固定在满堂脚手架施工方案2满堂脚手架所使用材料和搭设方法同一般脚手架。
1、立杆应座落在坚实的基础上,立杆底部设底座,座下铺2.5m×0.3m×0.05m厚木板。
2、根据《建筑施工扣件式钢管脚手架安全技术规范》中表6.1.1-1之规定,采用立杆横距1.05米,步距为1.8米,立杆纵距1.8米,连墙件的设置为二步三跨;3、纵向水平杆、横向水平杆、竹笆的设置;3.1纵向水平杆设置在立杆内侧,其长度大于3跨;均与横向水平杆扣接;3.2纵向水平杆均采用对接,且两根相邻纵向水平杆的接头不允许设置在同步或同跨内,不一样步或不一样跨两个相邻接头在水平方向错开的距离为小于500mm,各接头中心至最近主接点的距离小于纵距的13;3.3主接点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。

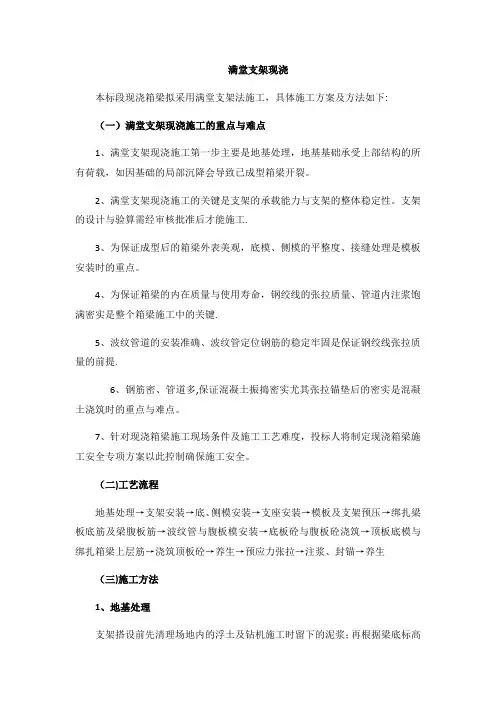

满堂支架现浇连续箱梁施工方案一、工程概述在桥梁工程中,箱梁是一种常见的构造形式。
满堂支架是箱梁现浇施工中的重要施工工艺之一,能够有效支撑和固定箱梁模板,保证施工质量和安全。
本文将围绕满堂支架现浇连续箱梁施工展开介绍。
二、施工准备工作1.箱梁设计图纸审核,确保施工符合设计要求。
2.确定满堂支架的类型和规格,进行检查和调试。
3.搭建安全防护设施,保证施工安全。
4.准备现浇混凝土所需的原材料和设备。
三、满堂支架安装1.根据箱梁设计要求和施工进度,确定满堂支架的位置和布置。
2.安装满堂支架的主体结构,包括支撑柱、横梁等。
3.调整和固定满堂支架,确保稳定可靠。
四、箱梁现浇施工1.摆放箱梁模板,进行检查和调整,保证尺寸和平整度满足要求。
2.将混凝土按照设计比例配制,并顺序浇筑。
3.在箱梁现浇过程中,控制施工温度和湿度,保证混凝土的强度和耐久性。
五、施工质量控制1.对施工现场和满堂支架进行定期检查,确保施工安全。
2.对现浇箱梁的尺寸、平整度、强度等进行质量把控。
3.针对施工中出现的问题及时调整和处理,保证施工质量。
六、施工结束及验收1.完成现浇连续箱梁的施工后,进行除模处理。
2.进行箱梁的外观检查和尺寸测量。
3.组织验收,确保施工质量符合设计要求。
结语满堂支架现浇连续箱梁施工是桥梁工程中重要的施工环节,需要在施工前做好准备工作,严格按照设计要求和施工规范进行施工,保证施工质量和安全。
通过本文的介绍,希望能够对相关从业人员在箱梁现浇施工中提供一定的参考和帮助。
满堂支架现浇本标段现浇箱梁拟采用满堂支架法施工,具体施工方案及方法如下:(一)满堂支架现浇施工的重点与难点1、满堂支架现浇施工第一步主要是地基处理,地基基础承受上部结构的所有荷载,如因基础的局部沉降会导致已成型箱梁开裂。
2、满堂支架现浇施工的关键是支架的承载能力与支架的整体稳定性。
支架的设计与验算需经审核批准后才能施工.3、为保证成型后的箱梁外表美观,底模、侧模的平整度、接缝处理是模板安装时的重点。
4、为保证箱梁的内在质量与使用寿命,钢绞线的张拉质量、管道内注浆饱满密实是整个箱梁施工中的关键.5、波纹管道的安装准确、波纹管定位钢筋的稳定牢固是保证钢绞线张拉质量的前提.6、钢筋密、管道多,保证混凝土振捣密实尤其张拉锚垫后的密实是混凝土浇筑时的重点与难点。
7、针对现浇箱梁施工现场条件及施工工艺难度,投标人将制定现浇箱梁施工安全专项方案以此控制确保施工安全。

(二)工艺流程地基处理→支架安装→底、侧模安装→支座安装→模板及支架预压→绑扎梁板底筋及梁腹板筋→波纹管与腹板模安装→底板砼与腹板砼浇筑→顶板底模与绑扎箱梁上层筋→浇筑顶板砼→养生→预应力张拉→注浆、封锚→养生(三)施工方法1、地基处理支架搭设前先清理场地内的浮土及钻机施工时留下的泥浆;再根据梁底标高与碗口支架配杆高度确定地面标高;然后用推土机推平场地,用平地机刮平后,用20吨振动压路机压实;再在已处理平整、压实的地基基础上浇筑一层10cm 厚的C25混凝土垫层以方便支架的搭设及稳定。
地基两侧顺桥向各设排水沟一道,以保证排水系统要畅通,避免雨水浸泡地基。
2、支架搭设满堂式支架采用满堂碗扣式脚手架,根据支架受力计算确定碗扣架立杆纵向间距为80cm,横梁端部位置纵向间距为40cm,横向间距为60cm,肋板处横向间距为30cm,水平杆步距为1.2m、顶端步距为0.6m,支架搭设时先在支架底部铺设10×15cm木方,再安装脚手架底托,安装碗扣支架主杆及水平杆,安装时应保证立杆处于底托下垫钢板中心位置,构件结点以碗扣锁定,用锤子顺时针锤击上碗扣至锁死为止。
桥梁满堂支架施工方案一、方案简介桥梁满堂支架是一种常用的施工工法,旨在为桥梁施工提供稳定支撑和安全作业条件。
本方案将详细介绍满堂支架的施工工艺及注意事项,确保施工过程安全高效。
二、施工工艺1. 起重设备施工过程中,需使用起重设备对满堂支架进行安装、升降和拆除。
起重设备应符合相关国家标准,经过质检合格。
2. 施工准备(1) 在施工现场搭设安全防护措施,如围栏、警示标志等,确保施工区域的安全。
(2) 清理施工现场,确保施工区域无杂物,地面平整无障碍物。
(3) 钻洞固定桩基,确保满堂支架稳固可靠。
3. 满堂支架组装(1) 将每个满堂支架模块按照设计要求组装在地面上。
(2) 使用起重设备将组装好的满堂支架模块吊装到预定位置。
(3) 对吊装好的满堂支架模块进行固定,确保其稳定性。
4. 工程施工(1) 根据设计要求,在满堂支架上进行桥梁主体结构施工。
(2) 施工过程中,对满堂支架的安全和稳定性进行定期检查和维护,确保施工质量。
5. 拆除满堂支架(1) 铺设临时支撑,保证桥梁结构在拆除过程中不受满堂支架的影响。
(2) 使用起重设备逐个拆除满堂支架模块,并进行整理和存放。
三、注意事项1. 安全第一在施工中,要始终牢记安全第一的原则,必须按照操作规程进行施工,并加强施工人员的安全教育和培训。
2. 质量控制施工过程中,要加强对满堂支架安装质量的控制,确保每个模块的安装位置准确,固定牢靠。
3. 施工进度计划制定合理的施工进度计划,合理安排各个施工工序的时间和顺序,确保施工进度。
4. 环境保护施工现场应遵守环境保护要求,定期清理施工区域,防止建筑垃圾对周围环境的污染。
四、结论桥梁满堂支架施工方案详细介绍了该工法的施工工艺和注意事项,确保在桥梁施工中提供稳定的支撑和安全的作业条件。
通过严格按照方案要求进行施工,将保证工程施工质量,确保工期进度,为桥梁工程的顺利完成提供有力保障。
