管桩试桩方案
- 格式:doc
- 大小:28.50 KB
- 文档页数:6

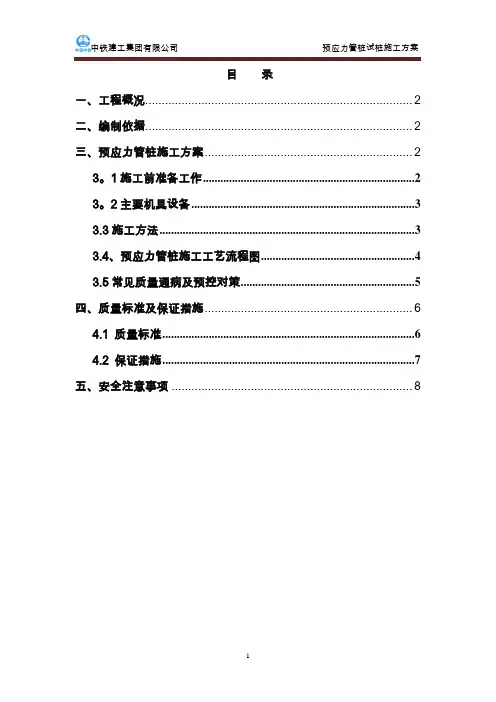

管桩试桩方案.doc
PHC管桩试桩方案 1 、工程概况本工程基础处理采用预应力管桩、水泥搅拌桩及塑料排水板联合承载的处 理方法,其中预应力管桩担负着主体工程主要的荷载。
因此,预应力管桩的施 工是本工程的重中之重。
管桩施工计划工期40日历天。
质量标准达到客运专线铁路路基工程施工质量验收标准的优良等级。
安全标准无安全事故。
本工程由中铁第四勘察设计院集团有限公司设计,主体工程的基础处理均 采用了预应力管桩的施工,本工程预应力管桩的技术要求及工程量如下 部位 桩径 桩数 单桩承载 力特征值 (KN) 接力层 总桩长 (m) **东站DK69000- DK71200 PHC-Φ400 34295 887 穿透淤泥 层不小于 2.54.0m 548722 2 试桩施工准备 2.1试桩拟投入设备如下 管桩工程拟入设备 编号 名 称 规格型号 单位 数量 用 途
1 柴油锤打桩机 HD73 台 2 3 电焊机 XB300 台 4 4 汽车吊车 25t以上 台 1 5 锯桩机 台 1 6 风割设备 套 1 7 水准仪 DS3 台 1 8
全站仪 J2 台 1 9 桩帽 Φ600 只 410 园木板或硬纸板 Φ600 桩垫
11 方木 25cm25cm,1~2m长 根 80 桩垫木 2.2试桩拟投入人员如下 工 种 人 工 工 种 人 数 打桩工 4 机修工 2 电焊工 2 施工员 1 水电工 1 安全员 1 测量工 1 材料员 1 项目经理 1 质检员
2 技术负责 1 其他 5 合计 21 3 检验性试桩总体方案及方法 3.1检验性试桩内容及目的 检验性试验的内容为工艺试验和静载及水平推力试验。
工艺试验的目的 ①检验桩的入土深度能否达到设计要求; ②选定沉桩的锤击性能、衬垫(即锤垫、桩垫)及参数; ③实测沉桩锤击力; ④查明打桩时土质有无“假极限”或“吸入”现象,并确定是否需要复打, 以及从停打到复打间应该休息的天数; ⑤最终贯入度的取值; ⑥确定施工工艺和停止沉桩的控制标准。
静载试验的目的验证桩的承载力,以及荷载与位移的关系。
水平推力试验的目的验证桩的水平承载力能否达到设计要求。
3.2试验桩的布置初步打算选择6个桩位作为试桩,分别是
DK69102.8 A-
3、 DK69105 B-
7、 DK69109.4 C-1
4、 DK69113.8 D-
1、 DK69116 E- 1
8、 DK69118.2 F-11试桩统计 部位 桩号 现地面高程 桩顶标高
桩底标高 桩长 底部地基 A-3 ▽7.6 ▽7.4 ▽-9.1 16.5m 岩层 B-7
▽7.5 ▽7.4 ▽-9.1 16.5m 岩层 C-14 ▽7.6 ▽7.4 ▽-9.1 16.5m 岩层 D-1 ▽7.6 ▽7.4 ▽-9.1 16.5m 岩层 E-18 ▽7.4 ▽7.4 ▽-9.1
16.5m 岩层 DK69100- DK69120 F-11 ▽7.6 ▽7.4 ▽-9.1 16.5m 岩层 3.3试桩的技术要求 3.3.1试桩施工工艺流程图 测量放线 轴线及样桩复核 桩机定位 起吊下节桩插桩 锤击沉桩 上下节桩对接 电焊接桩 锤击沉桩 送 桩 桩机移位 桩打完后复测桩顶标高 场地平整及 铺设临时道路 管桩现场 吊运及喂桩 最后贯入度测 定及停锤控制发现浮起进行复打 3.3.2锤击预应力管桩施工技术措施 (1)测量控制、定位与复测。
①放线定位根据工地现场导线控制点, 按照施工图纸给定的坐标,用 全站仪将桩位测放定位。
并用木桩锤入土层做好标记,于木桩上桩位点钉入铁 钉,木桩突出地面10cm至20cm,桩点, 标高记录在册,并将控制轴线引至安全 位置,以便恢复轴线及检查使用。
②轴线复核施工前, 对已放线定位的各轴线及桩位置重新复核一次, 检查各轴线之间尺寸及桩位置尺寸是否符合施工图纸设计要求,并请监理验线 复核签字认可。
③标高控制地面标高用水准仪测定,确保精度, 对基准点加以保护。
(2)吊运桩 ①工程管桩厂提供质保书及产品合格证方能使用。
•进场后应按规定要求进 行桩的外观检查; ②桩的现场堆放场地应平整、坚实、•堆垛高度一般不宜超过四层; ③管桩在驳运、堆放过程中应保持平衡,力求轻吊轻放,•避免撞击和损伤。
④管桩按不同长度及施工流水顺序分别堆放,•并在地面上设置二道垫木, 垫木应分别位于距桩端0.2倍桩长处,不得用有棱角的金属构件替代。
(3)打桩机具 ①打桩机的桩架必须具有足够的强度,刚度和稳定性。
并选用行走方便, 走管式桩架。
②柴油桩锤选用HD73柴油锤。
③桩帽及垫层的设置,应符合下列规定。
A、桩帽应有足够的强度,刚度和耐打性。
B、桩帽宜做成圆筒型,套桩头用的筒体深度宜取350~400mm,内径应比 管桩外径大20~30mm。
C、打桩时桩帽与桩头之间应设置弹性衬垫。
衬垫可采用麻袋、硬纸板、 水泥纸袋、胶合板等材料制作,衬垫厚度应均匀且经锤击压实后的厚度不宜小于120mm;在打桩期间经常检查,及时更换或补充。
D、桩帽和桩锤之间应用竖纹硬木或盘圆层叠的钢丝绳作“锤垫” ,其厚度 宜取150~200mm。
④送桩器及衬垫设置应符合下列规定 A、送桩器宜做成圆筒形,并应有足够的强度、刚度和耐打性。
送桩器长 度应满足送桩深度的要求。
B、送桩器上下两端面应平整,且与送桩器中心轴线相垂直。
C、送桩器下端面应开孔,使管桩内腔与外界连通。
D、送桩器应与管桩匹配。
套筒式送桩器下端的套筒深度宜取250~350㎜, 内径应比管桩外径大20~30㎜,插销式送桩器下端的插销长度宜取200~300㎜,
外径应比管桩内径小20~30㎜。 对于内孔存有余浆的管桩,不宜采用插销式送 桩器。
E、送桩作业时,送桩器与管桩桩头之间应设置1~2层麻袋或硬纸板作衬 垫。
⑤施工现场应配备电焊机、气割工具、索具、撬棍、钢丝刷、锯桩器等施 工用具;每台打桩机尚应配备一把长条水准尺,可随时量测桩身的垂直度。
(4) 、管桩的施打 施工场地要平整,并能满足施工机械地耐力的要求,四周要开设排水沟; ○ 1 样桩放好后经有关单位复核无误方可施工。
打桩施工时,必须对每根桩 ○ 2 根据轴线进行复核纠正,每天应对轴线控制桩进行复测校正。
桩位偏差不得大 于20㎜。
桩机要平稳,倾斜不得大于1,做到就位准确,插桩垂直三点一线 ○ 3 (即锤、桩帽、桩) ,不得偏移; 插桩定位和接桩时均要用全站仪或线垂在桩的正面和侧面二个方向作垂 ○ 4 直观测,确保垂直度。
第一节管桩起吊就位插入地面时的垂直度偏差不得大于 0.5,并宜用长条水准尺或其他测量仪器校正;必要时,宜拔出重插。
管桩施工过程中,桩锤、桩帽和桩身的中心线应重合。
当桩身倾斜率超 ○ 5过0.8时,应找出原因并设法纠正;当桩尖进入硬土层后,严禁用移动桩架等 强行回扳的方法纠偏。
在较厚的全风岩层中施打管桩,不宜采用大流水打桩施工法,宜将每根 ○ 6 桩一次性连续打到底,尽量减少中间休歇时间,且尽可能避免粗砂至砾砂层或 在接近设计深度时进行接桩。
承台边缘的桩宜待承台内其他桩打完并重新测定桩位后再插桩施打。
○ 7 打桩时应由专职
