平屋面防水维修施工方案

  • 格式:doc
  • 大小:25.50 KB
  • 文档页数:7

下载文档原格式

  / 7
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

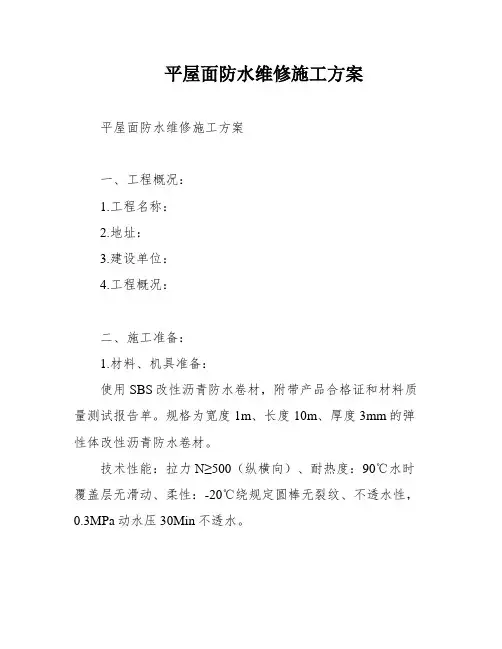

平屋面防水维修施工方案

一、工程概况:

1、工程名称:

2、地址:

3.建设单位:

4、工程概况:

二、施工准备:

1、材料、机具准备:

材料:SBS改性沥青防水卷材,防水材料均应附产品合格证和材料质量测试报告单

(1)、规格:宽度lm、长度10m, 3mm厚弹性体改性沥青防水卷材。

(2)、技术性能:拉力N ≥ 500(纵横向)耐热度:90℃水时覆盖层无滑动柔性:-20℃

绕规定圆棒无裂纹、不透水性,0.3MPa动水压30Min不透水

2、主要工具:小平铲、滚刷、卷尺、剪刀、粉笔、扫帚、汽油喷灯、汽油、密封膏、冷底子油、抹子、刮板、安全带、壁纸刀、绳子、等以方便现场的施工。

3、作业条件:

(1)、基层必须牢固,没有松动、起鼓、凹坑、起砂、掉灰等缺陷。

(2)、基层表面应平整光滑,均匀一致。其平整度可用2m长直尺检查,基层与直尺间的最大空隙不应超过10mm,空隙仅允许平缓变化.基层阴阳角处应做成半径50mm圆弧。

(3)、天气刮风、下雨和预报要下雨或雨后基层尚未干燥时不得施工。

(4)、基层必须干燥,一般以含水率不大于9%为宜。

(5),检查原防水层平面、立面产生的开裂、空鼓、流淌、翘边、龟裂、断离、张口及破损的情况,检查檐口、天沟、女儿墙、屋脊、水落口、变形缝、阴阳角、伸出屋面管道等防水构造渗漏的情况。

三、施工操作工艺:根据规范及工程实情制定本工艺:

1、工艺流程:原防水层铲除---处理起鼓找平层---清扫施工而---特殊部位加铺---定位弹线---涂刷冷底子油---铺贴卷材---卷材收头处理---防水层表面清理检查---验收签证

2、施工要点:

(1)找平层保证平整度及坡度及表面尘土、砂粒、杂物清扫干净。

(2)原保温层修补,保证其密实、平整并找出坡度。

(3)细部处理:排气管、分格缝、出屋面的水管的留设要求。

(4)细部节点部位防水层的加强处理。

(5)节点部位处理:节点部位处理使用同规格片材做附加层。排气道、分格缝等部位,附加层宽度200mm。阴阳角部位:附加层宽度每边250mm。

四、防水层铺设的一般程序:

1、在同一标高作业面上,应以“先难后易”的原则,先做檐头、内外角、排水口、集水沟、变形缝等,然后再做大面积铺设,在大面积铺设时,应按顺水方向先铺设低处,后铺设高处,最后作立面、天窗等突出部位的铺设。

2、在同一建筑防水工程中,如有高低跨两个部分,应按“先高后低”的顺序进行

施工,即先高跨建筑施工,后再做低跨建筑施工。

五、施工方案及处理措施:

根据屋面原防水层破损情况以及屋面构造,确定具体的翻修方案。

1、防水层大面积老化、破损,完全丧失防水功能时:

a)将原屋面防水层拆除(清除时应尽量不损坏找平层)并清除杂物至基层干净,在基层不平之处和损坏部位进行砂浆修补,至找平层施工质量应符合《层面工程技术规范》

(GB50345-2004)规定要求,在平面与立面接头部分应按要求做出坡度9或圆角,找平层应平整、牢固,找出泛水坡度,表面应无起砂、脱皮及裂缝等现象。

b)检查找平层的破损情况和保温层的含水情况。若找平层破损严重、保温层含水较高时,应揭开找平层,并晒干保温层重做保温层、找平层。若找平层破损较小,则对找平层破损部位用水泥砂浆进行修整。突出屋面部位应做成半径为100~150MM圆弧或钝角。

d)用水泥砂浆做20-25mm的水泥找平层。

2、防水层大面积老化、局部破损,宜保留原防水层,增做面层防水层。

裂缝处:沿裂缝铺贴宽度不小于250mm片材,采用条粘法粘接,两边各粘100mm,中间空铺。铺贴前,应先清除缝,对找平层上凹凸不平的部位,用聚合物水泥砂浆嵌填抹平。清除女儿墙、山墙、管道、上人孔、排气孔等处的片材以及片材收头处凹槽内的水泥砂浆。并将出屋面部位应做成半径为100~150MM圆弧或钝角。

3、基层检查验收

(1)找平层表面应平整表面光滑、洁净、无开裂、接茬平整。不允许有明显的尖凸、凹陷、起皮、起砂现象;找平层平整度应在允许的范围内平缓变化、坡度均匀、坡向一致。表面平整检查应采用2m长直尺检查,直尺与基层的间隙不应超过5mm,只允许平缓变化,每米

长度内不得多于一处,表面无积水,排水坡度应符合设计要求。

(2)防水基层若有缺陷或积水等现象,必须进行处理,合格后方可进行防水层的施工。

4、底层油膏施工

先将验收合格的基层进行清理,并在基层上满刮PVC油膏,要求油膏要批刮均匀,边刮边进行防水卷材的铺设施工。

5、防水卷材的铺设

防水卷材的铺设应按规范要求平行或垂直于屋脊方向铺设。我们计划将防水卷材按屋面的现场实际情况,按顺水方向由低向高平行于屋脊方向或出之于屋脊方向进行铺设。

(1)施工前应将验收合格的基层清理干净,并将棱角处尘土吹净并且保证基层干燥。

(2)涂刷基层处理剂要均匀一致,一遍成型,不得漏刷。

(3)基层处理剂干燥后,应按设计要求对屋面防水工程需做附加层的部位进行处理。

(4)卷材铺贴前应进行施工铺贴设计,确定卷材铺贴顺序、铺贴方向、分幅位置、细部节点等并在基层弹线,然后铺贴卷材。按照基准控制线,从屋面最低标高处开始,逐幅顺序向屋脊方向铺贴。

(5)铺贴卷材时将卷材剪成相应尺寸,卷好备用,将喷灯点燃加热基层与卷材交界处,加热时要均匀,喷灯距交界处300mm左右,往返加热,使卷材表面的沥青层液化,边烘烤边向前滚卷材,随后用压辊滚压,使其与基层或与卷材粘结牢固,以边缘稍挤出热熔的改性沥青为度并随即刮封接口,注意烘烤温度和时间以使沥青层呈融溶状态为度;施工时以三人一组配合
