塔吊作业区内临建房屋防护棚搭设方案
- 格式:doc
- 大小:25.00 KB
- 文档页数:8
防护棚搭设方案一、工程概况:正文花园二期一区工程位于杨浦区逸仙路889号,(钢材交易市场内),工程分10#、11#房共二个单体,十二层小高层住宅,高度至檐口36.7米,建筑面积16405平方米,短肢剪力墙结构,均设地下车库。
本工程由上海正文房地产开发有限公司投资开发,上海城乡建筑设计院设计,监理单位为上海海龙工程技术发展有限公司,由我浙江中富建筑集团股份有限公司承建。
二、施工方案:按小高层安全生产施工规范要求,塔吊回转半径范围内临时设施必须搭设双层防护棚;施工通道按建筑物高度要求搭设双层防护棚;外脚手架斜道进出口及人货电梯、物料提升机必须搭设防护棚。
根据施工现场的实际情况,应搭设以下几处防护棚:1、生活区由于紧靠拟建号房,必须满搭双层防护棚。
防护棚高度7米,跨度6米,单立杆,间距不得大于1.8米,牵杠间距不得大于1.8米,按外脚手架要求设置剪刀撑。
双层防护棚间距0.8米,底层用钢管水平杆,间距不大于0.4米;考虑防护棚跨度及本身的重量问题,上层采用毛竹水平杆,间距不大于0.4米,双层均满铺竹笆。
2、大门口及项目部办公室双层防护棚总长度米,高度5米,底层离自然地坪高度4米,跨度最大10米、最小5米,采用上升斜杆、平行弦杆桁架结构;立杆间距不得大于1.8米,水平牵杠间距不得大于1.8米,纵向按外脚手架规范设置剪刀撑。
双层防护棚间距0.8米,底层用钢管水平杆,间距不大于0.4米;考虑防护棚跨度及本身的重量问题,上层采用毛竹水平杆,间距不大于0.4米,双层均满铺竹笆。
3、水泥仓库、木工间防护棚:水泥仓库、木工间等临时设施因处在塔吊回转半径内,又靠近11#房,因此必须搭设双层防护棚。
总长度28.8米,总高度6米,净高度3.5米,立杆间距不大于1.8米,水平牵杠间距不得大于1.8米,纵向按外脚手架规范设置剪刀撑;双层防护棚间距0.8~1米,底层用钢管水平杆,间距不大于0.4米;考虑防护棚跨度及本身的重量问题,上层采用毛竹水平杆,间距不大于0.4米,双层均满铺竹笆。
塔吊覆盖范围内建筑物防护方案2024年10月目录一、工程概况 (1)二、编制依据 (1)三、现场现状分析 (2)四、方案确定与实施 (2)五、防护棚搭设技术要求 (4)六、塔吊操作要求 (6)七、作业风险风险管控 ............................................. 错误!未定义书签。
八、应急措施 (7)九、防护棚(扣件式)计算书 ......................................... 错误!未定义书签。
一、工程概况本工程位于山东省。
为确保施工任务的圆满完成,在基础及主体结构施工阶段,我们决定采用一台型号为QTZ63、臂长44米的塔吊作为现场垂直运输机械。
鉴于施工现场东侧紧邻多栋民房,为避免高空作业中可能发生的物体坠落及物体打击等安全隐患,保障工程施工的平稳推进,特此制定并实施塔吊邻近建筑物的专项防护方案。
图1:现场平面示意图二、编制依据中华人民共和国建筑法主席令第29号建设工程质量管理条例国务院令第279号(2019修订)建设工程安全生产管理条例国务院令第393号危险性较大的分部分项工程安全管理规定建设部第37号令建筑地基基础设计规范GB50007-2011建筑结构荷载规范GB50009-2012塔式起重机安全规程GB5144—2006建筑施工脚手架安全技术统一标准GB51210-2016钢结构设计标准GB50017-2017木结构设计标准GB50005-2017施工脚手架通用规范GB55023-2022混凝土结构通用规范GB55008-2021钢结构通用规范GB55006-2021工程结构通用规范GB55001-2021建筑与市政施工现场安全卫生与职业健康通用规范GB55034-2022建筑与市政工程施工质量控制通用规范GB55032-2022消防设施通用规范GB55036-2022建筑防火通用规范GB55037-2022建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011建筑施工临时支撑结构技术规范JGJ300-2013建筑施工安全检查标准JGJ59-2011建筑施工高处作业安全技术规范JGJ80-2016建筑施工塔式起重机安装使用拆卸安全技术规程JGJ196-2010住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知建办质(2018) 31号住房和城乡建设部办公厅关于印发《危险性较大的分部分项工程专项施工方案编制指南》的通知建办质〔2021〕48号房屋市政工程生产安全重大事故隐患判定标准(2022版)建质规〔2022〕2号建筑施工手册第五版建筑施工脚手架实用手册三、现场现状分析根据当前施工现场的具体需求和工程建筑物的实际情况,塔吊被精心布置于13号楼的南侧区域。
塔吊作业区内临建房屋防护棚搭设方案在塔吊作业区内搭设临建房屋防护棚是为了确保在施工过程中,工人
和设备能够得到适当的保护,同时还要考虑到施工期间的安全和环境保护。
下面是一种针对塔吊作业区临建房屋防护的搭设方案:
1.建立临时施工控制区域:在塔吊周围划定一定的控制区域,用栏杆
或其他可见的警示物搭建围栏,确保其他工人和外来人员不会进入施工区域。
2.考虑施工布局:在选择搭设位置时要考虑到塔吊的工作半径以及周
围建筑物和辅助设施的位置,确保塔吊的转动和吊装操作不会受到防护棚
的限制。
3.选择适当的材料和结构:防护棚的框架可以使用钢管或铝合金材料,确保结构的稳定性和安全性。
建议使用帐篷式的结构,可以快速组装拆卸,并且能够适应各种风力和天气条件。
4.考虑覆盖材料:防护棚的覆盖材料可以选择防水、阻燃和防晒等功
能的材料,确保在施工过程中不受天气变化的干扰,并且防止火灾发生和
被烟尘污染。
5.考虑通风和照明:在防护棚内部要保持良好的通风和照明条件,可
以设置通风窗和灯具,以确保工人在施工中有良好的工作环境。
6.加强安全警示:在防护棚周围设置明显的安全标志和警示标识,提
醒工人和外来人员注意安全,遵守安全操作规程。
7.定期检查和维护:防护棚搭设完成后,应定期检查和维护,确保结
构的稳定性和安全性,并及时更换破损的材料和设备。
在搭设临建房屋防护棚时,还需要考虑施工过程中可能出现的其他特殊情况,如突发天气变化、紧急救援等。
要根据具体的施工环境和要求,选择合适的方案,并且在施工过程中,保持与现场监理、工程师和安全人员的沟通,及时解决问题,确保施工工作的顺利进行。

塔吊临近建筑物的安全防护方案一、工程概况本工程位于涿州市华阳西路与京九铁路交叉口西北角。
总建筑面积平方米,剪力墙结构,其中1#楼为地下一层,地上十八层,建筑面积为平方米,2#楼为地下一层,地上十八层,建筑面积为平方米,3#楼为地下一层,地上十八层,建筑面积为平方米,地下车库为地下一层,建筑面积为平方米。
为完成施工任务,在基础结构及主体结构阶段,现场垂直运输机械采用三台塔吊,型号为QTZ63,臂长为55米,最终顶升高度约为70米,主要负责1#、2#、3#楼的垂直运输任务。
为避免在施工过程中,防止高空物体坠落、物体打击,确保工程施工的顺利进行,特编制塔吊临近建筑物的安全防护方案。
二、编制依据建设工程安全生产管理条例第393号国务院令建筑施工安全检查标准JGJ59-2011建筑施工高处作业安全技术规范JGJ80-91河北省《建设工程施工现场安全管理标准》DB13(J)/T140-2012三、现场现状分析根据现场施工需要及工程建筑物的具体情况,塔吊布置在主楼的北侧,1#楼以13轴为中心,塔中到D轴距离为米,2#楼以14轴为中心,塔中到R轴的距离为米,3#楼以16轴偏西米与U轴为塔中。
现场的建筑物位置在西侧及北侧,西侧建筑物离1#楼约30米,北侧建筑物离3#楼约30米。
在塔吊伸臂旋转范围内,如突遇停电,又刮起大风的特殊情况下,若塔吊正处在正常运行过程中,旋转机构因停电又不能立即采取制动措施;由于受风标效应的影响,伸臂继续随风向而旋转,极有可能造成吊索或吊物碰触建筑物的危险。
为此,必须采取切实有效可行的防护措施。
为了安全生产和塔吊的安全运行,确保临近建筑物和施工人员的人身安全,防止意外事故发生,项目部特组织专项研究探讨,经反复研究讨论,制定了一套综合性的安全防护方案,以防临近建筑物等安全事故的发生。
四、方案确定与实施1、塔吊的塔臂回转半径的覆盖范围之内现场临建上方采用钢管双层防护棚。
2、塔吊严格控制塔吊在临近建筑物区域的安全区范围内进行吊运作业。

防护蓬搭设施工方案1. 概述本方案旨在提供防护蓬搭设的工程方案及其相关要求,以确保施工场地的安全和保护工作人员的健康。
本方案适用于防护蓬搭设过程中的所有工作环节。
2. 设备和材料- 防护蓬:选用高质量且耐用的防护蓬,确保其能承受不同天气条件下的压力。
- 搭设工具:提供适当的工具和设备,如钢管、螺栓、电钻等,以便快速而安全地搭设防护蓬。
- 安全装备:包括头盔、安全带、防滑鞋等,确保施工人员在搭设过程中具备必要的个人防护。
3. 工程流程- 施工前准备:确定好搭设位置和方向,清理施工区域,确保地面平整和稳固。
- 建立框架:根据设计图纸和规格要求,进行框架的搭设。
先搭建主体结构,再安装支撑和连接部件。
- 安装防护蓬:将选用的防护蓬覆盖在建立好的框架上,确保蓬与框架紧密连接。
- 固定和调整:对防护蓬进行固定,确保其稳定性和牢固性。
同时进行必要的调整,确保防护蓬完全展开。
- 完善细节:检查并完善防护蓬的细节部位,如门窗、通风口等,确保其功能完善。
4. 安全要求和措施- 指派专人负责:设立专门负责防护蓬搭设工作的责任人,负责协调和监督整个施工过程。
- 安全培训:对参与搭设工作的人员进行必要的安全培训,提高其安全意识和技能。
- 安全检查:定期进行施工现场安全检查,及时发现和纠正安全隐患,确保施工安全。
- 紧急预案:制定紧急情况下的应急预案,包括火灾、风雨等极端天气情况的处理措施。
- 材料管理:对所使用的材料进行合理管理,确保其质量和完整性,避免安全风险。
5. 施工质量控制- 设计依据:依据相关设计图纸和规格要求进行施工,确保防护蓬的搭设符合规范。
- 质量检查:对施工过程中的关键节点进行质量检查,确保各项工作符合要求。
- 现场监控:配备工程监理人员进行现场监控,及时发现和解决施工质量问题。
- 质量记录:详细记录施工过程中的质量情况,包括检查结果和整改情况,以备后续参考。
6. 工期和成本控制- 合理安排工期:根据实际情况和施工进度,合理安排工期,确保施工进展顺利。

防护棚架施工方案防护棚架施工方案为了确保施工安全,防护棚架是不可或缺的设施。
下面是具体的防护棚架施工方案。
一、施工前准备工作1.1 确定防护棚架的施工区域,根据施工地形和具体情况,确定适宜的搭建位置。
1.2 检查防护棚架的结构和材料,并对需要使用的材料进行验收。
1.3 根据实际需要,准备所需的施工设备和工具,如起重机、扣件和安全绳等。
二、棚架的搭建2.1 将起重机安置在适当的位置,并保证其稳定和平衡。
2.2 根据设计要求,使用扣件将组装好的棚架件连接起来。
2.3 在搭建过程中,需要有专人监督和指导,确保连接牢固、稳定可靠。
三、固定和加固3.1 在搭建完毕后,对防护棚架进行固定和加固,以增加其稳定性。
3.2 使用合适的固定器材和方法,将防护棚架牢固地固定在施工区域内的地面上。
3.3 对棚架的每一个连接点进行检查,确保连接处无松动和变形现象。
四、安全使用4.1 在施工期间,禁止在防护棚架上进行其他操作,以免造成棚架的破损和倒塌。
4.2 进入防护棚架的人员必须佩戴安全帽和安全绳,严禁在棚架上奔跑和跳跃。
4.3 防护棚架上应标明最大承载能力和使用限制,严禁超载使用。
4.4 定期检查防护棚架的结构和连接点,如有异常情况,及时进行维修和保养。
五、拆除5.1 在施工完成后,及时拆除防护棚架,并做好整理和清理工作。
5.2 拆除防护棚架时,要按照合理的顺序进行,确保拆除过程安全可靠。
拆除结束后,对棚架材料进行整理和分类。
六、施工期间的安全措施6.1 搭建防护棚架前,需制定详细的施工方案,明确责任人和工作内容。
6.2 施工现场必须设立专门的安全警示标志,以提醒人员注意施工作业。
6.3 每天工作前要对防护棚架进行检查,及时排除隐患。
6.4 严禁在恶劣天气条件下,进行高空作业和搭建防护棚架。
6.5 施工人员必须接受安全培训,具备相关证书和操作技能。
以上就是防护棚架施工方案的具体内容,通过严格遵守和执行这些方案,可以有效保障施工过程中的安全。

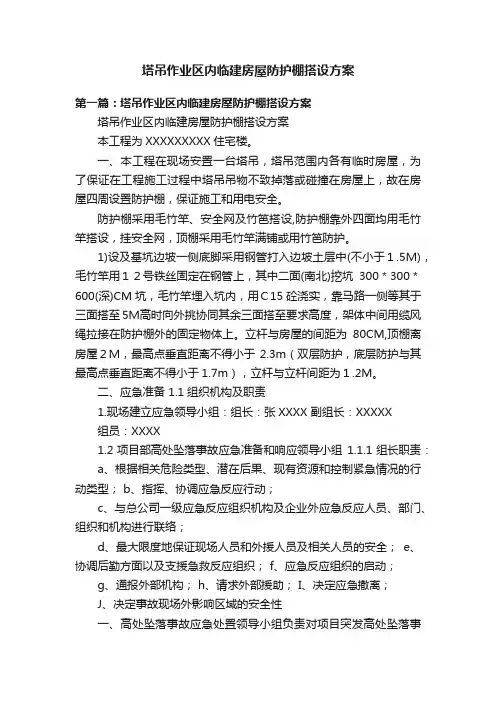

塔吊作业区内临建房屋防护棚搭设方案第一篇:塔吊作业区内临建房屋防护棚搭设方案塔吊作业区内临建房屋防护棚搭设方案本工程为XXXXXXXXX住宅楼。
一、本工程在现场安置一台塔吊,塔吊范围内各有临时房屋,为了保证在工程施工过程中塔吊吊物不致掉落或碰撞在房屋上,故在房屋四周设置防护棚,保证施工和用电安全。
防护棚采用毛竹竿、安全网及竹笆搭设,防护棚靠外四面均用毛竹竿搭设,挂安全网,顶棚采用毛竹竿满铺或用竹笆防护。
1)设及基坑边坡一侧底脚采用钢管打入边坡土层中(不小于1.5M),毛竹竿用12号铁丝固定在钢管上,其中二面(南北)挖坑300*300*600(深)CM坑,毛竹竿埋入坑内,用C15砼浇实,靠马路一侧等其于三面搭至5M高时向外挑协同其余三面搭至要求高度,架体中间用缆风绳拉接在防护棚外的固定物体上。
立杆与房屋的间距为80CM,顶棚离房屋2M,最高点垂直距离不得小于2.3m(双层防护,底层防护与其最高点垂直距离不得小于1.7m),立杆与立杆间距为1.2M。
二、应急准备 1.1组织机构及职责1.现场建立应急领导小组:组长:张XXXX 副组长:XXXXX组员:XXXX1.2项目部高处坠落事故应急准备和响应领导小组1.1.1组长职责:a、根据相关危险类型、潜在后果、现有资源和控制紧急情况的行动类型;b、指挥、协调应急反应行动;c、与总公司一级应急反应组织机构及企业外应急反应人员、部门、组织和机构进行联络;d、最大限度地保证现场人员和外援人员及相关人员的安全;e、协调后勤方面以及支援急救反应组织;f、应急反应组织的启动;g、通报外部机构; h、请求外部援助; I、决定应急撤离;J、决定事故现场外影响区域的安全性一、高处坠落事故应急处置领导小组负责对项目突发高处坠落事故的应急处理。
1、培训和演练(1)安全员负责人负责主持、组织全机关每年进行一次按高处坠落事故“应急响应”的要求进行模拟演练。
各组员按其职责分工,协调配合完成演练。

塔吊作业区内临建房屋防护棚搭设方案1000字为了保障在塔吊作业区内的临建房屋能够安全稳定地使用,防止在施工过程中造成意外伤害和损失,需要在临建房屋周围进行防护棚的搭设。
一、方案概述本防护棚搭设方案为临建房屋内或周围施工区域的临时保护措施,其目的是确保工作区域安全,以减少人员和设备伤亡和对房屋设施的影响。
二、设计要求1.防护棚应满足临建房屋周围的施工安全要求。
2.防护棚应符合国家有关法律法规和标准要求。
3.防护棚应结构合理,堆积稳定,并能抵御恶劣气候的影响。
4.防护棚应设置出入口,方便人员和物资进出。
5.防护棚不应影响施工的正常进行。
6.防护棚的材料应耐用、防水、防腐蚀及易于构筑。
7.立柱间距应不大于2米。
8.工地道路应保持畅通。
三、防护棚搭设流程1.确定防护棚搭设的区域和范围。
2.测量防护棚搭设区域的尺寸,制定施工方案。
3.按照方案选定材料和工具。
4.基础处理:将立柱打入地下,使其稳定,能承受防护棚的整体重量。
5.连接:将横梁和立柱连接起来,以加强整个结构的稳定性。
6.搭设水平支撑:除基础支撑外,还需搭设水平支撑,用于加强整个结构的稳定性。
7.覆盖棚建造:安装裙边板,在立柱和横梁之间用木杆建框架,然后覆盖稳定的棚膜。
8.去除多余材料:将搭建材料和工具运离现场。
四、采用的材料和设备1.钢管材料2.扣件和螺栓,用于连接和稳定结构3.棚膜4.工具:安全带、气枪、钳子、拆板器、测量仪器等五、安全措施在搭建防护棚的过程中,必须遵守各种安全规定,在施工过程中必须保持机器和设备的安全性。
搭建前必须仔细排查周围的环境,预防意外事故的发生。
六、总结防护棚的搭建需要具备必要的施工技能和经验,同时对于各项安全规定必须有着高度的认识和理解。
本文介绍的防护棚搭设方案可以在施工现场达到较好的防护效果,保证人员与现场设备的安全。

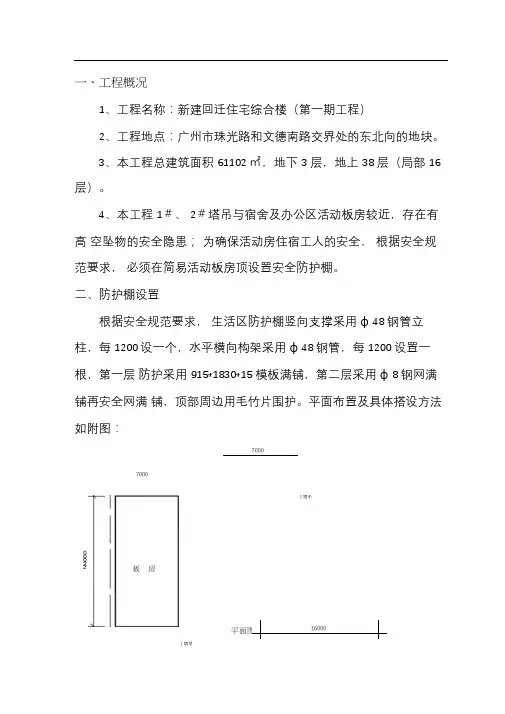

平面图一、工程概况1、工程名称:新建回迁住宅综合楼(第一期工程)2、工程地点:广州市珠光路和文德南路交界处的东北向的地块。
3、本工程总建筑面积 61102 ㎡,地下 3 层,地上 38 层(局部 16 层)。
4、本工程 1#、 2#塔吊与宿舍及办公区活动板房较近,存在有高 空坠物的安全隐患; 为确保活动房住宿工人的安全, 根据安全规范要求, 必须在简易活动板房顶设置安全防护棚。
二、防护棚设置根据安全规范要求, 生活区防护棚竖向支撑采用ф 48 钢管立柱,每 1200设一个,水平横向构架采用ф 48钢管,每 1200 设置一根,第一层 防护采用 915*1830*15 模板满铺,第二层采用ф 8 钢网满铺再安全网满 铺,顶部周边用毛竹片围护。
平面布置及具体搭设方法如附图:70007000 2 塔吊1 塔吊16000平面图满铺钢网和安全网外围竹笆围护防护棚剖面图1000旋转扣件固定钢管连接大样单排48钢管立柱间距1200外围竹笆围护三、防护棚的主要搭设方法a、搭设前将地基抄平放线后在整个防护棚基础平面上浇筑100mm厚的砼垫层。
b、在脚手板外侧做好排水沟(如排水前况较好则可不做排水沟)。
c、防护棚脚手架竖管距办公区(宿舍区)外墙皮外侧为300㎜。
d、搭设措施:按照规定的构造和尺寸进行搭设。
大小横杆水平间距为1200 ㎜,竖杆间距为1200 ㎜,剪刀撑每6000㎜间距设一道。
e、防护棚脚手架底层防护必须高出宿舍区屋面800m。
上层防护距底层防护为900mm。
f 、防护棚脚手架必须有良好的接地装置,其电阻不得大于10Ω。
四、防护棚脚手架的构造要求1、立柱构造要求立柱接头应尽量采用对接扣件对接,对接、搭接应符合以下要求:(1)、立柱上的对接扣件应交错布置,两个相邻立柱接头不应设在同步同跨内,两相邻立柱接头在高度方向错开的距离不应小于500mm,各接头中心距离不应大于步距的1/3 。
(2)、立柱的搭接长度不应小于1 米,不少于两个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
江苏省建工集团有限公司焦作中梁·首府项目塔吊覆盖区域安全防护施工方案编制人:_________________审批人:_________________审核人:_________________编制单位:江苏省建工集团有限公司焦作中梁·首府项目部日期:2018年4月13日一、工程概况本工程为河南省焦作市解放区新华北街与北环路交叉口中梁·首府住宅楼工程,结构形式为框架剪力墙结构,地下1层,地上17/11/6层,施工楼层北侧、东侧紧邻3栋居民楼,且临近施工场地一侧有人行通道道路,由于本工程场地狭小的原因,在不影响本工程正常施工而又要保证居民楼及居民出行安全的实际情况,现决定对塔吊施工覆盖区域范围内的居民人行通道进行安全防护。
具体防护位置见(塔吊覆盖区域安全防护平面布置图)二、施工准备1.根据现场实际测量绘制总平面布置图;2.对施工作业班组进行安全技术交底;3.安排施工作业计划,并根据计划提出机械材料投入计划;4.清除现场障碍:配合建设单位将施工区域内所有障碍物进行清理拆除或搬迁。
5.进场的所有材料必须满足相关规范要求,有材料合格证,需要复检材料必须进行复检,复检合格后方可用于现场。
6.施工作业人员必须有上岗证操作证,人员已落实。
7.施工所需的机械已准备到位。
三、安全防护方法及现场管理根据现场实际情况:对防护区域采用钢管脚手架进行安全防护。
安全防护所需脚手架钢管采用Φ48.3×3.6钢管,全部钢管进行除锈刷漆,两遍防腐漆两遍面漆,面漆颜色采用黑黄相间,竹架板采用标准楠竹架板,木板采用施工模板,竹架板、模板必须固定牢固,对现场防护区域共分为4个区,搭设依据:《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011。
1.①针对4#楼北侧围墙外小区居民道路防护及车房、自行车棚防护,搭设防护棚及安全通道通道宽度2.5m,长度16m,高度6m,立杆间距3m,立杆下方设置木垫板,两侧设置水平杆,5m高位置设置第一层防护层,第一层防护采用施工模板,5.7m位置设置第二层防护采用竹架板;上部预留300高进行封闭,防止物体坠落后弹出防护层,出现安全事故,通道内设置斜撑,增加架体承载力和稳定性;防护通道两侧连续布置剪刀撑;②4#楼东侧汽车坡道围墙外居民道路防护,搭设安全通道,通道宽度8.0m,长度50m,高度6m,立杆间距3m,立杆下方设置木垫板,两侧设置水平杆,5m高位置设置第一层防护层,第一层防护采用施工模板,5.7m位置设置第二层防护,第二层防护采用竹架板。
九州通集团杭州医药分栋中心二项目塔吊临近建筑物的安全防护方案浙江精工建设集团2017年 7月塔吊临近建筑物的安全防护技术措施第一节编制依据及工程概况一、编制依据1、工程概况2、方案编制范围本方案主要解决现状塔式起重机离周边职工宿舍距离太近,存在安全隐患,故我项目部特拟制本方案。
3、施工主体三维图第二节方案措施与实施一、现状分析根据现场施工需要、各单项工程建筑物的具体情况塔吊布置在拟建建筑物南侧;由于距离某一幢九州通职工宿舍不到10米,于塔吊的塔臂回转半径的覆盖范围之内;另外,在塔吊伸臂旋转范围内,如突遇停电,又刮起大风的特殊情况下,假设塔吊正处在正常运行过程中,旋转机构因停电又不能立即采取制动措施;由于受风标效应的影响,伸臂继续随风向而旋转,极有可能造成吊索或吊物碰触建筑物的危险。
此外,由于在回转半径内,底下过人通道也存在着安全隐患。
为此,必须采取切实有效可行的防护措施,为了安全生产和塔吊的安全运行,确保临近建筑物和施工人员的人身安全,防止意外事故发生,项目部特组织专项研究探讨,经反复研究讨论,制定了一套综合性的安全技术防护措施,以防临近建筑物等安全事故的发生。
二、方案措施确定与实施1、塔吊的塔臂回转半径的覆盖范围之内的过人通道必须采用钢管双层防护棚。
2、塔吊严格控制塔吊在安全区范围内进行吊运作业。
并且在旋转机构设置超限制动装置,在距建筑物6m平行范围内设置警戒区,非特殊情况采取安全措施及项目经理批准,塔吊起重臂不得随意进入禁止区上空和停留,使吊臂施工半径落在施工区域上,严禁侵占九州通职工宿舍的上空,并采取严格监视与控制措施,司机在起重臂运转临近警戒区时,必须提前减速,一档微动,将变幅小车收回控制在禁止区内,并有效制动和严禁吊运超过6.0m长的物料。
3、塔吊塔吊作业中当遇到停电又刮4级以上风,或如遇风力继续加大时,塔吊司机应立即迅速将吊物落下,将吊钩起升到大臂根部相距处,停止一切吊装作业,并立即松开旋转机构的制动器,使其在风标效应情况下,伸臂自由旋转,防止吊索或吊物碰触或接近建筑物。
目录一、工程概况 (1)二、编制依据 (1)三、防护架搭设材料要求 (1)四、防护架搭设技术措施 (2)五、防护架使用、维护、保养技术措施 (3)六、防护架拆除 (4)七、防护架搭设、拆除时注意事项 (4)一、工程概况1.1基本概况:工程名称:梁丰生态园配套用房项目工程地址:梁丰生态园东侧1.2 现场情况及本方案防护架所在位置:在施工现场东西两侧各有一处建筑(东侧为配电房,西侧园林局办公室),正好分部在塔吊塔臂回转半径范围内,办公室屋顶相对场坪高度约 12 m,东侧配电房相对地坪高度为8m,因此为确保塔吊与现有建筑之间水平和垂直方向的安全距离,为防止意外事故的发生,在现有建筑周围搭设安全防护架,西侧办公司防护架搭设高度为 14 m,防护架长度为 55 m;东侧防护架搭设高度为11 m,防护架长度为 20 m.西侧办公室防护架采取用钢管搭设,东侧配电房防护架采用毛竹搭设,并悬挂醒目的警告标志,以确保安全生产。
二、编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);《钢管脚手架扣件》(GB 15831);《建筑施工安全检查标准》(JGJ 59-2011);《江苏省建筑施工安全技术操作规程》《建筑施工高处作业安全技术规程》(JGJ80-91)本公司有关安全生产的管理规定;本工程施工组织设计。
三、防护架搭设材料要求1)东侧配电房防护架各种杆件采用毛竹,毛竹应使用生长四年以上的毛竹,青嫩、枯黄、虫蛀、腐烂(透节二级以上)不得使用。
毛竹直径:立杆、大横杆、剪刀撑、抛撑、顶撑的小头有效直径应≥7cm,横担(小横杆)≥9cm。
应使用10#铅丝,双股进行绑扎,并绑扎安全可靠。
2)西侧办公室防护架各种杆件采用外径48mm、壁厚3.5mm的钢管,使用生产厂家合格的产品并持有合格证,其力学性能应符合国家现行标准《碳素结构钢》GBT700中Q235A钢的规定,用于立杆、横杆、斜杆的钢管长度为4-6米,小横杆、拉结杆2.-4米,使用的钢管不得弯曲、变形、开焊、裂纹等缺陷,并涂防锈漆作防腐处理,不合格的钢管决不允许使用。
防护棚搭设方案一、工程概况:本工程8#、9#楼位于嫩江路与嵩山东支路,东南方向,8#、9#楼其中地下车库一层。
本工程为高层框剪结构,8#楼和9#楼建筑面积分别为14920.52㎡、14233.11㎡。
建筑高度为99.3m,施工现场配备两台。
按照规范要求,在塔吊回转半径内各类临设和出路口搭设双层防护棚。
建设单位:漯河建联地产有限公司;设计单位:核工业第五研究设计院;监理单位:河南兴建建设管理有限公司;施工单位:河南林豫建安集团有限公司;二、编制依据:1、JGJ130-2001 建筑施工扣件式钢管脚手架安全技术规范2、JGJ80-91 建筑施工高处作业安全技术规范3、JGJ59-99 建筑施工安全检查标准三、防护棚搭设布置:四、防护棚的搭设4.1 材料及规格4.1.1 根据JGJ59-99《建筑施工安全检查标准》以及JGJ130-2001《建筑施工扣件式钢管脚手架安全技术规范》的要求,本工程防护棚采用符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A 级钢规定的钢管,钢管型号为Ф48*3.5㎜。
连接件采用符合现行国家标准《钢管脚手架扣件》(GB15831)规定的扣件;4.1.2 钢管、扣件均附有产品质量合格证;4.1.3 防护棚采用由毛竹制成的竹笆板;4.2 防护棚基础4.2.1 防护棚基础利用现场内临时施工道路,砼较厚,立杆直接置于砼路面上。
4.2.2 防护棚基础四周设有排水措施,利用主楼四周的排水沟和临设区内的排水沟进行排水。
4.3 立杆4.3.1 相邻立杆的对接扣件不得在同一高度内,错开布置,错开的距离不得小于500mm。
各接头中心至主节点的距离不得大于步距的1/3。
4.3.2 开始搭立杆时,应每隔6~9m设置一根临时抛撑,在搭设完该处的立杆、向水平杆、横向水平杆后,可根据情况拆除。
4.3.3 立杆顶端宜高出防护棚顶层,必要时可采用搭接接长立杆,以便在防护棚周边沿马路或作业区一侧,竖向按放防坠物回弹立笆。
安全防护棚搭设
1.塔式起重机回转半径范围内的固定作业区、生活区、办公区上方应设置双层安全防护棚。
2.底部坚实平整,有排水措施。
3.型钢、杆件、扣件规格应符合设计要求,无开裂、压扁、严重锈蚀和弯曲,扣件有出厂合格证,并抽样检验,钢管有质保资料并油漆后使用。
4.立杆应与基座可靠固定,使用钢管扣件固定时立杆应采用对接方式。
5.各立杆间应使用水平系杆、斜撑作可靠连接,保证防护棚整体稳定性能。
6.棚顶应满铺不小于5 cm厚木板或相当于其强度的其他材料。
7.当使用竹笆等强度较低材料时,应采用防护间距为60 cm双层防护棚。
8.棚顶四周边沿设50 cm高的翻边。
9.防护棚上部严禁堆放材料。
安全防护棚搭设方案一、材料的准备:临建安全防护棚主体骨架采用?48×3.5脚手钢管,采用直角扣件、旋转扣件进行连1.场地整平进行碾压。
2.在搭设外围立杆部位用钢管打入地下1m深,作为锚固用,以加强防护棚的稳定性和抗风能力。
4.扫地杆首先与锚入地下的钢管用直角扣件进行连接,然后进行竖立杆,立杆间距1.8m。
水平管高度1.8m。
5.6.1搭设前应对钢管、扣件进行检查,发现严重锈蚀,变形弯曲损伤和裂纹等材料严禁使用。
2、防护棚构造要求:防护棚水平钢管间距1800mm,立杆间距≤2000mm,扫地杆离地面200mm。
3防护棚立杆应用同长度的钢管布置。
立杆基础应坚实平整,有排水措施,在同一水平面上的横向水平杆接头要错开,以保证脚手架的整体性。
杆件应横平竖直,沿外围两端和转角处起在防护棚外连续用斜杆搭成剪刀撑,夹角为45度至60度。
剪刀撑应采用搭接方法,搭接有效长度不小于1米,并用两只旋转扣件连接。
防护棚搭设完工,应由项目部负责人组织专业人员检查验收合格方可使用,在工程施工过程中应有专人管理专人负责检查,保修工作。
4、质量保证措施(1(2(31.防护棚搭设人员必须是经过现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工。
上岗人员应定期体检,合格者方可持证上岗。
2.搭设人员必须戴安全帽、系安全带、穿防滑鞋。
3.防护棚的构配件质量与搭设质量,应按规范规定进行检查验收,合格后方准使用。
4.5.6.7.8.9.搭拆防护棚时,地面应设围栏和警戒标志,并派专人监守,严禁非操作人员入内,拆除顺序与安装顺序相反。
山东坤元曙光大厦项目部。
现场防护棚搭设范例目录一、施工概况二、单位名称三、编制依据四、施工要求五、防护棚搭设六、安全保证技术措施七、安全要求一、施工概况按照规范要求,在塔吊回转半径内各类临设和出入口处必须搭设双层防护棚。
二、单位名称建设单位:总包单位:设计单位:监理单位:三、编制依据1、依据规范<<建筑施工扣件式钢管脚手架安全技术规范>>(JGJ 130-2001)。
2、现行的操作规程、安全规范及有关规定。
四、施工要求(一)施工现场防护棚搭设平面布置图(二)构造要求1、临时设施防护棚1)木工房及水泥库:防护棚宽度8m,总高度6m,搭设立杆纵向间距3m,直接搭设在砼硬地坪上,上下横向水平杆之间采用行架形式,斜拉杆间距1m,对称设置。
木工房南侧中间增加一根立杆,底部200mm处设置纵向扫地杆,每隔1.5m设置一道横向水平杆。
双层棚顶间距600mm,每层用竹芭满铺,上部600mm四周设置一道水平防护栏杆,下口采用180mm挡脚板,并张挂绿色安全网,如图所示。
挡脚板木工房防护棚南立面图2)钢筋棚:(搅拌机防护棚参照钢筋棚搭设)防护棚宽度6m,其中悬挑2m,总高度6m,搭设立杆间距3m,直接搭设在砼硬地坪上,上下横向水平杆之间采用行架形式,斜拉杆间距1m,对称设置。
底部200mm处设置纵向扫地杆。
双层棚顶间距600mm,每层用竹芭满铺,在下层棚下方搭设一层用石棉瓦满铺棚顶,作为钢筋棚防雨措施。
上部600mm四周设置一道水平防护栏杆,下口采用180mm挡脚板,并张挂绿色安全网,挡脚板钢筋棚防护棚剖面图3)宿舍3#楼:防护棚宽度8m,总高度10m,搭设立杆间距3m,用4根钢管搭成300mm见方的小方柱作为立杆,柱距3m直接搭设在砼硬地坪上,剪刀撑倾角45度直接搭设在砼硬地坪上,上下横向水平杆之间采用行架形式,斜拉杆间距1m,对称设置。
南北两侧中间增加二根立杆,底部200mm处设置纵向扫地杆,每隔2m设置一道横向水平杆。
防护棚搭设方案MOCO新世界8#、9#楼防护棚搭设施工方案一、工程概况:本工程8#、9#楼位于嫩江路与嵩山东支路,东南方向,8#、9#楼其中地下车库一层。
本工程为高层框剪结构,8#楼和9#楼建筑面积分别为14920.52?、14233.11?。
建筑高度为99.3m,施工现场配备两台QTZ,80塔吊。
按照规范要求,在塔吊回转半径内各类临设和出路口搭设双层防护棚。
建设单位:漯河建联地产有限公司;设计单位:核工业第五研究设计院;监理单位:河南兴建建设管理有限公司;施工单位:河南林豫建安集团有限公司;二、编制依据:1、JGJ130,2001 建筑施工扣件式钢管脚手架安全技术规范2、JGJ80,91 建筑施工高处作业安全技术规范3、JGJ59,99 建筑施工安全检查标准三、防护棚搭设布置:整个场地占地面积约6539?。
主入口设在A道路上。
场地东面总电源变电箱,靠A道路设有门卫室、配电房、钢筋棚、仓库间、木工间、机修间等临时设施。
场地东侧为职工宿舍、食堂、厕所等。
除木工间、机修间和办公室远离建筑物和不在塔吊回转半径之内不用搭设防护棚以外。
其他所有临时设施均紧邻拟建建筑物,包括连接临时设施的所有通道,根据《建筑施工高处作业安全技术规范》(JGJ80,91)规定均需搭设安全防护棚。
1MOCO新世界8#、9#楼防护棚搭设施工方案本工程有一台塔吊。
在塔吊吊装区域内的通道也必须按规定搭设防护棚以确保施工安全。
为便于混凝土运输车和材料车进出方便,主要通道搭设防护棚高6m,宽5,6m。
立杆采用钢管格构柱,四根6m长的钢管高度上每隔2m用扣件与短钢管做一道箍。
宿舍和仓库防护棚搭设高度为8m,宽为8m,立杆采用钢管格构柱,四根6m长的钢管高度上每隔2m用扣件与短钢管做一道箍。
宿舍与办公室人行通道搭设净高为2m,宽为1.8m。
采用单立杆。
其余人行通道防护棚搭设总高度为6m,宽度根据实际道路,其余临时设施的防护棚高度为其建筑高度再加2m,但为了美观,多数做到搭设高度一致;钢筋加工区和砂浆搅拌机也必须搭设防护棚,并做好防护通道,主楼也必须搭设防护通道。
塔吊作业区内临建房屋防护棚搭设方
案
塔吊作业区内临建房屋防护棚搭设方案
本工程为XXXXXXXXX住宅楼。
一、本工程在现场安置一台塔吊,塔吊范围内各有临时房屋,为了保证在工程施工过程中塔吊吊物不致掉落或碰撞在房屋上,故在房屋四周设置防护棚,保证施工和用电安全。
防护棚采用毛竹竿、安全网及竹笆搭设,防护棚靠外四面均用毛竹竿搭设,挂安全网,顶棚采用毛竹竿满铺或用竹笆防护。
1) 设及基坑边坡一侧底脚采用钢管打入边坡土层中(不小于1.5M),毛竹竿用12号铁丝固定在钢管上,其中二面(南北)挖坑300*300*600(深)CM坑,毛竹竿埋入坑内,用C15砼浇实,靠马路一侧等其于三面搭至5M高时向外挑协同其余三面搭至要求高度,架体中间用缆风绳拉接在防护棚外的固定物体上。
立杆与房屋的间距为80CM,顶棚离房屋2M,最高点垂直距离不得小于2.3m(双层防护,底层防护与其最高点垂直距离不得小于
1.7m),立杆与立杆间距为1.2M。
二、应急准备
1.1组织机构及职责
1.现场建立应急领导小组:组长:张XXXX
副组长:XXXXX
组员:XXXX
1.2项目部高处坠落事故应急准备和响应领导小组
1.1.1组长职责:
a、根据相关危险类型、潜在后果、现有资源和控制紧急情况的行动类型;
b、指挥、协调应急反应行动;
c、与总公司一级应急反应组织机构及企业外应急反应人员、部门、组织和机构进行联络;
d、最大限度地保证现场人员和外援人员及相关人员的安全;
e、协调后勤方面以及支援急救反应组织;
f、应急反应组织的启动;
g、通报外部机构;
h、请求外部援助;
I、决定应急撤离;
J、决定事故现场外影响区域的安全性
一、高处坠落事故应急处理领导小组负责对项目突发高处坠落事故的应急处理。
1、培训和演练
(1)安全员负责人负责主持、组织全机关每年进行一次按高处坠落事故“应急响应”的要求进行模拟演练。
各组员按其职责分工,协调配合完成演练。
演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。
演练、评价和更新的记录应予以保持。
(2)施工管理部负责对相关人员每年进行一次培训。
2、应急物资的准备、维护、保养
(1)应急物资的准备:简易单架、跌达损伤药品、包扎纱布。
(2)各种应急物资要配备齐全并加强日常管理。
3、高处作业发生高处坠落的原因应急措施:
1)事故原因
1、四口及临边防护不到位,造成高空坠落。
2、脚手板的材质不符合要求造成坠落。
3、高空施工时,荷载过于集中,超过设计承载能力造成坠落。
4、操作人员在高空违章作业造成。
(如不系安全带、喝酒、在高空打闹等)
5、操作人员自己的身体健康情况所至。
(如高血压、低血糖)
6、由基础沉陷或架体与墙体连接不符合要求造成架体倒塌。
2)现场救援措施:
1、最早发现者立即大声呼救,向有关人员报告,相关人员立即撤离危险场地。
2、挥部门迅速成立,按照应急程序处理。
3、迅速查明事故原因和判断事故发展状态,立即采取正确施救人员,但不可盲目救助。
4、按有关程序逐级上报。
5、立即拨打120急救电话,现场急救人员按照有关救护知识,救护伤员,在等待医生救治或送往医院抢救过程中,不要停止和放弃施救。
6、现场配备必要的急救用具,如绷带、止血药品、消毒药品和医用氧气瓶等。
3)重点作好施工现场的各项防护设施的设置,加强“四口”,“五临边”的防护,并正确使用“三宝”,高处坠落可能造成的伤害有:顿脑损伤,胸部创伤如肋骨骨折,胸腔储器损伤、腹部创伤等,当发生物体打击事件和有人自高处坠落摔伤时,应注意保护;摔伤及骨折部位,避免因不正确的抬运使骨折错位造成二次伤害,并及时向工地负责人报告拨打急救电话120或送医院救治,送医院途中不要乱转病人的头部,应该将病人的头部略抬高一些,昏迷病人取昏迷体位,防止呕吐物吸入肺内。
安全措施:
1)脚手架材质必须符合国家标准:钢管脚手架的杆件连接必须使用合格的扣件。
2)结构脚手架立杆间距不得大于1.5m,大横杆间距不得大于
1.2m,小横杆间距不得大于1m,脚手架必须按楼层与结构拉接牢固,拉接点垂直距离不得超过4m,水平距离不得超过6m,拉接所用的材料强度不得低于双股8号铝丝的强度,高大架子不得使用柔性材料拉接。
在拉接点处设可靠支顶,脚手架的操作面必须满铺脚手板,离墙面不得大于20cm,不得行空隙和探头板、飞跳板、脚手板下层设水平网,操作面外侧应设两道护身栏杆和一道挡脚板或设一道护身栏杆,立挂安全网,下口封严,防护高为1.2m严禁用竹笆做脚手板。
3)脚手架必须保证整体不变形,凡高度20m以上的外脚手架纵向必须设置十字盖,十字盖高度不得超过7根立杆,与水平面夹角应为45°~60°,高度在20米以下的必须设置反斜支撑,特殊脚手架和20m以上的高大脚手架必须有设计方案。
有脚手架结构计算书,特殊情况必须采取有效的防护措施。
4)井字架的吊笼出入口均应有安全门、两侧必须有安全防护措施,吊笼定位托杠必须采用定型装置,吊笼运行中不得乘人。
5)1.5×1.5m以下的孔洞,应预埋通长钢筋网。
或加固定盖板,1.5×1.5以上的孔洞四周必须设两道护身栏杆,中间支挂水平安全网,楼梯踏步及休息平台处,必须设两道牢固防护栏杆或用立挂安全网防护,阳台栏杆应随层安装,不能随层安装的,必须设两道防护栏杆或立挂安全网加一道防护栏杆。
6)采用单排脚手架高4m以上的建筑物,首层四周必须支搭固定3m宽的水平安全网 (高层建筑6m宽双层网):网底距下方物体不得小于3m(高层不得小于5m)高层建筑每隔四层固定一道6m宽的水平安全网,水平安全网,接口处必须连接严密与建筑物之间缝隙不大于10cm,而且外边沿高于内边沿,支搭水平安全网,直至没有高处作业时方可拆除。
7)临边施工区域,对人或物构成危险的地方必须支搭防护棚,确保人、物的安全。
高处作业使用的铁凳、木凳间需搭设脚手板的,间距不得大于2m,高处作业,严禁投扔物料。
8)高空作业人员必须持证上岗,经过现场培训、交底、安装人员
必须系安全带,交底时按方案要求结合施工现场作业条件和队伍情况做详细交底,并确定指挥人员,在施工时按作业环境做好防滑、防坠落事故发生。
发现隐患要立即整改要建立登记、整改检查,定人、定措施,定完成日期,在隐患没有消除前必须采取可靠的防护措施,如有危及人身安全的紧急险情,应立即停止作业。
2、应急响应
1)、一旦发生高空坠落事故由安全员组织抢救伤员,项目经理打电话“120”给急救中心,由土建工长保护好现场防止事态扩大。
其它义务小组人员协助安全员做好现场救护工作,水、电工长协助送伤员外部救护工作,如有轻伤或休克人员,现场的安全员组织临时抢救、包扎止血或做人工呼吸或胸外心脏挤压,尽最人努力抢救伤员,将伤亡事故控制到最小程度,损失降到最小。
2)、高处坠落急救必须分秒必争,立即采取止血及其它救护措施,并尽可能使伤者保持清醒,同时及早地与当地医疗部门联系,争取医务人员迅速急时赶往发生地,接替救治工作,在医务人员未接替救治前,现场救治人员不应放弃现场抢救,更不能只根据没有呼吸或脉搏擅自判断伤员死亡,放弃抢救。
3)、处理程序
1)查明事故原因及责任人。
2)制定有效的防范措施,防止类似事故发生。
3)对所有员工进行事故教育。
4)宣布事故处理结果。
5)以书面形式向上级报告。
