临时房防护棚搭设方案
- 格式:docx
- 大小:98.50 KB
- 文档页数:7
防护棚搭设施工方案目录l 工程概况 (1)2 编制依据 (1)3 防护棚平面布置 (1)4 搭设安全技术要求 (1)4.1 构配件质量 (1)4.2 构造技术 (1)5 防护棚搭设 (4)5.1 施工准备 (4)5.2 搭设工艺流程 (4)5.3 搭设施工 (4)6 检查验收 (5)7 防护棚的拆除 (5)8 安全管理 (5)9 验算书 (6)1 工程概况本工程为二幢十二层小高层住宅楼及商场会所组成,建筑面积23856㎡,筑物高度为34。
4m,施工现场配备一台QTZ—40塔吊和二台SS200/200施工升降机。
按照规范要求,在塔吊回转半径内各类临设和出入口处必须搭设双层防护棚。
2 编制依据2。
1JGJ130—2001 建筑施工扣件式钢管脚手架安全技术规范2.2 JGJ80—91 建筑施工高处作业安全技术规范2.3现行的操作规程、安全规范及有关规定3 防护棚平面布置(见平面布置图,本处编者略)4 搭设安全技术要求4.1 构配件质量4。
1.1∮8×3.5的焊接钢管,应符合GB700-89中的Q235A的规定,产品须有出厂合格证或检测合格证明。
4.1。
2扣件应符合JGJ22-85的规定和相应的技术要求,产品须有出厂合格证或检测合格证明。
4。
1。
3竹笆应符合相应的质量要求。
4。
1。
4密目安全网应符合相应的质量要求.4。
2构造技术4.2.1 临时设施防护棚4。
2。
1.1木工房及水泥库:防护棚宽度8m,总高度6m,搭设立杆纵向间距3m.直接搭设在砼硬地坪上。
上下横向水平杆之间采用桁架形式,斜拉杆间距1m,对称设置。
木工房南侧中间增加一根立杆。
底部200㎜处设置纵向扫地杆,每隔1。
5m设置一道横向水平杆。
双层棚顶间距600㎜,每层用竹笆满铺。
上部600㎜四周设置一道水平防护栏杆,下口采用180㎜挡脚板,并张挂绿色安全网,如图所示.4.2。
1。
2钢筋棚:防护棚宽度6m,其中悬挑2m。
总高度6m。
搭设立杆间距3m.直接搭设在砼硬地坪上,上下横向水平杆之间采用桁架形式,斜拉杆间距1m,对称设置.底部200㎜处设置纵向扫地杆.双层棚顶间距600㎜,每层用竹笆满铺。

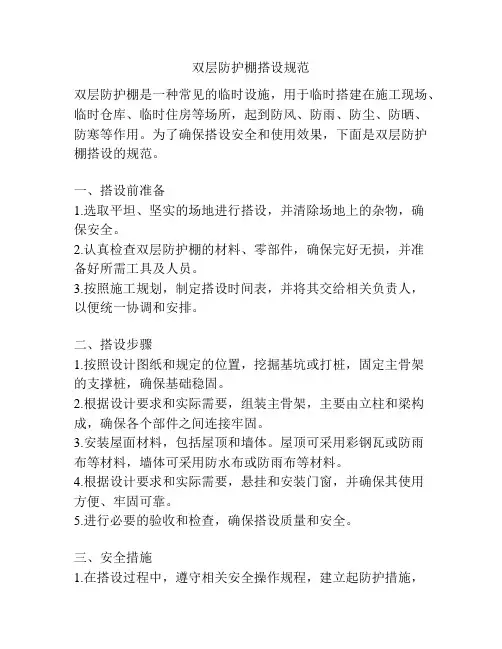

双层防护棚搭设规范双层防护棚是一种常见的临时设施,用于临时搭建在施工现场、临时仓库、临时住房等场所,起到防风、防雨、防尘、防晒、防寒等作用。
为了确保搭设安全和使用效果,下面是双层防护棚搭设的规范。
一、搭设前准备1.选取平坦、坚实的场地进行搭设,并清除场地上的杂物,确保安全。
2.认真检查双层防护棚的材料、零部件,确保完好无损,并准备好所需工具及人员。
3.按照施工规划,制定搭设时间表,并将其交给相关负责人,以便统一协调和安排。
二、搭设步骤1.按照设计图纸和规定的位置,挖掘基坑或打桩,固定主骨架的支撑桩,确保基础稳固。
2.根据设计要求和实际需要,组装主骨架,主要由立柱和梁构成,确保各个部件之间连接牢固。
3.安装屋面材料,包括屋顶和墙体。
屋顶可采用彩钢瓦或防雨布等材料,墙体可采用防水布或防雨布等材料。
4.根据设计要求和实际需要,悬挂和安装门窗,并确保其使用方便、牢固可靠。
5.进行必要的验收和检查,确保搭设质量和安全。
三、安全措施1.在搭设过程中,遵守相关安全操作规程,建立起防护措施,确保人身安全。
2.严禁在双层防护棚上进行高空作业,必要时应采取必要的防护措施,如设置防护网、安全吊篮等。
3.搭设前后要对双层防护棚的支撑结构进行定期检查,如有发现松动、开裂等情况,及时进行修复或更换。
4.搭设好双层防护棚后,严禁在内部使用明火、高温电器等,以免引发火灾或漏电等安全事故。
5.在使用过程中,遵循现场管理规定,保持场地整洁,定期清理防护棚内部的杂物和垃圾。
6.在遇到恶劣天气条件下,要及时采取相应措施,如加固钢结构,添补和更换防护材料等,以确保双层防护棚的稳固性和安全性。
四、维护保养1.定期检查双层防护棚的支撑结构,如有发现破损、腐蚀、锈蚀等情况,及时进行修复或更换。
2.定期清理双层防护棚的沉积物和杂物,保持良好的通风和环境卫生。
3.严禁在双层防护棚上进行破坏性测试、乱涂乱刻等行为,保护好防护棚的完整性和美观性。
4.在双层防护棚使用完毕后,要进行拆除、整理和归还,确保其能够再次使用或回收。

施工现场防护棚搭设施工方案一、工程概略二、编制依照:1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。
2、《建筑施工高处作业安全技术规范》(JGJ80-1)。
3、《建筑施工安全检查标准》( JGJ59-99);4、常营三期节余地块公共租借住宅项目一标段施工图纸;5、常营三期节余地块公共租借住宅项目一标段施工组织设计;6、国家和地方相关的规范、标准、条例等;三、现场部署:1、施工现场共装备三台QTZ6015,QTZ6514,QTZ160F型塔吊,西侧配电室在与现场工程施工距离较近,在塔吊盘旋半径范围以内,一定按安全防备标准搭设双层防备棚。
2、施工现场的南侧木材加工间、库房等暂时设备在塔吊盘旋半径范围内,依据《建筑施工高处作业安全技术规范》(JGJ80-91)规定,均需搭设双层安全防备棚。
3、在施工现场的其他暂时设备如在塔吊盘旋半径范围内的(特别状况如塔吊采纳控制举措不在此地区上方旋转吊装作业除外)一定搭设双层防备棚,搭设高度,基层防备板距屋顶不小于500mm,上层防备板与基层之间的距离为500mm;防备板采纳用50mm×300mm×4000mm脚手板。
四、搭设方法:1、搭设资料的要求:防备钢管应采纳ф48× 3.0mm的钢管。
防备扣件应采纳可全段铸铁制作的扣件,其材质应切合现行国家标准《钢管脚手架扣件》(GB15831)的规定。
扣件紧固力钜达40N、M—60N、 M时,不得超出 65 N、 M 时。
搭设前应付所用的钢管及其配件进行严格检查,凡严重锈蚀、薄壁、严重曲折、裂变的杆件不宜采纳,严重锈蚀、变形、裂痕、螺栓螺纹已破坏的扣件禁止使用。
使用的脚手板材质优秀损坏、断裂。
采纳的钢管和扣件一定拥有产品合格证和检测报告,并经现场取样检测试验合格后,方可所有投入使用。
2、防备棚的基础:主要以硬化的道路及场所为基础。
、配电室、木匠间防备棚基础立杆底部应用砼浇捣找平并铺设脚手板,高于地面 5cm—10cm。
防护棚搭设方案一、工程概况:正文花园二期一区工程位于杨浦区逸仙路889号,(钢材交易市场内),工程分10#、11#房共二个单体,十二层小高层住宅,高度至檐口36.7米,建筑面积16405平方米,短肢剪力墙结构,均设地下车库。
本工程由上海正文房地产开发有限公司投资开发,上海城乡建筑设计院设计,监理单位为上海海龙工程技术发展有限公司,由我浙江中富建筑集团股份有限公司承建。
二、施工方案:按小高层安全生产施工规范要求,塔吊回转半径范围内临时设施必须搭设双层防护棚;施工通道按建筑物高度要求搭设双层防护棚;外脚手架斜道进出口及人货电梯、物料提升机必须搭设防护棚。
根据施工现场的实际情况,应搭设以下几处防护棚:1、生活区由于紧靠拟建号房,必须满搭双层防护棚。
防护棚高度7米,跨度6米,单立杆,间距不得大于1.8米,牵杠间距不得大于1.8米,按外脚手架要求设置剪刀撑。
双层防护棚间距0.8米,底层用钢管水平杆,间距不大于0.4米;考虑防护棚跨度及本身的重量问题,上层采用毛竹水平杆,间距不大于0.4米,双层均满铺竹笆。
2、大门口及项目部办公室双层防护棚总长度米,高度5米,底层离自然地坪高度4米,跨度最大10米、最小5米,采用上升斜杆、平行弦杆桁架结构;立杆间距不得大于1.8米,水平牵杠间距不得大于1.8米,纵向按外脚手架规范设置剪刀撑。
双层防护棚间距0.8米,底层用钢管水平杆,间距不大于0.4米;考虑防护棚跨度及本身的重量问题,上层采用毛竹水平杆,间距不大于0.4米,双层均满铺竹笆。
3、水泥仓库、木工间防护棚:水泥仓库、木工间等临时设施因处在塔吊回转半径内,又靠近11#房,因此必须搭设双层防护棚。
总长度28.8米,总高度6米,净高度3.5米,立杆间距不大于1.8米,水平牵杠间距不得大于1.8米,纵向按外脚手架规范设置剪刀撑;双层防护棚间距0.8~1米,底层用钢管水平杆,间距不大于0.4米;考虑防护棚跨度及本身的重量问题,上层采用毛竹水平杆,间距不大于0.4米,双层均满铺竹笆。
防护棚工程施工方案1.1 测量设计:在施工前,应根据设计图纸进行测量,确认防护棚的位置、尺寸和高度等参数,以便进行施工准备。
1.2 材料准备:根据设计要求和施工需要,准备好所需的材料和设备,包括钢管、连接件、钢丝绳、防护网等。
1.3 人员组织:安排专业的施工队伍进行防护棚的施工工作,确保施工质量和进度。
1.4 安全措施:在施工前,应制定施工安全计划,并采取必要的安全措施,确保施工过程中的安全。
二、施工过程2.1 地基处理:首先在施工场地进行地基处理,确保地基承载能力和平整度,为防护棚的安装提供良好的基础。
2.2 安装支架:根据设计图纸和要求,安装防护棚的支架结构,包括钢管和连接件等,确保支架结构牢固和稳定。
2.3 搭设防护网:在支架结构上搭设防护网,用钢丝绳固定,确保防护网的张力和稳定性。
2.4 安装顶棚:根据设计要求,安装防护棚的顶棚结构,包括支撑樑、屋面板等,确保顶棚结构牢固和防水。
2.5 安装配件:根据设计要求,安装防护棚的配件,包括楼梯、栏杆等,确保施工人员和设备的安全。
2.6 质量验收:在施工完成后,进行防护棚的质量验收,确保施工质量符合设计要求。
三、施工后工作3.1 完工清理:施工完成后,对施工场地进行清理,清除垃圾和杂物,确保施工场地整洁。
3.2 安全检查:定期进行防护棚的安全检查,确保防护棚的使用安全。
3.3 维护保养:定期对防护棚进行维护保养,保持防护棚的使用寿命和性能。
四、施工安全注意事项4.1 安全帽:施工人员在施工现场必须戴好安全帽,确保头部安全。
4.2 安全绳:在高处作业时,施工人员必须系好安全绳,确保安全。
4.3 防护眼镜:在作业时,应佩戴好防护眼镜,确保眼部安全。
4.4 防护手套:在搭建防护棚时,应佩戴好防护手套,确保手部安全。
4.5 防护网:在搭建防护棚时,要将防护网张紧,确保施工人员和设备的安全。
五、总结通过本次防护棚工程的施工方案,我们可以看到,在施工工程中,施工前的准备工作、施工过程的安装和搭设、施工后的清理和维护保养,都是非常重要的环节。
12栋样板房防护棚施工方案
为了确保2栋样板房的防护棚施工工作能够顺利进行并达到预期效果,我们制定了以下施工方案。
一、施工准备工作
1.根据设计图纸和施工要求,确定防护棚的尺寸、材料及施工方案。
2.召集施工人员进行安全教育和施工技术培训,确保施工人员具备必
要的知识和技能。
3.购买和准备所需的材料和工具,包括木材、钢管、钢丝绳、螺栓等。
4.划定施工区域,并设置施工标志和警示牌,确保施工现场的安全。
二、施工步骤
1.搭建基础支架:根据设计要求,在样板房周围搭建基础支架,确保
防护棚的稳定性和承重能力。
2.安装主架结构:在基础支架上安装主架结构,包括横梁、立柱和连
接件,确保其牢固可靠。
3.搭建顶部覆盖物:根据设计要求,在主架结构上搭建顶部覆盖物,
采用防水、防晒、耐磨的材料,确保防护效果。
4.安装侧面围护:在主架结构的两侧安装围护材料,包括遮阳网、塑
料布等,确保样板房周围的围护性能。
5.固定和调整:对各个部位进行固定和调整,确保防护棚的整体平衡
和稳定。
6.完善配件:安装防护棚的配件,包括灯具、门窗、通风设备等,满足使用要求。
三、安全保障
1.施工过程中,严格遵守相关安全规定,确保施工人员的人身安全。
2.检查和维护施工设备和工具,确保其正常运转和使用。
3.定期进行施工现场的安全检查和整改,及时清理施工垃圾和杂物。
4.按照相关标准和规范验收防护棚施工质量,确保其达到预期效果。
通过以上施工方案,2栋样板房的防护棚施工工作将在安全、高效、质量可控的基础上顺利进行,为后续使用提供良好的保障。
安全防护棚专项施工组织方案一、项目概况本项目为安全防护棚专项施工工程,施工范围涉及现场搭建安全防护棚,保障工地人员和设备的安全。
施工地点位于XX市XX区XX街XX号,总工期为30天。
二、施工组织原则1.安全第一原则:施工过程中,始终将安全放在首位,确保施工人员的人身安全。
2.协调一致原则:各相关部门协调配合,保证施工进度和质量。
3.规范管理原则:按照相关规范和标准要求进行施工管理,确保施工质量合格。
三、组织人员及职责划分1.项目经理:责任全面负责本工程的施工组织管理工作,指导施工队伍安全施工,协调各相关部门,保证施工进度和质量。
2.安全管理人员:负责组织制定安全管理规章制度,督促施工人员按照规章制度进行作业,定期组织安全培训和演练。
4.施工人员:按照施工方案进行施工作业,保证施工质量和安全。
四、施工准备工作1.编制施工方案:技术负责人结合实际情况,编制详细的施工方案,包括施工流程、工艺要求、材料准备及使用等。
2.安全防护措施准备:根据现场情况,确定安全防护棚的搭建位置,并准备所需的材料和设备。
3.人员培训和分工:安全管理人员负责组织安全培训,确保施工人员了解安全操作规程,并按照工种分工合理安排工作。
4.预案制定:根据施工现场的特点,编制应急预案,明确各责任人的职责和应急措施。
五、施工方案实施1.施工准备阶段:确认搭建位置和方式,组织施工人员进行设备检查和材料准备工作。
2.施工过程阶段:按照施工方案进行安全防护棚的搭建,确保操作规范,保证施工人员的安全。
3.安全检查阶段:定期组织安全检查,发现问题及时处理,确保施工过程中安全防护棚的有效性。
4.完成阶段:施工完成后,进行最后的安全检查,并组织相关人员进行验收。
六、施工期间的安全措施1.设立警示标志,告知施工现场的危险区域,禁止未经许可进入。
2.施工人员须佩戴防护用具,如安全帽、安全鞋等。
3.施工现场要保持整洁有序,防止杂物滞留、堆放。
4.施工设备要定期检查维护,确保设备的正常工作。
塔吊作业区内临建房屋防护棚搭设方案在塔吊作业区内搭设临建房屋防护棚是为了确保在施工过程中,工人
和设备能够得到适当的保护,同时还要考虑到施工期间的安全和环境保护。
下面是一种针对塔吊作业区临建房屋防护的搭设方案:
1.建立临时施工控制区域:在塔吊周围划定一定的控制区域,用栏杆
或其他可见的警示物搭建围栏,确保其他工人和外来人员不会进入施工区域。
2.考虑施工布局:在选择搭设位置时要考虑到塔吊的工作半径以及周
围建筑物和辅助设施的位置,确保塔吊的转动和吊装操作不会受到防护棚
的限制。
3.选择适当的材料和结构:防护棚的框架可以使用钢管或铝合金材料,确保结构的稳定性和安全性。
建议使用帐篷式的结构,可以快速组装拆卸,并且能够适应各种风力和天气条件。
4.考虑覆盖材料:防护棚的覆盖材料可以选择防水、阻燃和防晒等功
能的材料,确保在施工过程中不受天气变化的干扰,并且防止火灾发生和
被烟尘污染。
5.考虑通风和照明:在防护棚内部要保持良好的通风和照明条件,可
以设置通风窗和灯具,以确保工人在施工中有良好的工作环境。
6.加强安全警示:在防护棚周围设置明显的安全标志和警示标识,提
醒工人和外来人员注意安全,遵守安全操作规程。
7.定期检查和维护:防护棚搭设完成后,应定期检查和维护,确保结
构的稳定性和安全性,并及时更换破损的材料和设备。
在搭设临建房屋防护棚时,还需要考虑施工过程中可能出现的其他特殊情况,如突发天气变化、紧急救援等。
要根据具体的施工环境和要求,选择合适的方案,并且在施工过程中,保持与现场监理、工程师和安全人员的沟通,及时解决问题,确保施工工作的顺利进行。
施工现场平面布置图三、临建防护部署1、防护设计1.1 为了防止高空坠落物体对在办公区、生活区施工人员的伤害,在有效做好1#楼结构临边防护的同时,须在生活区、办公区临时建筑搭设安全防护棚,做到万无一失确保施工人员的安全。
1.2 现场所有加工棚、配电箱和林间房屋搭设防护棚,防护棚采用048X3.5 mm的钢管搭设;箱式变压器用杉木原木杆搭设。
根据现场临建的面积进行搭设,搭设防护棚的水平投影面积,要求比该加工棚或需要防护的临建的尺寸边长统一大于1米。
2、技术准备2.1临建防护棚构造采用Φ48钢管搭设防护棚,防护棚的搭设形式为门式,宽度临时建筑各出1.0米,搭设形式详见下图。
防护棚总高度为临时建筑+1.0米,立杆间距2米立杆下方垫贯通木脚手板,设一道距地面200mm高的扫地杆、6道大横杆,两端和中间间隔10米设一道剪刀撑,横向设八字斜撑随立杆搭设间距2米,防护棚顶部满铺双层木脚手板板,双层防护板间的净空不小于500mm。
为了防止落在防护棚顶上的物体弹出伤人,防护棚顶部外侧设不小于12(X)mm高的栏杆,临街面一侧立面满挂绿色安全密目。
2.2箱式变压器防护棚构造采用杉木原木杆搭设,双股8号镀锌铁丝绑扎固定,上铺双层50廊厚脚手板。
顶部横杆与箱变最高点垂直距离不得小于1.5米,搭设形式详见下图。
箱变防护棚搭设示意图高压防护架立杆下距底200mm处设纵向扫地杆,以上按步距设置纵向水平杆,横向截面设连续之字形支撑,纵向面设连续剪刀撑。
立杆与箱式变压器的间距为1.5米,最高点垂直距离不得小于2.2m(双层防护,底层防护与其最高点垂直距离不得小于1.5m),防护架顶面满铺两层50mm厚通长脚手板,与小横杆绑扎牢固,符合规范要求,不得有飞板、跳头板等。
架子外侧及顶面满挂安全大眼,安全要求挂紧,栓牢。
3、材料准备3.1 临建防护棚搭设所需材料Φ48脚手架钢管,8#、12#铁丝,十字扣件、对接扣件、转向扣件,50厚木脚手板,1500X600Omm绿色安全密目等。
塔吊作业区内临建房屋防护棚搭设方案1000字为了保障在塔吊作业区内的临建房屋能够安全稳定地使用,防止在施工过程中造成意外伤害和损失,需要在临建房屋周围进行防护棚的搭设。
一、方案概述本防护棚搭设方案为临建房屋内或周围施工区域的临时保护措施,其目的是确保工作区域安全,以减少人员和设备伤亡和对房屋设施的影响。
二、设计要求1.防护棚应满足临建房屋周围的施工安全要求。
2.防护棚应符合国家有关法律法规和标准要求。
3.防护棚应结构合理,堆积稳定,并能抵御恶劣气候的影响。
4.防护棚应设置出入口,方便人员和物资进出。
5.防护棚不应影响施工的正常进行。
6.防护棚的材料应耐用、防水、防腐蚀及易于构筑。
7.立柱间距应不大于2米。
8.工地道路应保持畅通。
三、防护棚搭设流程1.确定防护棚搭设的区域和范围。
2.测量防护棚搭设区域的尺寸,制定施工方案。
3.按照方案选定材料和工具。
4.基础处理:将立柱打入地下,使其稳定,能承受防护棚的整体重量。
5.连接:将横梁和立柱连接起来,以加强整个结构的稳定性。
6.搭设水平支撑:除基础支撑外,还需搭设水平支撑,用于加强整个结构的稳定性。
7.覆盖棚建造:安装裙边板,在立柱和横梁之间用木杆建框架,然后覆盖稳定的棚膜。
8.去除多余材料:将搭建材料和工具运离现场。
四、采用的材料和设备1.钢管材料2.扣件和螺栓,用于连接和稳定结构3.棚膜4.工具:安全带、气枪、钳子、拆板器、测量仪器等五、安全措施在搭建防护棚的过程中,必须遵守各种安全规定,在施工过程中必须保持机器和设备的安全性。
搭建前必须仔细排查周围的环境,预防意外事故的发生。
六、总结防护棚的搭建需要具备必要的施工技能和经验,同时对于各项安全规定必须有着高度的认识和理解。
本文介绍的防护棚搭设方案可以在施工现场达到较好的防护效果,保证人员与现场设备的安全。
中铁•世纪金桥(四期A-4-1地块)3#楼及11#配电房工程
临时防护棚搭设
方案
编制人:
审核人:
审批人:
武汉鼎吉建筑工程有限责任公司
2018年 2 月 25 日
目录
一、安全管理目标: (1)
二、编制依据: (1)
三、工程概况: (1)
四、临时房防坠棚的搭设方法 (1)
五、通道防坠棚验算: (2)
5.1、荷载计算: (2)
5.2、立杆稳定性验算: (3)
六、安全技术措施 (3)
七、临时房防护棚搭设示意图: (4)
一、安全管理目标:
确保无人身、设备安全事故,力创武汉市安全文明施工现场。
二、编制依据:
1、中铁•世纪金桥A-4-1地块3#楼及11#配电房、地下室工程项目《施工组织设计》;
2、《建筑施工安全检查标准》(JGJ59-2011);
3、中铁•世纪金桥A-4-1地块3#楼及11#配电房、地下室项目场地布置图;
4、《建筑结构荷载规范》GB50009—2012;
5、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);
6、静力结构设计手册;
7、施工结构计算方法与设计手册。
三、工程概况:
根据本工程特点和施工场地布置图,本工程由于施工场地相当狭窄,其中西面办公区临时房在塔吊覆盖范围内。
故在此塔吊覆盖范围内的临时房必须搭设防护棚。
四、临时房防坠棚的搭设方法
考虑办公楼防坠棚高度较高,本板房防护架采用双排脚手架,搭
设平面积为300m²,排距0.7m,立杆间距1.5m,步距1.8m,纵横向设置剪力撑。
房顶采用搭接的方式将两排脚手架连接成整体,连接两道上下间距700,在两层连接层铺满竹排,第一排纵向铺设,第二排横向铺设。
搭设防护棚用钢管和扣件及竹排为标准材料。
房顶采用搭接的方式详见附图《临时房防坠棚搭设示意图》。
五、防坠棚验算:
5.1、荷载计算:
1、恒载:
Φ48@300钢管(38.4N/m):
钢管根数n=(6000/300+1)×2=42根
单根钢管长l=6m
计:g1=42×6×38.4=9.68KN
毛竹片(0.10KN/m2):
A=6×6×2=72.00m2
计:g2=72.00×0.10=7.20KN
栏杆(3Φ48钢管+安全网):
计:g3=3×6×38.4×2/1000+0.01×6×1×2=1.50KN
安全网一层(铺在下排毛竹片下面):
计:g4=6×6×0.01=0.36KN
合计恒载G=1.2×(g1+g2+g3+g4)=1.2×18.74=22.49KN
2、活载:
取活载为2.0KN/m2
合计活载Q=2.0×6×6=72.00KN
3、立杆中单根立杆承受的荷载N :
立杆自重=5.80×38.4/1000=0.22KN
水平横杆重=6×5×38.4/(2×1000)=0.58KN
N=15.95×6/2+0.22+0.58=48.65KN
5.2、立杆稳定性验算:
1、立杆轴向力N :
在第5.1节第4条中已进行计算,立杆轴向力取N=48.65KN 。
2、长细比λ:
11410
58.118000=⨯==i l λ 3、轴心受压构件的稳定系数φ:
由λ查表得:
轴心受压构件的稳定系数φ = 0.49
4、立杆稳定性验算:
[]2223
/205/20310
89.449.01065.48mm N mm N A N =<=⨯⨯⨯=⋅σϕ ∴ 立杆稳定性满足要求。
六、安全技术措施
1、立杆安装、脚手架铺设必须由经安全教育持岗证的架子工承担,凡有高血压、心脏病者不得上脚手架操作。
2、搭设、搭拆脚手架时,工人必须带好安全帽,配好安全带、工具,零配件要放在工具袋内,以防滑鞋工作,袖口、裤口要扎紧。
3、施工现场带电线路如无可靠的安全设施,一律不准通过脚手架,非电工不准拉接电线。
4、吊运脚手架、脚手管等必须用专用保险吊钩,严禁单根铁丝绳起吊,要堆放平稳,并严格控制脚手架上的荷载。
5、严禁在脚手架上堆放钢模板、木材等施工多余的材料,以确保脚手架通畅及防止超载。
6、通道架四角应有接地保护及避雷装置。
7、风力大于六级(含六级)强风和高温、大雨、大雾等恶劣天气,停止高空作业。
风雨过后要进行检查,发现倾斜下沉、松扣等要及时修复。
8、安全通道搭设,拆除时,地面现场必须设置警戒区域,张挂醒目的警戒标志。
警戒区域内严禁非操作人员通行,地面监护人员必须履行职责。
并配备良好的的通讯装置。
9、拆除的顺序,应从一端开始顺序进行,先上后下,先里后外的顺序进行,垫铺的竹笆,应自外向里竖立、搬运,防止竹笆上的垃圾从高处坠落伤人。
七、临时房防护棚搭设示意图:。
