公路工程路基施工准备工作
- 格式:doc
- 大小:32.00 KB
- 文档页数:3
公路工程施工工序资料一、前期准备工作1.项目经理办公室设立:在项目施工前,需要设立项目经理办公室,安排专门的管理人员负责协调各个部门的工作。
2.现场办公室设立:在现场施工前,需要设立现场办公室,安排专门的管理人员负责监督现场施工的进度和质量。
3.施工组织设计:根据工程施工的特点和要求,进行施工组织设计,明确各个工种的工作内容、责任人员等。
4.施工进度计划:根据工程的施工周期和要求,编制施工进度计划,确保项目按时完工。
5.施工方案论证:根据工程施工的需要,进行施工方案论证,确保施工方案合理有效。
6.安全生产方案设计:根据工程施工的特点和要求,设计安全生产方案,确保施工过程中的安全。
7.施工管理人员培训:在施工前,对施工管理人员进行培训,提高他们的管理水平。
8.施工现场勘察:在施工前,对施工现场进行勘察,了解施工现场的情况,为施工做好准备。
二、基础工程施工1.地基处理:在地基处理前,根据地质勘察报告和设计要求,进行地基处理,确保地基的承载力。
2.桥墩基础施工:在桥墩基础施工前,进行桥墩基础施工,确保桥墩基础的承载力。
3.桥梁墩台施工:在桥梁墩台施工前,进行桥梁墩台施工,确保桥梁墩台的稳定性。
4.桩基施工:在桩基施工前,进行桩基施工,确保桩基的承载力。
三、路基工程施工1.路基开挖:在路基开挖前,进行路基开挖,确保路基的平整性。
2.路基填方:在路基填方工程前,进行路基填方,确保路基的高度和坡度符合设计要求。
3.路基压实:在路基压实工程前,进行路基压实,确保路基的密实度。
4.路基防护:在路基防护工程前,进行路基防护,确保路基的抗渗能力。
四、路面工程施工1.基层处理:在路面基层处理前,进行基层处理,确保路面基层的承载力。
2.沥青混凝土摊铺:在沥青混凝土摊铺前,进行沥青混凝土摊铺,确保沥青混凝土的平整性。
3.沥青混凝土压实:在沥青混凝土压实前,进行沥青混凝土压实,确保沥青混凝土的密实度。
4.路面结构层铺设:在路面结构层铺设前,进行路面结构层铺设,确保路面结构层的平整性。
第1篇一、路基施工前的准备工作1. 施工图纸会审:在施工前,组织相关人员对施工图纸进行会审,明确路基施工的技术要求、施工顺序和施工方法。
2. 施工现场勘查:对施工现场进行实地勘查,了解地质、水文、地形等条件,为路基施工提供依据。
3. 材料设备准备:根据施工图纸和施工方案,准备路基施工所需的材料、设备,确保施工顺利进行。
二、路基施工技术要点1. 填方路基施工(1)填筑材料:选用符合要求的填筑材料,如砂石、土等,确保填筑材料的强度和稳定性。
(2)填筑顺序:按照从下到上的顺序进行填筑,确保路基的均匀沉降。
(3)压实度:严格控制路基压实度,确保路基稳定性。
2. 挖方路基施工(1)挖方材料:挖方材料应按照设计要求进行分类处理,如用于路基填筑、护坡等。
(2)边坡处理:根据设计要求,对挖方边坡进行修整,确保边坡稳定。
(3)排水设施:在挖方路基施工过程中,应设置排水设施,防止路基积水。
3. 软基处理(1)软基处理方法:根据软基性质和工程要求,选择合适的软基处理方法,如换填、加固、预压等。
(2)施工顺序:按照先软基处理,后路基填筑的顺序进行施工。
(3)施工质量:严格控制软基处理质量,确保路基稳定性。
4. 路基压实(1)压实方法:采用静压、振动压实等方法,确保路基压实度。
(2)压实遍数:根据路基厚度和填筑材料,确定压实遍数。
(3)压实度检测:采用标准方法检测路基压实度,确保路基质量。
三、路基施工质量控制1. 施工过程控制:严格按照施工图纸和施工方案进行施工,确保施工质量。
2. 材料质量控制:严格控制填筑材料的质量,确保路基稳定性。
3. 施工检测:定期进行路基压实度、边坡稳定性等检测,确保路基质量。
4. 施工记录:做好施工记录,为路基施工质量提供依据。
总之,公路工程路基施工是公路建设的重要环节,施工过程中要严格按照施工图纸和施工方案进行,确保路基施工质量,为我国公路事业的发展贡献力量。
第2篇一、路基施工的意义路基施工是公路建设的基础工程,其质量好坏直接影响着公路的通行能力、使用寿命和安全性。

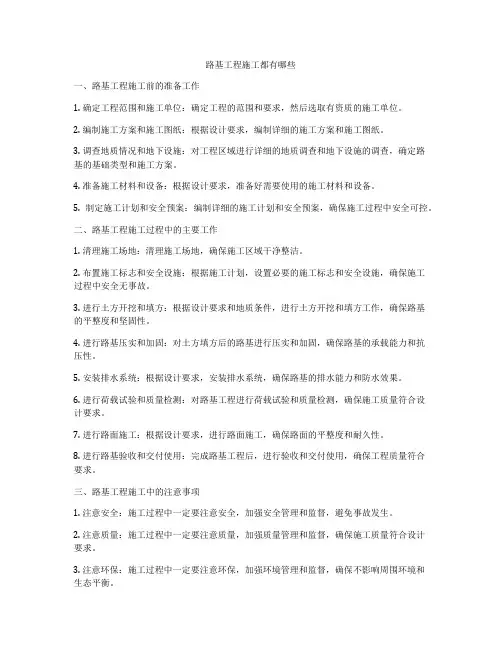

路基工程施工都有哪些一、路基工程施工前的准备工作1. 确定工程范围和施工单位:确定工程的范围和要求,然后选取有资质的施工单位。
2. 编制施工方案和施工图纸:根据设计要求,编制详细的施工方案和施工图纸。
3. 调查地质情况和地下设施:对工程区域进行详细的地质调查和地下设施的调查,确定路基的基础类型和施工方案。
4. 准备施工材料和设备:根据设计要求,准备好需要使用的施工材料和设备。
5. 制定施工计划和安全预案:编制详细的施工计划和安全预案,确保施工过程中安全可控。
二、路基工程施工过程中的主要工作1. 清理施工场地:清理施工场地,确保施工区域干净整洁。
2. 布置施工标志和安全设施:根据施工计划,设置必要的施工标志和安全设施,确保施工过程中安全无事故。
3. 进行土方开挖和填方:根据设计要求和地质条件,进行土方开挖和填方工作,确保路基的平整度和坚固性。
4. 进行路基压实和加固:对土方填方后的路基进行压实和加固,确保路基的承载能力和抗压性。
5. 安装排水系统:根据设计要求,安装排水系统,确保路基的排水能力和防水效果。
6. 进行荷载试验和质量检测:对路基工程进行荷载试验和质量检测,确保施工质量符合设计要求。
7. 进行路面施工:根据设计要求,进行路面施工,确保路面的平整度和耐久性。
8. 进行路基验收和交付使用:完成路基工程后,进行验收和交付使用,确保工程质量符合要求。
三、路基工程施工中的注意事项1. 注意安全:施工过程中一定要注意安全,加强安全管理和监督,避免事故发生。
2. 注意质量:施工过程中一定要注意质量,加强质量管理和监督,确保施工质量符合设计要求。
3. 注意环保:施工过程中一定要注意环保,加强环境管理和监督,确保不影响周围环境和生态平衡。
4. 注意进度:施工过程中一定要注意进度,按照施工计划和安全预案进行,确保工程按时完成。
总之,路基工程施工是一项复杂的工程,需要施工单位严格按照设计要求和规范进行,注重安全、质量、环保和进度,确保工程质量符合要求,为道路交通和社会经济发展做出贡献。
第1篇一、施工准备1. 工程设计:根据公路等级、地形、地质条件等因素,编制详细的设计方案,确保施工顺利进行。
2. 施工组织设计:明确施工进度、施工方法、质量标准、安全措施等,确保工程顺利进行。
3. 材料准备:按照设计要求,采购、检验各类施工材料,确保材料质量符合规范。
4. 施工设备:根据工程规模,选择合适的施工设备,并确保设备性能良好。
5. 人员培训:对施工人员进行专业技能培训,提高施工质量。
二、路基施工1. 土方开挖:按照设计要求,进行土方开挖,确保路基断面尺寸符合规范。
2. 路基填筑:采用分层填筑、压实的方法,确保路基密实、稳定。
3. 路基排水:设置排水沟、涵洞等设施,排除路基积水,防止路基病害。
4. 路基防护:对路基进行防护,防止路基受到水流、滑坡等自然灾害的影响。
5. 路基试验:进行路基压实度、平整度等试验,确保路基质量。
三、路面施工1. 路面基层施工:按照设计要求,进行路面基层施工,包括水泥稳定碎石、沥青稳定碎石等。
2. 路面面层施工:根据路面等级,选择合适的路面面层材料,如沥青混凝土、水泥混凝土等。
3. 路面施工技术:采用摊铺、碾压、养护等施工技术,确保路面平整、密实。
4. 路面排水:设置路面排水设施,排除路面积水,防止路面病害。
5. 路面试验:进行路面压实度、平整度、抗滑性能等试验,确保路面质量。
四、施工管理1. 质量管理:严格按照国家标准、规范进行施工,确保工程质量。
2. 安全管理:加强施工现场安全管理,预防安全事故发生。
3. 进度管理:合理安排施工进度,确保工程按期完成。
4. 成本管理:合理控制施工成本,提高经济效益。
总之,公路路基路面工程施工是公路建设的关键环节,需要严格遵循施工规范,确保工程质量。
通过精心组织、科学施工,为我国公路事业发展贡献力量。
第2篇一、施工准备1. 工程设计:在公路路基路面工程施工前,必须对工程设计进行详细审查,确保设计合理、可行。
2. 施工图纸:根据工程设计,绘制详细的施工图纸,包括路基、路面、桥梁、涵洞等各个部分的施工图。
路基施工技术准备工作的内容包括( )等
路基施工技术准备工作的内容包括:
1. 熟悉设计文件:施工单位在收到设计单位的设计文件后,应召集各相关技术人员开会,讨论和审核设计文件,并组织相关人员到施工现场进行勘察和核对。
对于设计文件不符合施工现场条件的,应及时向建设单位反应情况,将具体事项和问题提出来,及时纠正和修改。
2. 现场调查核对:这项工作是为了确保施工前的准备工作与现场的实际情况相符,避免因信息不一致而导致施工出现问题。
3. 设计交桩:施工单位接收任务后,应同设计单位进行交桩的工作,进行线路的复测。
4. 复测与放样:这是施工前的重要步骤,以确保施工的精确度和质量。
5. 试验及试验路段施工:对于高速公路和一级公路或采用新技术、新工艺及新材料的其他等级公路,除做好上述准备工作外,还应在大规模施工前进行填筑试验,为正式施工提供技术指标。
6. 进行安全交底:施工现场的相关技术人员对施工人员进行岗前培训,对整个公路工程进行说明,然后具体到细节工程的施工注意事项。
7. 制定施工组织计划:施工的全过程都是根据施工方案和施工组织计划为核心进行的。
请注意,以上内容仅供参考,建议咨询路基工程方面的专家或查阅相关文献资料,获取更加专业和详细的指导。

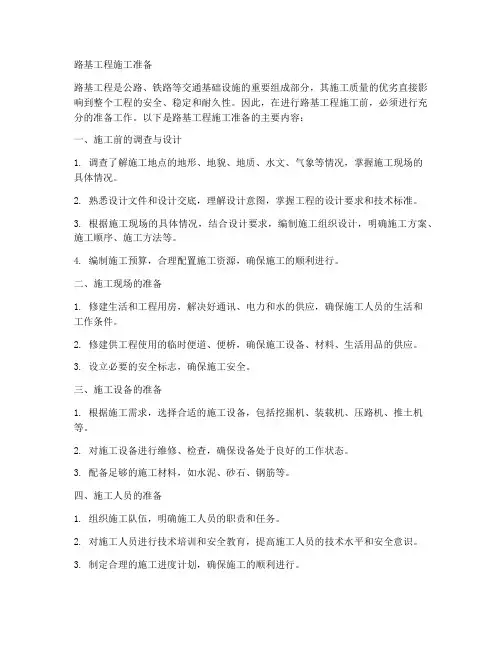

路基工程施工准备路基工程是公路、铁路等交通基础设施的重要组成部分,其施工质量的优劣直接影响到整个工程的安全、稳定和耐久性。
因此,在进行路基工程施工前,必须进行充分的准备工作。
以下是路基工程施工准备的主要内容:一、施工前的调查与设计1. 调查了解施工地点的地形、地貌、地质、水文、气象等情况,掌握施工现场的具体情况。
2. 熟悉设计文件和设计交底,理解设计意图,掌握工程的设计要求和技术标准。
3. 根据施工现场的具体情况,结合设计要求,编制施工组织设计,明确施工方案、施工顺序、施工方法等。
4. 编制施工预算,合理配置施工资源,确保施工的顺利进行。
二、施工现场的准备1. 修建生活和工程用房,解决好通讯、电力和水的供应,确保施工人员的生活和工作条件。
2. 修建供工程使用的临时便道、便桥,确保施工设备、材料、生活用品的供应。
3. 设立必要的安全标志,确保施工安全。
三、施工设备的准备1. 根据施工需求,选择合适的施工设备,包括挖掘机、装载机、压路机、推土机等。
2. 对施工设备进行维修、检查,确保设备处于良好的工作状态。
3. 配备足够的施工材料,如水泥、砂石、钢筋等。
四、施工人员的准备1. 组织施工队伍,明确施工人员的职责和任务。
2. 对施工人员进行技术培训和安全教育,提高施工人员的技术水平和安全意识。
3. 制定合理的施工进度计划,确保施工的顺利进行。
五、质量控制与安全管理1. 建立质量管理体系,制定质量控制措施,确保施工质量。
2. 制定安全管理措施,加强施工现场的安全管理,预防安全事故的发生。
3. 定期对施工质量和安全进行检查,发现问题及时整改。
总之,路基工程施工前的准备工作至关重要,只有做好充分的准备,才能确保施工的顺利进行,保证工程质量的安全、稳定和耐久性。

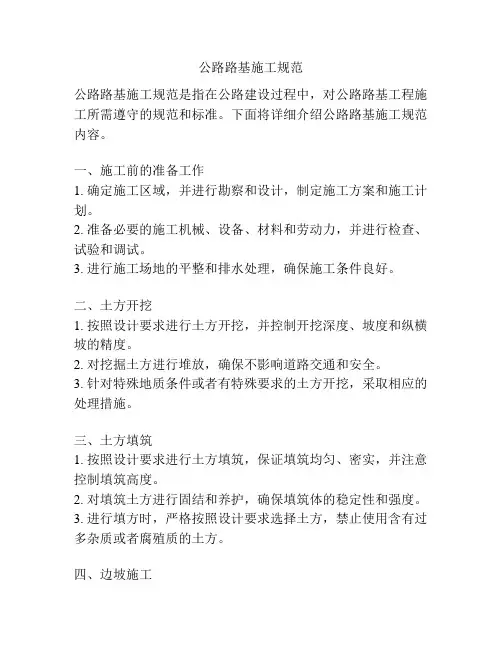

公路路基施工规范公路路基施工规范是指在公路建设过程中,对公路路基工程施工所需遵守的规范和标准。
下面将详细介绍公路路基施工规范内容。
一、施工前的准备工作1. 确定施工区域,并进行勘察和设计,制定施工方案和施工计划。
2. 准备必要的施工机械、设备、材料和劳动力,并进行检查、试验和调试。
3. 进行施工场地的平整和排水处理,确保施工条件良好。
二、土方开挖1. 按照设计要求进行土方开挖,并控制开挖深度、坡度和纵横坡的精度。
2. 对挖掘土方进行堆放,确保不影响道路交通和安全。
3. 针对特殊地质条件或者有特殊要求的土方开挖,采取相应的处理措施。
三、土方填筑1. 按照设计要求进行土方填筑,保证填筑均匀、密实,并注意控制填筑高度。
2. 对填筑土方进行固结和养护,确保填筑体的稳定性和强度。
3. 进行填方时,严格按照设计要求选择土方,禁止使用含有过多杂质或者腐殖质的土方。
四、边坡施工1. 边坡的斜度、坡长和坡面的形状要符合设计要求,并按照要求进行护坡措施。
2. 边坡施工要进行排水处理,防止降雨引起的坡体塌方和滑坡。
3. 对特殊地质条件或者有特殊要求的边坡,采取相应的处理措施,确保边坡的稳定性。
五、桥涵工程1. 在施工桥涵工程时,要按照设计要求进行桩基础施工和墩身施工。
2. 桥面铺装要平整、牢固,桥梁结构要符合设计要求和施工标准。
3. 桥梁施工过程中,要进行必要的监测和检测,确保桥梁的安全性和可靠性。
六、路基加固1. 路基加固时,要按照设计要求进行土石方、石方、混凝土等材料的施工。
2. 进行路基加固时,要注意施工层次和施工顺序,确保加固效果。
3. 进行路基加固时,要进行必要的养护和维修,确保路基的稳定和耐久性。
七、路面施工1. 路面施工时,要选择适当的材料和施工方法,保证路面的平整度和耐久性。
2. 路面施工时,要进行必要的检测和检验,确保路面的质量。
3. 在路面施工过程中,要进行必要的养护和维修,确保路面的平稳和寿命。

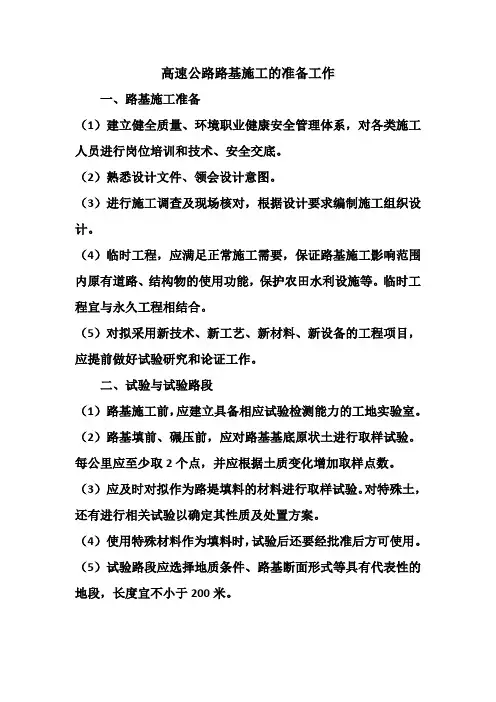

高速公路路基施工的准备工作
一、路基施工准备
(1)建立健全质量、环境职业健康安全管理体系,对各类施工人员进行岗位培训和技术、安全交底。
(2)熟悉设计文件、领会设计意图。
(3)进行施工调查及现场核对,根据设计要求编制施工组织设计。
(4)临时工程,应满足正常施工需要,保证路基施工影响范围内原有道路、结构物的使用功能,保护农田水利设施等。
临时工程宜与永久工程相结合。
(5)对拟采用新技术、新工艺、新材料、新设备的工程项目,应提前做好试验研究和论证工作。
二、试验与试验路段
(1)路基施工前,应建立具备相应试验检测能力的工地实验室。
(2)路基填前、碾压前,应对路基基底原状土进行取样试验。
每公里应至少取2个点,并应根据土质变化增加取样点数。
(3)应及时对拟作为路堤填料的材料进行取样试验。
对特殊土,还有进行相关试验以确定其性质及处置方案。
(4)使用特殊材料作为填料时,试验后还要经批准后方可使用。
(5)试验路段应选择地质条件、路基断面形式等具有代表性的地段,长度宜不小于200米。
公路路基施工技术规范第一篇:公路路基施工技术规范公路路基施工是公路建设的重要环节之一。
合理的施工技术可以保证公路的质量和安全。
为了规范公路路基施工,保证公路质量和安全,制定了一系列的技术规范。
本文将介绍公路路基施工技术规范的相关要求和注意事项。
一、施工前的准备工作1.搭建施工场地施工前,应先搭建施工场地。
场地应符合安全要求,并保持干燥、平整。
施工场地应根据施工进度和施工要求进行调整。
2.组织人员应有经验丰富的施工人员组成的队伍。
人员分工明确,各负其责。
同时建立安全生产责任制。
3.采购材料根据设计要求和质量标准,选择符合质量要求的材料,并对材料进行验收。
二、施工中的技术要点1.路基开挖1.1 开挖区域应先设置牵引点连成网格,然后按网格顺序开挖。
1.2 开挖面临较高的挡土墙或其他建筑物时,应适当增加开挖深度或采用局部支护措施。
1.3 开挖的路基宽度要略大于设计的路基宽度,便于后期的填筑和加固。
2.填土加固2.1 填土应分层逐层填筑,并严格按照设计的高度和宽度进行施工。
2.2 采用不同的压实方法,如机械碾压、静碾、振动碾压等,以保证填土的均匀密实。
2.3 为避免回填土塌方,填土坡面采用适宜的坡度和支护措施。
3.排水系统3.1 路基排水系统分为雨水排水和地下水排水两部分,其中地下水排水较为重要。
3.2 采用排水管、井等措施进行排水,以避免地下水对路基造成损害。
三、施工后的检验和验收1.路基的质量检验1.1 填土后,应进行路基的稳定性测试和密实度测试,以判断填土是否达标。
1.2 严格按照相关标准进行路基质量检验,测试数据每日记录并上报。
2.路基验收2.1 路基验收应按照国家规定进行。
验收人员应包括设计单位、监理单位和业主单位等。
2.2 验收合格后,办理公路质量验收手续,并交付使用。
以上是公路路基施工技术规范的相关要求和注意事项,施工单位必须严格执行,确保公路质量和安全。
第二篇:公路路基施工技术规范公路路基是公路建设的重要组成部分,是公路工程中最基础的一项工作。
公路工程路基工程施工公路工程路基施工是指在公路建设中,对路基进行开挖、填筑、压实、排水、防护等工序的施工过程。
路基是公路的基础结构层,其质量直接影响到公路的稳定性和使用寿命。
因此,路基工程施工是公路建设的重要环节。
一、施工准备在公路工程路基施工前,需要做好充分的施工准备。
首先,要进行图纸会审和技术交底,了解设计要求和技术标准,确保施工过程中的质量控制。
其次,要组织施工人员和技术人员进行培训,提高施工技能和安全意识。
同时,要准备好施工所需的各种机械设备、材料和工具,确保施工顺利进行。
二、施工方法1. 路基开挖路基开挖是指将路基范围内的障碍物、杂质和不良土质进行清除,开挖出符合设计要求的路基断面。
开挖过程中要注意保持边坡稳定,避免坍塌。
开挖后的路基表面应进行清理,去除杂物和松散土层,以确保路基的稳定性和承载力。
2. 路基填筑路基填筑是指用优质的填料对路基进行填充,以达到设计标高。
填料的选择应符合设计要求,具有良好的工程性质和耐久性。
填筑过程中要注意分层填筑、分层压实,确保填料的均匀性和密实度。
填筑后的路基应进行沉降观测,以确保路基的稳定性和承载力。
3. 路基压实路基压实是指通过机械设备对路基填料进行压实,以提高其密实度和承载力。
压实施工应按照设计要求进行,采用合适的压实机械和压实方案。
压实过程中要注意控制压实速度、压实遍数和压实程度,确保路基的质量和稳定性。
4. 路基排水路基排水是指对路基进行排水处理,以防止水分对路基的侵蚀和破坏。
排水施工应按照设计要求进行,设置排水设施,如排水沟、排水管、排水井等。
排水过程中要注意保持排水系统的畅通和排水效果,确保路基的干燥和稳定。
5. 路基防护路基防护是指对路基进行加固和保护,以提高其稳定性和耐久性。
防护施工应按照设计要求进行,采用合适的防护材料和防护方案。
防护过程中要注意施工质量,确保防护层的均匀性和牢固度。
三、施工质量控制公路工程路基施工过程中,要进行严格的质量控制。
公路工程中的路基施工质量控制措施一、施工前的准备工作1. 清理场地:在施工前,需对施工场地进行清理,包括清除地面上的杂物和断土、拆除旧路面等。
2. 土方开挖:根据设计要求,进行土方开挖,确保路基开挖的平整度和坡度的准确度。
3. 填筑土方:根据设计要求,进行土方填筑,注意填筑的均匀性和紧实度,避免产生空隙或松软的土方。
二、基层施工控制1. 基层土方夯实:对填筑的土方进行夯实,通过夯实控制土方的密实度和均匀性。
2. 基层材料的选择:选择符合设计要求的基层材料,确保其质量符合相关标准。
3. 基层的平整度:通过平整度检测仪等工具,检测基层的平整度,确保其符合设计要求。
1. 边坡的坡度和坡面平整度:根据设计要求,通过精确测量和调整,确保边坡的坡度和坡面平整度符合要求。
2. 边坡保护措施:对边坡进行保护,采取防护网等措施,避免发生边坡坍塌等安全事故。
四、排水系统施工控制1. 排水系统的设计:根据工程要求,设计合理的排水系统,保证道路排水通畅。
2. 排水设施的安装:安装合适的排水设施,如雨水口、沟渠等,确保排水系统的畅通。
五、质量监测与检测1. 路基质量的监测:通过地基沉降仪、土壤试验等手段,对路基的质量进行监测,确保其稳定性。
2. 质量检测:对施工过程中产生的材料和构件进行质量检测,确保其质量符合相关标准。
3. 质量验收:在施工结束后,对路基的质量进行验收,确保其达到设计要求。
公路工程中的路基施工质量控制措施主要是通过施工前的准备工作,基层施工控制,边坡施工控制,排水系统施工控制以及质量监测与检测等方面来确保施工质量达到设计要求。
这些措施的实施可以提高公路工程的质量和安全性,保障日后道路使用的可靠性。
第1篇一、施工准备阶段1. 设计审查:对工程设计文件进行审查,确保设计合理、可行。
2. 施工组织设计:编制施工组织设计,明确施工方案、施工进度、施工资源配置等。
3. 材料设备准备:采购、检验、运输各类建筑材料和施工设备,确保满足施工需求。
4. 施工现场准备:平整场地,设置临时设施,如施工办公室、材料堆场、临时道路等。
5. 劳动力组织:招聘、培训施工人员,确保具备相应的技能和素质。
二、施工测量阶段1. 导线测量:进行第一次导线测量,建立施工控制网。
2. 水准点联测:进行第一次水准点联测,确保高程控制精度。
3. 施工放样:根据设计图纸和施工控制网,进行道路中线、红线、边桩、保护桩、加密桩的放样。
4. 原地面高程测量:测量原地面高程,与设计图纸中的原地面高程进行对比,如有较大差异,需通知项目经理进行工程量变更申报。
三、路基施工阶段1. 土方开挖:按照设计要求进行土方开挖,确保路基宽度、深度符合规范。
2. 填方施工:采用分层填筑、压实的方式,确保路基填筑质量。
3. 边坡处理:对边坡进行平整、码砌,确保边坡稳定。
4. 排水系统施工:设置排水沟、涵洞等,确保路基排水畅通。
5. 路基路面结构层施工:根据设计要求,进行路面结构层施工,包括基层、面层等。
四、路基检测阶段1. 路基压实度检测:检测路基压实度,确保满足设计要求。
2. 路基稳定性检测:检测路基稳定性,确保路基安全。
3. 路基平整度检测:检测路基平整度,确保路面质量。
五、路基交工验收阶段1. 路基施工完毕后,进行自检,确保满足设计要求和规范。
2. 向监理单位提交验收申请,监理单位进行验收。
3. 验收合格后,办理交工手续,将路基移交路面施工单位。
4. 路面施工单位根据路基情况,进行路面施工。
通过以上施工程序,确保公路路基工程的顺利进行,为后续路面施工奠定坚实基础。
在实际施工过程中,还需根据具体情况进行调整,确保工程质量和进度。
第2篇一、施工准备阶段1. 工程设计:根据工程需求,进行公路路基工程设计,包括路线设计、路基断面设计、结构设计等。
路基的施工工序是什么?1前期准备工作1;路基开工前,首先要进行测量定线工作,其内容包括导线、中线、水准点复测、断面检查与补测。
测量精度以交通部颁布的《公路路线勘测规程》的要求为标准。
测量的工具,使用精度符合要求的全站仪,红外线测距仪,经纬仪和水准仪。
当导线点与水准点不能满足施工要求时,报监理工程师批准,对其进行加密,成果资料提交监理工程师审查后签字认可后使用。
在开工前进行施工放样,放出路基边缘、坡口、坡脚、边沟护坡道、借土场等具体位置,标明其轮廓,报监理工程师检查批准。
对工程沿线及借土场应取有代表性的土样,按JTJ051-93标准试验方法,进行天然液限、塑性指数、密度、含水量等的试验。
用于填方的土样,测量最大干容性、最佳含水量或毛体积比重和土的加州承载比GBR值,测试结果报监理工程师审批。
2;清理掘除。
在路线用地范围内的树木、杂草、灌木等应予清除,按照监理工程师指定的深度和范围清除并运至工程师指定地点,路基用地范围内的结构物按要求清除,对于路基附近的危险建筑予以适当加固,对文物古迹妥善保护。
路基表面清理完工后,并根据规范的要求进行填前碾压并达到监理工程师的规定要求。
挖方或填方区域内,所有的腐植土、淤泥、表层植土均应挖出干净,按环保规定弃置路基范围用地以外,并按《公路路基施工技术规范》弃土条例要求处理,对因挖出孔穴、障碍物而留下的孔洞、树根按要求进行处理。
2路基的填筑方法路基宜采用水平分层填筑,即按照横断面全宽分成水平层次,逐层向上填筑。
如果原地面不够平坦,填筑应从最低处分层填起,每填一层经过压实达到符合规定要求后,再添一层。
对于原路面纵坡大于12%的地段。
可采用纵向分层填筑法施工,沿纵坡逐层、分层填压达到密实。
但填之路堤的上部,仍采用水平分层填筑法。
水平分层填筑是填筑路堤的基本方法,它最能保证质量,一般均采用。
在同一路段如果要用到不同性质填充材料时,要注意以下情况:1;不同性质的填充材料要分层填筑,不得混填,以免内部形成薄弱面或水囊,影响路表的稳定性。
公路工程施工前准备工作
一、基本准备
1、驻地项目部的建立(结合当地现场情况合理实际地定好驻地点)。
2、熟悉和理解设计文件的要求和设计交底。
3、进行现场调查和核对(包括起终点的具体里程点、沿线地形、水源等)。
4、在详尽的现场调查后,根据设计要求、合同、现场情况等,编制实施性施工组织设计,并按管理规定报批。
5、建立健全质量、环保、安全管理体系和质量检测体系,并对各类施工人员进行岗位培训和技术、安全交底。
6、控制性桩点,应进行现场交桩,并保护好交桩成果。
二、前期测量
(一)、导线复测
1、导线测量精度要符合技术标准的规定。
2、原有导线点不能满足施工需要时,可增设满足相应精度要求的附合导线点。
3、同一建设项目内相邻施工段的导线要闭合,并满足同等级精度要求。
4、控制桩点要做好栓桩或引桩,并准确标记和记录,保证桩点如受损坏后有恢复的准确数据。
5、对可能受施工影响的导线点,施工前应加以固定或改移,从开工至竣工验收的时间段内应保证其精度。
(二)水准点复测与加密
1 、水准点精度应符合技术标准的规定。
2、沿路线每500m应设有一个水准点。
在结构物附近、高填深挖路段、工程量集中及地形复杂路段,要增设水准点。
临时水准点必须符合相应等级的精度要求,并与相邻水准点闭合。
3、当水准点有可能受到施工影响时,应进行处理。
(三)中线放样
1、路基开工前,要进行全段中线放样并固定路线主要控制桩,高速公路、一级公路宜采用坐标法进行测量放样。
2、中线放样时,要注意路线中线与结构物中心、相邻施工段的中线闭合,发
现问题要及时查明原因,进行处理。
3、设计图纸和实际放样不符时,必须查明原因后进行处理。
(四)路基放样
1、路基施工前,要对原地面进行复测,核对或补充横断面,发现问题时,应进行处理。
2、路基施工前,要设置标识桩,对路基用地界、路堤坡脚、路堑坡顶、取土坑、护坡道、弃土堆等的具体位置标识清楚。
3、保护好所有控制桩点,要及时恢复被破坏的桩点,并做好记录。
(五)每项测量成果必须进行复核,原始记录要整理好并存档。
三、试验
1、路基施工前,按照有关规定和要求,建立驻地试验室。
2、路基施工前,要对路基基底土进行相关试验。
每公里至少取2个点;土质变大时,视具体情况增加取样点数。
3、要及时对来源不同、性质不同的拟作为路堤填料的材料进行复查和取样试验土的试验项目包括天然含水量、液限、塑限、标准击实试验、CBR试验等,必要时应颗粒分析、比重、有机质含量、易溶盐含量、冻胀和膨胀量等试验。
4、如使用特殊材料作为填料时,应按相关标准作相应试验,必要时还应进行环境响评估,经批准后方可使用。
四、场地清理
1、公路用地范围内原有构造物,要根据设计要求进行处理。
2、要对路幅范围内、取土坑的原地面表层腐殖土、表土、草皮等进行清理,填地段还应按设计要求整平压实。
清出的表层土宜充分利用。
五、试验路段
1、一般情况下,路基开工前要进行试验路段施工。
2、试验路段应选择在地质条件、断面型式等工程特点具有代表性的地段,路段度不宜小于100m。
(在试验段起终点增加10到20m长富余的工作面)
3、试验路段应选择在地质条件、断面型式等工程特点具有代表性的地段。
4、根据调查后编写试验路段的开工报告报批(附拟定的施工组织设计方案、施工工艺等)。
5、路堤试验路段施工包括以下内容:
(1)填料试验、检测报告等;
(2)压实工艺主要参数:机械组合;压实机械规格、松铺厚度、碾压遍数、碾压速度;最佳含水量及碾压时含水量允许偏差等;
(3)过程质量控制方法、指标;
(4)质量评价指标、标准;
(5)优化后的施工组织方案及工艺;
(6)原始记录、过程记录;
(7)对施工设计图的修改建议等。
6、根据试验路段施工所得到的成果进行具体的编制试验路段的总结报告报批(附路基施工组织设计方案、施工工艺等)。
7、试验路段总报告审批后再进行全线路基单位工程的开工报告报批,接着编制路基分部工程、分项工程的开工报告报批。
六、路基施工前先做好必要的临时施工便道和社会交通便道工作,保证社会交通车辆及施工车辆顺畅。
七、路基施工
1、根据路基试验路段得到的成果来指导全线的路基施工。
2、路基填筑分层填筑时,每层压实成型后请现场监理报验合格后再填筑上一层。
3、具体施工步骤要严格按照经审批的分部、分项开工报告的施工组织设计方案进行。
4、路基施工每完成一个分项工程时要进行分项验收工作,保证每项指标均符合《公路工程质量检验评定标准》的要求。
