泵类施工方案
- 格式:doc
- 大小:162.00 KB
- 文档页数:9
泵房施工专项方案一、施工布置(一)一般规定1、施工布置应根据泵站工程枢纽布置,建筑物型式,施工条件和工程所在地自然、社会状况等因素,对为施工服务的各种临时设施进行统筹规划、合理确定和布置。
2、主要施工工厂和临时设施的布置应按施工期受洪水的影响程度确定。
其防洪标准应按工程设计确定的洪水标准选用。
3、施工布置应合理利用土地,有利生产,方便生活,注重环境保护,减少水土流失。
4、房屋建筑和施工临时设施宜永久和临时相结合,减少或避免大量临时设施在主体工程施工过程中的拆迁,减少占用施工场地;也可利用永久建筑物和附近已建工程的原有设施作为施工临时设施。
5、若场地条件具备布置不同的施工方案,且各方案差异较大时,应进行施工布置方案比选。
必要时,应进行专题论证。
(二)布置方法与要求1、施工布置应根据施工需要分阶段形成,并满足各阶段的施工要求。
施工场地平整范围宜按施工布置最终要求确定。
2、施工布置宜先进行施工导流工程布置和主体工程施工分区,再进行施工临时设施、对外交通等的布置。
施工布置时,应统筹考虑可利用场地的位置和面积、施工临时建筑与永久设施的结合等因素;生产区宜采取封闭式施工措施,当施工管理区和生活区与生产区相连接时,应采取围栏或栅栏等措施隔离,以确保施工安全。
3、施工布置可按以下功能分区:(1)主体工程施工区;(2)施工工厂区;(3)地材料加工区;(4)库、堆场和道路等储运系统;(5)电设备和金属结构安装场地;(6)存弃渣料堆放区;(7)施工管理和生活区。
4、主体工程施工区应包括进水建筑物、泵房、出水建筑物等主体工程的施工现场。
在工程施工期,应经济合理地解决土石方开挖和回填、砌体和混凝土浇筑的运输道路、基坑排水设施、水电气供应、金属结构和机电设备安装场地和运输道路等。
5、施工工厂区主要应包括砂石料加工、钢筋加工制作、混凝土生产、供水、供电、供风、通信、机械修配及加工等场地。
施工工厂宜布置在服务对象和用户附近,少占耕地,避开不良地质地段,满足防洪、防火、安全、卫生和环保等要求。
泵房施工方案(3)
在泵房的施工设计中,为确保项目顺利进行并保证工程质量,需要细致规划每一个施工环节。
以下是一个泵房施工方案的第三部分:
1. 设备安装
1.1 泵类设备安装
•确保泵的基础安装牢固,避免振动过大
•安装泵时应根据平面布置图,调整泵的进出水口位置
•调整泵的进出水管道连接方向和位置,确保管道连接牢固
1.2 配电系统安装
•按照电气布局图进行电气设备的安装
•接线要求符合安全标准,避免电路短路或漏电
•安装过程中要注意绝缘处理和接地的可靠性
2. 管道敷设
2.1 进出水管道敷设
•管道敷设要符合设计要求,保证管道畅通无阻
•定期清洗管道内部,防止杂物堵塞管道
•安装阀门和流量计,方便日常维护和管理
2.2 排水管道敷设
•排水管道要确保坡度和排水方向正确,避免积水
•使用耐腐蚀材料,预防管道生锈及堵塞
•定期检查排水管道,确保排水畅通
3. 测试与调试
•完成设备安装后,进行设备联调测试,确保泵房设备运行正常
•对泵房系统进行试运行,检查泵的工作状态和水流情况
•调试过程中要严格遵守安全操作规程,确保人员和设备安全
结语
在泵房施工过程中,设备安装、管道敷设和测试调试是至关重要的环节。
只有严格按照设计要求和安全规范进行施工,才能确保泵房设备正常运行,为后续的使用提供可靠保障。
希望该方案能够为泵房施工提供一定的参考和指导。
第一节泵类设备施工方案1.泵类设备安装本工程中的水泵由以下几种类型泵:回流泵、污泥泵、潜水泵。
水泵的安装,水平度要求高,联轴对中要求高,安装精度应符合产品说明书的规定,以及施工验收规范的规定。
否则,会由于安装质量不佳影响到设备正常使用。
水泵安装工艺流程:基础检查放线→放置垫铁→机座安装→检查泵体→安装找标高、找平、找正→泵体安装→垫铁点焊固定→中间验收→二次灌浆抹面→养护加油清扫准备试车→检查管道已安装完毕并符合要求→送电、电机空载试转→联轴、操作启动试运转。
整体安装的泵、纵向安装水平偏差不应大于0.1mm/m,横向安装水平偏差不应大于0.2mm/m,污泥泵找正基准面应选用水泵出水口法兰平面,找平基准面应选用水泵叶轮传动轴,可采用吊线法测量或用水平尺校准。
进水潜污泵安装时,水泵出水管的垂直度应小于0.1mm/m,水泵在安装前盘车检查,要灵活,无阻滞、无卡住现象。
管道与泵连接时不得使泵受外载,管道焊接或气割的焊渣不得进入泵内损坏泵的零件。
水泵安装完后,必须经过试车,其目的是检验泵的各部分运转灵活正常,检查及消除在安装中没有发现的毛病。
以确保今后正常使用。
采用汽车吊结合人工吊装的方法进行水泵就位,水泵就位时,要求泵体保持水平缓慢下放,防止损伤地脚螺栓的螺纹。
2.鼓风机安装(1)施工前准备鼓风机的安装质量对其运转的效率影响极大,安装前须组织施工人员全面熟悉设计图纸、资料、说明书,最主要是要熟悉鼓风机本体安装图纸。
对鼓风机进行设备检查时,应对其规格形式、正常间隙、风口方位与轴中心距进行检查,运转灵动,无振动、无异声。
仔细复测土建基础,地脚螺栓的预埋及处理以及砼灌浇都要符合规范要求。
鼓风机安装时,其安装位置和标高应符合设计要求,平面位置偏差不大于±10mm,标高偏差不大于-10mm--+20mm。
叶轮进风口与机壳进风口接管的间隙应符合设计技术文件的要求。
驱动电机与鼓风机经联轴器联接安装时,应保证电机驱动轴线与鼓风机转子轴线同轴,其允差符合设备技术文件要求。

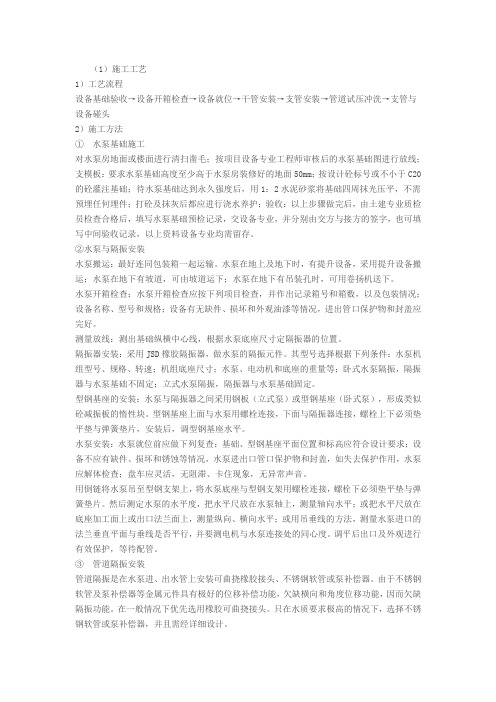

(1)施工工艺1)工艺流程设备基础验收→设备开箱检查→设备就位→干管安装→支管安装→管道试压冲洗→支管与设备碰头2)施工方法①水泵基础施工对水泵房地面或楼面进行清扫凿毛;按项目设备专业工程师审核后的水泵基础图进行放线;支模板:要求水泵基础高度至少高于水泵房装修好的地面50mm;按设计砼标号或不小于C20的砼灌注基础;待水泵基础达到永久强度后,用1:2水泥砂浆将基础四周抹光压平,不需预埋任何埋件;打砼及抹灰后都应进行浇水养护;验收:以上步骤做完后,由土建专业质检员检查合格后,填写水泵基础预检记录,交设备专业,并分别由交方与接方的签字,也可填写中间验收记录,以上资料设备专业均需留存。
②水泵与隔振安装水泵搬运:最好连同包装箱一起运输。
水泵在地上及地下时,有提升设备,采用提升设备搬运;水泵在地下有坡道,可由坡道运下;水泵在地下有吊装孔时,可用卷扬机送下。
水泵开箱检查:水泵开箱检查应按下列项目检查,并作出记录箱号和箱数,以及包装情况;设备名称、型号和规格;设备有无缺件、损坏和外观油漆等情况,进出管口保护物和封盖应完好。
测量放线:测出基础纵横中心线,根据水泵底座尺寸定隔振器的位置。
隔振器安装:采用JSD橡胶隔振器,做水泵的隔振元件。
其型号选择根据下列条件:水泵机组型号、规格、转速;机组底座尺寸;水泵、电动机和底座的重量等;卧式水泵隔振,隔振器与水泵基础不固定;立式水泵隔振,隔振器与水泵基础固定。
型钢基座的安装:水泵与隔振器之间采用钢板(立式泵)或型钢基座(卧式泵),形成类似砼减振板的惰性块。
型钢基座上面与水泵用螺栓连接,下面与隔振器连接,螺栓上下必须垫平垫与弹簧垫片,安装后,调型钢基座水平。
水泵安装:水泵就位前应做下列复查:基础、型钢基座平面位置和标高应符合设计要求;设备不应有缺件、损坏和锈蚀等情况,水泵进出口管口保护物和封盖,如失去保护作用,水泵应解体检查;盘车应灵活,无阻滞、卡住现象,无异常声音。
用倒链将水泵吊至型钢支架上,将水泵底座与型钢支架用螺栓连接,螺栓下必须垫平垫与弹簧垫片。
施工方案(一)、土方工程(1)施工测量在开工前进行现场复测,主要包括导线、中线的复测,水准点、控制点的复测与增设,横断面的测量与绘制等。
对所有测量结果进行认真整理、记录准确详细、签字齐全,在测量完成后及时将测量成果上报监理工程师进行核查,在监理工程师复测时,无偿提供测量设备,并安排辅助人员。
在监理工程师核准测量成果后,按图纸设计进行放样,设置工程的位置桩、地界桩、轴线控制桩等,并报请监理工程师检查批准。
(2)施工前场地调查土方工程施工前,对施工范围内的地质、水文、障碍物、文物古迹及各种管线、弃土场地、临时堆土场地及施工组织条件等情况进行详细调查.将调查结果以书面形式向监理工程师报告,发现调查结果与图纸资料不符时,提出解决方案报监理工程师审批.(3)土方开挖本工程一般土方开挖主要包括建筑物基坑土方开挖,施工方法均采用挖掘机开挖,自卸汽车运输,保护层土方均采用人工开挖,修整成形.(A)施工机械设备配置根据施工现场实际情况及施工总工期要求,土方开挖计划配置挖掘机2台,10T自卸汽车4辆。
建筑物基坑土方开挖部分使用的机械设备将根据工程的具体进展情况以及施工现场环境,适当进行调配,以减少机械设备进退场的次数。
(B)开挖前准备工作在开工前编制详细的土方施工方案上报监理工程师审核,批准后方可实施,施工中如遇调整,必须得到监理工程师的批准。
施工前对施工区域内的地形、地貌、道路等情况进行全面了解,清除各类障碍物、垃圾、树根、杂草等,初步平整场地,进行施工现场布置.同时掌握施工范围内的地质资料,对地表以下的土质清况以及分部情况有详细的认识,以便顺利指导土方开挖.(C)开挖方法本工程土方开挖由上而下分为植被清理、表土开挖、机械土方开挖、保护层土方开挖.施工时首先清除开挖区域内的树根杂草垃圾废物渣等有碍物,且植被清理范围及清理厚度符合招标文件规定和监理工程师要求,同时注意保护附近的天然植被,植被清理完毕后进行表土土方开挖,开挖的表土堆放至监理工程师指定地点,表层土清理结束后进行开挖区域内的机械土方开挖.基坑开挖前先进行土方开挖边坡稳定计算,确认边坡稳定安全后,才进行开挖。
水泵施工方案有哪些一、施工前期准备施工现场勘查:了解地形、水源、电源等基本情况,评估施工环境。
编制施工方案:根据勘查结果,结合水泵使用要求,制定详细的施工方案。
材料准备:按照方案要求,提前采购所需材料,并确保材料质量符合标准。
工具准备:准备施工所需的各类工具和设备,确保施工过程顺利进行。
二、水泵选型与定位根据用水量、扬程、水质等参数,选择合适的水泵型号。
根据现场实际情况,确定水泵的安装位置,确保水泵运行稳定且维护方便。
三、基础设计与施工设计水泵基础,确保基础坚固稳定,能承受水泵运行时的荷载。
按照设计要求进行基础施工,确保施工质量符合规范要求。
四、水泵安装步骤将水泵放置在预先设计好的基础上,调整水泵位置,确保水泵平稳。
连接水泵进出口管道,确保连接牢固无泄漏。
安装水泵电机,确保电机与水泵同轴度符合要求。
五、管道连接与布局根据施工方案,合理布局管道,确保水流顺畅。
采用合适的连接方式,将管道与水泵进出口连接牢固,防止漏水。
在必要的位置设置支架,确保管道稳定可靠。
六、电气控制系统设计电气控制系统,确保水泵正常运行且易于操作。
安装电机启动器、控制器等电气元件,确保安全可靠。
进行电气调试,确保电气系统正常运行。
七、安全防护与调试在施工现场设置安全警示标志,确保施工安全。
对水泵进行调试,检查水泵运行是否平稳、噪音是否过大等。
对电气系统进行安全检测,确保无漏电、短路等安全隐患。
八、验收与试运行按照验收规范对水泵及其附属设施进行全面检查,确保施工质量符合要求。
进行试运行,观察水泵运行是否稳定、各项参数是否满足设计要求。
试运行合格后,整理施工资料,办理验收手续,将水泵投入正式使用。
以上便是水泵施工方案的主要内容,具体施工过程中还需根据实际情况灵活调整,确保施工质量与安全。
第1篇一、项目概述本项目为XX泵房建设,位于XX地区,占地面积约XX平方米,总建筑面积约XX平方米。
泵房主要功能为集中供水、排水和雨水收集,以满足周边居民生活用水需求及城市排水要求。
本次施工方案将针对泵房的建设进行详细规划,确保工程顺利进行。
二、施工准备1. 施工组织设计(1)成立项目领导小组,负责协调、指挥和监督施工现场各项工作。
(2)组建施工队伍,包括管理人员、技术人员、施工人员等。
(3)编制施工进度计划、施工方案、质量保证体系、安全管理体系等。
2. 施工材料(1)钢材:Q235B,符合国家标准。
(2)水泥:P.O 42.5,符合国家标准。
(3)砂:中粗砂,符合国家标准。
(4)石子:5-25mm,符合国家标准。
(5)防水材料:防水卷材、防水涂料等。
(6)其他材料:钢筋、木材、模板、油漆等。
3. 施工设备(1)混凝土搅拌机、输送泵、装载机等。
(2)挖掘机、推土机、压路机等。
(3)吊车、卷扬机等。
(4)检测仪器:水准仪、经纬仪、全站仪等。
三、施工工艺及方法1. 土方工程(1)测量放线:根据设计图纸,进行测量放线,确定基坑位置。
(2)基坑开挖:采用挖掘机进行开挖,确保基坑深度符合设计要求。
(3)基坑支护:采用水泥土搅拌桩、钢支撑等支护措施,确保基坑稳定。
(4)地基处理:对地基进行夯实,确保地基承载力满足要求。
2. 模板工程(1)模板制作:根据设计图纸,制作符合要求的模板。
(2)模板安装:将模板安装到指定位置,确保模板垂直、平整。
(3)模板加固:采用拉杆、支撑等加固措施,确保模板稳定。
3. 钢筋工程(1)钢筋加工:根据设计图纸,加工符合要求的钢筋。
(2)钢筋绑扎:将加工好的钢筋按照设计要求进行绑扎。
(3)钢筋保护:采用塑料保护套等保护措施,防止钢筋锈蚀。
4. 混凝土工程(1)混凝土搅拌:按照设计配合比,搅拌符合要求的混凝土。
(2)混凝土浇筑:采用混凝土输送泵进行浇筑,确保混凝土密实。
(3)混凝土养护:采用湿布覆盖、喷淋等方式进行养护,确保混凝土强度。
泵类设备安装施工方案泵类设备在各种工业和民用领域中发挥着重要作用,它们被广泛用于输送液体、气体以及液固混合物。
为了确保泵类设备的正常运行和高效性能,正确的安装施工方案至关重要。
本文将详细介绍泵类设备的安装施工方案,包括前期准备、安装过程、调试和验收等内容。
一、前期准备在开始安装泵类设备之前,必须进行充分的前期准备工作,以确保安装过程顺利进行并保证设备的正常运行。
前期准备工作包括:1.安装地点的准备:选择平整、稳固的基础,确保地面承载能力满足设备要求,设置好安全防护措施。
2.设备检查与保养:检查设备是否完好无损,清洁设备表面,涂抹必要的润滑剂,并确保零部件齐全。
3.测量与标记:根据设备的安装图纸和要求,进行测量并在安装位置做好标记,以保证设备安装位置准确无误。
二、安装过程1. 泵体安装•将泵体放置在预先准备的基础上,根据标记位置将泵座与地脚螺栓连接。
•根据泵厂家提供的安装指南,调整泵体与管路的连接位置,确保连线正确。
•确保泵体安装水平稳固,调整螺栓紧固程度。
2. 电机安装•将电机放置在适当位置,根据标记连接螺栓与泵体连接。
•根据电机与泵体的对接方式,调整电机位置并进行定位。
•连接电缆,调试电机启动与停止是否正常。
3. 管路连接•根据管路连接图纸,连接各个管道,注意管路的正确连接及紧固。
•清除管路内部异物,确保管道通畅无阻。
三、调试与验收1. 泵类设备调试•启动泵类设备,观察运行情况,检查各部位是否有异常声音或振动。
•根据设备工作参数,调整电机转速与管路流量,确保设备运行在最佳状态。
2. 设备验收•进行泵类设备的试运行,观察并记录设备运行数据。
•检查设备各部件是否正常工作,包括密封件、轴端部位是否漏水、油液是否泄露等。
•进行设备性能测试,如流量、扬程等参数是否符合设计要求。
结语正确的泵类设备安装施工方案对于设备的正常运行和使用寿命具有重要意义。
通过本文描述的安装过程和验收步骤,可以确保泵类设备安装施工顺利完成,并实现设备的高效运行。
泵类设备安装施工方案1. 引言泵类设备广泛应用于各种行业,如化工、水处理、能源等。
安装质量直接关系到设备的性能和使用寿命。
本文将从以下方面讨论泵类设备的安装施工方案:施工前准备工作、泵的安装位置和方法、管路的布置和连接、检查和测试。
2. 施工前准备工作2.1 安全检查施工前需要对现场进行安全检查,确保无危险物品和障碍物。
尽可能避免设备在地面上,以减少振动和噪音。
2.2 安装计划根据设备的安装要求和现场情况,制定安装计划,确定泵的位置和管路布置方案。
安装计划需考虑施工人员数量、设备重量和吊装工具等。
2.3 相关设备准备准备所需的工具和设备,如起重机、各种手工具、管道、管件、阀门等。
2.4 泵的前期准备工作装配和植入泵的零件、设备检查计划和必需的测量工具、压力检测设备和系统设置,等等。
3. 泵的安装位置和安装方法根据泵的类型、流速和特殊要求选择安装地点和安装方法。
这些因素决定了泵的运行效率和安全性。
安装的位置应符合安装要求。
泵的位置应放在平坦、坚固和稳定的基础上。
3.1 站立安装泵的站立安装一般适合于小型布局的泵,泵的旋转面垂直于垂直面。
3.2 横放安装泵的横放安装应选在建筑物的内部。
一般来说,泵的横放安装不适用于大量流量的泵。
泵的旋转面垂直于水平面。
4. 管路的布置和连接安装管理路和泵连接是非常关键的,因为它的安装影响到泵的运行效率和安全性。
4.1 设备选址在设备选址上,应考虑泵的安装和工作需要的全部管路、收集器、排气管和补偿装置。
4.2 管路连接管道安装应严格按照安装要求进行连接。
根据安装情况,选择合适的管路形式,如直通、弯曲、三通等结构形式.4.3 排气管对于上断面水泵安装和低位部分带气泵安装,排气管连接和排气时,应排除管路空气,保证正常排气。
5. 检查和测试安装后,进行管路和接口的检查和测试,包括以下检查和测试:5.1 管路压力测试进行管路压力测试,以验证管路的可靠性和密封性。
应按照安装规范进行压力测试,并测量压力和泵的流量。
泵基础专项施工方案泵是一种常用的机械设备,用于输送液体、增压、循环、供水等工艺。
在工程施工中,泵基础的施工方案非常重要,下面是一个大致的泵基础专项施工方案,供参考。
一、施工准备1.设计方案准备:根据实际情况,确定泵基础的尺寸、深度、材料等设计参数,并绘制出详细的施工图。
2.材料准备:准备好所需的建筑材料,包括水泥、砂子、石子等。
3.设备准备:准备好所需的施工设备,包括挖掘机、搅拌机、输送泵等。
二、现场布置1.清理现场:清理施工现场,确保没有妨碍施工的障碍物。
2.标定基点:根据设计图,确定好泵基础的位置,并进行标定。
3.建立施工标志:在泵基础的位置周围搭建起施工标志,确保施工范围清晰。
三、基坑开挖1.挖掘机开挖:使用挖掘机按照设计图的要求进行基坑的开挖,注意保持基坑底部的平整度。
2.清理基坑:将开挖出来的土方清理干净,确保基坑底部的无杂物。
四、基础施工1.铺设防水层:在基坑底部铺设一层防水材料,以防止地下水渗入。
2.搅拌混凝土:将水泥、砂子、石子按照一定比例进行搅拌,制作成混凝土。
3.浇注基础:将搅拌好的混凝土倒入基坑中,利用振捣棒将混凝土进行振捣,以确保混凝土的密实度。
4.表面处理:在混凝土表面进行抹平和养护,防止裂缝的发生。
五、等待养护1.养护环境:在施工现场搭建好养护棚,并保持湿润的环境,加强基础的养护。
2.养护时间:根据混凝土强度的要求,进行相应的养护时间。
3.完成检查:养护完成后,对泵基础进行检查,确保无裂缝、无变形等问题。
六、验收1.检查质量:对泵基础进行全面的检查,包括尺寸、平整度、强度等方面。
2.验收标准:根据设计要求和行业标准,进行验收,确保泵基础的质量达到要求。
以上是一个大致的泵基础专项施工方案,具体的施工步骤和要求还需要根据实际情况进行具体的调整和安排。
在施工中,还应注意安全、环保等方面的要求,确保施工顺利进行,达到预期的效果。
目录1编制说明及依据 .............................................................. - 1 - 2工程概况 .......................................................................... - 1 - 3安装前的准备工作 .......................................................... - 1 - 4设备安装 .......................................................................... - 2 - 5人力计划 .......................................................................... - 5 - 6机具计划 .......................................................................... - 6 - 7施工进度计划 .................................................................. - 6 - 8质量控制 .......................................................................... - 7 - 9设备防护措施 .................................................................. - 7 - 10安全技术措施 .................................................................. - 8 - 11文明施工 .......................................................................... - 8 -1编制说明及依据1.1编制说明本方案仅适用于新疆独山子石化千万吨炼油及百万吨乙烯技术改造项目新区炼油第一联合装置80万吨/年催焦化柴油加氢精制安装工程中泵类设备的安装工作。
1.2编制依据供货商提供的相关资料业主提供的设备平面图、基础图《石油化工设备安装工程质量检验评定标准》SH3514-2001《压缩机、风机、泵安装工程施工及验收规范》GB50275-982工程概况本装置共有泵18台,具体情况如下表:表中空缺部分为图纸资料短缺,暂时无法确定统计。
3安装前的准备工作3.1技术准备1)设备的出厂合格证书、试运转记录、随机技术图纸和安装说明书。
2)设备的安装图、基础图。
3)装箱清单。
4)有关安装规范、安装技术要求或方案。
3.2现场应具备的条件1)土建施工基本结束,基础具备安装条件,场地平整。
2)施工运输和消防道路畅通。
3)施工用水、电齐配。
4)必要的防护措施和消防器材已落实。
4设备安装4.1安装程序技术准备→基础验收→开箱检验→设备吊装→一次找平找正→一次灌浆→二次找平找正→二次灌浆→联轴节对中→对中复查4.2基础验收1)基础施工完毕、养生期满达到设计要求,可进行土建与安装专业的工序交接,基础交接时,基础上应标出纵横中心线、标高等位置,且应有中交记录,中交记录上应标出各基础的施工偏差及相互位置设计尺寸和实际偏差,安装将依据该记录及有关设计图纸,对基础进行复查。
基础验收发现的问题应及时通知业主和监理,由土建专业负责处理,基础验收合格后,进行基础表面的处理工作。
2)基础移交时,应有质量合格证书和测量记录,基础上应明显地画出标高基准线、纵横中心线等。
3)基础处理:根据主机地脚螺栓孔的相对尺寸以及基础纵横中心线等,在基础上放出安装基准线;放置垫铁处铲平,其它表面铲麻处理,清除基础表面的油污。
预留螺栓孔内的杂物要清理干净。
4)对基础外观进行检查,不得有裂纹、蜂窝、露筋等缺陷。
5)按土建基础图和设备技术文件对基础的尺寸进行复测。
复查结果应符合下表:4.3开箱检验1)设备的开箱检验应在甲方、施工单位的有关人员共同参与下进行。
检验后,要提交有签字的检验记录。
2)按照装箱清单,核对设备名称、型号、规格、包装箱数,并检查包装状况。
核对设备的主要尺寸,对设备和零部件的外观进行检查,并核对数量。
检查随机技术资料和专用工具是否齐全。
3)开箱后设备和零部件若暂不安装,应采取适当的防护措施。
4.4设备吊装1)设备吊装工作按起重操作规程进行。
2)吊装设备要用设备上的吊耳。
必须捆绑设备时,应用专门吊装带进行,或在绳索上套防护品。
3)能一次运输吊装到位的设备应一次到位,避免二次运输和吊装。
4)设备吊装顺序应先高后低、先大后小、先里后外。
4.5垫铁和地脚螺栓1)垫铁要根据设备重量和地脚螺栓大小计算后按规范选取。
垫铁应光滑平整,无飞边和毛刺。
同台设备的垫铁尺寸要统一。
斜垫铁要成对使用,斜度1/20-1/10。
2)垫铁应布置在地脚螺栓两侧和其它受力集中处。
相邻两组垫铁间距应不大于500mm,层数不超过4层,高度30-70 mm。
3)设备找平找正后,垫铁组要露出设备底座10-30 mm。
用0.5kg手锤检查,应无松动现象。
垫铁与设备底座和垫铁层间用0.05mm塞尺检查。
进入长度不得超过垫铁长(宽)度的1/3。
垫铁层间要点焊。
安装在钢架上的垫铁要与钢架焊牢。
4)地脚螺栓应垂直安装,与孔壁的距离≥15 mm。
把紧地脚螺栓应在砼强度达75%以上时进行。
把紧后螺栓应露出螺母1.5-3个螺距。
外露丝扣要涂油保护。
4.6一次找平找正4.6.1找正将设备吊装就位后进行找正工作,找正时纵向中心以泵座中心为基准,允许偏差5mm;横向中心以泵出口法兰面中心为基准,允许偏差5mm。
标高允许偏差±5mm4.6.2找平找水平时以泵出口法兰面为测量面,纵向允许偏差≤0.10mm/m。
横向允许偏差≤0.20mm/m。
4.7一次灌浆一次灌浆时应对设备进行防护,地脚螺栓尽量避免倾斜,无法避免时应根据现场情况采取相应措施。
地脚螺栓孔要灌实。
4.8二次找平找正一次灌浆后的水泥强度达到75%后才可以进行二次找正找平工作。
其基准线和测量面与一次找正找平一样,当泵要求解体时其纵向水平度允许偏差≤0.05mm/m,横向水平度允许偏差≤0.1mm/m;不要求解体时纵向允许偏差≤0.10mm/m。
横向允许偏差≤0.20mm/m。
4.9二次灌浆1)二次找正找平经检查合格后方可进行二次灌浆工作。
2)灌浆前,采用有垫铁安装的机组,其垫铁组应点焊固定;基础表面用水冲洗干净,保持湿润12小时以上。
灌浆时应清除表面积水,并注意捣实,使混凝土紧密地充实各个部位。
灌浆后应注意养护。
4.10联轴器对中针对每台泵的联轴节形式,按随机技术文件或规范要求在工程质量单上给出找正时测得的数据,针对每一台泵,具体数据如下:5人力计划钳工:2人起重工:2人电焊工:1人气焊工:1人力工:2人专职监护人:1人6机具计划为保证施工工期和安装质量,必须配备以下机具:7施工进度计划合理安排进度,具体施工程序时间安排计划如下:8质量控制施工中应严格控制各施工工序质量,具体三级控制质量点如下表:表中:A——建设单位、监理单位和施工单位的质量控制人员共同检查确认。
B——监理单位和施工单位的质量控制人员共同检查确认。
C—一施工单位的质量控制人员自行检查确认。
R——提交检查记录(监理文件、交工文件)。
9设备防护措施1)安装好的设备进出口要加临时盲板。
管道吹扫合格后,方可拆除。
2)防止坠物砸伤设备。
3)施工中,小心使用工机具碰伤设备。
4)不锈钢设备在安装过程中和安装后,尽量避免与碳钢直接接触。
5)设备上的压力表,油杯等易损件应卸下保存,防止碰坏和丢失;敞开的管口要包好。
6)通电的设备要挂牌提示,防止误操作损坏设备。
10安全技术措施1)遵守独石化相关的安全规定和其它厂法、厂规。
2)参加施工的人员须熟悉方案内容,并进行技术交底。
3)特殊工种(如起重工、电焊工)要持证上岗4)施工现场工、机具排放整齐,用电设备要挂牌,氧气、乙炔瓶相距5米以上摆放。
5)施工现场要有必须的消防器材,施工现场禁止烟火。
6)工机具使用要规范操作,使用大锤、撬杆时要注意周围人员,做到三不伤害。
7)夜间施工照明充足,安全用电。
8)电气焊在施工时应对机器进行保护,防止烧坏遮盖物。
11文明施工1)工机具摆放整齐有序。
2)文明施工,做到工完料尽场地清。
3)精密工机具在施工中暂时不用和下班后要及时放回包装盒内。
4)合理安排,精心施工,做到施工不扰人。
