封闭插接母线安装主要施工工艺
- 格式:doc
- 大小:22.50 KB
- 文档页数:1
封闭插接母线安装施工作业指导书封闭插接母线是一种非常常见的电力配电设备,广泛应用于各种工矿企业、公共建筑、住宅小区等各个领域的电力配电系统之中。
其安装施工需要技术娴熟、操作规范,特别是在高压电力配电系统之中,更需要严密的技术流程和安全措施。
下面,我们就来详细介绍一下封闭插接母线的安装施工作业指导书。
一、安装前的准备1. 根据设计图纸和施工方案,明确封闭插接母线的类型、规格、数量等主要参数,并进行合理的任务配置和工程计划。
2. 了解安装现场情况,对施工区域的地形地貌、环境条件、设备设施等做好全面的勘察和测量,确保施工完全满足技术要求和安全规范。
3. 准备必要的工程机械、工具设备、辅助器具等,根据材料、工具和设备的标准规格归类存放,避免杂乱无序和交叉混用。
4. 满足施工的各种要求和规定,按照作业程序和安全标准,组织技术技术人员、作业人员等,合理安排人员岗位和工作任务。
二、安装施工的主要要求1. 安装位置确认。
在确定好安装位置之前,要先在实际场地上进行测量和布置,然后测量出真实的尺寸和坐标,做出准确的安装图纸和采购清单。
2. 现场环境保护。
在施工现场进行规划和围挡措施,保持施工现场的整洁有序,严格遵守保护环境、防止污染的相关规定。
3. 安装前的准备。
对施工需用的设备、器材以及工具等进行清点,清除所有的杂物及障碍物,并清理工作区域,保证施工的环境卫生。
4. 设备海拔高度及安装位置。
合理确定设备海拔高度及安装位置,避免产生矛盾,定位准确后,进行固定。
5. 安装质量要求。
安装应符合产品的性能和精度要求,保证线路的可靠性和稳定性,确保设备的安全运行。
6. 管理和监督。
施工现场应配备专职施工管理和监督人员,共同维护施工现场的秩序和安全。
三、施工流程1. 安装现场布置:进行场地勘察,查看设备安装及工艺满足现场要求,明确布置施工过程中的流线作业。
2. 设备埋深设计:根据现场地质条件确定电网的导线,设计电线的埋深,避免导线冻毁隐患。

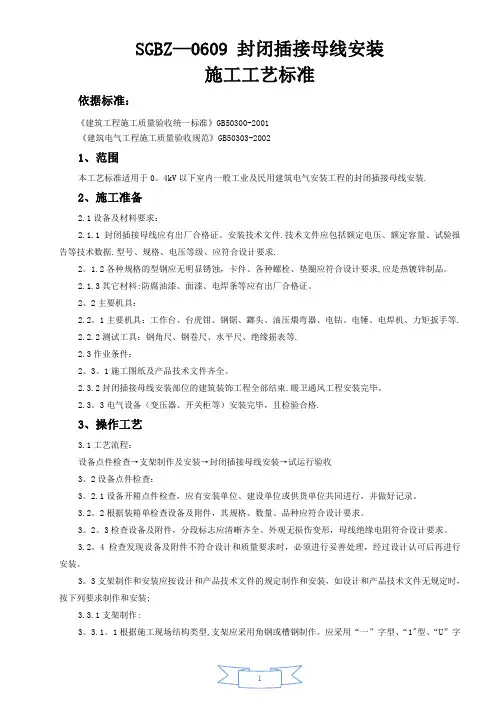

SGBZ—0609 封闭插接母线安装施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-20021、范围本工艺标准适用于0。
4kV以下室内一般工业及民用建筑电气安装工程的封闭插接母线安装.2、施工准备2.1设备及材料要求:2.1.1封闭插接母线应有出厂合格证、安装技术文件.技术文件应包括额定电压、额定容量、试验报告等技术数据.型号、规格、电压等级、应符合设计要求.2。
1.2各种规格的型钢应无明显锈蚀,卡件、各种螺栓、垫圈应符合设计要求,应是热镀锌制品。
2.1.3其它材料:防腐油漆、面漆、电焊条等应有出厂合格证。
2。
2主要机具:2.2。
1主要机具:工作台、台虎钳、钢锯、鎯头、油压煨弯器、电钻、电锤、电焊机、力矩扳手等.2.2.2测试工具:钢角尺、钢卷尺、水平尺、绝缘摇表等.2.3作业条件:2。
3。
1施工图纸及产品技术文件齐全。
2.3.2封闭插接母线安装部位的建筑装饰工程全部结束.暖卫通风工程安装完毕。
2.3。
3电气设备(变压器、开关柜等)安装完毕,且检验合格.3、操作工艺3.1工艺流程:设备点件检查→支架制作及安装→封闭插接母线安装→试运行验收3。
2设备点件检查:3。
2.1设备开箱点件检查,应有安装单位、建设单位或供货单位共同进行,并做好记录。
3.2。
2根据装箱单检查设备及附件,其规格、数量、品种应符合设计要求。
3。
2。
3检查设备及附件,分段标志应清晰齐全、外观无损伤变形,母线绝缘电阻符合设计要求。
3.2。
4检查发现设备及附件不符合设计和质量要求时,必须进行妥善处理,经过设计认可后再进行安装。
3。
3支架制作和安装应按设计和产品技术文件的规定制作和安装,如设计和产品技术文件无规定时,按下列要求制作和安装;3.3.1支架制作:3。
3.1。
1根据施工现场结构类型,支架应采用角钢或槽钢制作。
应采用“一”字型、“1"型、“U”字型、“T”字型四种型式。
裸母线、封闭母线、插接式母线安装施工工艺标准GXEJ/QB22-2004[一]裸母线安装一、材料要求(1)铜、铝母线应有产品合格证及材质证明,并符合表1的要求。
(3)金属紧固件及卡具,均应采用热镀锌件。
二、主要机具设备(1)母线煨弯器、电焊、气焊工具、钢锯、电锤、砂轮、台钻、手电钻、板锉、钢丝刷、木锤、力矩扳手、铜丝刷。
(2)测试器具:皮尺、钢卷尺、钢板尺、水平尺、线坠、摇表、万用表、细钢丝或小线。
三、作业条件(1)母线安装对土建要求:屋顶不漏水,墙面喷浆完毕,场地清理干净,并有—定的加工场所。
高空作业脚手架搭设完毕,安全技术部门验收合格。
门窗齐全。
(2)电气设备安装完毕,检验合格。
(3)预留孔洞及预埋件尺寸、强度均符合设计要求。
(4)施工图及技术资料齐全。
四、操作工艺⒈工艺流程⒉操作要点(1)放线测量1)进入现场后根据母线及支架敷设的不同情况,核对是否与图纸相符。
2)放线测量:核对沿母线敷设全长方I甸有无障碍物,有无与寸建筑结构或设备管道、通风等安装部件交叉现象。
3)配电柜内安装母线,测量与设备上其他部件安全距离是否符合要求。
4)放线测量出各段母线加工尺寸、支架尺寸,并划出支架安装距离及剔洞或固定件安装位置。
(2)支架及拉紧装置的制作安装1)母线支架用50×50×5角钢制作,膨胀螺栓固定在墙上(图7.1.6.2—1)。
2)母线拉紧装置按附图制作组装(图7.1.6.2—2)。
(3)绝缘子安装1)绝缘子安装前要摇测绝缘,绝缘电阻值大于1MΩ为合格。
检查绝缘子外观有无裂纹、缺损现象,绝缘子灌注的螺栓、螺母牢固后方可使用。
6—10kV支柱绝缘子安装前应做耐压试验。
2)绝缘子上下要各垫一个石棉垫。
3)绝缘子夹板、卡板的制作规格要与母线的规格相适应。
绝缘子夹板、卡板的安装要牢固。
(4)母线的加工1)母线的调直与切断a.母线调自采用母带调直器进行调直,手工调直时必须用木锤,—下面垫道木进行作业,不得用铁锤。
低压封闭式插接母线施工工法低压封闭式插接母线施工工法一、前言低压封闭式插接母线是一种常用的电力工程施工工法,广泛应用于工业场所、商业建筑和住宅区等各类电力系统中。
本文将详细介绍低压封闭式插接母线的工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点低压封闭式插接母线施工工法具有以下几个特点:1. 便于维护:采用封闭式结构,保护母线不受尘土、湿气等外界环境影响,减少维护工作的难度和频率。
2. 安全可靠:母线之间采用插接方式,连接紧密可靠,不易发生短路和火灾等意外事故。
3. 灵活布置:母线可根据电力需求进行弯曲、分支等特殊布置,方便工程设计和施工。
4. 空间占用少:相比其他传统电缆铺设方式,低压封闭式插接母线占用空间较小,节省室内空间。
5. 施工周期短:采用模块化设计,安装简便快捷,施工周期较短。
三、适应范围低压封闭式插接母线适用于各类型的低压电力系统,包括工业生产、商业建筑、住宅区等场所。
特别适用于对供电质量和安全可靠性要求较高的场所。
四、工艺原理低压封闭式插接母线施工工法的工艺原理是将母线按照设计要求进行布置和安装,通过插接方式连接各个母线段,形成完整的供电系统。
该工法依靠母线与插接器具之间的电气和机械连接,实现电力的传递和分配。
施工过程中,需要采取一系列技术措施,如预制插接器、定位插接母线、电气绝缘等,以保证工法的可靠性和稳定性。
五、施工工艺低压封闭式插接母线施工工艺包括以下几个阶段:1. 工程准备:制定施工方案、准备材料和机具设备,确保施工的顺利进行。
2. 母线布置:根据设计要求,确定母线的布置路径,进行固定和定位,确保母线的安全可靠。
3. 插接器安装:将插接器件安装在母线上,并进行电气和机械连接。
4. 检查测试:对安装好的母线进行检查和测试,确保电气连接良好,没有缺陷和故障。
5. 完工验收:对施工质量进行验收,确认工程符合设计和规范要求。
低压封闭式插接母线施工工法低压封闭式插接母线是常用的电力配电系统,相比传统的母线,拥有更高的安全性、可靠性和可维护性。
在这里,我们将介绍低压封闭式插接母线施工工法。
一、施工前的准备工作1. 确定母线线路、投资预算与封闭插接系统的规格和型号;2. 准备所需工具和设备,包括电缆卷盘、电缆支架、卷扬机、吊索、测量仪器等;3. 定义施工方案,制定施工计划;4. 进行现场勘察和测量,评估土建工程的条件和影响。
二、施工步骤1. 施工前的工作(1)清理施工现场,确保安全;(2)根据施工计划,进行测量,标记母线走向、接头位置、支架等;(3)进行土建工程工作,如预埋敷设,并有效维护基础设施。
2. 母线线路的敷设(1)根据设计方案和勘察结果,确定母线的走向,安排好吊挂设备;(2)在一定的安全距离内,支架按照预算勘察结果固定;(3)将母线线路封闭板放置到支架上,确认安全后进行拼装;(4)根据测量结果,将连接器和隔离开关安装到封闭插接板上,并拧紧螺栓。
3. 母线的接头处理(1)当需要有接头时,将插接器插入插口,并使用力矩扳手进行拧紧;(2)使用电缆切割机,将母线两端各1-2cm的保护层去除,并进行抛光,准备拼接;(3)根据设计要求,选择合适的接头,将两端的母线插入到接头中,并用力紧固拧紧。
4. 处理绝缘(1)在接头和插口两侧加上绝缘罩;(2)将服务管道合理引出并进行绝缘处理。
三、施工质量的考核标准低压封闭式插接母线施工质量的考核标准,重点考核以下三个方面:1. 母线线路的准确性、直线性和容许偏差;2. 接头连接器的牢固程度、压缩机构的正确性和连接面的接触状况;3. 绝缘工程的硬度、连续性和标准安装。
四、施工后的检查和维护1. 检查母线线路的接地情况,绝缘电阻值是否符合要求;2. 检查插接器和隔离开关是否正常工作;3. 检查绝缘罩和连接面的接触状况;4. 检查支架是否松动或移位;5. 定期对插接母线进行巡检,及时发现、排除问题。
封闭式插接母线槽安装施工方案及工艺方法一、前期准备工作1.确定母线槽的型号、规格和数量,并进行货物验收。
2.查看施工现场的平面布置图和剖面布置图,熟悉现场环境和条件。
3.制定施工计划,明确工期和安全措施,准备所需施工材料和工具。
二、施工准备工作1.清理施工现场,清除杂物,确保施工土地整洁。
2.根据现场布置图确定母线槽的走向和安装位置,并进行标线。
3.准备好所需的安装工具和设备:扳手、电动扭矩扳手、普通电钻、电锯、电焊机等。
三、安装施工步骤1.根据标线,在施工现场铺设好基础支撑架,确保其稳固可靠。
2.根据施工现场要求,将母线槽切割成所需的长度,并进行加工处理。
3.在所需安装位置上进行基础打孔并固定底座,注意孔洞的大小要适合母线槽的插入。
4.将母线槽按照预先确定的走向插接在底座上,确保插接紧密、牢固。
5.将母线槽连接器与电缆连接器进行对接,并进行焊接,确保连接牢固。
6.检查母线槽的精确度和平整度,对于出现不平整的部分,及时进行调整。
7.按照设计要求安装与之配套的支持架和各种附件。
8.安装过程中,要注意检查插接处的短路和接触电阻,并及时进行修复。
四、验收和交接1.检查母线槽安装的质量,包括插接的牢固性、接触电阻和绝缘性能等。
2.进行电缆和电源的连接,进行试验运行,确保母线槽的正常运行。
3.编制施工记录,确保施工过程的记录和资料的完善。
4.将施工现场交由相关部门验收,确保工程质量符合要求。
5.完成母线槽的安装工作后,对施工现场进行清理,恢复正常工作环境。
以上是一份关于封闭式插接母线槽安装施工方案及工艺方法的详细介绍。
在实际施工过程中,施工人员需要仔细遵循施工方案和工艺方法,确保施工质量和安全。
同时,还需要根据具体情况进行调整和改进,以适应不同的施工环境和要求。
封闭式插接母线槽安装施工工艺方法本工程照明干线及空调、新风机配电干线采用封闭式母线供电,母线槽为三相五线制。
1 工艺流程:→→2 预留孔洞及弹线定位:⑴与土建专业配合施工,在通过建筑物楼板和墙壁处设置预留孔,预留孔的尺寸应根据所选用母线的外型尺寸加70mm。
为防止楼板上的水流入母线,预留孔四周围应砌高于楼板50mm~100mm的防护台。
⑵在土建地下结构完成后对母线安装走向和长度要进行实地测量,要求测量的精确度要高,保证母线安装连接及标高的要求。
⑶定位时根据图纸设计要求及楼层层高确定支架的数量和位置。
两段单元母线连接点不得设在穿墙处。
3 支架安装:⑴支架采用定型支架,支吊架及配件应采用镀锌件。
安装应按设计和产品技术文件的规定进行。
支架间距不应大于2.0m,转弯处小于300mm。
母线拐弯处及与配电箱(柜)连接处均应安装支架固定。
⑵支架上钻孔应用台钻或手电钻钻孔,严禁气焊割孔,孔径不得大于固定螺栓直径2mm,吊杆套扣,应用套丝机或套口板加工,不许断丝。
⑶本工程支、吊架固定采用不少于两条膨胀螺栓,膨胀螺栓应加平垫、弹簧垫,螺扣外露2~4扣,吊架应用双螺母夹紧,吊杆的上端应用连接螺母和螺母与膨胀螺栓连接。
4 母线安装:⑴母线固定连接非常关键,它关系到所安装的母线能否正常通电运行。
母线固定连接前,首先根据施工图纸、母线及附件清单、现场测量走向图等记录,核对到现场的母线及附件规格、数量、品种、长度尺寸、顺序编号等是否符合设计和施工现场要求。
组装前应逐段进行绝缘测试,其绝缘电阻应大于20MΩ。
⑵母线吊装时应用麻绳绑扎起吊,不得用钢丝绳起吊以免损坏外壳。
⑶母线固定连接时,为了达到产品保护目的,除将母线首尾端包装拆除外,其余母线外壳包装暂不拆除。
将要安装的首段母线在支架上固定牢,在首端或尾端连接处放入绝缘板,把需连接的母线首端或尾端平整放入,穿入连接绝缘螺栓,调直母线后缓缓旋紧螺栓。
紧固后要求用0.01毫米塞尺检查,保证连接可靠,盖上盖板。

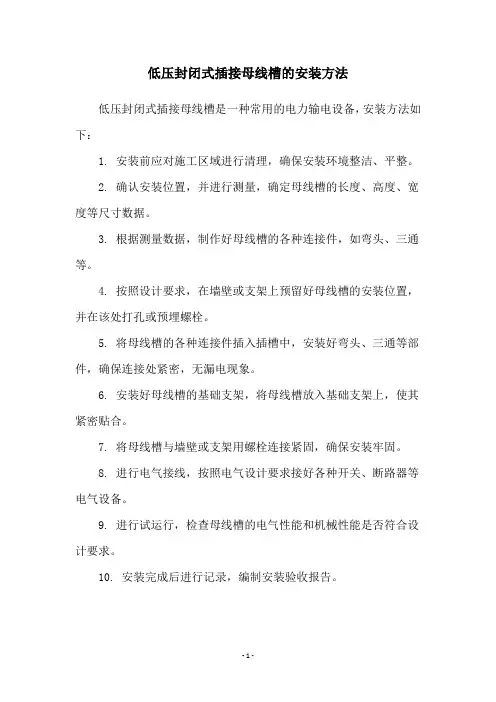

低压封闭式插接母线槽的安装方法
低压封闭式插接母线槽是一种常用的电力输电设备,安装方法如下:
1. 安装前应对施工区域进行清理,确保安装环境整洁、平整。
2. 确认安装位置,并进行测量,确定母线槽的长度、高度、宽度等尺寸数据。
3. 根据测量数据,制作好母线槽的各种连接件,如弯头、三通等。
4. 按照设计要求,在墙壁或支架上预留好母线槽的安装位置,并在该处打孔或预埋螺栓。
5. 将母线槽的各种连接件插入插槽中,安装好弯头、三通等部件,确保连接处紧密,无漏电现象。
6. 安装好母线槽的基础支架,将母线槽放入基础支架上,使其紧密贴合。
7. 将母线槽与墙壁或支架用螺栓连接紧固,确保安装牢固。
8. 进行电气接线,按照电气设计要求接好各种开关、断路器等电气设备。
9. 进行试运行,检查母线槽的电气性能和机械性能是否符合设计要求。
10. 安装完成后进行记录,编制安装验收报告。
- 1 -。
封闭插接母线安装施工方案封闭插接母线是一种新型的电力输电和配电系统,它能够提供更高的安全性、可靠性和灵活性。
在进行封闭插接母线的安装施工之前,需要制定相应的方案,以确保施工顺利进行。
下面是一个封闭插接母线安装施工方案,详细介绍了具体的施工步骤和注意事项。
一、施工准备1.确认设计及施工图纸:仔细研究施工图纸,了解母线系统的布置、电气连接和安装要求。
2.编制施工计划:根据具体的情况,制定详细的施工计划,包括施工步骤、时间进度和资源调配等。
3.准备施工材料和设备:根据施工图纸所需的材料和设备,及时准备好,并进行验收和清点。
二、母线系统安装1.安装母线支撑架:根据设计要求和施工图纸,选择合适的位置和高度安装母线支撑架,保证支撑架的牢固和稳定。
2.安装导体支架:根据母线系统的布局,安装导体支架,并进行垂直和水平调整,保证导体的平整和良好接触。
3.安装插接器和连接器:根据设计要求和施工图纸,安装插接器和连接器,并进行适当的紧固和固定,保证插接的合理连接和电气性能。
4.连接引下线:根据设计要求和施工图纸,连接引下线,并进行适当的绝缘、保护和接地处理,保证安全可靠。
5.安装接地装置:根据设计要求和施工图纸,安装接地装置,并进行适当的接地处理,确保电气设备的安全运行。
三、施工质量控制1.施工过程中应注意安全:施工现场应设置明显的安全警示标志,保证施工人员的人身安全,并应遵守施工现场的安全规定。
2.施工过程中应注意施工质量:施工人员应按照设计要求和施工图纸进行施工,保证施工质量符合相关标准和规范。
3.施工过程中应注意施工进度:施工人员应按照施工计划的要求,保证施工进度的合理安排和控制。
四、施工资料整理1.施工过程中需做好施工记录,并及时整理施工资料,如施工图纸、拍照记录等。
2.整理施工记录和施工资料,并进行审查和归档,以备日后查阅和使用。
以上是封闭插接母线安装施工方案的内容,通过严格按照这个方案进行施工,可以确保插接母线的安装质量,提高电气系统的可靠性和安全性。

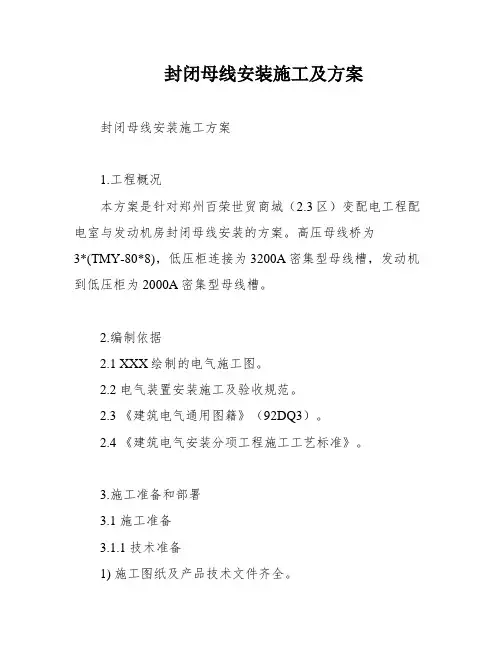

封闭母线安装施工及方案封闭母线安装施工方案1.工程概况本方案是针对郑州百荣世贸商城(2.3区)变配电工程配电室与发动机房封闭母线安装的方案。
高压母线桥为3*(TMY-80*8),低压柜连接为3200A密集型母线槽,发动机到低压柜为2000A密集型母线槽。
2.编制依据2.1 XXX绘制的电气施工图。
2.2 电气装置安装施工及验收规范。
2.3 《建筑电气通用图籍》(92DQ3)。
2.4 《建筑电气安装分项工程施工工艺标准》。
3.施工准备和部署3.1 施工准备3.1.1 技术准备1) 施工图纸及产品技术文件齐全。
2) 封闭插接母线安装部位的建筑装饰工程全部结束,暖卫通风工程安装完毕。
3) 土建预留的孔洞其位置,大小应符合设计和施工规范要求。
4) 电气设备(变压器、开关柜等)安装完毕,且检验合格。
3.1.2 施工准备1) 参加施工人员须持有电工作业证书,进场前由电气专业技术人员进行技术培训。
施工队要配备电工作业工具,常用工具由电工自己保管使用,专用大型机具由班组保管。
2) 现场加工须设置专用工作台,加保护围栏。
作业时应配备电气消防设备。
3) 作业班组应分工明确,建立岗位责任制,提高“专业化”施工水平。
4) 施工技术资料要和施工进度同步。
3.2 施工部署主楼、西副楼的电气小间和动力站的封闭母线由山东水电一队安装,东副楼的电气小间的封闭母线由XXX安装。
4.施工工艺与方法4.1 工艺流程设备点验检查→支架制作安装→封闭插接母线安装→试运行验收1) 设备点验检查。
应有安装单位、监理单位、建设单位和供货单位共同进行,并做好记录。
根据装箱单检查设备及附件的规格、数量、品种,应符合设计要求。
分段标志清晰齐全,外观无损伤,母线绝缘电阻符合设计要求。
2) 支架制作安装。
根据施工现场结构类型,支架应采用角钢或槽钢制作,支架上钻孔应用台钻或手枪钻钻孔,不得用气焊割孔和断料,孔径不得大于固定螺栓直径2mm。
5.质量保证措施本施工方案实施过程中,应按照相关的质量标准进行施工,并严格执行质量保证措施,确保施工质量符合要求。
编订:__________________单位:__________________时间:__________________封闭插接母线安装施工作业指导书(正式)Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-9603-79 封闭插接母线安装施工作业指导书(正式)使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
1.适用范围适用于建筑电气安装工程中的封闭插接母线安装。
2主要机具2.1机械设备台虎钳、切割机、台钻、电锤、电焊机、手持磨光机等;2.2通用工具钢锯、手锤、活动板手、力矩扳手、木锤等;2.3测量器具钢角尺、钢卷尺、线锤、水平连通器、水平尺、塞尺、万用表、兆欧表等。
3. 成品保护3.1在安装时,必须做好防水渗漏和防异物进入的措施。
如当日未施工完,需用塑料布对封闭插接母线上端及连接处进行封闭, 次日继续安装时,检查封闭插接母线中是否有异物。
3.2封闭插接母线安装完毕,如有其它工种作业应对封闭插接母线加以保护以免损伤。
3.3封闭插接母线安装完毕,暂时不能送电运行时,现场应设置标志牌,以防损坏。
4环保安全措施4.1封闭插接母线安装时,手指不得放在两段的接合处,不得用手试探母排连接螺孔。
4.2封闭插接母线吊装及连接工作使用的梯子必须坚实,不得缺档,并要搭在坚固的支持物上,上端要扎牢,下端应采取防滑措施。
4.3待安装的封闭插接母线应平整码放在工作区附近地面,不待将单节母线靠墙立放。
*/**** *********公司企业标准*/**** J611-2004筑龙网 WW W.ZH UL ON G.CO M目 次1 范围................................................................................12 引用标准............................................................................13 施工准备............................................................................14 操作工艺............................................................................15 质量控制............................................................................26 质量标准............................................................................27 成品保护............................................................................3筑龙网 WW W.ZH UL ON G.CO M封闭插接母线安装工程施工工艺标准1 范围本章适用于0.4KV以下一般工业及民用建筑室内电气安装工程的封闭插接母线安装。
2 引用标准《建筑电气工程施工质量验收规范(GB50303-2002)》《建筑安装分项工程施工工艺规程(第四分册)DBJ 01-26-96》 《建筑电气通用图集92DQ》 3 施工准备3.1 设备及材料要求3.1.1 封闭插接母线应有CCC 认证、出厂合格证,安装技术文件。
封闭插接母线安装工艺在电力系统中,母线作为电能传输的重要组成部分,其安装工艺直接影响着电力设备的运行稳定性和安全性。
封闭插接母线是一种常见的母线形式,采用封闭式的电缆接头,以确保电能传输的可靠性和安全性。
本文将介绍封闭插接母线的安装工艺和相关要点。
一、封闭插接母线的基本概念和特点封闭插接母线是一种集电、配电和传输电能的装置,由一条母线和多个插接装置组成。
其主要特点包括:1. 封闭性强:封闭插接母线采用封闭式的电缆接头,能够有效隔离外界环境对母线的影响,提高电能传输的可靠性。
2. 插接方便:封闭插接母线的插节装置结构简单,可方便地进行母线的插拔操作,提高了设备的维护和运维效率。
3. 安全可靠:封闭插接母线采用专门设计的绝缘和接地装置,能够确保电能传输的安全性,防止电弧和外部介质的影响。
4. 空间利用充分:封闭插接母线的结构紧凑,减少了系统占地面积,提高了电力设备的布局灵活性。
二、封闭插接母线的安装工艺步骤封闭插接母线的安装工艺包括以下几个步骤:1. 施工准备在安装封闭插接母线之前,需要进行准备工作。
首先,确定母线的布置位置和数量,并计算所需的插节装置和电缆接头的数量。
其次,准备所需的工具和材料,包括插节装置、电缆接头、绝缘材料、接地装置等。
2. 安装导线与插节装置在准备好的母线轨道上,安装导线与插节装置。
首先,根据所需长度和数量,剪断所需长度的导线,并将其固定在插节装置上。
然后,将插节装置依次插入母线导槽中,确保插接牢固和导线的导通性。
3. 安装电缆接头将预先准备好的电缆接头与插节装置连接。
首先,对电缆进行剥皮和绝缘处理,然后根据接头类型和规格,将电缆插入电缆接头内,并进行连接和固定。
注意,插入电缆必须与插节装置的导向方向一致。
4. 绝缘和封闭处理对插接部分进行绝缘和封闭处理,以确保其安全性和可靠性。
使用绝缘材料对插节装置和电缆接头进行包覆,并加固密封。
同时,对整个母线进行绝缘处理,并进行接地处理,以防止静电和电流的积聚。
1.前言随着我国建筑电气的迅速发展,电气设备的安装施工和使用场所越来越多,也是建筑施工中的一个重要组成部分,电气系统有着它独有的特点,一个工程项目中的配线大多电气管线都预埋在混凝土结构中,动力电缆采用穿钢管和采用电缆桥架敷设,如果出现故障,对查找、维修非常不便,因此它直接影响功能的正常使用。
近年来建筑电气安装的新技术、新工艺推广较快,采用面广,本工法介绍的封闭式母线是一种比较先进的供电线路,其主要优点是结构合理、安装方便、抗短路性能好、经济实用,特别是在复杂的环境中可以安全可靠运行。
1.0.1封闭式插接母线既能承受较强的电动力,较大的载荷能力,又具备较好的散热性能。
其外壳结构采用机械成型,并有足够的支撑强度,可以大跨度安装,尤其是在云内动力股份公司柔性线加工车间工程中单跨间距达到6M,采用BMC500~BMC1250A封闭式插接母线作供电线路,施工中采用了两根∟630*630的角钢作支撑,中间3M处采用悬吊架固定,最大限度的保证了母线的稳定性和可靠性。
1.0.2在已完工的XX熙城大厦、新建XX省委机关大楼、云内动力股份公司柔性线加工车间工程中的所使用的几种封闭式插接母线,额定电流均为BMC-400A、BMC-500A、BMC -630A、BMC—1250A规格,主要技术参数如表1所示。
封闭式插接母线技术参数表11.0.3封闭式插接母线内部的相间、对地每隔1.5m有一块浸过绝缘漆的树脂板作相间绝缘兼支架的隔离。
400~1250A的母线槽考虑到散热,在槽内是裸母线,使母线槽内有足够的空间满足散热和绝缘距离的要求。
2.工法特点2.1封闭式插接母线布线适用于干燥和无腐蚀性气体的室内场所。
2.2电流量大、电压降小、短路强度大、绝缘耐压性能好。
主连接螺栓具有锁紧扭矩标记,大型垫圈,使导体搭接部分压力均匀,并可补偿热伸缩的变化量。
2.3 在额定的电气参数范围内,母线能承受额定短路电气产生的热应力和电动应力。
2.4安装简便、使用安全性能好、外形尺寸小、外观整洁美观等特点。
封闭插接母线安装主要施工工艺
封闭插接母线的安装主要施工工艺
1)根据装箱单检查设备及附件,其规格、数量、品种应符合设计要求。
2)分段标志应清晰齐全,外观无损伤变形,母线绝缘电阻负荷设计要求。
3)根据施工现场结构类型,支架应采用角钢或槽钢制作。
应采用”一”字形、”L”型、”U”字型、”T”字型四种型式。
4)支架的加工制作断料严禁气焊切割,加工尺寸最大误差5mm。
5)封闭插接母线组装前应对每段进行绝缘电阻的测定,测量结果应符合设计要求,并做好记录。
6)母线槽,固定距离不得大于2.5m。
水平敷设距地高度不应小于2.2m。
7)母线与设备连接直接采用软联接。
母线紧固螺栓应由厂家配套供应,应用力矩扳手紧固。
8)应有跨接地线,两端应可靠焊接。
9)封闭式母线敷设长度超过40m时,应设置伸缩节,跨越建筑物的伸缩缝或沉降缝处,宜采取适当的措施。
10)封闭式母线插接箱安装应可靠固定,垂直安装时,安装高度应符合设计要求,插接箱底口宜为1.4米。
11)封闭式母线穿越防火墙、防火楼板时,应采取防火隔离措施。
12)试运行验收:
13)试运行条件:变配电室已达到送电条件。
插接式母线连接设备及连线安装完毕,绝缘良好。
14)封闭式母线接头连接紧密,相序正确,外壳接地良好。
绝缘摇测负荷设计要求,并做好记录。
15)送电空载运行24小时无异常现象,办理验收手续,交建设单位使用时,同时提交验收资料。
16)验收资料包括:交工验收单、变更洽商记录、产品合格证、说明书、测试记录、运行记录等。
感谢您的阅读!。
