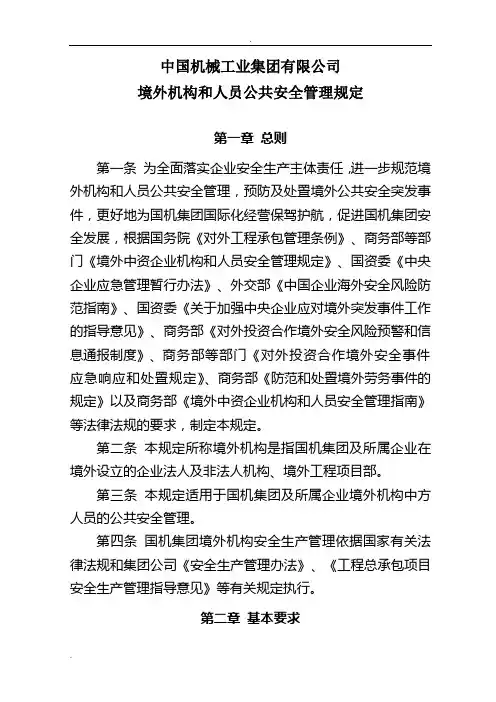

中国机械工业集团有限公司境外机构和人员公共安全管理规定第一章总则第一条为全面落实企业安全生产主体责任,进一步规范境外机构和人员公共安全管理,预防及处置境外公共安全突发事件,更好地为国机集团国际化经营保驾护航,促进国机集团安全发展,根据国务院《对外工程承包管理条例》、商务部等部门《境外中资企业机构和人员安全管理规定》、国资委《中央企业应急管理暂行办法》、外交部《中国企业海外安全风险防范指南》、国资委《关于加强中央企业应对境外突发事件工作的指导意见》、商务部《对外投资合作境外安全风险预警和信息通报制度》、商务部等部门《对外投资合作境外安全事件应急响应和处置规定》、商务部《防范和处置境外劳务事件的规定》以及商务部《境外中资企业机构和人员安全管理指南》等法律法规的要求,制定本规定。
第二条本规定所称境外机构是指国机集团及所属企业在境外设立的企业法人及非法人机构、境外工程项目部。
第三条本规定适用于国机集团及所属企业境外机构中方人员的公共安全管理。
第四条国机集团境外机构安全生产管理依据国家有关法律法规和集团公司《安全生产管理办法》、《工程总承包项目安全生产管理指导意见》等有关规定执行。
第二章基本要求第五条企业应牢固树立“以人为本、员工生命高于一切”的理念,坚持“谁主管谁负责,谁派出谁负责,谁总包谁负责,谁用工谁负责”的工作原则,严格落实公共安全责任、风险评估、教育培训、安保投入、日常管理、应急处置等境外安全管理制度和措施。
第六条企业应建立并持续改进境外公共安全管理体系,确保境外生产经营活动的安全,包括境外公共安全管理组织机构、规章制度、境外安全预算、境外突发事件应急处置预案等。
第七条企业开拓境外业务前,应开展境外公共安全风险评估,包括:社会安全、公共卫生、自然灾害等风险。
第八条企业应在公共安全风险评估的基础上,编制境外公共安全管理计划,采取与安全风险相匹配的预防和控制措施,强化境外人员工作场所和生活驻地的本质安全,将境外机构和人员的安全风险控制到可接受程度。
【经典资料,WORD文档,可编辑修改】【经典考试资料,答案附后,看后必过,WORD文档,可修改】附件1
境外项目公共安全风险评估报告编制要求
总体要求:《境外项目公共安全风险评估报告》须以外事局《境外公共安全风险评估报告模板》和本办法要求为基础进行编写,要求语言精练,重点突出,内容完整,简繁得当。
评估报告的结构和要求如下,其中带★的项点是必写内容,并按有关的标准和格式进行编写,如无法提供的信息,须书面说明原因。
1.基本情况
1.1 机构、项目的基本信息
1.1.1 ★项目名称(国家+业主/甲方+区块或项目代码等+专业类型等)。
1.1.2 ★业主/甲方简介(业主/甲方名称、所属国家、资信状况、股份组成、以往合作经历等)。
1.1.3 ★投(议)标主体(如属于联合投标,须简述合作方情况;如果是议标,须明确合同方名称)。
1.1.4 ★项目实施单位(地区公司、专业公司及其下属单位)。
1.1.5 ★项目概况(主要工作量,预计合同总额,保函金额,预计工期,预期效益,预计用工人数,队伍数,项目所在地,项
★表4-1 ××项目相对风险评估表(例)。
境外工程项目的风险管理【摘要】随着“走出去”战略的深入实施,集团公司的工程企业赴海外承包工程项目的案例在不断增加,建设工程的国际化接轨程度也越来越高。
由于境外工程项目具有技术含量高、可变因素多、资金投入大、建设周期长、失控风险大等特点,决定了境外工程项目的高风险性。
此外,由于世界各国的政治法律制度、经济发展水平、文化传统条件等不尽相同,因此影响工程承包的可变因素大大增多,不确定性增强,这进一步提高了承包境外工程项目的风险。
为此,在境外工程项目中引入风险管理的目的正是运用风险管理手段来减少境外工程项目中的不确定性及其所带来的相应损失,以确保境外工程项目目标的顺利实现。
【关键词】境外工程项目不确定性风险管理承包境外工程项目历来被认为是一项“风险事业”,伴随的众多风险因素不仅涉及到项目所在国的政治经济形势,法律法规规定,而且会遇到不同的业主、不同的技术规范和标准、不同的气候地理条件。
因此,为了控制项目风险,最大程度地减少和避免经济损失,有必要对准备实施的境外工程项目进行充分的调查研究和可行性分析,从而事先寻找到控制风险、减少损失的对策。
本文对正在实施的境外工程项目进行风险管理的研究,探讨并促进提高风险意识,有效防控并降低境外工程项目的经营风险。
1 境外工程项目风险管理概述境外工程项目具有规模大、建设周期长、技术标准要求高、EP、EC、EPC、EPCM等工程模式应用多样化、不确定性强等特点,而且极易受到国际政治经济形势的影响,对承包商来说,风险无处不在,无时不有。
就一个项目来说,从咨询、融资、招标、投标、施工、监理等各阶段或环节的主要参与者(雇主、工程师、承包商、分包商、供应商等)来自不止一个国家(或地区),它一般是需要按照国际上通用的项目管理模式对项目全过程进行管理,这就使得境外工程项目的风险除了具有一般工程项目风险的普遍性、独特性、不可避免性和可变性等特点外,还具有其复杂性、国别性和全球性的特点。
境外工程项目所面临的风险种类繁多,各种风险之间的相互关系错综复杂。
境外公共安全风险评估报告模板示例1:标题:境外公共安全风险评估报告模板引言:境外公共安全风险评估报告是一个关键的工具,帮助企业、政府和个人在境外活动中识别、评估和应对潜在的公共安全风险。
这种评估报告能够提供现实的情报信息和决策支持,让相关方能够采取适当的措施来保护利益和确保安全。
一、背景信息:1. 目的:明确评估境外公共安全风险,以便采取相应的预防和应对措施。
2. 范围:涵盖特定目的地、地区或国家的公共安全风险评估。
3. 参考数据:包括政府数据、情报报告、媒体报道以及相关领域专家的观点。
二、风险评估方法:1. 数据收集:收集与目标地区相关的情报和数据,包括旅游、交通、犯罪、恐怖主义等方面的信息。
2. 评估指标:明确定义评估指标,如潜在威胁、现有安全措施、安全知识等。
3. 评估流程:根据数据和指标,对目标地区的公共安全风险进行定量和定性分析。
4. 风险等级划分:根据评估结果,将风险划分为低、中、高三个等级,并提供相应的风险描述。
三、报告内容:1. 目标地区概述:提供目标地区的基本信息,包括地理位置、经济状况、政治氛围等。
2. 风险评估结果:列出评估结果和风险等级,明确目标地区的公共安全风险程度。
3. 风险分析:根据评估结果,分析其中的主要风险因素和可能的影响,包括犯罪、恐怖主义、政治动荡等。
4. 建议和措施:提供在目标地区行动时采取的预防和应对措施,包括安全培训、风险管理策略等。
5. 结论:总结评估报告的主要发现和建议,指导相关方在境外活动中做出明智的决策。
结尾:境外公共安全风险评估报告模板为相关方提供了一个标准的框架,能够有效地评估目标地区的公共安全风险。
然而,评估报告仅提供参考性建议,具体的决策需根据实际情况和专业建议进行。
通过对公共安全风险的评估,我们可以更加全面地了解目标地区的安全情况,并采取适当的措施来保护自身利益和减少潜在风险。
示例2:标题:境外公共安全风险评估报告模板引言:在今天的全球化世界,境外公共安全风险评估成为政府和企业管理者不可忽视的重要工作。

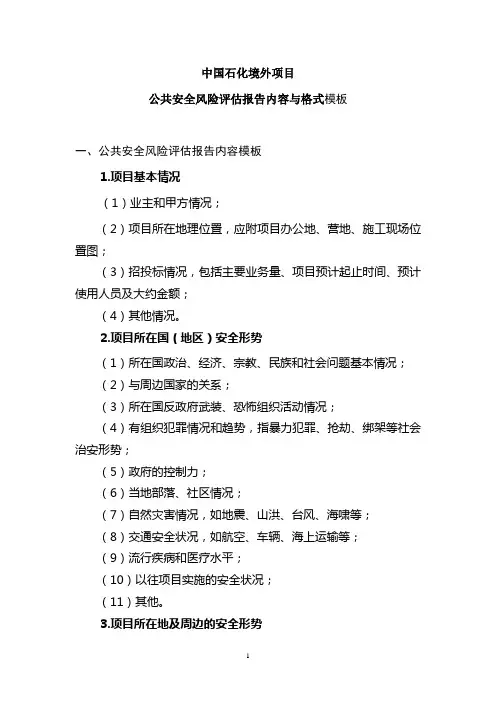

中国石化境外项目公共安全风险评估报告内容与格式模板一、公共安全风险评估报告内容模板1.项目基本情况(1)业主和甲方情况;(2)项目所在地理位置,应附项目办公地、营地、施工现场位置图;(3)招投标情况,包括主要业务量、项目预计起止时间、预计使用人员及大约金额;(4)其他情况。
2.项目所在国(地区)安全形势(1)所在国政治、经济、宗教、民族和社会问题基本情况;(2)与周边国家的关系;(3)所在国反政府武装、恐怖组织活动情况;(4)有组织犯罪情况和趋势,指暴力犯罪、抢劫、绑架等社会治安形势;(5)政府的控制力;(6)当地部落、社区情况;(7)自然灾害情况,如地震、山洪、台风、海啸等;(8)交通安全状况,如航空、车辆、海上运输等;(9)流行疾病和医疗水平;(10)以往项目实施的安全状况;(11)其他。
3.项目所在地及周边的安全形势(1)当地安全局势;(2)当地反政府武装、恐怖组织活动情况;(3)以往发生的重大安全事件;(4)政府对当地的控制力,包括项目附近军警部署情况及军警作战能力;(5)业主和甲方对该地区的分析及采取的安保措施;(6)当地公共卫生状况;(7)当地雇员和社区关系;(8)其他公司情况;(9)使馆评价;(10)其他。
4.拟采取的安全管理制度和措施(1)公共安全体制机制建立情况;(2)应急机制及应急预案;应急机制及应急预案应包括公共安全管理组织体系、营地管理、行程管理、车辆管理、公共安全培训、应急预案及演练计划、紧急撤离预案等。
(3)甲方提供的安全保卫措施;(4)我方的安全防护措施;(5)其他。
5.对项目所在国(地区)安全形势总体评价6.附件:1.项目突发事件应急预案;2.其他内容。
二、公共安全风险评估报告及应急预案格式模板1.公共安全风险评估报告格式模板(1)封面***公司***项目公共安全风险评估报告(上空8行居中,宋体二号加黑)编制:***(部门或人员,楷体三号加黑)审核:***(部门或人员,楷体三号加黑)批准:***(部门或人员,楷体三号加黑)上报单位名称(楷体三号加黑,并加盖公章)编制时间(楷体三号加黑)(2)正文内容一、项目基本情况(一层标题为黑体三号加黑)1.业主和甲方情况(二层标题为楷体三号加黑)******(正文内容为仿宋三号加黑)******附件:1.****(正文下空1行左空2字用仿宋字标附件,附件序号使用阿拉伯数码)2.突发事件应急预案封面模板***公司***项目突发事件应急预案(上空8行居中,宋体二号加黑)编制:***(部门或人员,楷体三号加黑)审核:***(部门或人员,楷体三号加黑)批准:***(部门或人员,楷体三号加黑)上报单位名称(楷体三号加黑,并加盖公章)编制时间(楷体三号加黑)。
境外项目公共安全风险评估报告编制要求境外项目的公共安全风险评估报告是对项目在境外公共安全方面可能面临的风险进行系统、全面的评估和分析,并提出相关的管理对策和应对措施的报告。
以下是境外项目公共安全风险评估报告的编制要求。
一、报告目的和范围报告应明确说明编制的目的和范围,包括评估的区域、项目类型、时间范围等。
同时,还应考虑是否会引发公共安全问题的因素,如项目所在地的政治、社会、经济环境等。
二、报告内容1.基本情况描述:对项目的基本情况进行描述,包括项目的背景、目标、规模、所涉及的行业等,让读者能够了解项目的基本信息。
2.风险评估:对项目可能面临的公共安全风险进行评估,包括自然灾害风险(如地震、洪水等)、社会安全风险(如恐怖袭击、民众骚乱等)和健康安全风险(如传染病、工伤事故等)等。
3.风险分析:对各类风险进行详细的分析,包括可能引发的原因、可能造成的影响以及可能采取的应对措施等。
分析应尽量客观、全面,并提供相关数据支持。
4.应对措施:根据风险分析的结果,提出相应的管理对策和应对措施,包括预防措施、事故应急预案、危机管理机制等。
5.评估结论:对项目的公共安全风险评估进行总结,并提出评估结论和建议,以指导项目的实施和管理。
1.专业性:报告评估过程中应准确使用相关专业术语和理论,并基于科学、系统的方法进行分析和判断。
2.客观性:报告应以客观、中立的态度进行编制,避免主观性和片面性。
3.数据支持:报告应提供充分的数据和信息支持,使得评估结论更有说服力。
4.实用性:报告应具有实用性,提供切实可行的管理对策和应对措施,以指导项目的实施和管理。
5.重点突出:报告应突出项目可能面临的重点风险,并针对这些风险提出相应的应对措施,使报告更具针对性。
以上是境外项目公共安全风险评估报告的编制要求,编制报告时应根据具体项目的情况和要求进行细化和具体化,以确保报告的全面性和可操作性。
中国机械工业集团有限公司境外机构和人员公共安全管理规定第一章总则第一条为全面落实企业安全生产主体责任,进一步规范境外机构和人员公共安全管理,预防及处置境外公共安全突发事件,更好地为国机集团国际化经营保驾护航,促进国机集团安全发展,根据国务院《对外工程承包管理条例》、商务部等部门《境外中资企业机构和人员安全管理规定》、国资委《中央企业应急管理暂行办法》、外交部《中国企业海外安全风险防范指南》、国资委《关于加强中央企业应对境外突发事件工作的指导意见》、商务部《对外投资合作境外安全风险预警和信息通报制度》、商务部等部门《对外投资合作境外安全事件应急响应和处置规定》、商务部《防范和处置境外劳务事件的规定》以及商务部《境外中资企业机构和人员安全管理指南》等法律法规的要求,制定本规定。
第二条本规定所称境外机构是指国机集团及所属企业在境外设立的企业法人及非法人机构、境外工程项目部。
第三条本规定适用于国机集团及所属企业境外机构中方人员的公共安全管理。
第四条国机集团境外机构安全生产管理依据国家有关法律法规和集团公司《安全生产管理办法》、《工程总承包项目安全生产管理指导意见》等有关规定执行。
第二章基本要求第五条企业应牢固树立“以人为本、员工生命高于一切”的理念,坚持“谁主管谁负责,谁派出谁负责,谁总包谁负责,谁用工谁负责”的工作原则,严格落实公共安全责任、风险评估、教育培训、安保投入、日常管理、应急处置等境外安全管理制度和措施。
第六条企业应建立并持续改进境外公共安全管理体系,确保境外生产经营活动的安全,包括境外公共安全管理组织机构、规章制度、境外安全预算、境外突发事件应急处置预案等。
第七条企业开拓境外业务前,应开展境外公共安全风险评估,包括:社会安全、公共卫生、自然灾害等风险。
第八条企业应在公共安全风险评估的基础上,编制境外公共安全管理计划,采取与安全风险相匹配的预防和控制措施,强化境外人员工作场所和生活驻地的本质安全,将境外机构和人员的安全风险控制到可接受程度。

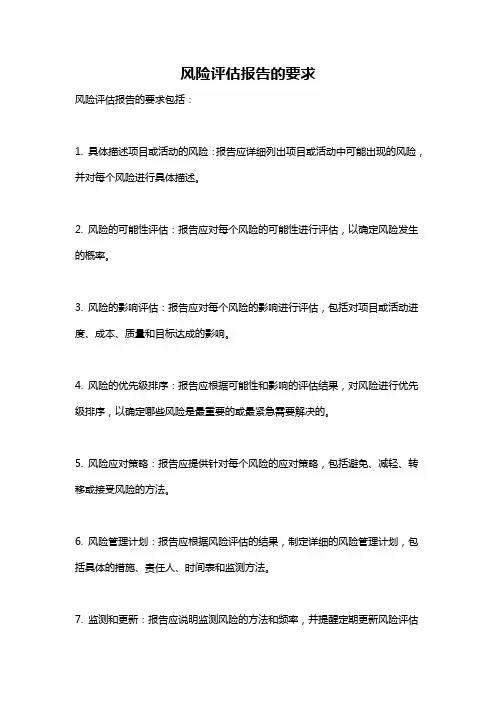

风险评估报告的要求
风险评估报告的要求包括:
1. 具体描述项目或活动的风险:报告应详细列出项目或活动中可能出现的风险,并对每个风险进行具体描述。
2. 风险的可能性评估:报告应对每个风险的可能性进行评估,以确定风险发生的概率。
3. 风险的影响评估:报告应对每个风险的影响进行评估,包括对项目或活动进度、成本、质量和目标达成的影响。
4. 风险的优先级排序:报告应根据可能性和影响的评估结果,对风险进行优先级排序,以确定哪些风险是最重要的或最紧急需要解决的。
5. 风险应对策略:报告应提供针对每个风险的应对策略,包括避免、减轻、转移或接受风险的方法。
6. 风险管理计划:报告应根据风险评估的结果,制定详细的风险管理计划,包括具体的措施、责任人、时间表和监测方法。
7. 监测和更新:报告应说明监测风险的方法和频率,并提醒定期更新风险评估
报告,以确保及时调整风险管理策略。
8. 可行性分析:报告应对每个风险应对策略的可行性进行分析,包括预期效果、成本和资源需求等方面的考虑。
9. 沟通和沟通计划:报告应包括与项目团队、相关利益方和上级管理层沟通风险和风险管理计划的计划和策略。
10. 风险日志和文件:报告应包括风险日志和相关文件,记录风险的发现、分析、应对和监控过程,以便将来参考和审查。
以上是一份风险评估报告的一般要求,具体要求可能会根据不同的项目或活动而有所变化。

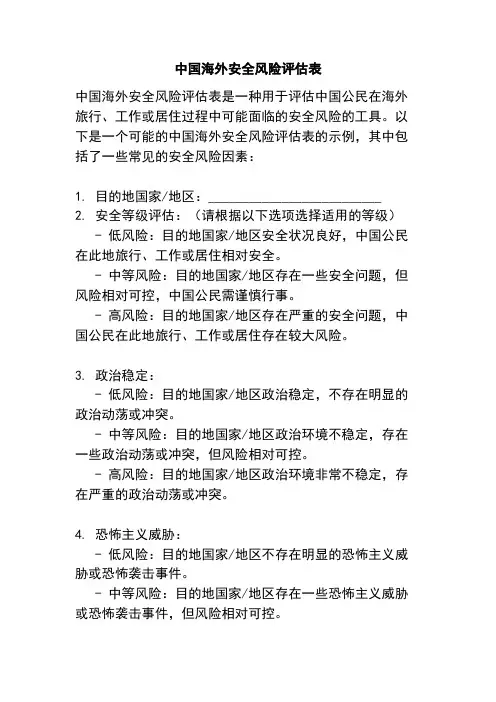

中国海外安全风险评估表中国海外安全风险评估表是一种用于评估中国公民在海外旅行、工作或居住过程中可能面临的安全风险的工具。
以下是一个可能的中国海外安全风险评估表的示例,其中包括了一些常见的安全风险因素:1. 目的地国家/地区:__________________________2. 安全等级评估:(请根据以下选项选择适用的等级) - 低风险:目的地国家/地区安全状况良好,中国公民在此地旅行、工作或居住相对安全。
- 中等风险:目的地国家/地区存在一些安全问题,但风险相对可控,中国公民需谨慎行事。
- 高风险:目的地国家/地区存在严重的安全问题,中国公民在此地旅行、工作或居住存在较大风险。
3. 政治稳定:- 低风险:目的地国家/地区政治稳定,不存在明显的政治动荡或冲突。
- 中等风险:目的地国家/地区政治环境不稳定,存在一些政治动荡或冲突,但风险相对可控。
- 高风险:目的地国家/地区政治环境非常不稳定,存在严重的政治动荡或冲突。
4. 恐怖主义威胁:- 低风险:目的地国家/地区不存在明显的恐怖主义威胁或恐怖袭击事件。
- 中等风险:目的地国家/地区存在一些恐怖主义威胁或恐怖袭击事件,但风险相对可控。
- 高风险:目的地国家/地区存在严重的恐怖主义威胁或恐怖袭击事件。
5. 犯罪率:- 低风险:目的地国家/地区犯罪率较低,中国公民在此地相对安全。
- 中等风险:目的地国家/地区犯罪率较高,中国公民需加强警惕,采取必要的安全措施。
- 高风险:目的地国家/地区犯罪率非常高,中国公民在此地存在较大的安全风险。
6. 自然灾害:- 低风险:目的地国家/地区自然灾害风险较低,中国公民在此地相对安全。
- 中等风险:目的地国家/地区存在一些自然灾害风险,但风险相对可控。
- 高风险:目的地国家/地区存在严重的自然灾害风险,中国公民在此地存在较大的安全风险。
7. 医疗保障:- 低风险:目的地国家/地区提供较好的医疗保障和服务,中国公民在此地可得到适当的医疗救助。
附件1
境外项目公共安全风险评估报告编制要求
总体要求:《境外项目公共安全风险评估报告》须以外事局《境外公共安全风险评估报告模板》和本办法要求为基础进行编写,要求语言精练,重点突出,内容完整,简繁得当。
评估报告的结构和要求如下,其中带★的项点是必写内容,并按有关的标准和格式进行编写,如无法提供的信息,须书面说明原因。
1.基本情况
1.1 机构、项目的基本信息
1.1.1 ★项目名称(国家+业主/甲方+区块或项目代码等+专业类型等)。
1.1.2 ★业主/甲方简介(业主/甲方名称、所属国家、资信状况、股份组成、以往合作经历等)。
1.1.3 ★投(议)标主体(如属于联合投标,须简述合作方情况;如果是议标,须明确合同方名称)。
1.1.4 ★项目实施单位(地区公司、专业公司及其下属单位)。
1.1.5 ★项目概况(主要工作量,预计合同总额,保函金额,预计工期,预期效益,预计用工人数,队伍数,项目所在地,项目工区距邻国边境线最近距离,国家及项目所在地公共安全风险等级,项目工区地理坐标和国家行政地图,并在地图中标注项目区域范围)。
1.1.6 ★项目截标日期。
1.1.7 ★项目拟定人员(公司拟外派人员数量,包括管理人员和施工现场中方人员数量;公司拟聘外籍人员数量,包括当地员工、第三国人员,以及劳务分包人员数量)。
1.1.8 项目招投标情况。
1.1.9 ★项目的重要资产及其他情况等(须重点说明是否需新动迁设备和人员)。
1.1.10 ★机构、项目办公室/住所位置描述及地理坐标。
1.1.11 ★项目实施单位在该国、项目所在地区施工经验。
1.2 机构、项目所在国家(地区)情况
1.2.1 ★所在国家(地区)的基本情况(政治、经济、宗教、历史、地理、人文等情况,简明扼要,篇幅不超过4页)。
1.2.2 ★所在国政治、宗教、民族和社会问题(简明扼要,分项描述)。
1.2.3 ★与周边国家关系(项目靠近边境的,须简要描述邻国的公共安全威胁)。
1.2.4★所在国反政府武装、恐怖组织活动情况(须说明反政府武装、恐怖组织名称、性质、活动范围、危害情况、以往制造的公共安全事件)。
1.2.5 ★政府控制力。
1.2.6 ★近三年发生的重大公共安全事件。
1.2.7 ★所在国自然灾害、公共卫生(流行疾病、医疗水平)、交通安全等情况。
1.3 ★机构、项目的安全情况,驻外使领馆的评价(以往及现有中石化、其他中资机构的情况,高风险国家须提供驻外使领馆、经参处对项目的支持函或评价信)。
2 ★所在国及项目所在地公共安全风险识别与分析
2.1 ★前期踏勘和调研情况简介。
2.2 社会安全
2.2.1 ★政局动荡、社会动乱(描述机构、项目所在地及周边发生地区政局动荡、社会动乱风险的各种因素,重点是政治派别之间的矛盾和冲突,定量评价境外机构、项目所在地及周边地区政局动荡、社会动乱风险的可能性和严重性等级;确定境外机构、项目所在地及周边地区政局动荡、社会动乱的绝对风险等级)。
2.2.2 ★武装冲突、战争(内容同2.2.1,重点要阐述武装组织情况及其诉求)。
2.2.3 ★武装/恐怖袭击、绑架劫持(内容同2.2.1,重点要阐述恐怖组织及其活动规律)。
2.2.4 ★社区/部落干扰(内容同2.2.1,重点要阐述与项目有关的所有社区、部落及其威胁)。
2.2.5 ★宗教/民族矛盾(内容同2.2.1,重点要阐述与项目有关的所有宗教、民族矛盾)。
2.2.6 ★社会治安、刑事犯罪(内容同2.2.1,重点是项目所在地的社会治安、刑事犯罪情况)。
2.2.7群体性事件(内容同2.2.1)。
2.2.8★总结(社会安全绝对风险等级汇总表)
××项目社会安全绝对风险等级汇总表(例):
2.3★自然灾害、公共卫生、事故灾难三大类风险(各类风险绝对风险等级汇总表,具体方法同2.2)。
3 ★已采取和拟采取的风险应对措施
3.1 ★项目面临的主要风险(项目面临的主要风险应是四大类风险中的某一类或几类,须具体到风险源的情况描述)。
3.2 ★政府、业主/甲方、提供的安保措施(高风险国家/地区须提供招标文件中甲乙双方安保责任、义务的条款;尽可能提供业主/甲方的安保投入预算。
业主/甲方安保措施须详细具体,分别说明项目部驻地和施工现场安保措施,内容包含安保数量、倒班分组情况、设施配备等,例如:每个测量班组配备1辆军车和4名军警等)。
3.3 ★我方安保措施
3.3.1 ★管理机构设立。
3.3.2 ★规章制度建立。
3.3.3 ★分/承包商管理(将分/承包商管理纳入项目公共安全管理体系当中)。
3.3.4 ★安保设施和安保力量配备。
(办公室、驻地、项目部、营地、作业现场的安保设施和安保力量,包括但不限于建筑物、照明、通讯、交通、车辆、公共卫生、医疗救援、消防、武装和非武装安保值班安排,如果营地和施工现场不在一处,须分别说明,高风险地区提供相关图片)。
3.3.5 ★人员管理、路途管理、出入管理、倒班路线说明(加强人员当地化,人员出入境路线,人员往返现场与营地、营地与项目部的交通安排和行程管理,高风险地区须拟定应急撤离路线)。
3.3.6 ★搬迁过程的安保措施。
3.3.7 ★社区关系处理(当地部落情况,以及与部落社区沟通联络和援助计划等)。
3.3.8 ★与政府机构、业主/甲方、当地雇员等的沟通协调。
3.3.9 ★自然灾害、事故灾难的风险防范措施(针对主要的风险)。
3.4 ★安保力量、安保设施配备方案
3.4.1 ★安保设施配备方案及费用和费用承担方(含已投入安保设施费用和新增安保设施费用)。
××项目安保设施配备方案及费用(例)
3.4.2★安保力量配备方案及费用和费用承担方(含已投入安保力量费用和新增安保力量费用)。
××项目安保力量配备方案及费用(例)
3.5 ★应急机制及预案制订(针对主要风险制订应急预案,以附件形式提供)。
4. 风险再评估
在拟采取或已采取风险应对措施后,进行相对风险评判,得出风险应对后的可能性和严重性分值,确定相对风险等级,得到相对风险评估表(见表4-1)。
该表中风险应对栏中须简要填写针对项目的主要风险已采取或拟采取的防范措施。
5.★境外机构、项目风险评估结论(须附有项目实施单位和派出单位对项目的风险评估结论,包含是否同意执行项目的内容)。
阐述机构、项目的绝对风险分值和风险等级,风险应对之后的相对风险分值和风险等级。
对照《规范》和驻外使领馆的评价,得出本次风险评估的最终结论。
★表4-1 ××项目相对风险评估表(例)
