煤矿井下轨道
- 格式:docx
- 大小:21.76 KB
- 文档页数:3

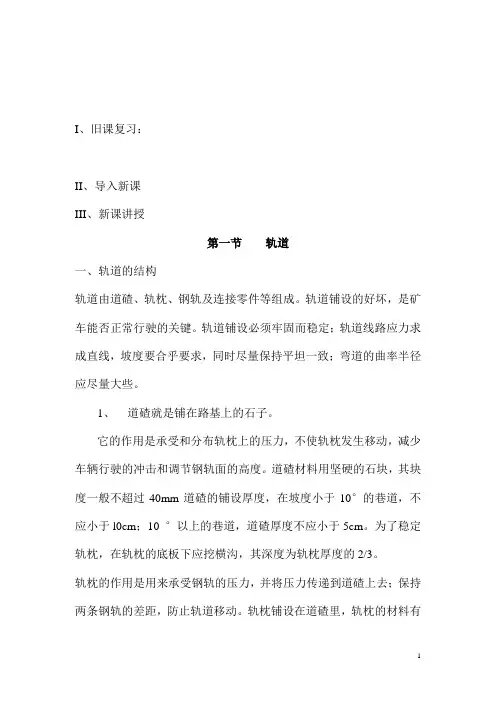

I、旧课复习:II、导入新课III、新课讲授第一节轨道一、轨道的结构轨道由道碴、轨枕、钢轨及连接零件等组成。
轨道铺设的好坏,是矿车能否正常行驶的关键。
轨道铺设必须牢固而稳定;轨道线路应力求成直线,坡度要合乎要求,同时尽量保持平坦一致;弯道的曲率半径应尽量大些。
1、道碴就是铺在路基上的石子。
它的作用是承受和分布轨枕上的压力,不使轨枕发生移动,减少车辆行驶的冲击和调节钢轨面的高度。
道碴材料用坚硬的石块,其块度一般不超过40mm道碴的铺设厚度,在坡度小于10°的巷道,不应小于l0cm;10 °以上的巷道,道碴厚度不应小于5cm。
为了稳定轨枕,在轨枕的底板下应挖横沟,其深度为轨枕厚度的2/3。
轨枕的作用是用来承受钢轨的压力,并将压力传递到道碴上去;保持两条钢轨的差距,防止轨道移动。
轨枕铺设在道碴里,轨枕的材料有木质的和钢筋混凝土的两种,木轨枕多用松木和杉木制成。
钢筋混凝土轨枕强度大、坚固、稳定性好、使用寿命长、维护费用小、节约木材,但成本较贵。
2、钢轨的作用是直接支承着行驶列车的车轮,承受列车负荷传给枕木,形成平滑而坚固的轨道,减少列车的运行阻力。
矿井轨道用的钢轨都是标准钢轨。
钢轨规格以每米长的质量表示,有重轨与轻轨两类,超过24Kg/m的称重轨。
在煤矿主要运输大巷常采用24Kg/m的钢轨;(年产量有关)运输不频繁的巷道选用18Kg/m的钢轨;上下山、顺槽采用15Kg/m的钢轨;通风、掘进与运输量小的巷道多选用11 Kg/m的钢轨。
二、轨距轮缘距及弯道1、轨距轮缘距轨距就是两条钢轨的轨头内侧距离Sg,而两轮轮缘外侧距离SL叫做轮缘距。
为了防止矿车轮缘被钢轨卡住,一般要求Sg比SL大l0mm 的间隙,此间隙不能太大,否则车轮会发生摆动。
煤矿采用的标准轨距为600,900mm两种,根据煤矿设计规范规定,今后新建矿井为了施工和生产时的轨距一致,窄轨运输井上下统一为600mm。
2、弯道轨道线路在弯道处的铺设要注意三个问题:外轨抬高;轨距加宽;有足够的弯道半径。
井下轨道铺设标准井下轨道及道岔选型安装使用标准总则:井下铺设轨道及道岔的材料必须符合国家或行业标准要求。
施工必须经相关科室批准或按照施工图纸进行,不得私自进行铺设或更换。
已铺设好的轨道及道岔必须定期维护,保证正常使用。
规范性引用文件包括《煤矿安全规程》、《生产矿井质量标准化标准》和《矿井轨道质量标准及架线维护规程》。
轨道选型安装使用标准:1.井下运输大巷铺设轨道必须使用轨型不小于30kg/m的轨道。
斜巷及采区等区域铺设轨道可根据设计选择轨型,但所选轨型不得低于24kg/m。
2.轨道扣件必须齐全、密贴、牢固并与轨型相符。
轨道接头必须使用合格的道夹板或鱼尾板,并用4条螺栓固定。
如果需要改变轨道型号,不同型号轨道接头必须使用合适的异形道夹板。
道夹板不得有断裂或少眼等现象。
3.运输大巷和主要运输斜巷轨道接头间距不得大于5mm,高低和左右错差不得大于2mm。
一般运输线路轨道接头间距不得大于5mm,高低和左右错差不得大于2mm。
接头采用悬挂时,30kg/m型号轨道轨枕距接头距离为240mm,偏差不超过30mm。
接头采用承接时,接头处共3根轨枕,中间一根在两轨道的接头处,另两根分别距中间轨枕240mm。
4.轨道方向应符合标准,目视直顺,不得有硬弯。
主要运输线路轨道直线段应目视直顺,用10m弦量不超过10mm。
曲线段,目视圆顺,用2m弦量相邻正矢差:半径50m以上不超过2mm,半径50m以下不超过3mm。
5.轨道轨面前后高低应目视平顺,明显变坡点处不得有接头,应根据巷道变坡处的弯曲半径,采用圆弧过渡。
主要运输线路轨面前后高低允许偏差用10m弦量不超过10mm。
6.主要运输线路轨道单轨中心线符合设计要求,偏差不大于设计值的±50mm。
双轨中心线的间距不小于设计值且不得大于设计值的20mm,双轨的中心位置与设计位置的偏移不大于50mm。
7.主要运输线路轨道轨面的实际标高与设计标高偏差为±50mm。
煤矿井下轨道运输管理规定轨道线路1、钢轨在使用前必须校正,不得有扭转和弯曲现象,轨端要齐、严、孔位正确。
2、钢轨铺设应采用悬接方式,直线部分的两股钢轨接头应对接,相对错距误差不大于50mm;曲线段和使用抱轨式人车的斜井绞车道应错接,相互错距不得大于2m。
短轨长度不得小于3m,短轨的插入应在曲线头尾2m以外的直线段进行。
曲线与直线的切点处及倾斜井巷变坡点处不得有接头。
3、线路轨枕应符合以下要求:(1)轨枕按材质分为预制钢筋砼、木材及金属材料。
(2)每节钢轨应有三种不同的轨枕间距,即:接头间距c,过渡间距b,中心间距a。
采用18kg/m钢轨时,取c,440mm,b=570mm,a,700mm。
采用24kg/m以上钢轨时,取c,480mm,b,560mm,a,700mm。
4、临时轨道轨枕最大间距不得大于1m。
5、长轨焊接的无缝铁道,轨枕间距可按中心间距进行布置。
6、铺设木轨枕时,树心朝下,有圆角的大面朝下,将尺寸、强度及耐久性能相同的铺在一起。
轨枕应排列整齐,选择一侧对齐方式,单线铁道应靠人行道一侧齐,双线铁道应在两线外侧齐,对齐一侧轨枕头距轨底外侧规定230mm,轨枕中线应与铁道中心线垂直。
7、铺设钢筋砼轨枕时,钢轨与轨枕用胶垫或其它柔性材料垫层作缓冲,以避免钢轨压损轨枕的承载面。
捣固时,不得使镐头碰在轨枕上,以免轨枕因撞击而产生裂缝、脱边等现象。
8、使用钢筋砼轨枕的轨道,在距木枕道岔两端应铺设5根以上木轨枕。
在与木枕分界处,如遇钢轨接头,应保持木枕延伸至钢轨接头内5根以上作为过渡段,以保持轨道的弹性一致。
9、道岔的轨型不得小于线路轨型,道岔前后必须至少铺设一对与道岔轨型相同的整根钢轨,两相邻道岔间插入的短轨不宜小于3m,困难条件下可不设。
10、主要运行线路道床应符合以下规定:(l)道碴铺设厚度不得小于 80,100mm,铺设宽度单轨巷为1.6m,双轨巷为3.2m。
道碴要埋住轨枕的2/3,最高不得超出枕面,捣固应均匀,无吊板。
井下煤仓处轨道调整维修安全措施一)、调整前的准备工作1、备齐各种常用和专用工具,如起道器、水平仪、道尺、钎子、钢卷尺、大锤等;2、所需材料要按计划提前运至工作地点,并摆放整齐有序,但不得妨碍行人行走,如:扳道器、道木、道钉、垫铁等;3、除按计划备足所需材料外,还应准备计划中没有的但可能用到的和常用工具,如轨距拉杆等;4、认真检查所准备的材料的规格是否与需用的相吻合。
二)、合格标准1、扣件必须齐全,牢固并与轨型相符,轨道接头的间隙不得大于5mm,高低和左右错差不得大于2mm;2、直线段两条钢轨顶面的高低差以及曲线段外轨按设计加高后,与内轨顶面的高低差都不得大于5毫米;3、直线段和加宽后的曲线段轨距上偏差为+5毫米,下偏差为-2毫米;4、在曲线段内应设轨距拉杆;5、轨枕的规格及数量应符合标准要求,间距偏差不得超过50毫米,道渣的粒度及铺设厚度应符合标准要求,轨枕下应捣实。
对道床应经常清理,应无杂物、无浮煤、无积水,同一线路必须使用同一型号钢轨。
发现不合格道岔及时更换,更换要符合轨道铺设标准,各连接处要灵活可靠,保证正常使用,道岔的钢轨型号不得低于线路的钢轨型号。
6、道岔合格标准:①道岔磨损量应小于8毫米;②道岔机芯不得开裂;③道岔道尖密贴度应以紧贴地面为准;④岔尖破损长度应小于100毫米;⑤道岔与道木接触牢固可靠,道钉无锈蚀,道木无严重腐烂。
三)、安全技术措施1、专人现场统一指挥;2、机电科、安检科专人现场指挥,严格按标准作业,保证施工质量;3、拆卸、搬运、安装要轻拿轻放,相互配合,确保设备和人员的安全;4、现场负责人必须携带一台便携式瓦检仪;5、距上部车场及下部车场50米处设专人看守,禁止非工作人员进入;6、工具不用时必须横放在巷道一侧,并有专人负责看管和传递,有可靠的防滑措施,以防滑落伤人;7、现场必须有手机,以便随时与车房联系;8、在人车必须运行时,所有工作人员必须进入躲避硐室;9、须动电、气焊时必须编制专门的电、气焊措施;10、所有施工人员必须熟知此措施;11、施工完毕,所有工具必须专人清理出现场,不得妨碍人车正常运行和物料运输,人车运行时,必须先放一次空车,检查一切无误后方可正常投入使用;12、其他未尽之处严格按《煤矿安全规程》及审批意见执行。

煤矿井下轨道弧度计算公式煤矿是煤炭资源的重要产地,而煤矿井下轨道是煤矿运输系统的重要组成部分。
在煤矿井下,轨道的弧度是一个非常重要的参数,它直接影响着井下运输系统的安全和效率。
因此,煤矿井下轨道弧度的计算是非常重要的。
本文将介绍煤矿井下轨道弧度的计算公式及其应用。
首先,我们来看一下煤矿井下轨道弧度的定义。
轨道弧度是指轨道在水平方向上的曲率半径,通常用米(m)来表示。
在煤矿井下,由于地质条件的限制,轨道往往需要设计成一定的弧度,以适应矿井地质条件的变化。
因此,对于煤矿井下轨道来说,弧度的计算是非常重要的。
接下来,我们来介绍煤矿井下轨道弧度的计算公式。
在煤矿井下,轨道的弧度可以通过以下公式来计算:R = (L^2) / (8h) + h/2。
其中,R表示轨道的弧度(单位,米),L表示轨道的水平长度(单位,米),h表示轨道的垂直高度差(单位,米)。
这个公式是根据轨道的几何特征和地质条件推导出来的,可以很好地反映煤矿井下轨道弧度的实际情况。
在这个公式中,轨道的水平长度L是指轨道在水平方向上的实际长度,而轨道的垂直高度差h是指轨道在垂直方向上的高度差。
通过这个公式,我们可以很方便地计算出煤矿井下轨道的弧度,从而为轨道的设计和施工提供重要的参考依据。
除了计算公式之外,煤矿井下轨道弧度的计算还需要考虑一些实际的因素。
例如,煤矿井下的地质条件会对轨道的弧度产生影响,因此在实际计算中需要对地质条件进行充分的调查和分析。
此外,轨道的使用条件和运输设备的要求也会对轨道的弧度产生影响,因此在计算时需要综合考虑这些因素。
在煤矿井下轨道弧度计算公式的应用方面,它可以为煤矿井下轨道的设计和施工提供重要的参考依据。
通过计算轨道的弧度,可以合理地确定轨道的几何参数,从而保证轨道在煤矿井下的安全和稳定运行。
此外,轨道的弧度计算还可以为轨道的维护和修复提供重要的技术支持,从而延长轨道的使用寿命。
总之,煤矿井下轨道弧度的计算是煤矿运输系统设计和施工中的重要环节。
副斜井撤道轨和铺轨安全技术措施一、工程概况北杏庄煤业根据《初步设计说明书》和《安全专篇》副斜井主要用于运输材料和设备。
提升绞车使用原有绞车,选型ZJTP—型,最大静张力45KN,提升速度,配套电机功率115KW,电压380V,主电机配套供应电控设备,选用28NAT6×7+FC-25,副斜井铺设轨道30Kg/m型。
由于副斜井〔提升巷〕原铺设的钢轨道为双道四股30Kg/m型箕斗提升,不符合设计要求。
现准备将原铺设的钢轨道撤出,根据井巷的高度不够设计要求,平均起底厚度到达以上,把原有的废旧道木、石渣全部出井。
清理井巷长度为260m。
铺设井巷钢轨道全长260m,规格30Kg/m型,规矩600mm的轨道,采用水泥轨枕,选用GB67-46〔3〕〔国标〕,铺设长度为260m。
井底车场52m,为于撤铺副斜井〔提升巷〕钢轨安全工作顺利开展,特拟编安全技术措施并严格执行。
二、撤铺轨道劳动组织、工作量及所需时间1、劳动组织按“三八”制组织作业,每班6人〔其中1名班长〕,每班工作8小时,共作业人员18人。
2、撤铺轨工作量,副斜井井口标高—〔落平点〕,倾角30°,投影平距225m,副井斜长260m。
估计撤道260m×2=520m/双轨。
3、副井撤铺道、清渣所需时间,按每人成效撤5m轨道〔1对计算〕每班计划撤30m,全天三个班应撤钢轨90m,所需时间520m÷90m=6天4、清理石渣平均厚度×260m/长×4m/宽=500m³每班每人清理石渣2立方米×6人=12m³×3个班=36m³500m³÷36m³=14天5、铺道每班按15m/6人计算×3〔班〕=45m260m÷45m=6天三、施工方法按照进度计划,第一阶段为撤道阶段,从副井底从下向上逐步撤道。
第二阶段为清理井巷起底出渣,从下向上倒退,先用风镐人工开挖拉底,平整道基到达设计标准。

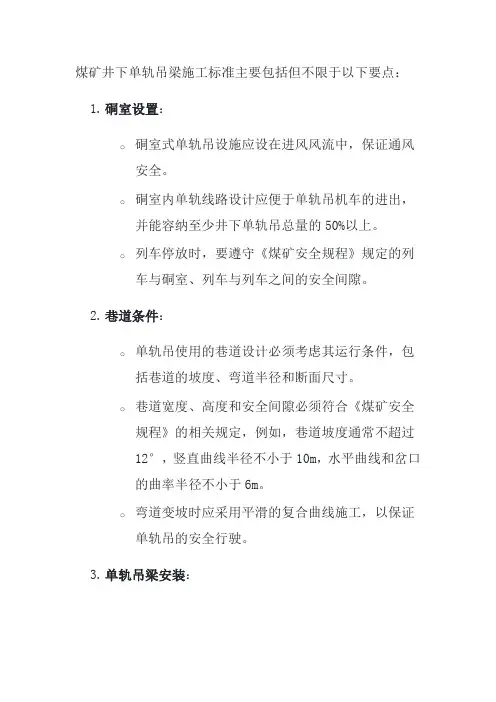

煤矿井下单轨吊梁施工标准主要包括但不限于以下要点:1.硐室设置:o硐室式单轨吊设施应设在进风风流中,保证通风安全。
o硐室内单轨线路设计应便于单轨吊机车的进出,并能容纳至少井下单轨吊总量的50%以上。
o列车停放时,要遵守《煤矿安全规程》规定的列车与硐室、列车与列车之间的安全间隙。
2.巷道条件:o单轨吊使用的巷道设计必须考虑其运行条件,包括巷道的坡度、弯道半径和断面尺寸。
o巷道宽度、高度和安全间隙必须符合《煤矿安全规程》的相关规定,例如,巷道坡度通常不超过12°,竖直曲线半径不小于10m,水平曲线和岔口的曲率半径不小于6m。
o弯道变坡时应采用平滑的复合曲线施工,以保证单轨吊的安全行驶。
3.单轨吊梁安装:o单轨吊梁的安装应牢固可靠,起吊物料后最低点距离地面不得小于300mm。
o吊梁的安装角度不能超过15°倾斜角。
o每个吊挂点需采用双锚杆固定,锚杆锚固力不得低于100kN/根。
4.轨道铺设:o单轨吊轨道应采用与其配套的专用轨,如I140E 型或1140型等。
o直轨间的连接间距有特定要求,例如每xx(具体数值未给出)不得超过一定距离。
o轨道弯道部分应按照规定曲率半径铺设。
5.编号管理:o单轨吊梁须进行编号管理,以便于维护和安全追踪。
6.其他安全措施:o施工过程中应严格遵守安全技术措施,如起吊锚杆的安全施工规范。
o在施工前需编制详细的安全技术措施并经批准方可实施。
总之,煤矿井下单轨吊梁施工遵循严格的国家和行业安全标准,确保施工质量和运行安全,降低矿山生产过程中的风险。
具体的施工标准应依据最新的《煤矿安全规程》及相关设计、施工规范文件执行。
煤矿井下轨道铺设标准作业流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classicarticles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!煤矿井下轨道铺设是煤矿生产中非常重要的一项工作,它直接关系到煤矿井下运输的顺畅和安全。

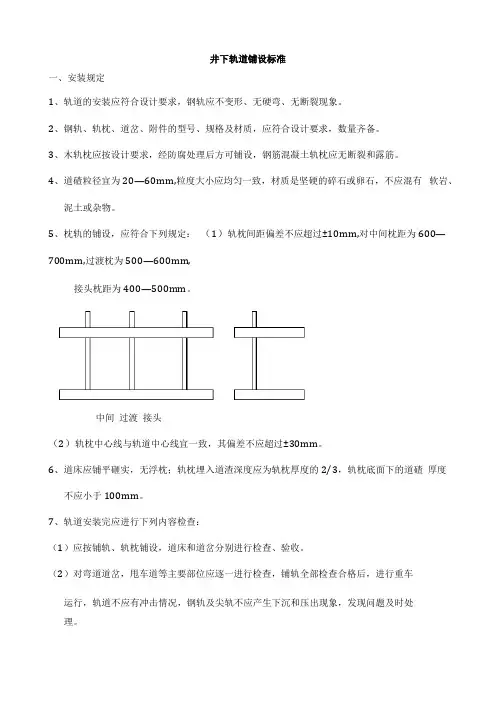

井下轨道铺设标准一、安装规定1、轨道的安装应符合设计要求,钢轨应不变形、无硬弯、无断裂现象。
2、钢轨、轨枕、道岔、附件的型号、规格及材质,应符合设计要求,数量齐备。
3、木轨枕应按设计要求,经防腐处理后方可铺设,钢筋混凝土轨枕应无断裂和露筋。
4、道碴粒径宜为20—60mm,粒度大小应均匀一致,材质是坚硬的碎石或卵石,不应混有软岩、泥土或杂物。
5、枕轨的铺设,应符合下列规定:(1)轨枕间距偏差不应超过±10mm,对中间枕距为600—700mm,过渡枕为500—600mm,接头枕距为400—500mm。
中间过渡接头(2)轨枕中心线与轨道中心线宜一致,其偏差不应超过±30mm。
6、道床应铺平砸实,无浮枕;轨枕埋入道渣深度应为轨枕厚度的2/3,轨枕底面下的道碴厚度不应小于100mm。
7、轨道安装完应进行下列内容检查:(1)应按铺轨、轨枕铺设,道床和道岔分别进行检查、验收。
(2)对弯道道岔,甩车道等主要部位应逐一进行检查,铺轨全部检查合格后,进行重车运行,轨道不应有冲击情况,钢轨及尖轨不应产生下沉和压出现象,发现问题及时处理。
二、轨道铺设标准1、轨道中心线与设计中心线偏差不应超过士50mm,双线路轨道中心距离偏差不应超过mm o0+202、直线段轨距偏差不应超过-2+5mm,两轨面的相对高差不应大于5mmo3、轨面坡度应符合设计要求,其局部偏差每50mm不应超过±1%,井下机车运输线路坡度一般为3—5%。
4、轨道的接头应平整,其轨面及内侧错位均不应大于2mm,螺栓、夹片必须齐全。
直线段两侧钢轨的接头应对齐,在弯疲乏上两侧钢轨接头须错开,错开长度宜为轨长1/3—1/4o说明:错距不宜小于3m,使用的短轨最小长度不得小于2mo5、钢轨接头的间隙,直线段不应大于5mm,曲线段不应大于8mm,当采用焊接时,焊缝不应有裂纹。
轨道接头必须采用对妆悬接,接头不应落在轨枕上。
6、轨道按中腰线铺设平、直,单轨铺设时轨中偏巷中200mm (人行道对侧)o7、轨枕要求两端齐(长度不统一必须一端齐,人行道一端外露240mm入间距匀垂直轨道,轨枕腐朽、损坏开裂不准使用,一块木轨枕只能砸4个道钉,更换轨枕时必须将旧轨枕抽出,道渣埋设轨枕2/3。
矿井轨道铺设标准一、道轨1、矿统一要求,除大巷外井下生产用的轨道全部采用22Kg/m轨道。
2、铺设轨道所需的道钉、螺栓、平垫、弹垫和轨道夹板板等部件必须数量齐全、密贴、紧固有效。
3、同一水平段使用同一长度规格的钢轨,接头方式为悬接,直线段保证两条钢轨的道缝对正对齐;轨道接头间隙不得大于2毫米,轨道接头高低及左右错差不得大于2毫米,曲线段接头应错接,相对错距不小于2m。
4、直线段2条钢轨顶面的高低差,以及曲线段外轨按设计加高后与内轨顶面的高低偏差,都不得大于5毫米。
轨道的轨距允许偏差:主要运输线路为不大于设计5mm、不小于设计3mm;一般运输线路为不大于设计6mm、不小于设计4mm。
5、直线段和加宽后的曲线段轨距上偏差为+5毫米,下偏差为-2毫米。
6、轨道在曲线段内应设置轨距拉杆,直径不小于25mm,间距在1.5-3m,曲线中间点必须设置一根。
7、道钉与轨型配套,数量齐全,浮离度不大于2毫米;道钉的长度(80-100mm)与钉盖的面积应符合有关规定,不能出现圆形钉盖。
8、轨底与轨枕间隙不大于2毫米。
9、道床符合设计要求,无凸起,沉降现象。
10、道渣铺设厚度不小于100毫米,个别底板突出处不小于50毫米,道渣不得埋没轨枕面,无积水,淤泥。
11、排水沟畅通,盖板稳固齐全,巷道内铺设通车场时,中间、或一侧留出800mm的人行通道。
车辆与巷帮间要有200mm以上的安全间距。
设备安装、物料存放距轨道间距必须达到700mm以上。
12、在有钢丝绳运行的道床段,应安装托绳辊,间距15-20米、转动灵活,固定可靠,托绳辊坑内无淤煤等杂物。
二、轨枕1、轨枕(含水泥轨枕和油枕)外形尺寸、两端订道钉木楔位置及强度应符合相关规定。
2、轨枕间距中对中最大不超过800mm;道接头两端轨枕间距500mm。
轨枕间距误差不超过10mm。
3、同一地点统一使用同一规格的轨枕(水泥枕或油枕),禁止交叉使用,有车场地段主道与辅道的轨枕应在同一条直线上。
井下轨道管理制度一、引言井下轨道是矿山、隧道等地下工程中常见的交通工具,其安全管理至关重要。
为了保障井下轨道的安全运行,确保工人安全,提高工作效率,需要建立健全的井下轨道管理制度。
本文将就井下轨道管理制度的建立和实施进行详细介绍。
二、井下轨道管理制度的重要性井下轨道是矿山、隧道等地下工程中必不可少的交通工具,它不仅可以提高工作效率,还可以减少工人的劳动强度。
然而,井下轨道在运行过程中存在一定的风险,如发生事故,可能会导致严重的伤亡。
因此,建立健全的井下轨道管理制度至关重要。
井下轨道管理制度可以明确井下轨道的使用规范,规范操作流程,明确责任分工,提高安全意识,保障工人的人身安全。
同时,井下轨道管理制度也可以规范井下轨道的维护保养,延长井下轨道的使用寿命,降低维护成本,提高生产效率。
三、井下轨道管理制度的内容1. 井下轨道的使用规范(1)禁止超员:严格控制井下轨道的载人数量,不得超员,否则将影响车辆的稳定性。
(2)禁止超速:严格控制井下轨道的速度,不得超速行驶,以防发生意外。
(3)禁止私自改装:禁止对井下轨道进行私自改装,需经过相关部门审批方可修改。
2. 井下轨道的操作流程(1)上岗培训:所有操控井下轨道的人员必须通过专业培训,掌握操作技能。
(2)检查记录:每次使用井下轨道前,需进行全面的检查,并做好详细记录。
(3)操作规范:在使用井下轨道时,必须严格按照操作规范进行操作,不得随意变更。
3. 井下轨道的维护保养(1)定期检修:井下轨道需定期进行检修,发现问题及时修复。
(2)保养记录:对井下轨道的保养工作需进行详细记录,检验保养的质量和效果。
(3)设备更新:对老化严重的井下轨道设备,需及时更新更换,确保设备的安全可靠。
4. 井下轨道的安全管理(1)紧急预案:建立井下轨道的紧急预案,预防事故发生,做好应急准备。
(2)安全巡查:定期进行井下轨道的安全巡查,发现问题及时处理。
(3)责任追究:对于违反井下轨道管理制度的行为,将追究相关责任人责任。
鑫鼎泰煤业铺设标准及管理制度为了进一步强化安全运输管理,确保我矿安全生产,加强井下窄轨标准化管理,依据《煤矿安全规程》相关管理制度,现制定鑫鼎泰煤业有限公司井上下轨道铺设标准及管理制度,要求各单位必须认真贯彻执行。
一、轨道铺设质量标准1、轨道中心线:单轨中心线应符合设计要求,偏差不大于±50mm ;双轨中心线间距应不小于设计标准值、不大于设计值20㎜,双轨的中心线位置与设计位置的偏差不大于±50㎜。
2、坡度与标高:轨面的实际标高与设计标高的偏差不大于±50㎜;坡度误差50米内不超过1/1000,即50米内高差不超过50mm。
量取腰线至轨面的垂距。
3、接头平整度:轨道接头处,两轨面高低错差和内侧左右错差都不得大于2㎜。
4、轨面前后高低:直线段目视平顺,用10米玄量轨面前后高低不超过10㎜。
用单股细尼龙线检查接头处前后各5m。
曲线段目视平顺、过渡圆滑。
5、轨距:轨距应符合标准要求(规定为600mm),曲线段加宽5mm,直线段和加宽后的曲线段轨距上偏差为+5mm,下偏差为-2mm。
在接头前后5 m内检查,在轨面以下5㎜处测量。
6、水平:直线段两股钢轨应水平,两轨面高低差不得大于5㎜。
曲线段外轨抬高15mm,加高后误差不得大于5㎜。
7、轨缝:道接头间隙不大于5㎜。
8、轨枕:轨枕的规格和数量应符合标准要求,24Kg/m钢轨枕木规格:1200mm×160mm×140mm。
轨枕间距应符合要求,规定枕木中对中间距800mm,偏差不得超过50mm。
无腐朽、损坏、断裂不起作用的失效轨枕。
道岔处应加密轨枕,不得出现浮枕。
枕木必须与钢轨垂直,枕木间必须相互平行且排列整齐。
9、道床:道碴材质和粒度符合标准,道碴厚度不小于100㎜(各别底板突出处不小于50㎜),道床整洁,枕木外露1/3,应做到无浮煤、无淤泥、无积水。
10、道钉:规格与轨型配套,质量符合要求,数量齐全,浮离不大于2㎜。
宝积山煤矿窄轨铺设标准及管理制度矿各单位:为了进一步强化安全运输管理,确保我矿安全生产,加强井下窄轨标准化管理,依据《煤矿安全规程》《煤矿窄轨铁道维修质量标准》和矿相关管理制度,现制定宝积山煤矿窄轨铺设标准及管理制度,要求各单位必须认真贯彻执行。
一、轨道铺设质量标准1、轨道中心线:单轨中心线应符合设计要求,偏差不大于±50mm ;双轨中心线间距应不小于设计标准值、不大于设计值20㎜,双轨的中心线位置与设计位置的偏差不大于±50㎜。
2、坡度与标高:轨面的实际标高与设计标高的偏差不大于±50㎜;坡度误差50米内不超过1/1000,即50米内高差不超过50mm。
量取腰线至轨面的垂距。
3、接头平整度:轨道接头处,两轨面高低错差和内侧左右错差都不得大于2㎜。
4、轨面前后高低:直线段目视平顺,用10米玄量轨面前后高低不超过10㎜。
用单股细尼龙线检查接头处前后各5m。
曲线段目视平顺、过渡圆滑。
5、轨距:轨距应符合标准要求(规定为600mm),曲线段加宽5mm,直线段和加宽后的曲线段轨距上偏差为+5mm,下偏差为-2mm。
在接头前后5 m内检查,在轨面以下5㎜处测量。
6、水平:直线段两股钢轨应水平,两轨面高低差不得大于5㎜。
曲线段外轨抬高15mm,加高后误差不得大于5㎜。
7、轨缝:道接头间隙不大于5㎜。
8、轨枕:轨枕的规格和数量应符合标准要求,24Kg/m钢轨枕木规格:1200mm×160mm×140mm。
轨枕间距应符合要求,规定枕木中对中间距800mm,偏差不得超过50mm。
无腐朽、损坏、断裂至不起作用的失效轨枕。
道岔处应加密轨枕,不得出现浮枕。
枕木必须与钢轨垂直,枕木间必须相互平行且排列整齐。
9、道床:道碴材质和粒度符合标准,道碴厚度不小于100㎜(各别底板突出处不小于50㎜),道床整洁,枕木外露1/3,应做到无浮煤、无淤泥、无积水。
10、道钉:规格与轨型配套,质量符合要求,呈“倒八字”形,数量齐全,浮离不大于2㎜。
最新煤矿轨道及道岔安装标准煤矿轨道及道岔安装标准1、轨道的辅设标准1.1.矿井井下运输大巷辅设轨道必须使用轨型为30kg/m及以上的轨道,斜巷及采区等区域辅设轨道可根据设计选择轨型,但轨型不得低于22kg/m。
1.2.轨道扣件必须齐全、紧固并与轨型相符。
轨道接头必须使用合格的道夹板,并用4条螺栓固定,井下辅设轨道如需改变轨道型号,不同型号轨道接头必须使用合适的异形道夹板,道夹板不得有断裂或少眼等现象。
1.3.所有轨道接头间距不得大于5mm,高低和左右错差不得大于2mm。
1.4.轨道方向应符合标准,目视直顺,不得有硬弯。
主要运输线路轨道直线段应目视直顺,用10m弦量不超过10mm(煤业子公司在特殊条件下,局部巷道底鼓较严重区段用30m弦量不超过50mm);曲线段,目视圆顺,用2m弦量相邻正矢差半径50m以下不超过3mm。
1.5.轨道轨面前后高低应目视平顺,明显变坡点处不得有接头,应根据巷道变坡处的弯曲半径,采用圆弧过渡。
主要运输线路轨面前后高低允许偏差用10m弦量不超过10mm(煤业子公司在特殊条件下,局部巷道底鼓较严重区段用30m弦量不超过50mm)。
1.6.接头采用悬接时,30kg/m型号轨道轨枕距接头距离为240mm,偏差不超过30mm,22kg/m型号轨道轨枕距接头距离为220mm,偏差不超过30mm;接头采用承接时,接头处共3根轨枕,中间一根在两轨道的接头处,另两根分别距中间轨枕240mm(30kg/m轨道)、220mm(22kg/m轨道);直线段应对接,相对错距不大于50mm;曲线段应错接,相对错距不小于2m。
1.7.主要运输线路轨道单轨中心线符合设计要求,偏差为设计值的?50mm;双轨中心线的间距不小于设计要求,不大于设计值的20mm,双轨的中心位置与设计位置的偏移不大于50mm。
1.8.主要运输线路轨道轨面的实际标高与设计标高偏差为?50mm;坡度50m内误差不超过1/1000,高差不超过50mm。
井下轨道铺设标准 The manuscript was revised on the evening of 2021井下轨道铺设标准一、安装规定1、轨道的安装应符合设计要求,钢轨应不变形、无硬弯、无断裂现象。
2、钢轨、轨枕、道岔、附件的型号、规格及材质,应符合设计要求,数量齐备。
3、木轨枕应按设计要求,经防腐处理后方可铺设,钢筋混凝土轨枕应无断裂和露筋。
4、道碴粒径宜为20—60mm,粒度大小应均匀一致,材质是坚硬的碎石或卵石,不应混有软岩、泥土或杂物。
5、枕轨的铺设,应符合下列规定:(1)轨枕间距偏差不应超过±10mm,对中间枕距为600—700mm,过渡枕为500—600mm,接头枕距为400—500mm。
中间过渡接头(2)轨枕中心线与轨道中心线宜一致,其偏差不应超过±30mm。
6、道床应铺平砸实,无浮枕;轨枕埋入道渣深度应为轨枕厚度的2/3,轨枕底面下的道碴厚度不应小于100mm。
7、轨道安装完应进行下列内容检查:(1)应按铺轨、轨枕铺设,道床和道岔分别进行检查、验收。
(2)对弯道道岔,甩车道等主要部位应逐一进行检查,铺轨全部检查合格后,进行重车运行,轨道不应有冲击情况,钢轨及尖轨不应产生下沉和压出现象,发现问题及时处理。
二、轨道铺设标准1、轨道中心线与设计中心线偏差不应超过±50mm,双线路轨道中心距离偏差不应超过+20mm。
+5mm,两轨面的相对高差不应大于5mm。
2、直线段轨距偏差不应超过-23、轨面坡度应符合设计要求,其局部偏差每50mm不应超过±1%,井下机车运输线路坡度一般为3—5‰。
4、轨道的接头应平整,其轨面及内侧错位均不应大于2mm,螺栓、夹片必须齐全。
直线段两侧钢轨的接头应对齐,在弯疲乏上两侧钢轨接头须错开,错开长度宜为轨长1/3—1/4。
说明:错距不宜小于3m,使用的短轨最小长度不得小于2m。
5、钢轨接头的间隙,直线段不应大于5mm,曲线段不应大于8mm,当采用焊接时,焊缝不应有裂纹。
宝积山煤矿窄轨铺设标准及管理制度矿各单位:为了进一步强化安全运输管理,确保我矿安全生产,加强井下窄轨标准化管理,依据《煤矿安全规程》《煤矿窄轨铁道维修质量标准》和矿相关管理制度,现制定宝积山煤矿窄轨铺设标准及管理制度,要求各单位必须认真贯彻执行。
一、轨道铺设质量标准1、轨道中心线:单轨中心线应符合设计要求,偏差不大于±50mm ;双轨中心线间距应不小于设计标准值、不大于设计值20㎜,双轨的中心线位置与设计位置的偏差不大于±50㎜。
2、坡度与标高:轨面的实际标高与设计标高的偏差不大于±50㎜;坡度误差50米内不超过1/1000,即50米内高差不超过50mm。
量取腰线至轨面的垂距。
3、接头平整度:轨道接头处,两轨面高低错差和内侧左右错差都不得大于2㎜。
4、轨面前后高低:直线段目视平顺,用10米玄量轨面前后高低不超过10㎜。
用单股细尼龙线检查接头处前后各5m。
曲线段目视平顺、过渡圆滑。
5、轨距:轨距应符合标准要求(规定为600mm),曲线段加宽5mm,直线段和加宽后的曲线段轨距上偏差为+5mm,下偏差为-2mm。
在接头前后5 m内检查,在轨面以下5㎜处测量。
6、水平:直线段两股钢轨应水平,两轨面高低差不得大于5㎜。
曲线段外轨抬高15mm,加高后误差不得大于5㎜。
7、轨缝:道接头间隙不大于5㎜。
8、轨枕:轨枕的规格和数量应符合标准要求,24Kg/m钢轨枕木规格:1200mm×160mm×140mm。
轨枕间距应符合要求,规定枕木中对中间距800mm,偏差不得超过50mm。
无腐朽、损坏、断裂至不起作用的失效轨枕。
道岔处应加密轨枕,不得出现浮枕。
枕木必须与钢轨垂直,枕木间必须相互平行且排列整齐。
9、道床:道碴材质和粒度符合标准,道碴厚度不小于100㎜(各别底板突出处不小于50㎜),道床整洁,枕木外露1/3,应做到无浮煤、无淤泥、无积水。
10、道钉:规格与轨型配套,质量符合要求,呈“倒八字”形,数量齐全,浮离不大于2㎜。
煤矿轨道及道岔安装标准1、轨道的辅设标准1.1 矿井井下运输大巷辅设轨道必须使用轨型为30kg/m及以上的轨道,斜巷及采区等区域辅设轨道可根据设计选择轨型,但轨型不得低于22kg/m。
1.2 轨道扣件必须齐全、紧固并与轨型相符。
轨道接头必须使用合格的道夹板,并用4 条螺栓固定,井下辅设轨道如需改变轨道型号,不同型号轨道接头必须使用合适的异形道夹板,道夹板不得有断裂或少眼等现象。
1.3 所有轨道接头间距不得大于5mm,高低和左右错差不得大于2mm。
1.4 轨道方向应符合标准,目视直顺,不得有硬弯。
主要运输线路轨道直线段应目视直顺,用10m 弦量不超过10mm(煤业子公司在特殊条件下,局部巷道底鼓较严重区段用30m 弦量不超过50mm);曲线段,目视圆顺,用2m 弦量相邻正矢差半径50m 以下不超过3mm。
1.5 轨道轨面前后高低应目视平顺,明显变坡点处不得有接头,应根据巷道变坡处的弯曲半径,采用圆弧过渡。
主要运输线路轨面前后高低允许偏差用10m 弦量不超过10mm(煤业子公司在特殊条件下,局部巷道底鼓较严重区段用30m 弦量不超过50mm)。
1.6 接头采用悬接时,30kg/m 型号轨道轨枕距接头距离为240mm,偏差不超过30mm,22kg/m 型号轨道轨枕距接头距离为220mm,偏差不超过30mm;接头采用承接时,接头处共3 根轨枕,中间一根在两轨道的接头处,另两根分别距中间轨枕240mm (30kg/m 轨道)、220mm(22kg/m 轨道);直线段应对接,相对错距不大于50mm;曲线段应错接,相对错距不小于2m。
1.7 主要运输线路轨道单轨中心线符合设计要求,偏差为设计值的±50mm;双轨中心线的间距不小于设计要求,不大于设计值的20mm,双轨的中心位置与设计位置的偏移不大于50mm。
1.8 主要运输线路轨道轨面的实际标高与设计标高偏差为±50mm;坡度50m 内误差不超过1/1000,高差不超过50mm。
I、旧课复习:
II、导入新课
III、新课讲授
第一节轨道
一、轨道的结构
轨道由道碴、轨枕、钢轨及连接零件等组成。
轨道铺设的好坏,是矿车能否正常行驶的关键。
轨道铺设必须牢固而稳定;轨道线路应力求成直线,坡度要合乎要求,同时尽量保持平坦一致;弯道的曲率半径应尽量大些。
1、道碴就是铺在路基上的石子。
它的作用是承受和分布轨枕上的压力,不使轨枕发生移动,减少车辆行驶的冲击和调节钢轨面的高度。
道碴材料用坚硬的石块,其块度一般不超过
40mm道碴的铺设厚度,在坡度小于10°的巷道,不应小于l0cm;10°以上的巷道,道碴厚度不应小于5cm。
为了稳定轨枕,在轨枕的底板下应挖横沟,其深度为轨枕厚度的2/3。
轨枕的作用是用来承受钢轨的压力,并将压力传递到道碴上去;保持两条钢轨的差距,防止轨道移动。
轨枕铺设在道碴里,轨枕的材料有
1木质的和钢筋混凝土的两种,木轨枕多用松木和杉木制成。
钢筋混凝土轨枕强度大、坚固、稳定性好、使用寿命长、维护费用小、节约木材,但成本较贵。
2、钢轨的作用是直接支承着行驶列车的车轮,承受列车负荷传给枕木,形成平滑而坚固的轨道,减少列车的运行阻力。
矿井轨道用的钢轨都是标准钢轨。
钢轨规格以每米长的质量表示,有重轨与轻轨两类,超过24Kg/m的称重轨。
在煤矿主要运输大巷常采用24Kg/m的钢轨;(年产量有关)运输不频繁的巷道选用18Kg/m的钢轨;上下山、顺槽采用15Kg/m的钢轨;通风、掘进与运输量小的巷道多选用11 Kg/m的钢轨。
二、轨距轮缘距及弯道
1、轨距轮缘距
轨距就是两条钢轨的轨头内侧距离Sg,而两轮轮缘外侧距离SL叫做轮缘距。
为了防止矿车轮缘被钢轨卡住,一般要求Sg比SL大l0mm的间隙,此间隙不能太大,否则车轮会发生摆动。
煤矿采用的标准轨距为600,900mm两种,根据煤矿设计规范规定,今后新建矿井为了施工和生产时的轨距一致,窄轨运输井上下统一为600mm。
2、弯道
2轨道线路在弯道处的铺设要注意三个问题:外轨抬高;轨距加宽;有足够的弯道半径。
1)弯道处外轨抬高
当车辆经过弯道时,由于离心力的作用,使车轮轮缘向外轨挤压,不仅使钢轨与轮缘磨损加重,而且也增加了运行阻力,甚至造成翻车事故。
为了消除离心力的影响,在弯道处要将外轨抬高一个△h值。
△h值与弯道半径、轨距、车辆运行速度有关。
运行速度越大,弯道半径越小则外轨抬高值越大。
外轨抬高值亦可从表5-2查取。
2)弯道处轨距加宽
当在弯道上行驶时,因矿车两根主轴固定在车架上,(汽车不同)其轴线不能和弯道半径在个方向上,矿车在弯道上成弦状布置一故车轮的轮缘就不与轨道平行,使轮缘与钢轨磨损加剧,当轴距较大且弯道半径又小时,轮对将被钢轨卡住,或被挤出轨面而掉道。
所以在弯道处应将轨距适当加宽,轴距越大,弯道半径越小,轨距加宽量就越大。
通常,加宽量在5一15mm范围内,轨距加宽的方法是外轨不动,内轨向里移。
3)弯道半径
由于车辆在弯道处行驶会产生离心力扩而离心力的数值是随行车
3速度的增加和弯道半径的减小而增大矛下为保证车辆在弯道上的正常运行,煤矿井下规定的最小弯道半径为
三、煤矿安全353条
(1)当行车速度V≤1.5m/s时,弯道半径不应小于通过车辆轴距Sz的7倍。
(2)当1.5m/s < v≤3. 5m/s时,R≥10 Sz;
(3)当v>3.5m/g时,R≥15Sz;
(4)当弯道的弯曲角大于900时,R≥10Sz。
4。
