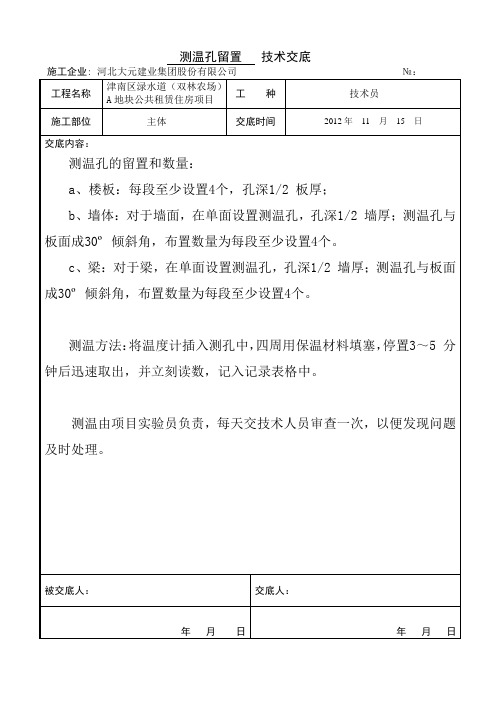

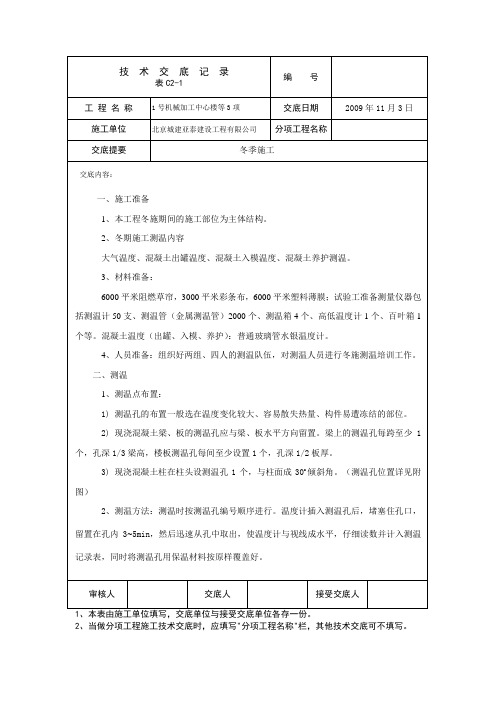

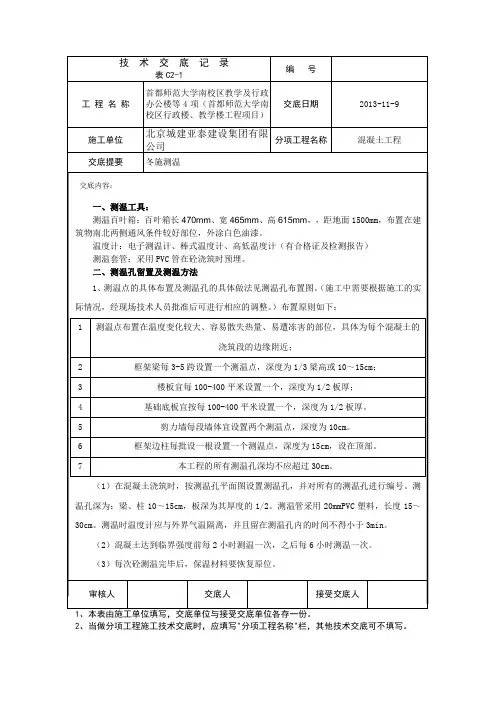

冬施测温孔的留置
- 格式:doc
- 大小:38.50 KB
- 文档页数:8

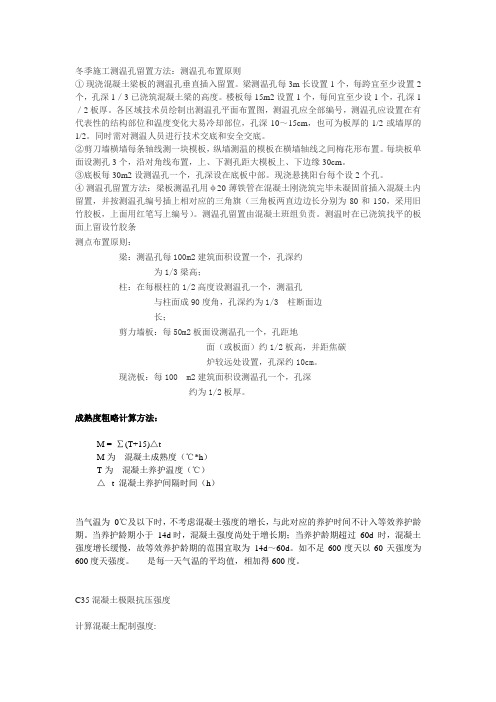

冬季施工混凝土测温的有关规定在离建筑物10m以外,距地面高度1.5m,通风条件较好的地方安装规格不小于300*300*400的白色百叶箱。
测温起止时间指室外日平均气温连续5d低于5℃时起,至室外日平均气温连续5d高于5℃冬施结束;1、混凝土搅拌测温记录冬季混凝土施工时,应进行搅拌测温(包括现场搅拌、商品混凝土)并记录。
混凝土冬施搅拌测温记录包括大气温度、原材料温度、出罐温度、入模温度等。
测温的具体要求应有书面技术交底,执行人必须按照规定操作。
一般为:对于已搅拌好的砼,要经常检查砼出罐和入模温度(每班不少于4次)要求砼或砂浆出罐温度不低于10℃,入模温度不低于5℃。
原始记录签字完毕后交资料员归档。
“现场搅拌或商品混凝土”字样填人“备注”栏。
表格中各温度值需标注正负号。
2、混凝土养护测温记录(1)混凝土的冬期施工应符合国家现行标准《建筑工程冬期施工规程》(JGJl04)和施工技术方案的规定。
(2)掺加防冻剂的混凝土未达到抗冻临界强度(4MPa)之前每隔2h 测量一次,达到抗冻临界强度(4MPa)且温度变化正常,测温间隔时间可由2h调整为6h。
测温次数控制:砼浇筑完及时测一次温度做为第一次测温,以后每2小时测一次,连测三天,三天后改为每4小时测一次(早8:00、晚8:00、夜2:00)至砼温度0℃为终结。
(3)混凝土冬施养护测温应先绘制测温点布置图(标明具体部位名称),包括测温点的部位、深度等。
测温记录应包括大气温度、各测温孔的实测温度、同一时间测得的各测温孔的平均温度和间隔时间等。
此外还应进行成熟度计算(本次、累计)。
表格中各温度值需标注正负号。
(4)关于测温的项目、测温次数和测温孔设置按要求执行现行有关标准规定。
①测温孔位置的选择,选择在温度变化大、容易散失热量的部位、易于遭受冻结的部位,西北部或前阴的地方应多设置,测温孔的口不迎风设置,且临时封闭。
预埋测温管:砼浇筑完在未覆盖前,要预埋测温管,具体预埋的位置和数量,要事先绘出测温点布置图,每个测温点要做好编号。
冬施混凝土测温方案1、测温意义冬期混凝土施工时,混凝土内部水泥水化热高,而周围环境的气温较低,必须通过测温工作了解混凝土的内部温度,并根据测温结果指导混凝土外部的保温、保湿等工作,以减小混凝土内外温差以及混凝土表面与外部环境的温差,保证混凝土在达到临界强度之前不至于受冻,确保混凝土的后期质量和控制混凝土的裂缝,提高混凝土的质量。
2、测温管理制度设置专职测温工及技术管理人员,测温工应将当日测温表项目填写完整、签名后,及时交给技术管理人员,以此推算温度变化趋势,及时确认是否增加覆盖或采取其它措施。
在混凝土浇注完成后即测一次,作为第一次测温,以后每两小时测一次,连测三天,三天后改为每4小时测一次,连测14天。
3、测温仪器的选择及测点布置①仪器选择本工程的测温仪器全部采用温度计进行测温。
②测温点的布置测温孔留设在温度变化大、热量容易散失或易于遭受冻结的部位,其中底板及顶板平面按不少于50m2/孔的原则布置,沿板的高度可分为表面测温点、中部测温点,表面测温点的高度为表面标高下返50mm;中部测温点的高度为表面标高下返1/2板厚,表面测温点和中部测温点间隔布置;墙体测温点布置于墙体上口、中间、下口(距迎土面0.3m)部位,其中中间为中部测温点,上口和下口为表面测温点。
4、测温孔的预留及测温方法使用温度计测温时,预先按照测温点布置图埋好钢管,测温时将温度计放入,端口用岩棉塞住,三分钟以后读数。
注意为防止漏水,钢管上焊止水环。
5、测温注意事项严密监测混凝土的温升情况,根据温度记录,增减保温材料厚度或层数。
控制混凝土中心温度与表面温度之差小于25℃,拆模后的混凝土表面温度与环境温度之差小于20℃。
当混凝土中心温度与表面温度之差超过25℃时,可增加保温材料厚度或层数。
每天应测量当天最高、最低温度,大气温度每天至少测量4次,分别是早晨6点、中午12点、下午2点和傍晚6点,以便于了解混凝土外界的温度变化,及时采取措施确保混凝土质量。

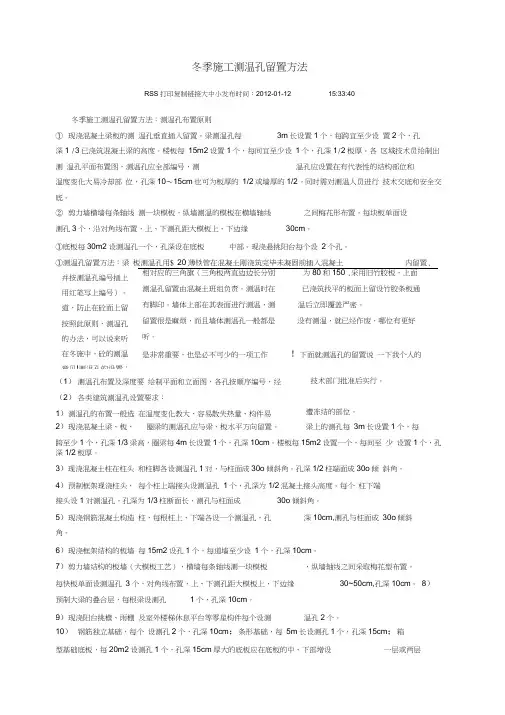

冬季施工测温孔留置方法RSS 打印复制链接大中小发布时间:2012-01-1215:33:40冬季施工测温孔留置方法:测温孔布置原则① 现浇混凝土梁板的测 温孔垂直插入留置。
梁测温孔每3m 长设置1个,每跨宜至少设 置2个,孔深1 /3已浇筑混凝土梁的高度。
楼板每 15m2设置1个,每间宜至少设 1个,孔深1/2板厚。
各 区域技术员绘制出测 温孔平面布置图,测温孔应全部编号,测温孔应设置在有代表性的结构部位和温度变化大易冷却部 位,孔深10〜15cm 也可为板厚的 1/2或墙厚的1/2。
同时需对测温人员进行 技术交底和安全交底。
② 剪力墙横墙每条轴线 测一块模板,纵墙测温的模板在横墙轴线 之间梅花形布置。
每块板单面设测孔3个,沿对角线布置,上、下测孔距大模板上、下边缘 30cm 。
①底板每30m2设测温孔一个,孔深设在底板中部。
现浇悬挑阳台每个设 2个孔。
①测温孔留置方法:梁 板测温孔用$ 20薄铁管在混凝土刚浇筑完毕未凝固前插入混凝土 内留置,并按测温孔编号插上 用红笔写上编号)。
道,防止在砼面上留 按照此原则,测温孔 的办法,可以说来听 在冬施中,砼的测温意见!测温孔的设置:相对应的三角旗(三角板两直边边长分别 为80和150 ,采用旧竹胶板,上面测温孔留置由混凝土班组负责。
测温时在 已浇筑找平的板面上留设竹胶条板通 有脚印。
墙体上部在其表面进行测温,测 温后立即覆盖严密。
留置很是麻烦,而且墙体测温孔一般都是 没有测温,就已经作废,哪位有更好听。
是非常重要,也是必不可少的一项工作!下面就测温孔的留置说 一下我个人的(1) 测温孔布置及深度要 绘制平面和立面图,各孔按顺序编号,经 (2) 各类建筑测温孔设置要求:1) 测温孔的布置一般选 在温度变化教大、容易散失热量、构件易 2) 现浇混凝土梁、板、圈梁的测温孔应与梁、板水平方向留置。
跨至少1个,孔深1/3梁高,圈梁每4m 长设置1个,孔深10cm 。
冬季施工测温孔留置方法:测温孔布置原则①现浇混凝土梁板的测温孔垂直插入留置。
梁测温孔每3m长设置1个,每跨宜至少设置2个,孔深1/3已浇筑混凝土梁的高度。
楼板每15m2设置1个,每间宜至少设1个,孔深1/2板厚。
各区域技术员绘制出测温孔平面布置图,测温孔应全部编号,测温孔应设置在有代表性的结构部位和温度变化大易冷却部位,孔深10~15cm,也可为板厚的1/2或墙厚的1/2。
同时需对测温人员进行技术交底和安全交底。
②剪刀墙横墙每条轴线测一块模板,纵墙测温的模板在横墙轴线之间梅花形布置。
每块板单面设测孔3个,沿对角线布置,上、下测孔距大模板上、下边缘30cm。
③底板每30m2设测温孔一个,孔深设在底板中部。
现浇悬挑阳台每个设2个孔。
④测温孔留置方法:梁板测温孔用φ20薄铁管在混凝土刚浇筑完毕未凝固前插入混凝土内留置,并按测温孔编号插上相对应的三角旗(三角板两直边边长分别为80和150,采用旧竹胶板,上面用红笔写上编号)。
测温孔留置由混凝土班组负责。
测温时在已浇筑找平的板面上留设竹胶条测点布置原则:梁:测温孔每100m2建筑面积设置一个,孔深约为1/3梁高;柱:在每根柱的1/2高度设测温孔一个,测温孔与柱面成90度角,孔深约为1/3 柱断面边长;剪力墙板:每50m2板面设测温孔一个,孔距地面(或板面)约1/2板高,并距焦碳炉较远处设置,孔深约10cm。
现浇板:每100 m2建筑面积设测温孔一个,孔深约为1/2板厚。
成熟度粗略计算方法:M = ∑(T+15)△tM为混凝土成熟度(℃*h)T为混凝土养护温度(℃)△t 混凝土养护间隔时间(h)当气温为0℃及以下时,不考虑混凝土强度的增长,与此对应的养护时间不计入等效养护龄期。
当养护龄期小于14d时,混凝土强度尚处于增长期;当养护龄期超过60d 时,混凝土强度增长缓慢,故等效养护龄期的范围宜取为14d~60d。
如不足600度天以60天强度为600度天强度。
是每一天气温的平均值,相加得600度。

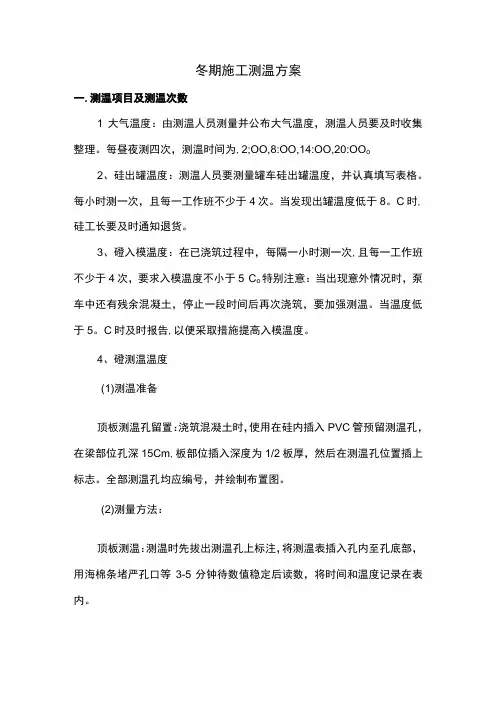

冬期施工测温方案一.测温项目及测温次数1大气温度:由测温人员测量并公布大气温度,测温人员要及时收集整理。
每昼夜测四次,测温时间为,2;OO,8:OO,14:OO,20:OO o2、硅出罐温度:测温人员要测量罐车硅出罐温度,并认真填写表格。
每小时测一次,且每一工作班不少于4次。
当发现出罐温度低于8。
C时,硅工长要及时通知退货。
3、磴入模温度:在已浇筑过程中,每隔一小时测一次,且每一工作班不少于4次,要求入模温度不小于5°C o特别注意:当出现意外情况时,泵车中还有残余混凝土,停止一段时间后再次浇筑,要加强测温。
当温度低于5。
C时及时报告,以便采取措施提高入模温度。
4、磴测温温度(1)测温准备顶板测温孔留置:浇筑混凝土时,使用在硅内插入PVC管预留测温孔,在梁部位孔深15Cm,板部位插入深度为1/2板厚,然后在测温孔位置插上标志。
全部测温孔均应编号,并绘制布置图。
(2)测量方法:顶板测温:测温时先拔出测温孔上标注,将测温表插入孔内至孔底部,用海棉条堵严孔口等3-5分钟待数值稳定后读数,将时间和温度记录在表内。
核心筒测温:测温孔留置在每层墙体上表面及墙体夕,测温方法同顶板。
测温次数:自碎入模时开始,在强度未达到4.0Mpa以前,每2小时测温一次温度,达到临界强度值后每6小时测试一次,测温一直保持到混凝土温度达到O o C o5)检查同条件养护试块的养护条件是否与施工现场结构养护条件相一致。
二、测温孔的设置1剪力墙部位每隔十米预留一点,在相应位置上部及墙体层高中部各预留一个测温孔,四个大角各设为一点。
2、楼板测温孔位置及测温孔编号测温时附图。
3、测温孔测温要求(1)测温时测温表面应采取措施与外界气温隔离。
(2)测温后覆盖保温材料,并把标注插在测温孔内,并用棉丝将钢管堵住,防止进入杂质,引起洞口堵塞。
(3海次所测数据按测温孔编号填在测温记录表中记录做到:原始、完整、工整。
特别注意负温度用〃-〃表示。
冬施测温孔的留置对于施工缝的留置,在网上有许多的讨论,在这里想和大家综合起来讨论一下,希望能够形成一个总结式的主题.1.对于柱中施工缝的留置,是否可以留在柱的中部任何位置,只要施工缝处理得好的话,.2.在梁式筏基础中,梁是否可以两次浇筑,哪里有明确的规定吗.3.在较大框架中,如为正方形或为井字梁,或是主次梁分别不是很大,而施工时,混凝土又不可能一次浇筑完毕时,你会怎么办.4.在楼梯的施工中,你可能做到,施工缝留在梯段的三分之一处吗,如果把施工缝留在楼梯梁处,可以吗,留在这里,你觉得对于结构有多大的影响.你在施工时,对于楼梯的施工缝是如何处理的.5对于施工缝的处理,你有什么好的方法吧,如一般的施工过程中,对于先浇的混凝土,与后浇的混凝土,很容易在先浇的混凝土与模板相接触处,灰浆流入,在接槎处产生两层皮,且拆模后宏观效果也非常不好,你有什么好的方法吗.6.在砖混结构中,如果把施工缝留在圈梁的一半处,即避免在板内留施工缝,你觉得这种方法可行吗,对于结构有什么样的不利影响.B施工缝缝的留置应注意:D基础底板的浇筑。
根据相关规范,我们是这样设置测温孔的:间距6米,呈梅花形布置E我们现在就在冬施,用的就是用PVC管插入入柱混凝土内5cm。
合模后在模板上打孔,插入的PVC管一端用胶带包住,防止混凝土进入PVC管,用绑丝固定一下。
F测温孔用Φ10mm长250mm的白铁管埋置在结构中,白铁管应封严下口,并加锡焊焊缝,管内放10cm深的机油。
测温孔的埋置深度: 梁、柱、基础中为10~20cm,测温管应露出结构表面50mm以上,在梁、板等水平结构中应垂直插入,在墙柱等垂直构件中,测温孔与水平成30°角。
G测温时温度计插入测温孔的时间最短不得少于3分钟,读数要快、准,测温后将测温孔塞紧并盖好保温材料。
1、人员准备:设专人负责测温工作,并于开始测温前组织培训和考试。
2、必备工具的准备:测温百页箱:规格不小于300mm×300mm×400mm,且安装于建筑物 10m以外,距地高度约1.5m,通风条件比较好的地方。
冬季施工测温孔留置方法概述:在冬季进行施工工作时,温度的监测是非常重要的。
为了准确测量温度,通常需要安装一些测温孔。
本文将介绍在冬季施工中留置测温孔的几种方法。
方法一:珐琅测温孔珐琅测温孔是一种常用的测温孔留置方法。
首先,选择合适的位置,并将测温孔大小与温度计相匹配。
然后,使用珐琅材料覆盖测温孔,并用焊接或者胶水固定在所选择的位置上。
珐琅测温孔可在低温环境下提供较好的保温效果,并且具有较强的耐久性和耐腐蚀性。
方法二:钻孔测温孔钻孔测温孔是一种常见且有效的留置方法。
使用钻孔机具备相应的钻头,在所需位置上钻孔,直至达到合适的深度。
然后,将测温孔插入钻孔中并固定。
确保钻孔的深度和直径都符合测温要求。
此方法适用于各种材料,如混凝土、钢板等。
方法三:焊接测温孔焊接测温孔是一种常用的留置方法,特别适用于金属结构。
首先,选择合适的位置,并使用电焊设备在此位置上进行焊接。
然后,根据测温孔的尺寸,制作合适大小的金属通道,并将其与焊接位置相连接。
最后,将测温孔插入金属通道并进行固定。
确保焊接质量可靠,以免影响测温准确性。
方法四:胶粘剂测温孔胶粘剂测温孔适用于需要暂时安装测温孔的场合。
首先,选择合适的位置,并使用胶粘剂涂抹在该位置上。
然后,将测温孔插入胶粘剂中,并用压力使其固定。
此方法简单易行,但需注意胶粘剂的选择,要确保其耐低温性能以及与测温孔的密封性。
方法五:橡胶测温孔橡胶测温孔是一种常用的留置方法,特别适用于复杂形状的结构。
首先,选择合适的位置,并将橡胶材料剪裁成合适大小的形状。
然后,在所需位置上涂抹一层胶水,将橡胶测温孔放置于胶水上,并用压力固定。
橡胶测温孔具有良好的弹性和密封性,以及优异的抗寒性能。
总结:留置测温孔是冬季施工中不可或缺的一项工作。
根据不同的需求和材料,可以选择适用的留置方法。
珐琅测温孔、钻孔测温孔、焊接测温孔、胶粘剂测温孔和橡胶测温孔是最常见的几种方法。
在进行施工前,务必熟悉不同方法的特点和使用技巧,并根据实际情况进行选择。
冬季施工测温xx布置的原则和依据主要依据《建筑工程冬期施工规程》(JGJ104)及各地地方标准(各地资料填写范例里有详细说明)1、测温孔的形成采用棒式温度计进行测温,在各测温点设置孔洞,为在混凝土中形成测温孔,可用PVC管,直径10~15㎜,底部封闭,上口敞开,长度根据结构不同而设。
也可用10~12钢筋短棒,浇筑于混凝土中,在混凝土终凝后拨出。
在测温孔内放置温度计,并用棉花塞实,即可读数。
2、测温孔的布置一般选择在温度变化大,容易散失热量的部位,易于受冻的部位,西北部或背阴处的地方多设置。
测温孔不应该迎风设置,测温孔应有临时封闭。
3、xx测温xx布置位置当每跨梁长度大于4米时,测温孔的设置部位在跨中设置一点,两侧处各设置一点。
当每跨梁的长度小于4米时,测温孔应在梁两侧处各设置一点。
梁上的测温点应垂直于梁的轴线,孔深度为10㎝~15㎝。
4、柱测温孔的布置根据平面布置图在柱上设置测温孔,当柱高度大于4米时,测温孔设置3点,在柱中设置一点()在柱两端处各设置一点。
当柱高度小于4米时,测温孔在柱中设置一点(),在柱底部处设置一点。
孔深为10㎝~15㎝,并与柱面成倾斜角30度。
5、现浇楼板、底板现浇楼板的测温孔布置应按纵横方向不大于10米(大面积可适当放宽)间距布置。
每间房间面积不大于40平方米,可设置测温孔一个。
测温孔应垂直于板面,孔深为10㎝~15㎝或板厚的。
6、现浇混凝土板墙墙最大宽度在20㎝和20㎝以内时,可单面设置测温点,测温孔深度为墙厚的或10㎝~15㎝。
当墙厚度大于20㎝时,要双面设置,孔深为墙厚度的或10㎝~15㎝。
测温孔与板墙成30度倾斜角。
大面积墙面测温孔按纵横方向均不超过5米间距布置,每块墙的面积小于20平方米时,每面可设置一个测温点。
冬季混凝土测温方案一、测温孔的布置及做法1.测温孔布置及深度柱:每根柱的柱头设1测孔,且尽量位于迎风面,孔深为柱1/3断面边长尺寸。
墙体:每道墙体顶部分别在转角及中部共设三个测温孔,相邻墙体转角只设一个;孔深为墙体厚度l∕2o梁:每道梁顶部分别在两端及中部共设三个测温孔,相邻梁交点及转角只设一个;孔深为梁高l∕3o板:每块板中心设一测温孔孔深为板厚度1/2。
2、测温孔做法根据测温点布置图(具体测温点布置图随工程进度及冬施期限而定)和1中要求,测温孔采用预埋内径12mm金属套管制作。
注意留孔时要有专人看管,以防施工踩(压)实测温孔。
二.现场测温安排每2小时一次测温共测3天;如3天强度小于4Mpa,则每2小时一次测温天数由备用试块实验来判定。
1.现场测温结束时间已达到临界强度,且拆模后混凝土表面温度与环境温差≤15o*硅的降温速度不超过5Dh、测温孔的温度和大气温度接近。
2、测温操作要求现场设5个已测温标识牌(挂或立在测温的结构上),画上固定表格,测温的同时把记录填写在此表上。
温度计放入测温孔后至少3分钟才能测温。
在测温过程中。
如室外气温突然下降至低于预计值,应立即补加保温层或采取其它措施,防止已过早受冻。
采用普通温度计时,读数要快,眼睛必须与温度计的液体柱顶面相平;采用光源照射读数,光源要平照。
三、加强测温工作的管理1.测温记录表由配属队伍现场专职测温员徐小江填写。
2、测温记录必须真实、准确、完整,字迹工整,不得涂改。
3、测温员必须经过培训,了解冬施碎的性质、测温要求,对现场覆盖不严、温差过大、碎温度过高或过低等不正常现象要有很灵敏的反应,并及时向经理部有关人员和配属队伍技术负责人反映实际情况。
4、每次测温填写硅测温标识牌。
5、每次测完温,要立即把签字完整的测温记录表报送技术负责人和项目工程部审核后在协调部归档(逢夜间交经理部值班人员1四.磴试块的制作与养护在每层设一600(宽)χ600(厚)×1000高试块同条件养护钢筋笼子,靠墙放置,并在笼子上设标签,标明单体工程同条件试块分段号(部位\在常温磴试块的基础上增设三组同条件试块:用于临界强度判定一组。
【专业知识】混凝土冬期施工测温孔设置要求【学员问题】混凝土冬期施工测温孔设置要求?【解答】(1)全部测温孔应由现场技术负责人组织有关人员绘制测温孔布置图,并逐一编号(包括位置和深度)。
(2)测温时,温度计应采取与外界气温隔离措施,并留置在测温孔内不少于3min.(3)测温孔的设置:一般应选择温度变化较大,容易散失热量,构件易受冻部位(西北部或背阴部位)。
①现浇混凝土梁。
测温孔应垂直于梁轴线,每3m设置一个,每跨至少一个,孔深1/3梁高。
圈梁每跨,每3m至少一个,孔深10cm.②现浇混凝土板(包括基础底板)。
每15㎡设置一个,每间至少设置一个,孔深1/2板厚,测孔垂直于板面。
对于箱型底板,每20㎡设置测孔设置一个,孔深15cm.厚大的底板应在板中、下部增设一层或两层测温点,以掌握混凝土的内部温度,测孔垂直于板面。
③柱在柱头和柱脚各设置测温孔2个,与柱面成30°倾斜角。
孔深1/2柱断面边长。
④砖混结构构造柱。
每根柱上下各设置一个测温孔,与柱面成30°倾斜角,孔深10cm.⑤条形基础。
每5m长设置测温孔1个,孔深15cm.⑥现浇框架结构的墙体。
当墙体厚度小于等于20cm时,应单面设置测温孔,孔深1/2墙厚;当墙厚>20cm时,可双面设设置测温孔,孔深1/3墙厚且不小于10cm.测温孔与板面成30°倾斜角。
每15㎡设置测孔设置一个,每道墙至少设置一个,孔深10cm.大面积墙体测温孔按纵、横方向不大于5m的间距设置。
⑦框架剪力墙结构(大模板工艺)。
墙体横墙每条轴线测一块模板,纵墙轴线之间采取梅花形布置,每块板单面设置测温孔3个,对角线布置,上、下测孔距大模板边缘30cm~50cm,孔深10cm.⑧现浇阳台挑檐、雨罩及室外楼梯休息平台等零星构件。
凡以个为单位的,每个设置测温孔2个。
凡以长度为单位的,宜每隔约3m~4m设置1个测温孔。
孔深1/2板厚。
以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。
冬季施工试块留置要求
一、顶板
1、拆模1-2组
2、标养每段1组
3、临界1
4、同转标1组
5、结构实体视情况
6、增加7天预警1组
二、墙体
1、标养
2、临界
3、同转标
4、外挂架
5、实体
6、增加7天预警1组
以上试块制作时,必须粘贴标记,写明强度、部位、日期、编号等
结构实体、临界、拆模、同转标、外挂架强度,以上试块必须放在现场,专人负责。
防止丢失。
+
冬季施工混凝土测温技术要求
1、混凝土测温孔严格按照布点图留置,顶板孔深5-7cm,墙体深度15cm。
测温孔外露一端必须用油漆做出明显标记,按图编号。
测温孔必须将外露一端封闭。
2、混凝土浇筑完成以后,应间隔2小时测温一次,混凝土达到临界强度以后,每6小时测温一次,总测温时间不少于7天。
3、测温记录如实填写,不得造假。
每周五上交前一周的测温记录。
4、试块每次浇筑混凝土必须制作,并当场标明:楼号、部位、强度、日期以及试块编号。
5、拆模后,除标养试块及时送实验室外(可存留到送走前),其他试块拆除以后,必须当天送到浇筑部位,按照现场条件做好保温。
6、实验室内部做好制作台账,每天清理实验室场地。
7、试模不要刷油太多,应倒扣放置。
冬季施工混凝土测温的有关规定2016-09-22 梁先生upi...转自专治牙痛冬季施工混凝土测温的有关规定在离建筑物10m以外,距地面高度1.5m,通风条件较好的地方安装规格不小于300*300*400的白色百叶箱。
测温起止时间指室外日平均气温连续5d 低于5℃时起,至室外日平均气温连续5d高于5℃冬施结束;1、混凝土搅拌测温记录冬季混凝土施工时,应进行搅拌测温(包括现场搅拌、商品混凝土)并记录。
混凝土冬施搅拌测温记录包括大气温度、原材料温度、出罐温度、入模温度等。
测温的具体要求应有书面技术交底,执行人必须按照规定操作。
一般为:对于已搅拌好的砼,要经常检查砼出罐和入模温度(每班不少于4次)要求砼或砂浆出罐温度不低于10℃,入模温度不低于5℃。
原始记录签字完毕后交资料员归档。
“现场搅拌或商品混凝土”字样填人“备注”栏。
表格中各温度值需标注正负号。
2、混凝土养护测温记录(1)混凝土的冬期施工应符合国家现行标准《建筑工程冬期施工规程》(JGJl04)和施工技术方案的规定。
(2)掺加防冻剂的混凝土未达到抗冻临界强度(4MPa)之前每隔2h测量一次,达到抗冻临界强度(4MPa)且温度变化正常,测温间隔时间可由2h调整为6h。
测温次数控制:砼浇筑完及时测一次温度做为第一次测温,以后每2小时测一次,连测三天,三天后改为每4小时测一次(早8:00、晚8:00、夜2:00)至砼温度0℃为终结。
(3)混凝土冬施养护测温应先绘制测温点布置图(标明具体部位名称),包括测温点的部位、深度等。
测温记录应包括大气温度、各测温孔的实测温度、同一时间测得的各测温孔的平均温度和间隔时间等。
此外还应进行成熟度计算(本次、累计)。
表格中各温度值需标注正负号。
(4)关于测温的项目、测温次数和测温孔设置按要求执行现行有关标准规定。
①测温孔位置的选择,选择在温度变化大、容易散失热量的部位、易于遭受冻结的部位,西北部或前阴的地方应多设置,测温孔的口不迎风设置,且临时封闭。
18#楼冬季施工测温技术要求1、冬施测温要求1.1 大气测温时间:在施工现场设立百叶箱设置在距离建筑物10m,距地1.5m处,通风较好的地方。
百叶箱并在其内部放置自动温度记录仪(使用最高、最低温度计),室外气温测量最高、最低气温,环境温度每昼夜不少于四次,一般施工记录2:00、8:00、14:00、20:00的大气温度实测值;同时在现场设置天气预报板,每天早晨写明当天的天气预报情况。
1.2 混凝土测温要求:混凝土到达现场出罐温度按热工计算确定出罐温度不低于10℃,且浇筑入模温度不应低于5℃,混凝土搅拌机棚温度、混凝土出机、浇筑、入模温度每一工作班不少于4次。
1.3混凝土采用负温养护法时,在达到受冻临界强度之前每隔2h测量一次温度。
在混凝土达到受冻临界强度后,可停止测温。
2、冬施混凝土试件留置要求2.1 普通混凝土试件应在混凝土浇筑地点随机取样制作,试件的留置(每组3块试件)应符合以下规定:1)当一次连续浇筑超过1000m3时,同一配合比混凝土,每200m3混凝土取样不得少于一次。
连续浇筑混凝土数量≤1000m3时,每100m3取样一次。
2)每工作班拌制同配合比的混凝土不足100m3时,其取样不得少于一次。
3)每一现浇楼层同配合比的混凝土,其取样不得少于一次。
4)每次取样至少留置一组标准试件,留置三组同条件养护试件作为判定拆模强度试块及用于结构实体检验的同条件试块。
2.2 抗渗混凝土试件,在混凝土浇筑地点随机取样制作,试件留置取样规定:同一混凝土强度等级、抗渗等级、同一配合比,生产工艺基本相同,每单位工程不得少于两组抗渗试块(每组6个试块)。
2.3 冬施砼试块留置,应符合有关规定外每次浇筑混凝土尚应增加:1)不少于两组与结构同条件养护试块,分别用于检验受冻前的砼强度和同条件转标养的砼强度,其中临界强度试块每一流水段留置一组,同条件转标养试块留置组数与标养对应;2)在有抗渗部位的流水段中应留置抗渗试件,用于同条件转标养的砼强度,留置组数与普通抗渗试件对应。
对于施工缝的留置,在网上有许多的讨论,在这里想和大家综合起来讨论一下,希望能够形成一个总结式的主题.1.对于柱中施工缝的留置,是否可以留在柱的中部任何位置,只要施工缝处理得好的话,.2.在梁式筏基础中,梁是否可以两次浇筑,哪里有明确的规定吗.3.在较大框架中,如为正方形或为井字梁,或是主次梁分别不是很大,而施工时,混凝土又不可能一次浇筑完毕时,你会怎么办.4.在楼梯的施工中,你可能做到,施工缝留在梯段的三分之一处吗,如果把施工缝留在楼梯梁处,可以吗,留在这里,你觉得对于结构有多大的影响.你在施工时,对于楼梯的施工缝是如何处理的.5对于施工缝的处理,你有什么好的方法吧,如一般的施工过程中,对于先浇的混凝土,与后浇的混凝土,很容易在先浇的混凝土与模板相接触处,灰浆流入,在接槎处产生两层皮,且拆模后宏观效果也非常不好,你有什么好的方法吗.6.在砖混结构中,如果把施工缝留在圈梁的一半处,即避免在板内留施工缝,你觉得这种方法可行吗,对于结构有什么样的不利影响.B施工缝缝的留置应注意:D基础底板的浇筑。
根据相关规范,我们是这样设置测温孔的:间距6米,呈梅花形布置E我们现在就在冬施,用的就是用PVC管插入入柱混凝土内5cm。
合模后在模板上打孔,插入的PVC管一端用胶带包住,防止混凝土进入PVC管,用绑丝固定一下。
F测温孔用Φ10mm长250mm的白铁管埋置在结构中,白铁管应封严下口,并加锡焊焊缝,管内放10cm深的机油。
测温孔的埋置深度: 梁、柱、基础中为10~20cm,测温管应露出结构表面50mm以上,在梁、板等水平结构中应垂直插入,在墙柱等垂直构件中,测温孔与水平成30°角。
G测温时温度计插入测温孔的时间最短不得少于3分钟,读数要快、准,测温后将测温孔塞紧并盖好保温材料。
1、人员准备:设专人负责测温工作,并于开始测温前组织培训和考试。
2、必备工具的准备:测温百页箱:规格不小于300mm×300mm×400mm,且安装于建筑物 10m以外,距地高度约1.5m,通风条件比较好的地方。
外表面刷白色油漆。
温度计:测量大气温度和环境温度,采用自动温度记录仪,测原材料温度采用玻璃液体温度计。
各种温度计在使用前均应进行校验。
3、测温孔的设置:(1) 测温孔布置及深度要绘制平面和立面图,各孔按顺序编号,经技术部门批准后实行。
(2) 各类建筑测温孔设置要求:1) 测温孔的布置一般选在温度变化教大、容易散失热量、构件易遭冻结的部位。
2) 现浇混凝土梁、板、圈梁的测温孔应与梁、板水平方向留置。
梁上的测孔每3m长设置1个,每跨至少1个,孔深1/3梁高,圈梁每4m长设置1个,孔深10cm。
楼板每15m2设置一个,每间至少设置1个,孔深1/2板厚。
3) 现浇混凝土柱在柱头和柱脚各设测温孔1对,与柱面成30o倾斜角。
孔深1/2柱端面成30o倾斜角。
4) 预制框架现浇柱头,每个柱上端接头设测温孔1个,孔深为1/2混凝土接头高度。
每个柱下端接头设1对测温孔,孔深为1/3柱断面长,测孔与柱面成30o倾斜角。
5) 现浇钢筋混凝土构造柱,每根柱上、下端各设一个测温孔,孔深10cm,测孔与柱面成30o倾斜角。
6) 现浇框架结构的板墙每15m2设孔1个,每道墙至少设1个,孔深10cm。
7) 剪力墙结构的板墙(大模板工艺),横墙每条轴线测一块模板,纵墙轴线之间采取梅花型布置。
每快板单面设测温孔3个,对角线布置,上、下测孔距大模板上、下边缘30~50cm,孔深10cm。
8) 预制大梁的叠合层,每根梁设测孔1个,孔深10cm。
9) 现浇阳台挑檐、雨棚及室外楼梯休息平台等零星构件每个设测温孔2个。
10) 钢筋独立基础,每个设测孔2个,孔深10cm;条形基础,每5m长设测孔1个,孔深15cm;箱型基础底板,每20m2设测孔1个,孔深15cm;厚大的底板应在底板的中、下部增设一层或两层测温点,以掌控混凝土的内部温度。
11) 室内抹灰工程测温:将温度计置于楼房北面房间,距地面50cm处,每50~100m2设1个。
4、测温人员的责任:(1) 记录气温度,并报告工地负责人大。
(2) 测量装饰工程的室内初始温度。
(3) 测量砂浆的上墙温度。
(4) 混凝土拌和料的温度、混凝土出罐温度、混凝土入模温度。
(5) 混凝土养护温度的测量:按要求布置测温孔,绘制测温孔分布图及编号。
按要求测量混凝土养护初始温度、大气温度等。
控制混凝土养护的初始温度和时间。
三、测温方法和要求:(一)、测温的阶段划分:1、混凝土浇注过程中的测温:a、测温对象:开盘温度(每次浇注混凝土的第一车的温度,以后浇带作为划分)、出机温度、入模温度。
b、测温方法:直接插入混凝土中 3~5分钟后取出,迅速读数。
温度计与视线成水平。
2、混凝土养护过程中的测温:a、测温孔的留置方法:根据测温点布置图,测温孔可采用预埋内径12mm金属套管制作。
注意留孔时要有专人看管,以防施工踩(压)实测温孔。
b、测温对象:养护过程中的混凝土。
c、测温方法:测温时按测温孔编号顺序进行。
温度计插入测温孔后,堵塞住孔口,留置在孔内3~5min,然后迅速从孔中取出,使温度计与视线成水平,仔细读数并计入测温记录表,同时将测温孔用保温材料按原样覆盖好。
(二)混凝土强度的估计方法:1、适用范围;本法适用于不掺外加剂在50℃以下正温养护和掺外加剂在30℃以下正温养护的混凝土,亦可用于掺防冻剂的负温混凝土。
本法适用于估算混凝土强度标准值60%以内的强度值。
2、前提条件使用本法估算混凝土强度,需要用实际工程使用的混凝土原材料和配合比,制作不少于5组混凝土立方体试件,在标准条件下养护的1、2、3、7、28d的强度值。
使用本法同时需取的现场养护混凝土的温度实测资料(温度、时间)。
3、用估算法估算混凝土强度的步骤:(三)、测温的时间划分(主要针对养护过程中的测量)测温项目测温条件测温次数测温时间混凝土养护温度 4Mpa前昼夜12次每2h一次(根据浇注砼的时间)4Mpa后昼夜4次每6h一次(根据浇注砼的时间)大气温度昼夜4次 2:00、8:00、14:00、20:00各一次工作环境水泥、水、砂、石温度混凝土砂浆出罐温度混凝土入模、砂浆上墙温度每昼夜3次每工作班 2次 7:00、15:00、21:00各一次上、下午开盘各一次(四)、具体操作1、标准养护试验结果标准养护龄期(d) 1 2 3 7抗压强度(N/mm2) 4.0 11.0 15.4 21.8从表中结果可以看出,标准养护一天混凝土的强度就可以达到4.0Mpa又结合回归分析法根据表中得数据得出此时得强度公式为:f = 29.459e-1.989/t (3)2、把f = 4.0Mpa带入公式(3)中得出, t=23.9(h)≈ 1d与上表结果大致相等。
结论:因为等效龄期等效的是20℃的标养时间。
因此,对混凝土强度的估算可以简化为对混凝土等效龄期的计算,当算得等效龄期t= 1d时,测温的时间间隔就可以从每2h一次改为每6h一次。
(五)、测温的结束时间:混凝土达到临界强度,且拆模后混凝土表面温度与环境温度差≤15℃、混凝土的降温速度不超过5С/ h、测温孔的温度和大气温度接近。
(六)、冬期浇注的混凝土在受冻前的抗压强度:掺有防冻剂的混凝土 a:室外最低气温不低于-15℃时不得小于4.0N/mm2b:室外最低气温不低于-30℃时不得小于5.0 N/mm2此为抗冻临界强度:所谓抗冻临界强度,是指新浇注的混凝土在受冻前达到一定强度,然后遭受冻结,但当恢复正温养护后混凝土的强度还能继续增长,并28d标养后其后期强度可达设计的混凝土强度标准值的95%以上,其冻结前的初期强度就是混凝土允许受冻的初期强度。
四、测温管理:1、施工现场管理人员在技术人员的指导下,负责工程的测温、保温、参加外加剂等项领导工作,每天要看测温记录,发现异常及时采取措施并汇报有关领导及技术负责人。
例如:当发现混凝土内外温差超过范围温度时应及时在混凝土表面覆盖毛毡进行保温。
2、项目技术人员要每天查询测温、保温、供热等情况和存在的问题,及时向主管领导汇报并协助现场施工管理人员解决冬施疑难问题。
3、施工测温人员在每层或每段停止测温时交一次测温记录,平时发现问题应及时向现场主管人员和技术人员汇报,以便立即采取措施。
4、对拌合物材料和防冻剂温度的测量每工作班部少于3次。
5、对出搅拌机时混凝土拌合物的温度,至少每2h测一次。
6、对灌筑前核振捣完毕的温度,至少2h测一次;如果发现拌合物出机时温度较低,除应加强运输过程的保温工作并力求缩短运距和灌筑时间外,应同时测量浇注前和振捣完毕后的温度,以便决定是否加强保温工作或采取其他措施。
7、养护期间混凝土的测量:在终凝前,低温早强混凝土每4h应进行1次;负温混凝土前三天每昼夜应进行4次,以后每昼夜至少2次(力求爱接近混凝土出现最高核最低温度时测量)。
8、在超过养护期后,混凝土可以在气温发生大变化实抽测。
五、安全措施:1、测温前,按有关操作规程检查脚手架搭设是否牢固,跳板有无探头板;凡不符合安全要求之处,应及时修理改正,经检查鉴定合格后,方可进行测温操作。
2、距地面3m以上的作业面外侧,必须绑两道牢固的防护栏杆,并设18cm高的挡脚板或绑扎防护网;利用挑出脚手架测温时,必须设1m高防护栏杆。
六、资料:1、按测温孔留置方法所布置的测温点布置图。
2、测温记录。
J冬季施工测温孔留置方法:测温孔布置原则① 现浇混凝土梁板的测温孔垂直插入留置。
梁测温孔每3m长设置1个,每跨宜至少设置2个,孔深1/3已浇筑混凝土梁的高度。
楼板每15m2设置1个,每间宜至少设1个,孔深1/2板厚。
各区域技术员绘制出测温孔平面布置图,测温孔应全部编号,测温孔应设置在有代表性的结构部位和温度变化大易冷却部位,孔深10~15cm,也可为板厚的1/2或墙厚的1/2。
同时需对测温人员进行技术交底和安全交底。
② 剪力墙横墙每条轴线测一块模板,纵墙测温的模板在横墙轴线之间梅花形布置。
每块板单面设测孔3个,沿对角线布置,上、下测孔距大模板上、下边缘30cm。
③底板每30m2设测温孔一个,孔深设在底板中部。
现浇悬挑阳台每个设2个孔。
④ 测温孔留置方法:梁板测温孔用φ20薄铁管在混凝土刚浇筑完毕未凝固前插入混凝土内留置,并按测温孔编号插上相对应的三角旗(三角板两直边边长分别为80和150,采用旧竹胶板,上面用红笔写上编号)。
测温孔留置由混凝土班组负责。
测温时在已浇筑找平的板面上留设竹胶条板通道,防止在砼面上留有脚印。
墙体上部在其表面进行测温,测温后立即覆盖严密。
按照此原则,测温孔留置很是麻烦,而且墙体测温孔一般都是没有测温,就已经作废,哪位有更好的办法,可以说来听听。
在冬施中,砼的测温是非常重要,也是必不可少的一项工作!下面就测温孔的留置说一下我个人的意见!测温孔的设置:(1) 测温孔布置及深度要绘制平面和立面图,各孔按顺序编号,经技术部门批准后实行。
