浆砌毛石挡土墙施工方案191656
- 格式:doc
- 大小:250.50 KB
- 文档页数:31
浆砌毛石挡墙工程施工方案一、工程概述浆砌毛石挡墙工程是指利用毛石进行挡墙建设。
毛石指未经人工切割的天然石块,常用于园林景观和挡土建设。
毛石挡墙不仅具有美观的外观,还能有效保护土地不受侵蚀,是一种常见的挡墙形式。
二、材料准备1.毛石:选用质量坚固、形状规整的毛石。
2.水泥:用于浆砌毛石之间的粘接。
3.沙子:搅拌水泥的原料,用于砌筑浆砌毛石。
4.水源:供给搅拌水泥和沙子使用。
三、施工步骤步骤一:基础处理1.对挡墙基础进行清理,确保基础表面平整无杂物。
2.根据设计要求,在基础上建立合适的水平、垂直控制线。
步骤二:浆砌毛石1.刷涂浆水:在毛石表面刷涂水泥浆水,增强毛石与水泥的粘结力。
2.摆放毛石:根据设计要求,将毛石按照大小、形状进行分类,并依次摆放在基础上,保证挡墙整体美观。
3.砌筑:在摆放好的毛石之间填充水泥和沙子的浆料,确保毛石之间的间隙充分填满,提高挡墙的稳定性。
4.整体处理:及时清理浆水溢出的部分,保持挡墙的外观整洁。
步骤三:养护1.挡墙完工后,需要进行养护,通常在挡墙上覆盖湿润的麻布,保持水泥的充分凝固。
2.养护时间通常为7天,期间需定期对挡墙进行湿润处理,防止水泥过早干燥导致开裂。
四、安全注意事项1.在施工过程中,工人需佩戴安全帽、手套等劳保用品,确保施工安全。
2.毛石较重,注意搬运过程中的防护,防止石块滑落造成伤害。
3.施工现场需设置警示标识,并定期清理施工区域,保持整洁。
以上是浆砌毛石挡墙工程施工方案的详细步骤和注意事项,希望能对相关施工工作提供帮助。

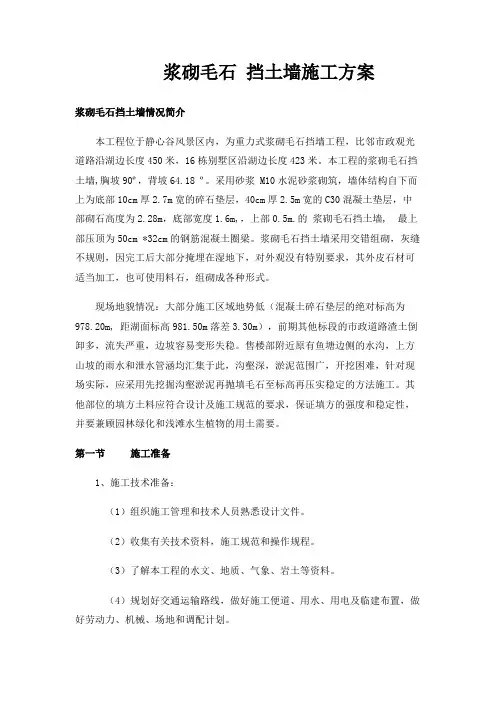

浆砌毛石挡土墙施工方案浆砌毛石挡土墙情况简介本工程位于静心谷风景区内,为重力式浆砌毛石挡墙工程,比邻市政观光道路沿湖边长度450米,16栋别墅区沿湖边长度423米。
本工程的浆砌毛石挡土墙,胸坡90º,背坡64.18 º。
采用砂浆 M10水泥砂浆砌筑,墙体结构自下而上为底部10cm厚2.7m宽的碎石垫层,40cm厚2.5m宽的C30混凝土垫层,中部砌石高度为2.28m,底部宽度1.6m,,上部0.5m.的浆砌毛石挡土墙, 最上部压顶为50cm *32cm的钢筋混凝土圈梁。
浆砌毛石挡土墙采用交错组砌,灰缝不规则,因完工后大部分掩埋在湿地下,对外观没有特别要求,其外皮石材可适当加工,也可使用料石,组砌成各种形式。
现场地貌情况:大部分施工区域地势低(混凝土碎石垫层的绝对标高为978.20m, 距湖面标高981.50m落差3.30m),前期其他标段的市政道路渣土倒卸多,流失严重,边坡容易变形失稳。
售楼部附近原有鱼塘边侧的水沟,上方山坡的雨水和泄水管涵均汇集于此,沟壑深,淤泥范围广,开挖困难,针对现场实际,应采用先挖掘沟壑淤泥再抛填毛石至标高再压实稳定的方法施工。
其他部位的填方土料应符合设计及施工规范的要求,保证填方的强度和稳定性,并要兼顾园林绿化和浅滩水生植物的用土需要。
第一节施工准备1、施工技术准备:(1)组织施工管理和技术人员熟悉设计文件。
(2)收集有关技术资料,施工规范和操作规程。
(3)了解本工程的水文、地质、气象、岩土等资料。
(4)规划好交通运输路线,做好施工便道、用水、用电及临建布置,做好劳动力、机械、场地和调配计划。
(5)做好详细的施工作业指导书施工组织现场布置、施工程序、2、劳动力准备和计划:组织劳动力进场,选拔配备项目施工精干班子,优选工程的施工力量,为本工程全面施工作施工力量的准备。
为加快施工进度,本工程加大施工劳动力投入,确保按预定工期完工。
3、机械准备:我公司机械设备充足,为保证工程质量和工程进度,我公司将配备先进的施工机械,在进场前对机械操作人员进行分组,确立责、权、利,定编、定岗、定任务,加强安全教育,组织维修人员进场。

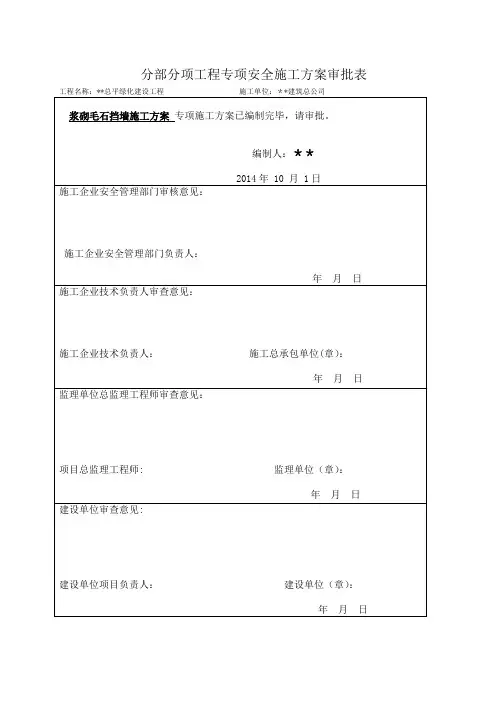

分部分项工程专项安全施工方案审批表**总平绿化浆砌毛石挡墙工程挡墙施工方案编制单位: **建筑工程有限公司编制人:审核人:审批人:编制时间:2014年 10月 1日浆砌毛石挡墙工程施工方案1。
1编制依据1。
1.1根据**总平绿化工程设计施工图纸、招投标文件及合同文件。
1。
1。
2《砌体工程施工质量验收规范》(GB50203—2002)2。
1工程概况工程名称:**建设单位:**设计单位:**地勘单位: **监理单位: **安全监督机构:**工程地址:**环境特征:位于**以南。
温差较大,雨水较多、交通十分方便。
但场地较窄松桃六中占地约100亩,主要修建教学楼2栋、学生宿舍4栋、报告厅、食堂、大门、风雨操场、运动场、篮球场5个、女毛球场4个、排球场2个、操场停车场、垃圾场以及学生休闲区。
挡墙主要位于报告厅至运动场,挡墙边为居民生活通道。
3。
1开工准备本分项工程计划开工日期为2014年10月1日,完工日期为2014年12月10日,工期为70天。
3.1.1做好浆砌毛石挡墙的施工测量和施工放样工作,并将测量及放线成果报请监理工程师检查和批准。
3。
1.2做好材料的取样试验工作。
3。
1。
3做好施工机械的检查、保养和维修工作。
3.1.4针对施工的具体情况制定施工安全、环境保护措施。
3。
1.5所需试验资料3。
1。
6砂检验试验报告.3。
1.7水泥检验试验报告.3。
1。
8砂浆配合比报告。
3.1。
9砂浆检验报告4.1测量根据《连接线工程设计施工图》用全站仪、水准仪测量出挡墙座标及标高。
5.1施工组织机构为加施工指导和总结,我们专门成立了挡墙施工组,具体人员是:组长: ** 副组长:**施工负责人:** 试验负责人:**测量负责人:**质检负责人:***机务负责人:** 泥工: 30人普工: 20人6.1施工机械配置6。
1.1本试验段根据实际情况选用以下机械设备及试验和测量仪器:机械设备配置表6.1。
2测量仪器7.1主要施工方案7.1.1基础开挖(1)基槽挖土采用卡特320挖掘机开挖,人工辅助修坡修底,挖土顺序应沿挡墙纵向,由一端逐步后退开挖,挖出的土方转移至挡墙基础边上。
浆砌毛石挡土墙专项施工方案一、项目概况二、施工条件1.施工地点情况:地势平坦,无其他管线和设施,土质属于粉土。
2.施工条件:施工期间无特殊气候条件,如暴雨、风沙等。
三、施工步骤1.验收:在施工前,由相关部门对施工地进行验收,确认施工条件及施工方案。
2.准备工作:将施工区域清理干净,移除杂物和沉积物,确保施工区域的平整。
3.测量定位:根据设计要求,在施工区域进行测量和定位,确定挡土墙施工的准确位置。
4.基坑开挖:按照设计要求,在施工区域开挖基坑,基坑的深度应满足挡土墙的高度要求。
5.基础处理:基坑开挖后,对基坑底部进行夯实处理,并根据设计要求进行排水处理。
6.基础浇筑:在基底夯实后,进行基础的混凝土浇筑工作,保证基础的稳定性和承载能力。
7.挡土墙体施工:挡土墙体采用浆砌毛石的方式进行施工。
首先,在基础上进行第一层毛石的铺设,保证石块之间的接触紧密。
然后,在第一层毛石上涂抹砂浆,并将第二层毛石按照设计要求进行铺设,保证石块之间的连接牢固。
8.挡土墙体处理:挡土墙体施工完成后,进行墙体的处理工作,包括修整墙面、清理砂浆污渍等。
9.排水处理:对挡土墙后方的土方进行排水处理,保证挡土墙后方的土质排水畅通。
10.验收工作:施工结束后,由相关部门对挡土墙进行验收,并对施工质量进行检查和评定。
四、施工注意事项1.施工过程中,要严格按照设计要求进行施工,保证施工质量。
2.施工现场要严格遵守安全生产规定,落实各项安全措施,确保施工人员的安全。
3.施工期间要注意环境保护,减少污染和浪费。
4.施工过程中,要及时处理好施工现场的积水问题,保证施工条件的良好。
五、施工计划1.验收工作:1天2.准备工作:2天3.测量定位:1天4.基坑开挖:5天5.基础处理:3天6.基础浇筑:2天7.挡土墙体施工:15天8.挡土墙体处理:2天9.排水处理:2天10.验收工作:1天六、施工材料1.浆砌毛石:根据设计要求,选择品质好、规格合适的毛石。
浆砌毛石挡土墙施工方案一、方案概述二、施工材料及设备材料:1. 毛石:规格为300mm×300mm×300mm的天然毛石;2.水泥:按照水泥制品检定标准使用;3.泥浆:采用黄泥或黄土制作的黏土泥浆;4.砂浆:按照国家标准制作的砂浆。
设备:1.铲子、扁担、锤子等常用手工具;2.起重机或泥浆搅拌机等机械设备;3.安全设备:安全帽、工作服、护目镜等。
三、施工步骤1.毛石挑选与清洗将规格一致且表面平整的毛石挑选出来,并用清水进行冲洗,将石面的泥土和杂质清除干净。
2.基底处理将挖掘好的基坑中的松土清理干净,并进行压实处理,确保基底的平整度和稳定性。
3.基础砌筑在基底上进行砌筑砂浆基础,基础的宽度和高度根据设计要求进行施工。
4.毛石布置将经过清洗的毛石按照设计要求依次摆放在基础上,注意石块之间的间距,以保证整个墙体的稳定性。
5.施工泥浆制作将黄泥或黄土与水按一定比例混合搅拌,制作成黏土泥浆,确保黏土泥浆的粘稠度和黏结性。
6.泥浆砌筑将制作好的黏土泥浆均匀地涂抹在毛石表面上,使毛石与毛石之间、毛石与基底之间都能够充分粘结,形成坚固的墙体。
7.墙体养护在墙体施工完成后,对其进行适当的养护措施,包括保持墙体湿润、遮挡阳光照射、防止墙体断裂等。
四、施工工序及注意事项1.确保施工前的基础处理工作完善,基底的平整度和稳定性直接影响挡土墙的施工质量和使用寿命。
2.毛石的挑选要求严格,规格一致且表面平整,不得有裂缝、破损等缺陷。
3.在进行毛石布置时,要根据设计要求进行精确的摆放,间距要均匀一致,不得有明显的不良现象。
4.泥浆制作要按照施工要求进行,黏土泥浆要具备一定的黏结性和粘稠度,确保墙体的稳定性和强度。
5.在施工泥浆砌筑过程中,要保证黏土泥浆能够充分涂抹在毛石表面,达到毛石之间和毛石与基底之间的粘结效果。
6.施工过程中要注意安全,佩戴好相关的劳保用品,确保施工人员的人身安全。
7.施工完成后,要进行适当的养护工作,保持墙体湿润、遮挡阳光照射等,以确保墙体的稳定性和使用寿命。
浆砌毛石挡土墙施工方案1.施工工艺2.施工准备2.1砂浆(1)砌体工程所用水泥砂浆的标号,应达到设计要求,满足砂浆流动性、保水性、耐久性及粘结力、抗压强度和外观质量要求。
各种标号的砂浆配合比依据试验室提供的资料为准。
(2)砂浆必须具有适当的流动性和良好的和易性,以保证砌体灰缝充分填满和压实。
砂浆的稠度用标准圆锥体在垂直方向沉入砂浆的深度表示,一般为4~7cm。
砂浆现场用直接观察法检查,即用手捏成小团,以指缝不出浆,松手后不松散为适度。
砂浆随拌随用。
当在运输或贮存过程中发生离析、泌水现象时,砌筑前重新拌和。
已凝结的砂浆,不得使用。
(3)砂浆配合比及原材料的使用由试验室确定,并报监理认可后下发执行。
2.2石材(1)石料必须质地坚硬,石质均匀一致,不宜风化且未风化、无裂纹,抗压强度、耐久性、抗冻性等经试验鉴定满足要求,有石材试验报告单。
石料表面如有泥污等,应清除洗刷干净后方准使用。
(2)一般应由爆破法或楔劈法开采石块,中部厚度不小于15cm,卵形和薄片者不得使用,用作壤面的片石,应选择表面较平整及尺寸较大者,且边缘厚度不得小于15cm。
砌筑前应稍加修整,并将影响灰缝的尖、凸棱角敲掉。
(3)风化石、裂纹石、有软弱夹层的石块应剔除,不得使用。
(4)石块在砌筑前应浇水湿润。
3.基沟槽开挖施工测量人员放样确定开挖边线和开挖高程。
开挖尽量采用机械施工,施工过程中,加强高程及边线的测量,严格控制超挖。
开挖底部预留20cm,人工清除,以避免扰动基底持力层。
基础开挖完成后应就平面位置、开挖面高程、开挖尺寸、开挖坡度、开挖面平整度、基坑夯实达到承载力要求等项目自检,自检合格报请监理工程师进行隐蔽工程验收,合格确认后,方可进行下一道工序施工。
4.砌筑施工4.1砌筑方法毛石砌筑分层水平砌缝大致水平。
各砌块的砌缝相互错开,砌缝饱满。
砌筑前挂线,砌筑时,石块宜分层卧砌,上下错缝,内外搭砌。
丁砌石分布均匀,砌石次序是先砌外圈定位砌块,再砌镶面石,最后砌筑腹石。
浆砌毛石挡土墙施工方案1
一、施工前准备
在进行浆砌毛石挡土墙施工之前,需要做好以下准备工作:
•确定挡土墙的设计尺寸和形状;
•准备好所需要的毛石、水泥、砂浆等材料;
•对施工现场进行清理,确保施工环境整洁;
•安排好施工人员,保证施工队伍的配合。
二、施工工艺
1. 挖掘基坑
根据设计要求,挖掘出符合挡土墙尺寸的基坑,基坑底部需平整。
2. 铺设基础
在基坑底部铺设一层碎石或砾石,压实打磨后,再进行混凝土基础的浇筑。
3. 砌筑挡土墙
从基础开始砌筑挡土墙,首先将浆砌毛石嵌入到混凝土中,然后用水泥砂浆将毛石进行填缝固定。
4. 补充填土
待挡土墙砌筑完成后,将砌墙后的空隙填充土方,压实,并保持墙体两侧坡度合适。
5. 整体验收
等所有工序结束后,对挡土墙进行整体验收,确保墙体结实牢固,无空鼓、开裂等质量问题。
三、施工注意事项
•在施工过程中,要严格按照设计要求和工艺标准施工,保证挡土墙的质量;
•砌筑毛石挡土墙时,要根据毛石的形状和大小进行合理的布置,以确保墙体的均衡和美观;
•施工现场要保持整洁,定期清理杂物,以确保施工安全。
通过以上施工方案,可以有效地指导毛石挡土墙的施工过程,确保挡土墙的质量和美观度。
浆砌毛石挡土墙施工方案11. 引言浆砌毛石挡土墙是一种常见的挡土结构,它通过将毛石用水泥砂浆粘接起来,形成坚固的挡土墙体。
本文将介绍浆砌毛石挡土墙的施工方案,包括材料准备、施工步骤和安全注意事项。
2. 材料准备在开始施工之前,我们需要准备以下材料和工具: - 毛石:选择坚固、规整的毛石作为墙体的主要材料。
- 水泥:用于制备砂浆,选择适合的水泥种类。
- 砂子:作为砂浆的填料。
- 塑料膜:用于墙体的防水处理。
- 水平仪、测量工具等常规工具。
3. 施工步骤3.1 基础处理首先,需要对挡土墙的基础进行处理,确保其平整、坚固。
具体步骤如下: 1. 清理基础:清除基础表面的杂物和泥土。
2. 打浆:用水泥砂浆将基础表面进行浇筑和整平。
3. 底部排水:在基础底部铺设排水层,防止墙体底部积水。
3.2 砌筑墙体接下来,开始进行毛石挡土墙体的砌筑,具体步骤如下: 1. 石头排序:将选好的毛石按照形状、大小进行排序,以方便后续的砌筑。
2. 砂浆准备:按照砂浆比例将水泥和砂子混合,搅拌均匀。
注意,砂浆的水泥砂子比例需要根据具体情况进行调整。
3. 毛石涂浆:取一块毛石,用砂浆在其底部均匀涂抹一层。
4. 砌筑墙体:将涂有砂浆的毛石放置在基础上,根据设计要求逐层砌筑。
注意,每一层的毛石应该相互错缝,以增加墙体的稳定性。
5. 修整墙面:在砌筑过程中,用水平仪对墙面进行检验,及时调整毛石的位置。
待砌筑完毛石挡土墙的高度后,用一块水平木板将墙面进行平整修整。
3.3 防水处理毛石挡土墙的上部需要进行防水处理,以防止水渗透,具体步骤如下: 1. 安装塑料膜:将塑料膜铺设在墙体上部,与基础处的塑料膜连接起来,确保墙体整体防水性能。
2. 固定塑料膜:使用适当的固定材料,将塑料膜固定在墙体上,确保完整性和稳定性。
4. 安全注意事项在进行浆砌毛石挡土墙施工的过程中,需要注意以下安全事项: -佩戴个人保护装备,如安全帽、防护眼镜、手套等。
浆砌石挡土墙施工方案三篇篇一:浆砌石挡土墙施工方案一、工程概况:只有摆渡才能到达的湖心岛,占地3万平方米高9米。
岛上种植有观赏和经济价值的果木。
岛下湖水设计水深3米,养殖有保健功能的鱼类。
它已成为周边项目给力卖点之一。
为防止湖心岛水土流失,拟在其周边浆砌毛石护坡。
二、编制依据:岩土工程勘察规范、建筑地基基础设计规范、锚杆喷射混凝土支护技术规范、建筑边坡工程技术规范、岩土工程勘察设计与施工、建筑工程施工质量验收规范、施工图、施工合同。
三、工艺流程:根据现场实际情况,按先护脚后护坡,再封顶的原则施工。
本工程护坡分为两个施工段,每一施工段按以下流程施工:边坡土方清理、基座施工、砌石(埋管做反滤包)、勾缝、表面清理、伸缩缝填嵌、养护。
四、施工方法:1、基土清理基面清理范围包括坡面和基面,顶部边界应在设计基面边线外。
避免对已清理的基土造成人为破坏,堤基表面不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理。
2、基土碾压护坡坡面部分,无法采用平面碾压设备进行施工,拟采用平面振捣设备进行表面振捣。
发现局部“弹簧土”、层间光滑、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土。
3、基座施工基槽开挖验收合格后,装模报验浇混凝土养生。
冬季施工混凝土出机温度不得小于5度。
为防冻害应采取保温措施。
基座施工按《水工混凝土施工规范》施工和进行质量控制。
混凝土在搅拌站搅拌后用溜槽送至施工面。
采用插入式振捣设备进行振捣。
4、砌石施工原材料石料现场验收。
砌石材质应坚实新鲜,无风化剥落层或裂纹。
石材表面无污垢、水锈等杂质。
用于表面的石材,应色泽均匀。
石料密度应大于25KN/m3,抗压强度应大于60MPa。
石料外形规格,毛石应呈块状,最小重量不应小于25kg。
规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的10%。
料石应棱角分明,各面平整。
其长度应大于30cm,最小边厚度应大于20cm,料石外露面应修凿加工,砌面高差应小于5mm。
第1篇一、工程概况浆砌石挡土墙是一种常见的土木工程结构,主要用于支撑土体,防止滑坡、塌方等地质灾害,以及改善地形,美化环境。
本工程涉及一座浆砌石挡土墙的施工,墙高为5米,长度为100米,基础宽度为1.5米,墙体厚度为0.8米。
工程地点位于某城市郊区,地质条件良好,施工环境适宜。
二、施工准备1. 技术准备(1)熟悉施工图纸,了解设计要求,确保施工质量。
(2)组织技术人员学习相关规范、标准,提高施工技术水平。
(3)编制施工组织设计,明确施工工艺、施工顺序、施工进度等。
2. 材料准备(1)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级为32.5。
(2)砂:选用中粗砂,含泥量不大于3%。
(3)石子:选用碎石,粒径为5-20mm,含泥量不大于3%。
(4)钢筋:选用HPB300级钢筋,直径为6-12mm。
3. 机械设备准备(1)混凝土搅拌机:用于搅拌混凝土。
(2)振动棒:用于混凝土浇筑过程中的振捣。
(3)砂浆搅拌机:用于搅拌砂浆。
(4)运输车辆:用于运输材料和成品。
(5)测量仪器:全站仪、水准仪等。
4. 人员准备(1)施工队伍:根据工程规模,组织施工队伍,明确各岗位人员职责。
(2)培训:对施工人员进行技术培训,提高施工技能。
(3)安全培训:对施工人员进行安全教育培训,确保施工安全。
三、施工工艺1. 施工顺序(1)基础施工:开挖基坑,检查地基承载力,铺设垫层,浇筑基础。
(2)墙身施工:绑扎钢筋,砌筑墙体,浇筑混凝土。
(3)防水层施工:铺设防水层,保护墙体。
(4)伸缩缝施工:设置伸缩缝,防止墙体变形。
(5)排水设施施工:设置排水设施,排除墙体积水。
2. 施工方法(1)基础施工1)开挖基坑:根据设计图纸,开挖基坑,检查地基承载力,确保地基稳定。
2)铺设垫层:在基底上铺设厚度为0.1m的砂垫层,平整后浇筑C15混凝土垫层。
3)浇筑基础:根据设计图纸,浇筑C15混凝土基础,确保基础厚度和宽度符合要求。
(2)墙身施工1)绑扎钢筋:按照设计图纸,绑扎墙体钢筋,确保钢筋间距、锚固长度等符合规范要求。
毛石挡土墙施工方案第一篇:毛石挡土墙施工方案一、砌体工程概述本砌体工程为合同施工图纸及工程师指示的各类砌体项目,其中包括前池浆砌石、干砌石、预制混凝土框格护砌;节制闸下游海漫、防冲槽等护砌;沙河改道工程的护砌;导流明渠护砌;其它永久和临时工程浆砌石砌筑。
其中浆砌石结构为100、200mm厚碎石垫层和300、500mm厚的浆砌块石,砂浆标号为M7.5、M10;400mm厚的干砌石;1000mm厚的抛石防冲槽。
二、砌体工程原材料的检验与试验及工程过程质量的检测1、原材料的检验:本砌体工程涉及需检验的原材料有:水泥、砂、土工布、闭孔塑料泡沫板、碎石及块石。
上述六种原材料在采购时除业主指定外,均在本公司ISO9002质量体系纳入的合格分供方中选购,材料运到施工现场后,在工程师见证下按照规范规定进行抽样检验,闭孔塑料泡沫板、水泥、砂及碎石检验同第五节砼工程。
原材料经检验其结果若不合格,在施工现场进行标识隔离并退货出场;若材料合格,报送工程师审批后,进行标识并投入工程使用。
2、水泥砂浆配合比试验:本砌体主要砌筑材料为水泥砂浆。
根据设计要求标号,抽取经检验合格后的水泥、砂,送工地试验室进行水泥砂浆配合比的试配工作。
其配合比及试验结果上报工程师经审批同意后方可使用。
3、工程过程质量检测:在砌体工程施工中,对施工过程中需要检测的项目有:基槽及削坡、土工布铺设、碎石垫层铺设、浆砌块石砌筑、干砌石砌筑、砼框格护坡砌筑、砂浆坍落度及砂浆强度;针对检测项目,根据施工规范及设计图纸进行验评并报工程师复检。
三、材料控制1.石料:砌体所采用的石料为毛石料,其质量要求为:质地坚硬、不易风化、无裂缝,中部厚度不小于15cm、重量不小于30kg,每块石料最少具有一个平面。
2.砂:砂浆采用的砂料要求质地坚硬、清洁、级配良好、细度模数为2.5~3.0,砂中含泥量不大于3%。
3.水泥:水泥品质除符合现行的国家标准及有关部级标准的规定外,运至工地后,需有厂家质检试验报告,并按批量抽验,经工程师批准后使用。
分部分项工程专项安然施工筹划审批表工程名称:**总平绿化扶植工程施工单位:**建筑**总平绿化浆砌毛石挡墙工程挡墙施工方案编制单位: **建筑工程有限公司编制人:审核人:审批人:编制时光:2014年 10月 1日浆砌毛石挡墙工程施工筹划1.1编制根据根据**总平绿化工程设计施工图纸.招投标文件及合同文件.《砌体工程施工质量验收规范》(GB50203-2002)工程名称:**扶植单位:**设计单位:**地勘单位: **监理单位: **安然监视机构:**工程地址:**情形特点:位于**以南.温差较大,雨水较多.交通十分便利.但场地较窄松桃六中占地约100亩,重要建筑教授教养楼2栋.学生宿舍4栋.陈述厅.食堂.大门.风雨操场.活动场.篮球场5个.女毛球场4个.排球场2个.操场泊车场.垃圾场以及学生休闲区.挡墙重要位于陈述厅至活动场,挡墙边为居平易近生涯通道.3.1开工预备本分项工程筹划开工日期为2014年10月1日,落成日期为2014年12月10日,工期为70天.3做好浆砌毛石挡墙的施工测量和施工放样工作,并将测量及放线成果报请监理工程师检讨和赞成.3做好材料的取样实验工作.3做好施工机械的检讨.保养和维修工作.3针对施工的具体情形制订施工安然.情形呵护措施.3.1.5所需实验材料3.1.6砂磨练实验陈述.3.1.7水泥磨练实验陈述.3.1.8砂浆合营比陈述.测量根据《衔接线工程设计施工图》用全站仪.水准仪测量出挡墙座标及标高.施工组织机构为加施工指点和总结,我们专门成立了挡墙施工组,具体人员是:组长: ** 副组长:**施工负责人: ** 实验负责人:**测量负责人: ** 质检负责人:***机务负责人: ** 泥工: 30人普工: 20人施工机械设置装备摆设本实验段根据现实情形选用以下机械装备及实验和测量仪器:机械装备设置装备摆设表6.1.2测量仪器7.1重要施工筹划(1)基槽挖土采取卡特320发掘机开挖,人工帮助修坡修底,挖土次序应沿挡墙纵向,由一端慢慢撤退退却开挖,挖出的土方转移至挡墙基本边上.(2)基槽开挖尺寸要斟酌两侧比基本宽,作为基本正面施工的地位,基本为砼的开挖宽度与砼基本一样宽,采纳原槽浇筑砼.基本挖至设计深度,要追随检讨土质情形,如与设计土质请求不符,应立刻采纳加深措施,加深段应挖成台阶段,各阶段长与高之比要大于2,对加深部分,采取何种材料回填,应与监理和设计约定处理,基槽开挖完成后,应立刻进行地基验槽,基本为浆砌毛石的应立刻组织浇捣垫层,防止基槽受雨水浸泡.3).垫层施工垫层施工要控制好厚度.宽度和概况平整,垫层采取C15砼厚度为100mm浇筑.先用竹桩在槽底每隔1m钉一个竹桩,控制桩顶为垫层面标高,垫层砼铺平后,运用平板振动器振实,并运用刮尺平整7.1.2.浇筑条基砼(1)因为基槽里面居平易近外排水较大,基槽轻易塌方,经甲方赞成由本来的C30毛石混凝土调剂为C30素商品混凝土,同时因地形前提限制和抢工期,采取30m长的背架泵泵送砼,因为基本砼体积较大,并分层浇筑.分层浇筑时第二次必须在第一次砼初凝前完成.(2)砼的振捣:1)混凝土振捣采取拔出式振动器垂直振捣,操纵要做到快插慢拔,插点要平均分列,逐点移动进行,在振捣进程中,宜将振棒高低略为抽动以使高低振捣平均.2)砼分层浇筑时,每层厚度应不超出振动棒长的1.25倍,在振捣上一层时,应拔出基层3~5cm,以增强两层砼之间的接触.同时在振捣上层砼时,要在基层砼初凝之进步行.不得形成天然施工缝,应控制好振捣时光.3)振捣时光,一般每点振捣时光为20~30s,运用高频振动器时,最短不该少于10s,以砼概况不明显下沉,不消失气泡,概况泛出灰浆为准,包管砼的密实度.4)振动器插点要平均分列,可采取并列或交织式的次秩序移动,以免漏振.7.1.3 浆砌毛石挡墙施工工艺人员.机具.材料预备及实验→场地清算→测量放样→基本开挖→磨练及格→混凝土浇筑→砌筑墙身→砌筑排水沟及墙背回填→挡墙勾缝→磨练及格→申请验收.(1)工程开工前,对原地面进行复测,以核实图纸上的构造物尺寸.外形和基本标高是否相符现实,复测成果报经监理工程师赞成后方可施工.(2)工程的施工与路基土石方工程相联合,及时进行施工和养护.(3)挡墙砌筑前将基面或坡面夯实平整,护坡坡脚应挖槽,使基本嵌入槽内;砌体咬扣慎密,嵌缝饱满密实,外露面的坡顶.边口选用较平整的石块并加以修整,墙背填料及砌体沉降缝.伸缩缝.排水孔的地位和数目相符设计请求.(4)挡土墙砌筑前,先处理好挡墙基本,经监理工程师磨练赞成后,方可开端砌筑.砌石应分层坐浆砌筑,砌筑上层时,不得振动基层,不得在已砌好的砌体上抛掷.滚动.敲击石块;砌筑工作中止后再进行砌筑时,应将砌层概况加以清扫和潮湿;墙体的沉降缝.伸缩缝.泄水孔,应相符图纸划定.(5)砌石锥坡的基本应按图纸请求的深度嵌入基槽,坡脚与混凝土或砌石基本相接时,将相接的基面打毛并座以砂浆.砌筑采取座浆法,请求砌缝互相咬接,砂浆饱满,外露面和坡顶.边沿及边角,选用较大的平整石块并略加修整,互相咬接,使锥坡概况整洁,曲线圆顺.挡墙的坡度根据甲方请求按1: 0.3砌筑,挡墙上口宽度为600mm.(6)在施工毛石挡土墙之前必须包管开挖的基底面土质密实,且稳固性和承载力均知足设计及施工规范请求,并经地勘.业主等单位承认后方可进行施工.(7)选用的毛石必须及格,无风化.无裂痕,尺寸不小于150mm,强度等级不低于MU30;砂浆强度采取M10和M7.5,浆砌的块石.毛石挡墙的施工采取座浆法,所用砂浆采取机械拌和.块石.毛石概况应清洗清洁,砂浆填筑饱满,严禁干砌,砌体不该消失垂纵贯缝,防止通长的程度通缝.(8)挡墙每隔10~20m设置一道变形缝(或伸缩缝).当墙身高度不一.墙后荷载变更较大或地基前提较差时,采取较小的变形缝距离.在地基变更处.墙高突变处和与其他建(构)筑物衔接处设置沉降缝.变形缝宽度为20~30mm,缝内沿墙的内.外.顶三边填塞涂沥青木板,塞入深度为300mm.(9)墙身沿纵向有斜坡,纵坡不得大于3%,将基底按做成台阶式.(10)严厉按设计放缓斜式毛石挡墙墙面,墙背为垂直墙,使墙身重心下移.稳固性增强.(11)陈述厅至活动场的挡墙约180m长,因为挡墙交高(约5~8m),基本为粘土,基坑具有局部渗入渗出水和居平易近排污水,同时基坑周边为高位回填土轻易塔方,为了确保施工人员的安然和抢工,甲方决议采取1米深C30素砼做挡墙基本.(12)陈述厅至活动场的挡墙砂浆采取M10,挡墙长度约130m,其余的挡墙采取M7.5.(13)因为陈述厅至活动场的挡墙经放样在居平易近的人行道上,不克不及施工,经甲方赞成将该段挡墙向施工厂地内平移,知足人行道路2米宽.(14)挡墙泄水孔为PVC100管,间距3.0*3.0m,按梅花形安插.泄水孔向外坡度为3.0%,最低一渗出水孔凌驾人行地面500mm.泄水孔必须保持纵贯无阻,为防止泄水孔堵塞,必须按施工图在泄水孔进口处设置反滤层,反滤层必须用透水性强的材料(如卵石.砂砾石等).(15)砌体强度达到设计请求时,墙基槽和墙背回填选用砂砾.碎石.碎石土等透水性材料.(16)因为挡墙较高,为了确保挡墙施工人员的安然和施工时的合营,毛石挡墙面前的回填由我司慢慢回填,经初步测量挡墙底部回填宽度为1米,上部回填宽度为5~9米.墙背回填:待砂浆强度达到设计强度的70%以上方可进行,填料采取碎石和碎石土回填,回填要逐层填筑,逐层夯实.夯及时留意不要使墙身受较大的冲击影响.当墙后地面横坡陡于1:5时,先挖台阶,然后再回填.毛石挡墙施工工艺框图填8.质量包管措施(1)施工前选择优越的施工班组,组织全部施工人员卖力进修合同文件和技巧条目,熟习设计图纸和施工筹划,进行技巧交底,使每个施工员作到心中稀有.(2)项目司理部设质检工程师,施工队设质检员,质检员对每道工序必须跟踪检讨,同时成立由质检工程师为首的自检小组进行自检及格后方可请监理工程师检讨,当现场监理工程师检讨及格后,才干进行下一道工序的施工.在工作中,质检员和自检小组必须绝对屈服监理工程师的监视.(3)为确保工程施工质量,项目司理部自检频率严厉按最新的《挡墙规范质量磨练评定尺度》划定履行.9.安然防护9.1.在全部基槽周边必须搭设 1.2m高保护雕栏,并用密目网封上,防止无关人员跌落坑内.9.2.基本施工时代必须设置专人监护,严禁脱岗,防止无关人员跌落坑内.9.3.基坑周边用钢管搭设高低安然通道.9.4.因为挡墙较高,为确保砌筑时施工人员和下面行人的安然,在挡墙外边搭设钢管双排脚手架.并用密目网和九夹板全部封上,同时便于勾缝.10.文明施工卖力贯彻履行行业尺度《建筑施工安然检讨尺度》和《松桃苗族自治县建筑工地文明施工暂行尺度》,以及松桃苗族自治县建委《严厉控制主城区建筑施工扬尘污染暂行工作筹划》等文件.增强精力文明扶植,搞好施工现场文明施工.10.1 文明施工治理10.1.1 施工现场成立以项目司理为组长.由有关人员构成的文明施工治理小组,负责对本工程施工现场的文明施工进行治理.检讨和考察.10.1.2 现场每月组织一次文明施工大检讨.分专业.按尺度周全进行检讨.评定,树立奖罚轨制,通知布告受奖罚的单位和人员.10.1.3 严厉按照“施工总平面安插图”的筹划运用处地,如需变动应经项目技巧负责人赞成.10.1.4 项目部设专职文明施工员和主管文明施工的部分,增强对文明施工的治理.10.1.5 对工人入场教导时,应包含文明施工的教导,增强现场职工文明施工的意识.10.1.6 制止从建筑物高处向下贱放污水.倾倒垃圾.10.2 关闭施工10.2.1 沿工地周围建筑彩钢围挡,关闭施工的围挡高1.8-2.0m,进出口的大门另行专门设计.10.2.2 对施工占道及施工区域内的一切公用举措措施(市政管网.燃气.电力.通讯.消防),进行围.栏.网.盖,采纳靠得住的呵护措施,防止破坏.如与设计建.建筑物冲突时,则事前报请有关主管单位,现场勘探落实处理办法.10.2.3 出进口处设立门卫室,有健全的出入治理轨制,吊挂入场规律及有关安然.消防之类的标记牌,对进出运输车辆实行登记卡和标记牌轨制.10.2.4 施工安全区域(深沟坑及高空功课下方和高压电等)均有能干标安然警示标记.10.3 现场图牌标语10.3.1 施工现场出进口“五牌二图”齐备,即:工程概况.治理人员名单及监视德律风.安然临盆.消防保卫.文明施工等五牌和现场平面安插图及建筑物后果图.各类标牌均挂在主进口能干标地方.10.3.2 工地内设置宣扬栏.黑板报,并在显目处张贴和吊挂安然文明施工标语.10.4 施工厂地情形呵护10.4.1 施工围墙规模内的场地全部硬化处理,在出进口处设置洗车位及沉砂井.排水沟和设置3m3的二级沉淀池,泥砂经两次沉淀后,排入下水道.10.4.2 施工厂地做到平整清洁,排水疏浚,分散清淤,无积水,污水不过溢.10.4.3 保持施工道路.通道的疏浚,重要通道要包管施工人员无阻碍的抵达功课面.10.4.4 运输车辆出场时应在场内划定冲洗点,冲洗后才干出场,门卫负责监视检讨.10.4.5施工现场输送水泥.砂石.垃圾.渣土等的车辆车尾应设挡板,运输物顶面应有隐瞒和防护措施,防止洒落.扬尘和流溢.10.4.6 落实门前三包轨制.施工围墙外道路及情形,如因施工现场造成的污染,发明后及时组织力气清洗.10.4.7 施工用水必须有组织排放,排入总平面安插图筹划的管网.10.4.8不得随便砍伐树木.破坏绿地.10.5 暂设工程10.5.1 施工现场必须按平面安插图搭建临设,设置装备机具,堆放构件.门窗及各类材料的衡宇或场地.施工功课区与办公.生涯区分隔设置,防止干扰.10.5.2 暂设工程室内净空高度不低于2.5米,应相符安然.卫生.通风.采光.防火等请求.10.5.3 职工食堂和工人宿舍树立卫生保洁轨制.10.5.4 施工现场暂时厕所按划定搭设,由专人天天冲洗并设化粪池或污水处理池,防止污染水体和情形.在施工进程中,要采纳包管措施,制止在建筑楼内随地便溺.跟着楼层慢慢上升,距离三层,运用正式厕所先做成简略单纯厕所,将其暂时管道接入现场暂时厕所的化粪池.10.5.5 工地设置医务室和茶水供给点.10.6 烟尘控制10.6.1 严禁在施工现场排放有毒烟尘和蔼体,不得在现场焚烧油毡.橡胶.塑料.皮革.树叶.桔草等,不在施工现场洗石灰.煎熬沥青.10.6.2 工地生涯燃料相符环保请求,不得运用原煤.10.6.3 建筑垃圾不得从建筑物高处倾倒和向下贱放污水.10.6.4 制止在道路和人行道上堆放或转运扬尘的建筑材料.10.7 噪声控制:10.7.1 采取商品砼,削减砼搅拌的噪音影响.10.7.2 按照建筑施工噪声治理的有关划定,应采纳措施削减噪音,采取低噪音的施工装备.10.7.3 对施工噪声进行控制,改良装备和工序,噪音大的施工项目尽可能不安插夜间施工,对于强噪声装备(如备用柴油发电机和空压机)采纳砖体关闭措施或笼罩矿渣棉的办法来下降噪声.10.7.4 夜间施工一般不超出22点,因施工工艺请求或其它特别原因而进行夜间施工,必须采纳有用降噪措施,并报经有关主管部分赞成.10.8 工拆档清:每道工序均做到“落手清”,建筑垃圾分散堆放及时清运.材料和对象及时收受接管.归库,做到落成后及时清算现场,料净场地清.10.9 防止“扰平易近”.削减对教授教养影响的措施因为本工程地处住宿小区相临.施工噪音.材料运输确定引起“扰平易近”问题,为妥当解决这一问题公司预备采纳以下措施:10.9 .1在现场设立扰平易近招待室,委派热忱.耐烦.助工资乐的人员担任周边住户来访的招待工作.10.9 .2按期与周边住户代表进行沟通.10.9 .4对估计将对周边住户造成干扰的工作提前向周边住户打召唤,并挂出“因施工造成您的便利,我们深表歉意”等标语.10.9 .5尽量将易造成噪音的施工工作安插在节沐日进行,防止夜间施工给学生带来的诸多便利.10.9 .6采取低噪音振捣棒施工.10.9 .7增强对工人的教导,并委派专人治理.11.1.1 施工现场的安插和材料堆放严厉按总平面安插图的筹划.11.1.2 树立入场凭证轨制.治理人员和监理人员均佩带胸卡. 11.1.3 治理人员和特种操纵人员按划定持证上岗.11.1.4 现场治理人员监理人员和工人戴分色的安然帽.。
目录第一章工程概况 (3)第二章主要施工方案 (4)第一节材料准备 (4)第二节主要机具 (4)第三节工作条件 (4)第四节工艺流程 (5)第五节主要技术措施 (8)第三章施工计划 (15)第四章第一节基础施工 (15)第二节墙体砌筑与分段设置伸缩缝 (15)第三节回填用料与泄水孔设置 (15)第四节砌体工程材料质量 (16)第五节砌石要求 (16)第六节进度计划保证措施 (17)第四章雨季施工技术措施 (18)第五章施工质量保证措施 (19)第一节保证措施 (19)第二节技术措施 (19)第三节管理措施 (20)第四节施工工序控制 (20)第五节工程测量质量保证措施 (21)第六节现场试验质量保证措施 (21)第六章安全保障措施 (22)第七章文明施工 (24)第一节组织管理措施 (24)第二节施工现场环境保护 (25)第三节绿化工作措施 (26)第一章工程概况某人民医院住院综合大楼附属浆砌毛石重力式挡土墙工程,是住院综合大楼工程非常重要的一项分项工程。
该分项工程是住院综合大楼工程的一个不可分割的一部分,位于住院综合大楼北面,离基坑约5米,高约5米,长约60米。
其坡脚旁边是施工临时通道,以后住院综合大楼工程所需材料都从此道路进出。
因此毛石挡墙是一个非常重要的分项工程,公司非常重视,特派专家到现场考察指导工作。
毛石挡土墙位于住院综合大楼北面,成“一”字型布置,墙体材料为浆砌毛石挡墙,基础为毛石混凝土,挡墙上口采用混凝土压顶,压顶上设置安全护栏,挡土墙上口与下部墙面坡度按1:0.1-0.15考虑。
在挡土墙正立面设置直径为50的泄水孔,挡墙泄水孔间距为2×2m设一个,外斜坡度为3-5%,采用直径为50mmPVC 管成梅花型布置;进水口下部用粘土夯实封层厚30cm,其反滤层设置为40cm厚粗粒层。
挡土墙毛石采用20cm—50cm 人头石,强度不小于35MPa。
全部山坡防护采用重力式挡土墙防护,采用M10水泥砂浆砌块石。
施工组织设计或(专项)施工方案报审表审批意见(仅对超过一定规模的危险性较大的分部分项工程专项施工方案):建设单位(盖章)建设单位代表(签字)年月日填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。
东升产业园基础设施建设项目(一期启动区)挡土墙施工方案投编制人:审核人:批准人:广东捷辰天丰集团有限公司都匀经济开发区分公司目录一、工程概况 .......................................................................................................................... - 4 -二、编制依据............................................................................................................................ - 4 -三、施工进度保证措施............................................................................................................. - 5 -四、施工准备............................................................................................................................ - 6 -五、施工工艺流程 .................................................................................................................... - 7 -六、主要的施工方法及技术措施 ............................................................................................. - 8 -七、安全措施.......................................................................................................................... - 14 -八、质量控制措施 .................................................................................................................. - 15 -九、质量检验.......................................................................................................................... - 16 -十、环保措施.......................................................................................................................... - 16 -十一、安全文明施工措施....................................................................................................... - 17 -一、工程概况该工程为挡土墙工程,墙体材料为浆砌毛石挡墙。
目录第一章工程概况第二章主要施工方案第一节材料准备第二节主要机具第三节工作条件第四节工艺流程第五节主要技术措施第三章施工计划第一节基础施工第二节墙体砌筑与分段设置伸缩缝第三节回填用料与泄水孔设置第四节砌体工程材料质量第五节砌石要求第六节进度计划保证措施第四章雨季施工技术措施第五章施工质量保证措施第一节保证措施第二节技术措施第三节管理措施第四节施工工序控制第五节工程测量质量保证措施第六节现场试验质量保证措施第六章安全保障措施第七章文明施工第一节组织管理措施第二节施工现场环境保护第三节绿化工作措施第八章机械设备及劳动力安排第一章工程概况本工程为黄石市妇幼保健院挡土墙工程,是黄石市妇幼保健院非常重要的一项分项工程。
该分项工程是黄石市妇幼保健院的一个不可分割的一部分,位于黄石市妇幼保健院,高约4米,长约57.5米。
毛石挡墙是一个非常重要的分项工程,公司非常重视,特派专家到现场考察指导工作。
成“一”字型布置,墙体材料为浆砌毛石挡墙,基础为毛石混凝土,挡墙上口采用混凝土压顶,压顶上设置安全护栏,挡土墙上口与下部墙面坡度按1:0.1-0.15考虑。
在挡土墙正立面设置直径为50的泄水孔,挡墙泄水孔间距为2×2m设一个,外斜坡度为3-5%,采用直径为50mmPVC管成梅花型布置;进水口下部用粘土夯实封层厚30cm,其反滤层设置为40cm厚粗粒层。
挡土墙毛石采用20cm—50cm 人头石,强度不小于35MPa。
全部山坡防护采用重力式挡土墙防护,采用M5水泥砂浆砌块石。
挡土墙每隔10m设一道沉降伸缩缝,沉降缝缝宽2cm,自地基到墙顶断开,用泡沫塑料板隔开,缝口用沥青麻丝填塞,深度不小于30cm。
挡土墙的基础底面应埋置在地面线以下不小于100cm,采用毛石混凝土,毛石含量达80%,C30混凝土含量达20%;若受水流冲刷应埋在冲刷线以下,地基应力浆砌块石挡土墙为250 Kpa。
墙背回填要分层施工,压实要求不小于95%,回填时不要损坏墙背反滤层,保证泄水孔的通畅。
黄石市妇幼挡土墙工程包括:挡土墙、路旁苗木移栽及路面硬化。
第二章主要施工方案第一节材料准备1、石砌体所用的石料应选择质地坚实、无风化剥落和裂纹的石块,块体的中部厚度不宜小于150mm。
毛石中部厚度不应小于200mm;石砌体各部位所用石块要大小搭配使用,不可先用大块后用小块。
2、砌筑前,应清除石块表面的泥垢、水锈等杂质,必要时用水清洗后方可使用。
3、石砌体可采用形状不规则的乱毛石、形状太不规则但相对的两个平面大致平行的平毛石以及经过加工的块石,其强度等级均应不低于35Mpa。
4、石砌体所用砂浆为M5水泥砂浆,其品种与强度等级应符合设计要求。
第二节主要机具挖掘机(JS240型)、柴油风炮、大铲、瓦刀、手锤、手凿、线坠、钢钎、角尺、水平尺、皮数杆、勾缝条、手推胶、轮车等。
第三节作业条件1、根据住院综合大楼图纸要求,做好测量放线工作,调协水准基点桩和立好皮数杆。
有坡度要求的砌体,立好坡度门架。
2、基槽清扫后,放好轴线、边线、其他尺寸位置线,并复核标高。
3、毛石应按需要数量堆放于砌石部位附近;料石应按规格和数量在砌筑前组织人员集中加工,按不同规格分类堆放、堆码,以备使用。
4、选择挖掘机做为垂直运输、水平运输、和料石安装机械;柴油风炮配合修整不规则石料,尽量减轻人工搬运的笨重体力劳动,以提高工效。
5、砌筑砂浆根据要求和现场实际材料情况,由施工员确定施工配合比。

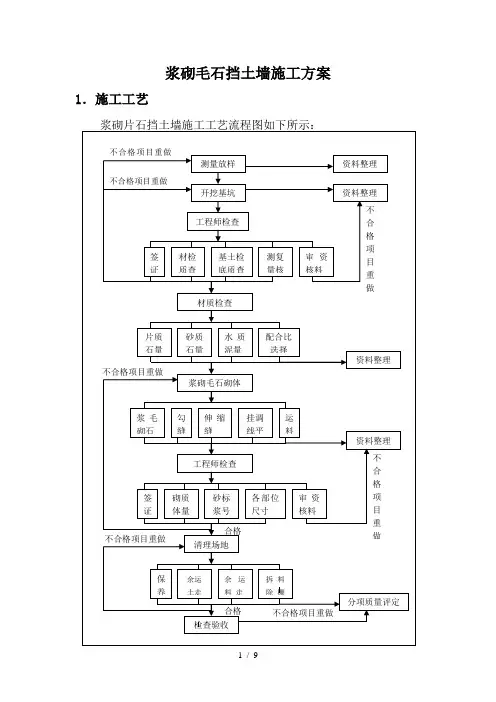

第四节工艺流程(一)毛石挡土墙施工方法1 、砌毛石应根据基础的中心线放出里外边线,挂线分皮卧砌,每皮高约300~400mm。
砌筑方法采用铺浆法。
用较大的平毛石,先砌转角处、交接处,再向中间砌筑。
砌前应先度摆,使石料大小搭配,大面平放朝下,外露表面要平齐,斜口朝内,逐块卧砌坐浆,使砂浆饱满。
石块间较大的空隙应先堵塞砂浆,后用碎石嵌实。
严禁先填塞小石块后灌浆的做法。
灰缝宽度一般制在20~30mm 左右,铺灰厚度40~50mm。
2、砌筑时,石块上下皮应互相错缝,内外交错搭砌,避免出现重缝、干缝、空缝和孔洞,同时应注意摆放石块,以免砌体承重后发生错位、劈裂、外鼓等现象。
3 、如砌筑时毛石的形状和大小不一,难以每皮砌平,亦可采取不分皮砌法,每隔一定高度大体砌平。
4、为增强墙身的横向力,毛石每0.7 ㎡面至少应设置拉结石,并应均匀分布,相互错开,在同皮内的中距不应大于2m。
搭接长度不应小于15 cm。
5、在转角及交接处应用较大和较规整的垛石相互搭砌,并同时砌筑,必要时设置钢筋结条。
如不能同时砌筑,应留阶梯形斜槎,其高度不应超过1.2m 不得留锯齿形直槎。
6 、毛石每日砌筑高度不应超过1.2m,正常气温下,停歇4h 后可继续垒砌。
每砌3~4 层应大致找平一次,中途停工时,石块缝隙内应填满砂浆,但该层上表面须待继续砌筑时再铺砂浆。
砌至设计高度时,应使用平整的大石块压顶并用水泥砂浆全面找平。
7 、挡土墙施工工艺流程如下图:8 、料石的砌筑方法与混凝土砌块基本相同,砌筑形式有全顺、丁顺叠砌丁顺组砌等方式,第一皮及每个楼层的最上一皮丁砌。
组砌前应按石料及灰缝平均厚度计算层数,立皮数杆。
砌筑时,上下皮应错缝搭接;砌体转角交接处,石块应相互搭接。
料石宜用“铺浆法”砌浆,铺浆厚度20~30mm,垂直缝填满砂浆并插捣至溢出为止。
灰缝厚度为10~20mm。
如在墙转角或交接处石块搭砌有困难时,则应每隔1.0~1.5m 高度设置钢筋网或钢筋拉结条。
9 、石墙勾缝保持砌体的自然缝,一般采用平缝或凸缝。
勾缝前应先剔缝,将灰浆刮深20~30mm,墙面用水湿润,再用1:1.5~3.0 水泥砂浆勾缝。
缝条应均匀一致,深浅相同,十字、丁字形搭接处应平整通顺。
(二)土方工程施工方法土方开挖以反人工为主,使用自卸汽车运输至指定位置卸土。
土方开挖应遵循从上到下,依次分层开挖的原则。
如遇岩石,则采用风镐破碎,特殊情况下,经业主批准后,可采用小型爆破方式破碎。
1、土方的挖运土方采用人工清底的方式进行,其作业顺序为:测量放线→复测轴线→人工开挖→人工清基→垫层封闭。
土方开挖应根据各项目的开工顺序依次进行,开挖时可沿轴线退行施工,并配专人指挥,留足回填用土外,其余土方由自卸汽车外运至业主指定弃土点。
挖土过程中,应注意地基土质的变化情况,挖至设计标高上300mm时,改由人工清底。
基槽开挖完毕,立即通知业主、地质勘察、监理、质监和设计院等部门现场验槽,合格后浇垫层封闭基底。
2、土方开挖过程中应根据现场实际情况采取如下措施:(1)测量控制:进行土方工程的测量放线,放出基坑、基础梁挖土白灰线和水准标志,作为挖土的控制依据,并应有水平标志严格控制基底的标高,以防超挖。
(2)根据持力层以上土层的稳定情况,确定合适的放坡系数,以确保边坡的稳定和作业安全。
(3)应在基坑(槽)、上口、中部平台及底部坡脚设置排水沟和集水井,以便及时抽排坑内积水。
(4)为避免基底暴露时间过长或遭雨水浸蚀而使承载力受到影响,应按“挖出一块、清理一块、封闭一块”的原则施工,以缩短基槽的暴露时间。
(5)土方工程一般不宜在雨天进行。
在雨季施工时,工作面不宜过大,应逐段、逐片地完成,并应切实制订雨季施工的安全技术措施。
3、土方回填回填前,应清除填方区域杂物、积水、淤泥等,应对填方基底和已完隐蔽工程进行检查和中间验收,并作出记录,有地下水时,要采用降水措施。
填方施工前,应根据工程特点、填料种类、设计压实系数、施工条件等合理选择压实机具,并通过压实试验确定填料含水量控制范围,铺土厚度和压实遍数等参数。
回填时,由下而上分层铺填,采用“薄填、慢驶、多次”的方法,每层厚度不宜大于300mm。
决不能居高临下,不分层次,一次性堆填。
每次铺填后,采用轻型碾压路机配合小型打夯机进行压实。
机械施工不到的部位,采用人工和小型夯实机械夯实。
每层压实后都要做压实试验,用环刀取样法测定土的干密度,试验结果满足设计要求后,才能进一步施工。
(三)乔木种植的施工方法1、点放线:(1)坐标定点法根据植物配置的疏密度先按一定的比例在设计图及现场分别打好方格;在图上用足量出树木在某方格的纵横坐标尺寸,再按此位置用皮尺量在现场相应的方格内。
(2)仪器测放法用经纬仪或小平板仪根据地上原有基点或建筑物、道路将树群或孤植树依照设计图上的位置依次定出位置。
2、种植穴:以所定灰点为中心沿四周向下挖坑,坑的大小依土球规格及根系情况而定,带土球的应比土球大16-20cm,裸根苗的应保证根系充分舒展,坑的深度应比土球高度深10-20cm。
除行道树的坑外,坑的开头一般宜用圆形,且须保证上下口径大小一致。
常用规格化的土球其植穴规格按表6-3《树木树穴规格表》。
3、乔木的种植起苗:(1)选苗:作为苗木的乔木要求杆形通直,分又均匀,树冠完整、匀称;茎体粗壮,无折断折伤,树皮无损伤,土球完整,无破裂或松散;无病虫害。
特殊形态的苗木要符合设计要求。
(2)起苗时间:起苗时间在苗木休眠期;并保证栽植时间与起苗时间紧密配合,做到随起随栽。
4、乔木的栽植:(1)回填底部植土:以拌有基肥的土为树坑底部植土,使穴深与土球高度相符;尽量避免深度不符来回搬动。
(2)摆放苗木:将苗木土球放到穴内,土球较小的苗木应拆除包装材料再放穴内;土球较大的苗木,宜先放穴内,把生长势好的一面朝外,竖直看齐后垫土固定土球,再剪除包装材料。
行列树一般要求按从粗到细、从高到低进行排列。
(3)填土插实:在接触根部的地方应铺放一层没有拌肥的干净植土,填入好土至树穴的一半时,用木棍将土球四周的松土插实,然后继续用土填满种植沟并插实,使种植土均匀、密实地分布在土球的周围。
(4)淋定根水、立支架:栽植后,必须在当天淋透定根水。
行道树在种植时应同时树立砼柱扶固。
(四)灌木种植的施工方法1、定点:应以图纸为准,每隔5株订一木桩作为定点和种植的依据。
定点时如遇电杆、管道、涵洞、变压器等障碍物必须躲开,并符合CJJ75-1997的有关规定。
2、种植沟:宜开沟种植,沟槽的大小依土球规格及根和情况而定。
3、防意外:开沟前应向有关部门了解施工地点的地下管线埋设情况;开沟时要小心,发现电缆、管道等必须停止操作,及时找有关部门配合解决。
4、清除瓦砾、堆放基肥:开沟后,发现瓦砾多或土差,必须清除瓦砾垃圾、换新土。
根据土质情况和植物生长特点施加基肥,基肥必须与泥土充分拌匀,其施用量按表6-2《树木基肥施用量表》的标准。
5、灌木的种植:起苗:(1)选苗:要求冠幅完整、匀称,合规格;土球完整,无破裂或松散,无病虫害。
特殊形态苗木要符合设计要求。
(2)起苗时间:起苗时间宜选在苗木休眠期,并保证栽植时间与起苗时间紧密配合,做到随起随栽。
(3)起苗方法:起苗前1-3天应当淋水使泥土松软,起苗要保证苗木根系完整。
