水闸工程施工课件
- 格式:pdf
- 大小:8.34 MB
- 文档页数:56

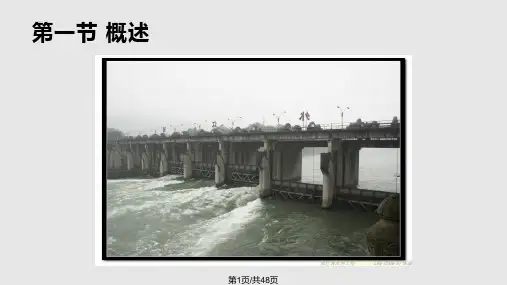

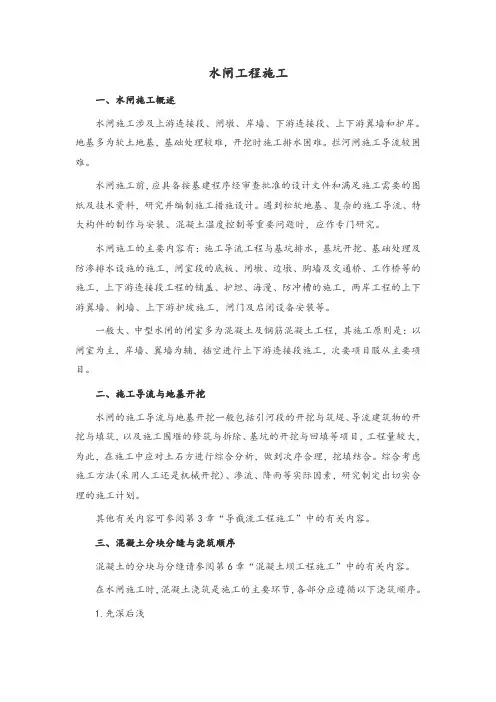

水闸工程施工一、水闸施工概述水闸施工涉及上游连接段、闸墩、岸墙、下游连接段、上下游翼墙和护岸。
地基多为软土地基,基础处理较难,开挖时施工排水困难。
拦河闸施工导流较困难。
水闸施工前,应具备按基建程序经审查批准的设计文件和满足施工需要的图纸及技术资料,研究并编制施工措施设计。
遇到松软地基、复杂的施工导流、特大构件的制作与安装、混凝土温度控制等重要问题时,应作专门研究。
水闸施工的主要内容有:施工导流工程与基坑排水,基坑开挖、基础处理及防渗排水设施的施工,闸室段的底板、闸墩、边墩、胸墙及交通桥、工作桥等的施工,上下游连接段工程的铺盖、护坦、海漫、防冲槽的施工,两岸工程的上下游翼墙、刺墙、上下游护坡施工,闸门及启闭设备安装等。
一般大、中型水闸的闸室多为混凝土及钢筋混凝土工程,其施工原则是:以闸室为主,岸墙、翼墙为辅,插空进行上下游连接段施工,次要项目服从主要项目。
二、施工导流与地基开挖水闸的施工导流与地基开挖一般包括引河段的开挖与筑堤、导流建筑物的开挖与填筑,以及施工围堰的修筑与拆除、基坑的开挖与回填等项目,工程量较大,为此,在施工中应对土石方进行综合分析,做到次序合理,挖填结合。
综合考虑施工方法(采用人工还是机械开挖)、渗流、降雨等实际因素,研究制定出切实合理的施工计划。
其他有关内容可参阅第3章“导截流工程施工”中的有关内容。
三、混凝土分块分缝与浇筑顺序混凝土的分块与分缝请参阅第6章“混凝土坝工程施工”中的有关内容。
在水闸施工时,混凝土浇筑是施工的主要环节,各部分应遵循以下浇筑顺序。
1.先深后浅先深后浅即先浇深基础,后浇浅基础,以避免深基础的施工扰动破坏浅基础土体,并可降低排水工作的难度。
2.先重后轻先重后轻即先浇荷重较大的部分,待其完成部分沉陷以后,再浇筑与其相邻的荷重较小的部分,以减少两者间的沉陷差。
3.先高后低先高后低即先浇影响上部施工或高度较大的工程部位。
如闸底板与闸墩应尽量先安排施工,以便上部桥梁与启闭设备安装施工,而翼墙、消力池等可安排稍后施工。
