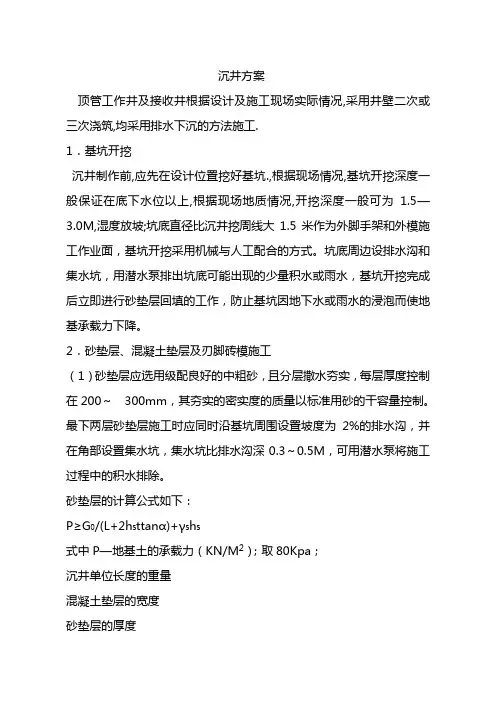

1.沉井砂垫层计算:

θ

θtg B Putg G h 22-= 式中:h -为砂垫层厚度。

Pu -下卧层地基极限承载力的折减值。

G-沉井下沉前的单位长度重量。

B-2.64m 刃脚下素混凝土垫层宽度。

θ-砂垫层的应力扩散角,图纸采用30°,即tg θ=0.577。Pu=f ×k1×k2×k3;Pu=60*3*0.8*0.85=122.4

式中:f -下卧层地基的容许承载力,根据本工程沉井地下地质为粉质粘土,即容许承载力为60kPa 。

.Pu -下卧层地基极限承载力的折减值。

k1-容许承载力转换为极限承载力的系数,k1=3.

k2-极限承载力的折减系数。k2=0.8~0.95,本工程采用k2=0.8.

k3-沉井总自重(含施工荷载)超载系数的倒数,取0.83~0.87,本工程采用k3=0.85。

G=(2595000/100)/47.6=545KN/m

主进场泵房概况:

本泵房平面尺寸为13.7m*12.9m ,沉井标高-3.6~0墙厚为1.4m ,标高0-8.1墙厚为1.2m ,标高8.1~12.6墙厚为0.8m 。

分四次浇筑一次下沉,四节浇筑完成混凝土总放量约为990m3(2.5t/m3),

钢筋140t 。即总重约为2595000kg 。(1KN=100KG )

顾h=577

.0*264.2577.0*4.122*2545 =1.570m 。实际施工时,砂垫层厚度取1.6m 。2、素混凝土垫的计算

素混凝土垫层采用C15混凝土,fc =7.2Mpa ,ft =0.91Mpa ,

1)、素混凝土垫层尺寸的确定

沉井壁厚1.4m ,考虑模板的需要,混凝土垫的宽度采用2.64m ;根据施工经验混凝土垫的厚度采用0.12m 。

2)、抗压强度计算

抗压强度采用下式进行计算:

N≤φfccA ’c

式中: N -轴向压力设计值,即素混凝土垫上的荷载设计值(N );

φ-素混凝土构件的稳定系数;(本工程取1)

fcc -素混凝土轴心抗压强度设计值(Mpa ),(fc ×0.8取用) A ’c -1234000mm2混凝土受压区的面积(mm2);

fc -混凝土轴心抗压强度设计值(Mpa )。

N=2595000N ;φfccA ’c=1*7.2*0.8*1234000=7107840N 。

2595000N ≤7107840N

满足设计要求。

护坡砂石垫层施工

护坡砂石垫层施工方案 1.1 概述 本工程护坡砂石垫层工程量为1443.02 m3。 1.2 施工准备 1.2.1材料要求 (1)砂 宜用颗粒级配良好、质地坚硬的中砂或粗砂,当用细砂、粉砂时,应掺加粒径20~50mm的卵石(或碎石),但要分布均匀。砂中不得含有杂草、树根等有机杂质,含泥量应小于5%,兼作排水垫层时,含泥量不得超过3%。 (2)砂砾石 自然级配的砂砾石(或卵石、碎石)混合物,粒级应在50mm以下,其含量应在50%以内(宜为30%),不得含有植物残体、垃圾等杂物,含泥量小于5%。 1.2.2 主要机具设备 (1)机械设备有: ---拌和机械:轮胎式装载机; ---运输机械:装载机装运和机动翻斗车转运; ---夯实机械;木夯;平板振动器。 (2)主要工具 铁锹、铁耙、喷水胶管、洒水壶、铁筛、手推胶轮车、2m靠尺等。 1. 2.2 作业条件: (1)设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。

(2 )在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态。 (3)铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。 (4 )检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。 1.3 施工工艺 1.3.1 工艺流程 检验砂石质量→分层铺筑砂石→洒水→夯实或碾压→找平验 收 1.3.2 操作工艺 (1)检验砂石质量 对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。 (2)分层铺筑砂石 1)铺筑砂石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用样桩控制。视不同条件,可选用夯实或压实的方法。大面积的砂石垫层,铺筑厚度可达35cm,宜采用6~10t的压路机碾压。 2)砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。 3)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。 4)铺筑的砂石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。 (4)洒水 铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以

砂垫层和砂石垫层

第三章砂垫层和砂石垫层 1适用范围: 本标准适用于建筑地面工程(含室外散水、明沟、踏步、台阶和坡道等附属工程)中的砂垫层和砂石垫层工程。 2材料要求: 2.1砂和天然砂石中不得含有草根等有机杂质,冬期施工时不得含有冰冻块。 2.2砂石宜选用级配良好的材料,石子的最大粒径不得大于垫层厚度的2/3,且不宜大于50mm,砂、石含泥量不大于3%。 3主要机具(工具): 3.1主要机具:蛙式打夯机、表面振动器、插入式振捣器、推土机、压路机(6-10t)、机动翻斗车等。 3.2主要工具: 人力夯、手推车、平头铁锹、喷水用胶管、2m靠尺、小线或细铁丝、钢尺等。4作业条件: 4.1回填前,应作好相应的检查验收,并办好隐检手续。 4.2根据砂、石料情况,确定砂石垫层的砂石级配,使之符合设计要求。 4.3采取排水或降低地下水位的措施,使基坑(槽)保持无积水状态。 4.4设置控制铺筑厚度的标志,如水平木撅或标高桩,或在固定边坡(墙)上钉上水平木撅或弹上水平线。 5施工工艺: 5.1工艺流程 处理基层表面→级配砂石→分层铺筑砂石→洒水→夯实、振实或碾压→找平验收。5.2操作工艺: 5.2.1基层表面处理:将基层表面的浮土和杂物清除干净,原有基层表面应平整。 5.2.2级配砂石:按配比将砂石拌合均匀,达到要求。 5.2.3分层铺筑砂石: 铺筑砂和砂石的每层厚度,一般为150-200mm,不宜超过300mm。虚铺厚度视夯实或 砂和砂石垫层底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步或斜坡形,搭接处应注意压实,施工时按先深后浅的顺序进行。

分段施工时,接头处应做成斜坡,每层错开0.5-1.0m,并应充分压实。 铺筑的砂石应级配均匀,不应有粗细颗粒分离现象。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。 5.2.4洒水 铺筑砂和级配砂石在振实或夯实碾压前应根据其干湿程度和气候条件,适当洒水以保持最佳含水量(表面振捣器振实时,最佳含水量为15%-20%;插入振捣器振实砂垫层时,最佳含水量为饱和;用木夯或机械夯夯实和用压路机碾时,最佳含水量为8%-12%)。5.2.5夯实、振实或碾压 表面振捣器振实时,要使振动器往返振捣,振捣遍数由现场试验确定(一般不少于3次)。插入式振捣器振实时,插入间距应根据振捣器振幅大小决定,振完后所留孔洞要用砂填塞,振捣次数由现场试验确定。 用人力夯或蛙式打夯机时,应保持落距为400-500mm,一夯压半夯全面夯实,一般不少于3遍。 采用压路机往复碾压,一般碾压不小于四遍,其轮迹搭接不小于500mm,边缘和转角用人工或蛙式打夯机补夯密实,夯(振)或碾压必须密实,至不松动为止,并符合密实度要求。 5.2.6找平和验收 施工时应分层找平,夯压密实,并应进行密实度检测或采用小型锤击贯入度检测等其它办法。下层密实度经检验合格后方可进行上层施工。 最后一层夯、振、压密实后,表面拉线找平(地面有坡度要求时应根据地面坡度找出垫层顶面坡度)。 6应注意的质量问题: 6.1大面积下沉:原因是未严格按要求施工,分层过厚,碾压、振捣、夯击遍数不够,洒水不足等。 6.2局部下沉:边缘和转角处夯压不实,留接槎未按规定搭接和夯实。 6.3级配不良:应配专人及时处理砂窝、石堆等问题,做到砂石级配良好。 6.4密实度不符合要求:应分层检查砂和砂石垫层的质量,每层纯砂检查点的密实度必须符合要求,否则不能进行上层的施工。 6.5砂垫层厚度不应小于60mm,砂石垫层厚度不应小于100mm,冻结的天然砂石不能使用。7成品保护: 7.1回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧回填夯实,并应由管道两边同时进行,直到管道0.5m以上时,在不损坏管道的条件下,方可采用蛙式打夯机夯实。在抹带接口处、防腐绝缘层或电缆周围,应回填细粒料。墙体两侧应对称回填。

垫层标准

概念 混凝土垫层是钢筋混凝土基础、砌体基础等上部结构与地基土之间的过渡层,用素混凝土浇制,作用是使其表面平整,便于上部结构向地基均匀传递荷载,也起到保护基础的作用,都是素混凝土的,无需加钢筋。如有钢筋则不能称其为垫层,应视为基础底板。 依据标准 《地下防水工程质量验收规范》 GB50208-2002 《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑地面工程施工质量验收规范》 GB50209-2002 《高速铁路桥涵工程施工质量验收标准》 TB10752-2010[1] 施工准备 2.1材料及主要机具: 2.1.1水泥:宜用32.5号硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥。 2.1.2砂:中砂或粗砂,含泥量不大于5%。 2.1.3石子:卵石或碎石,粒径为0.5~ 3.2cm,含泥量不大于2%。 2.1.4混凝土搅拌机、磅秤、手推车或翻斗车、尖铁锹、平铁锹、平板振捣器、串桶或溜管、刮框、木抹子、胶皮水管、铁錾子、钢丝刷。 2.2作业条件: 2.2.1主体结构工程质量已办完验收手续,门框安装完,墙四周已弹好 +50cm水平标高线。 2.2.2穿过楼板的暖、卫管线已安装完,管洞已浇筑细石混凝土,并已填塞密实。 2.2.3铺设在垫层中的水平电管已做完,并办完隐检手续。

2.2.4在首层地面浇筑混凝土垫层前,穿过室内的暖气沟及沟内暖气管已做完,排水管道作完并办完验收手续,室内回填土已进行分项质量检验评定。 3.1工艺流程: 基层处理→找标高、弹水平控制线→混凝土搅拌→铺设混凝土→振捣→养护。 3.1.1基层处理:把粘结在混凝土基层上浮浆、松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。 3.1.2找标高弹水平控制线:根据墙上的+50cm水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。 3.1.3混凝土搅拌 3.1.3.1根据配合比(其强度等级不宜低于C10),核对后台原材料,检查磅秤的精确性,作好搅拌前的一切准备工作。后台操作人员认真按混凝土的配合比投料,每盘投料顺序为石子→水泥→砂→水。应严格控制用水量,搅拌要均匀,搅拌时间不少于90s。 3.1.3.2按《建筑地面工程施工质量验收规范》的要求制作试块。试块组数,按每一楼层建筑地面工程不应少于一组。当每层建筑地面工程面积超过1000m2时,每增加1000m2各增做一组试块,不足1000 m2按1000 m2计算。 3.1.4铺设混凝土:混凝土垫层厚度不应小于60mm。为了控制垫层的平整度,首层地面可在填土中打入小木桩(30mm×30mm×200mm),拉水平标高线在木桩上做垫层上平的标记(间距2m左右)。在楼层混凝土基层上可抹100mm×100mm,找平墩(用细石混凝土),墩上平为垫层的上标高。 大面积地面垫层应分区段进行浇筑。分区段应结合变形缝位置、不同材料的地面面层的连接处和设备基础位置等进行划分。 铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆(水灰比为0.4~0.5),然后从一端开始铺设,由室内向外退着操作。

砂垫层施工组织设计方案

河南省南水北调受水区周口供水 配套工程施工五标 (合同编号:NSBD-ZKPT/SG-05) 粗 砂 垫 层 施 工 方 案 编制单位:南京市水利建筑工程有限公司 周口市南水北调配套工程施工五标项目部编制日期:二○一二年十二月二十八日

砂垫层施工方案 一、编制依据 1、本项目招标文件、技术规范、施工设计图纸等; 2、本项目工程现场考察情况; 3、我公司现有现有的技术装备力量、管理水平和多年积累的工程施工经验; 4、现行的排水规范、规程、标准等。 5、编制采用的规范及标准:《工程建设标准强制性条文》、《给水排水管道工程施工及验收规范》(GB 50268-2008)等。 二、编制原则 ⑴、严格执行国家基本建设程序,遵照招标文件要求和各项标准; ⑵、明确各主要工程项目间的相互关系,科学地安排施工顺序,做到保证重点,统筹兼顾。尽可能采用流水施工方法组织施工,确保本项目有节奏、均衡、连续地进行; ⑶、施工方案选择上重点突出技术措施的合理性、先进性、科学性、安全性、经济性; ⑷、在满足施工需要的前提下,合理规划施工便道等临时设施, 少占土地; 三、工程概况 1、工程概况 工程名称:河南省南水北调受水区周口供水配套工程施工五标 建设单位:周口市南水北调配套工程建设管理局 设计单位:河南省水利勘测设计研究有限公司 监理单位:河南省山河建设工程管理有限责任公司

施工单位:南京市水利建筑工程有限公司 本标段位于周口商水县境内,起点为商水县张庄乡大郭庄、干线桩号116+060.000处,终点为商水县张庄乡双庙、干线桩号122+170.000处。该标段管线长6.11km,管径为DN2400,管材为PCCP。标段内有建筑物6座,分别为穿枯河倒虹吸1座;穿越跨高速引道及立交桥顶管工程5处;阀井、镇墩及设备安装等。 根据施工图设计,管沟一般地段采用大开挖施工,沟槽开挖深度约5~8米之间,采用直接放坡开挖方案进行施工,穿越高速段采取顶管施工。 2、水文气象和工程地质 2.1水文气象 本区域属暖温带季风气候,四季分明,春季干旱风较多,夏季炎热雨集中,秒秋温和日照长,冬季寒冷雨雪少。气温、降水受季风影响而变化,多年平均气温14.6摄氏度,历年最大气温42.2摄氏度,最低气温-15.9摄氏度,多年平均降水量804.2mm,降水量年际变化大,年内分布不均,6至9月份降水量占全年降水量的54.4%。多年平均水面蒸发量为1100mm,冬季多偏北风,夏季多偏南风,年平均风速为2.8m/s,最大风速为25m/s。 2.2工程地质 施工05标段属于叶县辛庄口门(口门编号10号)向周口市、商水县输水管线的一部分,位于商水县黄庄~商水县董庄,主线桩号116+060~122+170,长度6.11km。沿途经过小黄庄、郭庄、任桥、

砂垫层施工方案77435

砂垫层施工方案 一、施工准备: 1、技术准备:按设计变更(补充)通知单,地基处理为深层水泥搅拌桩,由业主自行分包给桂林地质勘察院施工,承载力达到180Kpa。由施工单位破桩及清除浮土后在其上面做中粗砂垫层300厚,淋水人工机械夯实,砂垫层施工完后,通知实验室做环刀取样实验,其干容重大于16.9kn/m3,压实系数大于等于0.97,砂垫层的承载力为180Kpa。对砂垫层施工队组进行技术、安全技术交底。砂垫层施工部位在E2-F1(东)基础地基处理中使用。 2、材料要求: 1.2.1、中粗砂:颗粒级配良好、质地坚硬的中粗砂。砂中不得含有杂草、树根等有机杂质,含泥量应不大于5%。 1.2.2、水:采用自来水。 1.2.3、主要机具:振动棒、平板振动器、铁铲、木柄。 1.2.4、作业条件:(1)基坑开挖至设计要求的持力层(2)基坑底保持无水状态(3)设置控制铺设厚度的标志。(4)铺设前,经组织有关单位人员共同验槽,包括轴线尺寸、水平标高、地质情况,如无需处理即办理隐检手续。(5)检查基坑、管沟边坡是否稳定,并清除基底上的浮土和积水。 二、施工工艺: 2.1、铺设垫层前应验槽,将基底表面浮土、淤泥、杂物清除干净,用M10水泥砂浆在整个基础外围砌MU10页岩标砖砌360㎜高的挡砂墙。 2.2、垫层底面标高不同时,土面应挖成阶梯或斜坡搭接,并按先深后浅的顺序施工,搭接处应夯压密实。分层铺设时,接头应作成斜坡或阶梯形搭接,每层错开0.5~1.0m,并注意充分捣实。 2.3、中粗砂垫层铺设时,严禁扰动垫层下卧层及侧壁的软弱土层,防止被践踏、受冻或受浸泡,降低其强度。如垫层下有厚度较小的淤泥质土层,可采取挤淤处理,在碾压荷载下抛石挤入该层底面。

天然级配砂石垫层

天然级配砂石垫层施工 一、施工准备 1、施工材料 不得含有草根、树叶、塑料等有机杂物和垃圾;碎石采用粒径不大于30mm的级配碎石;砂采用中粗砂;颗粒级配良好。 2、施工机具 平板振动夯、铁碾、手推车、平头铁锹、喷水用胶管、2m靠尺、小线、钢尺等 二、施工条件 1、设置控制铺筑厚度的标志,在砖胎模边上弹出控制水平线或在基坑底钉上水平标高木橛。 2、组织有关单位共同验槽并办理隐检手续。 3、检查基坑边坡是否稳定,并清除基底的浮土和杂物。 三、工艺流程 检验砂石质量→分层铺筑砂石→洒水→夯实碾压→找平验收 四、控制要点 1、级配砂石应拌合均匀,级配合理,质量达到设计要求或规范规定。 2、分层铺筑砂石,厚度一般为15-20cm,总松铺厚度不能超过30cm,夯实后总厚度为25cm。 3、基坑平面与积水坑交接处及积水坑坡面应充分压实,施工按先深后浅的顺序进行。

4、铺筑的砂石应级配均匀。如发现砂窝或碎石成堆现象,应该将该处砂子或石子挖出,分别填入级配好的砂石。 5、洒水:根据实际情况,适当的洒水以保持砂石的最佳含水率,一般为8%~12%。 6、夯填度按照施工图纸要求不大于,边缘和转角处用人工补夯密实。 7、最后一层夯压完成后,表面应拉线找平,且要符合设计规定的标高。 五、质量标准 1、级配砂石配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。 2、分层留接茬位置正确,方法合理,接茬夯压密实,平整。 3、砂石地基的允许偏差 六、成品保护 1、回填时,应注意保护轴线桩和标高桩。 2、施工中必须保证边坡稳定,防止边坡坍塌。 3、夜间施工时,合理安排施工顺序,配备足够的照明设施,防止级配砂石不准或铺筑超厚。 4、级配砂石完成后,应连续进行上部施工,否则应适当经常洒水湿润。

砂卵石垫层方案

砂卵石垫层施工方案 一、编制依据 1、根据米易县城北迷阳水岸与S214连接线及其支线工程设计文件、招投标文件及合同文件。 2、《公路路面基层施工技术规范》(JTJ034-2000)。 3、《公路工程质量检验评定标准》(JTGF80/1-2004)。 4、《公路工程无机结合料稳定材料试验规程》(JTJ057-94)。 二、开工准备 本分项工程计划开工日期为2010年07月10日,完工日期为2010年07月25日,工期为30天。 1、做好施工测量和施工放样工作;施工放样内容包括现场放出路基中线、标高等,报请监理工程师检查和批准。 2、做好材料的取样试验工作。 3、做好施工机械的检查、保养和维修工作。 三、所需试验资料(附后) 1、集料筛分试验 2、标准击实试验 3、针片状含量试验 4、压碎值试验 四、导线点、水准点布设和测量放样 根据《路基断面图》用全站仪放出中、边桩,用水准仪测量出中桩、边桩标高。

五、施工人员组织机构 为加强砂卵石垫层的施工指导和总结,我们专门成立了试验段施工小组,具体人员是: 组长:李场军副组长:苟维权 施工负责人:谭永斌试验负责人:张宏祥 测量负责人:张强质检负责人:徐发云 机务负责人:杨正坤机械工:8人 普工: 30 人 六、施工机械配置 根据实际情况选用以下机械设备及试验和测量仪器: 1、试验段机械设备配置表 2、测量仪器

七、施工方案 本合同段的连接接、支路一、支路二及支路三底基层为25㎝天然砂砾底垫层。我部根据现场实际情况,采用自卸车运至现场,摊铺机进行摊铺,压路机压实的方法进行施工。 天然砂砾底基层施工中将严格按照施工技术规范的有关规定和要求进行施工,在监理工程师、技术专家的指导下和加强现场监测的基础上,通过精心组织、精心施工、严格管理,确保施工路段的施工质量。 1、备料 (1)根据垫层的宽度、厚度及松铺系数(1.20~1.30),碎石最大粒径与压实厚度之比为0.5左右时,系数取1.3,比值较大时,系数接近1.20。计算各段需要的天然砂砾数量,并按施工平面图堆放。 (2)填隙料的用量约为粗碎石重量的30%~40%。 1.1材料 (1)碎石:选用石灰岩碎石、压碎值不大于30%,最大粒径不超过37.5mm,颗粒组成见表。 适宜用级配碎石集料的颗粒组成范围

砂石垫层计算书

砂石垫层厚度确定计算书 1、假设砂石垫层厚度为1.2m,垫层的应力扩散角θ=30o。 2、验算基础中受力最大的一条基: 基底面积bl=0.7m×1.0m; P=50KN; 3、按《地基处理技术规范》JGJ79-2002第4.2.1条,砂石垫层的厚度 z应根据需要置换软弱土的深度或下卧土层的承载力确定,并应符合下式要求:Pz +Pcz≤faz (1)相应于荷载效应标准组合时,基础底面处的平均压力值为:Pk=(N+G)/bl=(50+20×3.3×0.7×1.0)/(0.7×1.0)=81.2kpa (2)基础底面处土的自重压力值为: Pc=20×3.3=66kpa (3)相应于荷载效应标准组合时,垫层底面处的附加压力值(矩形基础)为: Pz=bl(Pk-Pc)/(b+2ztgθ) (l+2ztgθ) =0.7×1.0(81.2-66)/(0.7+2×1.2×t g30)(1+2×1.2×t g30) =10.64/(2.09×2.38)=2.1kpa (4)垫层底面处土的自重压力值为: Pcz=20×(3.3+1.2)=90 kpa (5)垫层底面处经深度修正后的地基承载力特征值: faz= fak+ηdг0(d-0.5)=70+20×(3.3+1.2-0.5)×1.5=190 kpa 所以:Pz +Pcz =3.1+90=95.65 kpa<190kpa

满足Pz +Pcz<faz,即所假设的砂石垫层厚度满足要求,砂石垫层厚度取为1.2m。 4、垫层底面宽度应满足: b′≥b+2ztgθ; 其中2ztgθ=2×1.2×tg30=1.384m,即砂石垫层宽度取为自基础四周外边缘各外扩1.384m即可满足要求,本工程砂石垫层宽度取为自基础四周外边缘各外扩1.4m。 砂石垫层厚度确定计算书 1、假设砂石垫层厚度为1.5m,垫层的应力扩散角θ=30o。 2、验算基础中受力最大的一条基: 基底面积bl=2.8m×1.0m; P=360KN; 3、按《地基处理技术规范》JGJ79-2002第4.2.1条,砂石垫层的厚度 z应根据需要置换软弱土的深度或下卧土层的承载力确定,并应符合下式要求:Pz +Pcz≤faz (1)相应于荷载效应标准组合时,基础底面处的平均压力值为:Pk=(N+G)/bl=(360+20×1.8×2.8×1.0)/(2.8×1.0)=164.6kpa (2)基础底面处土的自重压力值为: Pc=20×1.8=36kpa (3)相应于荷载效应标准组合时,垫层底面处的附加压力值(矩形基础)为: Pz=bl(Pk-Pc)/(b+2ztgθ) (l+2ztgθ) =2.8×1.0(164.6-36)/(2.8+2×1.5×t g30)(1+2×1.5×t g30)

沉井素混凝土垫层砂垫层厚度计算公式

沉井素混凝土垫层及砂垫层厚度计算公式 1.沉井砂垫层计算: θ θtg B Putg G h 22-= 式中:h —为砂垫层厚度。 Pu —下卧层地基极限承载力的折减值。 G —沉井下沉前的单位长度重量。 B —2.64m 刃脚下素混凝土垫层宽度。 θ—砂垫层的应力扩散角,图纸采用30°,即tg θ=0.577。 Pu=f ×k1×k2×k3;Pu=60*3*0.8*0.85=122.4 式中:f —下卧层地基的容许承载力,根据本工程沉井地下地质为粉质粘土,即容许承载力为60kPa 。 . Pu —下卧层地基极限承载力的折减值。 k1—容许承载力转换为极限承载力的系数,k1=3. k2—极限承载力的折减系数。k2=0.8~0.95,本工程采用k2=0.8. k3—沉井总自重(含施工荷载)超载系数的倒数,取0.83~0.87,本工程采用k3=0.85。 G=(2595000/100)/47.6=545KN/m 主进场泵房概况: 本泵房平面尺寸为13.7m*12.9m ,沉井标高-3.6~0墙厚为1.4m ,标高0-8.1墙厚为1.2m ,标高8.1~12.6墙厚为0.8m 。 分四次浇筑一次下沉,四节浇筑完成混凝土总放量约为990m3(2.5t/m3),

钢筋140t 。即总重约为2595000kg 。(1KN=100KG ) 顾h=577 .0*264.2577.0*4.122*2545 =1.570m 。 实际施工时,砂垫层厚度取1.6m 。 2、素混凝土垫的计算 素混凝土垫层采用C15混凝土,fc =7.2Mpa ,ft =0.91Mpa , 1)、素混凝土垫层尺寸的确定 沉井壁厚1.4m ,考虑模板的需要,混凝土垫的宽度采用2.64m ;根据施工经验混凝土垫的厚度采用0.12m 。 2)、抗压强度计算 抗压强度采用下式进行计算: N ≤φfccA ’c 式中: N —轴向压力设计值,即素混凝土垫上的荷载设计值(N ); φ—素混凝土构件的稳定系数;(本工程取1) fcc —素混凝土轴心抗压强度设计值(Mpa ),(fc ×0.8取用) A ’c —1234000mm2混凝土受压区的面积(mm2); fc —混凝土轴心抗压强度设计值(Mpa )。 N=2595000N ;φfccA ’c=1*7.2*0.8*1234000=7107840N 。 2595000N ≤7107840N 满足设计要求。

砂石垫层施工组织设计方案

东港佳苑(社区)31#楼 砂 石 垫 层 施 工 方 案 编制单位:河南恒远建设工程有限公司编制人:弋振五 审核人:邓顺红 审批人:李世民

编制时间:二0一五年七月

目录 1、工程概况 (1) 2、施工准备 (1) 3、操作工艺 (2) 4、质量标准 (3) 5、成品保护 (4) 6、应注意的质量问题........................................................................................................................,,.4

一、工程概况: 2.1.1:工程名称:东港佳苑社区工程 2.1.2:建设地点:工程位于运城市空港南区房子村。东临风 机厂,西靠水泥添加剂厂,南靠房子村村道、北挨村民生活区。 2.1.3:建设单位:山西乾得龙房地产开发有限公司。 2.1.4:监理单位:山西春润达施工管理有限公司。 2.1.5:设计单位:山西豪士建筑设计有限公司。 2.1.6:本工程是运城市空港区东港佳苑(社区)31#楼,框架 剪力墙结构,地上十八层,地下二层。建筑面积8425.31平米。 耐火等级一级,抗震设防烈度7度,基础采用筏板基础,钢筋级别主要有HPB300、HRB335、HRB400,总钢筋用量约为350吨,平米含钢量40kg,钢筋连接形式: 竖向钢筋:≥12的钢筋采用电渣压力焊。<12的钢筋采用绑扎搭接,横向钢筋:采用闪光对焊、搭接焊或绑扎搭接,HPB235钢筋采用E43焊条,HRB335钢筋采用E50焊条。 本工程对抗震等级为一、二级的框架梁、柱用筋,提出了三点要求,如下: 纵向受力钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25; 钢筋屈服强度实测值与强度标准值的比值不应小于1.30; 钢筋在最大拉力的总伸长率实测值不应小于9%。 二、施工准备: 1、材料及主要机具:

砂石垫层施工工艺

砂卵石垫层施工方案 1.施工范围:整个基坑满堂铺设.(夯实法)。 2.施工准备: 2.1 材料及主要机具: 2.1.1 人工级配卵石:中砂、卵石。. 2.1.2 级配卵石材料,含泥量不宜超过3%。碎石粒径不得大于30mm。 2.1.3 主要机具:压路机、手推车、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺等。 2.2 作业条件: 2.2.1 设置控制铺筑厚度的标志:水平标准木桩或标高桩。 2.2.2 铺筑前应在未做地基前处理完毕并办理隐检手续。 2.2.3 检查基坑边坡是否稳定,并清除基底上的浮土和积水。 3.操作工艺: 3.1 工艺流程: 检验卵石质量→分层铺筑卵石(砂)→洒水→碾压→找平验收 3.2 对级配砂卵石进行技术鉴定,如是人工级配砂卵石,应将砂卵石拌合均匀,其质量均应达到设计要求或规范的规定。 3.3 铺筑砂卵石 3.3.1 卵石地基底面宜铺设在同一标高上,如深度不同时,基土面挖成斜

坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。 3.3.2 分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。 3.3.4 铺筑的卵石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的卵石。 3.4 洒水:铺筑级配卵石在夯实前,应根据其干湿程度和气候条件,适当地洒水以保持卵石的最佳含水量,一般为8%~l2%。 3.5 夯实的遍数由现场确定。边缘和转角处应用人工补夯密实。 3.6 找平和验收: 3.6.l 施工时应按控制标高桩找平,夯压密实,并应设置纯砂检查点。 3.6.2 压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。 4.质量标准: 4.1 保证项目: 4.1.1 基底土质必须符合设计要求。 4.1.2 纯砂检查点的干砂质量密度,必须符合设计要求和施工规范的规定。 4.2 基本项目: 4.2.1 级配卵石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。 4.2.2 分层留接槎位置正确,方法合理,接槎夯压密实,平整。 5.成品保护: 5.1 回填卵石时,应注意保护好现场轴线桩、标准高程桩,防止碰撞位移,并应经常复测。 5.2 地基范围内不应留有孔洞。完工后如无技术措施,不得在影响其稳定

细砂垫层

细砂垫层 1.铺设砂或砂石垫层前先检验基土土质,清除松散土、积水、污泥、杂质,并打底夯两遍,使表土密实。’ 2.砂石垫层的厚度一般不宜小于l00mm,铺时按线由一端向另一端分段铺设,摊铺均匀,不得有粗细颗粒分离现象。表面空隙应以粒径为5-25mm的细砂石填补。 3.铺完一段,压实前应洒水使表面保持湿润。小面积房间采用木夯或蛙式打夯机夯实,不少于三遍大面积宜采用压路机往复碾压其轮距搭接不少于500mm,边缘和转角处应用人工或蛙式打夯机补夯密实,且碾压不少于四遍,夯实后的砂石垫层表面应平整密实且无松动石子。 4.砂垫层厚度不应小于60mm.铺设同砂石垫层,亦应分层摊铺均匀,洒水湿润后,采用木夯或蛙式打夯机夯实,一夯压半夯。并达到表面平整、无松动为止,高低差不大于20mm,夯实后的厚度不应大于虚铺厚度的3/4。 5.冬期施工温度低于-10℃时不宜施工。施工中使用的砂或砂石料不得含有冻块,要随筛、随拌、随铺、随打、随保温,严格执行接搓、留搓和分层的规定。 6.找平与验收,内容为:施工时应分层找平,夯压密实,并设检查员,环刀取样,测定质量密度,下层密实合格后,方可进行上层施工,最后一层压(夯)完成后,表面应拉线找平,标高符合设计要求。对于砂石垫层的环刀取样采取的方法:取一个结实的固体容器,容器高度以低于垫层厚度20--30mm为宜,测量出其容积V与重量G,将其埋入垫层中,待垫层夯实后挖出,去掉容器外的砂石,将容器及其内部砂石再次称重得G′。 7.分段施工时,接头处应做斜搓,上下层接头要错500--1000mm。 8.铺筑厚度:当采用压路机压实时为250--350mm,采用轻型机械压实时为150-- 200mm,采用振捣器振实时,以振捣深度为宜。 9.夯实后的砂或砂石垫层都需做干密度试验,合格并由工长签认报告单后方可进行下道工序。

砂垫层专项施工方案

砂垫层专项施工方案 一、施工准备 1.1砂垫层宽度的确定 (1)砂垫层的设计,主要是决定砂垫层的厚度和宽度。砂垫层的厚度应根据垫层底部软弱土层的承载力来确定,即当上部荷载通过砂垫层按一定的扩散角传至下卧土层时,下卧土层顶面所承受的总压力不应超过其容许承载力。当垫层材料为碎石、粗砂或中砂时,扩散角可取30°;对其他较细的材料,扩散角为22°。 (2)砂垫层的宽度,一方面要满足应力扩散的要求,另一方面要防止垫层向两边软弱土层挤出。但目前还缺乏可靠的理论计算方法,常用的经验方法是垫层底部宽度B′按下式确定: B′=B+2H?tg? 式中 B——基础宽度 H——垫层厚度 ?——扩散角 垫层底宽确定以后,按照基坑的坡度往上延伸至基础底面。 1.2材料要求: (1)采用砂回填,砂为中粗砂,细度模数不小于2.2,砂干容重不小于16KN3/M,d。 (2)所用材料不得含有草根、树叶、塑料袋等有机杂物及垃圾。(3)如采用挡土墙式,挡土墙的材料为MU10实心标准砖,M10水泥砂浆砌筑,砂浆必须饱满。

3、主要机具 蛙式打夯机、手扶式振动压路机、机动翻斗车、抽水机、筛子、铁锹、铁耙、量斗、水桶、喷壶、手推胶轮车、2m靠尺等。 二、作业条件: (1)设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。 (2)因地下水位高于基坑(槽)底面,采取排水以降低地下水平的措施,使基坑(槽)保持无水状态。 (3)铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。 (4)检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。 三、施工工艺流程: 检验砂质量→放坡及围护施工→分层铺筑砂→洒水→插振或平振→找平验收 四、施工要点 本工程准备采用以下2种砂垫层围护方式,根据现场实际情况确定,施工工艺基本相似。

公路路面之砂垫层和砂石垫层施工工艺

公路路面之砂垫层和砂石垫层施工工艺1材料要求 1.1砂:应采用质地坚硬的中砂。 1.2砂石:应采用天然级配材料,用强度均匀、未风化的砂石,粒径一般为5~40mm,其中石子的最大粒径不得大于垫层厚度的2/3,且不易大于50mm,含泥量不大于3%。 1.3砂和砂石中不得含有草根、垃圾等有机杂质。 2主要机具 手扶式振动压路机、机动翻斗车、蛙式打夯机、人力夯、推土机、压路机(6~10t)、手推车、靠尺、铁锹、铁耙、喷水用胶皮管、小线、钢尺、楔形尺、级配筛、振捣器等。 3作业条件 3.1施工前,对砂和砂石进行材料进场检验,检查原材的材质合格证明文件及检测报告,符合设计及规范要求。 3.2 当地下水位高于垫层底面标高时,施工前,应采取排水和降水措施进行降水,达到垫层以下无积水。 3.3 与垫层有关的电气管线、设备管线及埋件等已安装完毕,位置准确,固定牢靠,并已办理各种验收手续。 3.4 根据设计要求,已经进行了必要的压实试验,已选定的砂或砂石料,确定了铺设厚度、夯实或碾压遍数等参数。 3.5 已经放好控制地面、标高水平线,在地面设标桩,找好标高、挂线,作控制铺填厚度的标准。

3.6 按照有关规定对操作者进行施工交底。 4 操作工艺 4.1 工艺流程: 基层处理--检查原材材质--分层铺设--洒水--夯实或碾压--找平验收 4.2 铺设砂或砂石垫层前先检验基土土质,清除松散土、积水、污泥、杂质,并打底夯两遍,使表土密实。 4.3 砂石垫层的厚度一般不宜小于100mm,铺时按线由一端向另一端分段铺设,摊铺均匀,不得有粗细颗粒分离现象。表面空隙应以粒径为5~25mm的细砂石填补。 4.4 铺完一段,压实前应洒水使表面保持湿润。小面积房间采用木夯或蛙式打夯机夯实,不少于三遍;大面积宜采用压路机往复碾压其轮距搭接不少于500mm,边缘和转角处应用人工或蛙式打夯机补夯密实,且碾压不少于四遍,夯实后的砂石垫层表面应平整密实且无松动石子。 4.5 砂垫层厚度不应小于60mm,铺设同砂石垫层,亦应分层摊铺均匀,洒水湿润后,采用木夯或蛙式打夯机夯实,一夯压半夯。并达到表面平整、无松动为止,高低差不大于20mm,夯实后的厚度不应大于虚铺厚度的3/4。 4.6 冬期施工温度低于-10℃时不宜施工。施工中使用的砂或砂石料不得含有冻块,要随筛、随拌、随铺、随打、随保温,严格执行接槎、留槎和分层的规定。

砂垫层和砂石垫层上课讲义

砂垫层和砂石垫层

第三章砂垫层和砂石垫层 1适用范围: 本标准适用于建筑地面工程(含室外散水、明沟、踏步、台阶和坡道等附属工程)中的砂垫层和砂石垫层工程。 2材料要求: 2.1砂和天然砂石中不得含有草根等有机杂质,冬期施工时不得含有冰冻块。 2.2砂石宜选用级配良好的材料,石子的最大粒径不得大于垫层厚度的2/3,且不宜大于50mm,砂、石含泥量不大于3%。 3主要机具(工具): 3.1主要机具:蛙式打夯机、表面振动器、插入式振捣器、推土机、压路机(6-10t)、机动翻斗车等。 3.2主要工具: 人力夯、手推车、平头铁锹、喷水用胶管、2m靠尺、小线或细铁丝、钢尺等。 4作业条件: 4.1回填前,应作好相应的检查验收,并办好隐检手续。 4.2根据砂、石料情况,确定砂石垫层的砂石级配,使之符合设计要求。 4.3采取排水或降低地下水位的措施,使基坑(槽)保持无积水状态。 4.4设置控制铺筑厚度的标志,如水平木撅或标高桩,或在固定边坡(墙)上钉上水平木撅或弹上水平线。 5施工工艺: 5.1工艺流程 处理基层表面→级配砂石→分层铺筑砂石→洒水→夯实、振实或碾压→找平验收。5.2操作工艺: 5.2.1基层表面处理:将基层表面的浮土和杂物清除干净,原有基层表面应平整。 5.2.2级配砂石:按配比将砂石拌合均匀,达到要求。 5.2.3分层铺筑砂石: 铺筑砂和砂石的每层厚度,一般为150-200mm,不宜超过300mm。虚铺厚度视夯实或 砂和砂石垫层底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步或斜坡

形,搭接处应注意压实,施工时按先深后浅的顺序进行。 分段施工时,接头处应做成斜坡,每层错开0.5-1.0m,并应充分压实。 铺筑的砂石应级配均匀,不应有粗细颗粒分离现象。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。 5.2.4洒水 铺筑砂和级配砂石在振实或夯实碾压前应根据其干湿程度和气候条件,适当洒水以保持最佳含水量(表面振捣器振实时,最佳含水量为15%-20%;插入振捣器振实砂垫层时,最佳含水量为饱和;用木夯或机械夯夯实和用压路机碾时,最佳含水量为8%-12%)。 5.2.5夯实、振实或碾压 表面振捣器振实时,要使振动器往返振捣,振捣遍数由现场试验确定(一般不少于3次)。插入式振捣器振实时,插入间距应根据振捣器振幅大小决定,振完后所留孔洞要用砂填塞,振捣次数由现场试验确定。 用人力夯或蛙式打夯机时,应保持落距为400-500mm,一夯压半夯全面夯实,一般不少于3遍。 采用压路机往复碾压,一般碾压不小于四遍,其轮迹搭接不小于500mm,边缘和转角用人工或蛙式打夯机补夯密实,夯(振)或碾压必须密实,至不松动为止,并符合密实度要求。 5.2.6找平和验收 施工时应分层找平,夯压密实,并应进行密实度检测或采用小型锤击贯入度检测等其它办法。下层密实度经检验合格后方可进行上层施工。 最后一层夯、振、压密实后,表面拉线找平(地面有坡度要求时应根据地面坡度找出垫层顶面坡度)。 6应注意的质量问题: 6.1大面积下沉:原因是未严格按要求施工,分层过厚,碾压、振捣、夯击遍数不够,洒水不足等。 6.2局部下沉:边缘和转角处夯压不实,留接槎未按规定搭接和夯实。 6.3级配不良:应配专人及时处理砂窝、石堆等问题,做到砂石级配良好。 6.4密实度不符合要求:应分层检查砂和砂石垫层的质量,每层纯砂检查点的密实度必须符合要求,否则不能进行上层的施工。 6.5砂垫层厚度不应小于60mm,砂石垫层厚度不应小于100mm,冻结的天然砂石不能使用。 7成品保护: 7.1回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧回填

砂石垫层的主要作用

砂石垫层的主要作用 1、提高基础底面以下地基浅层的承载力。地基中的剪切破坏是从基础 底面下边角处开始,随基底压力的增大而逐渐向纵深发展的,因此当 基底面以下浅层范围内可能被剪切破坏的软弱土为强度较大的垫层材 料置换后,可以提高承载能力; 2、减少沉降量。一般情况,基础下浅层的沉降量中所占得比例较大。 由于土体侧向变形引起的沉降,理论上也是浅层部分占的比例较大。 以垫层材料代替软弱土层,可大大减少这部分的沉降量; 3、加速地基的排水固结。用砂石作为垫层材料,由于其透水层大,在地基受压后便是良好的排水面,可使基础下面的空隙水压力迅速消散,避免地基土的塑性破坏,且可加速垫层下软弱土层的固结及其强 度的提高。 砂石垫层的适用范围: 适用于3m内的软弱、透水性强的粘性土层处理;垫层厚度一般为0.5~2.5m之间为宜。若超过3m,则费工费料,施工难度也较大,经 济费用高;若小于0.5m,则不起作用。 二、工材料及构造要求: 1)砂 我们在施工中一般采用级配良好的、质地坚硬的天然河砂。为了 保证基底土质良好渗透 性,不宜使用含有淤泥杂质的土方砂。 2)碎石充砂 我们在工程施工中通常采用10~40的普通碎石,施工时,为防止 含尘过多,可事先冲洗干净后,再与粗砂混合搅拌均匀使用,砂∶石 一般为3∶7。 3)构造要求

砂石垫层是以置换有可能被剪切破坏的软弱地基土质,从而提高地基承载能力,所以它的构造要有一定的厚度;同时还应有足够的宽度,以防止向垫层两侧挤出。 a、垫层厚度的确定: 《砂石垫层受力示意图》其厚度Z应根据地基承载力确定。即作用在垫层底面处土的自重压力(标准值)与附加压力(设计值)之和不能超过经修正后超挖深度处的地基承载能力。 即:PZ+PCZ≤fZ------------(1) 式中:PZ为附加压力设计值(kPa); PCZ为垫层底面处土自重压力值(kPa) b、垫层宽度的确定: 《砂石垫层受力示意图》可知,基础垫层的宽度b`=b+2tgθ,而根据所在土质情况,施工时作业面最好超出基底300~500mm。机械开挖深度大于2m时还考虑b`宽度上来的放坡系数。 三、施工要求: 1)砂石均需机械伴和均匀后方可分层夯填; 2)施工前要统一放置标高及清除干净基底的杂草浮土,同时应严禁搅动下卧层及周边土质层; 3)为防止下雨造成边坡塌方,施工作业前应在基坑内及四周做好排水措施,从而确保边坡稳定; 4)如基底尚存在较小厚度淤泥质土,为防止碾压时冒出泥浆或脱层,可在施工前往该处抛石挤密,或将基层压入置换再作底层; 5)应分层分级夯铺,每层铺设厚度应小于300mm,如采用大型碾压机械,其铺设厚度可控制在500mm以内。 四、质量检验:

砂垫层和砂石垫层施工工艺

砂垫层和砂石垫层施工工艺 本章适用于建筑工程中建筑地面采用砂垫层和砂石垫层工程。 1 材料要求 1.1 砂:应采用质地坚硬的中砂。 1.2 砂石:应采用天然级配材料,用强度均匀、未风化的砂石,粒径一般为5~40mm,其中石子的最大粒径不得大于垫层厚度的2/3,且不易大于50mm,含泥量不大于3%。 1.3 砂和砂石中不得含有草根、垃圾等有机杂质。 2 主要机具 手扶式振动压路机、机动翻斗车、蛙式打夯机、人力夯、推土机、压路机(6~10t)、手推车、靠尺、铁锹、铁耙、喷水用胶皮管、小线、钢尺、楔形尺、级配筛、振捣器等。 3 作业条件 3.1 施工前,对砂和砂石进行材料进场检验,检查原材的材质合格证明文件及检测报告,符合设计及规范要求。 3.2 当地下水位高于垫层底面标高时,施工前,应采取排水和降水措施进行降水,达到垫层以下无积水。 3.3 与垫层有关的电气管线、设备管线及埋件等已安装完毕,位置准确,固定牢靠,并已办理各种验收手续。 3.4 根据设计要求,已经进行了必要的压实试验,已选定的砂或砂石料,确定了铺设厚度、夯实或碾压遍数等参数。 3.5 已经放好控制地面、标高水平线,在地面设标桩,找好标高、挂线,作控制铺填厚度的标准。 3.6 按照有关规定对操作者进行施工交底。

4 操作工艺 4.1 工艺流程: 4.2 铺设砂或砂石垫层前先检验基土土质,清除松散土、积水、污泥、杂质,并打底夯两遍,使表土密实。 4.3 砂石垫层的厚度一般不宜小于100mm ,铺时按线由一端向另一端分段铺设,摊铺均匀,不得有粗细颗粒分离现象。表面空隙应以粒径为5~25mm 的细砂石填补。 4.4 铺完一段,压实前应洒水使表面保持湿润。小面积房间采用木夯或蛙式打夯机夯实,不少于三遍;大面积宜采用压路机往复碾压其轮距搭接不少于500mm ,边缘和转角处应用人工或蛙式打夯机补夯密实,且碾压不少于四遍,夯实后的砂石垫层表面应平整密实且无松动石子。 4.5 砂垫层厚度不应小于60mm ,铺设同砂石垫层,亦应分层摊铺均匀,洒水湿润后,采用木夯或蛙式打夯机夯实,一夯压半夯。并达到表面平整、无松动为止,高低差不大于20mm ,夯实后的厚度不应大于虚铺厚度的3/4。 4.6 冬期施工温度低于-10℃时不宜施工。施工中使用的砂或砂石料不得含有冻块,要随筛、随拌、随铺、随打、随保温,严格执行接槎、留槎和分层的规定。 4.7 找平与验收,内容为:施工时应分层找平,夯压密实,并设检查员,环刀取样,测定质量密度,下层密实合格后,方可进行上层施工,最后一层压(夯)完成后,表面应拉线找平,标高符合设计要求。对于砂石垫层的环刀取样采取的方法:取一个结实的固体容器,容器高度以低于垫层厚度20~30mm 为宜,测量出其容积V 与重量G ,将其埋入垫层中,待垫层夯实后挖出,去掉容器外的砂石,将容器及其内部砂石再次称重得G ′,密度=V G G '-。 4.8 分段施工时,接头处应做斜槎,上下层接头要错500~1000mm 。 4.9 铺筑厚度:当采用压路机压实时为250~350mm ,采用轻型机械压实时为150~200mm ,采用振捣器振实时,以振捣深度为宜。 4.10 夯实后的砂或砂石垫层都需做干密度试验,合格并由工长签认报告单后方可进行下道工序。 基层处理 检查原材材质 分层铺设 洒水 夯实或碾压 找平验收
