案例1 某拟建工程项目投资决策分析

学习目的

通过本案例掌握工程建设项目投资决策的基本程序和主要内容,包括费用与效益估算、资金来源与使用计划、财务分析、不确定性分析,特别是熟练掌握《建设项目经济评价方法与参数(第三版)》所要求的盈利能力分析、偿债能力分析、财务生存能力分析,盈亏平衡分析、敏感性分析等财务分析内容,掌握项目融资前分析和融资后分析中编制财务报表与指标的方法。

案例资料

一、概述

(一)项目概况

该拟建投资项目是新建项目,且其经济评价是在可行性研究报告阶段(即完成市场需求预测,生产规模选择,工艺技术方案,原材料、燃料及动力的供应,建厂条件和厂址方案,公用工程和辅助设施,环境保护,企业组织和劳动定员以及项目设施规划等多方面进行研究论证和多方案比较并确定了最佳方案)进行的。

该拟建投资项目生产的产品是在国内外市场上比较畅销的产品,且该项目投产后可以产顶进(替代进口)。

该项目拟占地(农田)250亩,且交通较为便利。其原材料、燃料、动力等的供应均有保证,该拟建投资项目主要设施包括生产车间,与工艺生产相适应的辅助生产设施、公用工程以及有关的管理、生活福利设施。

该拟建投资项目的年设计生产能力为23万件。

(二)编制依据

本经济评价的编制依据为项目可行性研究报告推荐的技术方案、产品方案、建设条件、建设工期、《建设项目经济评价方法与参数(第三版)》及国家现行财税政策、会计制度与相关法规。

(三)计算期

计算期包括建设期和生产经营期。该拟建投资项目的建设期为3年,从第4年开始投产,其中第4年的达产率为80%,第5年的达产率为90%,第6年以后均为100%,项目的生产经营期为15年,则项目计算期为18年。

二、费用与效益估算

(一)总投资估算

1.固定资产投资估算

(1)固定资产投资额估算是根据概算指标估算法进行的。根据概算指标估算法估算的固定资产投资额为40200万元。

(2)建设期利息按投资借款计划及估算公式估算为4550万元。即:

建设期第一年的投资借款利息=10000÷2×10%=500(万元)

建设期第二年的投资借款利息=(10500+9000÷2)×10%=1500(万元)

建设期第三年的投资借款利息=(10500+10500+9000÷2)×10%=2550(万元)

固定资产投资估算见表1-1。

表1-1 固定资产投资估算表单位:万元

2.无形资产投资的估算

该拟建项目无形资产投资主要是取得土地使用权所需支付的费用,并在项目建设期的第1年中投入。其估算额为1800万元(且假设其全部用自有资金投入,其摊销期与项目的生产期一致)。

3.流动资金估算

流动资金的估算,按分项详细估算法进行(估算表中的有关数字作了必要的调整),估算总额为7000万元。

流动资金估算见表1-2

总投资=固定资产投资+建设期利息+无形资产投资+流动资金

=40200+4550+1800+7000=53550(万元)

表1-2 单位:万元

(二)总成本费用的估算

全厂定员为1000人,工资及福利费按每人每年11400元估算(其中工资为10000元/年,福利费按工资的14%计提),全年工资及福利费为1140万元(其中生产性工人的工资为920万元,其他为220万元,且在后面的分析中假设生产工人的工资是变动成本,即工资数额与项目的达产率保持一致)。

经估算,拟建项目产品的单位变动成本(假设其单位成本即为单位变动成本)为840元,其单位成本估算见表1-3。另不包括固定资产折旧、无形资产摊销及借款利息的年固定成本为2000万元。

另外,固定资产年折旧为2800万元,无形资产摊销为120万元[二者均按使用年限法平均计提,且考虑固定资产的残值为2750万元。即固定资产年折旧=(44750-2750)÷15=2800(万元),无形资产摊销为1800÷15=120(万元)]。总成本费用估算见表1-4。

(三)年销售收入及年税金的估算

经预测该项目产品的销售单价(不含增值税)为1600元,年销售收入估算值在正常年份为36800万元。

年销售税金及附加按国家有关规定计提缴纳。估计销售税金及附加在正常年份为2500万元(其中第4年、第5年的销售税金及附加为2000万元、2250万元)。所得税税率为33%。

(三)利润总额及其分配

利润总额=产品销售收入-总成本费用-产品销售税金及附加

净利润=利润总额-应交所得税

应交所得税=利润总额×所得税税率

利润分配按有关财务会计制度进行,且假设在项目的还款年份不进行向投资者支付利润等有关利润分配业务。即项目在还款年份可先以提取的固定资产折旧和无形资产摊销偿还投资借款,不够部分可以项目实现的净利润在进行法定的提取扣除后(即需先提取法定盈余公积金)来偿还。利润与利润分配表见表1-5。

三、资金来源与使用计划

项目使用自有资金16000万元,其余全部为借款。其中,第1年投入自有资金3000万元,借入投资借款10000万元;第2年投入自有资金8000万元,借入固定资产投资借款9000万元;第3年投入自有资金3000万元,借入投资借款9000万元;第4年投入自有资金2000万元,借入流动资金借款3600万元;第5年、第6年分别借入流动资金借款700万元、700万元。其中固定资产投资借款、流动资金借款的年利率均为10%,以年为计息期。固定资产投资借款的偿还,以项目预计生产年份所实现的净利润在扣除必要的留存后(即需提取10%的盈余公积金),及项目所提取的固定资产折旧和无形资产摊销额,且先用固定资产折旧和无形资产摊销偿还,不够部分以可用来偿还投资借款的净利润抵偿。流动资金借款假设在项目结束时归还。固定资产投资借款还款计算见表1-6。

借款偿还期为7.74(年)。([(8-1)+6152.05/(5393.71+2800+120)])

四、基准收益率的确定

采用加权平均资本成本法确定项目的基准收益率。总投资中资本金占32.65%,资本金成本为8%,债务资金占67.35%,债务资金成本为10%,则所得税前加权平均资本成本为9.347%,所得税后加权平均资本成本为6.2625%。则当所得税前项目投资财务内部收益率大于9.347%、所得税后项目投资财务内部收益率大于6.2625%、项目资本金财务内部收益率大于8%时项目即可以被接受。

五、财务分析

(一)盈利能力分析

1.融资前分析

融资前分析是指在考虑融资方案前就可以开始进行的财务分析,即不考虑债务融资条件下进行的财务分析。项目投资财务现金流量表是融资前财务分析报表,就是通常所说的全部投资都认为是自有资金(资本金)。融资前分析只进行盈利能力分析,计算项目投资内部收益率、净现值指标和投资回收期指标。各项融资前盈利能力分析指标见表1-7。

所得税后项目投资财务内部收益率15.11%,大于设定的基准收益率6.2625%,所得税前项目投资财务内部收益率20.31%,大于设定的基准收益率9.347%,项目在财务上可以被接受。

2.融资后分析

在融资前分析结论满足要求的情况下,初步设定融资方案,再进行融资后分析。项目资本金现金流量表是融资后财务分析报表,既包括盈利能力分析,又包括偿债能力分析和财务生存能力分析等内容。融资后盈利能力分析指标见表1-8。

项目资本金财务内部收益率19.62%,大于设定的基准收益率8%,项目在财务上可以被接受。

(二)偿债能力分析

各年利息备付率与偿债备付率见表1-9,各年资产负债率见表1-11。通过计算,项目综合利息备付率8.39,综合偿债备付率2.68,均大于1,并随借款本金的偿还而逐年上升,借款偿还期末利息备付率和偿债备付率达到20.12和19.65,项目利息保证程度较高。

计算期内项目资产负债率最高为77.78%,并随着长期借款的偿还而逐年下降,长期借款偿清后降到13.63%,以后各年资产负债率进一步下降。

(三)财务生存能力分析

根据项目资金来源与运用表(表1-10),项目在偿还清建设贷款以后各年盈余资金都为正,表明项目具备财务生存能力。

工程项目投资决策

工程项目投资决策 名词解释 1.价值工程:通过各相关领域的协作,对所研究对象的功能与成本进行系统分析,不断创新,旨在提高所研究对象价值的思想方法和管理技术。 2.招标控制价:招标人根据国家或省级、行业建设主管部门发布的有关计价依据和办法,按设计施工图纸计算的,对招标工程限定的最高工程造价。 3.设计概算:在初步设计或扩大初步设计阶段,由设计单位按照设计要求概略地计算拟建工程从立项开始到交付使用为止全过程所发生的建设费用的文件,是设计文件的重要组成部分。 4.竣工决算:建设工程经济效益的全面反映,是项目法人核定各类新增资产价值、办理其交付使用的依据。 5.建设工程总投资:一般是指进行某项工程建设花费的全部费用。生产性建设总投资包括建设投资和铺底流动资金两部分;非生产性建设工程总投资只包括建设投资。 6.联合试运转: (联合试运转费):联合试运转费是指新建企业或新增加生产工艺过程的扩建企业在竣工验收前,按照设计规定的工程质量标准,进行整个车间的负荷试运转发生的费用支出大于试运转收入的亏损部分。不包括应由设备安装工程费开支的单台设备调试费及无负荷联动试运转费用。 7.索赔:工程承包合同履行中,当事人一方因对方不履行或不完成履行既定的义务,或者由于对方的行为使权利人受到损失时,要求对方补偿损失的权利。 8.企业定额:工程施工企业根据本企业的技术水平和管理水平,编制的完成单位合格产品所必需的人工、材料和施工机械台班消耗量,以及其他生产经营要素消耗的数量标准。 9.限额设计:按批准的投资估算控制初步设计,按批准的初步设计总概算控制施工图设计。 10.标底:招标人根据招标项目的具体情况编制的完成招标项目所需的全部费用,是依据国家规定的计价依据和计价办法计算出来的工程造价,是招标人对建设工程的期望价格。 简答题 1.简述工程量清单作用。 1)在招投标阶段,工程量清单为投标人的投标竞争提供了一个平等和共同的基础。 2)工程量清单是建设工程计价的依据。 3)工程量清单是工程付款和结算的依据。 4)工程量清单是调整工程量、进行工程索赔的依据。 2.08规范中规定工程变更价款的确定方法。 “08规范”规定,因非承包人原因导致的工程变更,对应的综合单价按下列方法确定: (1)合同(工程量清单)中已有适用的综合价格,按合同已有的综合单价确定; (2)合同(工程量清单)中有类似于的综合价格,参照类似的综合价格确定; (3)合同(工程量清单)中没有适用或类似的综合单价,由承包人提出综合单价,经发包人确认后执行。3.简述建设工程投资特点。 1).建设工程投资数额巨大。 2).建设工程投资差异明显。即由于各工程间的用途、功能、规模、结构、布局、设备、装饰、施工组织设计以及所处地区的水文、地质等差异,导致建设投资的多样性、单件性。 3).建设工程投资需单独计算。由于各工程的实物形态、建设投资差异明显,导致各个工程项目计价的单件性,即只能通过特殊的程序(依次制订投资估算、设计概算、施工图预算、承包合同价、竣工决算等)单独计算其投资。 4).建设工程投资确定依据复杂。各建设阶段的不同依据、结果之间,互为基础和指导、互相影响(前者控制后者,后者补充前者)。 5).建设工程投资确定层次繁多。由于工程项目及其投资具有单件性的特点,导致确定建设投资时,需要通过层层分解寻找其中最基本的构成要素(分项工程);然后,依次分别计算分部分项工程、单位工程、单项工程、建设项目的投资;最后,才能汇总形成建设工程或建设项目的投资。 6).建设工程投资需动态跟踪调整。由于工程的建设周期较长、不确定性因素较多,容易引发投资的波动。

工程项目成本分析

工程项目成本分析 从近几年工程项目开展成本分析的情况看,不少单位的项目对成本进行分析,把成本分析作为项目管理的一项重要内容来抓,取得了一定成效。但还有些项目总是强调工期紧、任务重、精力和人员不足等,工程成本分析往往被搁置。工程项目有没有必要进行成本分析,如何做好工程成本分析呢?笔者就近几年项目成本管理的体会和思考,谈一点自己的认识以与同行共享。 一、成本分析在项目成本管理中的作用非常重要 第一,工程成本分析活动的开展为项目管理者提供了一个重要的经济信息交流平台。 项目管理不外乎两个方面,一是现场管理;二是成本管理。现场管理主要是工程进度、质量、安全,反映的是实物现状,看到的是一目了然的工程实体,比较直观;而成本管理主要是过程控制行为,形成的是内业资料,若不通过解剖分析就难以看清它的真实面貌,了解到成本管理的真实情况。分析交流可以使项目领导和各级管理人员较为详细地了解项目成本管理的基本状况和管理成效,明白项目的管理优势和存在的问题、原因,使领导心中有数,便于领导决策;同时通过分析交流相互启发,可以使企业领导和各管理部门能够在成本管理的思路上、经济运行的做法上和对某些具体问题的认识上达到高度统一,从而形成相互协调、相互促进、共同提高、良性互动的良好局面。 第二,开展经济运行分析是对企业项目管理制度措施的检验和对业务人员能力考验和素质提高。分析考核成效明显说明制度措施对路,相

反说明制度措施有漏洞,需要尽快完善调整;分析资料如何,能否反映出企业项目实情,是业务人员工作质量和专业能力水平的体现,同时,也可使业务人员的业务素质得到促进和提高。 第三,开展经济运行分析是改善和促进企业管理的一种好形式。分析就是为企业“体检”,为企业“诊断把脉”,体检就是找“毛病”、查“病因”;查到“病症病因”,对“症”下“药”,企业就能健康成长。否则,企业的经济状况若明若暗,盲目乐观或者盲目悲观,都会影响企业健康发展。 二、当前情况下,项目应高度重视并认真做好工程成本分析工作 (一)提高认识,加强领导,扎实推进 1.首先是领导认识要到位,要认识到工程成本分析在项目管理中的地位作用,把成本分析工作当作项目管理的大事来抓;其次是管理人员认识要到位,不管工作多忙这项工作不能耽误,并主动研究分析思考成本分析工作中的问题和矛盾,成为自觉行动。 2.要加强对工程成本分析工作的领导。要健全组织体系,配齐配强管理核算人员,明确工作分工,一般由分管领导牵头抓总思路、抓协调、抓督促检查;每个部门、环节有明白人把关;部门按职责分工积极配合,主动合作,不推诿、不扯皮,真正把工作落在实处。 3.项目领导(特别是项目总会、总经)要带头学习成本管理和成本分析的基本常识和方法,了解和掌握项目成本管理控制的重点难点,做到指挥有方,并适时督促检查。

工程项目投资决策阶段的工作内容分析

工程项目投资决策阶段的工作内容分析 摘要:项目建设中,最为重要的就是项目的决策阶段,项目投资决策决定了今后工作方向以及项目建设中的效益以及工程项目的经济效益。在项目投资决策阶段,必须写好项目立项报告,对不同的建设方案进行技术经济的对比选择,并对拟建项目可行性进行经济技术的论证。项目投资要在牢守投资决策的原则下进行,可以说,项目投资是否正确,是项目成败的关键,本文就工程项目投资决策阶段工作内容进行分析。 关键词:工程项目;投资决策;工作内容;分析 在建筑工程项目的管理中,项目投资阶段的决策非常重要。项目投资决策阶段的工作内容主要有项目立项报告、项目可行性研究、工程项目评估与抉择、以及项目投资的工程造价的控制管理。其中,项目的工程造价的管理又是其中的重点工作,以为公司承包工程项目就是为了经济利益,如果项目决策阶段对工程造价没有规划好,将会影响项目接下来的建设运行。因此,工程项目在投资决策阶段,不仅要做好项目计划书,对项目可行性进行论证,还要着重做好工程造价的控制管理。 1、工程项目投资决策阶段工作内容 (1)工程项目立项报告 工程项目立项报告在有的地方也称项目建议书,立项报告是项目可行性研究的依据之一,它是针对项目还不成熟时候的项目规划意见,主要是用来论证项目立项的必要性。拟建工程项目必要性和可能性的分析是否清晰透彻,是评判立项报告质量高低的标准。拟建工程项目的可能性分析是项目建设和生产运营必备的基本条件。 (2)工程项目可行性研究 工程项目是否要进行投资的主要依据就是工程项目的可行性研究,进行工程项目可行性研究是很有必要的,工程项目可行性研究报告时相关政府审批决策性的文件,投资方就可以根据工程项目可行性研究提供的评价结果来决定是否要投资拟建项目,另外,建设单位要建设项目,就需要向金融单位贷款,项目可行性研究报告就是作为金融机构予以贷款的条件。因此,项目可行性研究是不可缺少的程序,在项目建设过程中,这一程序成为重要环节。 项目可行性研究工作各有区分,对于投资金额大、工程项目建设周期长的工程项目,其拟建项目的可行性研究就相对来说要深入一些,研究时限也要长久一些。香港的迪斯尼乐园就是个很典型的例子,它从筹建到竣工,之间要经历8年的时间,为此,香港政府对迪斯尼建设的可行性研究做了严格的考核,这就为

财务管理投资决策案例

项目投资可行性分析 ABC公司设立后,生产和销售农用机械甲、乙两种产品。该类农用机械产品正处于成长期,目前国内市场尚无可替代产品。该类农用机械产品预期产品生产生命期为20年。 根据市场测算,甲、乙两种产品目前市场年需求量分别为80 000件和100 000件,预计每年将按10%的速度增长;10年后,市场将处于饱和状态,需求量预计每年将按10%的速度递减。预计农用机械甲、乙产品的销售价格分别为500元/件、350元/件。预计ABC公司年生产能力分别为50 000件和80 000件。预计项目建设周期为2年。建设完工投产后,第1年按设计生产能力的60%组织生产,第2~6年每年递增10%,第7~10年按设计生产能量组织生产,10年以后按每年递减10% 组织生产。 根据确定的产品方案和建设规模及预测的产品价格,估算ABC公司建设完成投产后每年的产品销售收入。

产品销售收入估算表 ABC公司的投资项目组成包括: 1.土地500亩(约公顷) 2.基础设施 (1)厂区道路5 000平方米。(2)停车场3 000平方米。 (3)供水管网及设施1项。(4)排水管网及设施1项。 (5)电力设施及配套工程1项。(6)厂区环境绿化工程10 000平方米。 (7)消防配套工程1项。 3.厂房 (1)第一生产车间(煅铸车间)建筑面积1 000平方米。 (2)第二生产车间(车、钳、铣、刨、磨车间)建筑面积5 000平方米。 (3)第三生产车间(组装车间)建筑面积2 000平方米。 (4)原料仓库建筑面积1 000平方米。(5)成品仓库建筑面积1 000平方米。 4.行政、科研和后勤用房 (1)行政办公楼建筑面积3 000平方米。(2)科研楼建筑面积1 000平方米。 (3)后勤服务楼建筑面积2 000平方米。 5.机器设备 (1)第一生产车间:煅铸炉4台。(2)第二生产车间:车床10台、钳床10台、铣床10台、刨床10台、磨床10台。(3)第三生产车间:装配生产线2条。 (4)科研专用设备5台。 6.行政办公设备 (1)办公家具200套。(2)锅炉2台。(3)电脑50台。 7.交通运输工具 (1)远马50座大客车2辆。(2)小轿车4辆。(3)货运车10辆。 基础设施投资估算汇总表

施工项目成本构成及控制分析

龙源期刊网 https://www.doczj.com/doc/cd14059744.html, 施工项目成本构成及控制分析 作者:沈艳丽 来源:《现代商贸工业》2013年第19期 摘要:首先阐述了工程项目成本管理及控制的相关问题,并对企业在建工程项目成本管 理相关内容进行分析,最后针对企业如何加强和改进工程项目成本控制的措施进行了探讨。 关键词: 施工项目成本;成本控制;成本控制措施 中图分类号: F23 文献标识码:A 文章编号:1672-3198(2013)19-0137-01 随着我国经济的迅速发展,建筑行业也获得了长足的进步,在愈加激烈的市场竞争中想要脱颖而出,那么必须重视建筑工程成本管理和控制,更新成本控制的理念和方法,实现效率最大化的目标,提高竞争力,促使企业更加强大。 1 施工项目成本控制的主要依据 目前,市场对工程项目施工企业的要求越来越高,由于建筑市场原材料价格不断上涨,加上实施最低价中标制度、现金保证金制度等的影响,建筑公司利润下滑幅度加大,公司资金运转不灵,这使得建筑企业面临巨大的竞争压力,对建筑行业和企业的生存和发展提出了严峻的考验。迫使建筑企业必须加强并改进工程成本管理,控制建筑工程中所消耗的人力资源、物质资源等费用,并纠正各种的不利偏差,将各项费用都控制在计划成本的范围内,达到降低项目成本,提高经济效益目的。 2 施工项目成本控制的意义 施工项目成本控制,通常是指在这个过程中形成的工程造价,以及对建筑工程中所消耗的人力资源、物质资源等费用进行指导、监督、调节和限制,及时纠正各种的不利偏差,并对生产成本范围内的项目成本进行控制,保证成本目标的实现,达到建设项目的成本目标;公司或内部合同条款,也有一个项目自行制定的目标,但成本的降低率和降低额是在一个区间内浮动的,不可大幅度改动,即使对项目成本进行分解,也只是一个相对详细的指标,具体的实现。因此,项目经理的项目目标管理在很大程度上是形式上的,不能在真正意义上发挥成本控制的

拟建工程项目投资决策案例分析

案例1某拟建工程项目投资决策分析 学习目的 通过本案例掌握工程建设项目投资决策的基本程序和主要内容,包括费用与效益估算、资金来源与使用计划、财务分析、不确定性分析,特别是熟练掌握《建设项目经济评价方法与参数(第三版)》所要求的盈利能力分析、偿债能力分析、财务生存能力分析,盈亏平衡分析、敏感性分析等财务分析内容,掌握项目融资前分析和融资后分析中编制财务报表与指标的方法。 案例资料 一、概述 (一)项目概况 该拟建投资项目是新建项目,且其经济评价是在可行性研究报告阶段(即完成市场需求预测,生产规模选择,工艺技术方案,原材料、燃料及动力的供应,建厂条件和厂址方案,公用工程和辅助设施,环境保护,企业组织和劳动定员以及项目设施规划等多方面进行研究论证和多方案比较并确定了最佳方案)进行的。 该拟建投资项目生产的产品是在国内外市场上比较畅销的产品,且该项目投产后可以产顶进(替代进口)。 该项目拟占地(农田)250亩,且交通较为便利。其原材料、燃料、动力等的供应均有保证,该拟建投资项目主要设施包括生产车间,与工艺生产相适应的辅助生产设施、公用工程以及有关的管理、生活福利设施。 该拟建投资项目的年设计生产能力为23万件。 (二)编制依据 本经济评价的编制依据为项目可行性研究报告推荐的技术方案、产品方案、建设条件、建设工期、《建设项目经济评价方法与参数(第三版)》及国家现行财税政策、会计制度与相关法规。 (三)计算期 计算期包括建设期和生产经营期。该拟建投资项目的建设期为3年,从第4年开始投产,其中第4年的达产率为80%,第5年的达产率为90%,第6年以后均为100%,项目的生产经营期为15年,则项目计算期为18年。 二、费用与效益估算

项目效益分析

项目效益分析; 六、项目效益分析 (一)相关参数 本次测算选用现金流量法进行财务分析,以投资人自有资金内部报酬率作为项目财务分析的主要评价指标。 1、建设运营期 本项目属于综合管廊市政工程项目,项目的社会效益突出,经济效益难以在短期内实现。项目规划期限为2016-2030 年,其中近期:2016-2020 年,远期:2021-2030 年,项目计算期为27 年,其中建设期5 年,运营期25 年。由于项目建设需要和道路同步建设,且涉及到大量征地和拆迁工作,项目子工程建设时间根据政府配套工作完备情况来定,项目建设期最长不超过5年。项目建设内容主要为:干线综合管廊25155.9m,支线综合管廊16041.40m,缆线管廊27583.20m。近期总建设长度68780.50 m 2、项目投资 本项目投资为253480万元,其中:建筑工程费205560万元;工程建设其他费15898 万元;预备费17717 万元;建设期贷款利息为14305 万元。(暂按70%为贷款进行计算)。本项目拟设资本金76881 万元; 项目财务净现金流量投入29399 万元;申请银行贷款147200 万元。 (1)第一部分工程费205560 万元; 第一部分建筑工程费用包括:干线综合管廊、支线综合管廊和缆线管 廊的土石方工程、地基处理工程、支护工程、廊体工程、防水、照明、消防、监控、支架、路面恢复等费用。 (2)第二部分工程建设其他费15898 万元;

第二部分工程建设其他费包括:勘察费、设计费、建设单位管理费、 工程监理费、工程招标代理服务费、施工图审查费、前期工作咨询费、造价咨询费、环境影响评价费、竣工验收相关费、场地准备及临时设施费、水保费、劳动卫生安全评审费、工程保险费等。 (3)第三部分预备费17717 万元; 第三部分预备费包括基本预备费。按照第一、二部分费用合计的8% 计算。 (4)第四部分建设期贷款利息为14305 万元。(暂按70%为贷款进行计算) 3、项目融资成本及融资方案 项目融资成本取银行5年期贷款基准利率1.15倍,融资期限为30年,融资利率设定为6%,从运营年份第一年开始等额本息偿付外部融资贷款。 融资成本本项目总投资253480 万元。本项目拟设资本金76881 万元; 项目财务净现金流量投入29399 万元;需要提供具体的测算数据,申请银行贷款147200 万元 4、项目经营方式 本项目实行“投资、建设和运营管理一体化+入廊单位付费+可行性缺口补助”的经营方式。 5、项目税收 (1)增值税及附加 企业增值税及其附加费,包括增值税、城市维护建设税、教育费附加、 地方教育费附加,增值税采用一般计税方法,税率为%;市级城市维护建设税按增值税的7%计取;教育附加费及地方教育附加费按增值税的5%计取。(2)所得税

第三章工程项目投资决策

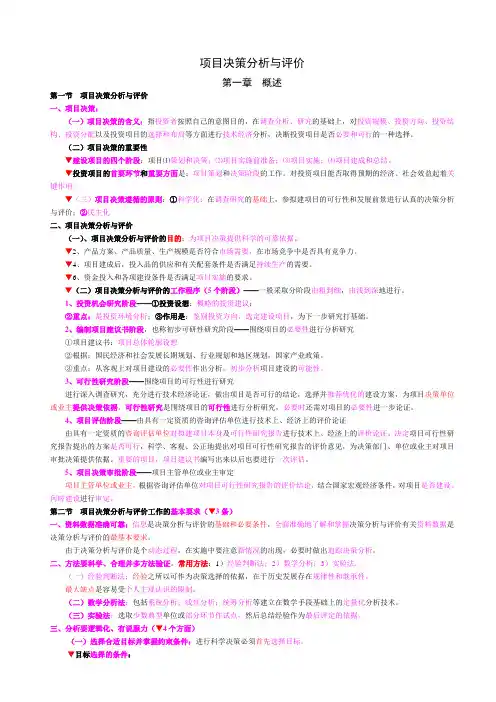

?第三章工程项目投资决策 ?项目投资决策的分析与评价 ?项目投资估算 ?项目经济分析的基本方法 ?第一节项目投资决策的分析与评价 ?一、项目投资决策的阶段划分 项目决策分析与评价一般分为四个阶段: (一)机会研究 (二)初步可行性研究 (三)可行性研究 (四)项目评估与决策 ?二、可行性研究的主要内容 可行性研究的内容可归纳为市场研究、技术研究和效益研究三个方面,它们分别从项目建设的必要性、技术上的可行性、经济上的合理性角度给出相应的研究结论。可行性研究报告的具体内容包括: 1.市场现状调查 2.资源条件评价 3.建设规模与产品方案研究 4.场址选择 5.技术方案、设备方案和工程方案 6.原材料燃料供应 7.总图运输与公用辅助工程 8.环境影响评价 9.劳动安全卫生与消防 10.组织机构与人力资源配置 11.项目实施进度 12.投资估算 13.融资方案 14.财务评价 15.国民经济评价 16.社会评价 17.风险评价 18.研究结论与建议 ?第二节项目投资估算 ?一、建设投资估算 ?(一)概述 建设投资可按概算法和形成资产法进行分类。 按照概算法,建设投资估算应包括(见表3-1): ◇工程费用(建安工程费+设备及工器具购置费) ◇工程建设其他费用 ◇预备费; 补充:工程造价或投资可依据建设工程定额来测算。 按编制程序和用途分类,建设工程定额可分为: (一)施工定额 施工定额是以同一性质的施工过程—工序作为研究对象,表示生产产品数量与时间消耗综合关系编制的定额。 施工定额是施工企业(建筑安装企业)组织生产和加强管理在企业内部使用的一种定

额,属于企业定额的性质。 施工定额的定额水平反映施工企业生产与组织的技术水平和管理水平。是施工企业进行施工组织、成本管理、经济核算和投标报价的重要依据 (二)预算定额 预算定额是以建筑物或构筑物各个分部分项工程为对象编制的定额。 与施工定额不同,预算定额是社会性的,而施工定额则是企业性的。是编制施工图预算的主要依据。反映的是社会平均费用支出水平。 (三)概算定额 概算定额是以扩大的分部分项工程为对象编制的。 概算定额一般是在预算定额的基础上综合扩大而成的,每一综合分项概算定额都包含了数项预算定额。 概算定额是编制扩大初步设计概算、确定建设项目投资额的依据。 (四)概算指标 概算指标是概算定额的扩大与合并,它是以整个建筑物和构筑物为对象,以更为扩大的计量单位来编制的。 以每100m2建筑面积、每1000m3建筑体积或每座构筑物为计量单位,规定人工、材料、机械及造价的定额指标。 概算指标的设定和初步设计的深度相适应,一般是在概算定额和预算定额基础上编制的。 概算指标是设计单位编制设计概算或建设单位编制年度投资计划的依据,也可作为编制估算指标的基础。 (五)投资估算指标 投资估算指标通常是以独立的单项工程或完整的工程项目为对象。 是根据已建工程或现有工程的价格数据和资料,经分析、归纳和整理编制而成的。 投资估算指标是在项目建议书和可行性研究阶段编制投资估算、计算投资需要量时使用的一种指标,是合理确定建设工程项目投资的基础。 按照形成资产法,建设投资估算应包括(见表3-2): △固定资产费用(含工程费用、固定资产其他费用) △无形资产费用 △其他资产费用 △预备费。 (二)投资估算的编制方法 1. 资金周转率法 该法是从资金周转率的定义推算出投资额的一种方法。 即: 式中: C—总投资;Q—产品年产量;P—产品单价;T—资金周转率。 注:该法概念简单明了,方便易行但误差交大。 [案例]某企业拟建年产100万吨的乙醇装置,已知乙醇市场单价为5 000元/吨,经调查该行业平均资金周转率为3.33,请估算该项目的投资。 解: 2. 生产能力指数法 这种方法源于国外对化工厂投资的统计分析,据统计,生产能力不同的两个装置,它们的初始投资与两个装置生产能力之比的指数幂成正比。计算公式为: 式中:C2 —拟建项目或装置的投资额; C1 —已建同类型项目或装置的投资额;

对建筑工程施工成本控制的浅析

对建筑工程施工成本控制的浅析 前言 在市场经济条件下,面对当前竞争日趋激烈的建筑市场,如何强化和完善成本控制,不断提高施工企业管理水平,从而节约成本,实现企业经济效益最大化,是所有建筑工程施工企业的共同目标。然而,目前部分施工企业仍然没有充分意识到成本控制的重要性,未将成本控制工作落到实处,致使工程项目成本居高不下,企业利润低下,削弱了施工企业的竞争力,无法实现企业利润最大化。为此,施工企业不断强化和完善成本控制势在必行。 建筑工程施工成本控制,是指在项目成本的形成过程中,对工程施工过程中所消耗的人力资源、物质资源和费用开支,进行指导、监督、调节和限制,及时纠正将要发生和已经发生的偏差,把各项施工费用控制在成本控制方案的范围内。工程项目成本控制是施工企业管理的重要内容,那么,如何保证成本控制实现施工企业的最低成本,确保经济效益最大化,从而提高企业市场竞争力,是众多施工企业共同关注和急待解决的关键问题。基于此,笔者结合多年建筑工程施工成本的控制经验,在正确认识成本控制重要性的基础上,结合工程项目成本控制过程中的各重要影响因素以及环节,浅谈如何提高工程项目成本控制水平。 1 工程成本控制是项目管理的要求 工程项目的成本控制与管理,是指施工企业在工程项目施工过程中,将成本控制的观念充分渗透到施工技术和施工管理的措施中,通过实施有效的管理活动,对工程施工过程中所发生的一切经济资源和费用开支等成本信息系统地进行预测、计划、组织、控制、核算和分析等一系列管理工作,使工程项目施工的实际费用控制在预定的计划成本范围内。由此可见,工程施工成本控制贯穿于工程项目管理活动的全过程和各个方面,包括项目投标、施工准备、施工过程中、竣工验收阶段,其中的每个环节都离不开成本管理和控制。 由此可见,工程项目成本控制是项目管理的要求,也是施工企业管理的重要内容。它是技术、经济与管理的有机结合,是工程项目中参与人员、材料、方法、技术等的互动,是全员参与的系统工程。要想科学、合理、有效地进行工程项目成本控制,企业必须强化和完善成本控制核算制度,进一步加强项目管理部的管

建设项目决策阶段(DM管理)

设计阶段 建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段(或称运营阶段,或称运行阶段)。 从项目建设意图的酝酿开始,调查研究、编写和报批项目建议书、编制和报批项目的可行性研究等项目前期的组织、管理、经济和技术方面的论证都属于项目决策阶段的工作。项目立项(立项批准)是项目决策的标志。决策阶段管理工作的主要任务是确定项目的定义,一般包括如下内容: (1)确定项目实施的组织; (2)确定和落实建设地点; (3)确定建设任务和建设原则; (4)确定和落实项目建设的资金; (5)确定建设项目的投资目标、进度目标和质量目标等。 这一阶段的主要工作包括:投资机会研究、初步可行性研究、可行性研究、项目评估及决策。此阶段的主要目标是对工程项目投资的必要性、可能性、可行性,以及为什么要投资、何时投资、如何实施等重大问题,进行科学论证和多方案比较。本阶段工作量不大,但却十分重要。投资决策是投资者最为重视的,因为它对工程项目的长远经济效益和战略方向起着决定性的作用。为保证工程项目决策的科学性、客观性,可行性研究和项目评估工作应委托高水平的咨询公司独立进行,可行性研究和项目评估应由不同的咨询公司来完成。 实施阶段 使用阶段 方案设计和初步设计是两个不同的阶段的设计的名称。一个项目的规划设计

包含5个阶段:概念性规划(概规)→修建性详细规划(修规)→方案设计→初步设计→施工图设计,如果施工中发生较大改变,则需要做设计变更。 扩初设计就是扩大性初步设计,是对初步设计进行细化的一个过程。初步设计是最终成果的前身,相当于一幅图的草图,一般做设计的在没有最终定稿之前的设计都统称为初步设计。初步设计的步骤: (1)找到主题; (2)依据主题; (3)用途设计模式; (4)收集资料; (5)整理分析资料; (6)摆出多种界面; (7)设计出多种思路; (8)依据用途、需要选出最合适的一种设计模式。 通常来说,初步设计,然后是扩初(即"扩充初步设计"),接下来才是施工图。扩初是指在方案设计基础上的进一步设计,但设计深度还未达到施工图的要求,小型工程可能不必经过这个阶段直接进入施工图。扩初设计阶段监理工作、质量控制程序和要点编辑本段质量控制扩初设计编制的目的、内容和深度要求扩大初步设计是在项目可行性研究报告被批准后,由建设单位征集规划设计方案并以规划设计方案和建设单位提出的扩初设计委托设计任务书为依据而进行的。 扩初设计阶段监理工作、质量控制程序和要点扩初设计阶段监理工作内容与工业交通项目初步设计阶段质量控制内容基本一样。监理工程师对扩大初步设计的质量控制要侧重于在技术方案的研究、选择上。具体的质量控制是通过跟踪设计,对设计图纸审查来实现,其审核控制要点为6方面: (1)是否符合设计任务书和批准方案所确定的使用性质、规模、设计原则和审批意见,设计文件的深度是否达到要求。 (2)有无违反人防、消防、节能、抗震及其他有关设计规范和设计标准。 (3)总体设计中所列项目有无漏项等。 (4)建筑物单体设计中各部分用房分配等是否合理。

工程项目建设一般分为哪几个阶段

. ▲工程项目建设一般分为哪几个阶段?每个阶段的深度要求如何? 目前,我国现行的工程项目建设,主要包括以下四个阶段: 1、立项决策阶段 2、编制勘察设计文件阶段 3、建筑施工安装阶段 4、竣工验收交付使用阶段 每个阶段都有其具体的内容和规范。凡国家、地方政府、国有企事业单位投资新建的工程项目特别是大中型项目,必须遵循此建设程序。 工程项目立项阶段的主要工作有编制项目建议书,进行可行性研究和编制可行性研究报告,进行建设场地的地震安全性评价和工程项目的环境影响评价。 一般在建筑施工组织里,还会多出一个阶段,就是后评价阶段。 编制勘察设计文件阶段里是对拟建工程的实施在技术上和经济上所进行的全面而详尽的安排。分为初步设计和施工图设计。 建筑施工安装阶段就是建设项目一经批准开工建设,项目就进入建设实施阶段。 竣工验收交付使用阶段就是当工程全部建完,具备投产使用能力,都要及时组织验收后评价阶段是对项目的立项决策、设计施工、竣工投产、生产经营等全过程进行系统评价的一种技术经济活动。 ▲方案阶段,初步设计、深度设计、施工图设计。具体深度要求,方案提供给本专业的工程根据工程项目的性质、功能、环境条件配电系统。 立项、勘察、设计、审核、招标、施工、验收、投入使用。如果细分的话,很多很多,是一项系统工程。 ▲建设工程项目的全寿命周期包括项目的决策阶段,实施阶段和使用阶段。项目的实施阶段包括设计前的准备阶段,设计阶段,施工阶段,动用前的准备阶段和保修期。业主方进度的任务是控制整个项目实施阶段的进度,包括控制设计准备阶段的工作进度,设计工作进度,施工进度,物资采购工作进度以及项目动用前准备阶段的工作进度,而施工进度控制是最为重要的。 精选文本

工程项目投资与融资 考试题1 2

工程项目投资与融资-考试题(1)-2 工程项目投资与融资 第一章 一.单项选择 1.投资是指将一定数量的( D)投入某种对象或事业,以取得未来不确定的收益或社会活动效益 A.有形资财 B.无形资财 C.资财 D.有形或无形资财 )为特定目的,将一定数量的货币、资本及实物投放于指定项目,在未来相当长时间里获得预期收益的经济活动B 项目投资就是以(2. D.投资资源A.投资形式B.投资主体C.投资客体(B ) 3.固定资产属于投资构成要素的哪一项 D.投资形式A.投资主体B.投资客体C.投资资源 D )4.投资主体是具有投资动机的人格化独立(经济主体项目主体A.经济对象B.项目对象C.D. )价值5.投资收益决定于资金的时间价值与( A 财务A.风险B.经济C.市场D. )6.进行投资分析常用的方法是内在价值分析法与(C 货币分析法A.预测分析法B.项目分析法C.风险分析法D. 7.投资管理的核心工作是( C)投资控制B.投资组织C.投资决策D.投资计划A. 8.任何一个工程投资项目都是由一个或者多个(A )组成的 B.单位工程C.分部工程D.分项工程A.单项工程 9.项目投资管理的核心是(A ) D.项目建设实施项目策划C.项目资金筹备A.项目法人治理B. B)10.项目建议书的编制单位一般是(

咨询单位C.设计单位D.A.施工单位B.业主)11.按照管理体制,工程投资管理模式分为自营和(D 分标承包D.发承包A.业主直接管理B.施工总承包C. B)12.我国工程管理失控的原因中确定工程投资多采用的方法是( D.价值分析风险分析A.B.静态方法C.动态方法二.多项选择 ABCD )1.投资的构成要素包括(投资资源投资主体A.B.投资客体C.投资形式D. )2.按投资的经营方式,投资可分为(BD 直接投资A.政府投资BC.个人投资D.间接投资 3.投资管理体制的模式分为(ABC ) B.分权式C.D.集中式分散式A.集权式 AB )4.微观投资决策的方法是(风险分析法C.价值分析法D.A.静态分析法B.动态分析法工程投资的基本阶段都可以划分为(ABCD )阶段5. D.项目结束项目决策A.B.项目准备C.项目实施)6.工程投资的资金来源按对资金的占有性质可分为(BD 项目负债A项目融资.B.C.项目集资D.项目资本金 7.项目法人治理结构包括(ABCD) 监事会D.项目总经理C.A.董事会B.股东大会 ACD)8.按投资的性质,投资可分为( BA固定资产投资实物资产投资C流动资产投资D无形资产投资下列属于项目结束阶段的程序是(9.BCD) BA建设实施程序生产准备D竣工验收C后评价程序2 10.项目后评价一般按照三个层次组织实施,即(ABC)的评价 A项目法人B项目行业C计划部门D投资方 三.判断 1.投资客体是投资主体实施投资行为的外在对象(A ) 2.投资周期具有短期性( B) 3.长期投资一旦完成,就形成专用性资产,改变其用途的代价是相当大的,因为专用性资产存在“套牢”的机会主义风险,并且直接变卖也多以打折方式进行( A) 4.投资的会计成本即投资的资金成本,它是投资主体在筹集资金时所支付的代价,主要包括筹资费和资金的使用费( A) 5.投资的主要风险是投资运营风险( B) 6.“三废”对环境的污染费用属于间接费用( A) 7.投资管理是为了获取投资的最大收益而对投资活动进行决策、计划、组织、实施、控制的过程( A) 8.投资回收期包括项目投产经营和工程保修与改造( B) 9.设备租赁属于项目资本金(B) 10.我国在改革开放以前以集权式的投资管理体制为主(A) 第二章 一.单项选择 1.广义的投资决策包括宏观投资决策、微观投资决策和( B) A.投资项目决策 B.中观投资决策 C.投资方向决策 D.投资规模决策 2.投资决策按投资决策问题影响的程度和范围可将投资决策分为总体决策和局部决策,总体决策又称为( C) A.宏观决策 B.微观决策 C.战略决策 D.战术决策 3.投资决策分析的首要步骤是(C) A.调查研究 B.预测风险 C.确定目标 D.拟定方案 4.(D )是投资前对项目轮廓的设想 A.可行性研究报告 B.项目评估报告 C.项目设计任务书 D.项目建议书 5.项目可行性研究是建设单位或投资主体在技术上、财务上、经济上对拟建项目的可行性的全面的分析论证,倾向于(A )分析 A.技术 B.财务 C.经济效果 D.经济 6.(B )是可行性研究的前提 A.技术 B.市场 C.经济效益 D.社会效益 7.可行性研究可分为两步,第一步是初步可行性研究,第二步是(D)

建筑施工企业项目成本控制分析

建筑施工企业项目成本 控制分析 Company number【1089WT-1898YT-1W8CB-9UUT-92108】

建筑施工企业项目成本控制分析 【摘要】研究目的:项目成本控制是项目管理的重要内容,也是建筑施工企业管理的基础工作。在当前市场竞争日益激烈的情况下,必须对建筑施工企业的项目成本管理工作进行深入研究,从而提高自身市场竞争能力,推进企业可持续发展。 研究方法:本文结合工作实践,针对项目成本管理的现状,对施工企业成本控制的基础、原则以及方法和途径进行分析和探讨,并提出了加强项目成本控制需要重视的问题和建议。 研究结论:加强项目成本控制首先要加强和规范项目内部管理,抓住成本管理的关键环节,重视和解决成本管理中出现的问题,对项目成本进行全过程控制。既要合理降低成本耗费,更要扩大项目收入,从而最大限度地实现项目经济效益。 随着经济体制改革深入发展,国有建筑施工企业已经成为自主经营、自负盈亏的经济实体,利润最大化成为企业的最主要的目标之一。面对激烈的建筑市场竞争,企业不仅要生产出用户满意的产品,还必须保证企业

合理利润,获得最大的经济效益,才能推动企业可持续发展。在这种情况下,先进的成本管理和完善的成本管理体系就成为企业获得市场主动权和竞争优势的基础。 工程项目成本控制是以施工项目为管理对象,以项目经理责任制为中心,以合同为依据,按施工项目的内在规律,实现资源的优化配置和对各生产要素进行有效的计划、组织、指导、控制,取得最佳的经济效益的过程。成本控制的目的,在于降低项目成本,提高经济效益。本文拟结合工作实践和项目成本管理现状,对施工企业成本管理进行探讨,并提出加强项目成本控制的方法和建议。 1 成本控制的基础 当前,项目成本管理的方法多种多样,万变不离其“宗”,关键要在强化和规范项目内部管理上下功夫,这是加强项目成本管理的基础。只有加强项目内部管理,形成完善的成本控制机制,才能使成本管理落到实处。 牢固树立成本意识 在项目管理过程中,只有树立起全过程成本控制意识,将成本管理的观念贯彻到项目管理工作的每个方面,才能真正将成本管理落到实处。推

工程项目投资决策阶段的成本规划与控制

工程成本规划与控制课程教案 工程成本规划与控制课程教案

第五章工程项目投资决策阶段的成本规划与控制(4学时) 一、本章教学目的 通过本章的学习,让学生掌握工程项目投资决策阶段影响工程成本的因素和投资估算的方法,熟悉投资估算的编制依据和程序,学会对工程项目进行可行性研究和经济评价的基本方法。 二、本章教学重点和难点 本章的重点是工程项目投资的估算及工程项目可行性研究。难点是工程项目可行性研究中经济评价的方法。 三、本章教学内容 (一)工程项目投资决策阶段成本规划与控制概述 1.工程项目投资决策的含义 工程项目投资决策是选择和决定工程项目投资行动方案的过程,是对拟建项目的必要性和可行性进行技术经济论证,对不同建设方案进行技术经济比较选择及做出判断和决定的过程。投资决策是否正确,直接决定了项目投资的经济效益

2.工程项目投资决策与成本规划与控制的关系 (1)正确决策是合理规划和控制工程成本的前提 项目决策正确与否,直接关系到项目建设的成败,关系到建设成本的高低及投资效果的好坏,正确决策是合理计划和控制工程成本的前提。 (2)投资决策阶段是工程项目成本计划与控制的关键阶段 ①在建设工程项目的投资决策阶段,项目建设标准、建设地址、建设工艺、设备设施等各项技术经济决策,对建设工程成本以及项目建成后的经济效益,有着决定性的影响。 ②投资决策阶段的成本控制,对整个建设工程项目而言,节约投资的可能性最大。也就是说,节约投资的可能性随着建设工程项目的进展而不断减少。 ③在项目的投资决策阶段,所需投入的费用只占项目总投资一个很小的比例。 (3)投资决策阶段的成本规划是投资者进行决策的主要依据; (4)投资决策阶段的成本规划确定了工程项目的成本控制目标; (5)投资决策的深度影响投资估算的精确度,也影响工程项目成本的控制效果。 3.工程项目投资决策阶段成本计划与控制的任务 (1)以方案的投资估算额作为方案选择的主要依据,根据投资者的投资意图,综合考虑多种决策因素,对项目进行多方案的技术经济分析和经济评价,选择技术上行、经济合理的技术方案。 (2)在对建设方案进行技术经济分析的基础上,编制并审查决策方案的投资估算,确定项目的成本控制目标。 (二)工程项目投资决策阶段影响工程项目成本的主要因素 1.工程项目区位的选择 (1)建设地区的选择 ①影响着项目的建设成本。 ②影响项目建成后经营成本。 ③影响项目建成后的营销推广。 ④影响着项目的建设工期。 ⑤影响着项目的建设质量。 ⑥与项目或投资者的投资战略密切相关。 (2)建设场地的选择 2.项目建设方案的选择 (1)项目定位 通常,项目的定位对项目成败具有决定性的影响。成功的项目定位确定了项目的实施路线和方针,是顺利完成产品销售与推广的基础与前提,也是项目实现盈利目标的保证。(2)项目建设标准

项目效益分析

项目效益分析; 六、项目效益分析 (一)相关参数 本次测算选用现金流量法进行财务分析,以投资人自有资金内部报酬率作为项目财务分析的主要评价指标。 1、建设运营期 本项目属于综合管廊市政工程项目,项目的社会效益突出,经济效益难以在短期内实现。项目规划期限为2016-2030 年,其中近期:2016-2020 年,远期:2021-2030 年,项目计算期为27 年,其中建设期5 年,运营期25 年。由于项目建设需要与道路同步建设,且涉及到大量征地与拆迁工作,项目子工程建设时间根据政府配套工作完备情况来定,项目建设期最长不超过5年。项目建设内容主要为:干线综合管廊25155、9m,支线综合管廊16041、40m,缆线管廊27583、20m。近期总建设长度68780、50 m 2、项目投资 本项目投资为253480万元,其中:建筑工程费205560万元;工程建设其她费15898 万元;预备费17717 万元;建设期贷款利息为14305 万元。(暂按70%为贷款进行计算)。本项目拟设资本金76881 万元; 项目财务净现金流量投入29399 万元;申请银行贷款147200 万元。(1)第一部分工程费205560 万元; 第一部分建筑工程费用包括:干线综合管廊、支线综合管廊与缆线管 廊的土石方工程、地基处理工程、支护工程、廊体工程、防水、照明、消防、监控、支架、路面恢复等费用。

(2)第二部分工程建设其她费15898 万元; 第二部分工程建设其她费包括:勘察费、设计费、建设单位管理费、 工程监理费、工程招标代理服务费、施工图审查费、前期工作咨询费、造价咨询费、环境影响评价费、竣工验收相关费、场地准备及临时设施费、水保费、劳动卫生安全评审费、工程保险费等。 (3)第三部分预备费17717 万元; 第三部分预备费包括基本预备费。按照第一、二部分费用合计的8% 计算。 (4)第四部分建设期贷款利息为14305 万元。(暂按70%为贷款进行计算) 3、项目融资成本及融资方案 项目融资成本取银行5年期贷款基准利率1、15倍,融资期限为30年,融资利率设定为6%,从运营年份第一年开始等额本息偿付外部融资贷款。 融资成本本项目总投资253480 万元。本项目拟设资本金76881 万元; 项目财务净现金流量投入29399 万元;需要提供具体的测算数据,申请银行贷款147200 万元 4、项目经营方式 本项目实行“投资、建设与运营管理一体化+入廊单位付费+可行性缺口补助”的经营方式。 5、项目税收 (1)增值税及附加

工程项目责任成本控制与影响因素分析完整版

编号:TQC/K281 工程项目责任成本控制与影响因素分析完整版 Through the proposed methods and Countermeasures to deal with, common types such as planning scheme, design scheme, construction scheme, the essence is to build accessible bridge between people and products, realize matching problems, correct problems. 【适用制定规则/统一目标/规范行为/增强沟通等场景】 编写:________________________ 审核:________________________ 时间:________________________ 部门:________________________

工程项目责任成本控制与影响因素 分析完整版 下载说明:本解决方案资料适合用于解决各类问题场景,通过提出的方法与对策来应付,常见种类如计划方案、设计方案、施工方案、技术措施,本质是人和产品之间建立可触达的桥梁,实现匹配问题,修正问题,预防未来出现同类问题。可直接应用日常文档制作,也可以根据实际需要对其进行修改。 近几年来,随着施工企业经营规模不断扩大,年完成施工产值日上台阶,但产值利润相对低下,亏损项目日益增多,究其原因是多方面的:其一,由于建筑行业竞争激烈、市场不甚规范、工程造价低、施工难度大;其二,在成本管理与控制上缺乏完整的、科学的办法和手段,粗放型经营管理方式依然存在……如何扼制项目经营日益亏损的局面,提高其产值利润率是施工企业亟待解决的问题,笔者仅就工程

工程投资全过程管理方针

工程投资全过程管理方针 1.工程项目投资全过程控制原理 工程工程项目投资控制是工程建设项目管理的严重组成部分,是指在工程建设项目的全过程采取有用措施,把工程项目建设发生的全部费用控制在批准的限额内,并随时纠正发生的偏差,以保证投资估算、设计概预算和竣工决算等管理目标的实现,达到合理使用人力、物力、财力,获得最大投资效益的目的。基于工程项目投资运动的特点和运动规律,工程项目投资的控制涉及到方方而而,其基木控制原理为:全过程、全方位的控制;例外投资主体的控制;合理设置控制目标;以主动控制为主、技术与经济相结合的控制。 工程项目投资控制最首要的一点是全过程控制原则。这种全过程详尽体现在投资决策、设计、招投标、施工和竣工决算等阶段,而且每一阶段都是缺一不可的。以往在工程实践中往往只是片面地强调施工阶段的投资控制,但事实证明,施工阶段对项目投资进行控制的影响程度在全过程控制中仅占很少的一部分,只有投资决策和设计阶段的控制才是关键。 众所周知,决策起核心作用。正如周恩来总理所说:“决策失误是最大的失 误〃。 当投资决策后,设计是控制的关键。据国外一些专家分析指出:设计费虽然只占工程全寿命费用的2%还不到,但对工程项目投资的影响程度达75%以上。显然,设计水平凹凸和质量好坏是影响工程项目投资的关键环节。实践证明:重施工,轻设计和决策阶段的思想及传统习惯必须克服,否则,必然是“亡羊补牢〃,事倍功半。2003-01-21国家审计署审计长李金华在北京召开的全国审计工作会议上指出:2002年由于决策失误造成国有资产损失危机。据审计机关审计查出,由于违规担保、投资和借款等己给国家造成损失达亿元。事实证明,要有用控制工程工程项目投资,就应该把控制重点转移到建设前期阶段上来,尤其要抓住投资决策和设计这两个关键性环节。2.投资决策阶段的工程投资控制 进行多方案的技术经济比较,择优确定最佳建设方案 择优选择最佳方案,首先,其规模应合理,规模过小,使得资源得不到有用配置,单位产品成本较高,经济效益低下;规模过大,超过了项目产品市场的需求量,则

相关主题
文本预览
相关文档 最新文档
