山西古县安吉欣源煤业有限公司

保存:

编号:XYMY-JJ-ZYGC- 号

掘进作业规程

施工地点:回风大巷

施工队组:

施工负责人:

编制人:

编制日期:2020年月日

批准日期:2020年月日

开工日期:2020年月日

目录

第一章概况 (1)

第一节概述 (1)

第二节编写依据 (1)

第二章地面相对位置及地质情况 (2)

第一节地面相对位置及邻近采区开采情况 (2)

第二节煤(岩)层赋存特征 (3)

第三节地质构造 (5)

第四节水文地质 (6)

第三章巷道布置及支护说明 (7)

第一节巷道布置 (7)

第二节矿压监测 (8)

第三节支护设计 (11)

第四节支护工艺 (19)

第四章施工工艺 (33)

第一节施工方法 (33)

第二节掘进方式 (33)

第三节综掘作业 (36)

第四节装载与运输 (40)

第五节管线及轨道敷设 (41)

第六节设备及工具配备 (43)

第五章生产系统 (45)

第一节通风 (45)

第二节压风 (51)

第三节瓦斯防治 (53)

第四节综合防尘 (54)

第五节防灭火 (57)

第六节供电系统 (59)

第七节六大系统 (61)

第八节排水 (76)

第九节运输 (77)

第十节照明、通信和信号 (78)

第十一节探放水 (78)

第十二节料场管理 (82)

第六章劳动组织及主要技术经济指标 (84)

第一节劳动组织 (84)

第二节正规循环作业 (86)

第三节主要技术经济指标 (86)

第七章安全技术措施 (87)

第一节施工准备 (87)

第二节一通三防 (88)

第三节支护 (95)

第四节顶板管理 (96)

第五节掘进机掘进 (96)

第六节防治水 (104)

第七节运输 (104)

第八节机电 (124)

第九节其他 (127)

第八章职业卫生 (133)

第九章重要岗位工种手指口述、岗位描述及操作规范 (135)

第十章灾害应急措施及避灾路线 (138)

第一节灾害应急措施 (138)

第二节避灾路线 (142)

第三节风险预控 (143)

第一章概况

第一节概述

一、巷道名称:回风大巷

二、掘进目的及用途

主要形成采区系统,满足采区回风任务。

三、巷道设计长度及服务年限

回风大巷设计长度为510m,服务年限:20年。

四、预计开工、竣工时间

1、预计2020年4月24日开工;

2、预计2020年10月24日竣工;

3、工期6个月。

第二节编写依据

1、依据山西省煤炭地质144勘察院2017年5月编制的《山西古县安吉欣源煤业有限公司建矿地质报告》;

2、依据山西省煤炭地质144勘察院编制的《山西古县安吉欣源煤业有限公司矿井水文地质类型报告》;

3、依据《矿井工程施工及验收规范》、《煤矿井巷工程质量检验评定标准》;

4、依据临汾市煤炭安全监测中心的《2019年度矿井瓦斯等级和二氧化碳涌出量鉴定结果的批复》;

5、依据临汾市煤炭安全监测中心2019年《煤尘爆炸性检测报告》、《煤

自燃倾向性检测报告》;

6、依据《山西古县安吉欣源煤业有限公司回风大巷支护设计》;

7、依据《煤矿防治水细则》、《煤矿安全规程》《煤矿作业规程编制指南》、《煤矿安全生产标准化及评分办法》、《煤矿岗位技术操作规程》《煤矿岗位技术操作规程》及其它有关技术规范进行编制《回风大巷作业规程》以指导掘进施工。

第二章地面相对位置及地质情况

第一节地面相对位置及邻近采区开采情况

一、巷道相应的地面位置、标高,区域内的水体和建、构筑物对工程的影响等:

回风大巷位于二采区西部,为开拓巷道,地面相对位置为两山脊夹杂一山谷地形,山体为植被覆盖,无大面积集水区、沟谷水及其它水体,无重要建筑物和构筑物。地表标高为+1105m~+1125m,井下标高+855m~+910m。覆山层厚度215m~250m,平均覆山层厚度232.50m。依据2、3号煤层采动后产生的裂隙带为30.95~46.61m,小于最小覆山层厚度215m。因此,地表水对回风大巷巷道影响不大。

二、巷道与相邻煤(岩)层、邻近巷道的层间关系,附近已有的采掘情况对工程的影响。

回风大巷北部为设计的南胶带大巷未施工;南部为煤岩实体;西部为煤岩实体;东部为南回风大巷。回风大巷是沿2号煤层位置掘进的,回风大巷下方为3号煤层实体,层间距平均9.16m,详见地面相对位置及邻近巷道情况见表。

地面相对位置及邻近巷道情况见表

三、分析老空区的水、火、瓦斯等对工程的影响。

经调查,回风大巷四周都不存在采空区,其下方为3号煤层实体,也不存在采空区,在回风大巷掘进过程中,必须坚持“预测预报、有掘必探、先探后掘、先治后采”“物探先行、钻探验证、化探跟进”的原则,以及长探短掘的施工方法,预防其它不可预测的自然灾害。

第二节煤(岩)层赋存特征

一、煤(岩)层产状、厚度、结构、坚固性系数、层间距、顶底板岩性及特征分析。

回风大巷总体构造形态为一走向北东,倾向南东的单斜构造,地层与煤层倾角一般6°~8°,地质构造简单。

2号煤层位于山西组中上部,上距K8砂岩8.05m左右,下距3号煤层9.16m。2号煤层厚度0.63~1.08m,平均厚度0.82m,结构简单,偶含1层0.1~0.2 m夹矸。煤层硬度为1~3。

2号煤层顶板为粉砂岩、中细砂岩,岩性深灰色,含植物化石碎片,胶

结较好,夹薄层泥岩,较坚硬,局部坚硬。粉砂岩抗压强度36.70~51.40MPa、抗拉强度 1.34~1.98MPa。据调查,顶板为中等稳定,较好管理,隔水性能好。

2号煤层底板为泥岩、粉砂岩。岩性深灰色,块状,含植物化石碎片,夹薄层泥岩,较坚硬。泥岩抗压强度36.70~51.40MPa、抗拉强度 1.34~1.98MPa。遇水易泥化,在一定条件下(顶面来压)易发生底鼓现象,但隔水性能好,属不稳定底板。

煤层顶底板岩性特征表

二、煤层巷道瓦斯涌出量、瓦斯等级、煤层自然发火倾向、发火期、煤尘爆炸指数

回风大巷2号煤层根据临汾市煤炭安全监测检验中心的〈2019年矿井瓦斯等级和CO2涌出量鉴定批复表>全矿井瓦斯绝对涌出量为9.68m3/min,CO2绝对涌出量为2.19m3/min,为瓦斯矿井。井下掘进工作面绝对瓦斯涌出量为0.47 m3

/min;2号煤层吸氧量为0.64cm3/g,自燃倾向性为Ⅱ级,属于自燃煤层,发火期为85天,但无自燃发火历史。

煤层赋存特征见表

综合柱状图

褶曲:该回风大巷总体为一单斜构造,走向北东,倾向南东,煤层倾角为6°~8°,根据临近工作面揭露情况分析,推断该回风大巷掘进期间可能不会揭露褶曲构造。

断层:根据相邻巷道揭露断层的情况,推断该回风大巷掘进期间不会揭露较大的断层构造,但不排除会出现较小的断层构造,应提前做好防范措施。

陷落柱:在回风大巷周围未发现陷落柱赋存情况。

节理:根据相邻工作面揭露情况2号煤层顶、底板为粉砂岩或中细砂岩,坚硬,裂隙较发育,局部顶板相对破碎。按面裂隙率分类属裂隙性。

第四节水文地质

一、巷道区域的主要水源,有影响的含水层厚度、涌水形式、涌水量、补给关系、影响程度等。

回风大巷是沿2号煤层位置掘进的,K8、K9细砂岩裂隙含水层位于2号煤层顶板以上,依据ZK301钻孔抽水试验, K8、K9细砂岩裂隙含水层,抽水试验单位涌水量为0.0021L/s·m,水质类型HCO3-Ca·K+Na型,水位标高1037.52m,为富水性弱的裂隙含水层。但2号煤层开采后垮落带高度为7.15~11.55m,导水裂隙带高度为:30.95~42.15m。3号煤层开采后垮落带高度为10.06~15.77m,导水裂隙带高度为:30.95~46.61m。2号、3号煤层开采后,可直接沟通K8、K9细砂岩裂隙含水层,使K8、K9细砂岩裂隙含水层直接向矿井产生掘进巷道充水影响。通过以往掘进巷道揭露观测,工作面局部点有少量的滴淋水现象,局部2号煤层顶板K8细砂岩裂隙含水层见有渗水、细流现象,对此,应采取物探先行、钻探验证的防治措施,尤其加强了掘进巷道揭露断层时的地质、水文观测。

回风大巷涌水来源主要为顶部K8、K9细砂岩裂隙水,由于该含水层富水性弱,难于形成水害威胁。预计地表水对回风大巷正常掘进影响不大,只是在雨季时由于地表水的积聚下渗,使2号煤层上部的含水层充水性有所增强,在施工过程中要严格执行《回风大巷超前钻探探测设计及安全技术措施》。

二、回风大巷区域相邻老巷、老空积水、钻孔位置、封孔质量,构造导水等,对施工安全的影响程度。

从本矿地质资料分析,该回风大巷范围内无钻孔,可能有小断层、陷落柱、褶曲等构造均无渗水现象,地质构造相对简单,在掘进过程中局部可能有落差小于2m的断层,所以在掘进过程中,要坚持“预测预报、有掘必探、先探后掘、先治后采”的原则,发现异常情况及时汇报处理。

第三章巷道布置及支护说明

第一节巷道布置

回风大巷开门点位于回风大巷与集中回风巷交叉口,施工方位角270°,沿煤层破顶破底施工(破底1.1m,煤层位于巷道拱部以下,其余为破顶),工程量510m,掘进方式为综掘。

平面布置图

第二节矿压监测

一、观测对象:

回风大巷。

二、观测目的:

通过顶板离层指示仪监测顶板锚杆锚固范围内及锚索锚固范围内离层值变化趋势,进而得到顶板离层情况提供连续的直观信息显示,掌握巷道顶板离层及围岩移近量情况,能及早发现顶板失稳的征兆,对顶板的变化情况预报并处理,为安全生产提供保障。

三、顶板离层仪安装观测

巷道每隔50m、巷道交叉口和地质构造处巷道中间布置顶板离层仪(施工6m深钻孔,安设时深基点6.0m,浅基点3.0m,由技术部负责安装顶板离层仪),用顶板离层仪检测顶板离层,每隔7天观测一次掘进巷道顶板压力显示情况,根据位移变化情况,针对性制定防范措施。

离层等级划分

离层仪的安装方法和步骤

(一)离层仪的安装方法和步骤

1、钻孔:采用B22中空六方接长式钻杆、φ28mm钻头用锚杆机在巷道正中处顶板打垂直钻孔,深度6m;

2、深部基点:用安装杆将深部基点锚固器推入孔中,直至孔底,抽出安装杆后,用手拉一下钢绳,确认锚固器已固定住。

3、浅部基点:用安装杆推入浅部基点锚固器至3.0m处,抽出安装杆后,用手拉一下钢绳,确认锚固器已固定住。

4、孔口套管:安装孔口套管。

5、对准刻度:将A刻度(浅部基点刻度)坠与孔口套管下边缘对齐,将绳卡卡死并截去多余钢绳;将B刻度(深部基点刻度)坠与A刻度坠下边缘对齐,将其绳卡卡死并截去多余钢绳。

6、初读数:记录初读数。

(二)安装标准和注意事项

1、同一条巷道内只能安装同一种型号即BLY型号的顶板离层指示仪。

2、离层指示仪安装时应尽量使深、浅部初始读数为零,正负误差不大于5mm;

3、离层指示仪孔必须及时安装在巷道的中部,并保证垂直顶板打设,以保证离层指示仪安装后测绳自然下垂,深、浅测筒不得被锚网拌柱,影响测

绳自然下垂,不得有任何卡阻现象。

4、掘进工作面距最近一个顶板离层仪60m时及时打设1个顶板离层仪,距工作面距离不得超过10m。

5、前后相邻顶板离层仪间距不得大于50m前后误差不得超过200mm。

6、顶板离层指示仪钢绳应事先盘好,推入锚固器时逐圈展开,以防纠缠打结。

7、推入锚固器时,安装杆不能回拉,否则锚固器双爪会从安装杆上端的槽中脱出。

8、浅部基点锚固器一定要准确定位,为此可提前在安装杆上做好标记。

(三)观测频度及管理

1、顶板离层指示仪在距掘进工作面30m或安装5天内(两个条件以最后达到的为准)观测离层值,每班观测一次;50m以外或7天后(两个条件以最后达到的为准),除非离层仍有明显增长的趋势,一般可停止测读具体数据,改为观测两个刻度坠的颜色,频度为每天观测1次,变形稳定后(指顶板两部相对移近速度小于5mm/d为变形稳定)每周观测一次。

2、由生产技术部负责观察,其它人员也应随时注意观察,以便及早发现异常现象,确保安全。离层指示仪以深基点、浅基点刻度红颜色表示顶板离层松动的严重程度,刻度0表示顶部松动离层值较小,处一较稳定的状态;则刻度在100mm处已进入危险的状态。

3、顶板离层指示仪安装时应进行编号、挂牌管理,标准如下:

(1)离层指示仪管理牌板要吊挂平整,距行人侧底板1.5m,保证沿巷道方向成一直线。

(2)离层指示仪管理牌板面要严格按照要求正确填写。

(3)离层指示仪管理牌板要清洁、无浮尘、无污垢、无破损,便于读数。

4、生产技术部必须建立离层指示仪观测台账,台账数据如实填写。

5、技术员日常监测中,发现离层仪、压力枕读数变量较大,离层量超过20mm时,要及时汇报生产技术部,生产技术部要进行变化分析,并采取措施。

四、锚杆、锚索测力计监测:

在巷道开口及交叉口处,煤巷每隔100m布置一组监测点,对锚杆受力状况进行监测(特殊地段可适当加密),每组监测点至少监测2个部位(顶板2,锚杆、锚索各1个。),安装完成后记录锚杆测力计初始值。技术员每周观测1次并将每次读数填入记录本,实行读数、台账对口制度,发现数值变化异常及时汇报技术部矿压观测小组,共同分析异常原因并将结果汇报至总工程师,由总工程师组织制定整改措施。

五、数据处理

观测数据的记录与整理由生产技术部负责,严格按矿压观测制度执行。

锚杆拉拔试验值、巷道底鼓量、两帮移进量等观测数据的分析结果,并把观测的结果反馈到设计和施工中去,从而不断修改设计、补充措施、指导施工。

第三节支护设计

一、巷道断面设计:

1、回风大巷断面:半圆拱形,墙体高1700mm,拱高2500mm,毛宽:5000mm,毛高:4200mm,毛断面:18.32㎡,净宽:4800mm,净高:4100mm,净断面17.21㎡。

2、临时水仓及水仓硐室设计:

在巷道低洼处布置临时水仓和水仓硐室,(1)水仓硐室规格:长2.0m,宽1.5m,高1.8m。(2)临时水仓规格:长2.0m,宽1.5m,深1.0m。

3、临时水沟设计:

巷道掘进过程中在巷道右帮施工一条水沟,水沟规格:深200mm,宽300mm,钻场附近人工挖临时水窝,安装排水泵,排放钻探过程中的积水。

二、确定巷道支护形式

根据地层综合柱状图分析,2号煤顶板为粉砂岩,厚度为8.09m,属较稳定岩层,适合锚网支护。为了将锚杆加固的“组合梁”悬吊于老顶坚硬岩层中,用锚索做补强支护,根据设计要求,采用锚网喷联合支护。

三、支护参数设计

支护材料及支护规格要求

(1)锚杆选用Φ20mm×2000mm的左旋无纵筋螺纹钢锚杆,间距为800mm,排距为800mm;每排14根,与巷道中心对称布置;

(2)锚索选用Φ17.8mm,长度为7300mm钢绞线,锚索间排距1600mm×2400mm。

(3)锚杆托盘:选用规格为150mm×150mm×8mm的高强度拱形托板托盘。

(4)锚网片规格:φ6mm(长×宽)2000mm×1000mm。

(5)锚杆锚固剂:采用K2360型和CK235型各一卷。

(6)锚索锚固剂:采用K2360型一卷和CK235型二卷。

(7)锚梁规格为:锚梁采用φ12#圆钢加工制成,锚梁孔距为800mm。

(8)锚杆锚索要求与岩层层面(或巷道轮廓线)垂直布置,要求锚杆、锚索托盘紧贴岩面,锚杆外露长度为10mm~50mm,锚索外露长度为150mm~250mm,锚网要求搭接长度不小于100mm,每隔200mm用铁丝绑接一道。

(9)顶锚杆的拉拔力不小于120KN,帮锚杆的拉拔力不小于100KN,锚索的拉拔力不小于180KN。

四、支护参数设计

回风大巷支护参数及支护断面图

回风大巷支护断面图

单位:mm

五、支护要求

1、巷道净宽误差范围要求:锚网(索)、锚喷巷道中线偏差为0~100mm。

2、巷道净高误差范围要求:锚网(索)、锚喷巷道有腰线的0~100mm,无腰线的-50~200mm。

3、当巷道掘进超高时,应根据现场具体情况,巷道高度超过400mm时每排每帮补打锚杆进行加强支护,且必须保证顶、底锚杆距离巷道顶、底距离

分别不得大于间排距长度的一半。

4、当巷道掘进超宽时,应根据现场具体情况,巷道宽度超过400mm时每排补打锚杆,且必须保证左、右端锚杆距离巷道左、右两帮距离分别不得大于200mm;巷道宽度超过800mm时还需每排补打锚索进行加强支护。

5、巷道顶板破碎时,根据现场具体情况通过缩小排距、增加锚索网片加强巷道支护强度。

6、当遇围岩岩性变化等特殊情况时,由矿领导组织各科室会审后另行制定安全技术措施,审批并贯彻后一并执行。

六、特殊地段支护设计

巷道遇顶板淋水、帮渗水较大的施工巷道,应在该区域进行锚杆安装抗拔力试验,来监测锚杆的锚固情况,并根据试验情况及时采取针对性措施。施工中遇到顶板破碎带、煤层松软区、地质构造变化带等围岩支护条件复杂区域,采取缩小排距、加密锚杆、锚索、对棚、点柱等强化支护措施,必要时可采用钢带补强或注浆加固围岩,此种支护形式应延至断层带范围以外10m及以上,并视具体情况确定加强支护参数,及时补充相应的技术安全措施。

巷道穿层施工范围,锚索长度根据巷道顶部上覆煤岩层厚度变化情况及时调整,并确保锚入稳定岩层不少于1000mm。

巷道局部掉顶、片帮时,宜优先采用锚杆进行支护,并采用“掉到那里,锚到那里”的支护方法,保证施工安全。

巷道压力较大地段,巷道施工负责人必须经常观察顶板变化,发现顶板下沉、锚杆折断、铁托盘变形、穿透等异常情况时,应及时套棚、打点柱,套棚或采取其他措施,必须制定相应的技术安全措施。

七、采用计算法校核支护参数

1、顶锚杆通过悬吊作用,达到支护效果的条件,应满足:

L顶≥L1+L2+L3

式中 L顶—锚杆总长,mm;

L1 —锚杆外露长

(钢带厚度+托板厚度+螺母厚度+20mm,顶锚杆外露取30mm);

L2—有效长度(顶锚杆取免压拱高b),mm;

L3—锚入岩层内深度(一般按经验,顶锚杆取400mm)。

普氏免压拱高:b=[B/2+Htan(45°-ω帮/2)]/f顶

式中 B、H—巷道掘进跨度和高度,B=5000mm,H=4200mm;

f顶—顶板岩石普氏系数,f顶取3;

ω帮—两帮围岩的内摩擦角

ω帮=arctan(f煤),f煤取2

ω帮取63.4°。

b=[5000/2+4200×tan(45°-63.4°/2)]/3=1164mm

依据上述公式计算得出:

顶锚杆长L顶≥L1+b+L3=90+889+400=1654(mm)

即L顶≥1654mm,

本工作面顶锚杆规格Φ20×2000mm,所选锚杆长度满足要求。

2、帮锚杆通过加固帮体作用,达到支护效果的条件,应满足:

L帮≥L1+L2+L3

式中 L帮—锚杆总长,mm;

L1—锚杆外露长

采区回风大巷作业规程

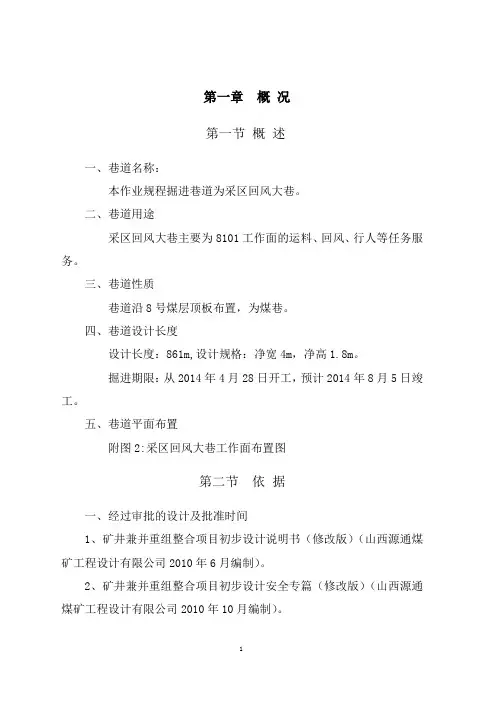

第一章概况 第一节概述 一、巷道名称: 本作业规程掘进巷道为采区回风大巷。 二、巷道用途 采区回风大巷主要为8101工作面的运料、回风、行人等任务服务。 三、巷道性质 巷道沿8号煤层顶板布置,为煤巷。 四、巷道设计长度 设计长度:861m,设计规格:净宽4m,净高1.8m。 掘进期限:从2014年4月28日开工,预计2014年8月5日竣工。 五、巷道平面布置 附图2:采区回风大巷工作面布置图 第二节依据 一、经过审批的设计及批准时间 1、矿井兼并重组整合项目初步设计说明书(修改版)(山西源通煤矿工程设计有限公司2010年6月编制)。 2、矿井兼并重组整合项目初步设计安全专篇(修改版)(山西源通煤矿工程设计有限公司2010年10月编制)。

3、矿井兼并重组整合项目初步设计井下安全避险六大系统设计(修改版)(山西源通煤矿工程设计有限公司2010年10月编制)。 4、山西柳林联盛龙门塔煤业有限公司矿井水文地质类型划分报告(山西省煤炭地质水文勘察研究院2011年3月编制)。 5、水文地质补充勘查报告(中国煤炭地质总局特种技术勘探中心2013年4月编制)。 二、地质说明书 本作业规程所掘巷道地质资料的编制依据是山西省第三地质工程勘察院于2009年10月编制的《山西柳林联盛龙门塔煤业有限公司兼并重组整合矿井地质报告》。 三、其他依据 1、《煤矿安全规程》。 2、《矿井通风》 3、《煤矿建设安全规程》 4、《井巷工程验收规范》 5、《煤矿矿井质量标准化标准》 6、《煤矿工人安全知识》 7、《柳林县煤矿通风瓦斯管理实施细则》 8、《煤矿防治水规定》

第二章地面相对位置及地质情况 第一节地面相对位置及四邻情况 地面相对位置及四邻情况表 第二节煤(岩)层赋存特征 一、煤(岩)层产状、厚度、结构、坚固系数、层间距

回风巷掘进工作面交替作业安全技术措施

回风巷掘进工作面交替作业安全技术措施 概况 根据我矿目前采掘布局,2051采面工作面和2031回风巷掘进工作面共用1685回风石门一段回风巷道,为加强2051回采工作面和2031掘进工作面的瓦斯管理,确保安全,特编制本措施,请施工单位及相关人员严格遵照执行。 一、施工安全管理 1、2051回采工作面和2031回风巷掘进工作面必须执行以下几点进行交替作业: (1)、2051回采工作面在检修运输设备和防突效果考察期间停止2051工作面的回采,对2031工作面回风巷进行掘进工作。并且留守瓦检员和安全员对2051回采工作面的瓦斯和顶板支护情况进行巡回检查。 (2)、2031掘进工作面回风巷在打探放水钻孔或打地质钻孔期间停止2031工作面回风巷的掘进,对2051回采工作面进行设备检修、加强支护、清理工业卫生,严禁回采工作。并且留守瓦检员和安全员对2031掘进工作面回风巷的瓦斯和顶板支护情况进行巡回检查。 2、停止2031掘进的工作面期间,必须严格按照《2031回风巷防突专项设计》的有关规定布置上下帮钻场和布置超前钻孔进行抽放工作(前提是2051采面必须停止回采工作)。 3、2051工作面回采、2031回风巷必须停止掘进和其他所有工作,并严格按照《2051工作面回采作业规程和2031回风巷掘进作业规程》中

的有关规定进行交替打眼、装药、爆破、设岗等要求执行,具体支护措施详见作业规程规定。 4、2051采面、2031回风巷交替作业每次放炮前,必须向调度室汇报,经同意许可后,方可履行放炮手续进行放炮工作。 5、2051工作面放炮前,必须将所有人员全部撤到1685防突风门外和1658运输石门,否则严禁放炮作业,该项工作由现场瓦检员和安检员负责。 任何一个工作面瓦斯达到0.8%时,严禁放炮并撤出所有人员到进风巷主、副斜井或者避难硐室,瓦检员必须及时汇报调度室,待采取措施处理后,瓦斯浓度降到0.8%以下,方可执行放炮工作。 2051工作面和2031工作面交替作业期间严格执行矿领导下井带班制。我矿采取以上几点措施对2051回采工作面和2031掘进工作面回风巷进行交替作业。 二、通风、瓦斯管理 1、2051采面回采期间回风瓦斯浓度为0.38%--0.42%;2031回风巷掘进期间预计回风瓦斯浓度为0.2%左右,进入2051回风石门风流瓦斯为0.48%--0.62%。 2、2051采面回采期间、2031回风巷掘进期间,通风队必须根据局扇安装设计进行风量调整和局扇安装,保证局扇安设处全风压风量大于局扇的吸入风量,确保局扇不发生循环风。 3、2031掘进施工期间,通风队每天派风袋工,对风袋进行维护,风袋

总回风巷作业规程完整

第一章
..
..
概况 ------------------------------- 2
第一节
概述 ---------------------------------------- 2
第二节
编写依据 ------------------------------------ 2
第二章
地面相对位置及地质情况 ------------- 2
第一节
地面相对位置及邻近采区开采情况 -------------- 3
第二节
地质构造 ------------------------------------ 3
第三节 水文地质 ------------------------------------------ 3
第三章
巷道布置及支护说明 ----------------- 3
第一节
巷道布置 ------------------------------------ 3
第二节
矿压观测 ------------------------------------ 4
第三节
支护设计(参数) ---------------------------- 4
第四章
施工工艺 --------------------------- 6
第一节
施工方法 ------------------------------------ 6
第二节
爆破作业 ------------------------------------ 7
第三节 喷射混凝土 ---------------------------------------- 7
第四节
装载与运输 ---------------------------------- 7
第五章
生产系统 --------------------------- 8
第一节
通风 ---------------------------------------- 8
第二节
压风 --------------------------------------- 10
第三节
瓦斯防治 ----------------------------------- 10
第四节
综合防尘 ----------------------------------- 10
第五节
防灭火 ------------------------------------- 11
第六节
安全监控 ----------------------------------- 11
....

皮带大巷、回风大巷延伸机掘作业规程

第一章概况 第一节概述 山西赛格煤业有限公司的前身是木瓜界煤矿,井田内参与合的有三个坑口,分别为木瓜界煤矿扩建井、木瓜界煤矿红卫井、木瓜界煤矿生产井。 矿井通风系统为中央并列抽出式,主扇工作方法为抽出式,目前开采4#、9#煤层,属低瓦斯矿井,设计生产能力75万吨/年。 矿井内9#层现有回风、皮带2条大巷,全长约520 米,为保证生产期间的正常接替,这两条大巷必须向南延伸,煤层平均厚度13.12m,倾角为1~5°。 第二节依据 1、根据矿井初步设计和山西省煤炭工业局文件[晋煤规发(2006)762号《关于平鲁区地方国营木瓜界煤矿资源整合矿井地质报告的批复》为依据。 2、以《山西省朔州市平鲁区地方国营木瓜界煤矿地质勘查报告》为依据。 第二章地面相对位置及水文地质情况 第一节地面相对位置及邻近采区开采情况9#层回风、皮带大巷向南延伸时,地面相对位置为麻黄头村庄东南部,地面呈丘陵地形,地面标高1408米,煤层底板标高为1262米。井下位于903工作面南部,周围为实体煤。 第二节煤层赋存特征 9#煤层位于石炭系上统太原组中下部,为井田内煤层赋存厚度最大的煤层,上距4#层煤层47.9m,下距11#煤层15.94m,厚度一般为8.7~18.55m,平均13.12m。容重1.52。煤层结构复杂,厚度变化较大,

常夹2~5层高岭土质泥岩,炭质或砂质泥岩,全区层位厚度稳定,其可采性指数为km =1,属稳定可采煤层。现已形成采空区面积543k (m)2。具体如下表: 尘具有自燃倾向性和爆炸性,煤尘云爆炸下限浓度30g/m3。据2004年度矿井瓦斯等级鉴定结果,绝对瓦斯涌出量0.46m3/mm,相对瓦斯涌出量0.48m3/t,。属低瓦斯矿井。 第三节顶底板岩性 伪顶;页岩,厚度6.10m,断口平滑,含fes2,层状结构。 直接顶:砂页岩、粗砂岩,厚度 3.2m,灰色或深灰色致密或份为石英、长石、胶结尚好。 老顶:砂页岩,厚度6.85m,含植物根痕迹、深灰色。 直接底:细砂岩,厚度5.00m,层理发达,致密坚硬,含高岭土质及页岩,局部含植物根残骸。 第四节地质构造 井田主体构造为背斜,倾角1~3°,其东侧伴以较紧闭的向斜,倾角1~5°。褶曲轴向大体为南北方向,井田东部(红卫井)发育一条落差5m的正断层,走向北东,倾向北西,倾角70°,延伸长度

回风巷掘进过老巷安全技术措施(通用版)

回风巷掘进过老巷安全技术措 施(通用版) Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0349

回风巷掘进过老巷安全技术措施(通用版) 一、概况 2012年5月23日中班11002回风巷掘进碛头,距三叉口开口点14m处遇空巷,空巷与11002回风巷成斜交,夹角约40度,空巷道四周岩石松软破碎,顶和下帮跨高超标,流砂偏多,给掘进工作面带来困难,为保证施工安全,特制定以下安全施工技术措施,望严格执行。 二、处理的组织和落实 1、成立1100回风巷过空巷领导小组 组长:刘学尧(安全副矿长) 副组长:汤传明(总工程师)、陈绍权(生产副矿长)、 成员:王龙(通防副矿长)、沈愿兵(技术科长)、谭炳林(安全科长)、平凡(通风科长)、路盐学(机电科长)等全矿现场管理员。

2、职责落实 ①、刘学尧负责治理的组织、落实、指挥、督促、检查等日常工作。 ②、汤传明负责每天巡视、督促、检查、指导工作点安全工作。在工作点现场落实、实施相关措施和隐患排查,及时处理工作点点工作中出现的各种问题。 ③、陈绍全负责组织施工人员学习相关安全知识和安全措施方案。分别每天跟班巡视、督促、检查、指导安全工作。现场落实、实施相关措施和隐患排查,及时处理班点工作中出现的各种问题。 ④、沈愿兵负责技术方案、安全措施制定和技术监督,提供相关资料。 ⑤、谭炳林负责对现场安全进行落实把关。 ⑥、平凡负责加强“一通三防”的管理和落实。 ⑦、领导小组各人员必须相互配合协调和探讨研究,采取有效措施处理相关隐患,工作中遇有特殊情况和问题必须逐级或直接汇报,研究处理。不得看水流舟、纨绔职守。

1150回风大巷作业规程

目录 第一章概况 (3) 第一节概述 (3) 第二节编写依据 (3) 第二章地面相对位置及地质水文情况 (4) 第一节地面相对位置及邻近采区开采情况 (4) 第二节地质情况 (4) 第三节地质构造 (5) 第四节水文地质 (7) 第三章巷道布置及支护说明 (8) 第一节巷道布置 (8) 第二节支护设计 (8) 第三节支护工艺 (12) 第四章施工工艺 (16) 第一节施工方法及材料工艺 (16) 第二节施工工艺流程 (16) 第三节凿岩方式 (17) 第四节爆破作业 (19) 第五节装、运岩(煤)方式 (21) 第六节管线和轨道敷设 (22) 第七节设备及工具配备 (22) 第五章劳动组织及主要技术经济指标 (24) 第一节劳动组织 (24) 第二节循环作业 (24) 第三节主要技术经济指标 (25) 第六章生产系统 (26) 第一节通风系统 (26)

第二节压风系统 (29) 第三节防尘系统 (30) 第四节防灭火 (31) 第五节安全监测系统 (31) 第六节供电系统 (33) 第七节排水系统 (40) 第八节运输系统 (40) 第九节通讯系统 (42) 第七章灾害预防及避灾路线 (43) 第八章安全技术措施 (47) 第一节施工准备 (47) 第二节“一通三防”管理 (47) 第三节顶板管理 (48) 第四节爆破管理 (51) 第五节防治水管理 (56) 第六节机电管理 (56) 第七节运输管理 (57) 第八节其它 (66)

第一章概况 第一节概述 一、巷道名称 1150回风大巷 二、掘进目的及巷道用途 主要用于通风。 三、巷道设计长度及服务年限 设计长度293m(平距)。 服务年限为40年。 四、预计开、竣工时间 根据井下生产接续情况,本掘进工作面自2008年11月份开工,2009年4月份竣工,工期5个月。 第二节编写依据 一、施工巷道设计 施工巷道的设计为山西和顺天池能源有限责任公司生产技术部2008年11月份提供。 二、地质说明书 施工巷道的地质说明书由山西和顺天池能源有限责任公司地测部2008年11月份提供。

东翼1767水平回风联络巷掘进作业规程

第一章概况 第一节概述 1、工作面名称:东翼1767水平回风联络巷掘进工作面。 2、用途:通风需要。 3、设计斜长为28米。 4、设计坡度:+26° 5、设计方位:328° 6、服务年限:1年。 7、开工时间:2011年 2 月23日。 8、巷道布置平面图:附图1。 第二节编写依据 1、《挖玉冲煤矿一号井测量地质成果表》; 2、《梨树坪井田地质报告》; 3、《挖玉冲煤矿一号井开采现状说明书》; 4、《挖玉冲煤矿一号井井上下对照图》; 5、《挖玉冲煤矿一号井工程平面图》; 6、现场踏勘及收集邻近生产矿井有关资料; 7、有关的规程、规、规定、标准等。

第二章地质情况 第一节开拓区域煤(岩)层赋层特征 一、煤(岩)层特征 1、煤(岩)层产状:煤岩层走向为:80°~100°(向东);260°~280°(向西) 煤岩层倾向150°~180°;倾角15°~28°,平均22°左右。煤层厚度、结构、坚固系数(f);M9煤层厚度为1.80~2.5米,平均厚2米左右,半暗至半亮型,粉末状,较复杂结构,煤层较松软。中上部有1~2层高岭石泥岩夹矸,厚0.01~0.04米,但不稳定。 2、,顶底板岩性及特征分析:① M9煤层顶板为浅灰色、灰色薄层状粉砂质泥岩,泥质粉砂岩与菱铁岩互层,夹泥岩薄层及菱铁质粉砂岩。底板为灰色,浅灰绿色薄层状泥质粉砂岩,粉砂质泥岩与菱铁岩呈薄层状有规律互层。②M9煤层顶底板较为松软,容易出现冒落和底鼓现象,遇水后会膨胀。对此,必须切实加强顶底板管理工作。 3、瓦斯、煤尘特征:①2010年度矿井瓦斯绝对涌出量为 1 .73m3/min,相对瓦斯涌出量14.58 m3/t。②本巷道在开拓过程中,由于沿M9煤层倾斜方向掘进,因此,在掘进和运输过程中会产生一定数量的煤尘。通过相关部门鉴定显示,M9煤尘虽然不易自然发火,但有燃烧爆炸的可能性。对此,在整个掘进过程中,必须搞好综合防尘管理工作,各班都派专人搞好洒水降尘工作。 表1:M9煤层特征情况表

11702回风巷掘进工作面作业规程概论

织金县秀华煤矿掘进工作面作业规程 巷道名称:11704回风巷 施工单位:秀华矿掘进队 编制人: 技术负责人: 编制时间: 2015年月日

11704回风巷掘进作业规程审批表

目录 第一节:概述 (3) 第二节:编写依据 (3) 第二章:地面相对位置及水文地质情况 (3) 第一节:回风巷巷位置及井上下关系 (3) 第二节:煤(岩)层赋存情况 (4) 第三节:瓦斯、煤尘自然发火情况 (5) 第四节:地质构造 (5) 第五节:水文情况 (5) 第三章:巷道布置及支护说明 (6) 第一节:巷道布置 (6) 第二节:支护设计 (6) 第三节:支护工艺 (8) 第四章:施工工艺 (9) 第一节:施工方法 (9) 第二节:凿岩方式 (10) 第三节:爆破作业 (10) 第四节:装运煤(岩)方式 (10) 第五节:管线敷设 (10) 第六节:设备工具配备 (10) 第五章:劳动组织与主要技术经济指标 (10) 第一节:劳动组织 (10) 第二节:循环作业 (11) 第三节:主要技术经济指标 (11) 第六章:生产系统 (11) 第一节:通风系统 (11) 第二节:防尘系统 (12) 第三节:压风系统 (13) 第四节:防灭火 (13) 第五节:安全检测系统 (13) 第六节:供电系统 (14) 第七节:排水系统 (14) 第八节:运输系统 (15) 第九节通讯系统 (15) 第七章:灾害预防及避灾路线 (15) 第八章:安全技术措施 (19) 第一节:施工准备 (19) 第二节:“一通三防”管理 (19) 第三节:顶板管理 (22) 第四节:爆破管理 (23) 第五节:防治水管理 (26) 第六节:机电管理 (26) 第七节:运输管理 (30) 第八节:其它 (35) 第一章概况

煤矿作业规程培训试题

2173柔性掩护支架工作面作业规程培训试题 姓名:队:得分: 一.判断题:正确的在括号内打上“√”,错误的在括号内打上“×”(共60分,每题2分) 1.我矿属低瓦斯矿井,煤尘无爆炸性,属不自燃性煤层。() 2.放炮员必须取得放炮资格证,爆破工最后离开地点,并必须在安全地点起爆,起爆地点距爆破点的距离,直巷不得小于10m,弯巷不低于20m。() 3.我矿采煤方法为长壁前进式仰斜开采。() 4.2153采煤工作面采用7字型掩护支架,支架的宽度为1.277m,最大可支护宽度为2.6m。每米用量6架。() 5.矿井探放水必须坚持“有疑必探,先探后掘”的原则。() 6.错距风巷保持在5m范围内,每隔1.5m加点柱(木支柱),宽度1.5m,高度与采高平齐,保证风路畅通和行人,错距风巷内不能有块砂、浮煤、浮矸。( ) 7.运输巷支护形式:1.8m(宽)×1.8m (高) 工字钢梯形棚,净断面积3.24m2,棚距0.7m() 8.2153采煤工作面初次来压约在20m~30m间。() 9.扒煤工要认真选矸砂,做到煤、矸分装分运,矸石未清除不得入车,严禁煤矸混装。用装运矸砂的煤车装煤前,必须先检查车内有无砂块,否则不得装煤,含矸率不得超过4%。() 10、斜坡挂口时必须先检查巷道支架是否完好,以防止三角煤脱落,发现问题立即进行处理。()

11.可以携带烟火下井。() 12.坚持正向装药,坚持使用水炮泥,封泥长度不少于0.5米,无封泥、封泥不足或不实的炮眼严禁爆破,封泥采用土质黄泥,严禁用煤或矸做炮眼封泥。() 13.电雷管必须全部插入药卷内,严禁将电雷管斜插在药卷的中部或捆绑在药卷上。电雷管插入药卷后,必须用脚线将药卷缠住,并将脚线扭结成短路。() 14.采面回风流中瓦斯浓度超1.0%或二氧化碳超过1.5%时,必须停止作业,撤出人员,采取措施,进行处理。() 15.排行支柱必须掺在一条直线上,必须严格执行“先掺后回”的原则,严禁任意拆卸临时支柱。() 16.瓦斯爆炸的三个必要条件是:一定的瓦斯浓度(5~16%);引燃温度(650~750度);足够的氧气(大于12%)。() 17.必须严格执行“一炮三检”和“三人连锁放炮”制,严禁空班、漏检、假检。() 18.煤矿企业可不对职工进行安全培训。未经安全培训的,可以上岗作业。(×) 19.不论有无残药,严禁将炮眼残底继续加深,严禁用打眼的方法往外掏药。() 20.严禁任意损坏风门等通风设施,严禁两道风门同时打开。() 21.瓦斯传感器必须悬挂在安全地点,距顶200mm,帮300mm。() 22.掘进放炮选用1—5段毫秒延期雷管,3#煤矿铵梯炸药,KB—100型起爆器分次打眼,分次装药,分次起爆,但每一次装药,必须一次全部爆破。() 23. 掘进施工始终以煤层顶板作为巷道顶板掘进。() 24. 掘进工作面可以空顶作业,无腿支护不用随掘随支,要求托梁接顶牢固、严

掘进作业规程范本3

国投新集能源股份有限公司新集矿 掘进工作面作业规程 施工地点——————————————————————————施工单位————————————————————————— 单位负责人—————————————————————————技术负责人———————————————————————— 规程编制人————————————————————————— 编制日期————————————————————————— 会审单位、人员及日期:

施工队长: 技术员: 总工办: 生产办: 安监科: 调度室: 通风科: 机电科: 分管副总: 分管矿长: 安全副总: 安全矿长: 总工程师: 掘进工作面作业规程审批意见

规程名称: 收到日期:年月日审批日期年月日审批意见: 目录

第一章:概况 (5) 第二章:巷道布置 (8) 第三章:施工方法 (10) 第四章:支护方式及施工工艺 (12) 第五章:主要生产系统及施工设备 (14) 第六章:劳动组织及正规循环作业 (18) 第七章:安全技术措施 (21) 第八章:文明生产 (29) 第九章:避灾路线 (30) 第一章概况

一、工程概况 (1)编制作业规程的依据:(2)工程名称及开凿目的: ( 3 ) 工程概况: 1、简要文字说明: 2、工程概况表: 二、地质及水文地质情况

(1)地质及水文地质情况说明: (2)掘进范围内,巷道的充水因素、预测涌水量,瓦斯涌出情况,煤层自燃情况。 (3)掘进范围内,采掘情况、火区、老空、老硐位置等及其与所掘巷道的相互关系。 (4)围岩特性分析,地质构造分析及其平、剖面图

[工作规范](双龙回风巷)掘进工作面作业规程

(工作规范)(双龙回风巷)掘进工作面作业规程

芦山县渝川煤业有限公司 掘进工作面作业规程 编号:掘2010—04号 工作面名称:+1160m屯昌炭上山巷 编制:廖胜明 施工负责人:廖顺贵 主管矿长:罗昌建 批准日期:2010年月日 执行日期:2010年月日 会审意见 总工程师:2010年月日 生产:2010年月日 通风:2010年月日 安全:2010年月日 机电:2010年月日

技术负责人:2010年月日 地测:2010年月日一、存在问题: 二.处理意见: 芦山县渝川煤业有限公司掘进工作面作业规程及安全措施审批表

作业规程考试题 一、叙述+1160m上山巷的用途及服务年限。 二、巷道采用什么支护方式? 三、回风巷净高、净宽各位多少米? 四、什么叫“一炮三检”? 五、阐述避灾路线? 六、巷道透水前有预兆? 第一章概况 第一节概述 一、巷道名称: 该掘进巷道名称为:+1160m上山巷,位于+1160m水平运输巷西翼,巷道顺屯昌煤层掘进,为正、副开切眼。

二、掘井目的及巷道用途: 主要作为+1160m水平屯昌炭东、西两翼工作面开切眼。 三、巷道的设计长度及服务年限: 开切眼设计总长度为140m(正、副各70m),联络巷50m,服务年限1年。 四、预计开竣工时间: 经矿有关领导研究决定,该掘井工作面自2010年7月10日开始施工至2010年8月10日竣工。 第二节编制依据 1、《煤矿安全规程》。 2、矿井生产系统布置现状。 第二章地面相对位置及地质水文情况 第一节地面相对位置及邻近采区开采情况 详细内容见表: 表一地面相对位置及邻近采区情况表 第二节煤(岩)层赋存特征

15#上总回风巷喷浆安全技术措施

15#上总回风巷喷浆安全技术措施

15#上总回风巷喷浆安全技术措施 一、工程概况 根据矿安排,由我队对15#上总回风巷全巷进行喷浆,为确保施工安全,特制定本安全技术措施。 二、危险因素 1、风水管连接不牢固,发生意外事故。 2、处理堵塞喷浆管时人员操作不当,发生意外事故。 3、洒水灭尘不到位,发生粉尘堆积现象。 三、施工器具 喷浆机1台,洋镐2把,小钎5把,风水管等。 四、作业组织 每班安排5-12人,其中包括跟班队干1名,负责带班并监护现场安全工作,发现异常问题及时汇报相关部室和值班人员。 五、喷浆原则 由外向里逐排进行喷浆。 六、喷浆施工工艺 1、检查巷道净宽、净高情况。 2、敲帮问顶,凿掉帮、顶活矸活煤。 3、网片脱落下时,先处理,将用网紧贴墙面。 4、用高压水冲洗待喷顶帮。 5、搅拌好喷浆料。 6、对喷射机具,风、水、喷浆管路进行全面检查和试转。 7、调整好风压、水压,减少回弹,降低粉尘。 8、进行喷浆。 9、喷嘴与面保持1m左右的距离,尽量垂直于喷面。 10、喷浆时要分段进行,每段长 1.5-2.0m,在一段中按一定顺序进行,先上后下,先凹后凸,自上而下先裂缝后表面。

11、喷浆机启动时,要先开风,后开水,最后送料,停止时,先停料,最后关水停风。 12、喷头操作要先开水后开风,及时调整水灰比,墙部喷射顺序先喷顶,后喷帮,由上各下呈螺旋轨迹移动,螺旋轨迹的直径为0.2-0.3m,一圈压一圈,对一些凹凸不平的墙面,应先凹后凸,自上而下分段喷射。 13、喷射完毕,验收检查,发现问题及时处理。 七、喷浆工程质量要求 1、喷浆厚度不低于100mm,覆盖全巷道,无煤体露出,无 空洞裂缝,喷浆后无瓦斯渗出。 2、表面质量必须平整严实,墙基无裸露,穿裙现象。 3、砼标号不低于200#。 4、水泥:混合料=1:2。 八、安全技术措施 1、严格敲帮问顶制度。 2、各种风、水管接口一定要连接牢固,以防脱口伤人。 3、喷浆过程中,严禁向风筒、管路、风机等设施、设备喷浆,喷浆完毕后,要及时清理现场,不得留下杂物。 4、处理堵塞喷浆管时,处理人员要站在喷浆管侧面,操作喷浆头人员必须紧握喷浆头,严防喷浆管断裂、喷浆头弹起伤人。 5、检修风动设备时,应先停风,后检修,并有专人看护送风阀门,得到允许后方可送风。 6、喷浆安全作业措施 1)、喷浆前必须检查工作面顶帮情况,用敲帮问顶的方法凿掉活矸,并用高压风、水将喷面吹净,同时对风、水管路、喷浆管路、喷浆机等进行全面检查,发现问题及时处理。 2)、开机前,必须听从指挥,喷射枪口始终不准对人,开风开水

回风巷掘进工作面交替作业安全技术措施(正式)

编订:__________________ 单位:__________________ 时间:__________________ 回风巷掘进工作面交替作业安全技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-5972-95 回风巷掘进工作面交替作业安全技 术措施(正式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 概况 根据我矿目前采掘布局,2051采面工作面和2031回风巷掘进工作面共用1685回风石门一段回风巷道,为加强2051回采工作面和2031掘进工作面的瓦斯管理,确保安全,特编制本措施,请施工单位及相关人员严格遵照执行。 一、施工安全管理 1、2051回采工作面和2031回风巷掘进工作面必须执行以下几点进行交替作业: (1)、2051回采工作面在检修运输设备和防突效果考察期间停止2051工作面的回采,对2031工作面回风巷进行掘进工作。并且留守瓦检员和安全员对2051回采工作面的瓦斯和顶板支护情况进行巡回检

查。 (2)、2031掘进工作面回风巷在打探放水钻孔或打地质钻孔期间停止2031工作面回风巷的掘进,对2051回采工作面进行设备检修、加强支护、清理工业卫生,严禁回采工作。并且留守瓦检员和安全员对2031掘进工作面回风巷的瓦斯和顶板支护情况进行巡回检查。 2、停止2031掘进的工作面期间,必须严格按照《2031回风巷防突专项设计》的有关规定布置上下帮钻场和布置超前钻孔进行抽放工作(前提是2051采面必须停止回采工作)。 3、2051工作面回采、2031回风巷必须停止掘进和其他所有工作,并严格按照《2051工作面回采作业规程和2031回风巷掘进作业规程》中的有关规定进行交替打眼、装药、爆破、设岗等要求执行,具体支护措施详见作业规程规定。 4、2051采面、2031回风巷交替作业每次放炮前,必须向调度室汇报,经同意许可后,方可履行放炮手

1-1采掘作业规程措施管理规定

肥城矿业集团公司 采煤掘进工作面作业规程和施工措施管理规定 肥城矿业集团有限责任公司 2007年3月

肥城矿业集团有限责任公司文件 肥矿集团生字〔2007〕34号 关于印发《肥城矿业集团公司 采煤掘进工作面作业规程和施工措施 管理规定》的通知 各矿、鑫国公司、梁宝寺能源公司: 为切实加强对采煤、掘进工作面作业规程和施工措施的管理,严格落实作业规程和措施现场勘查、编制、审批、学习、考试、补考、成绩登记、现场执行、补充措施及监督检查等十个环节的责任制,杜绝矿井重大事故的发生,根据《煤矿安全规程》、《煤矿安全质量标准化标准》及上级有关技术政策、文件规定,结合集团公司技术管理和现场管理的实际,经集团公司研究决定,修订完善了《肥城矿业集团公司采煤掘进工作面作业规程和施工措施管理规定》。现印发给你们,请各单位认真组织有关工程技术人员和管理人员学习和贯彻落实。 本规定与上级有关文件规定不一致时,以上级规定为准。 本规定自2007年3月1日起执行。原肥矿集团生字〔2002〕305号文即行废止。 附件:肥城矿业集团公司采煤掘进工作面作业规程和施工措施管理规定 二〇〇七年元月十五日

第一章管理责任制 第1条公司总经理、矿长对采煤、掘进工作面作业规程和施工措施(以下简称规程措施)的管理负领导责任,在其领导下建立以总工程师为首的规程措施管理体系。 第2条公司、矿总工程师是规程措施管理的第一责任者,负责对规程措施组织编制、审批和实施。 第3条公司分管副总经理、生产矿长对规程措施的管理负主要责任,负责落实规程措施的各项规定。 第4条安监局长、安监处长对规程措施的管理负监督检查责任,确保按章指挥、按章作业。 第5条公司、矿副总工程师对分管范围内的规程措施管理负直接领导责任,具体负责组织对有关规程措施的编制、审批和实施。 第6条生产技术部门是规程措施管理的主管部门,在总工程师、副总工程师领导下,组织地测、通防、机电、煤质、安监、区队等有关单位完成规程措施的编制、审批和实施等项工作。定期对规程措施进行检查,发现问题,及时要求区队技术人员补充措施。 第7条地测部门负责提供编制规程措施所需要的地质报告或地质说明书,并及时做好地质预报工作,为编制规程措施提供可靠依据。 第8条通防部门对规程措施中的一通三防管理负责,定期排查和处理矿井一通三防方面的安全隐患。

某某煤矿1121采煤工作面回风巷掘进作业规程教材

xx煤矿掘进工作面作业规程 编号:掘2012 [01} 掘进工作面名称:1121采煤工作面回风巷 编制人: 施工队队长: 掘进科长: 总工程师:

批准日期:年月日 执行日期:年月日 会审意见 一、存在的主要问题: 二、处理意见

会审单位及人员签字 矿长:年月日总工程师:年月日机电矿长:年月日掘进科长:年月日安全科长:年月日通风科长:年月日后勤科长:年月日施工队队长:年月日调度室主任:年月日编制:年月日总工程师批准意见:

年月日 目录 第一章概况 (6) 第一节编制依据 (6) 第二节巷道布置 (6) 第二章地面相对位置及地质情况 (7) 第一节地面相对位置及邻近采区开采情况 (7) 第二节岩层赋存特征 (7) 第三节地质构造 (8) 第四节水文地质 (8) 第三章巷道断面及支护 (10) 第一节巷道断面 (10) 第二节支护设计 (11) 第三节支护工艺 (11) 第四节轨道及道床 (11) 第五节巷道排水沟及梯步 (12) 第六节巷道管线布置 (12) 第七节矿压观测 (12) 第四章施工工艺 (12) 第一节施工方法 (12) 第二节凿岩方式 (13) 第三节爆破作业 (13) 第四节装载与运输 (15) 第五章生产系统 (16) 第一节掘进通风 (16) 第二节掘进压风 (20) 第三节瓦斯防治 (20)

第四节综合防尘 (20) 第五节防灭火 (21) 第六节安全监控 (21) 第七节供电 (22) 第八节排水 (23) 第九节运输 (23) 第十节照明、通信和信号 (23) 第六章劳动组织及主要技术经济指标 (23) 第一节劳动组织 (23) 第二节循环作业 (24) 第三节主要技术经济指标 (25) 第七章安全技术措施 (26) 第一节一般安全技术措施 (26) 第二节顶板安全技术措施 (26) 第三节爆破安全技术措施 (27) 第四节防治水安全技术措施 (30) 第五节机电安全技术措施 (31) 第六节装载、运输安全技术措施 (31) 第七节其它安全技术措施 (33) 第八章灾害应急措施及避灾路线 (33) 第一节避灾措施 (33) 第二节避灾线路 (34)

关于作业规程(措施)编制、审批及贯彻执行的规定

关于作业规程(措施)编制、审批及贯彻执行的规定 一、作业规程、措施的编制 1、作业规程是煤矿三大规程之一,作业规程是采掘工作面施工的依据,必须严格遵照执行。所有采掘工作面施工前必须编制作业规程,严禁无规程施工。 2、作业规程(措施)必须按技术科下发的统一格式进行编制,否则,对有关单位主管技术员罚款50元。作业规程要具有科学性、针对性,真正起到促进技术进步,指导安全生产,提高经济效益的作用;要积极采用行之有效的新技术、新工艺、新设备、新材料和现代化管理技术;坚持正规作业、循环作业、保证安全、提高效率。 3、作业规程(措施)编制之前,必须具备下列文件:(1)矿总(副总)工程师审批下发的施工设计或生产技术业务联系单;(2)经过审批的开拓延深设计、采区设计、区段设计或单项工程设计等;(3)经过审批的该区域地质说明书或地质预报书。 4、编制作业规程时,必须以安全规程、操作规程、工种岗位责任制为依据,并参照有关的安全技术管理制度和资料。如:工作面交接班制度,工程质量验收制度,巷道维修制度,采掘机电设备维修制度,瓦斯、煤尘管理制度,放炮和瓦斯检查制度,通风安全监测仪表使用维护制度,以及临近采区、同一煤层、相邻巷道的矿压观测资料等。

5、作业规程与安全规程、操作规程、工种岗位责任制的关系: (1)凡安全规程明文规定要求在作业规程中作出规定的都必须在作业规程中予以规定; (2)凡安全规程、操作规程、工种岗位责任制无规定,而在作业中必须明确规定的内容,必须在作业规程或安全措施中明确规定; (3)凡属安全规程、操作规程、工种岗位责任制中已明文规定且又属作业中必须明确贯彻执行的条文,在作业规程中必须写清该条文的具体内容。 6、以下各工程,可视为一个单项工程纳入一个作业规程编制。 (1)水平运输大巷; (2)总回风巷; (3)采区进风石门; (4)采区回风石门; (5)轨道上(下)山和上(下)部车场及附属峒室;(6)运输上(下)山、通道和附属峒室; (7)通风和行人上(下)山及附属峒室; (8)采区煤仓; (9)岩石集中巷及与之关联的联络巷道; (10)岩石轨道巷及与之关联的联络巷道;

9101回风顺槽掘进工作面作业规程考试试题及答案

9101回风顺槽作业规程考试题(卷) 单位:姓名:分数: 一、填空题(每空2分,总计20分): 1、施工设计长度: ()米; 2、该工作面掘进高度为:()米,净断面积:()㎡; 3、该工作面支护锚杆选用:()锚杆进行支护。 4、采用局扇,压入式通风,风筒出风口到工作面最大距离不超过()米。 5、本巷道的主要用途为: 6、该规程规定锚杆支护间距()mm,排距()mm。 7、该规程掘进方式为:(),掘进工艺流程为;交接班检查—机组进刀割煤装煤--()--()--延长皮带—机组进刀--(); 8、开车前撤出行车区内所有人员,确保道路畅通,放好警戒,发回信号,方可开车,严格执行“、。” 9、风筒末端距工作面的距离:岩巷不大于,煤巷不大于。 10、井下设备严禁带电、。 二、判断题(每题2分,总计40分) 1、掘进机割完煤开始支护前应该先用铁皮对炮头进行防护。() 2、截割头不能同时向左又向下,同时向右又向下;必须单一方向操作。( ) 3、采掘工作面及其他作业地点风流中瓦斯浓度达到1.0%时,必须停止用电钻打眼。() 4、开机前应先鸣响报警,打开照明灯。( ) 5、当启动截割电机时,应首先鸣响警铃,确认安全后再起动开车。( ) 6、采掘工作面及其他巷道内,体积大于0.5m3的空间内积聚的瓦斯浓度达到

2.5%时,附近20m以内必须停止工作撤出人员,切断电源,进行处理。()7、对因瓦斯浓度超过规定被切断电源的电气设备,必须在恢复通风后,方可通电开动。() 8、在停风或瓦斯超限的区域内作业时,必须报告矿总工程师。() 9、司机离开操作台时,必须切断掘进机上电源。( ) 10、如果内喷雾装置的使用水压小于3Mpa或无内喷雾装置,则必须使用外喷雾装置和除尘器。() 11、高瓦斯区域、煤与瓦斯突出危险区域煤巷掘工作面,使用钢丝绳牵引的耙装机时,应制定专门措施。() 12、爆破地点附近50m以内风流中瓦斯浓度达到1.0%时,严禁爆破。() 13、开工前,区长必须对工作面安全情况进行全面检查,确认无危险,并向矿长汇报,得到矿长准许后,方可安排人员进入工作面。() 14、采煤工作面初次放顶时,必须制定安全措施。但收尾时就不需要再制定措施() 15、喷射混凝土为了保证质量,速凝剂应占水泥重的5%~10%。() 16、发现矿井有透水征兆时,应当立即停止受水害威胁区域内的采掘作业,撤出作业人员到安全地点,采取有效安全措施,分析查找透水原因。()17、钢丝绳中不合格钢丝的断面积与钢丝总断面积之比达到10%,不得用作提升物料。() 18、严禁使用矿灯人员拆开、敲打、撞击矿灯。() 19、钢丝绳中不合格钢丝的断面积与钢丝总断面积之比达到6%,不得用作提升人员。() 20、人员出井后(地面领用矿灯人员,在下班后),必须立即将矿灯交还灯房。() 三、选择题(每题4分,总计20分)

回风巷掘进工作面交替作业安全技术措施实用版

YF-ED-J1766 可按资料类型定义编号 回风巷掘进工作面交替作业安全技术措施实用版 In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment. (示范文稿) 二零XX年XX月XX日

回风巷掘进工作面交替作业安全 技术措施实用版 提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。下载后可以对文件进行定制修改,请根据实际需要调整使用。 概况 根据我矿目前采掘布局,2051采面工作面 和2031回风巷掘进工作面共用1685回风石门 一段回风巷道,为加强2051回采工作面和2031 掘进工作面的瓦斯管理,确保安全,特编制本 措施,请施工单位及相关人员严格遵照执行。 一、施工安全管理 1、2051回采工作面和2031回风巷掘进工 作面必须执行以下几点进行交替作业: (1)、2051回采工作面在检修运输设备和防

突效果考察期间停止2051工作面的回采,对2031工作面回风巷进行掘进工作。并且留守瓦检员和安全员对2051回采工作面的瓦斯和顶板支护情况进行巡回检查。 (2)、2031掘进工作面回风巷在打探放水钻孔或打地质钻孔期间停止2031工作面回风巷的掘进,对2051回采工作面进行设备检修、加强支护、清理工业卫生,严禁回采工作。并且留守瓦检员和安全员对2031掘进工作面回风巷的瓦斯和顶板支护情况进行巡回检查。 2、停止2031掘进的工作面期间,必须严格按照《2031回风巷防突专项设计》的有关规定布置上下帮钻场和布置超前钻孔进行抽放工作(前提是2051采面必须停止回采工作)。 3、2051工作面回采、2031回风巷必须停

《煤矿安全规程》要求在作业规程作具体规定的内容

《煤矿安全规程》要求在作业规程 作具体规定的内容 第二十六条采用普通凿井法施工时,立井的永久或临时支护到井筒工作面的距离及防止片帮的措施必须根据岩性、水文地质条件和施工工艺在作业规程中明确规定。 第四十四条采用锚杆、锚喷等支护形式时:锚杆、锚喷等支护的端头与掘进工作面的距离,锚杆的形式、规格、安装角度,混凝土标号、喷体厚度,挂网所采用金属网的规格以及围岩涌水的处理等,必须在施工组织设计或作业规程中规定。 第四十六条开凿或延深斜井、下山时,必须在斜井、下山的上口设置防止跑车装置,在掘进工作面的上方设置坚固的跑车防护装置。跑车防护装置与掘进工作面的距离必须在施工组织设计或作业规程中规定。 第五十三条采煤工作面必须经常存有一定数量的备用支护材料。使用摩擦式金属支柱或单体液压支柱的工作面,必须备有坑木,其数量、规格、存放地点和管理方法必须在作业规程中规定。 第五十七条用垮落法控制顶板时,回柱放顶的方法和安全措施,放顶与爆破、机械落煤等工序平行作业的安全距离,放顶区内支架、木柱、木垛的回收方法,必须在作业规程中明确规定。 第五十八条采煤工作面采用密集支柱切顶时,两段密集支柱之间必须留有宽0.5m以上的出口,出口间的距离和新密集支柱超前的距离必须在作业规程中明确规定。 第五十九条采用分层垮落法开采时,必须向采空区注水或注浆。注水或注浆的具体要求,应在作业规程中明确规定。

第六十三条长壁式采煤工作面分上下面同时回采时,上下面的错距应根据煤层倾角、矿山压力、支护形式、通风、瓦斯、自然发火、涌水等情况,在作业规程中明确规定。 第六十四条采用水平分层垮落法回采时,上一分层的采煤工作面超前下一分层采煤工作面的距离,应在作业规程中规定。 第六十七条采用综合机械化采煤时:采煤机采煤时必须及时移架。采煤与移架之间的悬顶距离,应根据顶板的具体情况在作业规程中明确规定;超过规定距离或发生冒顶、片帮时,必须停止采煤。 第七十四在使用耙装机时: 1、固定钢丝绳滑轮的锚桩及其孔深与牢固程度,必须根据岩性条件在作业规程中作出明确规定。 2、耙装机作业时,其与掘进工作面的最大和最小允许距离必须在作业规程中明确规定。 第八十九条有严重冲击地压的煤层中,采掘工作面的爆破撤人距离和爆破后进入工作面的时间,必须在作业规程中明确规定。 第一百二十六条矿井开拓或准备采区时,在设计中必须根据该处全风压供风量和瓦斯涌出量编制通风设计。掘进巷道的通风方式、局部通风机和风筒的安装和使用等应在作业规程中明确规定。 第一百二十八条安装和使用局部通风机和风筒时:必须采用抗静电、阻燃风筒。风筒口到掘进工作面的距离、混合式通风的局部通风机和风筒的安设、正常工作的局部通风机和备用局部通风机自动切换的交叉风筒接头的规格和安设标准,应在作业规程中明确规定。 第一百五十九条采区设计、采掘作业规程和安全技术措施,必须对安全监控设备的种类、数量和位置,信号电缆和电源电缆的敷设,控制区域等做出明确规定,并绘制布置图。
